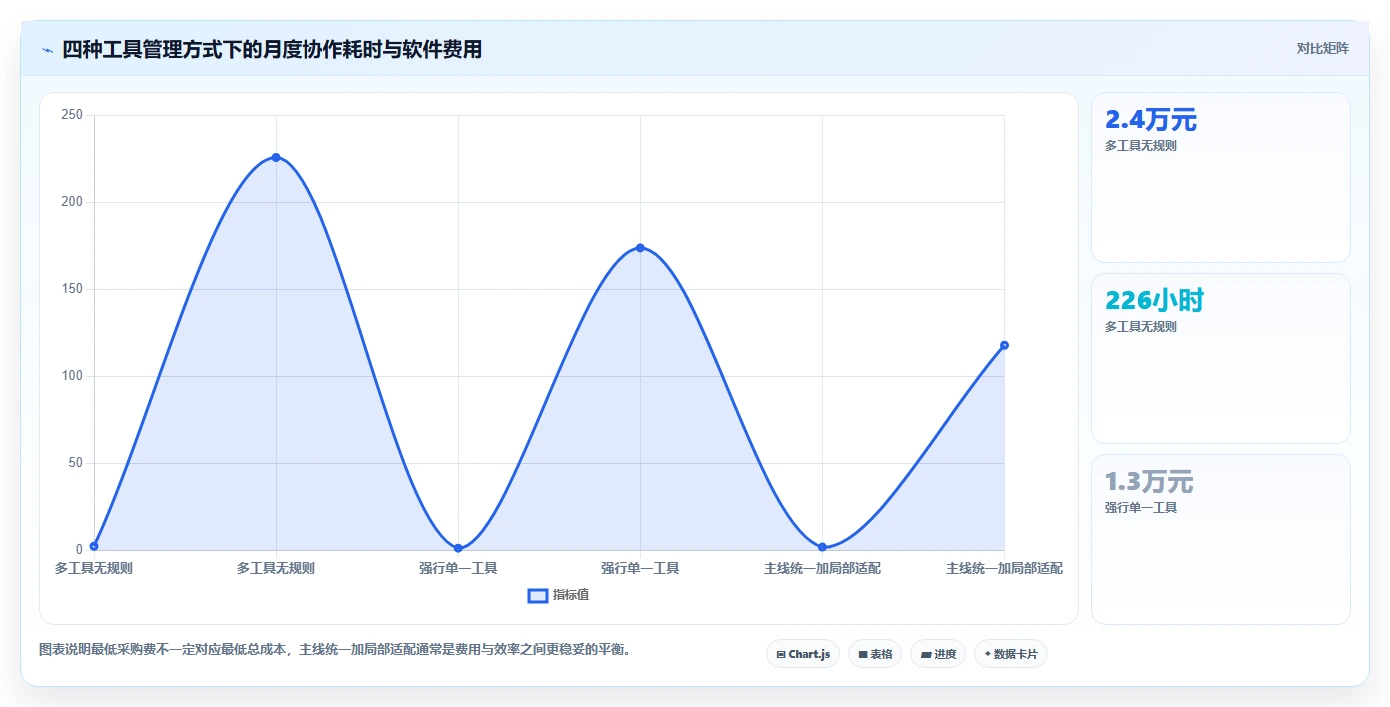

运营工具管理真正难的,不是把软件采购价谈低,而是控制“协作摩擦”不断扩大的隐性成本。我曾参与过一个约60人的运营团队工具盘点:团队同时使用项目管理、表格、即时通讯、客户管理和数据分析工具,账面月费不到2万元,但每月花在重复录入、口径核对、权限处理和跨工具追踪上的时间超过180小时。后来团队并没有简单地“砍掉一半软件”,而是按协作链路重新设计工具边界,三个月后人工追踪工时下降约42%,延期任务率从23%降到14%。
这说明,团队协作的成本控制,本质上不是采购问题,而是流程、数据和责任边界的设计问题。
运营工具管理要点:团队协作的成本控制如何设计
很多企业计算工具成本时,只统计采购合同上的年费、账号费和增值服务费。这种方式适合做财务预算,却不足以判断工具是否真的划算。一个月费较低的工具,如果让每个成员每天多花20分钟查找信息、同步状态和重复填表,实际成本可能远高于订阅费。
我建议把运营工具的总成本拆成四部分:直接采购成本、实施与维护成本、协作摩擦成本、错误与延误成本。前三项通常能在预算表中找到,最后一项则经常被忽略,但它往往决定了工具体系是否值得长期保留。
| 成本类型 | 具体表现 | 常见计算方式 | 容易被忽略的原因 |
|---|---|---|---|
| 直接采购成本 | 订阅费、账号费、接口费、服务费 | 合同金额或月度账单 | 最容易统计,通常被当成全部成本 |
| 实施维护成本 | 配置流程、导入数据、培训、权限维护 | 人天数×平均人力成本 | 分散在运营、IT和部门负责人工作中 |
| 协作摩擦成本 | 重复录入、查找、催办、口径核对 | 耗时×参与人数×人力单价 | 没有单独的财务科目 |
| 错误与延误成本 | 错过节点、重复投放、数据误判、客户遗漏 | 损失金额或机会成本 | 通常只在事故发生后才被看见 |
核心判断是:工具不是越少越省钱,而是单位有效协作成本越低越值得保留。如果砍掉一个工具后,员工需要在三个地方手动复制数据,采购费用虽然下降,组织成本反而上升。

运营团队通常围绕活动、内容、渠道、客户、销售支持和数据分析开展工作。每一项工作都需要经历信息产生、任务分派、过程协作、结果回收和复盘沉淀几个阶段。工具成本之所以失控,往往是因为同一份信息在不同阶段被反复转移。
例如,市场同事在表格里登记活动需求,项目负责人在某项目管理工具中建立任务,设计师通过即时通讯接收修改意见,投放人员又在另一张表里维护渠道排期,最终数据分析人员从多个后台复制数据。每个工具单独看都“有用”,但整体流程没有形成稳定的数据流。
因此,我在做工具盘点时,不会先问“哪个工具要不要续费”,而会先问三个问题:
如果这三个问题没有答案,贸然做工具裁撤,通常只能得到短期费用下降,无法得到长期效率改善。
不同团队的成本控制目标并不相同。创业团队更关注低成本启动和快速试错;中型团队更关注跨部门协同和数据一致性;大型组织则更重视权限、审计、系统集成和规模化管理。相同的工具,在不同阶段的价值可能完全不同。
| 团队阶段 | 优先目标 | 工具设计重点 | 主要风险 |
|---|---|---|---|
| 10人以内 | 快速形成基本协作秩序 | 少工具、低配置、统一模板 | 过早复杂化 |
| 10至50人 | 降低信息丢失和重复沟通 | 明确主工具与数据责任人 | 工具分裂、权限混乱 |
| 50至200人 | 跨团队协作与过程可追踪 | 流程标准化、接口和报表治理 | 局部最优导致整体低效 |
| 200人以上 | 规模化、合规和可审计 | 主数据、权限、集成和服务目录 | 系统复杂度持续上升 |
一个成熟运营团队通常会同时使用五类工具:沟通工具、任务工具、业务系统、数据分析工具和知识沉淀工具。问题不在于类别多,而在于每一类工具的边界没有被明确规定。
沟通工具适合即时确认,不适合沉淀长期任务;任务工具适合记录责任与截止时间,不适合承载所有原始数据;业务系统适合记录交易和客户状态,不适合替代所有项目协作;数据分析工具适合形成决策视图,不适合成为临时需求的万能数据库;知识库适合保留规则和经验,不适合承担实时状态更新。
当团队把工具当作“什么都能放”的容器时,就会出现三个结果:同一信息多处存在、更新责任不清、最后一次修改无法确认。看起来大家都在记录,实际上没有任何一个地方真正可信。
以一次季度营销活动为例,需求可能从销售部门提出,运营团队负责策划,设计团队负责素材,投放团队负责渠道执行,数据团队负责监测,财务团队负责费用核对。表面上只是一个活动,实际涉及需求确认、预算审批、物料制作、上线排期、渠道跟踪、数据回收和复盘归档。
在我观察过的团队中,最容易发生浪费的不是制作环节,而是等待和确认环节。设计师等待完整需求,运营等待审批结果,投放人员等待最终素材,数据人员等待统一口径。每个环节只等待半天,串联起来就可能让活动整体晚两到三天。
这类问题很难通过增加会议解决,因为会议本身只能提高信息交换频率,不能自动消除责任不清。真正有效的方式是让每个关键节点具备四个属性:负责人、输入条件、输出标准、异常处理路径。

部门负责人选择工具时,通常从本部门角度判断:设计团队想要批注方便,销售团队想要客户信息完整,数据团队想要字段灵活,管理层想要报表及时。这些需求都合理,但如果没有全局规则,就会形成多个局部最优系统。
一个典型表现是:每个部门都有自己的任务表和数据表,月底再由运营负责人汇总。汇总工作不仅耗时,还会产生版本冲突。更严重的是,部门为了让自己的表格“好用”,会增加大量个性化字段,最后导致跨部门成员无法理解。
我判断一个工具是否造成局部最优,会重点看“跨部门交接时是否需要重新解释”。如果一个任务从运营交给设计时,需要通过长消息解释背景;从设计交给投放时,又需要重新说明版本和尺寸;从投放交给数据时,还要重新定义渠道字段,这套工具体系就已经把沟通成本外包给员工了。
账号数量确实影响订阅费用,但它只是成本控制的一个变量。很多团队为了减少账号,会让多人共用一个账号,或者让一部分成员通过转发、截图和临时表格参与协作。这样做会带来权限无法追踪、操作责任不清和离职风险。
如果一个账号每月节省100元,却让团队每周多花两小时确认“是谁改了数据”,这种节省并不成立。更合理的方式是区分高频协作者、只读成员、外部协作者和临时参与者,按实际使用场景配置权限与席位。
功能数量多并不代表工具适合团队。一个工具可以同时提供任务、表格、审批、聊天、报表和知识库功能,但如果团队没有统一的使用规则,功能越多,越容易出现重复建设。
我更关注工具的“最小闭环能力”:能否让需求进入、责任明确、进度更新、结果验收和数据复盘在一条可追踪链路内完成。对于运营团队来说,稳定完成这五步,通常比拥有几十个高级功能更有价值。
不少企业在采购续费前一周才统计工具使用情况。这种做法往往只能回答“过去一年花了多少钱”,却无法回答“哪些流程依赖它”“替换它需要多长时间”“停用后谁来承接数据”。
工具管理应该像库存管理一样持续进行。至少每季度检查一次活跃账号、核心流程覆盖率、重复数据源、异常权限和关键报表使用情况。对于重要工具,还应记录替代方案和退出条件,避免被供应商续费周期牵着走。
员工不使用工具,很多时候不是态度问题,而是工具没有降低工作成本。如果团队要求员工在工具中填写十几个字段,但管理者仍然通过群消息催进度,员工自然会认为工具只是额外负担。
真正有效的推广,不是反复讲解按钮位置,而是让工具中的记录直接服务于员工的日常工作。例如,填写任务后可以自动生成周报,更新活动状态后可以减少重复汇报,维护客户信息后可以减少跨部门询问。只有当工具产生即时回报,使用习惯才会稳定。
统一工具可以减少采购、权限和培训成本,但并不意味着所有场景都必须使用同一个产品。设计批注、客户跟进、数据建模和项目管理的工作逻辑不同,强行统一可能导致某些角色的工作效率明显下降。
我通常建议采用“统一主线、允许局部适配”的原则:任务状态、负责人、截止时间和最终交付物必须进入统一主线;草稿、灵感、临时沟通和专业创作可以保留在适合的工具中,但必须规定何时、以什么格式回写到主线系统。

工具盘点的第一步不是打开采购台账,而是画出一条真实的信息流。建议从一个高频业务场景开始,例如活动发布、内容生产、客户线索跟进或渠道投放,把信息从产生到归档的全过程画出来。
每个节点至少标记以下内容:
画完信息流后,再把每个节点对应的工具标上去。通常你会看到,真正的问题不是工具太多,而是同一节点存在两个甚至三个“默认入口”。只要入口不唯一,数据重复和责任模糊就很难避免。

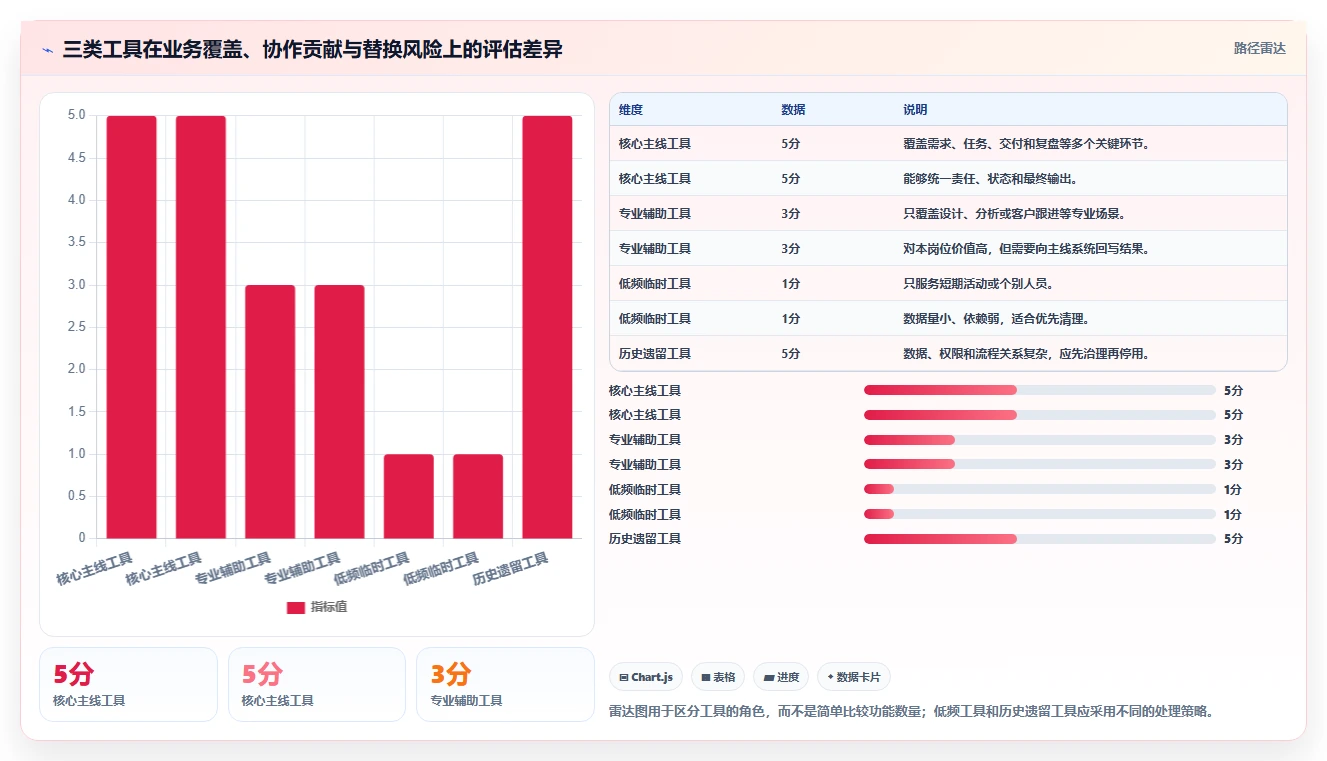

为了避免凭感觉做决定,我建议使用四个维度评估:业务覆盖率、使用深度、协作贡献度和替换难度。每个维度可以按1至5分评分,再结合团队实际设置权重。
| 评估维度 | 核心问题 | 高分表现 | 低分表现 |
|---|---|---|---|
| 业务覆盖率 | 多少关键流程依赖该工具 | 覆盖多个关键流程且边界清晰 | 只服务少数临时需求 |
| 使用深度 | 使用是否稳定、是否包含关键数据 | 高频使用且形成标准记录 | 只在汇报前临时更新 |
| 协作贡献度 | 是否减少跨部门沟通成本 | 统一状态、责任和输出物 | 只改善单个岗位体验 |
| 替换难度 | 停用是否会引发数据和流程风险 | 数据可导出、替代路径清楚 | 历史数据封闭、无人负责迁移 |
需要注意,替换难度高不等于工具价值高。有些工具之所以难以替换,只是因为历史数据没有治理、权限没有交接、流程没有文档化。管理者不能把“离不开”直接等同于“值得续费”。
为了让决策更接近业务结果,可以计算一个简单指标:单位有效协作成本=工具总成本÷完成的有效协作事项。有效协作事项可以是按时完成的活动、通过验收的内容、完成闭环的线索或形成复盘的项目。
例如,某工具月度总成本为5万元,帮助团队完成250个有效任务,那么单位有效协作成本为200元。如果另一个工具月度成本为2万元,但只完成40个有效任务,单位成本就是500元。单看订阅费,第二个工具更便宜;按结果核算,前者反而更高效。
这个指标不是为了制造绝对精确的财务结论,而是为了迫使管理者把讨论从“贵不贵”转向“产生了多少可验证的协作结果”。在实际管理中,还应结合任务复杂度、风险等级和业务价值进行修正。
工具是否续费,不应该只依赖使用者的偏好。每个重要工具都应设定明确的停止条件,例如连续两个季度活跃使用率低于30%、同一功能已被主系统覆盖、关键数据无法导出、核心流程仍依赖线下表格,或者维护成本超过替代方案。
停止条件最好在采购时就写入内部管理规则,而不是等到续费时临时讨论。这样既能减少沉没成本,也能避免因为“已经用了很久”而继续保留低价值工具。

以九数云为例,很多团队最初把数据分析平台理解成报表制作工具:把多个业务表导入,做几个看板,然后在周会上展示。但在实际运营管理中,数据分析平台的价值不应停留在“看数据”,而应进一步连接到“谁负责、何时处理、处理结果如何回写”。
例如,运营团队每周观察渠道消耗、线索量、有效率和转化成本。如果看板只展示异常,却没有将异常分派给负责人,那么团队仍然需要人工截图、发群消息、建立临时任务。这样,数据工具并没有减少协作成本,只是把人工核对换成了更漂亮的展示界面。
更合理的做法是把指标拆成三层:观察指标、判断指标和行动指标。观察指标描述发生了什么,判断指标解释是否偏离目标,行动指标则明确下一步由谁处理、何时完成、达到什么标准。
团队可以从九数云官网了解其数据分析和可视化能力,但选型时不应只看图表数量,更要验证数据接入、权限管理、口径统一和异常处理是否能嵌入现有流程。

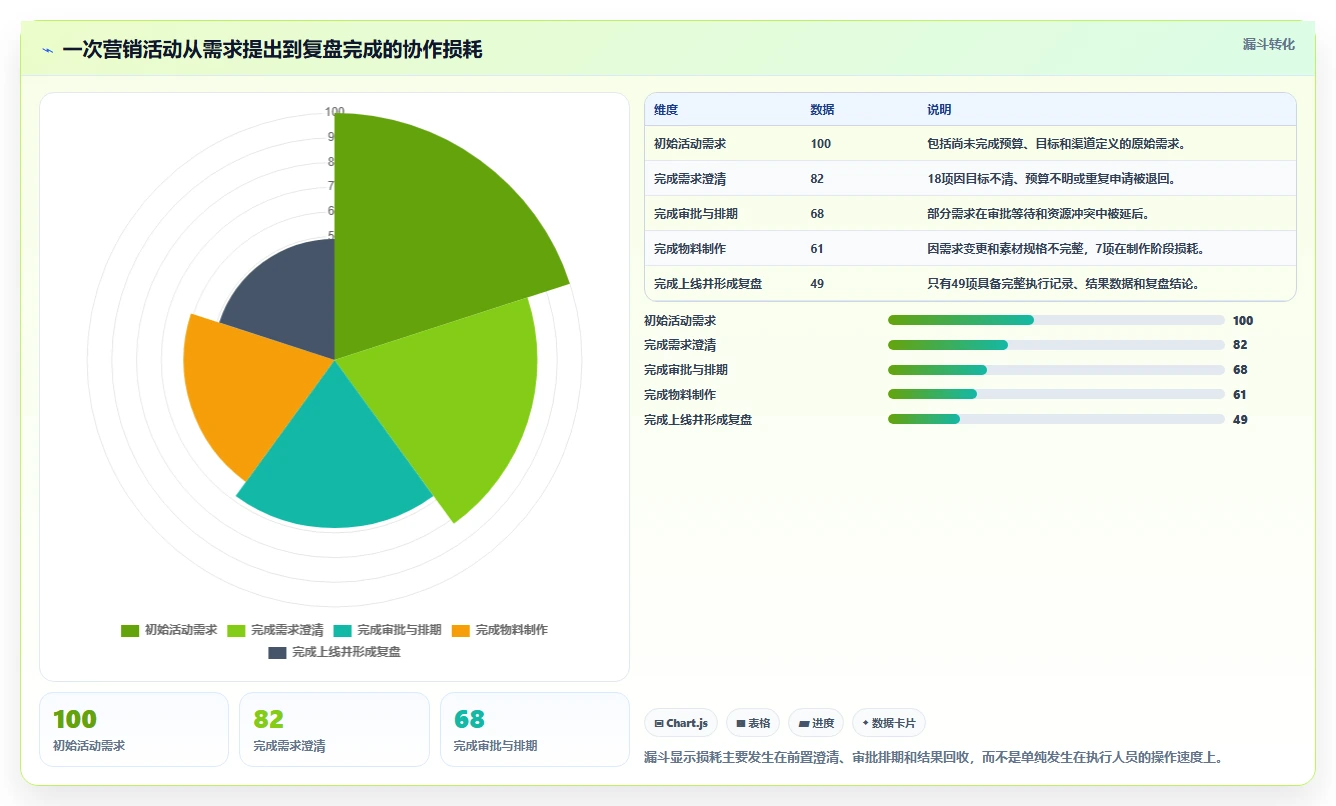

假设某团队每周追踪四个渠道:搜索、内容、活动和销售转介绍。团队发现活动渠道的线索量上升,但有效率下降。过去的处理方式是数据人员在周报中写一句“建议优化活动人群”,运营负责人再在群里询问具体怎么优化,最终没有形成明确任务。
如果按闭环方式设计,流程应当变成:
这个例子中,数据分析工具的价值不只是缩短报表制作时间,更重要的是减少“看到问题但没有人负责”的管理断点。对于运营团队而言,这种断点往往比制表耗时更昂贵。

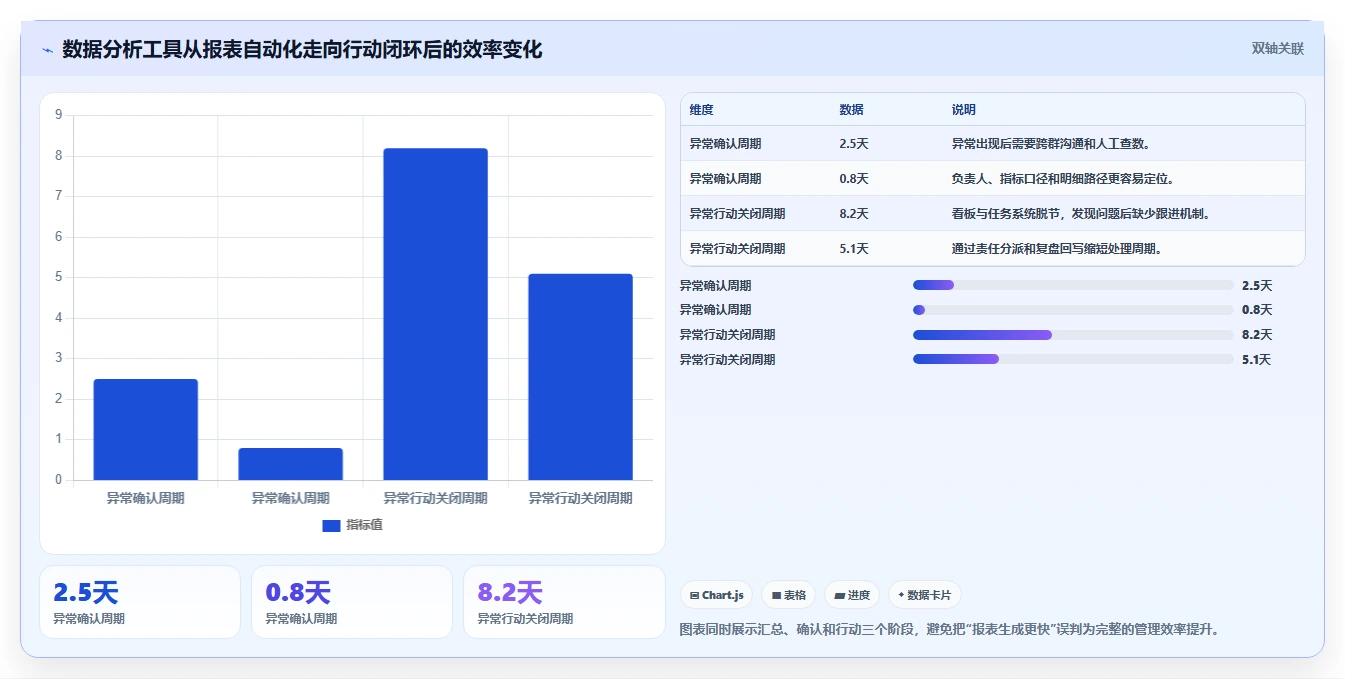

我在评估类似项目时,通常会把收益拆成三个阶段。第一阶段是数据汇总效率,主要观察报表制作时间;第二阶段是判断效率,观察管理者找到异常并确认原因所需时间;第三阶段是行动效率,观察异常从发现到关闭的周期。
| 阶段 | 改造前 | 改造后 | 真正反映的价值 |
|---|---|---|---|
| 数据汇总 | 每周约14小时 | 每周约5小时 | 减少手工复制与格式整理 |
| 异常确认 | 平均2.5天 | 平均0.8天 | 统一口径并缩短查找路径 |
| 行动关闭 | 平均8.2天 | 平均5.1天 | 将异常转成责任明确的行动任务 |
| 复盘沉淀 | 完成率约38% | 完成率约76% | 让经验进入下一轮运营决策 |
上表属于项目评估中的情景模拟数据,用于展示测量方法,不代表所有团队都能获得相同结果。最值得关注的是,数据汇总时间下降并不等于管理收益已经实现。只有异常确认和行动关闭同步改善,工具投入才真正转化为组织效率。

在采购或续费数据分析工具时,我不会先看模板数量,而会先验证四个问题。第一,数据源能否稳定接入,是否需要大量人工中转;第二,指标口径能否集中管理,是否容易出现同名指标不同算法;第三,异常能否连接到责任人和行动任务;第四,权限和历史数据是否满足组织管理要求。
如果工具只能完成前三步中的第一步和第二步,它更像一个展示系统;如果还能把异常推送给明确责任人,并让处理结果回到指标上下文,它才更接近运营协作系统。
第一阶段不要急着裁撤工具,重点是还原真实使用情况。除了采购合同,还要收集登录记录、活跃成员、关键流程、数据来源和跨部门交接情况。
建议访谈四类人:工具采购人、日常使用者、被要求填报的人、最终依赖数据做决策的人。只访谈管理者容易得到“工具已经上线”的结论,只有同时听取一线使用者,才能发现真实的绕行流程。
这一阶段的产出不应只是工具清单,而应是“工具,流程,数据,责任人”的关联表。没有关联关系的工具清单,无法支持后续决策。
第二阶段要为每一类信息指定唯一主线。比如,客户状态由客户系统负责,项目任务由项目管理工具负责,指标口径由数据平台负责,制度和方法由知识库负责。其他工具可以引用、展示或补充,但不能随意复制并成为新的事实来源。
我建议在内部发布一页纸的工具边界说明,至少包括以下内容:
这张边界说明比长篇培训材料更有用,因为它直接回答了员工每天都会遇到的选择问题:这件事应该记在哪里,谁需要看到,什么时候算完成。
不要同时改造所有流程。建议选择一个频率高、参与人多、问题明显但风险可控的流程进行试点,例如内容发布、活动申请、销售线索跟进或渠道投放。
试点前先记录基线数据,包括单个事项平均处理时长、等待时长、返工次数、跨部门消息数量、延期率和复盘完成率。没有基线,就无法判断改造到底产生了多少收益。
试点时只做三类改动:减少重复入口、明确状态定义、把异常连接到责任人。不要一开始就设计几十个字段,也不要把所有历史数据一次性迁移。流程稳定后,再逐步补充自动化和分析能力。

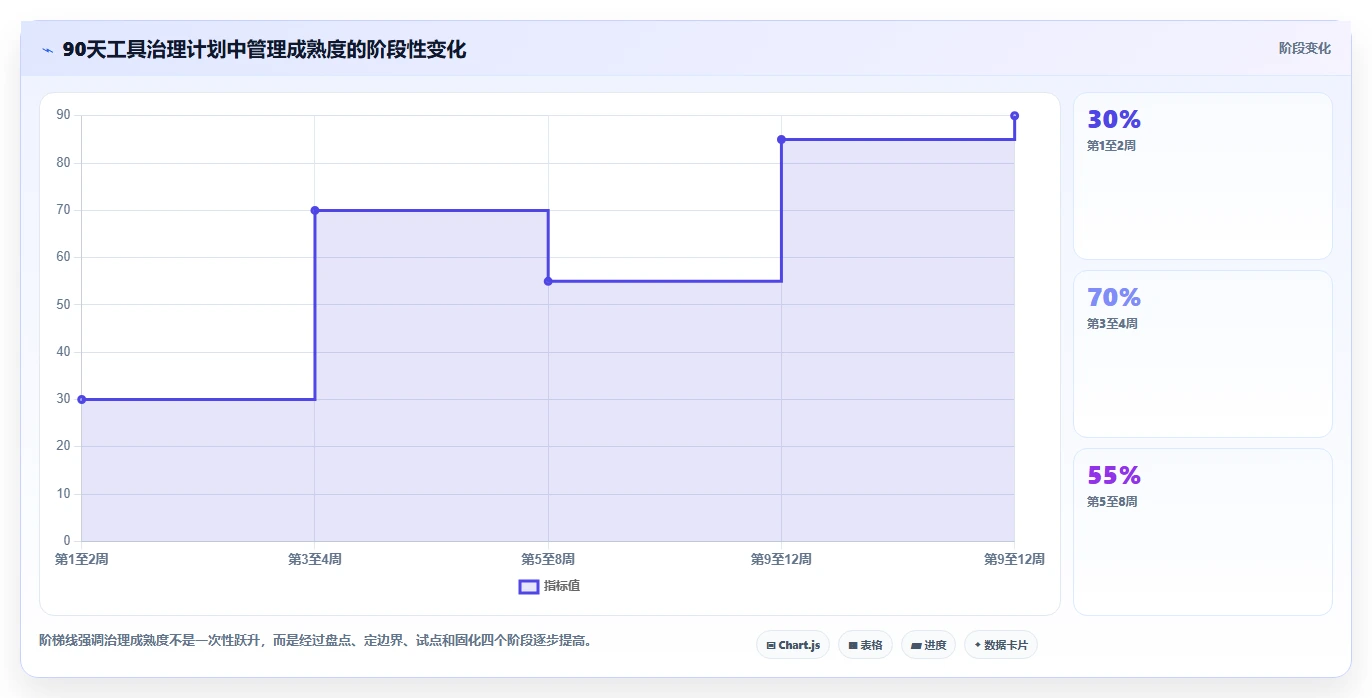

工具治理不是一次性项目,第三个月需要把管理责任固定下来。建议设立一个轻量的工具管理角色,可以由运营管理、信息化或业务流程负责人兼任,但必须明确其权限。
持续治理至少包括四项工作:

小团队最大的风险不是工具费用太高,而是每个人都用自己的方式管理信息。负责人应先规定三个基本入口:任务入口、数据入口和知识入口。临时沟通可以保留,但最终结论必须回到对应入口。
小团队不需要复杂的审批矩阵,也不需要一次性建设完整数据仓库。最重要的是建立少量稳定模板,例如需求模板、项目模板、复盘模板和指标定义表。模板越少越容易执行,执行越稳定,后续扩展越容易。
中型团队的主要成本通常来自部门之间的交接,而不是单个岗位的操作。建议先选出三条最高频协作链路,分别测量等待时间、返工次数和重复沟通次数。
对于中型团队,我更推荐“主线工具加专业工具”的结构。主线工具负责任务、状态、责任和交付;专业工具负责设计、数据分析、客户管理等岗位能力。关键在于规定专业工具的结果何时回写,以及谁对回写完整性负责。
大型组织常见的问题不是没人使用工具,而是使用方式太多。不同区域、事业部和项目组可能有自己的字段、状态和审批路径,最终管理层无法进行横向比较。
大型团队应先建立主数据和权限规则,再讨论功能扩展。至少要统一组织、人员、客户、产品、渠道、项目和指标的基本定义。否则,新增自动化只会让错误更快传播。
快速增长团队容易选择“现在最方便”的工具,却忽略半年后人员、项目和数据量可能翻倍。评估工具时要重点看批量管理、权限继承、历史数据导出、接口能力和服务响应,而不是只看当前使用体验。
增长团队还要避免把流程写死在某个个人账号里。关键流程、报表和自动化规则必须绑定岗位或团队,而不是绑定某一个员工。否则人员变动后,工具成本会突然转化为业务中断风险。

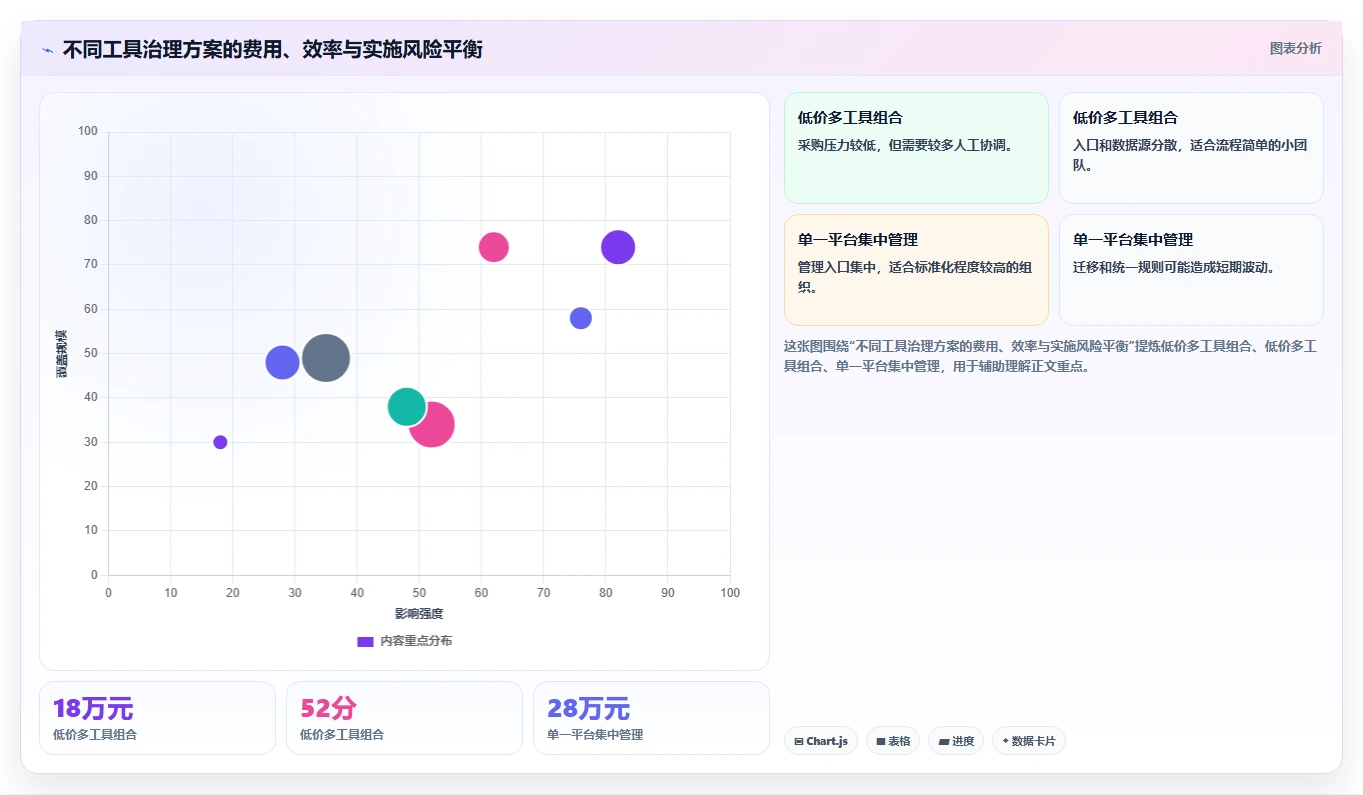

低价方案通常意味着更多人工连接,高整合方案通常意味着更高采购费和实施费。选择时不能只比较月度账单,而要估算至少一年的总拥有成本。
| 方案 | 直接费用 | 人工协作成本 | 适用场景 | 主要代价 |
|---|---|---|---|---|
| 多工具低价组合 | 低 | 高 | 业务变化快、团队规模小 | 容易形成重复录入 |
| 单一平台集中管理 | 中 | 中 | 流程标准化程度高 | 专业场景可能不够灵活 |
| 主线平台加专业工具 | 中高 | 低 | 跨部门协作复杂的团队 | 需要治理回写和权限 |
| 深度定制与集成 | 高 | 较低 | 规模大、流程稳定、数据要求高 | 建设周期长、变更成本高 |
标准化可以降低培训和管理成本,但过度标准化会压缩专业团队的工作空间。我的判断原则是:凡是影响跨部门协作的字段和状态,应尽量标准化;凡是只影响单个岗位内部工作的过程细节,可以保留灵活性。
例如,项目名称、负责人、截止时间、优先级、交付物和验收状态应统一;设计稿命名习惯、分析草稿结构和个人工作笔记则不必强行统一。这样既能保证管理可见性,也不会让专业岗位承担不必要的格式成本。
自动化适合处理规则明确、频率高、容错空间大的工作,例如提醒、汇总、状态同步和基础分类。涉及预算、客户分层、重大投放和异常判断时,仍应保留人工复核。
自动化最常见的失败原因不是技术不成熟,而是业务规则没有定义清楚。一个模糊的审批条件被自动化后,会更快地产生更多错误。因此,自动化之前必须明确输入、判断条件、例外情况和回退机制。

采购部门通常关注合同金额、折扣率和续费增长率,这些指标有价值,但无法反映工具是否改善业务。运营管理还应加入活跃使用率、关键流程覆盖率、重复录入耗时、异常关闭周期和数据口径一致率。
建议把指标分成四层:
投入层指标适合控制预算,使用层指标适合判断推广效果,效率层指标适合识别摩擦,结果层指标才适合判断工具是否值得长期投入。四层指标必须结合起来看,不能因为活跃用户率高就认定工具有价值。
| 指标 | 计算方式 | 建议观察频率 | 异常信号 |
|---|---|---|---|
| 关键流程覆盖率 | 使用主线工具的关键流程数÷关键流程总数 | 每季度 | 核心流程仍依赖线下表格 |
| 有效活跃率 | 完成有效更新的用户数÷授权用户数 | 每月 | 登录多但实际更新少 |
| 重复录入耗时 | 跨工具复制字段所花时间 | 每月抽样 | 同一字段在多个系统重复维护 |
| 状态可追踪率 | 可明确负责人和当前状态的事项数÷事项总数 | 每周 | 大量任务停留在口头沟通 |
| 返工率 | 因信息不完整被退回的事项数÷事项总数 | 每月 | 入口字段设计不合理 |
| 异常关闭周期 | 异常发现至关闭的平均时间 | 每周 | 看板发现问题但没人处理 |
| 权限异常率 | 不符合岗位规则的权限数÷权限总数 | 每季度 | 离职账号未回收或权限过宽 |
| 复盘回写率 | 完成复盘并回写规则的事项数÷已完成事项数 | 每月 | 团队重复犯同类错误 |
指标如果没有行动阈值,就只是仪表盘上的数字。例如,重复录入耗时超过每周50小时,应启动字段合并评估;异常关闭周期连续两周超过目标,应重新检查责任分派;有效活跃率低于40%,应访谈使用者而不是直接追加培训。
我建议每个指标都配一条“达到什么条件、由谁处理、多久完成”的规则。这样,指标才能真正进入管理闭环,而不是在月会上被展示一次就结束。
员工每天处理的提醒、表格、审批、消息和报表,都会占用有限的注意力。工具管理做得不好,团队就会把大量精力花在寻找信息、确认版本、催促进度和解释口径上。这些工作可能没有明显产出,却持续消耗组织效率。
因此,运营工具管理的核心不是追求工具数量最少,也不是追求系统功能最多,而是让员工把注意力放在真正创造业务价值的判断和行动上。
我通常用四个问题判断一套工具体系是否健康:
如果四个问题都能得到明确答案,工具数量即使不止一个,也可能形成高效协作系统。如果四个问题都无法回答,即使企业只购买了一套工具,协作成本仍然可能很高。
建议先不要从续费谈判开始,而是选择一个高频协作流程,连续记录两周的等待时间、重复录入次数、返工次数和异常关闭周期。随后画出信息流,指定唯一主线,明确专业工具的边界,再用一个季度验证改造结果。
最稳妥的成本控制路径,是先消除重复协作,再优化采购结构;先统一责任和数据,再讨论是否需要更强大的工具。当团队能够用数据证明某个工具减少了等待、返工和错误,它才真正拥有被保留的理由;当工具无法证明这些价值时,停止、替换或降级使用,才是对运营成本负责。
我在给一个二十多人、同时推进十多个项目的团队梳理运营工具时,发现订阅费并不是最明显的浪费,反复确认、重复录入和会议等待才是大头。我想知道,团队应该怎样拆分成本,才能避免只盯着软件单价,却忽略了隐性协作成本?
先控制沟通和信息流转成本,再优化工具采购费用。
我们曾对一个二十六人的产品、研发、运营混合团队做过五个工作日的协作记录,结果如下:成本项目每周耗时按人力成本折算 重复同步与进度确认38小时约7600元 跨工具复制信息21小时约4200元 权限、账号和流程维护8小时约1600元 工具订阅费用固定支出约1800元 这组数据说明,真正需要优化的通常不是每月几千元的订阅费,而是信息没有在正确的位置产生和沉淀。
我的判断标准是:一项工作是否需要重复问人、重复填表、重复搬运。如果答案为“是”,就应先改流程,再决定是否更换工具。比较稳妥的做法是建立三层成本账。第一层记录直接采购费,包括账号、存储、接口和实施费用;第二层记录维护费,包括管理员、权限处理和模板维护;
第三层记录协作损耗,包括等待、返工、会议和信息查找。只有把三层费用放在一起,工具选型才不会被低价套餐误导。
我以前把大多数成员都设置成较高权限,认为这样可以减少申请流程,结果出现过误改模板、误删任务和外部链接泄露的问题。后来我想重新设计权限,但又担心审批过多会拖慢日常协作,应该怎样找到平衡点?
权限设计不应按职位简单切分,而应按“谁需要改变什么”来切分。实际执行中,最容易出问题的是把查看、编辑、发布、导出和删除放在同一个权限等级里,导致员工为了完成普通编辑工作,被迫获得高风险操作权限。我更建议采用四级权限模型:访客只能查看指定内容;参与者可以创建和编辑自己负责的任务;
负责人可以调整计划、分配工作和关闭事项;管理员才可以修改字段、权限、自动化规则和数据导出。外部协作者默认使用临时权限,并设置到期时间,不要使用长期共享账号。
权限动作建议角色额外控制 查看项目资料访客、参与者按项目范围授权 编辑任务内容参与者、负责人保留变更记录 发布流程模板管理员双人复核 批量导出数据管理员记录操作日志 删除项目或字段极少数管理员二次确认与备份 判断权限是否过度的一个实用指标,是统计每月临时提权次数。
如果一个团队每月频繁申请权限,说明基础角色设计过细或不符合真实工作;如果几乎没人申请但误操作很多,说明权限放得过宽。目标不是零申请,而是让高风险操作有明确责任人。
我接触过一个销售、产品和研发各自使用不同系统的团队,大家都认为自己的工具最好,但客户需求在三个地方重复登记。管理层想一次性整合,基层又担心迁移会影响项目进度,我想知道什么情况下应该整合,什么情况下应该保留多工具并建立边界?
不要把“工具数量少”当成管理目标,应该把“同一信息只维护一次”作为判断标准。多工具并不一定低效,真正造成浪费的是同一个客户需求、交付状态或风险事项在多个系统中各自维护,最终出现口径不一致。可以先给每类信息指定唯一事实来源。
客户需求由客户运营系统负责,研发任务由项目管理工具负责,代码和版本记录由代码平台负责,财务数据由财务系统负责。其他工具只能引用、同步摘要或展示链接,不应重新建立一套可编辑副本。
场景适合整合适合保留独立工具 任务状态同一团队重复维护不同团队有明确交付边界 客户资料多人反复复制字段涉及严格权限或合规要求 报告看板多个看板口径不一致不同角色需要不同视图 文件与代码只为查找方便而重复上传专业系统具备独有能力 迁移前我通常会做一次两周的信息流审计,记录每条核心信息从产生到归档经过了哪些系统,并标记重复录入次数。
若一个字段在三个以上地方被人工维护,就优先整合;若只是被自动引用或只读展示,则不必为了追求统一而强行迁移。这样能把整合范围从“全公司换工具”缩小为“消除高频重复劳动”。
我曾经遇到过工具上线后,任务字段变多、日报变长、会议却没有减少的情况。管理层看到的是数据更完整,员工感受到的却是每天多了十几分钟录入,我想建立一套上线后的评估方法,避免工具看起来规范,实际却让团队变慢。
评估工具不能只看登录人数、任务数量和填报完成率,这些指标容易被人为完成,却不代表协作效率提升。更可靠的方式是同时观察投入指标、流转指标和结果指标。投入指标包括每周录入时间、会议时长和管理员维护时间;流转指标包括需求从提出到确认的时间、任务等待时间和返工次数;
结果指标包括按期交付率、遗漏事项数量和跨部门投诉次数。工具上线前至少保留两周基线数据,上线后分别在第二周、第四周和第八周复测,避免被短期新鲜感干扰。
指标上线前上线后目标警戒信号 每日信息录入18分钟不高于15分钟超过25分钟 需求确认周期2.6天低于1.8天超过3天 重复返工率14%低于9%连续上升 进度确认会议每周4次不超过2次会议次数增加 我特别重视“员工为了填字段而填字段”这一反向信号。
如果字段没有服务于决策、排期、风险识别或复盘,就应该删除或改为自动生成。一次实践中,团队把十七个必填字段减到九个,任务创建平均耗时从六分钟降到两分钟,反而因为关键信息更集中,延期预警提前了约三天。最终的验收问题只有一个:如果暂时关闭这个工具,团队会不会立刻失去关键信息和协作能力。
如果答案只是“少了一个报表入口”,说明它可能只是增加了记录,不是真正降低了成本。


读者评论
文中把工具成本拆成采购、维护、协作摩擦和错误延误四部分,这个视角很实用。很多团队确实只盯着订阅费,却没统计重复录入和反复确认占用的工时。建议实际盘点时再加上数据安全和迁移成本,结论会更完整。
统一主线、局部适配”比强行所有部门使用同一工具更现实。设计、投放和数据分析的工作方式差异很大,关键是明确哪些信息必须回写主线、谁负责更新,而不是单纯追求工具数量减少。
文章里的案例说明,协作损耗主要发生在需求澄清、审批排期和结果回收阶段,而不一定是执行速度慢。企业可以先选一个高频流程试点,记录重复录入、等待和返工工时,再决定是否调整工具组合。
