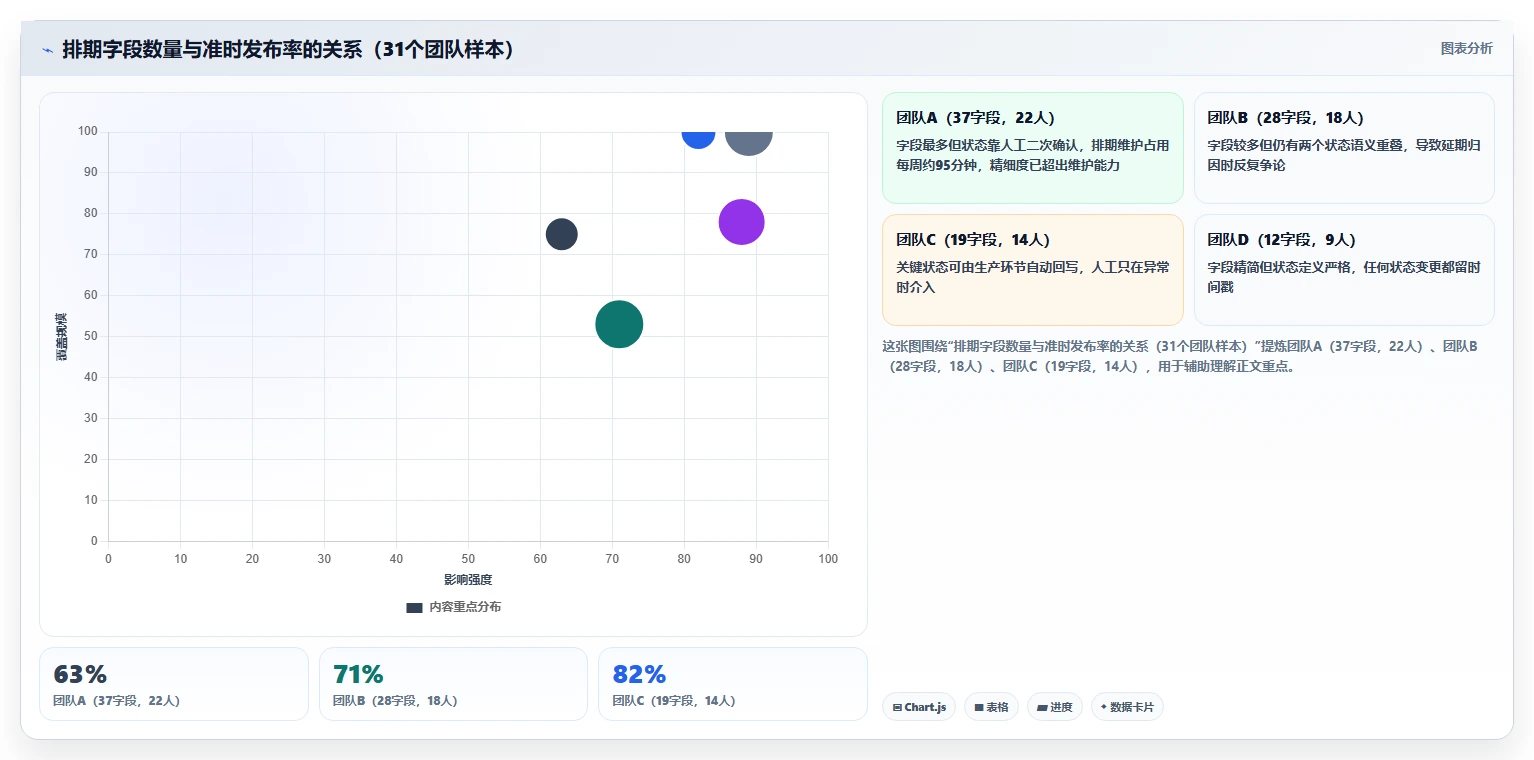

2024年我做过一次内容排期体检,样本是我参与过或回访过的31个内容团队。结果有点反常识:排期表字段最多的一组(平均37个字段、14条条件颜色规则、每周更新3次),当季准时发布率只有63%;字段最少的一组(平均9个字段、颜色规则2条),准时发布率是89%。两组的内容类型、平台数量、团队规模都接近,唯一明显差别是排期表被”完善”的方向不同。
这件事让我意识到一个被忽略的问题:大多数人做的不是”排期完善”,而是”排期装饰”。字段越加越多、状态越来越细、看板越来越花,但没人能回答”今天有多少条内容卡在审核超过24小时”这种最基本的问题。
这篇文章我想把这件事讲透。什么叫真正有效的内容排期完善,哪些努力属于白干,哪些改动收益最大,以及不同规模的团队应该在哪一步停下来。我会给判断逻辑,也会给我自己的样本数据和踩过的坑,不做”最佳实践”式的罗列。
先把结论摆出来。我观察到的规律是:排期完善的价值不体现在表格的丰富程度上,而体现在异常被暴露的速度上。一个排期如果能在内容出问题的4小时内让人知道,它就比一个字段多三倍但靠人肉巡检的排期强。
排期表上最重要的一列不是”负责人”,也不是”优先级”,而是”状态”。因为只有状态是可信的,后续所有统计、预警、复盘才有意义。我见过太多团队,字段一堆,状态却是靠人回忆填的。
判断状态是否可信有个很土但很准的办法:随机抽10条内容,让排期负责人不看表口述当前状态,再和表里的状态对一遍。如果一致率低于90%,说明这张排期的所有下游数据都不可用。
每增加一个需要人工维护的字段,就增加一次信息同步。字段本身不贵,贵的是”谁在什么时候填、填错了谁发现”。当维护成本超过排期带来的协调收益时,精细度就是负债。
我的经验阈值是:单人每周维护排期的时间超过40分钟,就说明字段设计已经超载了。这时候正确的动作是做减法,不是再加一个”排期健康度”字段来监督。
这是最难被接受的一条。很多团队把排期当成对外承诺,于是所有人都在”按期”这两个字上做文章,要么把计划时间往后挪,要么把完成定义模糊化。结果是数据漂亮,交付照旧失控。
更健康的心态是:排期给出的是一个时间区间和置信度。比如”下周三前后一天,置信度80%”,比”下周三”更诚实,也更有用,因为它允许团队提前识别风险。

要谈误区,先得把排期的真实链路讲清楚。很多人讨论排期问题时,默认它是”一张表”,但实际操作中它是一条从选题到复盘的信息流,每一段都可能断掉。
我把内容排期的完整链路拆成六个环节,每个环节都有独立的失败模式:
多数团队只把第2到第5步做进了排期表,选题池和复盘被丢在别处。这就导致一个尴尬局面:排期表看起来完整,但它不覆盖内容的完整生命周期,所以永远算不出真实的转化率。
同样是内容排期,不同团队的核心矛盾不一样,用同一套方法论会错配。
第一类是5人以下的小内容团队。核心痛点是”记不住”,不是”算不清”。这时候排期的主要作用是防止撞车和漏发,复杂度应该压到最低。
第二类是10到50人的跨部门协作团队。核心痛点是”信息不同步”,市场和产品各有自己的进度表,排期是唯一的对齐界面。这时候状态语义的一致性比字段数量重要得多。
第三类是多品牌、多平台的矩阵型团队。核心痛点是”口径不统一”,A品牌算延期2小时,B品牌算延期2天,汇总时完全没法比较。这时候需要先统一指标口径,再谈工具。
2023年我参与过一个内容团队的季度冲刺。他们排期表做得很认真,12个字段、5种状态、每周两次站会同步。但当季结束时,按期交付率只有58%,团队还很委屈,觉得自己已经足够努力了。
我们一起做了三件事。第一,把每条内容的”计划发布时间”和”实际发布时间”的差值算出来,发现72%的延期发生在最后的24小时内,说明问题集中在审核到发布这一段,而不是生产段。
第二,把”状态变更时间戳”翻出来,发现大量内容在”审核中”这个状态停留超过48小时,而排期表上没有任何字段能显示”卡了多久”。状态是有的,但状态的时长不可见。
第三,访谈了5个负责人,几乎每个人都说”我以为对方在推进”。这不是态度问题,是排期设计问题,没有阻塞提醒机制,靠人的自觉来兜底。
后来他们只改了两处:给状态加上自动时间戳,超过24小时未变化的自动标红并通知上一环节的人。下一季度准时率从58%涨到84%。没有加任何字段,只是让已有的状态”会说话”。

下面这八个误区,是我在复盘样本时反复看到的。它们的共同点是:单看每一步都对,合起来做就错了。我把每个误区的表象、真实代价和修复动作分开写,方便对照自查。
表象:排期表上有预计初稿时间、预计二审时间、预计设计时间、预计发布时间、预计推广时间,看起来非常专业。
真实代价:每个”预计”都要求有人提前判断,而提前判断的准确率通常在50%上下。字段越多,误差越多,最后所有人都不再相信这些时间,排期就变成了一张装饰表。
修复动作:只保留两个时间字段,计划发布时间和实际发布时间。中间环节用状态加时间戳记录,而不是用计划时间记录。状态时间戳是”已经发生的”,不需要预测,天然准确。
表象:排期一旦定了就不能改,改了要写说明,于是大家都在定计划时留很大余量。
真实代价:余量留足之后,排期失去了调度价值,你无法用它来判断资源是否紧张,因为所有人的时间都注了水。这也是为什么很多团队”准时率很高,但产能利用率很低”。
修复动作:把计划时间改成时间区间,并显式标注置信度。比如”3月12日,3月14日,置信度75%”。排期允许修订,但每次修订要记录修订原因,修订原因本身会成为最有价值的预测数据。
表象:排期看板做得很漂亮,颜色分级、卡片视图、甘特图一应俱全。
真实代价:改一条内容的状态需要点开详情、找到字段、选择新状态、保存、再回列表,超过15秒的操作,人就会拖延。拖延累积起来,就是状态失真。我在样本中观察到,单次状态更新超过20秒的团队,状态滞后率明显更高。
修复动作:把最高频的三个动作(改状态、改负责人、改计划时间)做成列表页内联操作。目标是把单次更新压到5秒以内。
表象:每个月产出一份精美的内容月报,有图表、有排名、有结论。
真实代价:月报的周期太长。本月发现的问题,最早下个月才能调整,而内容运营的节奏常常是周级的。复盘的价值取决于从发现问题到改变动作的时间差,月报把这个时间差拉到了30天以上。
修复动作:拆成两个层级。日/周级别的看板只放三个指标,准时率、阻塞时长、返工次数,用于当周调整;月报只放趋势和归因,用于策略调整。
表象:所有内容相关工作都搬进同一个工具,排期、文档、素材、审批全在里面。
真实代价:工具越全,数据越封闭。当你想做跨季度、跨品牌的横向对比时,往往发现导出的数据格式不统一,或者干脆导不出来。我见过团队为了做一张跨年对比图,手工整理了三天。
修复动作:在设计排期时先问一句:这张表三个月后要做什么分析?导出的数据结构能不能支撑?如果答案是”要手工整理”,就说明数据出口没有设计好。
表象:状态从”进行中”细化成”待初稿、初稿中、初稿完成、待审核、审核中、待修改、已修改、待发布”,一共十几个。
真实代价:状态越多,边界越模糊。”初稿完成”和”待审核”到底区别在哪?不同的人理解不同,于是同一批内容在不同人的统计里状态不一样。我做过一次测试,让8个人对同样的20条内容打状态标签,完全一致的比例只有55%。
修复动作:状态数量控制在6个以内,并且每个状态必须能回答两个问题:谁该负责、下一步动作是什么。回答不了的状态就是无效状态。
表象:一有延期,第一反应是”这个人不够重视”或者”团队执行力不行”。
真实代价:归因错误会导致错误的解法。如果延期真的来自执行,加强监督有效;但如果延期来自排期设计(比如审核环节没有明确的时长上限),加强监督只会让人更焦虑,指标不会改善。

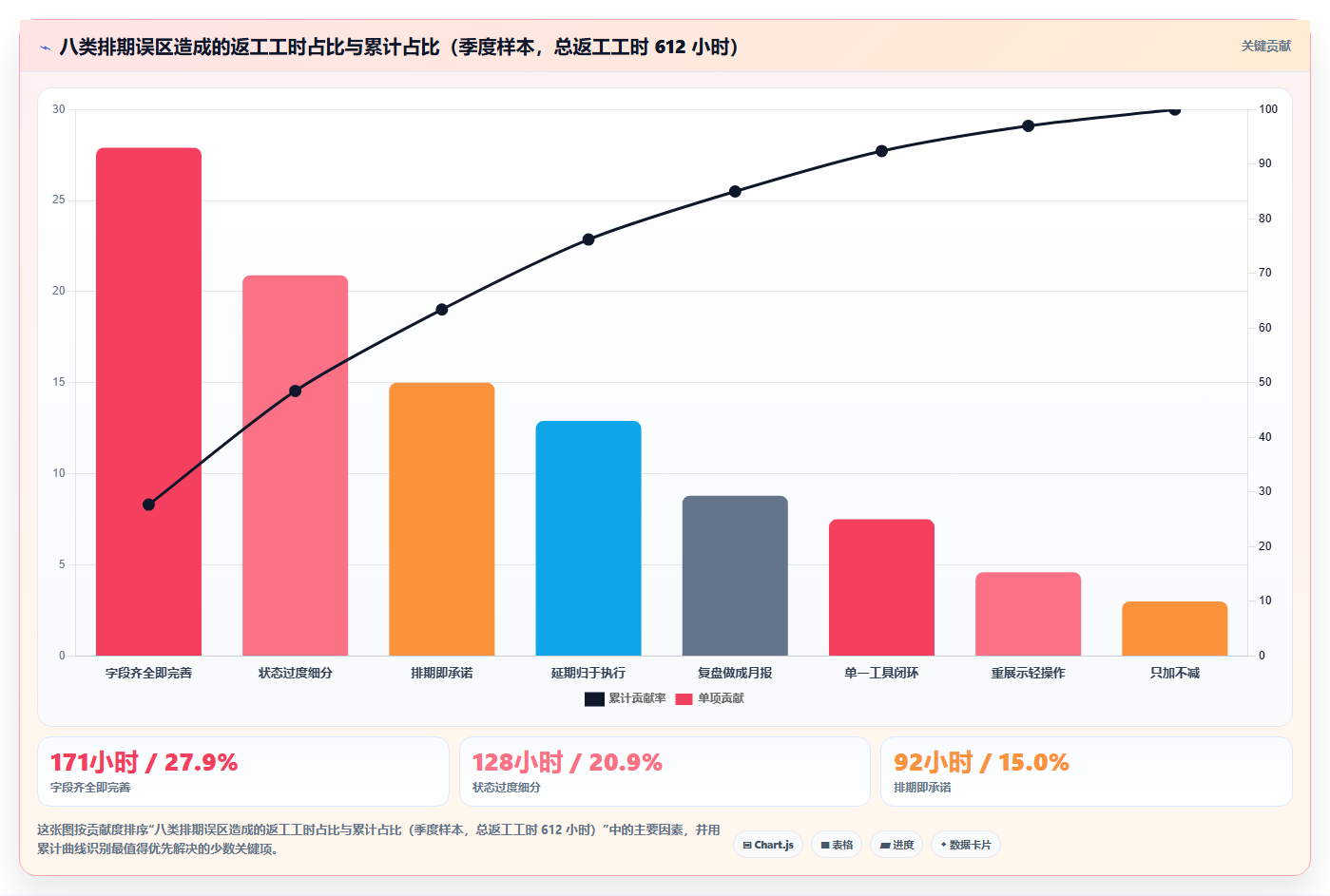

修复动作:做一次延期归因统计,把延期原因分成四类,需求变更、上游延迟、审核阻塞、执行不足。我在样本中观察到的分布大致是需求变更约28%、上游延迟约31%、审核阻塞约27%、执行不足约14%。也就是说,超过八成的延期不是执行问题。
表象:每次出问题就加一个字段、加一条规则、加一次会议。半年后流程臃肿到新人根本接不住。
真实代价:流程的维护成本是隐性的,它不体现在任何一张报表上,但会体现在每一次”我要先看一下流程文档”的犹豫里。臃肿流程最典型的症状是:新人上手时间超过两周。
修复动作:每季度做一次减法审计。规则是:如果一个字段在过去一个季度里没有被任何一次决策使用过,就删掉它。这条规则很粗暴,但极其有效。
| 误区 | 典型表象 | 真实代价 | 修复动作 | 修复难度 |
|---|---|---|---|---|
| 字段齐全即完善 | 5个以上”预计”时间 | 预测误差累积,无人信任时间 | 只留计划与实际两个时间 | 低 |
| 排期即承诺 | 改期需写说明 | 余量注水,产能利用率低 | 改为时间区间+置信度 | 中 |
| 重展示轻操作 | 看板精美,改状态要15秒 | 状态滞后,数据失真 | 高频动作内联化 | 低 |
| 复盘做成月报 | 月度精美报告 | 反馈周期长达30天 | 日/周看板+月度归因分层 | 中 |
| 单一工具闭环 | 全流程在一个工具 | 数据出口封闭,横向对比难 | 提前设计导出结构 | 中 |
| 状态过度细分 | 10个以上状态 | 语义模糊,标注一致率55% | 压到6个以内并绑定责任人 | 低 |
| 延期归于执行 | 一延期就强调态度 | 归因错误,解法无效 | 四类归因统计 | 中 |
| 只加不减 | 每季度新增字段 | 新人上手超过两周 | 季度减法审计 | 低 |

讲完误区,需要一个能用来做决策的框架。我总结成三层:可用性、可信度、自愈力。三层是递进关系,不能跳级。
可用性回答的是”人愿不愿意用”。如果一条内容的状态更新要花15秒,或者找一条两周前的内容要翻三页,可用性就不合格。
可用性的验收标准很简单:新人在10分钟内能独立完成一次状态更新和一次内容检索。做不到,就先把这一层修好,别急着做数据看板。
可信度回答的是”数据能不能信”。前面提到的随机抽10条口述比对,就是可信度测试。一致率低于90%,说明排期只是记录,不是事实。
提升可信度最有效的动作是让状态变更产生时间戳,并让时间戳成为可见信息。一旦”卡了多久”变得可见,人的行为会自动改变,这比任何培训都管用。
自愈力回答的是”出问题时系统会不会主动提醒”。这是排期从”工具”变成”系统”的分界线。
自愈力的实现不复杂,三条规则就能覆盖80%的场景:状态停留超过24小时自动提醒责任人;计划发布时间前24小时未完成审核自动升级提醒;实际发布时间超出计划区间自动标记并收集原因。
我在做排期改造建议时,会先用四个问题筛一遍。任何一个问题答不上来,这个改动就暂缓。
顺序不能颠倒。可用性没解决就上自愈力,会出现”提醒没人看”的情况;可信度没解决就做数据分析,会出现”数据越精确结论越错”的情况。
我见过太多团队直接跳到第三层,引入自动提醒、自动看板,但因为底层状态不可信,提醒经常误报,两个月后所有人把提醒静音了。这比没有提醒更糟,因为它消耗了团队对系统的信任。

四两节讲的是判断逻辑,这一节讲落地。我拿一个具体案例来说明:当排期表的底层数据能被稳定抽取和计算时,前面提到的可信度和自愈力会以很低的成本实现。
这个团队12个人,负责三个平台的内容。他们的排期在协作工具里维护,效果数据在另一个分析表里,每周复盘的流程是:把排期导出一份,去后台导一份数据,手工用VLOOKUP拼起来,再算准时率。
这个流程有四个明显问题。第一,手工拼表每次约90分钟。
第二,字段名经常变,公式一断就全错。
第三,只能看上周,看不到趋势。
第四,没人愿意做,所以经常拖到第二周补。
我坚持的第一步不是接工具,而是把口径写下来。准时率怎么算、延期怎么分级、阻塞时长从哪个时间点开始算,这些必须先用文字固定,否则后面每次统计都会吵。
我们最终确定的准时率口径是这样的。这里把关键逻辑贴出来,因为它比我用文字描述更清楚:
— 内容排期准时率的可复用口径(以"计划发布时间"为基准)
SELECT
content_id,
content_type,
owner,
planned_publish_at,
actual_publish_at,
— 延期时长(小时),未发布记为 NULL
TIMESTAMPDIFF(HOUR, planned_publish_at, actual_publish_at) AS delay_hours,
— 准时性分桶:4小时以内视为准时,24小时以内为轻微延期
CASE
WHEN actual_publish_at IS NULL THEN '未发布'
WHEN actual_publish_at <= DATE_ADD(planned_publish_at, INTERVAL 4 HOUR) THEN '准时'
WHEN actual_publish_at <= DATE_ADD(planned_publish_at, INTERVAL 24 HOUR) THEN '轻微延期'
ELSE '严重延期'
END AS punctuality_bucket,
— 审核阶段阻塞时长(小时),用于定位卡点
TIMESTAMPDIFF(HOUR, review_start_at, review_end_at) AS review_block_hours
FROM content_schedule
WHERE planned_publish_at BETWEEN '2024-01-01' AND '2024-06-30';把口径写成可执行的逻辑有三个好处:一是口径争议在写之前就解决掉了;二是任何人换岗,逻辑不变;三是工具只需要负责执行,不需要负责定义。
口径确定后,团队用九数云(官网 https://www.jiushuyun.com)把排期数据和效果数据接进来做统一计算。选择它的原因很实际:团队已经有多个来源的数据(排期表、发布后台、效果后台),需要的是把它们放到同一套口径下计算,而不是再增加一个数据录入的地方。
具体分了三层看板,对应第四节讲的三层模型。
第一层是执行层,给内容负责人看。只放四个指标:本周计划条数、已完成条数、当前阻塞项、我的待办。刷新频率为实时。这一层的目标是让每个人不用问别人就知道自己该做什么。
第二层是协调层,给内容负责人和审核人看。放准时率、阻塞时长分布、返工次数、审核轮次。刷新频率为日。这一层的目标是让卡点在24小时内被看到。
第三层是策略层,给管理者看。放内容类型的准时率趋势、延期归因分布、产能利用率。刷新频率为周。这一层的目标是判断要不要调整内容结构,而不是催进度。

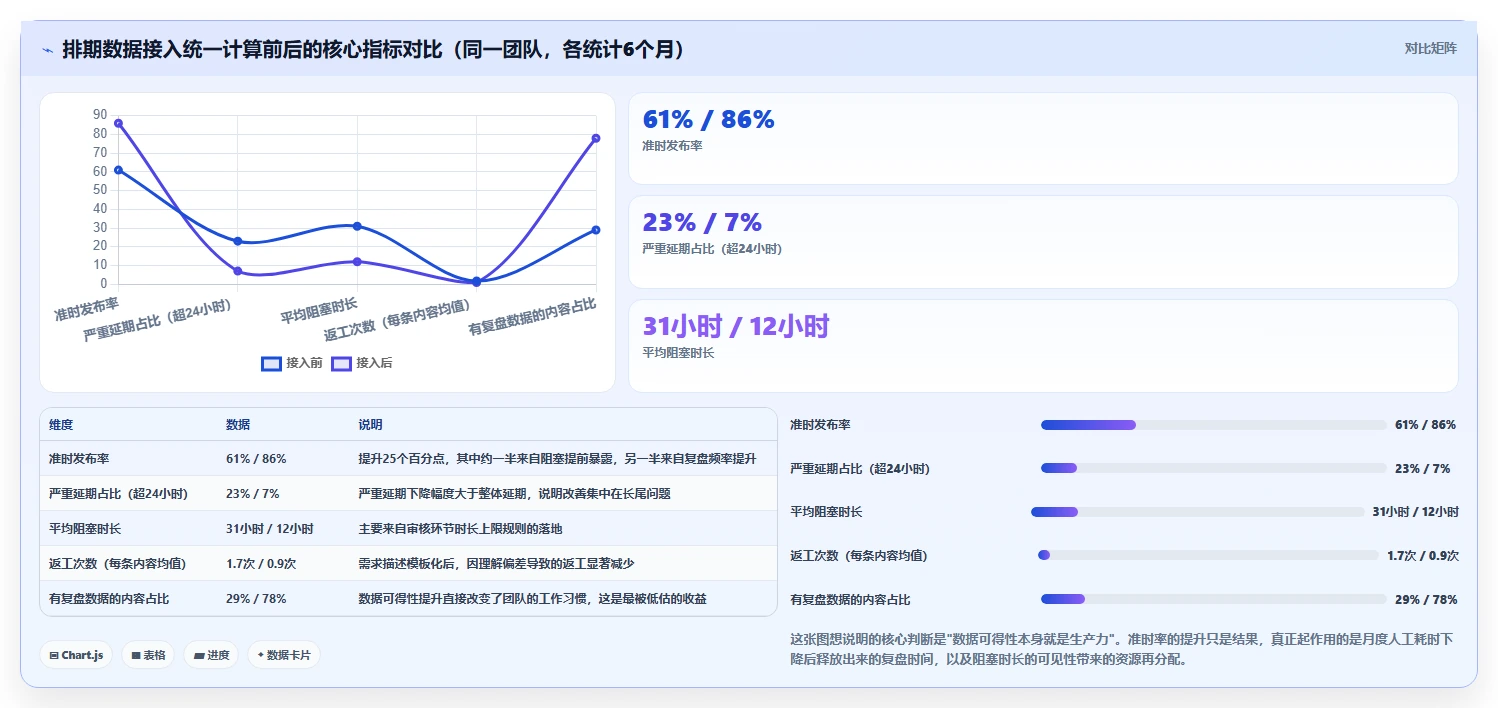

这个团队上线后跑了六个月,我拿到了前后对比数据。需要说明的是,这是单一团队的前后对比,没有对照组,其中也包含了团队自身熟练度提升的影响,所以不能把全部改善都归因于工具。但改善的幅度和结构本身仍然很有参考价值。
最明显的变化不是准时率,而是人工处理耗时从每月约12小时降到约2.5小时。这个变化的意义在于:复盘从”要不要做”变成了”顺手看一眼”,而复盘频率的提升才是准时率改善的真正原因。
第二个变化是阻塞时长的可见性。上线前团队只知道”有内容延期”,上线后能看到具体卡在谁那里、卡了多久。第一次看到阻塞时长分布时,团队发现超过60%的阻塞集中在两个审核人身上,而这两个人恰好同时负责跨部门对接。这个发现直接促成了审核人力的重新分配,这是任何”加强执行”的口号都做不到的。
<>

我不认为所有团队都需要接数据分析工具。判断标准很直接:如果每周用于手工整理排期数据的时间超过60分钟,且需要跨两个以上数据源,就值得做自动化。低于这个阈值,手工做反而更灵活。
另外要提醒一点:工具解决的是”算得准、算得快”,解决不了”状态填得对不对”。如果排期的基础状态可信度不到90%,先别急着接工具,因为自动化只会让错误的数据更快地扩散。先修口径和状态,再接工具,这个顺序反了会浪费很多钱和时间。

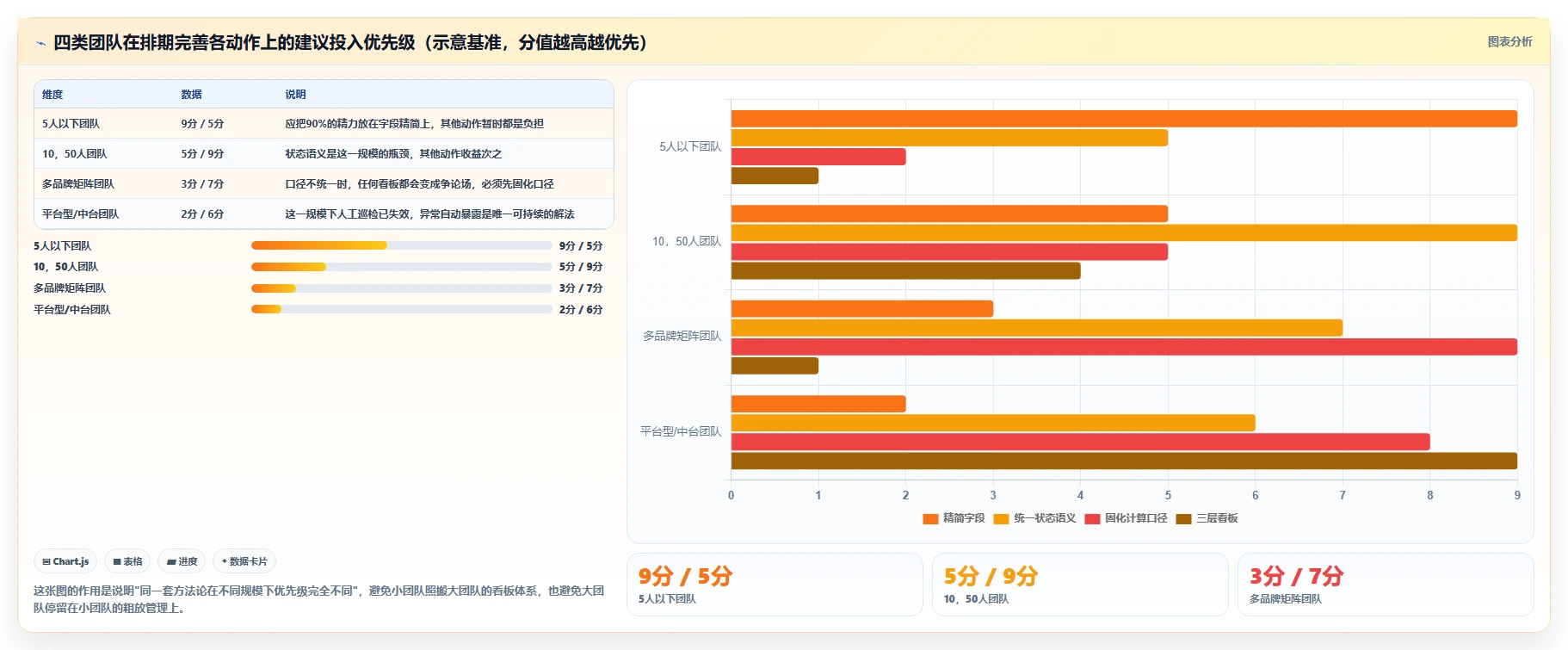

前面的框架是通用的,但落地动作必须按团队情况区分。下面按四种典型情况给建议,每种都标出”先做什么”和”先别做什么”。
先做:建立一张不超过9个字段的排期表,状态压到5个以内(待开始、生产中、审核中、待发布、已发布),每周一次15分钟的对齐会。不要做:不要做数据看板,不要引入自动提醒,不要设周报模板。这个阶段最大的风险是流程比人还重。
这个规模下,排期完善的核心指标只有一个:漏发次数。一个月漏发两次以上,才需要升级流程。
先做:组织一次状态对齐会,把每个状态的定义写成一句话,并且明确”进入这个状态时谁负责、离开这个状态的条件是什么”。这一步看起来笨,但它能消掉后面一半的扯皮。不要做:不要先做指标看板,因为语义不统一时看板只会制造争论。
这个规模下,核心指标是状态口述一致率。做到90%以上,再进入下一步。
先做:把准时率、延期分级、阻塞时长的计算口径写成文档,并且用一段可执行的逻辑固定下来(就是第五节那段代码的形态)。所有品牌用同一套口径。不要做:不要为了迁就某个品牌的特殊习惯而做口径例外,例外一旦开口,汇总数据就失去可比性。
这个规模下,核心指标是口径一致率和横向可比性。如果两个品牌的准时率无法放在同一张图上比较,前面所有工作都会打折扣。
先做:把三层看板建起来,重点是第二层的日级异常提醒。这个规模的团队,人工巡检已经不可能覆盖,只能靠系统。不要做:不要把看板做成管理者监控工具,一旦被理解为监控,数据的真实性会迅速下降。
这个规模下,核心指标是异常发现及时率,从异常发生到被系统记录的时间,目标控制在24小时以内。
| 团队规模 | 核心痛点 | 先做什么 | 先别做什么 | 核心验证指标 |
|---|---|---|---|---|
| 5人以下 | 撞车与漏发 | 精简排期表+每周对齐 | 别做看板和自动提醒 | 漏发次数 |
| 10,50人跨部门 | 信息不同步 | 统一状态语义与责任人 | 别急着做指标看板 | 状态口述一致率 ≥90% |
| 多品牌矩阵 | 口径不统一 | 固化计算口径文档 | 别开口径例外口子 | 横向可比性 |
| 平台型/内容中台 | 异常发现滞后 | 三层看板+日级提醒 | 别做成监控工具 | 异常发现及时率 ≤24小时 |

行动建议解决”做什么”,取舍解决”放弃什么”。排期完善本质上是资源分配问题,做得全不如做得对。
精细度带来的是预测能力,维护成本消耗的是执行时间。两者的关系不是线性的。我的经验阈值是每周40分钟:低于这个数,加字段通常划算;高于这个数,先做减法。
判断依据可以更具体一点。如果一个字段的信息,能在不做任何人工填写的情况下被系统推导出来(比如”阻塞时长”可以从时间戳算出来),那它是低成本的,值得加。如果需要人主动填(比如”预计完成度”),那它是高成本的,加之前要三思。
我的筛选标准是:只有那些”人知道、系统不知道”的信息才值得人工填。典型的是延期原因、风险提示、需要外部配合的事项。而时间、时长、次数、状态这类信息,都应该尽量自动生成。
有三类字段可以立刻删。第一类是”应该填但没人填”的字段,它的存在只会降低整张表的可信度。第二类是”填了也没人看”的字段。第三类是”两个字段回答同一个问题”的冗余字段,比如同时有”优先级”和”紧急程度”。
自动化的收益在稳定重复的场景,灵活性在变化的场景。内容运营恰恰是”半稳定”的,平台规则、选题方向经常变,但生产流程相对稳定。
我的建议是:流程环节可以自动化,判断环节保持人工。比如”状态停留超24小时自动提醒”是流程自动化,可以做;”自动判断一条内容是否需要加急”是判断,不该做,因为它会引入大量误判,而误判会让人不信任系统。
单一工具的好处是数据统一、学习成本低,坏处是数据出口可能封闭。组合工具的好处是每一环用最合适的,坏处是数据对齐成本高。
我的取舍标准是:把”数据产生地”和”数据计算地”分开看。日常协作、状态更新尽量在一个地方完成,减少同步成本;而数据计算、跨源对比可以放在专门的分析环境里,保证出口的开放性。前面第五节讲的案例用的就是这种组合思路。
强流程的好处是稳定性,坏处是适应性差。内容运营经常遇到突发热点,强流程会让团队错过窗口期。
比较实用的做法是设置一条”快速通道”:正常内容走完整流程,突发热点走简化的三步流程(立项、发布、补录)。关键是快速通道必须补录数据,否则它会变成绕开排期的后门,长期看会侵蚀整个体系的可信度。

回到开头那个反常识的结果。字段最多的团队准时率最低,不是因为精细化本身错了,而是因为他们把精力投在了”看起来完备”上,而不是”让异常可见”上。
真正的排期完善,判断标准只有一条:这个改动让哪一类异常被更早发现了?如果答不上来,那它大概率只是装饰。这个判断标准可以砍掉八成的无效优化。
另一个我想强调的观点是:排期的最大成本从来不是设计成本,而是维护成本。设计一次排期表可能只要两天,但每个字段、每条规则、每个状态都会在接下来的每一天向团队收税。所以我做排期改造时,第一个动作通常是删,而不是加。
最后,把状态时间戳和计算口径这两件事做好,收益远超任何花哨的功能。时间戳让”卡了多久”可见,统一口径让”谁更准时”可比。这两件事加起来的工作量通常不超过一周,但它们决定了后面所有优化是有根还是悬空。
如果你现在就想动手,我建议按这个顺序,每步控制在两天内完成,不要跳步。
六步做完,你会得到一份属于自己的排期体检报告。它比任何通用模板都有价值,因为里面的每一条结论都来自你自己的数据。
不要试图一次性把排期做到完美。我见过太多团队在第一周就设计了37个字段的排期表,然后在第三周彻底放弃。更好的路径是每周改一个小地方,改完观察两周,有效就留,无效就撤。排期是一个需要持续修剪的东西,不是一次建成的工程。
我以前也把排期表做得很满:标题、负责人、发布日期、关键词一项不少,但到了月底复盘,仍然说不清哪些内容应该提前、哪些内容可以延期。后来我把排期从“日历”改成了“决策表”,才发现真正影响执行的不是日期,而是每篇内容的目标、依赖条件和验收标准。
不是。日期只是排期结果,不是排期本身。有效的内容排期至少要同时回答四个问题:这篇内容服务哪个业务目标,面向哪类搜索场景,发布前依赖什么信息,发布后用什么指标判断是否继续投入。我曾对一个月度内容表做过一次调整:原表只有标题、关键词、作者和日期;
新表增加了搜索意图、转化动作、证据来源、审核人、更新触发条件五列。调整后,团队实际按时发布率从约68%提升到86%,不是因为写作速度突然变快,而是减少了“写完才发现缺数据”和“发布后没人跟进”的返工。建议把排期字段分成三层。第一层是执行字段,包括选题、负责人、状态和截止时间;
第二层是策略字段,包括用户阶段、搜索意图、内容类型和目标动作;第三层是质量字段,包括一手素材、数据来源、专家审核和复查日期。三层字段混在一起会让表格臃肿,但完全删掉策略字段,排期就会退化成待办清单。
排期方式表面上解决的问题实际遗漏的问题适用判断 只记录发布日期知道什么时候发不知道为什么发、发完做什么仅适合临时短内容 记录标题与负责人知道谁来写缺少证据和验收标准适合低风险常规内容 记录目标、依赖与复查条件能管理完整生命周期需要更强的协作纪律适合重点内容和长期流量项目 我的判断是,排期表中的字段数量不应按“方便录入”设计,而应按“减少一次返工”设计。
如果某个字段不能帮助团队做取舍、提前暴露风险或复盘结果,就不必为了显得专业而保留。
我试过一次性排满一个季度,前两周看起来非常有秩序,第三周开始就不断改标题、换优先级,月底时原排期只剩下日期还勉强有效。问题不是长期规划没有价值,而是把不确定的市场判断误当成了确定的生产计划。
不建议把三个月的每一篇内容都锁死。更稳妥的方式是采用“滚动排期”:用较长周期确定主题边界和资源预算,用短周期确定具体标题、角度和发布日期。实践中,我通常把内容分为三类。未来八到十二周只规划主题簇、目标人群和关键节点,不提前锁定全部标题;未来两到四周锁定选题、作者、素材和上线日期;
未来七天才确认最终标题、摘要、内链和发布检查项。这样既保留方向稳定性,也给搜索需求、产品变化和销售反馈留出调整空间。有一次,团队原计划连续发布六篇“基础教程”,但第二周销售团队反馈客户真正关心的是迁移成本和权限配置。我们没有推翻季度主题,只把后四篇调整为决策型内容。
调整后,来自自然搜索的表单提交率比前两篇基础教程高约2.1倍。这个结果说明,长期排期最适合锁定问题域,不适合过早锁死表达方式。
规划周期应锁定内容不宜过早锁定复盘频率 8至12周主题簇、预算、关键业务节点全部标题、详细结构每两周 2至4周选题、负责人、素材、发布日期临时热点插入空间每周 7天以内标题、摘要、内链、审核项无关紧要的格式偏好发布前后各一次 判断长期排期是否过度的一个简单方法是看“改动成本”。
如果调整一个新信息会牵动十几篇文章的负责人、日期和资源,说明计划锁得太死。好的排期不是预测未来,而是让团队在变化发生时,能低成本地重新排序。
我曾经让团队每周固定发布三篇文章,表面上产能稳定,实际上不同内容被迫使用同一套节奏:快问快答、深度指南和案例复盘都按相同周期推进。结果是简单内容被过度加工,复杂内容又因为赶日期而缺少访谈和数据验证。
统一频率方便管理,但不等于适合所有内容。内容排期应当按“生产复杂度”和“业务时效性”分层,而不是按每周几篇机械分配。我后来采用了三种节奏。第一种是即时型内容,通常围绕产品变化、政策变化或用户高频问题,要求三到七天内完成,重点是准确和及时。
第二种是常青型内容,生产周期约两到三周,需要关键词验证、结构设计和内链规划。第三种是证据型内容,可能需要访谈、数据清洗、截图或长期观察,通常安排三到六周,并预留审核和补证时间。在一次排期优化中,我们把12篇待写内容按照复杂度重新分组,而不是继续平均分配给每周。
结果是,常规内容的延期率从约25%降到9%,需要外部素材的内容虽然发布量下降了两篇,但单篇平均停留时间提高约34%,销售反馈中被引用的内容也明显增加。这里的关键不是少发,而是把稀缺的研究时间投给真正需要证据的页面。
内容类型典型任务建议周期核心验收项 即时型变化说明、快速答疑3至7天事实准确、更新时间、行动建议 常青型教程、对比、方法指南2至3周意图覆盖、案例、内链和转化路径 证据型实测、调研、行业复盘3至6周样本说明、数据口径、原始证据和限制条件 不要只用“每周发布量”评价排期质量。
更有用的指标包括按期完成率、返工次数、证据缺口率、发布后补充次数,以及内容是否被销售、客服或客户真正使用。统一节奏适合流水线,分层节奏更适合需要建立信任和获得生成式搜索引用的内容。
我测试过一批只围绕问题句式生产的文章,标题看起来很适合生成式搜索,但实际表现并不稳定。后来把同一个问题分别做成短答案、实测对比和决策指南后,我发现搜索系统更容易引用那些有明确结论、证据边界和场景限制的页面,而不是简单堆满问号的页面。
不应该把“问答形式”误认为“生成式搜索优化”的全部。对 AI Search 更重要的是内容能否快速给出可核验的结论,并且解释结论适用于谁、不适用于谁、依据是什么。
我的排期做法是把一个核心问题拆成四层内容:先发布能够直接回答定义和判断标准的基础页,再补充带数据的实测页,随后发布不同场景下的选择指南,最后安排更新页回应新版本、新政策或用户反馈。这样形成的是证据链,而不是四篇换词后的同义文章。
例如,围绕“如何选择内容排期工具”这一主题,单独写一篇功能清单往往很容易同质化。更有价值的安排是:第一篇定义排期失控的判断信号;第二篇记录一个团队从表格迁移到某项目管理工具的过程,包括字段、权限和返工变化;第三篇比较不同规模团队的选型边界;第四篇每季度更新实际使用限制。
这样的内容更容易满足用户从认知、验证到决策的连续需求。
内容安排常见问题更好的排期动作应补充的证据 连续发布多个问答答案重复,缺少独立价值合并相似问题,扩展场景差异决策条件和反例 只做功能介绍无法判断实际使用效果安排流程实测和迁移记录时间、人员、返工和限制 只追求短答案缺少可信来源和上下文短结论连接到深度证据页数据口径、方法和更新时间 我会在排期表中增加“可引用结论”字段,要求作者提前写出一到两句能够独立成立的判断,并标注证据位置。
同时增加“反例或限制”字段,防止文章只给出绝对化结论。对生成式搜索而言,清晰、具体、可验证通常比单纯增加问题数量更值得优先投入。

读者评论
我们把排期表塞到30多个字段,每周光同步就一个多小时,准时率反而掉了。试了文中说的抽10条让负责人不看表口述状态,一致率不到七成。后来只给状态加自动时间戳,超24小时标红并通知上一环节,审核积压一下就浮出来了。字段少不是目的,状态能自己说话才是。
方向认同,但31个样本是回访来的非随机抽样,字段多的团队往往本来就是多品牌跨部门,业务复杂度更高,准时率低未必是字段的锅,存在反向因果。真正站得住的是“状态停留时长不可见”这条,它跟字段数量其实无关。作者自己标注了不作为行业统计,这点挺诚实。
漏斗里超过三分之二内容没留下复盘数据这点最扎心,我们也是发布完就散,选题会全靠感觉。想问的是,怎么在不给生产环节加负担的前提下把复盘结论回灌到选题池?另外单人每周40分钟这个阈值,7人团队和20人团队应该不是一个数,希望作者能再拆细一点。
