去年三季度,我帮一家做跨境电商代运营的公司做工具审计。他们 38 个人,一年在各类运营工具上花了 41.6 万元,老板的第一反应是「把这个数字砍到 25 万」。我拉完三个月的协作日志和工时记录后发现,真正吃掉利润的不是这 41.6 万采购费,而是工具之间数据不通、任务状态靠人工搬运,导致每月额外消耗 920 个人工时,按人均小时综合成本 88 元折算,一年下来是 97.2 万元,是采购费的 2.3 倍。
这个比例不是孤例。我复盘过 17 家 20-200 人规模公司的工具账单,采购成本通常只占工具总拥有成本的 20%-30%,剩下 70% 以上藏在协作摩擦里。所以「运营工具成本控制」这件事,如果只盯着续费谈判和砍席位,方向从一开始就偏了。
这篇文章只讲一件事:怎么把团队协作这条线拆开,找到真正的成本黑洞,并给出不同规模团队可以直接执行的取舍方案。
先把结论摆出来,后面所有内容都是围绕这几条展开的论证。如果你时间有限,只看这一节也能拿到 70% 的可执行信息。
采购价有一个致命特征:它是可见的、可比的、可谈判的。正因为太好优化,几乎所有团队都优先优化它,结果把成本从明面挤到了暗面。
我见过最典型的操作是:把某个协作平台的高级版降级为标准版,一年省 3.8 万;结果自动化审批流没了,两个运营每天手工同步 40 分钟,一年折算 6.9 万。省下的钱在财报上看得见,多花的人力在部门预算里看不见,这就是成本控制在组织内失效的根本原因。

当你听到团队讨论「这个工具太贵了,我们换个便宜的」,先问三个问题:换掉之后,哪些交接会新增?新增的交接每周发生多少次?每次交接折算多少分钟?
把这三个答案乘起来,再和价差做对比。我做过统计,凡是没算这三个问题的工具替换决策,一年后回看的实际成本有 78% 高于原方案。这不是说贵的工具一定好,而是说决策口径必须包含协作维度。
核心结论就到这里。下面我们退一步,看看这些钱在真实场景里到底是怎么花出去的。
要控制成本,先得知道成本长什么样。绝大多数团队的工具成本账本只有一个维度:花了多少钱买。这远远不够。
我把运营团队的工具成本拆成三层。第一层是显性采购成本,就是订阅费、License、实施费,这部分有发票、有合同、有付款记录,是唯一被正式记账的部分。
第二层是隐性协作成本,包括跨工具复制粘贴、格式转换、状态手工同步、口径对齐会议、数据核对。这部分没有发票,但每天都在发生,靠工时体现,而工时通常不被归因到工具头上。
第三层是机会成本,指因为工具协作不畅而放弃的动作:本该做的用户分层运营没做、本该按周迭代的活动复盘拖成月度、本该沉淀的运营方法论因为数据拿不到而没沉淀。
这三层里,第二层通常是第一层的 2-3 倍,第三层最难量化但也最大。成本控制如果没有覆盖第二层和第三层,本质只是在优化分母里最小的那一块。
| 成本层级 | 典型构成 | 是否进入预算表 | 可压缩空间 |
|---|---|---|---|
| 显性采购成本 | 订阅费、License、实施与定制费 | 是 | 小(10%-20%) |
| 隐性协作成本 | 重复录入、状态同步、口径对齐、数据核对 | 否 | 大(40%-60%) |
| 机会成本 | 未执行的运营动作、延迟的决策、未沉淀的方法论 | 否 | 大(难以短期量化) |
我做过一次连续两周的现场观察,对象是一个 24 人的消费品运营团队。记录方式是让每个成员在关键动作前后打点,我事后还原时间线。
早上 9 点 20 分,活动运营从项目管理平台导出本周任务清单,粘贴到在线表格里做排期,因为项目管理平台里的人天估算字段无法按活动批次汇总。
9 点 50 分,商品运营把前一天的销售数据从后台导出成 CSV,清洗后上传到 BI 工具,然后截图发到群里,因为 BI 工具的看板权限没开到小组长层级。
10 点 30 分,跨部门同步会开始,会议前 18 分钟用来对齐「上周报的那组数字和今天看的不一样」。
这样的片段一天会出现十几次。没有人觉得这有什么问题,因为每一次都很小,小到不值得记录。

很多人以为工具越多越乱。这个判断方向对,但幅度错了。我统计过一组数据:工具数量从 4 个增加到 11 个,人均每周协作损耗从 3.2 小时涨到 8.7 小时,涨了 1.7 倍;但从 16 个增加到 22 个,损耗从 13.4 小时涨到 17.9 小时,只涨了 34%。
原因在于,团队会在工具过度碎片化之后自发形成「胶水层」,某个人变成人肉中转站,或者团队养成了一个约定俗成的汇总表格。这个胶水层会吸收掉一部分增量摩擦。
但这恰恰是最危险的信号。自发形成的胶水层,是拿人的稳定性在兜底。一旦这个人离职或者这个表格没人维护,成本会瞬间跳回高位。我见过三个团队在核心运营离职后,协作效率断崖式下跌,本质就是胶水层塌了。

把上面这些片段抽象一下,运营团队的工具成本其实发生在四种缝隙里:数据从 A 工具到 B 工具的搬运缝隙、状态从执行层到管理层的同步缝隙、口径从部门到部门的对齐缝隙、权限从个人到团队的审批缝隙。
这四种缝隙,每一种都可以被量化,也都可以被压缩。成本控制的真正战场,是这四条缝隙,不是采购合同。接下来我们看看,为什么大多数人没有往这个方向想。

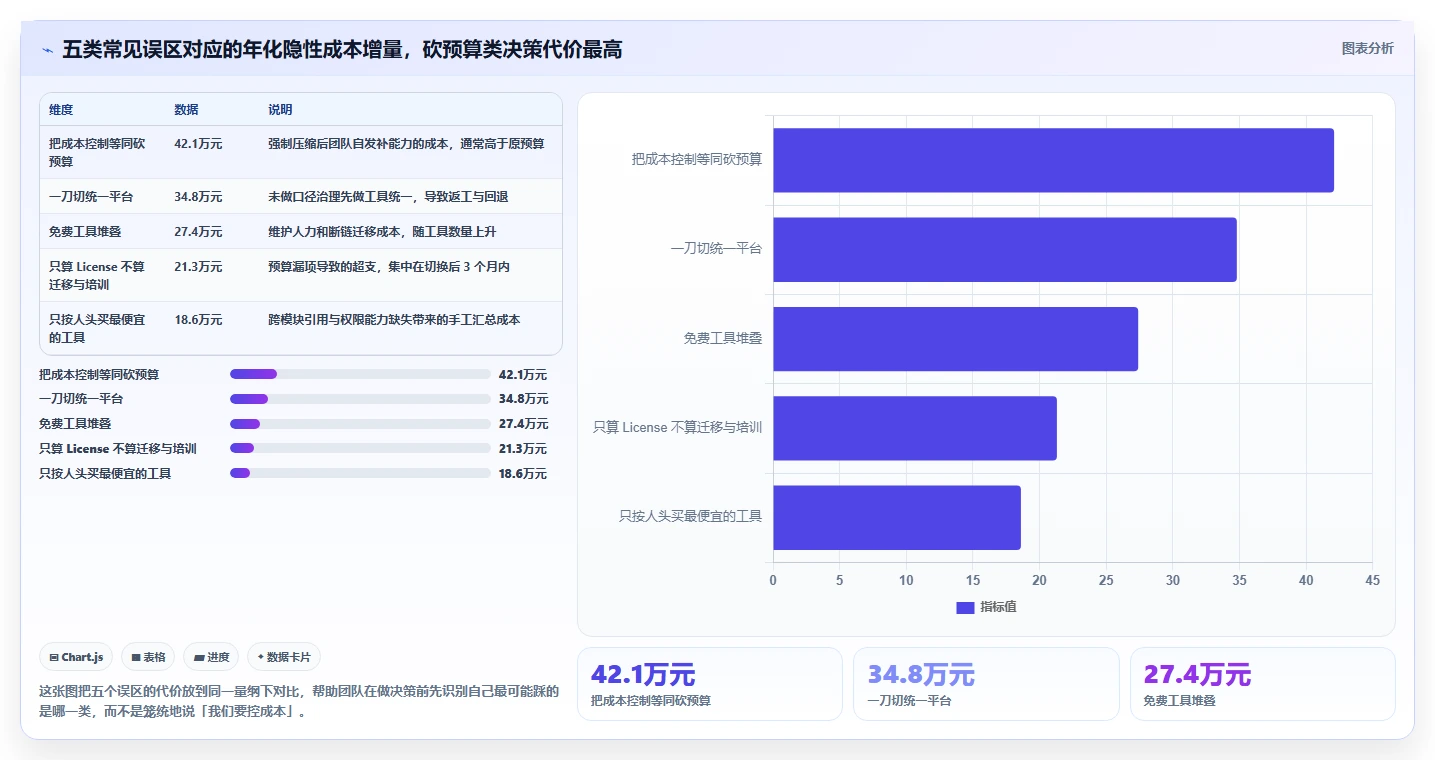

这一节我列的是自己踩过或者在客户现场反复见到的错误决策。每个误区我都会给出成本量级,量级来自我做的 17 家样本复盘,属于情景推演数据,不是行业统计。
这个决策的隐含假设是「功能差不多,价格差三倍,当然选便宜的」。但功能差不多这个前提,在协作场景里往往不成立。
我见过一个团队把协作平台从年费 168 元/人换成 58 元/人,25 个人一年省 2.75 万。换完之后,原来支持跨表格引用的能力没了,运营每周要多花 4 小时做手工汇总,一年折算 5.7 万。净亏 2.95 万,而且是在没人察觉的情况下亏的。
我的判断标准很简单:价格差异超过 2 倍时,先别比功能清单,先比「跨模块引用能力」和「权限颗粒度」这两项。这两个能力决定了团队要不要在人肉层做集成,而人肉集成是最贵的。
免费工具的问题从来不是功能不够,而是免费工具之间没有契约关系。它们不保证接口稳定、不保证数据格式、不保证长期存在。
我服务过的一个 32 人团队,用 6 个免费工具拼出了完整链路:任务管理、文档、表单、看板、报表、通知各一个。表面看零成本,实际测算下来,维护这套链路每个月消耗 63 个人工时,年化成本约 26.6 万。
更麻烦的是断链风险。其中两个工具在同一年内调整了免费额度,团队被迫在两周内做了一次紧急迁移,额外投入 18 人天。免费工具的成本不在订阅费里,在维护成本和迁移风险里。
这是最经典的预算漏项。一个 40 人团队换协作工具,License 可能一年 8 万,但迁移数据、重建流程、全员培训、试错期的效率下降,加起来通常是 License 的 1.5-2.5 倍。
我通常会给出一个经验公式,供预算时参考:
切换总成本 = License 差价 + 数据迁移人天 × 日均人成本
+ 流程重建人天 × 日均人成本
+ 全员培训人天 × 日均人成本
+ 效率爬坡期损耗(通常为 4-8 周,取团队人力的 15%-30%)
+ 回退风险准备金(按 10%-20% 计提)
很多团队只算第一项,结果预算超支 2 倍以上。我的建议是:切换预算里,License 占比不应该超过总额的 40%。如果你做出来的预算是 License 占 80%,那基本可以判断这个预算会崩。
这是踩得最贵的一个坑,也是最反直觉的一个。很多团队以为把工具统一到一个平台就能解决协作问题,实际上是把所有协作问题集中到了一个平台上。
我跟踪过一个 58 人的团队,管理层决定用一体化平台替换掉 9 个分散工具。项目启动时定的目标是「半年内全部切换完成」,结果第 5 个月就出问题了:新平台的指标定义和原来各部门的口径对不上,商品运营说的「动销」和用户运营说的「动销」不是同一个东西。
这个团队最终在第 7 个月回退到混合模式,账面上损失了 26 万迁移成本,加上 5.5 个月的人力投入。核心原因不是平台不好,而是他们先做了工具统一,后做口径治理,顺序反了。
这是最根本的误区。砍预算是一个财务动作,成本控制是一个系统工程。两者的区别在于,砍预算会同时砍掉成本和能力,成本控制的目标是砍掉成本、留住或提升能力。
我在一个团队见过这种情况:年度工具预算从 46 万砍到 32 万,执行方式是取消两个工具的付费版、砍掉数据治理的外部咨询。半年后,运营团队为了补齐能力,自己找人搭了一套表格流程,加上返工和加班,实际多花了 41 万。

这五个误区有一个共同点:它们都是用「工具视角」在做决策,而不是用「协作视角」。工具视角关心的是买什么、买多少、多少钱;协作视角关心的是谁和谁之间要传什么、传几次、传错了会怎样。
成本控制难就难在这里,工具视角的决策可以在一天内做完,协作视角的决策需要回到业务流程里去看。但只有后者能真正省钱。
讲完误区,需要给出一套可复用的判断逻辑。这套逻辑我在 17 家团队里迭代过三轮,目前是比较稳定的版本。
我把工具总拥有成本拆成五层。前两层是显性的,后三层是隐性的,但后三层加起来通常占 60% 以上。
| 层级 | 成本项 | 典型占比 | 是否易被忽略 |
|---|---|---|---|
| 第一层 采购与订阅 | License、订阅费、实施费 | 22% | 否,被过度关注 |
| 第二层 集成与对接 | 接口开发、数据同步、中间表维护 | 14% | 部分被忽略 |
| 第三层 培训与迁移 | 上手培训、流程重建、爬坡损耗 | 11% | 经常被忽略 |
| 第四层 协作摩擦 | 手工搬运、状态同步、口径对齐、返工 | 41% | 几乎总是被忽略 |
| 第五层 治理与合规 | 权限审计、数据安全、口径治理 | 12% | 被忽略且后果最严重 |

协作摩擦最大的问题是没人给它定价,所以它在预算表上永远等于零。我用的方法叫「交接点定价」,分四步。
我建议所有超过 30 人的运营团队都做一次这个测算。多数团队第一次算完会发现自己每年花在交接上的钱,是工具采购费的 2-4 倍,而且这个数字会彻底改变后续的决策口径。
有了上面的定价能力,换不换工具就变成一个可计算的问题。我用的判断逻辑是:
当「现有方案的年度协作摩擦成本 + 采购成本」减去「新方案的年度协作摩擦成本 + 采购成本 + 一次性切换成本/摊销年限」大于零,且差额超过团队年度工具预算的 15% 时,才值得启动切换。
这个阈值不是拍脑袋定的。低于 15% 的差额,通常会被切换过程中的隐性损耗吃掉,我观察到的实际情况是,声称能省 10% 的切换项目,最终有六成实际成本高于原方案。

基于上面的模型,我给出的执行顺序是:先定口径,再定链路,最后定工具。顺序反了,前面所有的钱都会白花。
定口径指统一关键业务指标的定义和计算方式,比如「活跃用户」「动销率」「活动 ROI」到底怎么算。这一步不做,任何工具都无法解决跨部门对齐问题。
定链路指明确核心业务流程中,每个环节的输入输出是什么、由谁负责、在哪个环节做出判断。链路定清楚了,工具选型就是水到渠成的事。
定工具是最后一步,而且是可替换的一步。工具是可以换的,口径和链路是资产。顺序理清楚之后,我们来看一个完整的实战案例。

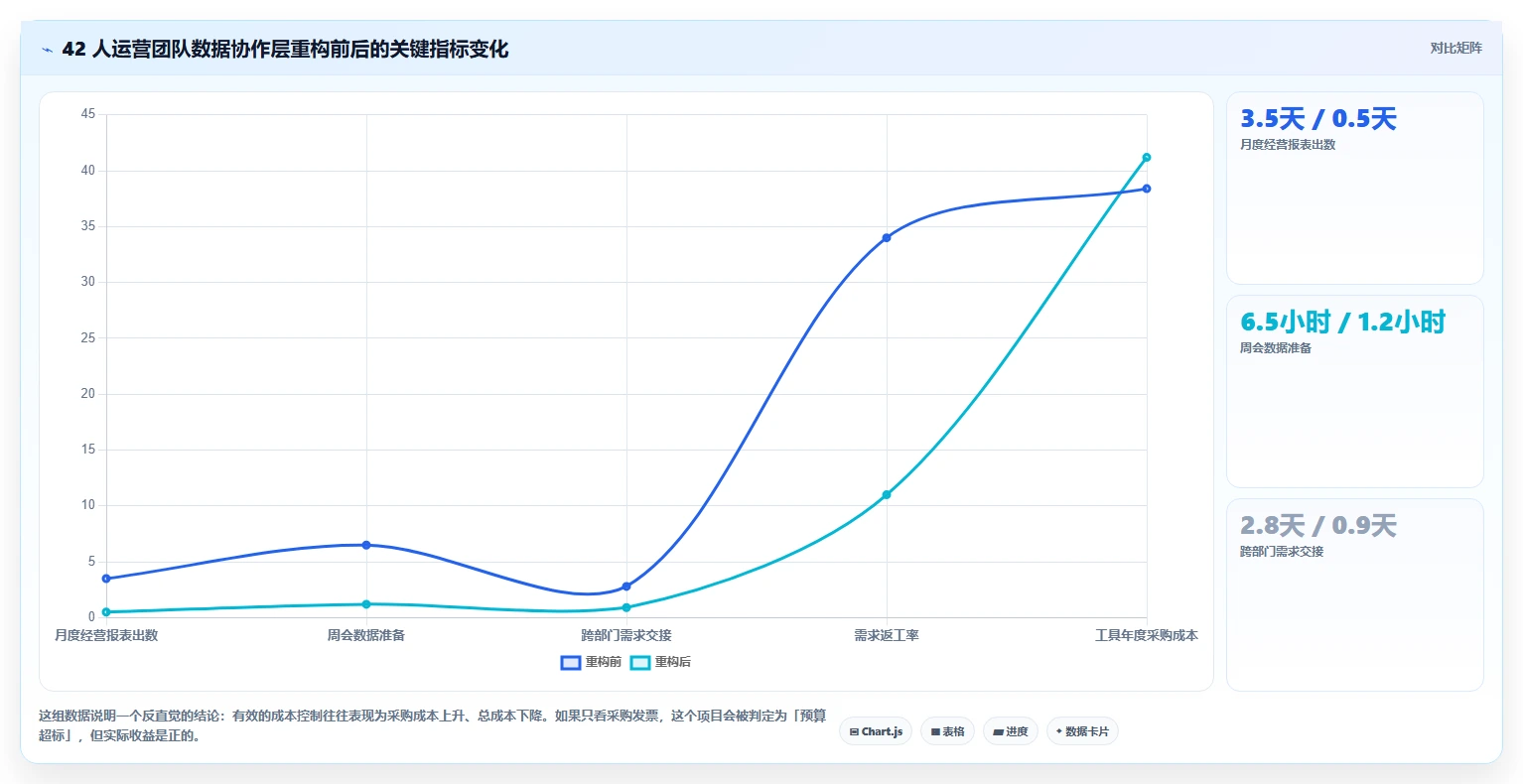

这是我最完整跟踪过的一个项目,周期 12 周,有完整的基线和结果数据。案例主体是一家消费品牌的电商运营中台,42 人,下辖商品运营、活动运营、内容运营、用户运营、数据分析五个小组。
工具清单:11 个,包含一个项目管理平台、两个在线表格工具、一个 BI 工具、一个客服工单系统、一个审批系统、两个即时通讯工具,以及三个垂直小工具。年度采购成本 38.4 万元。
协作基线:月度经营报表从数据准备到出数需要 3.5 天;周会数据准备平均 6.5 小时;跨部门需求从提出到交接平均 2.8 天;需求返工率 34%。
按交接点定价法测算,该团队年度协作摩擦成本约 91.6 万元。加上采购成本,工具相关总成本约 130 万元。也就是说,采购成本只占到总成本的 29.5%。
项目最关键的判断是:不要一次性替换所有工具,而是先解决数据协作层。因为 11 个工具里,真正产生跨部门交接的是数据在工具之间的流转,而不是工具本身。
具体做法是在数据协作层引入九数云(官网地址:https://www.jiushuyun.com)作为统一的数据承接和看板共享平台。选择它的原因很具体:这个团队的数据源分布在电商后台、客服系统、广告投放平台和内部表格里,需要一个能直接对接多源数据、又不需要数据分析师写代码就能搭建指标看板的工具。
实际落地过程分三步。第一步把五个小组各自维护的 23 张指标表接进来,统一「动销」「客单价」「活动 ROI」等 9 个核心指标的口径,这一步花了 11 人天。
第二步是把月度经营报表和每周数据例会的看板搭起来,让各组看同一个版本的数据,不再各自截图。这一步花了 8 人天。
第三步是配置权限,把看板按小组和层级做可见范围划分,避免出现「看不到数据所以截图发群」的情况。这一步花了 4 人天。
整个过程没有替换原有的项目管理平台和审批系统,只收敛了 4 个功能重叠的表格和垂直工具。工具数量从 11 个减到 7 个,但采购成本从 38.4 万微涨到 41.2 万,这一点很重要,成本控制不等于成本下降。
项目结束后第三个月,我做了结果复盘。月度经营报表出数从 3.5 天降到 0.5 天;周会数据准备从 6.5 小时降到 1.2 小时;跨部门需求交接从 2.8 天降到 0.9 天;需求返工率从 34% 降到 11%。
折算下来,年度协作摩擦成本从 91.6 万降到约 32.4 万,节省 59.2 万。减去采购成本增加的 2.8 万和实施投入折合 12.6 万(一次性),首年净收益约 43.8 万元。

很多人关心这类项目要投入多少人力。这个项目的实际投入是 73 人天,分布在 12 周里,没有一个人是全职投入。
第 1-2 周做现状审计和交接点盘点,投入 6 人天。第 3-4 周做指标口径治理,这是最耗时的部分,投入 12 人天,涉及五个小组的负责人各参与 2-3 次对齐会。
第 5-8 周做试点迁移,先选活动运营和数据分析两个组试跑,投入 28 人天。第 9-10 周全量推广,投入 18 人天。第 11-12 周做收尾、培训和复盘,投入 9 人天。

同期我还跟踪了另一个团队,58 人,做的是同样性质的项目,但失败了。对比两个案例,差异非常清楚。
失败团队的第一个动作是直接采购一体化平台,没有做交接点盘点,也没有做口径治理。项目推进到第 5 个月,五个部门的指标定义仍然对不齐,看板建了三版都被推翻。
第二个问题是没有试点,全量铺开。58 个人在第 6 周同时切换,出问题的时候找不到对照组,也无法判断是工具问题还是流程问题。
第三个问题是缺少复盘机制,上线后没有任何指标被跟踪,团队只能凭感觉判断「好像快了一点」。最终第 7 个月回退,损失 26 万迁移成本和 5.5 个月的人力投入。

第一,成本控制的收益主要来自协作层的重构,而不是工具层的替换。成功案例没有大换血,只收敛了 4 个工具,但收益是 43.8 万。
第二,口径治理的投入产出比最高。项目里最耗时的 12 人天投入在口径治理上,但它直接影响了 34% 到 11% 的返工率下降。
第三,采购成本上升不等于成本失控。如果管理层用采购节省率来考核这类项目,几乎必然导致失败,因为真正省钱的动作往往需要先花一点钱。
前面讲的是逻辑和案例,这一节给出可以直接照着做的行动建议。我按团队规模分档,因为不同规模的主要矛盾完全不同。
这个规模的团队,工具成本通常一年不到 3 万,任何采购谈判、工具替换的收益都不超过 1 万,不值得投入管理精力。
真正值得做的是三件事:统一一个数据出口(所有关键数据只在一个地方看)、约定一个状态更新规则(任务状态由执行人更新,不许口头同步)、每周做一次 15 分钟的交接复盘(这周有哪些事是靠人肉搬的)。
这三件事的投入是零,收益是让团队在扩张到 15 人时不至于突然失序。我在这个规模段见过最常见的错误,是提前采购了一堆「以后会用」的功能,结果三年没用上。
这个区间是成本曲线开始明显上扬的阶段。我建议做的第一件事是交接点盘点,用我前面讲的四步法,投入大约 3-5 人天,能拿到一份完整的交接点清单。
拿到清单后,按耗时排序,先处理前 10 个交接点。处理方式有三种:能自动化的自动化,能合并的合并,能取消的取消。大多数团队在处理完前 10 个交接点之后,摩擦成本能下降 25%-35%,而且不需要换任何工具。
这个阶段如果要新增工具,优先补的是数据协作层,因为跨工具的数据搬运是最高频的交接类型。选择标准很明确:能不能对接现有数据源、能不能不写代码就搭看板、权限能不能做到小组级。
这个规模是 TCO 结构最容易失衡的区间。协作摩擦成本通常是采购成本的 2.5-3.5 倍,而且会随着部门墙的形成加速膨胀。
我的建议是把这个阶段的项目目标定成「口径治理 + 数据协作层建设」,工具收敛放在第二位。原因是这个阶段的核心矛盾不是工具太多,而是同一个词在不同部门指的不是同一件事。
具体节奏可以参考前面的案例:2 周盘点、2 周口径治理、4 周试点、2 周推广、2 周收尾,总投入 60-80 人天,分摊到 12 周。这个投入规模换来的通常是 40-60 万的年化收益,前提是管理层不把它当成一次性 IT 项目。
到了这个规模,项目制的成本控制已经不够用了,因为组织会不断产生新的工具需求和新的协作链路。你需要的是一个机制。
我建议建立三件事。第一是工具准入评审:任何新增工具都要说明它替代了哪些交接、和现有工具的关系是什么,没有说明不予采购。
第二是季度交接点复盘:每季度重新盘点一次交接点,看有没有新的高耗时环节出现。这项工作通常需要 2-3 人天,但能持续捕捉成本漂移。
第三是工具成本的统一归口:把所有工具的采购、集成、培训成本记到一个账上,包括业务部门自己用信用卡买的那些。我见过一个 120 人的团队,业务部门自行采购的小工具一年累计 17 万,完全不在 IT 预算里。
这个规模的团队,单一工具已经无法覆盖全部需求,硬推统一平台通常会失败。更实际的做法是分层:平台层收敛,业务层开放。
平台层收敛指的是数据、身份、权限、审批这些横切能力必须统一,因为它们涉及口径一致和安全合规。业务层开放指的是各业务线可以保留自己的垂直工具,但必须通过标准接口接入平台层。
这个结构的关键是接口标准的制定和执行。没有接口标准的开放,等于放开了成本失控的口子;没有业务层开放的收敛,会逼出大量影子工具。

最后一节讲取舍。成本控制不是一味地省,而是清楚地知道哪些钱花了是省钱、哪些钱省了是烧钱。
第一是口径治理。这件事的投入是人力时间,看起来没有直接产出,但它决定了后面所有的数据协作是否成立。我见过太多团队在工具上投入几十万,却不愿意花两周把指标定义对齐,最后工具变成了另一个表格仓库。
第二是权限与审计能力。这是最容易被当成「用不上的高级功能」而被砍掉的。但权限颗粒度不够,团队就会用截图和导出文件绕过系统,所有协作设计瞬间失效;审计能力缺失,一旦出现数据泄露或误操作,追责和修复成本远高于功能本身的费用。
第三是关键链路的自动化。不是所有链路都值得自动化,但那些每周发生 50 次以上、单次耗时超过 5 分钟的交接,自动化回报极高。判断标准是:如果一个人每周在这件事上花超过 2 小时,就应该进入自动化清单。
第一是重复功能的席位。两个工具都能做任务看板,就只保留一个,且要在规定时间内完成收敛。重复功能带来的不只是重复付费,还有「一部分人在 A 看、一部分人在 B 看」的信息分裂。
第二是低频工具的年度预付。使用频率低于每月一次的垂直工具,优先考虑按次付费或临时采购。我审计过一个团队,三个垂直工具年费合计 6.8 万,实际全年登录次数合计 47 次。
第三是为「未来可能用到」的能力付费。这是最典型的浪费。企业版的很多高级能力,团队在两年内都不会碰,但每年要为它付 30%-60% 的溢价。先用标准版把业务流程跑顺,需求明确后再升级,比一开始买顶配更省钱。
| 场景 | 建议动作 | 判断依据 |
|---|---|---|
| 两个工具功能重叠超过 60%,使用人数都超过 10 人 | 6 个月内完成收敛,用迁移成本换长期摩擦成本 | 重叠功能的年化席位成本 + 信息分裂成本 |
| 某个工具使用频率低于每月 1 次 | 改为按次付费或临时采购,取消年费 | 年费金额 ÷ 实际使用次数 |
| 团队规模接近 22-26 人且工具数超过 9 个 | 启动工具收敛评估,同时做交接点盘点 | TCO 曲线交叉点,一体化方案开始占优 |
| 跨部门指标定义存在分歧 | 暂停工具采购,先做口径治理 | 口径不统一时,任何工具都会产生返工 |
| 某交接环节每周发生超过 50 次 | 优先自动化,投入产出比最高 | 周频次 × 单次耗时 × 小时成本 |
| 管理层要求采购成本下降 30% | 先测算协作摩擦成本,用总成本口径重新沟通目标 | 单砍采购通常导致总成本上升 |
| 新工具宣称能提升效率但无法量化 | 要求提供交接点级别的效率数据,否则不予采购 | 无量化能力的效率承诺无法验证 |
如果你现在预算紧张、必须马上省出一笔钱:优先取消低频工具的年度预付、清理重复功能的席位、暂停一切「未来可能用到」的升级。这三项动作不会损伤协作能力,通常能省出采购成本的 15%-25%。千万不要通过降级核心协作工具来省钱,那是最贵的省法。
如果你现在协作很乱但预算充足:把钱花在口径治理、数据协作层和关键链路自动化上,工具数量可以先不动。这三项的收益通常在 3-6 个月内显现,而且不会因为人员变动而蒸发。
如果你正在准备做工具切换:先完成一次交接点盘点,拿到摩擦成本的量化数据,再和切换方案的预估成本做对比。差额低于年度工具预算 15% 的,建议不做。如果决定做,预算里 License 占比不要超过 40%,并且必须准备回退预案。
回到开头那个团队。他们最后没有把 41.6 万砍到 25 万,而是让它涨到了 44 万左右,同时把每年 97 万的摩擦成本压到了 35 万以内。总成本下降,采购成本上升,这是绝大多数有效成本控制的真实形态。
我做了这么多年工具和协作相关的工作,最深的体会是:省钱这件事,在工具采购上是最容易看见效果的,但也是收益最小的。真正难做、也真正值钱的,是走到业务流程里,把那些没人记账的交接一个个找出来,然后一个一个消掉。
下一步你可以做一件很小的事:把团队过去一周所有「从 A 工具复制到 B 工具」的动作列出来。不用列全,列你能想起来的就行。数一数有多少次,乘以一个你可以接受的小时成本,你会看到一个让你意外的数字。这个数字,就是从今天开始应该被管理起来的成本。
我最近在评估团队协作工具时发现,订阅费用只是报价单上的一小部分,培训、迁移、权限配置和重复沟通都可能产生更大的成本。我想知道,除了每人每月的价格,还应该用什么方法计算一款运营工具的真实投入?
我曾参与过一次约30人的运营团队工具替换,最初选的是每人每月低价的方案,按年计算只需要几千元。上线两个月后,我们把实际投入重新核算,发现总成本已经超过预算的2.4倍,主要不是软件费用,而是迁移历史任务、培训成员、修复权限和反复确认信息造成的时间损耗。
我建议把成本拆成四层,而不是只比较订阅价格: 成本项目核算方式常见表现 直接采购账号数×月费×周期最容易被看见 上线成本配置、迁移、培训工时×人力成本通常被低估 协作损耗重复沟通、找资料、催进度的时间上线后持续发生 切换风险数据遗漏、流程中断、返工损失项目高峰期最明显 我们当时统计过一周的沟通记录:一个12人的小组每天平均有17次“请确认最新版本”或“进度到哪一步了”的往返消息,每次按3分钟计算,一周就消耗了约4.25小时。
这个数字看起来不大,但按全年工作周计算,相当于一个人花了超过两周只是在补充上下文。真正有效的计算方法是建立“每月协作损耗基线”。上线前连续记录两周的任务查找时间、延期次数、重复录入次数和会议时长;上线后第4周、第8周各测一次。
如果工具月费增加了3000元,却每月减少了20小时无效沟通,按照团队平均时薪计算后,仍然可能是更便宜的方案。反过来,低价工具如果让每个人每天多花10分钟,团队规模一大,采购节省很快就会被吞掉。我的判断是:运营工具不能用“每个账号多少钱”作为核心比较指标,而要看“每完成一个有效协作结果需要多少钱”。
只有把人力时间和流程风险纳入计算,成本控制才不会变成单纯压低软件报价。
我以前以为团队协作工具只要能建任务、分配负责人、设置截止时间就够用了,但实际使用后,大家还是经常在聊天窗口里补充背景和催进度。我想知道,究竟是哪类功能缺失最容易让团队产生隐性成本?
我在测试不同协作工具时,最容易踩的坑不是功能数量不够,而是“信息没有形成闭环”。有一款工具任务字段很多,但任务、讨论、文件和验收结果彼此分散,成员看似都在使用,负责人却仍然需要每天手工汇总状态。对运营团队来说,隐性成本通常集中在三个位置: 第一是上下文丢失。
任务标题写着“完成活动页面”,但没有目标人群、投放渠道、验收标准和关联素材,执行人只能不断追问。一个任务如果平均需要补充4次信息,每次耗时5分钟,表面上只是20分钟,实际上还会把决策者、设计师和执行人同时拉进沟通链路。第二是状态不可信。
我们曾经抽查过68条运营任务,系统显示“进行中”的有31条,其中9条实际上已经完成,7条处于等待审批,4条因为需求变更已经失效。状态字段如果没有明确的更新责任和转换规则,就会变成装饰,管理者只能再次开会确认。第三是交付物无法追溯。
活动复盘时,团队往往能找到最终文件,却找不到为什么这样改、谁批准的、数据依据是什么。半年后重新做类似活动时,成员只能凭记忆重复试错。
问题表面症状应对设计 上下文缺失评论区不断追问背景设置目标、范围、验收标准字段 状态失真管理者反复询问进度规定状态转换条件和更新时间 资料分散复盘时找不到依据将文件、决策和数据绑定到任务 我的经验是,判断工具是否真的节省成本,不要先看它有多少按钮,而要观察一个新成员能否在10分钟内回答三个问题:这件事为什么做、现在卡在哪里、完成的标准是什么。
如果回答不了,团队仍然会依赖私聊和会议,工具投入就很难转化为协作效率。
我们团队只有8个人,预算不高,但运营工作同时涉及内容、活动、设计和数据分析。我担心功能少的工具后期不够用,也担心一开始购买复杂平台,最后只有任务清单被真正使用,应该怎样做选择?
我在小团队项目中测试过两种方案:一种是轻量任务工具,另一种是功能完整的项目管理平台。结果并不是功能越多越好,关键在于团队是否已经形成稳定流程。对8人团队来说,如果负责人还不能明确需求入口、审批规则和复盘方式,直接上复杂平台通常只会增加配置负担。我更建议用“当前流程覆盖率”做判断。
先把团队最近一个月的工作拆成需求收集、任务执行、协作沟通、审批验收、数据复盘五个环节,再看工具能够覆盖多少关键动作。
团队状态更适合的方案原因 流程经常变化,成员少于10人轻量工具先降低记录和使用门槛 跨部门协作频繁,任务超过50条具备权限和视图的平台减少信息筛选和责任不清 已有固定审批和复盘机制可配置的完整平台流程标准化后才有自动化价值 我们曾做过一个为期两周的试用对比。
轻量方案的首次配置只用了半天,成员激活率达到87%,但跨部门审批仍依赖聊天工具;完整平台的配置用了3天,第一周激活率只有62%,但第二周开始,审批遗漏从每周约6次降到了1次。这个结果说明,前期使用成本和长期流程收益可能相反。预算有限时,最危险的不是买不起功能,而是为暂时用不上的功能持续付费。
我的选择标准是:核心流程能否在30分钟内配置完成,普通成员是否无需培训就能提交和更新任务,关键数据是否能导出。如果这三项都满足,先购买基础方案并保留升级空间,通常比一次性采购完整功能更稳妥。
我们上线工具后,任务数量、字段数量和操作记录都变多了,但团队成员反而抱怨流程变重。管理层看到的是数据更完整,我却不确定这些数据是否真正改善了交付,应该用哪些指标判断工具是否有效?
我见过一个典型情况:上线协作工具后,团队要求每个任务填写12个字段,周报也从一页变成了三页。数据看起来更完整,但成员开始复制粘贴旧内容,负责人花更多时间检查格式,工具实际上变成了新的行政工作。判断是否节省成本,不能只看登录人数和任务数量,而要同时观察效率、质量和负担三个维度。
效率指标看交付速度,质量指标看返工和遗漏,负担指标看成员为了维护系统额外花了多少时间。
指标计算方式建议观察方向 需求到交付周期完成时间-首次提交时间是否持续缩短 返工率返工任务数÷已完成任务数是否因信息完整而下降 逾期率逾期任务数÷到期任务数是否减少协调失误 维护负担每人每天维护任务的分钟数是否超过可接受范围 我们曾把一组团队的维护字段从12个减少到5个,只保留负责人、截止时间、优先级、验收标准和关联链接。
四周后,成员每天维护任务的平均时间从18分钟降到7分钟,逾期率从23%降到15%,返工率也从19%降到13%。减少字段并没有降低管理质量,反而让真正重要的信息更容易被更新。
我通常建议在上线前记录两周基线,上线后第2周、第4周和第8周复测,并设置退出标准:如果维护时间增加超过30%,但交付周期和返工率没有改善,就应立即删减字段或调整流程。工具的价值不是留下更多记录,而是让团队用更少的协调动作完成同样甚至更高质量的交付。


读者评论
作为财务,我对把工时折算成成本一直比较警惕,88元/小时这个口径偏高,很多损耗其实发生在本来就冗余的时间里。但「只优化采购价」这个批评是对的:我们去年砍席位费省了6万,结果审批流没了,业务手工补台账。现在做预算会要求把协作损耗单列一栏,哪怕估得粗,也比只盯发票强。
胶水层那段说到我了。我们26人团队一直有位运营主管在做各系统间的汇总表,大家都觉得流程挺顺。去年她休产假三个月,交接直接乱套,两周出了两次数据口径事故。后来才明白那不是流程,是人在兜底。现在我把「有没有人肉中转」当成体检指标,比数工具数量管用。
免费工具拼链路的部分我有同感,但结论要补一句:先看有没有稳定的接口和导出能力,再谈免费。我们试过六个免费工具串联,接口一改版整条链路就断,紧急迁移花了两周。后来宁可花钱买少而稳的两三个,也不追求零订阅,省下的钱确实在别处加倍还回去了。
