去年第三季度,我带的一个 5 人内容组一个月排了 46 条内容,月底复盘时发现真正按计划上线的只有 27 条,准时率 58.7%。更让人意外的是,延期最久的那 3 条内容,卡住的地方都不是写作,而是设计排期和终审排队,写作环节的平均耗时只有 1.8 天,但从”写完”到”上线”平均要走 4.3 天。
那次复盘让我形成了一个反常识的判断:内容排期的效率问题,八成不是出在”排”这个动作上,而是出在排之前没人算过产能、排之后没人看过漏斗。大多数人买的是工具,缺的是排产思维。
这篇文章我不讲工具评测,只讲我自己踩过坑、验证过的一套方法:怎么把内容排期从”一张好看的日历”,变成”一个能算账、能预警、能复盘的排产系统”。里面会有具体的指标定义、真实的数据变化、以及不同团队规模下的取舍建议。
在动手改造排期之前,我先把过去两年积累的 300 多条内容的延期记录做了一次归因。结论比较扎心:可优化的空间根本不在”写得快不快”上。
我把单条内容的全流程拆成 7 个节点:选题立项、资料收集、初稿、内部评审、修改、设计配图、终审发布。用时间戳统计每个节点的”处理时长”和”等待时长”后发现,处理时长合计只占全流程的 41%,等待时长占了 59%。
等待集中在三个地方:评审排不上、设计排不上、终审排不上。这三个环节有个共同点,它们是稀缺资源,而排期表里通常只写了”谁负责写”,没写”谁什么时候审”。排期表上没占位的资源,执行时就要靠抢。
很多团队的做法是给写作者加压,让他们写快点。但你把写作时间压缩 30%,总交付周期可能只缩短 8%,因为下游的等待一点没变。这就是典型的”优化了非瓶颈环节”。

我见过太多排期表长这样:一列日期、一列标题、一列负责人。它记录的是”我们希望这天发什么”,而不是”这天我们做不做得完”。
能算账的排期表至少要能回答三个问题:本周可用工时是多少?已排入的内容需要多少工时?剩余产能能不能接新需求?如果一张排期表回答不了这三个问题,它就只是日历,不是排产工具。
我自己用的判断标准很简单:把排期表里所有人名盖住,只留工时数字,如果你能一眼看出哪一周会爆、哪一周有余量,这张表才算合格。
清单系统的逻辑是”做完打勾”,承诺系统的逻辑是”什么时候、由谁、在什么约束下交付”。
这两者的差别在执行期会暴露得很明显。清单系统下,延期是常态,因为没人对时间点负责;承诺系统下,延期会触发预警,因为排期本身就是一份对内承诺。
我的做法是引入”排期冻结期”:内容在计划上线日前 3 天进入冻结状态,冻结后不允许再改需求,只能选择按时发、降级发或延期发。这一条规则单独就把我们的返工率砍掉了三分之一。
讲方法之前,先讲我经历过的三个阶段。每个阶段的工具都在升级,但真正解决问题的是指标口径的建立,不是工具本身。
团队 3 个人的时候,我们用一张在线表格排期。字段只有 6 个:日期、标题、平台、负责人、状态、备注。那个阶段效率其实不差,因为所有人坐在同一间办公室,谁卡住了抬头就能问。
问题出现在第 5 个人加入之后。表格开始出现两类故障:一是多人同时编辑导致覆盖,二是”状态”字段被写成各种版本,”进行中””在做””写完了””待审”,同一个人不同周写的都不一样。
这时候我们才意识到,表格的崩溃不是因为行数太多,而是因为字段口径没有治理。
第二阶段我们换成了日历视图,每条内容作为一个日程,负责人、截止时间都在日程里。看起来很清爽,但很快暴露出新问题。
日历只能表达”时间点”,表达不了”依赖关系”。一篇内容需要先有选题审批、再有初稿、再有设计,这些前后依赖在日历上全被压成了一个时间点。执行时只能靠群消息沟通:”我这篇设计图什么时候能出?”
更麻烦的是,进度信息散落在群里。月底要统计”这个月发了多少条、延期多少条”,我得翻三周的聊天记录。那个月我花了差不多 6 个小时做统计,最后还是算错了两条。
第三阶段我们做了一件关键的事:先把指标定义清楚,再选载体。我们定下了 5 个核心指标,然后才去找能支撑这些指标的工具形态。
结果就是一张带产能视图的排期看板。它的关键能力不是好看,而是能自动算出每周的产能利用率、准时交付率和漏斗损耗,我不用再翻聊天记录。
下面这组数据是我们三个阶段各取连续 8 周的统计,团队规模基本一致(4-5 人),内容类型也相近,所以横向可比性还不错。
| 指标 | 阶段一:表格 | 阶段二:日历+群 | 阶段三:看板+指标 |
|---|---|---|---|
| 准时交付率 | 61% | 66% | 88% |
| 内容返工率 | 27% | 31% | 11% |
| 平均交付周期 | 9.6 天 | 10.2 天 | 6.2 天 |
| 周排期会时长 | 90 分钟 | 75 分钟 | 35 分钟 |
| 月度统计耗时 | 6 小时 | 5.5 小时 | 0.5 小时 |
注意阶段二的返工率反而比阶段一更高(31% vs 27%)。原因是日历工具让排期看起来更满,但依赖关系没被管理,导致”写完才发现方向不对”的情况变多了。工具升级如果不伴随约束条件升级,效率可能不升反降。


下面五个误区,是我在带团队和给同行做排期诊断时反复见到的。它们的共同特征是:看起来很努力,但方向是错的。
最典型的表现是排期表里只有”内容标题”和”负责人”。这种表只能回答”谁要做这件事”,回答不了”他做不做完”。
我做过一个对比:给同一个内容组的排期表分别加上”预估工时”和”依赖节点”两个字段,其他都不变,两周后准时交付率从 64% 提升到 79%。只加两个字段就有效果,说明很多团队的排期问题甚至不是工具问题,是信息缺失问题。
完成条数是个极其容易被操纵的指标。想让它变好看太简单了:把长内容拆成几条短的、把不需要评审的轻内容插进来。
我建议把”完成条数”降级为参考指标,取而代之的是三个组合指标:准时交付率、单件平均工时、内容复用率。准时率看节奏,单件工时看产能,复用率看资产积累。三个一起看,就没办法靠拆条数糊弄了。
这是最普遍也最致命的一个。销售端提需求、老板拍脑袋、运营自己也想多做,最后排期表上堆了一个远超实际产能的量。
我自己的经验阈值是:排期工时占可用产能的比例控制在 75%-85% 之间最稳定。低于 75% 说明资源闲置,高于 85% 说明没有任何缓冲,任何一次临时插单都会引发连锁延期。
我们实测过一个月排到 110% 的情况,结果是那个月准时率掉到 43%,而且下个月因为要补债,准时率继续被拖累到 55%。产能透支是会跨月传染的。
很多团队的排期只管生产、不管审核。写的人按排期交付了,但评审人档期满了,稿子就停在”待审”里。
我的处理方式是:审核也作为一个”产能资源”进入排期,而不是作为一个状态。比如终审每天最多处理 4 条,那当天排期就不能排入超过 4 条需要终审的内容。
这一条改完之后,我们从”写完等审”变成”写完即审”,平均等待时间从 2.7 天降到 0.8 天。
两个极端都有问题。追求零变更的团队,排期一旦定下就死扛,结果是为了守时间而牺牲质量;随便变的团队,排期形同虚设,成员逐渐不再相信排期。
可行的是中间态:设定冻结期 + 变更分级。冻结期前可以自由调整;冻结期内只接受两个级别的变更,A 级(战略调整、合规风险)无条件接受,B 级(选题优化、素材替换)需要评估影响后再定。

把上面的误区串起来看,排期真正要解决的问题只有一个:在有限产能下,如何让内容按可预期的节奏通过系统。
如果团队的排期单位是”条”,那产能永远算不清。因为一条深度长文和一条短图文的工作量可能差 5 倍。
我们的做法是定义”内容单元”(Content Unit,CU):1 CU = 一条标准图文从立项到发布的全部工作量,其余内容类型按倍率折算。这个折算表不需要精确到小数点,只要能排序、能加总就够了。
| 内容类型 | 折算倍率(CU) | 典型工时 | 是否需终审 |
|---|---|---|---|
| 短图文/动态 | 0.4 | 1.5 小时 | 否 |
| 标准图文 | 1.0 | 4 小时 | 是 |
| 深度长文 | 2.5 | 10 小时 | 是 |
| 短视频/口播 | 3.0 | 12 小时 | 是 |
| 视觉海报 | 1.2 | 5 小时 | 否 |
有了这张表之后,排期第一次变得”可加总”。5 人团队一周可用产能约 200 小时,那就是大约 50 CU 的容量上限。
我每周会看三条线的对比:需求线(已排入内容的 CU 总量)、产能线(可用工时折算的 CU)、缓冲线(预留的机动产能)。
三条线的关系决定了这一周的性质:
这个规则听起来简单,但它最大的价值是把”要不要接这个需求”从感觉判断变成规则判断。以前我们讨论要不要接一个新选题能耗半小时,现在看一眼产能线 30 秒就有结论。
冻结期的长度不是拍脑袋定的,取决于你的下游缓冲能力。我们的经验公式是:冻结期天数 ≈ 设计平均排队天数 + 终审平均排队天数。
我们设计平均排 1.5 天、终审平均排 1.5 天,所以冻结期定为 3 天。如果某个团队没有独立设计岗,冻结期可以缩短到 1-2 天。
冻结期上线后,我们排期变更次数从每周 9.4 次降到 2.6 次。变更本身不一定是坏事,但高频变更会让所有下游环节重新排队。
月底复盘时,我们不看”发了多少条”,而是看漏斗的四个转化率:
四个转化率里,掉得最厉害的那个就是下个月的优化重点。只看总数会掩盖问题,看转化率才知道该打哪里。
这是管理者最常纠结的问题。我自己的判断分三步。
第一步,看瓶颈是否长期固定。如果连续 8 周都是同一个环节掉链子,那多半是流程设计问题,不是人手问题。我们当初连续 6 周卡在设计,最后发现是设计需求提交时没有带尺寸规格,设计师每次都要返工确认。
第二步,看瓶颈环节是否存在等待浪费。如果瓶颈环节的人均利用率低于 70%,说明问题在排班而不在人数。
第三步,只有当瓶颈环节利用率长期高于 90%、且该环节已经做过流程优化之后,才考虑加人。


前面讲的方法论,落到执行层需要一个载体。我们最后选的方案是用九数云(官网地址)把内容排期、生产记录和发布数据打通,做成一张可以自动算产能、自动算漏斗的看板。
我们之前的看板只能”看”:看这周排了什么、看谁在做什么。但每周排期会还是要在白板上手动算产能,因为看板不会算。
选择九数云的核心原因是它能把多张业务表的计算逻辑沉淀成固定指标,而不是每次开会现算。排期效率提升的关键动作,是把”每周手动算一遍”变成”系统自动算好”。我们的排期会时长就是从 75 分钟降到 35 分钟的,减少的部分几乎全是算数时间。
整个数据层只用了三张表,我刻意控制了复杂度,字段太多的表没人愿意填,这是第一次尝试失败后学到的最重要一课。
关键口径有三个,我们写进了团队文档,避免各人理解不同:
下面是我们用来算周度产能与准时率的查询逻辑,思路很朴素,就是按周聚合后做除法:
-- 内容排期周度产能与交付效率测算(示意) SELECT w.week_start, SUM(w.available_hours) AS 可用产能工时, SUM(w.planned_hours) AS 已排期工时, ROUND(SUM(w.planned_hours) / SUM(w.available_hours), 3) AS 产能利用率, SUM(CASE WHEN c.actual_date <= c.plan_date THEN 1 ELSE 0 END) * 1.0 / COUNT(c.content_id) AS 准时交付率, SUM(CASE WHEN c.rework_flag = 1 THEN 1 ELSE 0 END) * 1.0 / COUNT(c.content_id) AS 内容返工率, AVG(DATEDIFF(c.actual_date, c.draft_start_date)) AS 平均交付周期 FROM dim_capacity w LEFT JOIN fact_content c ON c.owner_id = w.member_id AND c.draft_start_date BETWEEN w.week_start AND w.week_end GROUP BY w.week_start ORDER BY w.week_start;
这段逻辑本身不复杂,难点在于口径稳定。我们上线前两周专门做了一件事:每天抽查 5 条内容,人工核对系统算出来的数字对不对。两周后口径稳定了才敢在排期会上用。
看板我们只做了四个视图,每个视图服务一个具体决策,不做”大而全”。
横轴是周次,纵轴是 CU 数量,同时画出需求线、产能线和 85% 预警线。这个视图服务于”这周还能不能接新需求”。
展示四个转化率:选题通过率、初稿通过率、设计及时率、发布完成率。这个视图服务于”下个月该优化哪一环”。
按人展示当周已排 CU 与可用产能的比值。这个视图服务于”重新分配任务”,也是避免有人过载有人闲置的关键。

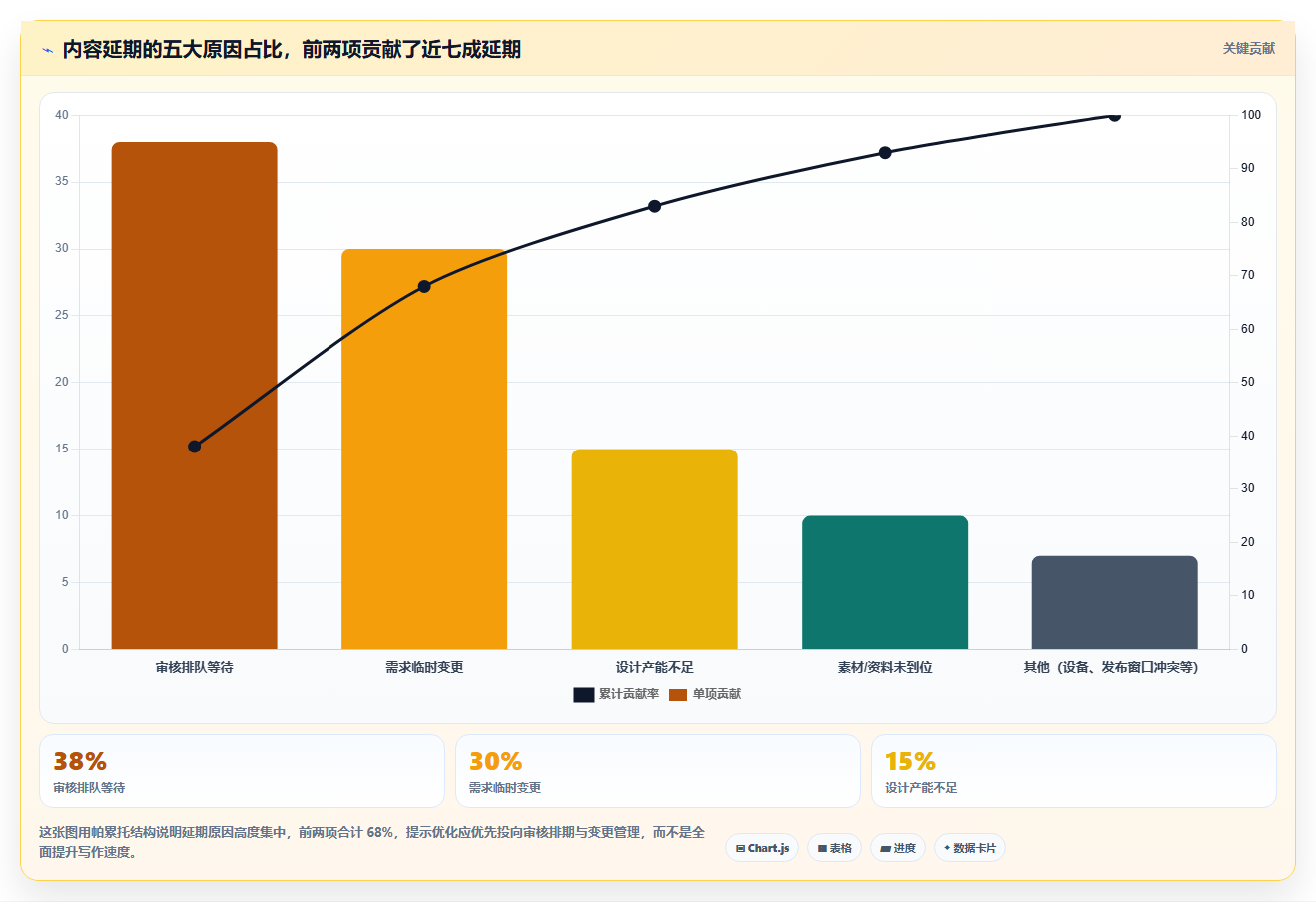

把延期内容按原因分类统计,支持按周、按月切换。这个视图服务于”流程改进”,我们用它的数据推动了”设计需求必须附规格模板”这条规则。

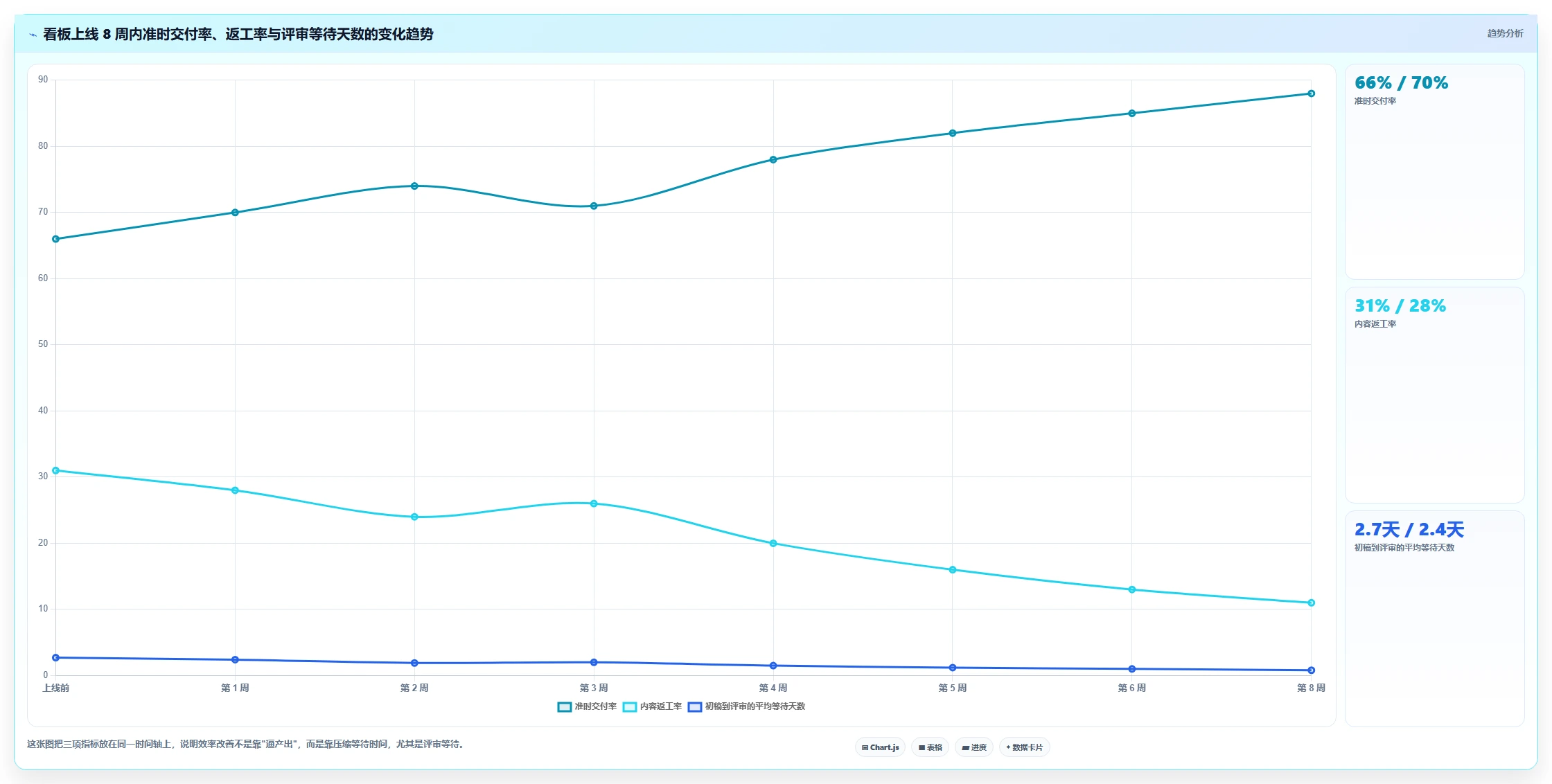

看板上线后我们记录了连续 8 周的数据,变化最明显的三项是准时交付率、返工率和排期会时长。
准时交付率从上线前的 66% 提升到第 8 周的 88%,中间第 3 周有过一次回落到 71%,原因是那周接了一个临时大项目,把产能拉到 103%。这次回落反而印证了产能约束的必要性。
返工率从 31% 降到 11%。我原本以为返工率下降靠的是写作质量提升,但看节点数据发现,主要原因是评审提前了,初稿完成后平均 0.8 天就进入评审,而不是之前的 2.7 天。评审离写作越近,反馈越具体,返工越少。
排期会时长从 75 分钟降到 35 分钟,减少的几乎全是”翻数据、算工时、对进度”的时间。省下来的时间我们改成了 15 分钟的选题预审,反而让选题质量上来了。


第一版内容主表我们设计了 40 多个字段,包括内容标签、关键词、目标人群、竞品参考等等。结果两周后字段完整度只有 52%。字段的价值不是”以后可能有用”,而是”现在就用得上”。后来砍到 9 个必填字段,完整度升到 96%。
这个口径错误让我们的平均交付周期虚高了 3 天。因为内容创建往往是在排期时批量建的,真正开工可能在一周后。改成以初稿节点进入时间为准之后,数据才真实可信。
我最初想把所有数据自动同步,结果因为几个表单格式不统一,卡了整整一周。后来改成”核心指标自动、辅助指标手动”,当天就跑起来了。排期系统的第一版目标应该是”能用”,不是”完美”。
我们一度把个人 CU 产出量放进绩效考核,结果立刻出现”抢轻内容、推重内容”的现象。后来改成考核团队准时率和团队漏斗健康度,个人层面只看负载是否均衡。指标一旦和个人利益直接挂钩,数据就会被扭曲。
方法论不能一套打天下,团队规模不同,第一步该做的事完全不同。下面按四种常见情况给建议。
小团队最大的优势是沟通成本低,最不需要的是复杂工具。你要做的只有两件事。
这两件事加起来每天花不到 5 分钟,但能让你第一次知道”我一周到底能做多少”。我们带过的一个两人小组,做完这两件事后准时率从 55% 提到 76%,工具仍然是表格。
这个规模到了临界点,靠口头沟通已经管不住依赖关系。建议按顺序做三件事。
这个规模我强烈建议用能自动计算的载体,比如前面提到的九数云这类工具。手工算产能的边际成本会随着人数上升快速增加,5 人以上每周手工算一遍,一个月就是 4-6 小时的浪费。
矩阵号的排期难点不是内容不够,而是同一份内容在多个平台重复排期,造成产能重复计算。
我的做法是在内容主表里加一个”母内容 ID”字段。一条母内容只算一次生产工时,各平台的分发版本只算分发工时(通常是生产工时的 15%-25%)。
这样做有两个好处:产能不会虚高,同时能算出”一鱼多吃”的实际收益。我们做过一次统计,同一条深度内容改写成 4 个平台版本,总工时只增加了 42%,但触达量增加了 3.1 倍。
乙方排期最大的特点是需求方在外部,变更不受你控制。所以重点不是”排得准”,而是”变更可控”。
我的建议是三条:
我见过做得最好的乙方团队,把准时交付率维持在 92% 以上,续约率比同行高出约 20 个百分点。排期在这里不只是内部工具,它本身就是交付能力的一部分。

做排期优化最怕的是”什么都想要”。下面四个取舍,是我自己反复权衡后形成的判断。
这三者的边界其实很清楚,关键看你要解决的决策复杂度。
| 维度 | 在线表格 | 看板工具 | BI/数据分析工具 |
|---|---|---|---|
| 最适合人数 | 1-3 人 | 3-10 人 | 8 人以上或跨部门 |
| 计算能力 | 弱,需手工公式 | 中,支持简单汇总 | 强,支持多表关联与复合指标 |
| 产能预警 | 需手工判断 | 部分支持 | 支持自动预警与阈值触发 |
| 上手成本 | 极低 | 低 | 中,需要一次口径梳理 |
| 典型失败原因 | 字段口径不一 | 依赖关系表达不清 | 字段太多没人填 |
我的判断是:当你每周要花超过 30 分钟手工算产能时,就该换载体了。这个阈值之下,表格完全够用;超过之后,手工计算的错误率和时间成本都会快速上升。
日排期看起来精确,但对内容生产往往是有害的。内容生产有大量的不确定性,日粒度会让计划频繁失准,成员逐渐不再相信排期。
我的建议是分层:周排期定内容,日排期只管”节点”,不管”完成”。也就是周排期表里写清楚”本周要发哪 5 条”,日排期只写”今天要完成哪几个节点”(比如今天必须提交 2 条初稿)。
这样既有节奏感,又保留了弹性。我们改成这种分层之后,排期表的”失真感”消失了,成员不再觉得排期是拍脑袋。
不是所有环节都值得自动化。判断标准是:这个动作是否高频、是否规则明确、是否容易出错。
值得自动化的:产能汇总、准时率计算、节点超时预警、延期原因分类统计。这些都是每天或每周发生、规则清晰、手工做容易错的事。
不值得自动化的:选题判断、内容质量评估、跨部门优先级协调。这些需要人的判断,强行自动化只会制造更多返工。
我们曾经试图自动生成选题建议,结果产出的 30 个选题里只有 2 个被采用。后来改成”系统提供数据支撑(比如某个话题的历史表现),人来定选题”,效率反而更高。
指标不是越多越好。我们最终从 11 个指标砍到 5 个,砍掉的三个是:内容总条数、平均阅读完成率、单篇互动量。
砍掉的理由是:这三个指标无法驱动排期决策。内容总条数会诱导拆条数;阅读完成率受平台算法影响大、波动剧烈;单篇互动量样本太小,单条数据几乎没有统计意义。
保留下来的 5 个是:准时交付率、产能利用率、内容返工率、漏斗四转化率、单件平均工时。这五个指标每一个都能直接对应到”下周该做什么调整”。
砍指标这件事最难的地方不是技术,而是心理,总觉得少了指标就少了掌控感。但实际上,指标越多,真正被用起来的越少,最后往往只剩一个”总条数”被人记住。


回到开头那个 58.7% 准时率的月份。当时我以为问题是内容太多、人手太少,后来才发现真正的问题是:我们从来没有认真算过自己一周能做多少 CU,也从来没人统计过内容在哪个环节等待最久。
这套方法里最反直觉的一点是:提升排期效率最有效的动作,几乎都不是让人写得更快,而是让内容少等一会儿。评审前移、设计规格前置、冻结期规则、产能预警线,这些动作加起来,把我们的准时率从 66% 提到了 88%,而写作速度几乎没变。
另一个值得记住的判断是:产能利用率长期超过 85% 的团队,效率一定会在两到三周内崩塌,并且会跨月传染。留缓冲不是浪费,是排期系统能持续运转的前提。
如果你准备动手,我建议按这个顺序走:
这五步走完大约两个月,不需要一次性重构所有流程。真正会卡住你的不是工具,而是”这次排不进就先挤一挤”的惯性,每一次挤一挤,都是在给下个月的延期埋单。
最后留一个自检问题:把你现在的排期表打开,能不能在 30 秒内说出下周的产能利用率是多少?如果说不出来,那这张表就还只是日历。
