仓库把安全库存从 300 件调到 180 件,结果并不只是少占了 120 件货:采购触发时点、审批权限、缺货升级、补货频率和仓库作业节奏都可能跟着改变。安全库存不是一张表里的静态数字,而是需求波动、供应不确定性与服务承诺共同作用的流程参数。真正需要设计的,不只是“库存设多少”,而是“什么变化会触发调整、谁来确认、系统如何执行、异常如何收口”。
在不少企业里,安全库存被理解为“额外多备一点”,由仓库或采购按经验给每个物料填一个数。这个做法短期内容易执行,却把几个不同的问题混成了一个:需求是不是变了、供应商交期是不是变了、目标服务水平有没有变化,以及当前库存能不能支持采购决策。
我更愿意把安全库存看成一项控制参数。它影响补货点,补货点影响采购申请或调拨申请何时产生,申请流程又决定谁审核、多久审批、是否允许紧急放行。因此,调整安全库存不仅改变库存水平,也改变业务事件发生的时点和频率。
如果企业只更新安全库存数值,却不检查预警阈值、审批规则、订单批量和异常处理方式,动态调整就容易变成“表格变了,流程没变”。结果可能是库存下降了,系统却仍然按照旧阈值触发补货;也可能是阈值降低后,采购申请突然大量增加,审批团队反而被压垮。
我评估一套安全库存管理流程时,通常先确认四个问题:要保护什么服务承诺、什么数据变化值得调整、谁对参数变更负责、参数变更后如何验证效果。公式只能回答“在某些假设下需要多少缓冲”,不能替企业决定这些管理问题。
把这四个问题说明白,才能判断动态化应该做到什么程度。低价值、低波动物料可能按月复核就够;关键物料或需求变化快的商品,则需要更频繁地检查,但不等于每次波动都自动改数。

设想一款常用包装材料,过去三个月日均需求都在 100 件左右。仓库据此设置一个固定安全库存,日常看起来没有问题。但如果供应商交期从 7 天拉长到 12 天,原有库存缓冲覆盖的时间就缩短了;如果需求均值没变、波动却增大,平均数也无法说明断货风险。
这也是为什么“最近平均销量没变”不能直接推出“安全库存不用变”。安全库存要应对的是补货提前期内的不确定性,而不是单独应对需求均值。把均值、波动和交期混为一谈,往往会出现两种相反的错误:稳定物料备得过多,关键物料遇到交期异常又不够。
新品导入、促销备货、常态销售和产品退市,是四种不同的补货环境。新品没有充分历史数据,销量预测误差可能较大;促销期需求会突增,但持续时间有限;常态期更适合用稳定窗口评估;退市阶段则要控制新增库存,避免缓冲库存变成滞销库存。
因此,我不会把“安全库存动态调整”简单等同于每天自动重算。更合理的做法是先识别物料处于什么生命周期,再决定采用什么数据窗口、复核频率和审批规则。短期活动可以用事件型参数覆盖常态参数,但活动结束后必须设置恢复或重新评估的节点。

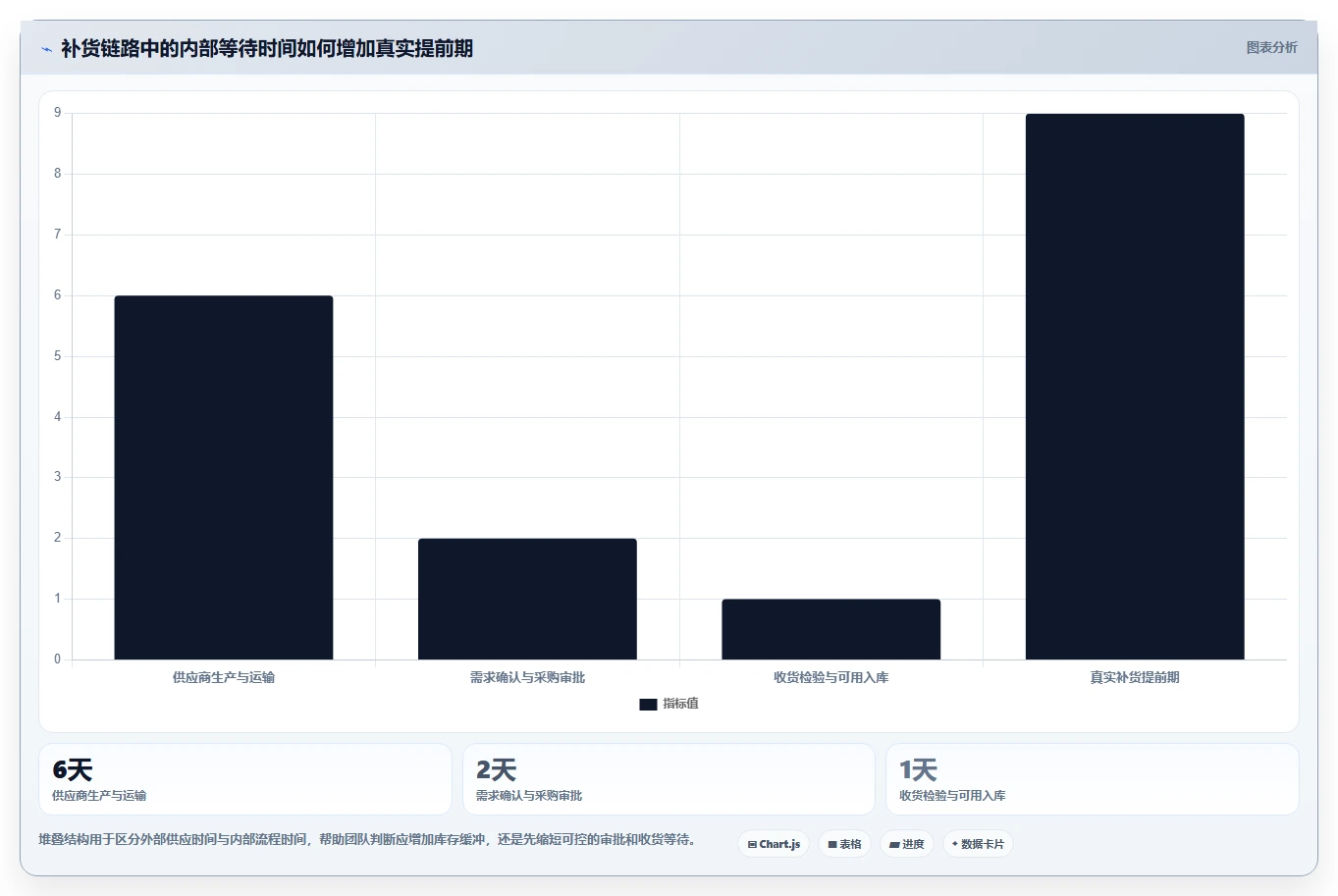

从库存触发补货到实际到货,中间不只有供应商生产和运输,还可能包含需求审核、预算审批、采购询价、订单确认、收货检验和上架。若这些环节总共耗时 10 天,采购人员却只把供应商承诺的 6 天交期写进计算,补货点就可能系统性偏低。
我建议企业明确“交期”的业务口径:是从采购订单发出到货物抵达,还是从申请提出到合格品可用?对有质检、预约入库、跨仓调拨或批次放行的业务,真正影响可用库存的时间,通常是“从触发补货到库存可分配”的完整周期。
| 业务环节 | 常见时间口径 | 对安全库存流程的影响 | 建议记录的数据 |
|---|---|---|---|
| 需求确认 | 需求出现到计划确认 | 决定补货信号是否及时进入计划 | 需求日期、确认日期、变更原因 |
| 采购审批 | 申请提交到审批完成 | 审批延误会扩大实际补货提前期 | 提交时间、各级审批时间、退回次数 |
| 供应交付 | 订单确认到货物抵达 | 影响在途补货周期及交期波动估计 | 承诺日期、实际到货日期、短交数量 |
| 收货可用 | 到货到检验合格并可分配 | 到货未必等于可用库存,检验等待也可能造成断供 | 收货时间、检验完成时间、冻结数量 |

“每个物料都备 15 天”很容易执行,但它把日均需求、波动水平、交期和物料重要性都忽略了。对每天需求稳定、供应可靠的物料,15 天可能造成不必要的资金占用;对需求剧烈波动且交期长的物料,15 天也未必够。
固定天数可以作为数据不足时的临时规则,但应标注适用范围、责任人和失效日期。若企业把临时值长期沿用,最常见的问题不是公式错误,而是没人知道这个值最初为什么是 15 天。
安全库存是为不确定性准备的缓冲,补货批量则关系到一次订多少、起订量、运输成本、包装规格和采购经济性。企业有时看到库存太高,就同时下调安全库存和采购批量;若没有拆分原因,库存下降后也无法判断改善来自哪项动作。
两者必须分开分析。补货点决定“什么时候启动”,批量规则决定“启动后买多少”。即使补货点设置合理,如果采购批量远大于需求,仓库仍可能积压;反过来,如果批量过小,补货频次和处理成本又可能过高。
平均需求只能说明中心水平,不能说明需求分布。两个物料过去 30 天的日均需求都是 20 件,一个每天在 18 至 22 件间波动,另一个经常在 0 和 60 件之间跳变;用同一个均值设置缓冲,风险显然不同。
需求间歇、季节性、促销和一次性订单还会让标准差失真。对这类场景,不能机械地把所有历史数据放进一个窗口计算,而要识别异常事件、需求间隔和业务周期,必要时采用分段规则或人工复核。
如果系统每天根据滚动数据改一次安全库存,参数看起来很“动态”,但计划员会发现昨天触发的采购申请今天又变了,供应商订单和审批记录却没有同步。过度频繁的参数波动会让执行端失去稳定预期,甚至产生重复申请、撤单和加急。
动态不等于高频。调整频率要与数据噪声、供应周期和业务响应速度匹配。对交期为 60 天的长周期原料,每日的小幅参数变化未必值得执行;对保质期短、需求快速变化的商品,周度甚至日度复核可能有价值,但仍要设置变更阈值和锁定期。
单看库存金额,削减库存似乎总是有利;但如果缺货导致停线、客户违约、紧急空运或门店失销,账面节省可能被更大的损失抵消。相反,一味追求高现货率,也可能让低价值、可替代物料占用大量资金。
库存目标应体现服务与成本的共同约束,而不是把“库存越低越好”当作唯一方向。至少要同时观察库存金额、缺货事件、加急费用、报废或呆滞风险,以及关键订单的满足情况。

服务水平不是抽象的百分比,它需要对应具体业务承诺。周期服务水平通常关注一个补货周期内不发生缺货的概率;满足率则关注需求数量中有多少被及时满足。两者不是同一个指标,选错指标会导致目标与库存决策不匹配。
例如,关键生产件可能更关心某个生产周期内是否断料;电商备货可能更关心订单行或件数的即时满足比例。企业应先确定统计单位、时间窗口和缺货定义,再讨论目标值。否则,“目标服务水平 95%”可能在不同部门被解释成完全不同的事情。
在需求近似稳定、日需求波动可用标准差表达、交期与需求相互独立等假设下,若日需求均值为 μd、日需求标准差为 σd,平均提前期为 μL、提前期标准差为 σL,常见近似关系为:安全库存约等于服务系数乘以提前期需求标准差。
当需求和交期独立时,可写为:SS = z × √(μL × σd² + μd² × σL²)。其中 z 与服务目标有关。若交期固定,公式可简化为 SS = z × σd × √L。补货点通常再加上提前期内的平均需求:ROP = μd × μL + SS。

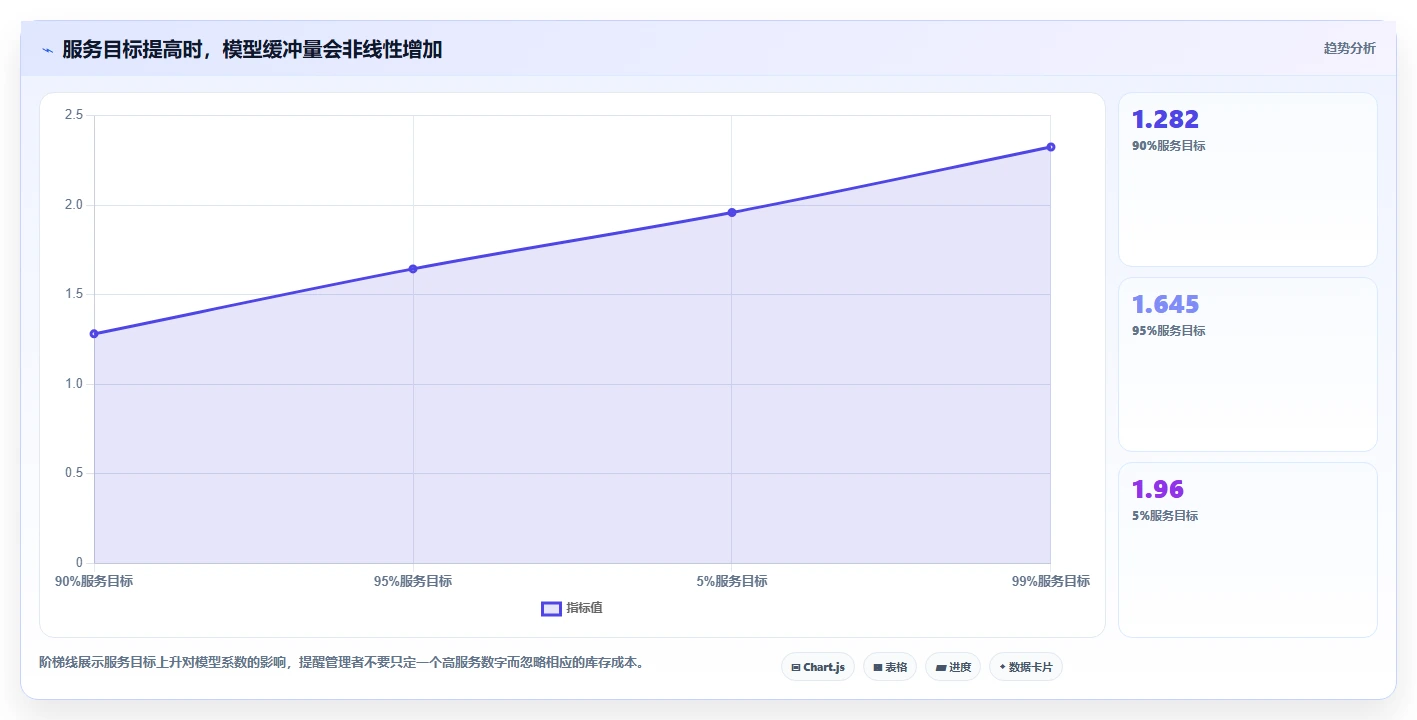

在正态分布假设下,常用近似值包括:90% 单侧服务目标对应 z≈1.282,95% 对应 z≈1.645,97.5% 对应 z≈1.96,99% 对应 z≈2.326。这些数值是模型系数,不是对所有物料都适用的“标准库存答案”。如果需求明显间歇、分布偏斜或交期有长尾,直接套用正态近似可能低估风险。
公式的输入至少要定义清楚:需求按出库、销售还是生产领料统计;缺货期间的未满足需求是否补记;退货如何处理;促销是否纳入常态样本;交期从下单、确认还是实际可用开始计算;取消单和异常订单如何识别。
我会先检查数据是否存在断档、重复、单位换算错误和时间戳错位,再决定计算窗口。一个常见陷阱是缺货时销量被压低,模型却把低销量当作需求下降,随后进一步降低库存,形成“缺货导致需求看起来更低、低需求又导致库存更低”的负反馈。
参数计算完成后,还要与最小订货量、包装倍数、供应商起订金额、仓容、保质期、预算和在途库存一起判断。通常不能只用库存现有量与补货点比较,还要定义库存位置:现有可用量,加上确认在途量,减去已分配或欠交量。
例如,账面现有库存 100 件,但其中 40 件已被订单占用,另有 80 件已确认在途,真正用于补货判断的库存位置并不是 100 件。若系统只看实物库存,就可能重复下单;若把未确认的供应商承诺也当成可靠在途,又可能错过补货时机。

我通常建议先按价值、缺货影响、需求波动、交期可靠性和可替代性分层,而不是只按销售金额划分。高价值不一定意味着高缺货损失;低价值的关键零件也可能造成整条产线停工。
| 物料层级 | 典型特征 | 建议复核方式 | 流程控制重点 |
|---|---|---|---|
| 关键且难替代 | 缺货后果严重,供应来源少或交期长 | 高频监控,重大变化即时复核 | 设置升级通知、备选来源和人工确认 |
| 高价值且需求较稳定 | 库存资金占用大,需求相对可预测 | 按周期复核需求与库存金额 | 关注资金占用、批量和供应协同 |
| 低价值且易补充 | 单件价值低,供应灵活,缺货后果有限 | 较低频率复核,采用简化规则 | 减少人工维护,避免审批成本高于风险 |
| 间歇或季节性需求 | 需求集中、间隔长或受活动影响明显 | 按季节、活动和生命周期复核 | 区分常态参数与事件型覆盖参数 |

下面用一个三类物料的情景模拟说明判断过程。数据是为展示计算与流程关系而构造的样例,不是某家企业的真实经营结果,也不代表行业平均水平。样例假设目标周期服务水平为 95%,且需求与交期近似独立;实际应用应使用企业自己的订单、出库、采购和收货记录重新计算。
设物料甲是常用包装,日均需求 20 件、日需求标准差 6 件,平均提前期 8 天、提前期标准差 2 天;物料乙是维修备件,日均需求 8 件、日需求标准差 4 件,平均提前期 15 天、提前期标准差 5 天;物料丙是季节性商品,常态数据不能代表活动期,暂不直接用同一公式确定全年参数。
物料甲的提前期需求均值为 20×8=160 件。按前述近似公式,其提前期需求标准差约为 √(8×6²+20²×2²),即约 43.5 件;乘以 1.645 后,安全库存约为 72 件,补货点约为 232 件。

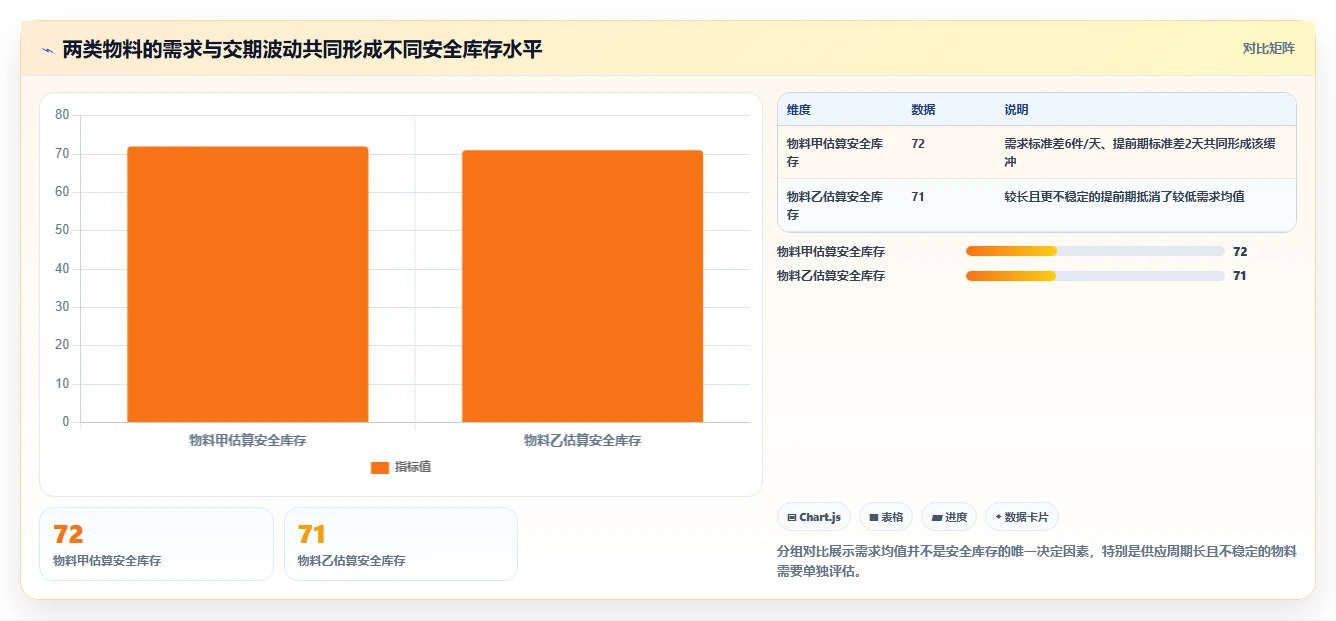

物料乙的提前期需求均值为 8×15=120 件。提前期需求标准差约为 √(15×4²+8²×5²),即约 42.9 件;安全库存约为 71 件,补货点约为 191 件。值得注意的是,乙的日均需求不到甲的一半,安全库存却与甲接近,原因是乙的交期更长、交期波动也更大。
这个对比说明,按“日均销量乘以固定天数”管理,容易低估供应不确定性。对乙而言,流程上的改善空间可能不仅是增加缓冲,还包括减少采购审批等待、提高供应商交期兑现率或准备可替代料。
| 样例物料 | 日均需求 | 日需求标准差 | 平均提前期 | 提前期标准差 | 估算安全库存 | 估算补货点 |
|---|---|---|---|---|---|---|
| 甲:常用包装 | 20件/天 | 6件/天 | 8天 | 2天 | 约72件 | 约232件 |
| 乙:维修备件 | 8件/天 | 4件/天 | 15天 | 5天 | 约71件 | 约191件 |
| 丙:季节性商品 | 活动期与常态差异大 | 单一窗口代表性不足 | 需分阶段统计 | 需核验供应承诺 | 不直接给全年单值 | 按活动与生命周期设定 |
以九数云作为数据分析层的示例,我会先把库存明细、出入库流水、采购订单、供应商承诺与实际到货记录放到同一分析口径中,再按物料、仓库和时间段检查需求波动、交期分布、缺货记录与库存金额。这里的重点是分析方法,不是宣称某个产品版本必然具备特定连接器或自动计算能力;落地前应核实数据源、权限、字段口径和当前产品能力。
一个有用的视图不是只列出“当前安全库存”,而是至少并列展示当前值、建议值、计算窗口、上次更新时间、触发原因、当前库存位置、预计覆盖天数和待处理异常。这样采购员看到参数变化时,能知道是需求变了还是交期变了,也能判断是否需要马上改变执行计划。
例如,物料乙建议库存上升,不应只显示“建议值增加 18 件”。分析视图还应说明这 18 件来自交期波动上升、需求标准差上升,还是服务目标调整;如果变化来自供应商交期连续延误,责任动作可能是供应改善,而不是无限增加仓库缓冲。
建议先选一组具有代表性的物料试点,例如关键备件、稳定消耗品和季节性商品各一批。试点前记录基线,包括缺货次数、库存金额、紧急采购次数、参数人工修改次数、申请到下单的耗时,以及到货后可用时间。
试点期间可让系统生成建议值,但保留计划员审核;每次接受或拒绝建议,都记录原因。经过一个或数个补货周期后,再比较服务结果和库存代价。若建议值频繁被人工推翻,问题可能在数据质量、模型假设或业务例外没有被编码,而不一定是员工不愿采用规则。

如果历史出库、采购和收货数据缺失严重,不建议马上启用自动计算。先统一物料编码、计量单位、仓库范围、交期起止点和缺货记录方式,再建立人工维护的安全库存台账。
人工台账至少保留参数值、适用期间、设定依据、责任人、审批人和下次复核日期。数据不完整时,经验判断并非完全不可用;真正的风险是经验没有记录、没有期限,也没有人能解释它的来源。
对于需求稳定、供应来源可靠、补货周期短且缺货后果有限的物料,周度或月度复核通常比逐日改参更经济。可设定变化阈值,例如需求均值或交期统计量变化超过预设比例时才触发复核;具体阈值应通过试点确定,不能把某个比例当成行业统一标准。
这类物料的治理重点往往是减少维护成本和参数漂移。若每次小幅波动都要人工审批,企业可能把大量时间花在低风险对象上,反而挤占关键物料的分析资源。
需求突然增加,可能是趋势变化,也可能是促销、项目订单或一次性备货。若把事件需求直接并入常态窗口,参数可能在活动结束后仍保持高位,造成剩余库存;若完全剔除事件数据,又可能忽视业务周期重复出现的规律。
我会将事件型需求单独标记,记录活动起止、预测与实际差异、活动后剩余量和供应商配合情况。若同类活动周期性重复,应把它纳入季节或活动计划;若只是一次性项目,则用有结束日期的覆盖参数,并设置到期回收机制。
对长交期物料,提升安全库存可能是必要动作,但不是唯一动作。还应核查采购审批是否可以前置、供应商是否提供分批交货、是否可建立替代来源、是否能把预测共享给供应商,以及到货检验是否可提前安排。
如果交期标准差主要来自供应商延误,增加缓冲只是把不确定性转化为资金占用。企业可以把供应商实际交付表现作为复核信号,并区分“承诺交期长但稳定”和“承诺交期短但兑现差”,两者的管理策略不应相同。
多仓场景中,同一物料可能在一个仓库积压、另一个仓库缺货。若每个仓独立设置安全库存,可能同时发生总库存偏高和局部缺货。需要先判断哪些库存可以跨仓共享、调拨需要多久、调拨成本和审批时间是多少,再决定各仓补货参数。
中央仓、区域仓和门店的安全库存不应简单按销售量比例分摊。中央仓可能承担供给缓冲,门店则需要考虑末端需求和补货频率;若门店补货频率高、中央仓调拨快,安全库存可能更适合集中在上游,但必须用实际调拨周期和服务表现验证。
新品没有稳定历史数据,可借助相似品、试销结果、渠道覆盖计划和供应商爬坡能力形成初始估计,但应把“估计值”标清楚。上市后按固定节点回看预测误差和补货表现,不要在短样本上频繁自动重算。
退市品则应把新增采购审核与存量消化计划分开。安全库存下降并不意味着立刻停止采购:若仍需服务存量客户,可能要保留有限备件;若没有后续需求,重点就转为控制在途、协商退货、替代料转换和库存处置。

自动调整能减少重复劳动,适合规则稳定、数据完整、物料数量多且风险较低的对象。人工审核更适合关键物料、需求突变、供应异常、新品和退市等场景,因为这些情形往往包含模型难以识别的业务背景。
折中做法是分层授权:低风险物料在阈值范围内自动调整;中风险物料由计划员确认;高风险物料需要采购、业务或供应链负责人共同审批。需要注意,人工审核也有成本,若所有物料都要层层签批,流程会慢到抵消参数优化带来的收益。
复核频率越高,越能快速看到变化,但也更容易受到短期噪声影响。若补货周期较长、订单一旦下达就难以撤回,参数频繁波动可能造成计划不稳定。若商品生命周期短、需求变化快,复核太慢又可能错过调整窗口。
建议把“观察频率”和“执行频率”分开。数据可以每日刷新,参数不必每日修改;出现大幅偏离时触发复核,常态小幅波动则积累到周期评估。这样既保留风险可见性,也避免每次数字变化都变成采购动作。
提高服务水平通常需要更高缓冲,但边际成本并非均匀增加。目标从 90% 提高到 95%,与从 97.5% 提高到 99%,所需的额外缓冲比例可能不同;当资金、仓容或保质期受到限制时,管理者应比较“多备一件库存的成本”与“减少一次缺货的收益”。
如果缺货损失难以量化,可先按物料层级做试点,比较不同服务目标下的库存金额、缺货次数、紧急运输和订单满足表现。决策的目标不是找一个理论上最优的数字,而是找到业务能够承受、流程能够执行、结果能够验证的组合。
集中库存有利于共享波动、降低各点重复缓冲,但可能增加末端运输时间和调拨依赖;分散库存响应快,却容易出现总量增加、结构不匹配和跨仓滞留。选择取决于需求相关性、补货周期、调拨能力和服务承诺。
如果各仓需求波动彼此独立,集中共享可能降低总缓冲需求;若各仓常常同时进入旺季,集中库存的风险抵消效应就会变弱。企业应使用仓间需求相关性和实际调拨时长做判断,而不是仅凭“集中管理更省库存”的直觉。
更复杂的模型可能纳入季节性、促销、供应商差异、需求间歇和多级库存,但需要更好的数据、更多维护和更强的解释能力。对物料数量少、风险低、流程简单的仓库,复杂模型可能带来不必要的运营负担。
我建议从可解释的基础规则开始,先让团队知道每个参数为何变化,再逐步增加复杂度。只有当基础模型的误差对业务产生明显影响,而且企业具备相应数据和人员能力时,才值得增加优化算法或自动化程度。
| 选择维度 | 偏稳健做法 | 偏敏捷做法 | 判断依据 |
|---|---|---|---|
| 参数更新 | 按周期复核,审批后执行 | 达到阈值自动更新 | 看数据质量、执行风险和人工处理成本 |
| 服务目标 | 按关键程度分层 | 统一采用高目标 | 看缺货损失是否存在明显差异 |
| 库存布局 | 区域分别备货 | 集中备货后调拨 | 看调拨速度、需求相关性和末端服务承诺 |
| 模型复杂度 | 基础统计与人工复核 | 多变量计算与自动执行 | 看业务收益能否覆盖数据和维护成本 |

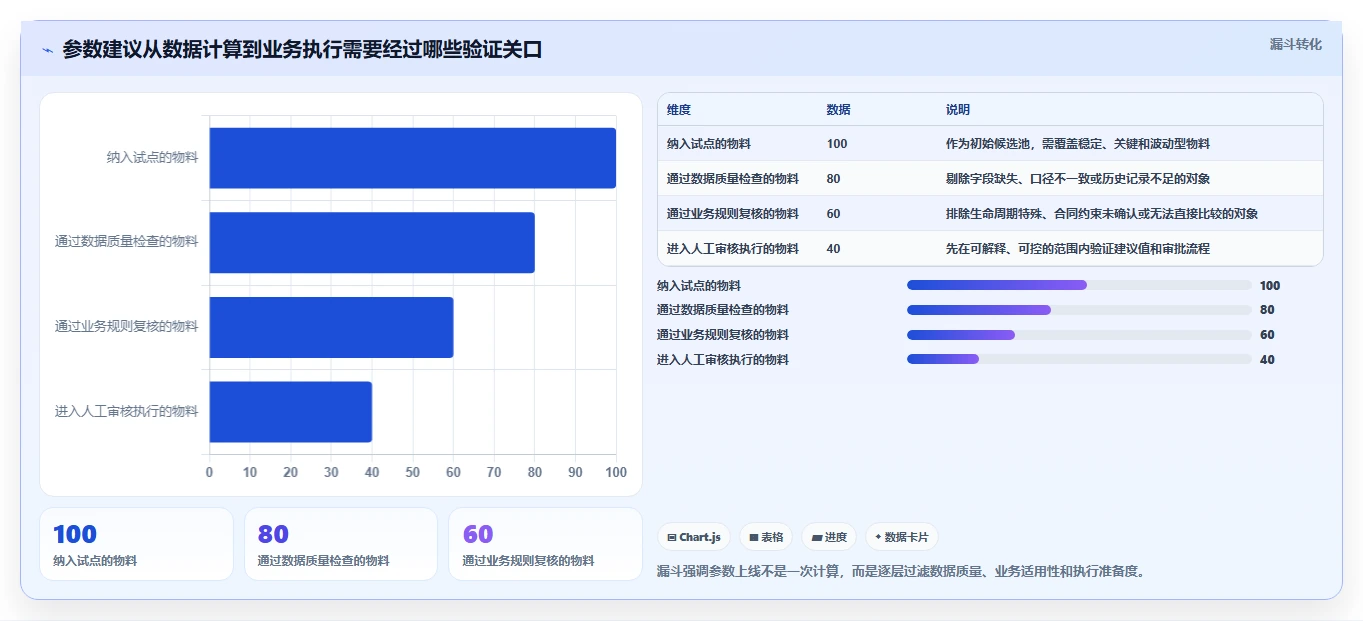

安全库存动态调整上线前,我会从数据、规则、权限、执行和反馈五方面做检查。只要其中一项没有明确责任人,自动化就可能把不清楚的规则更快地传播到全仓,而不是解决问题。
起步时不要追求全品类、全仓、全自动。选取数据较完整且有代表性的物料,记录基线,先以建议模式运行,再逐渐扩大自动执行范围。复核频率和触发阈值应根据实际变化速度、补货周期和审核能力调整,不宜照搬其他企业的固定配置。
试点复盘时不要只看“库存有没有下降”。要追问变化来自哪里:缺货减少是否因为库存变高,还是交期变稳;库存金额下降是否伴随加急增加;参数建议被拒绝是否集中在某类物料;审批耗时是否成为新的瓶颈。只有把原因拆开,下一轮调整才有方向。
安全库存管理的独特难点,不是算出一个看起来精确的数字,而是让数字变化能够被解释、被批准、被执行、被验证。动态调整真正改变的是流程对不确定性的响应方式:数据提供信号,规则决定动作,权限控制风险,结果再反过来校正参数。
因此,下一步不必先追求复杂算法。先选一组物料,把需求与交期口径统一,画出从补货触发到库存可用的完整时间链,再用试点验证“增加或减少缓冲”是否真的改善了业务结果。只有当参数有依据、例外有出口、结果有复盘,动态库存才会从频繁改数,变成可管理的运营机制。
我一直以为动态调整只是把安全库存公式换得更灵活,原有补货流程应该不用动。但如果系统每天都可能改阈值,仓库、采购和审批人员分别要在什么节点接手?

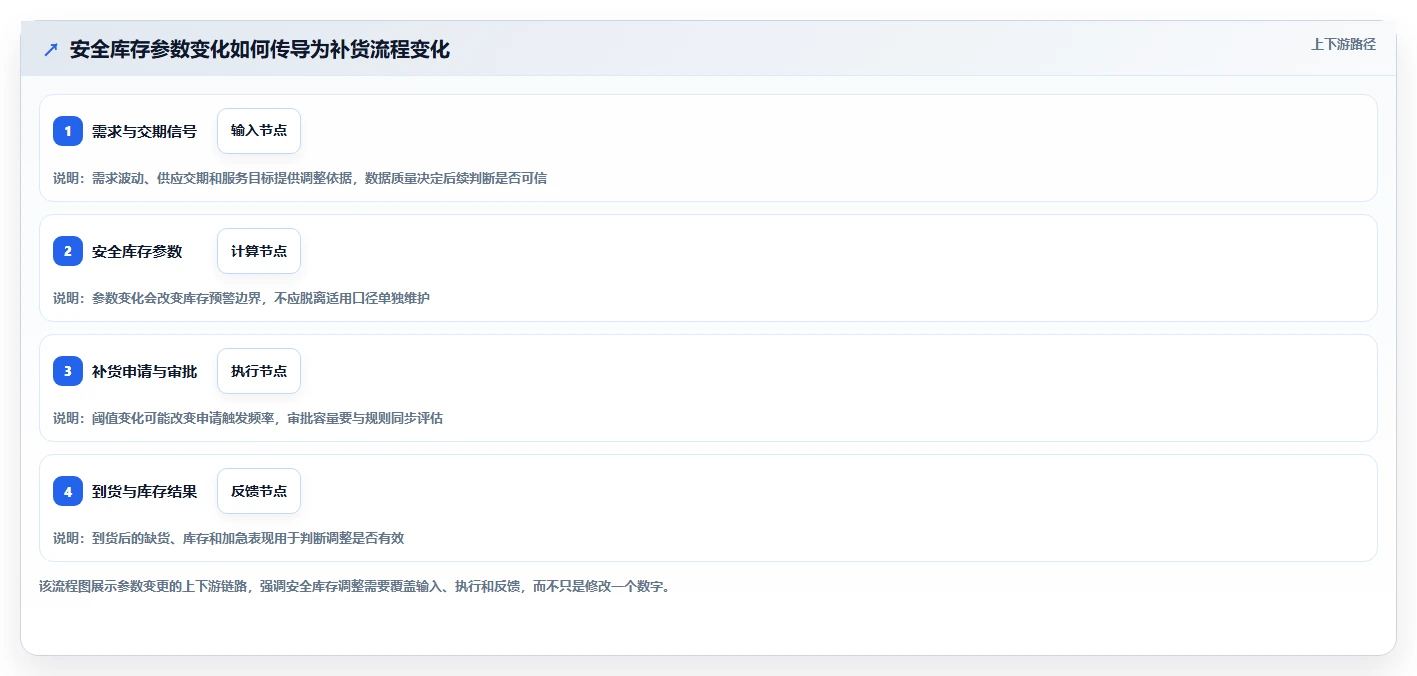

真正要改的不是一个库存数字,而是“数据更新,阈值计算,补货判断,任务执行,结果回写”的整条链路。静态阈值通常只在盘点或计划周期调整;动态阈值则必须说明谁提供需求和交期数据、何时重新计算,以及计算结果如何触发采购或调拨。
以某个假设场景为例:日均需求20件,日需求标准差6件,供应提前期固定为5天,服务系数取1.65,则安全库存约为1.65×6×√5≈22件,可按规则取23件。若再假设采购提前期内的平均需求为100件,补货点约为123件。数字只是演示,实际参数应从企业订单、收货记录和缺货成本中校准。
流程设计至少要规定三个关口:数据异常时暂停自动调阈值;阈值变化超过设定幅度时进入复核;补货动作生成后记录计算版本、触发原因和处理结果。否则库存人员看到数字变了,却无法判断是需求变化、交期变长,还是源数据出错。
我手头有历史销量和供应商交期,但不知道应该把哪些数据放进安全库存计算。我担心只看平均销量会低估波动,可把所有异常订单都算进去,又会让库存越设越高。
先区分“消耗水平”和“波动风险”:平均需求决定基础补货量,需求波动与交期波动共同决定缓冲量。若提前期固定、需求波动相对稳定,可用安全库存=服务系数×日需求标准差×√提前期;若提前期也变化,可用近似式:服务系数×√(平均提前期×日需求方差+日均需求²×提前期方差)。
计算前要处理促销、缺货导致的销量截断、一次性项目单和供应商停供等事件。缺货期间的销售记录可能低于真实需求;促销峰值也不应不加判断地复制到日常参数中。建议保留事件标签,并分别观察常态与特殊时期,而不是简单删除所有极端值。
可按物料建立数据检查表: 数据检查重点常见误判 日需求单位、缺货日、促销标记把受限销量当成真实需求 采购提前期下单到可用入库的完整时长只计算供应商发货时间 服务目标缺货影响与资金占用所有物料一律设同一目标 数据不足时,不要假装模型足够精确。先给关键物料采用人工复核或保守区间,并明确复核日期;
连续积累有效样本后,再逐步自动化。
我担心库存阈值每天更新后,采购单也跟着反复增减,供应商和仓库都会觉得计划不稳定。有没有办法让系统响应真实变化,又不被单日销量或一次延迟牵着走?
动态不等于每次计算都立刻执行。流程上应把“重新估算”和“批准改变补货动作”分开:模型可以按日更新风险值,但只有达到变化门槛、持续一定时间或触及缺货风险时,才推动订单数量或计划日期变化。例如,可设定安全库存变化超过10%且连续3个工作日成立,才自动更新常规物料阈值;高价值、长交期物料则由计划员确认。
这里的10%和3天只是演示参数,应根据历史波动和供应商响应能力做回测,不宜直接照搬。还要增加冻结窗口和例外通道:已下达采购单在供应商确认前允许重新评估,确认后原则上不因小幅波动自动改量;若预计缺货、交期突增或订单取消,则走紧急处理。
每次变化保留旧值、新值、触发因素和审批人,方便区分模型噪声与真实业务事件。判断机制是否有效,可以观察每月阈值变更次数、采购单修改率、紧急加单率和缺货率。若缺货下降,却伴随大量订单修改和库存上涨,说明系统只是把波动转嫁给采购,并没有真正改善补货决策。
我不想一上来就让所有物料自动调整,怕数据质量和流程权限还没准备好。我应该挑哪些物料做试点,比较哪些指标,达到什么结果才算可以扩大范围?
建议先选一小组业务特征清楚的物料试跑,而不是只挑销量最大的商品。可选需求相对稳定、历史记录完整、补货责任明确的常规物料;对新品、停产料、强促销品或长期缺失交期记录的物料,先保留人工判断。试点时同时保留当前规则作为对照,按周记录缺货次数、库存金额、库存周转、紧急采购比例、订单修改次数和计算数据异常率。

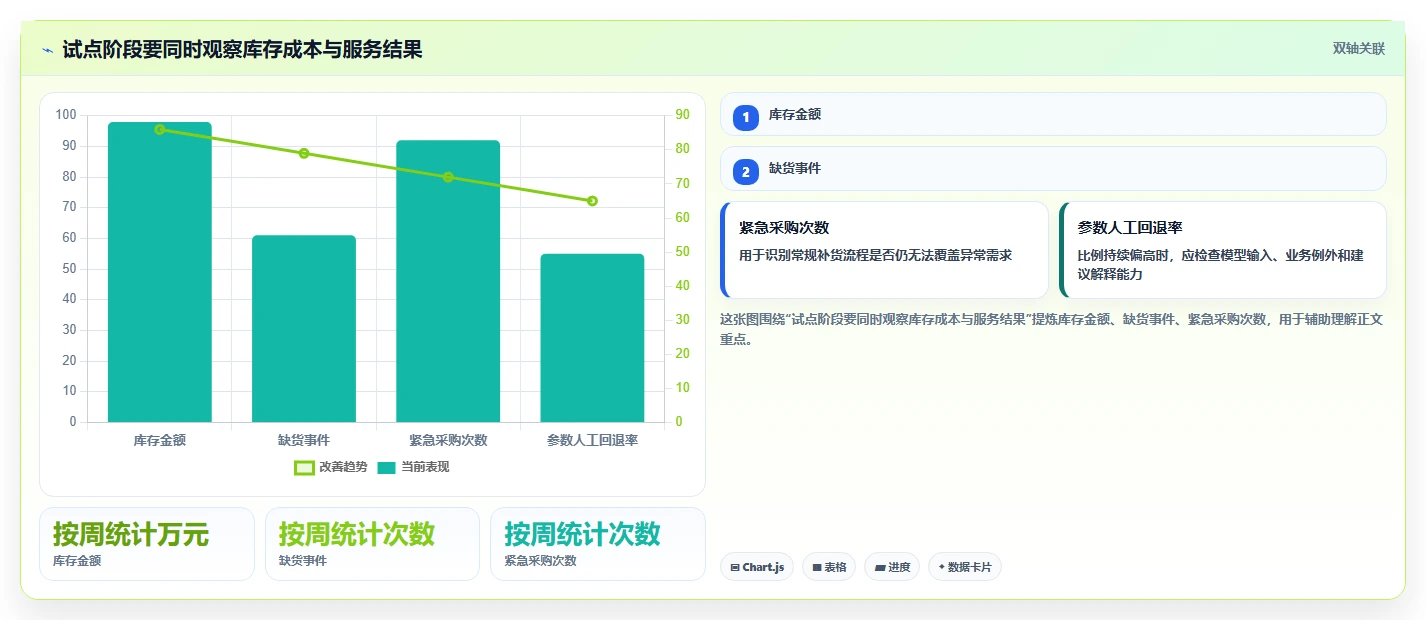

至少覆盖一个完整补货周期;若有明显季节性,还要避免用短期平稳结果推断旺季表现。例如,假设某试点持续8周,缺货率由4%降到2.5%,但平均库存金额上升18%,紧急采购没有下降,就不能只凭缺货改善宣布成功。
应继续拆分物料,检查服务目标是否设得过高、提前期是否包含不必要的等待时间,以及库存增加是否集中在少数低价值或慢动销物料上。推广前还要通过三项检查:参数能追溯到原始数据;异常变化有暂停和人工接管机制;仓库、采购与计划人员对触发后的责任分工达成一致。
满足这些条件后,再按物料类别分批扩大,而不是一次性把所有补货规则切换为自动运行。

读者评论
把交期从下单到合格品可用都算进去,这点很关键。我们以前只看供应商承诺交期,实际常被审批和质检拖慢,补货点确实容易设低。
文中提醒安全库存和补货批量要分开看很实用。库存高不一定是缓冲设多了,也可能是起订量或包装倍数造成的,最好分别验证调整效果。
动态调整不等于每天改参数,这个判断认同。促销和新品阶段适合单独设规则,但要有结束后的复核节点,否则临时库存很容易变成长期库存。
