仓库里最贵的缺货,往往不是“库存不够”,而是采购周期被当成一个固定天数:系统显示供应商通常十天到货,采购便按十天备货;可一旦遇上排产、质检、运输或入库排队,实际交期变成十七天,安全库存就被消耗殆尽。要把安全库存管好,我会先把采购周期拆成可观测、可计算、可复盘的过程,再讨论该备多少货。
我判断安全库存是否合理,首先不会问“仓库里现在有多少”,而会问两个问题:需求在补货期间可能波动多大,采购周期本身可能延长多少。平均日耗和平均交期只能描述常态,不能解释极端情况下为什么断货。
安全库存的作用,是在补货周期内为需求变化、供货延迟和数据误差提供缓冲。它不是永远不动的“保险库存”,也不是为了让仓库看起来充足而设的固定比例。库存缓冲越大,缺货风险通常越低,但资金占用、仓储、过期、跌价和报废风险也随之上升。
我更愿意把决策写成一句话:用可接受的缺货风险,换取相应的库存资金占用。安全库存没有脱离服务目标、采购周期和物料特性的统一答案。
企业口中的“采购周期”经常不是同一个概念。有人指下单到供应商发货,有人指下单到货物入库,还有人把请购审批、比价、合同签订也算进去。如果计算口径不一致,系统里的周期数字就不能直接拿来定安全库存。
对库存决策更有用的口径,是从库存补货需求触发,到该批物料通过验收、可以被生产或销售领用为止。这个区间可能包括审批等待、供应商确认、生产排期、运输、收货排队、质检和异常处置。只有把“可用”作为终点,采购周期才真正对应业务风险。
常用的补货点表达式是:补货点=采购周期内的预计需求+安全库存。如果日均需求为 100 件、采购周期按 10 天估计,基础需求就是 1,000 件;但这并不意味着补货点必然是 1,000 件。还要把周期内需求波动、交期波动、服务目标和库存状态纳入判断。
不同物料的缺货后果差异很大。通用包装材料缺货可能导致临时调拨或短暂延迟;关键维修件缺货可能让整条产线停下来;保质期短的原料则可能因为备得过多而报废。把所有物料都按同一服务水平管理,通常会让一部分物料备得过多,另一部分仍然缺货。
我会把物料分成关键生产物料、常规消耗物料、长周期物料、易腐或易淘汰物料等类别,再分别讨论缺货成本与持有成本。安全库存不是仓库部门单独设定的数字,而是采购、计划、生产、销售、财务共同接受的服务与成本选择。
先定义“断货会造成什么”,再讨论“多备多少”,比先拍一个库存天数更可靠。如果缺货会造成停线,补货策略就要优先考虑交期尾部风险;如果过期报废是主要损失,则需要限制最大库存,并强化小批量补货和需求复核。

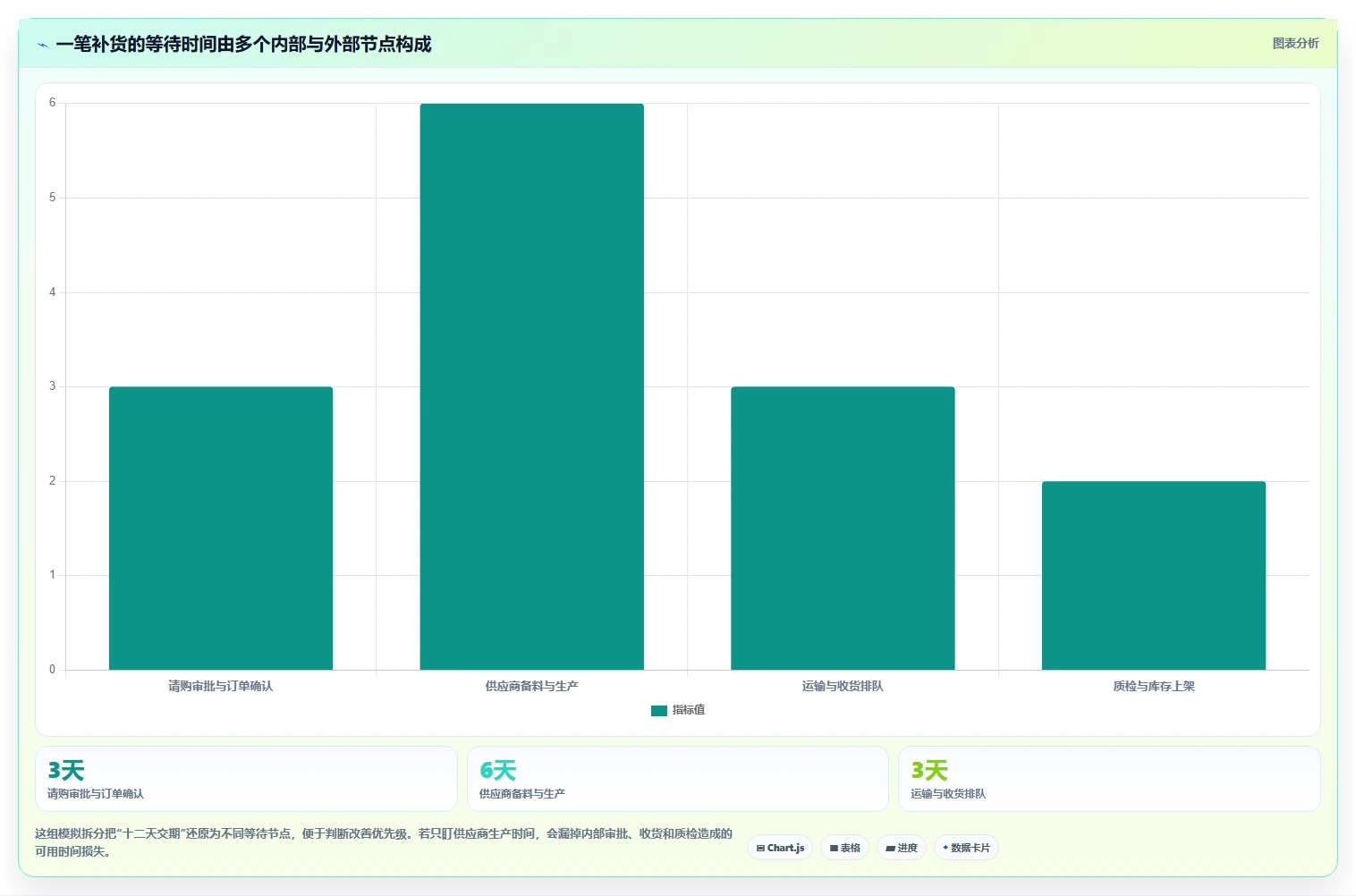

我在梳理补货异常时,通常会把一笔订单从需求触发到可用入库分成多个节点:请购审批、询价或合同确认、供应商接单、备料排产、生产、发运、运输、收货、质检和上架。每一个节点都可能出现等待,且等待原因并不相同。
例如,供应商工厂实际生产只需要四天,但采购申请在内部流转两天,供应商确认排期等三天,运输需要两天,到货后等质检四天。企业若只统计“供应商生产周期”,就会把真实补货时间低估很多。
有些环节看上去不属于采购,例如质量放行和仓库上架,但在物料尚不可领用时,它们仍然属于补货风险。对生产计划而言,“车到了”不等于“库存可用”。把到货时间当作周期终点,往往会在数据上显得准时,在现场仍然发生缺料。
假设某供应商过去十二批订单的可用入库周期为 8、9、9、10、10、10、11、11、12、13、15、17 天,平均值约为 11.3 天。若计划人员习惯将周期录为十天,表面上只少记了一天多,但那两个较长周期可能对应关键旺季,恰好也是需求较高、替代供应更难的阶段。
这里最容易犯的错误,是把“最常见周期”当成“风险周期”。对于普通物料,用平均周期做基础计划可能足够;对于停线影响大的物料,仅看平均值会低估延迟尾部。反过来,如果直接按最长一次的十七天长期备货,也可能将一次特殊异常永久固化成库存。
因此,我会同时看中位数、均值、标准差、分位数和异常原因。中位数描述典型体验,均值便于估算长期消耗,分位数用于观察达到某一交期保障程度需要覆盖多久,异常标签则用于判断尾部是否可能重现。
采购周期偏差不一定都发生在供应商端。请购审批滞留、需求版本频繁变更、采购订单信息不完整、到货预约失败、质检资源不足,都会把可用库存时间往后推。若异常只归因于“供应商交期不稳定”,改善措施就可能只剩催货,内部等待仍然存在。
我会给每个周期节点记录开始时间、结束时间、责任环节、异常原因和是否可控。比如把“运输延迟”再拆为承运商晚发、天气影响、线路拥堵或单据缺失。只有原因可识别,才可以判断是加安全库存、改交期承诺、优化审批,还是调整供应商结构。
周期数据还要区分供应商、物料、采购批量和季节。某种原料的小批量订单可能比常规批量更慢;某供应商在旺季的排产周期也可能明显拉长。把多个物料和供应商的数据混成一个“平均采购周期”,会制造一个看似精确、实际上无法用于决策的数字。

“所有物料统一备七天”容易执行,却很难说得上合理。日耗 5 件、交期 20 天的关键零件和日耗 500 件、交期 3 天的包装材料,风险结构完全不同。只用天数表达库存,容易忽略日需求量、价值、替代性、缺货后果和保质期。
固定天数可以作为初始基线,但不能长期代替策略。企业可以在数据质量较差时先设置临时参数,同时明确复核周期和退出条件;如果没有复核日期,临时值就会变成永久规则,逐渐累积成隐性呆滞库存。
补货点计算时,常用“现有库存加在途量”判断是否需要下单。但在途订单可能延期、数量不足、被质检拒收,或者已经被其他订单预留。若把所有采购订单都视作确定可用,系统会显示库存充足,现场却仍然缺料。
在途量至少要区分已确认排产、已发货、已到货待检、检验合格和已取消等状态。对关键物料,还要关联预计到货日期、订单剩余数量、质量状态和需求预留。只有“预计在需求发生前可用”的数量,才适合纳入有效库存位置。
把历史最大日耗或最长交期直接乘起来,确实能得到一个偏保守的数,但这个数会把偶发异常、数据录入错误和一次性项目需求都变成常态库存。结果可能是仓库堆高了,真正的交期问题仍未解决。
我会先追查极值:是否有重复领料、集中备料、盘点差异、供应商断供、节假日停运或系统日期错误。确认极值具有可重复性之后,再决定是否纳入日常参数;若它只是低频事件,更合理的办法可能是设置专项预案、临时安全库存或应急采购通道。

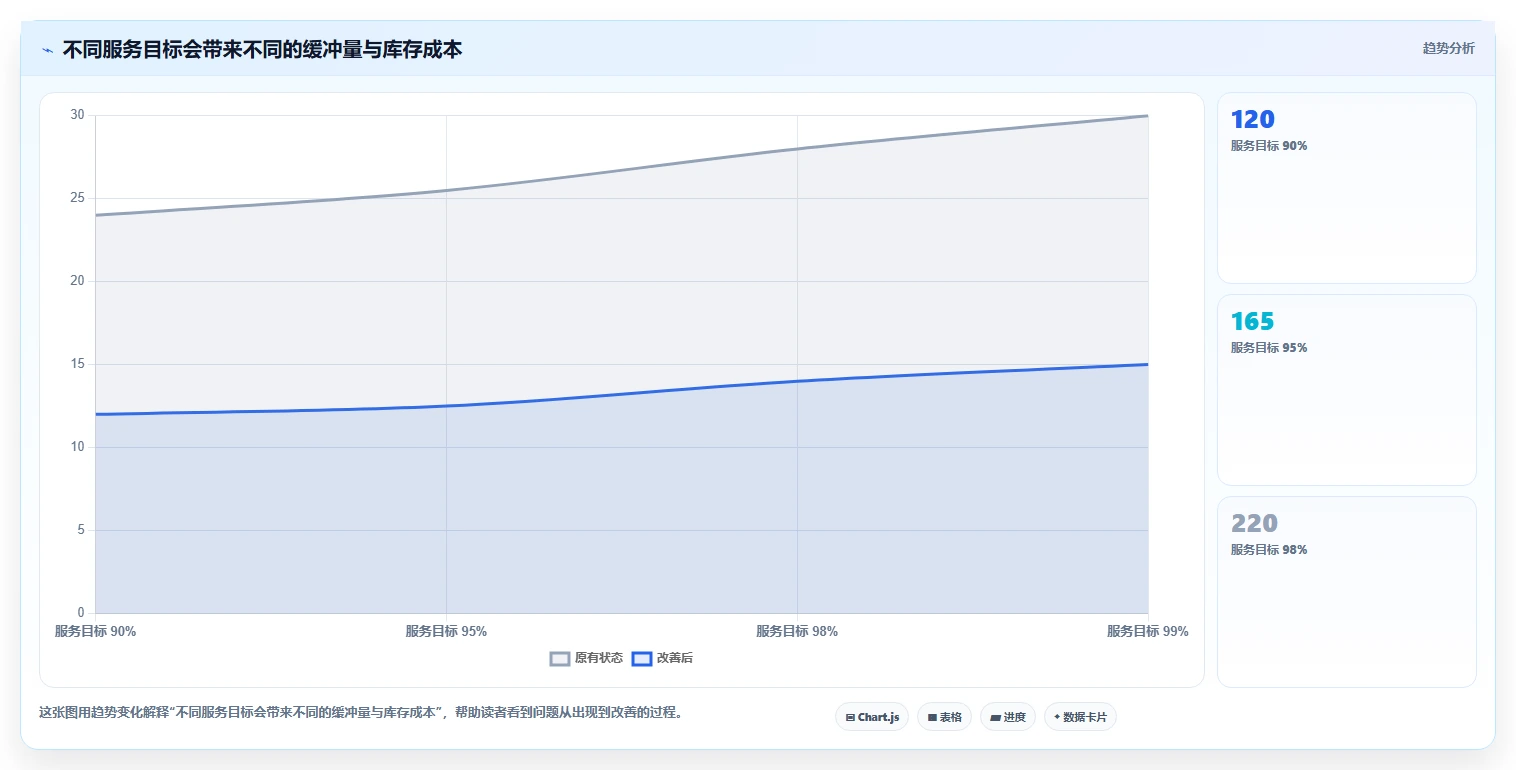

服务水平越高,通常意味着需要覆盖更少发生但更极端的需求与交期情况。为所有物料都追求近乎百分之百的供货保障,可能要付出很高的库存成本。对于低价值、容易替代、缺货后能快速补救的物料,过高服务水平未必符合经济性。
相反,关键零件即使金额不高,断供可能导致整条线停产,此时以采购额排序会低估风险。服务目标应结合缺货损失、替代性、供应商恢复能力、保质期和客户承诺确定,而不是只从库存金额出发。
库存周转率低可能意味着库存过多,但也可能是季节性备货、项目型物料或关键备件的合理储备。周转率高也不必然优秀,如果它是以频繁缺货、加急运输和生产停顿换来的,账面库存效率提高,端到端成本反而变差。
库存指标需要与缺货次数、订单满足率、加急采购占比、交期达成率、呆滞金额和报废率一起看。只有看到库存水平变化背后的服务结果和供应过程,才能判断库存下降到底是改善还是风险转移。

在计算前,我会先确定需求按日、周还是生产批次统计,周期从哪个事件开始、在哪个事件结束,库存位置包含哪些状态。日均需求不能一边按自然日计算,另一边交期又按工作日记录;同样,发货日、到货日和可用日不能混为一谈。
基础数据至少应包含物料编码、供应商、订单日期、承诺日期、实际收货日期、质检放行日期、订单数量、可用数量、需求数量、缺货记录和异常原因。若存在多个仓库,还要确认跨仓调拨时间是否计入补货响应。
我会优先检查日期字段是否完整、负数或重复记录是否存在、部分交付如何计算、取消订单是否被排除、历史缺货期间的实际需求是否被低估。需求满足不了时,领料数据会被压低,因此直接用历史出库量预测需求,可能把缺货当成需求下降。

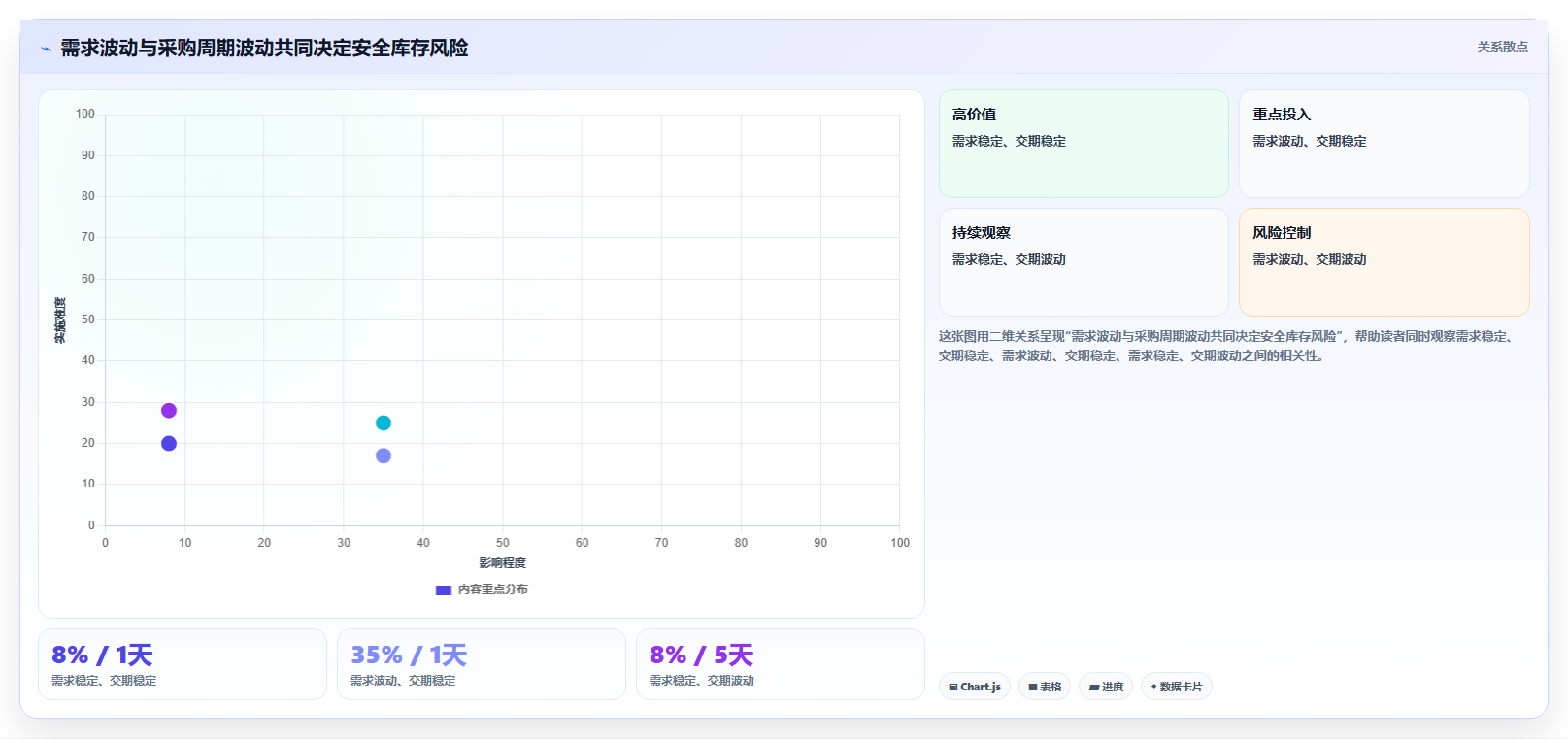

对需求相对稳定的物料,可以用平均日需求作为基础,并根据需求波动和交期波动估计缓冲。若日需求与交期近似独立、波动特征相对稳定,一种常见估算思路是:安全库存约等于目标服务水平对应的系数,乘以“采购周期内需求标准差”。在需求标准差为 σd、平均周期为 L、平均日需求为 d、周期标准差为 σL 时,可近似写为:安全库存=z × √(Lσd²+d²σL²)。
这个公式适合用来理解风险构成,不是所有企业都能直接照搬的自动答案。若需求和交期高度相关、数据明显偏态、订单周期有季节性,或者物料属于项目型需求,正态分布假设可能不成立。此时应使用历史窗口模拟、分位数估计或按场景设定参数,并保留人工复核。
对间歇性需求的备件,平均日耗可能长期接近零,但某次故障会突然领用多件。此类物料不适合只用“日均耗量乘交期”的方法,需要结合故障率、设备关键性、修复时长、替代件和补货可得性进行备件策略设计。
服务目标不是越高越好,也不能只按采购金额排队。我会把缺货后果至少拆为停产或停服损失、替代方案、客户承诺、加急成本、恢复时间和安全风险,再将其与持有成本、过期风险和资金约束放在一起讨论。
举例来说,某物料价值不高,但一旦缺货会导致关键设备停产数小时;另一物料采购金额很高,却可以替换且可在本地快速补货。前者可能需要更强的供应保障,后者则更需要控制批量和在库金额。按价值分类和按供应风险分类应结合使用,而不是二选一。
补货判断通常围绕库存位置展开:可用现存库存,加上预计在需求窗口内可到的有效在途,减去已分配、已承诺或已预留的需求。这个计算必须明确口径,不能让同一批货既计入在途又计入待检库存,也不能把延期订单提前当成确定补给。
当库存位置低于补货点时,系统或计划员触发补货;但采购数量还要考虑最小起订量、包装规格、批量折扣、剩余保质期和库容。补货点解决“什么时候订”,订货批量解决“每次订多少”,两者需要一起评估,否则安全库存算得再精细,也可能被过大的订货批量抵消。
增加安全库存看起来最直接,但它只是把风险成本从缺货端转移到持有端。总成本评估至少应关注资金占用、仓储、保险、搬运、质量损耗、过期跌价、加急采购和缺货损失。缺货损失难以精确时,可以先用区间估算,再做敏感性分析。
我通常先比较三种动作:增加库存缓冲、缩短或稳定采购周期、准备替代供应或应急方案。若供应商交期波动大但内部审批很快,重点可能是供应商产能与交期承诺;若周期大部分耗在内部等待,流程改善可能比多备货更划算;若需求突然上升且可提前预测,计划协同与柔性产能可能更有效。

为了说明分析过程,下面构造一个中型制造企业的示意案例:企业管理 1,200 个常用物料编码,重点跟踪 180 个影响生产连续性的物料;每月约有 420 条采购订单明细。案例中的所有数量、金额和改善幅度均为情景模拟数据,用于展示如何分析,不代表九数云或任何企业的公开业绩。
这类企业的难点通常不是没有系统记录,而是采购订单、收货、质检、领料和缺货记录分散在不同表格或业务系统中。计划人员能看到库存余额,却很难回答“哪一类物料的实际可用周期在变长”“是供应商还是内部流程造成延迟”“新增库存究竟降低了多少缺货风险”。
九数云可以作为数据分析与可视化工具的示例,具体能力、数据接口和适用方式应以其官网及实际产品配置为准。企业可以先把采购订单、收货质检、库存流水与需求数据整理到可分析的数据集,再建立周期、缺货、库存占用等指标看板;工具的价值在于缩短分析与复盘时间,不能替代业务口径治理和采购决策。

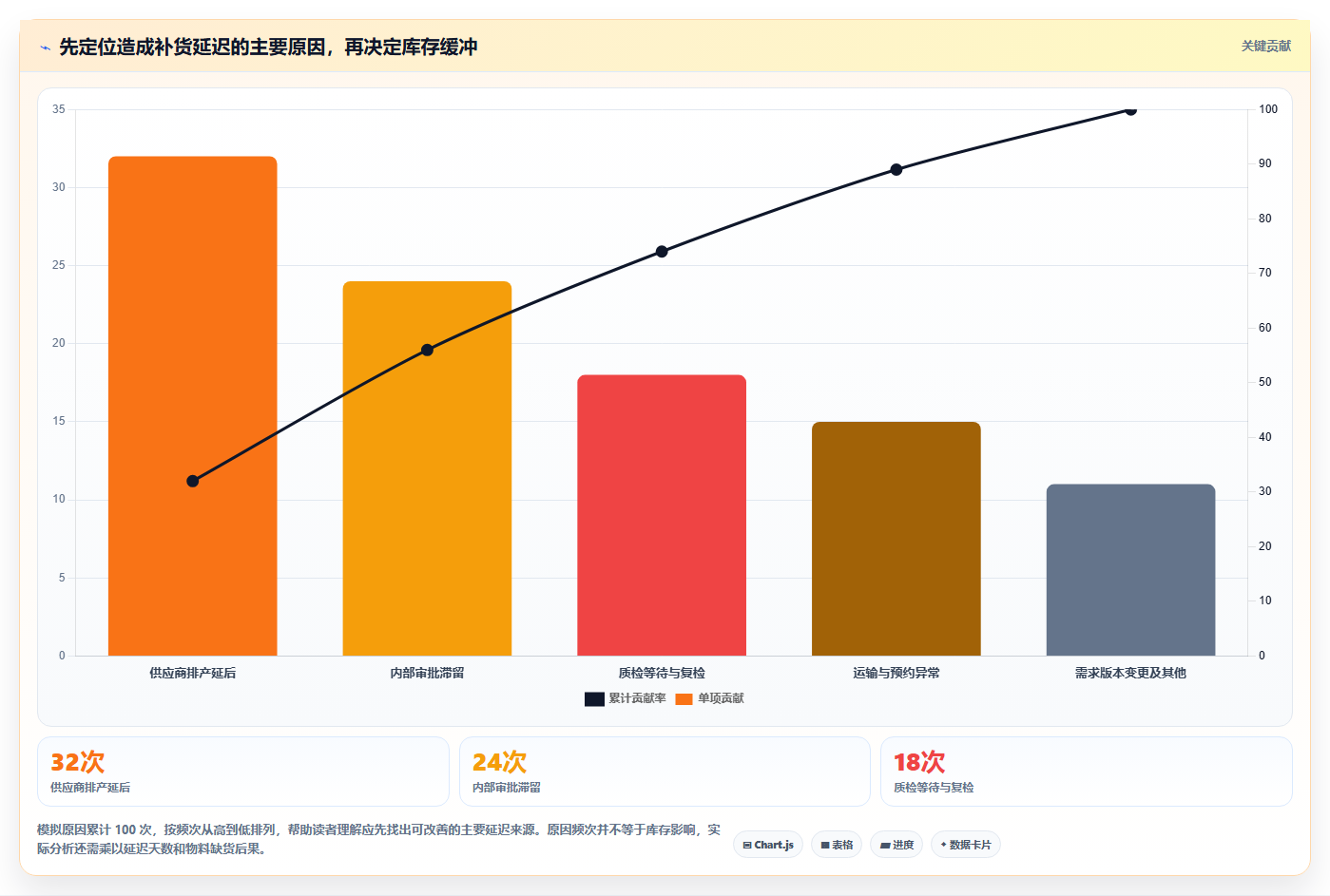

假设企业以“订单下达到质检放行”的时间作为可用周期,汇总 12 个月记录后发现:180 个重点物料的整体中位周期为 9 天,均值为 11 天;其中 30 个物料的 90 分位周期超过 18 天。若系统统一设置为 10 天,整体看似接近均值,但长周期物料的风险会被平均数掩盖。
继续按供应商拆分后,模拟数据中供应商甲的平均周期为 8.5 天、交期达成率为 91%;供应商乙的平均周期为 10.2 天、交期达成率为 68%;供应商丙的平均周期为 12.1 天、交期达成率为 88%。乙的均值并不比丙更长,但达成率明显较低,说明仅看平均天数仍然会遗漏它的波动和承诺稳定性。
这时我不会马上给供应商乙对应的所有物料增加库存,而会先检查其延期是否集中在特定品类、旺季或小批量订单。如果某一供应商仅对特定物料有排产瓶颈,应该按物料,供应商组合设置参数,而不是让其他正常品类一起承担更高持有成本。

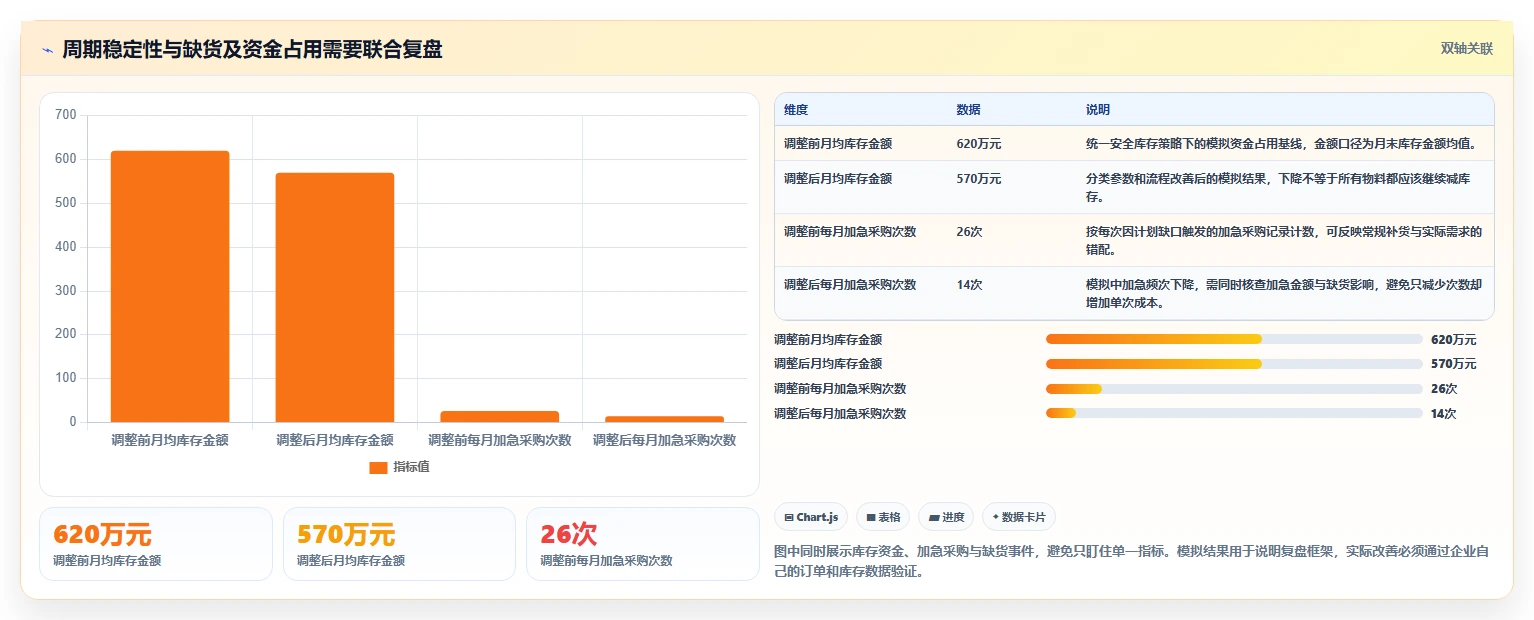

案例里,原策略给 180 个重点物料统一设置 10 天安全库存。模拟复盘发现,月均库存金额约为 620 万元,月均因缺料触发的加急采购为 26 次,重点物料缺货记录为 19 次。这里的缺货记录按一次需求未能按计划满足计数,不等同于缺货天数或客户订单行数。
经过周期分层和需求分层,企业把一部分库存从低风险、易替代物料转移到高影响、长周期物料;同时缩短内部审批等待,并对供应商延期建立提前预警。模拟六个月后,月均库存金额降至 570 万元,加急采购降至 14 次,重点物料缺货记录降至 11 次。结果不能简单归因于分析工具,因为策略变更、供应商协同和流程改善共同发挥作用。
我会要求把每次参数调整标注生效日期,并保留调整前后的需求、供应、缺货和库存成本,避免将季节变化误判为策略效果。更重要的是观察“库存降低后服务是否变差”,而不是只用库存金额下降作为成功标准。
我建议先用小范围验证,不要一开始就做全仓复杂驾驶舱。选取 20 至 50 个关键物料,连接或导入采购订单、收货质检、库存流水和需求数据,先把数据口径对齐,再逐步增加预警和决策看板。
建立物料主数据映射。统一物料编码、供应商名称、计量单位、仓库和采购组织,检查同物异码、单位换算和供应商别名问题。
定义周期节点。记录请购、订单确认、承诺交期、发货、到货、质检放行和可用入库时间,明确部分交付与退货的计算规则。
构建指标层。按物料、供应商和月份计算平均交期、中位交期、交期分位数、准时交付率、需求波动、库存位置、缺货次数和呆滞金额。
设置异常筛选。标记交期超过承诺日期、待检时间异常、在途日期过期、库存位置低于补货点以及需求突然变化的记录。
形成复盘闭环。将每次预警的处理动作、责任人、预计恢复时间与最终结果记录下来,按月评估哪些预警提前发现了风险,哪些只是产生噪声。
看板不应只有“红黄绿灯”。我更关注能否点击到具体订单和异常明细:某供应商的准时率下降,是订单确认晚、承诺日期频繁修改,还是质检排队增加?计划员需要从总览进入原因,而不是看见红灯后再花半天找表。

如果需求和交期都比较平稳,企业不必为每个物料建立复杂模型。可以使用稳定的日均需求和周期内需求波动估算补货点,设置合理复核周期,并监测库存位置是否低于补货点。
此类物料的关键在于防止参数长期不更新。若产品结构、供应商、包装规格或生产节奏发生变化,原先的平均需求和交期可能很快失效。常规品可以按月或按季度复核;变化频繁的物料则应采用滚动窗口或事件触发复核。
促销、项目投产、季节性销售或客户集中拉货,都会让需求在短时间内出现峰值。若供应商能够稳定按期供货,增加常态安全库存未必是最佳方式,可以将可预见的促销和项目需求纳入计划,设置计划冻结窗口,并与销售、生产、采购共享变更信息。
对无法提前预测的需求波动,可以按需求分布计算缓冲,并区分常规需求与一次性项目需求。若把一次性大订单当作日常需求纳入历史均值,安全库存会被永久抬高;较好的做法是对项目单独标记、单独采购和单独评估剩余库存责任。
当需求相对稳定,但交期变化明显,我会先按供应商、物料和订单批量检查延迟分布。若延迟主要来自内部审批或到货质检,流程优化可能比库存增加更有效;若来自供应商排产,则需要重新谈判交期、共享预测、确认产能,或评估备选供应源。
如果短期内无法改善供货稳定性,关键物料可以临时增加缓冲,但要明确缓冲的数量、有效期和退出条件。例如,在供应商产能恢复或交期达成率连续达到目标后,分阶段降低临时库存,而不是让危机时期的库存参数长期保留。

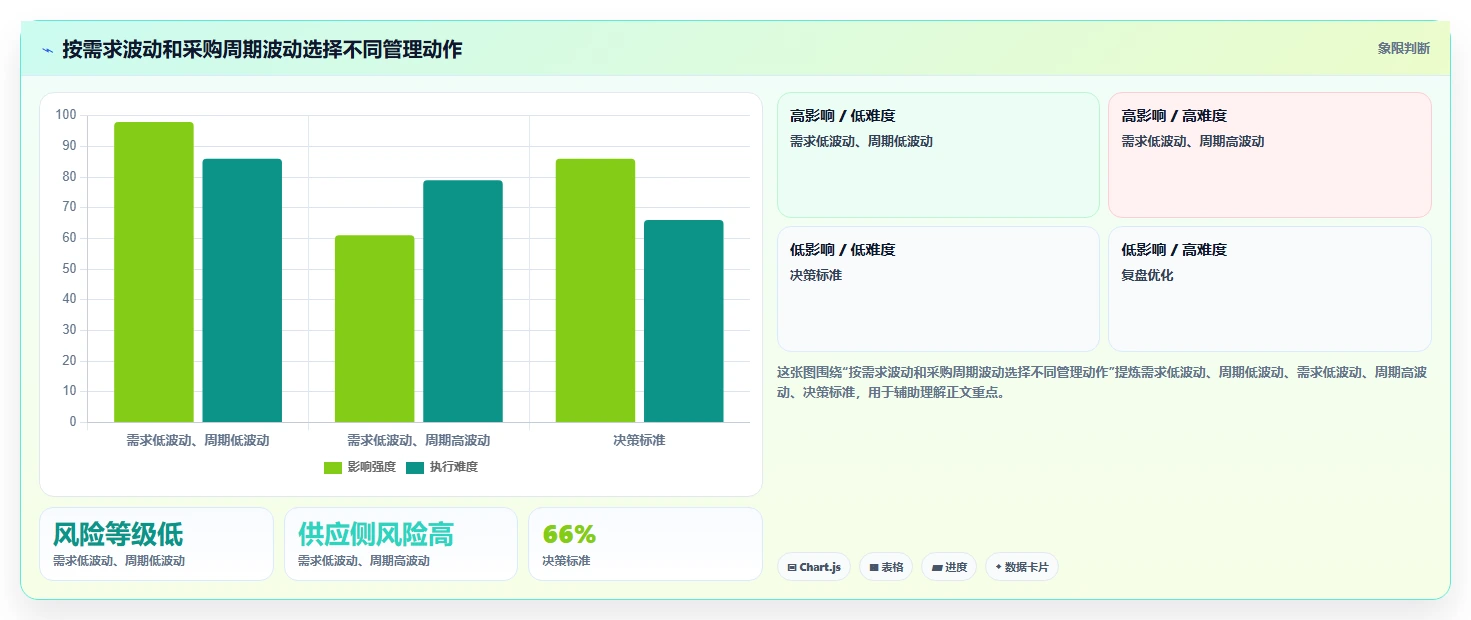

两侧都不稳定时,仅靠提高安全库存可能造成资金占用快速上升,却仍然无法覆盖所有极端情况。应组合使用需求协同、供应商分层、替代料认证、应急调拨、提前预警和风险库存。对缺货代价高的少数物料,保障措施可以比库存更重要。
这类物料要建立例外管理机制:需求变化超过阈值时重新预测,承诺交期发生变化时重新计算可用日期,库存位置接近风险区时启动采购和业务升级。例外机制要有责任人和处置时限,否则预警只会变成看板上的颜色。
长保质期、低跌价风险物料更能承受较大的缓冲,但也要考虑仓储空间、资金成本和供应商最小起订量。对采购周期长且停线损失高的物料,较高安全库存有时是合理保险,前提是明确库存上限和复核依据。
短保质期、易变质或快速迭代物料则应谨慎增加库存。更适合通过提高预测频率、缩短批量、协商分批交付、采用供应商寄售或寻找替代供应等方式降低风险。安全库存计算还应纳入剩余保质期与预期消耗,不能出现“账面充足但过期不可用”的假安全。
单一来源物料的供应中断风险高,即使历史交期稳定,也要评估供应商停产、质量事故、运输受阻和原材料短缺等低频风险。可采取合理风险库存、供应商产能确认、关键原料追踪或备用来源开发等多层保障。
若有多家合格供应商且切换成本低,可以通过订单分配和供应商组合管理降低风险。但多来源并不自动等于安全:不同供应商可能依赖同一上游材料,或者同时受同一地区灾害影响。供应商数量应与真实风险独立性一起判断。

加库存的优点是实施快,尤其在供应风险已经发生、短期无法更换供应商时,可以迅速建立缓冲;缺点是资金、库容和呆滞风险随之上升,而且未必能解决长期周期不稳定。
缩短采购周期的优点是可能同时减少基础库存和安全库存,长期收益更好;缺点是改善需要跨部门协调,供应商产能也不一定能迅速调整。若交期延迟本身可控,应先估算流程改善的可行性和时长,再决定是否用临时库存过渡。
开发第二来源能够降低单一供应风险,但要投入供应商审核、样品验证、质量认证、模具或工艺适配成本。对于涉及安全、法规或客户指定的物料,切换周期可能很长,不能把“找到另一家报价方”当成“已经拥有可用替代供应”。
增加单一供应商库存更直接,但企业承担更多资金和库存老化风险。若物料价值高、不可替代且质量切换困难,短期备货可能有现实必要;与此同时,要建立供应商恢复计划和库存退出条件,避免风险消失后库存仍留在仓库。
服务目标高,可以减少缺货概率,但可能要求覆盖非常少见的极端需求和交期。是否值得,需要比较缺货后果与增加缓冲的边际成本。可以把成本拆成库存持有成本、缺货损失、加急物流、停线损失和客户影响,设定多个情景进行敏感性分析。
对于可以快速补货、客户允许延期且替代容易的物料,企业可能接受较低的库存保障;对于关键生产瓶颈、法规要求或安全件,则应提高保障优先级。决策结果应由业务负责人确认,而不是由系统默认服务水平替代。
批量采购往往能降低单价和运输成本,却可能增加库存、保管、资金占用、过期和质量变更损失。采购价格下降不等于采购总成本下降。评估时应比较单位采购成本与全生命周期持有成本,尤其要检查物料寿命、需求稳定性和供应商交付灵活性。
若供应商愿意锁定总量、分批交付,企业可能同时获得价格条件和较低的在库数量;但要确认分批交货的价格、取消责任、质量追溯和供应商违约处理。合同里写明批量,不代表仓库现场就有可用库存。
统一安全库存天数便于管理、培训和系统维护,适合数据基础薄弱、物料规模较小的起步阶段。它的代价是忽略物料和供应商差异,因此应将统一参数作为临时基线,并逐步识别重点物料,而非把它当成长期最优解。
差异化参数更贴近物料风险,但会增加数据维护、审核和系统配置成本。我的建议是先分出少数需要精细管理的高影响物料,再对其建立细化参数;其余常规物料保留简化规则。精细化不等于所有物料都用复杂模型。
| 决策情形 | 优先考虑 | 主要收益 | 主要代价与边界 |
|---|---|---|---|
| 供应延迟可控,内部等待较长 | 优化审批、订单确认、收货与质检流程 | 不增加库存也可能缩短可用周期 | 需要跨部门协同,流程变更需明确责任和时限 |
| 供应商短期无法改善,物料缺货损失高 | 限期增加风险缓冲,并设置退出条件 | 快速降低近期断供风险 | 增加资金占用,供应恢复后必须复核库存参数 |
| 需求可预测但波动明显 | 滚动预测、计划冻结、项目需求单独管理 | 减少一次性峰值对常态库存的污染 | 依赖销售、生产与采购及时共享信息 |
| 易腐、易淘汰或高跌价风险 | 小批量、分批交付、缩短补货间隔 | 降低报废和库存老化风险 | 可能增加采购频次、运输费用或单位价格 |
| 单一来源且替代认证周期长 | 风险库存与第二来源开发并行 | 兼顾短期保障和长期供应韧性 | 认证投入较高,备用来源必须经过实际验证 |
库存参数不能只在年度预算时调整。我通常建议按物料风险设置复核节奏:常规物料可按月或季度复核,高影响、高波动物料提高复核频率;供应商交期、需求结构、产品配置或质量状态发生重大变化时,立即触发重新评估。
复核时至少对照预测需求、实际需求、承诺周期、实际可用周期、补货点、在途状态和缺货记录。若库存增加但缺货没有下降,可能说明问题在供应执行、需求信息或库存可用性;若缺货减少但呆滞上升,则需要检查服务目标和订货批量是否过度保守。
月度库存金额、周转率和缺货次数属于结果指标,能说明发生了什么,但不一定能提前发现风险。过程指标可以包括交期达成率、承诺日期变更次数、待质检时长、审批等待时长、逾期在途数量和供应商确认及时率。
预警阈值要可解释。例如,对某物料,预计到货日已经晚于需求日期,且可用库存覆盖天数低于剩余等待天数,就应升级处理;若只是供应商平均交期下降,但当前库存充足,可以先要求供应商确认,而非机械触发新订单。
在推广之前,可以挑选一组数据质量较好、业务影响可衡量的物料试点 8 至 12 周。记录试点前后的库存资金、缺货事件、加急成本、预测误差、交期波动和人工处理时间。试点周期应覆盖多个补货周期,否则很难判断参数变化是否真的有效。
试点前要明确成功标准,例如在缺货事件不恶化的前提下减少库存金额,或在库存不显著增加的情况下减少关键缺货。不要只设一个指标,否则团队容易通过牺牲其他目标制造表面改善。
每次关键缺货或重大延期,都应记录触发时间、原始计划、实际过程、损失影响、原因分类、短期处置和长期动作。一个有用的复盘不止写“供应商延期”,还要说明是哪项能力不足、什么信号本可提前发现、下次由谁在什么时间点采取什么措施。
安全库存参数也要保留变更轨迹:旧参数、新参数、计算依据、审批人、适用范围、生效日期和复核日期。这样当库存金额突然上升时,团队可以追溯是需求变化、交期风险增加,还是人为调高了缓冲。
如果团队目前还没有成熟的安全库存模型,我建议先不要追求复杂算法。用最近 6 至 12 个月的订单,选出 20 至 50 个重点物料,统一“下单至可用”的周期口径,计算中位数、均值、90 分位数、交期达成率和延期原因,再对照缺货和库存金额。
随后按风险做一次分类:哪些物料需求波动大,哪些供应周期不稳定,哪些缺货会造成高损失,哪些物料最容易过期或跌价。针对每一类只选择一项优先动作,例如改善审批、与供应商确认排产、调整需求计划、试算临时库存或启动替代来源验证。
我的核心判断是:安全库存不是为了掩盖采购周期,而是为了量化企业愿意为不确定性支付多少成本。当采购周期被拆成真实节点、波动被按物料和供应商识别、库存成本与缺货后果被放在同一张决策桌上,安全库存才会从经验数字变成可复盘的管理参数。

我一直觉得安全库存主要看销量,采购周期似乎只是采购部门要管的事。可供应商交货一旦延迟,仓库就可能断货;如果为了保险多备货,又会占用现金,我该怎么把这两件事放在一起判断?
采购周期决定了补货期间需要靠现有库存支撑多久。比如日均需求为40件、平均采购周期为8天,正常情况下,从下单到货这段时间就需要约320件库存;若到货时间经常延长,仅按平均周期备货,缺货风险会被低估。
可以先用“再订货点=日均需求×平均采购周期+安全库存”作为管理起点,再把安全库存与缺货成本、持有成本一起评估。这里的关键不是把库存一味加高,而是弄清采购周期的波动是否值得用库存兜底,还是更适合通过催交、分批到货或更换交付方案来降低风险。
我手里有一段时间的领料和到货记录,但不知道该用平均值还是最大值来算。直接按最差情况备货,库存压力会很大;按平均情况算,又担心遇到一次延迟就断货,有没有更容易落地的办法?
缺少稳定统计模型时,可以先用“最大日需求×最长采购周期-平均日需求×平均采购周期”估算安全库存。举例:平均日需求40件、平均采购周期8天,历史高峰日需求55件、最长采购周期12天,则安全库存约为55×12-40×8=340件;再订货点约为40×8+340=660件。
这个算法适合作为初步预警值,不应直接当成长期标准,因为历史最大值可能来自一次异常事件。建议按物料分别统计需求和交期,定期复核异常订单;如果某次延迟是偶发的,应先查原因,而不是永久把它计入库存。
我想通过催供应商、缩短交期来压低库存,但有些供应商口头承诺很快,实际到货却时早时晚。若只看平均交期,好像确实变短了;我怎么判断这类改善是真正有效,还是只把风险藏起来了?
采购周期缩短不必然意味着安全库存可以同步下降,交期稳定性同样重要。假设日需求约40件,供应商A平均8天到货、交期通常在7至9天;供应商B平均7天到货,却常在4至13天之间波动。B的平均值更好看,但波动更大,实际补货风险未必更低。评估时至少同时看平均交期、交期波动和按承诺日期足量交付的比例。
可按月统计每个供应商的下单至入库天数,并把“提前到货”与“准时到货”分开记录;只有连续多个周期表现稳定,才逐步下调安全库存,避免因为短期数据改善而过早削减缓冲。
我在做库存预算时,常遇到销售希望多备一点、财务希望少占资金的情况。除了比较库存金额,我还应该把哪些成本算进去?有没有一个简单例子能帮助我跟团队说明安全库存该设多少?
比较时不要只看库存采购金额,还要估算资金占用、仓储、损耗与过时风险,并与缺货造成的加急运费、停工损失或订单流失比较。举例来说,某物料单价80元,年持有成本率按24%估算,多持有100件一年约增加80×100×24%=1920元持有成本;
若一次缺货的加急运输或停工损失明显高于这个数,保留一定缓冲可能更划算。这只是决策示例,实际应使用企业自己的成本数据,并区分关键物料与可替代物料。对停线影响大、补货慢且难替代的物料,可以接受较高安全库存;对易过时、价值高或可快速补货的物料,则应优先缩短采购周期、提高补货频率,而不是简单增加库存。
