安全库存偏高,未必是采购过量;缺货频繁,也未必是库存不够。很多仓库真正失控的地方,是把采购周期当成一个固定天数,却没有把供应商交期波动、需求变化、下单频率和资金占用放进同一套计算里。优化安全库存,不能只问“多备几天货”,而要先弄清楚采购周期每多一天、每多一批货,究竟带来多少缺货风险与持有成本,再决定哪些物料值得提前买、哪些应该缩短周期、哪些库存应该从安全库存中剔除。
我判断一套安全库存策略是否合理,通常不先看仓库里有多少货,而是看每个物料的补货风险有没有被正确描述。安全库存要覆盖的是预测期间的不确定性,常见来源包括需求突然上升、供应商交期延长、质检放行变慢、采购审批延迟,以及订单已经下达但实际可用日期没有被准确记录。
如果这些因素没有分开,企业很容易用一个简单做法代替分析:把所有物料统一多备一周。它看起来省事,却把差异极大的物料压成同一政策。稳定消耗的通用件因此积压,交期波动大的关键件仍然可能缺货,仓库总金额增加了,缺货原因却没有消失。
我的核心判断是:安全库存应覆盖“需求和供给的不确定性”,采购周期则决定风险暴露的时间长度。因此,优化的第一步不是调整库存上下限,而是把采购周期拆成可以管理的成本与时间节点。
采购周期延长,影响的不只是补货等待时间。它可能让企业需要更早下单、承担更长的资金占用,也可能增加加急运输、跨批次质检、停线等待、客户订单延期等成本。反过来,频繁下单也不是免费选项:采购处理、运输、收货、检验和对账都需要资源,批量过小还可能失去阶梯价格或承担额外运费。
因此,不能把“降低库存”当作唯一目标。更完整的目标是:在可接受的服务水平下,比较库存持有成本、缺货损失、订货与运输成本,以及采购周期的可控程度。企业需要寻找的是总成本更低且风险可解释的方案,而不是账面库存最低的方案。
对需求相对稳定、交期波动不大的物料,可以先用基础订货点框架建立讨论起点:订货点等于平均日需求乘以补货提前期,再加安全库存。这个关系式的价值不是给所有物料一个精确答案,而是明确告诉团队:平均需求、采购提前期和安全缓冲分别贡献了多少补货量。
例如,某物料日均消耗为40件,实际补货提前期通常为12天,安全缓冲暂定为120件,那么基础订货点为600件。若系统里的提前期仍写成8天,订货点就会少160件。此时继续讨论“安全库存是不是要再加50件”并不解决根因,首先要核对真实采购周期。
一个能落地的优化方案,至少要同时回答三件事:采购周期的均值是多少、波动有多大、波动对应的业务损失是什么。只掌握均值,不掌握波动,容易低估风险;只知道波动,不知道缺货损失,又容易过度囤货。

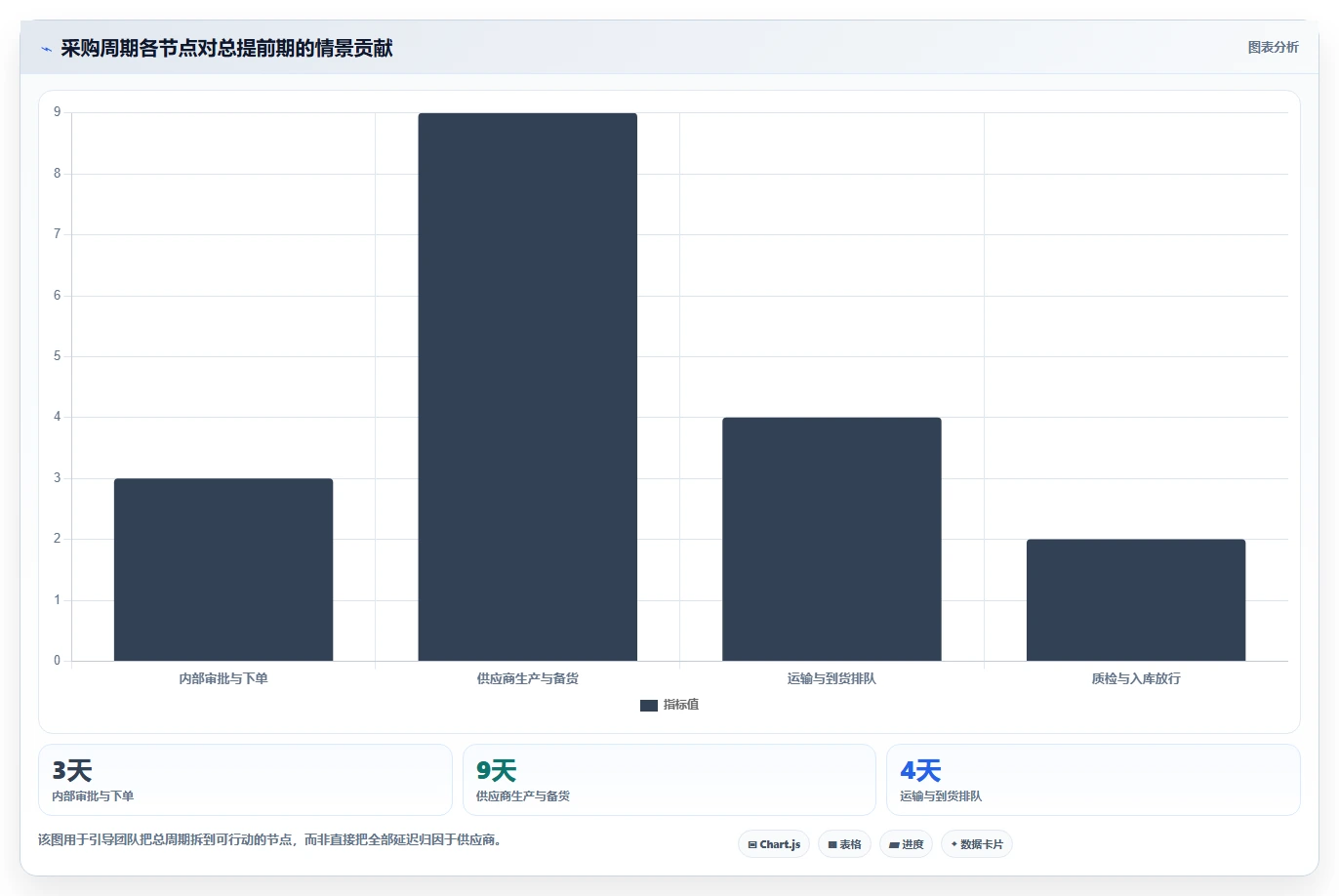

在实际业务中,“采购周期”常常只在物料主数据里出现一个天数,但一次补货从提出需求到可用库存,往往经历多个节点:需求确认、审批、供应商接单、生产排期、出厂、运输、到货、收货、质检、入库。每个节点都可能发生等待,而且有些时间被企业记在采购部门,有些被记在仓库或质量部门,最后没人把它们连起来。
我会把周期拆成“企业内部处理时间”和“外部供应时间”。内部处理包括请购审批、采购下单、收货排队和检验放行;外部供应包括供应商备货、生产、运输及跨境清关等。若外部交期稳定、内部审批却经常拖延,向供应商加库存只会把内部流程问题变成仓库资金问题。
更需要注意的是,系统显示的到货日期不一定等于可用日期。物料到仓但没有完成检验、批次信息未录入或质量状态被冻结,都不能用于生产或发货。计算可用库存时,应使用能够满足业务领用条件的数量,而不是单纯使用物理入库数量。
设想一家制造企业有数百个采购物料。某些标准包装材料每周稳定消耗,供应商交期约一周;某些进口控制模块则交期长、批次波动明显,还要经过来料检测。若企业用统一的“备15天”规则,标准包装材料可能囤出一个月的用量,而控制模块仍可能因为一次交期延误而影响生产计划。
这类企业常见的月度复盘画面是:库存金额连续上升,呆滞库存清单越来越长,紧急采购次数却没有明显下降。表面看是采购买得多、仓库管得差;继续往下追,可能发现需求预测没有及时更新、采购周期沿用旧供应商数据、在途库存重复计算,或者质检等待时间从未被纳入补货参数。
在这种情况下,库存总额是结果,不是解释。若只看月末库存金额,管理者无法判断多出来的钱究竟是为可靠性付出的必要成本,还是流程低效和数据失真的副产品。
我不会只按仓库或采购员汇总缺货率,因为汇总值容易掩盖真正的问题。更有效的切分维度是物料、供应商、采购批次和交期阶段。例如,同一物料可能在供应商甲处交期稳定,在供应商乙处波动较大;同一供应商也可能在旺季、淡季表现不同。
建议至少记录计划下单日、实际下单日、供应商承诺日、实际到货日、质检放行日和首次可用日。将这些日期对齐后,才能知道延误发生在供应商生产、物流运输、收货排队还是检验环节。若只保留“订单日期”和“入库日期”,很难找到可以采取行动的责任节点。

固定天数容易执行,也容易被误认为公平。问题在于它默认各物料的需求稳定性、供应风险、缺货影响和补货成本都相似。现实中,一颗停产后难以替代的关键零件,与一款可以当天从本地市场补到的通用辅料,理应采用不同政策。
如果管理者希望用天数做统一管理,至少要先把物料分层,再为不同层级设定不同目标。高价值、关键性强、交期长且替代困难的物料,需要更严谨地评估供应风险;低价值、需求稳定、补货快的物料,过细的预测和审批反而可能产生不必要的管理成本。
供应商承诺交期适合用于协商,不一定适合直接用于库存计算。若过去十批订单的实际可用时间分别为8、9、10、10、11、11、12、12、15和21天,简单输入“10天”会遮住后两批的延误风险。反过来,若把最差的21天直接设为常态,又可能形成过度缓冲。
比较稳妥的做法是保留每次订单的实际时间,按滚动窗口观察中位数、分位数和离散程度,并标记异常事件。比如单次罢工或海关抽检不应自动永久抬高常规参数,但也不能从记录中删除。是否将异常纳入安全库存,需要结合其复发概率、替代方案和缺货损失判断。
库存计算中常见的另一个偏差,是看到采购订单已经下达,就把订单数量全部加进可用库存。订单可能未被供应商确认,也可能还在生产、运输或质检阶段;若交货日期已经逾期,系统仍把它当作按期到货的在途量,补货模型就会低估真实风险。
我建议至少区分已确认未发货、已发货、已到货待检、检验合格可用等状态。对已经逾期的在途订单,应按当前状态重新估计到货概率和剩余提前期,而不是机械地继续计入。这样做不会让系统更复杂很多,却能避免虚假的库存安全感。
大批量采购可能获得单价折扣,但折扣只是总成本的一部分。订单如果增加库存持有时间、仓储空间、保险、过期损耗和资金占用,折扣未必真的省钱。相反,小批量高频采购可能增加物流和采购作业成本,但若物料价值高、需求不稳定、保质期短,减少批量可能更合理。
我会要求采购报价同时呈现“单价差”和“持有成本差”,而不是只比较采购价。例如,阶梯折扣节省了8000元,但额外占用库存两个月,期间资金与仓储成本加总为11000元,那么从总成本看,这笔折扣并没有带来净收益。

在计算之前,我会先核对可用库存的定义。常见口径包括现有合格库存、已分配库存、冻结库存、待检库存、在途订单和已批准但未下单的需求。不同系统对这些状态的处理可能不同,如果一个报表把冻结库存算成可用、另一个报表又把已分配订单当作独立需求,订货点看起来精确,结果仍会错。
一个实用的库存位置口径可以写成:库存位置等于合格可用库存,加上可信的开放订单,再减去已承诺需求。这里的“可信”需要设定条件,例如供应商已确认、预计到货时间合理且没有逾期;已逾期订单则应触发人工确认或概率折减。企业不必一开始就建设复杂算法,但必须让不同团队使用同一口径。
下一步是统一需求时间尺度。若需求按周汇总、采购周期按日记录,必须明确转换规则;若需求存在季节性或促销尖峰,简单月均值就可能失真。计算粒度最好与补货决策频率一致,避免模型每天重算、采购却每周才审一次,造成系统建议和实际动作脱节。
当需求和交期相对独立,且需求波动可以用标准差描述时,常见安全库存估算框架为:服务系数乘以需求标准差与提前期的组合波动。若提前期固定,可以用“服务系数 × 日需求标准差 × 提前期平方根”作为一个简化估算;若需求较稳定但交期波动明显,则应把交期标准差和平均需求也纳入。
当需求波动与交期波动都不能忽略时,可用近似公式理解二者的共同作用:安全库存约等于服务系数乘以“平均提前期乘需求方差,加上平均需求平方乘提前期方差”的平方根。它建立在一定统计假设上,不适合不加检验地用于间歇性需求、极少订单物料或强促销场景。模型不是答案,参数质量和适用边界才是。

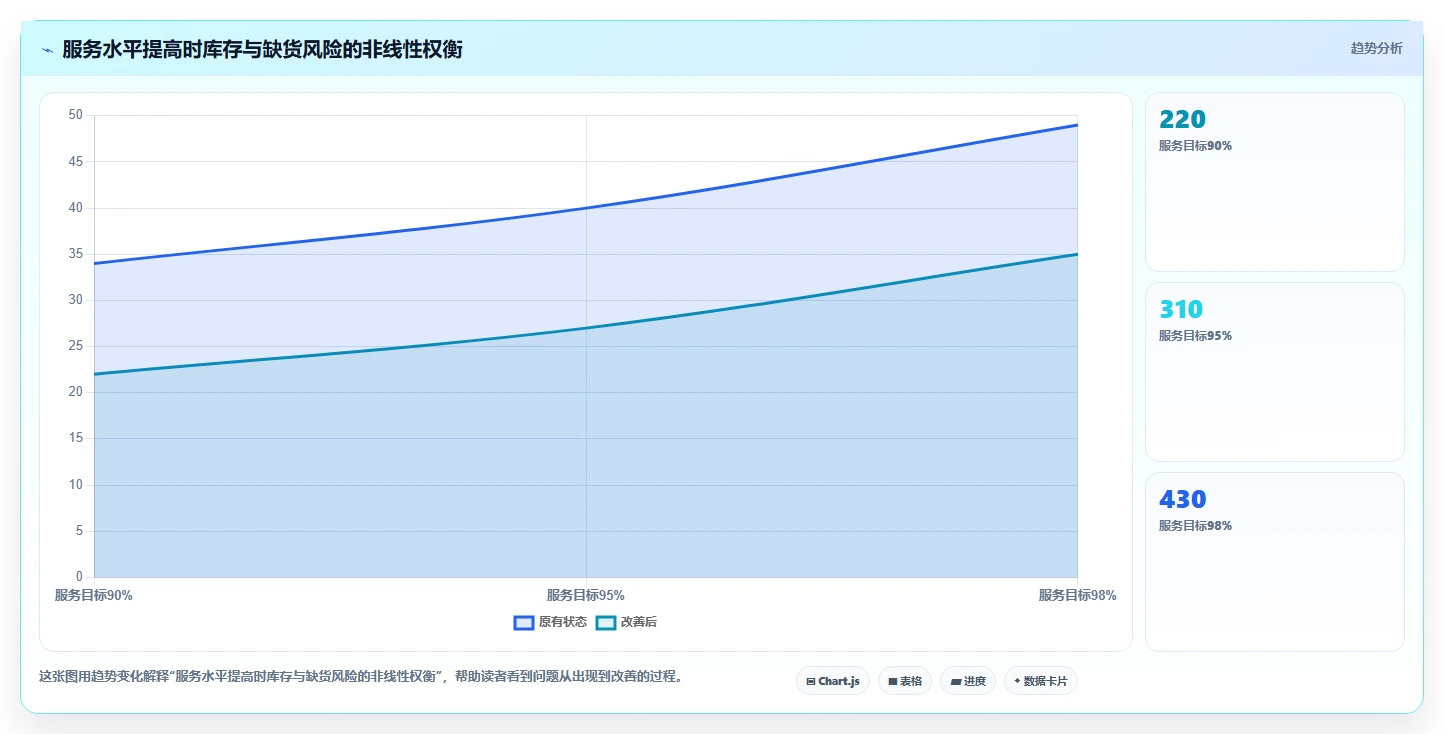

服务系数也不应全公司统一。提高服务目标会增加安全库存,但库存增加并不会线性地消除全部缺货风险。对高影响物料,企业可以设更高服务目标;对低影响且替代容易的物料,可以接受较低缓冲。关键是把服务目标与缺货后果挂钩,而不是由部门各自争取一个“越高越好”的数字。
可以把采购周期方案的年度成本拆成几块:平均库存持有成本、订单处理成本、运输成本、缺货损失和质量风险成本。平均库存持有成本可用平均库存金额乘以企业资金及仓储综合费率估算;缺货损失则应按停工、加急、延期赔偿、替代采购或客户流失的实际影响分层,不要把所有缺货都按同一个金额计算。
举例来说,某供应商将常规交期从14天压缩到10天,需要企业承诺更高的月度采购量。若缩短周期使安全库存减少,但最低采购承诺增加,不能只看库存天数下降。还要比较新增的采购承诺、订单取消限制和供应商产能锁定成本,判断风险是被消除还是从仓库转移到合同里。
我通常会把方案放进至少三种情景:基准交期、旺季交期和极端延迟。若方案只在基准情景下成立,遇到旺季便靠加急救火,它可能只是把成本从库存转成空运费。若方案在极端情景下仍有替代供应或生产调整余地,则可以接受较低的常规安全库存。
对每月只发生一两次需求的长尾物料,平均日需求和标准差往往不稳定。把它们硬塞进正态分布公式,容易得出看似精确、实际不可用的安全库存。更适合的方式可能是按需求事件、最小订货量、替代品、采购渠道和缺货后果建立策略,并定期由业务负责人确认是否继续保有库存。
如果物料已有替代型号、维修拆件来源或可接受的订单等待时间,需求风险就不一定需要通过仓库备货解决。对生命周期临近结束、需求逐步衰减的物料,按历史均值补货反而可能把过时库存继续买回来。模型应能识别新品、成熟品、衰退品等生命周期阶段,不能把历史消耗看成未来承诺。

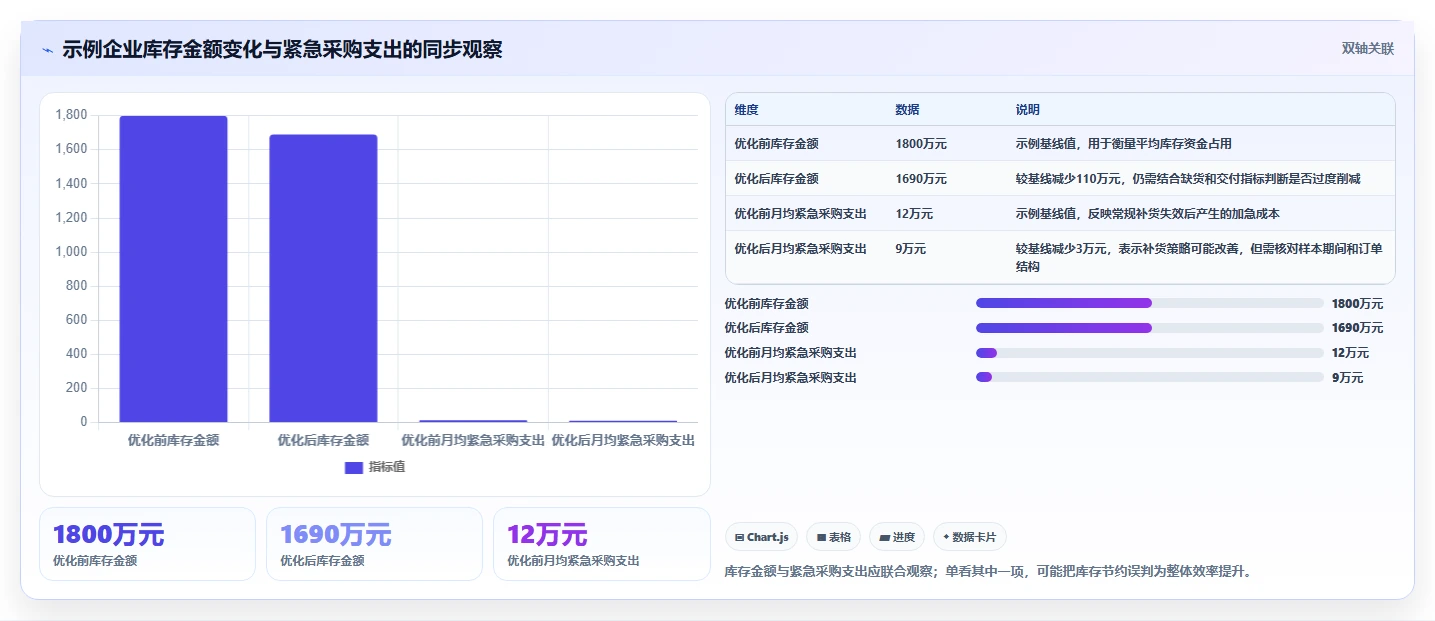

下面用一家假设的零部件企业说明分析方法。企业有约1200个采购物料,近12个月库存金额约1800万元,月均紧急采购支出约12万元。以下数据是为展示计算步骤构造的情景推演,不是九数云客户案例,也不代表任何行业统计结论。真正落地时,应以企业的采购订单、库存流水、领料记录和质量状态数据重新计算。
我会把九数云作为数据分析与报表呈现的示例环境来说明:将采购订单明细、物料主数据、库存快照、需求或领料明细按物料编码和订单编号关联,再用筛选、分组和趋势视图找出交期偏差、异常库存和加急采购的集中点。具体功能与字段接口需要以实际产品配置和企业数据环境确认,不能假设任何工具会自动修复源数据。
这一步的重点不是先做一张漂亮的大屏,而是把数据口径说明白。物料编码是否统一、采购订单是否能对应收货批次、分批交货如何计算、退货和补发如何标记、质检放行日期是否可取得,都决定后续分析有没有意义。字段不齐时,先做小范围样本核验,比立刻推广全仓算法更可靠。
情景中,企业从近12个月订单履历中筛出销量稳定的标准件,得到平均可用提前期11天,中位数10天,第90百分位数17天。若系统只保存平均值,采购会认为11天是常态;但从分布来看,约有一成订单需要更长时间,而这部分订单可能正好发生在旺季或供应商排产紧张期间。
我们再将订单按供应商和月份切分,发现部分延迟并非全年持续:某供应商在淡季的交期集中在9至11天,年末则有较多订单超过15天。这里的管理动作不一定是全年增加库存,也可以是旺季前调整下单时间、锁定产能、建立可替代来源,或在供应商承诺偏差扩大时提前触发预警。
在分析界面中,我会优先看订单数、实际可用提前期中位数、较长交期分位数、逾期率和加急采购金额。只展示平均交期不够,因为平均数会被少数极端事件拉动,也可能掩盖“多数很快、少数很慢”这种对安全库存影响很大的分布形态。
情景企业按物料分层后发现,库存金额排名靠前的若干物料长期有较高现货覆盖,而造成生产等料的物料并不总是库存金额最高的那些。将紧急采购、停线记录和延期工单关联后,才能看到哪些物料的风险具有真实业务后果,哪些只是库存占用突出但缺货损失较低。

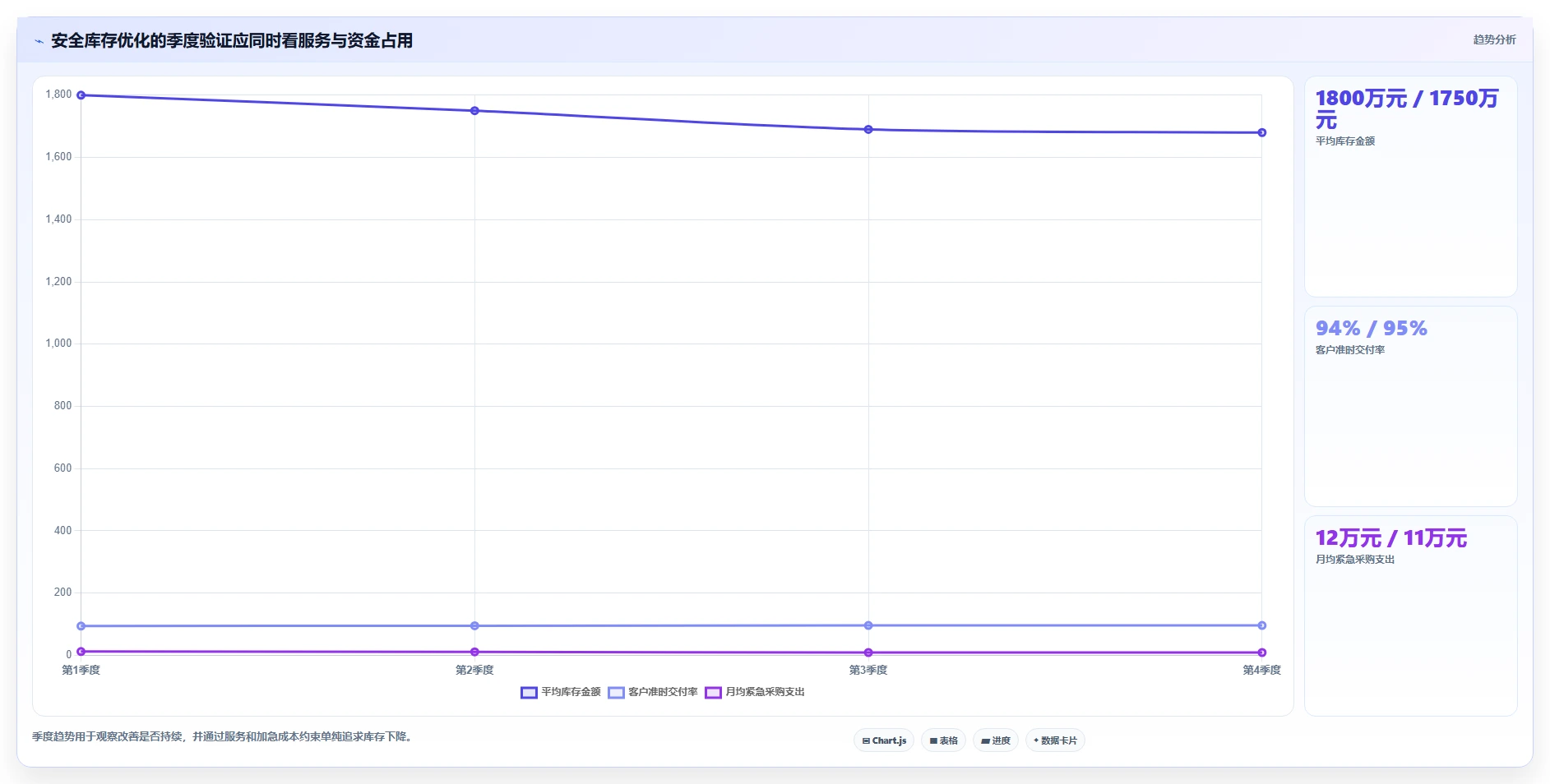

接下来,企业将一批稳定需求、交期相对可靠的物料从统一安全库存规则中拆出,改为基于补货点和定期复核的政策;对高影响且交期波动大的物料,则保留更高缓冲,同时要求采购在逾期时重新确认到货概率。情景推演中,库存金额从1800万元降至约1690万元,紧急采购月均支出从12万元降至约9万元。
这两个变化不是普遍承诺,也不能单独证明策略成功。还要检查客户准时交付率、缺料停工时长、报废和呆滞金额是否恶化;若库存下降但停线增加,说明缓冲被削过头。数据分析的作用是让结果可见、差异可追溯,而不是替管理者做风险取舍。

对于九数云这类分析平台,实际价值应落在持续复盘:采购周期是否在变长、哪些供应商逾期率上升、哪些物料出现异常库存、加急支出是否集中在少数物料、预测误差是否在促销或旺季扩大。看板可以帮助使用者快速定位,但指标定义、数据清洗和责任机制仍需要企业自己建立。
建议将看板拆成采购周期、库存健康、缺货影响和执行动作四个视角。每个异常都能下钻到物料、供应商、采购订单和日期节点;每条改善动作则记录责任人、目标日期、验证指标和复核结果。这样,分析结论才会进入采购决策,而不是在月会上被看完就放置。
有关平台能力、接入方式和适用场景,应通过官方资料及实际演示核实。以九数云为例,企业可以先选择一类物料和一段时间的数据进行小范围验证,重点考察数据连接、指标口径、权限管理、更新频率和使用门槛,再决定是否扩大范围。工具选择应服从问题,不应为了上线报表而制造新的维护负担。

这类物料适合从流程简化入手。先核对历史需求和可用提前期,设置清晰的订货点、最小订货量和复核频率,再观察一段时间的缺货和库存变化。若供应商按约交付、需求波动较小,就没有必要为每个物料每天人工审批一次。
行动重点是减少“参数失效”而非增加缓冲。可以设定周期性检查,例如每月更新一次关键参数,若需求、交期或供应商发生显著变化则触发临时复核。对于低金额、补货方便的品类,可采用更简单的目视补货或定期采购规则,避免分析和管理成本超过风险本身。
此类物料不应只靠提高安全库存解决。先检查供应商分批交货、排产确认和实际交期分布,再评估第二来源、替代型号、供应商寄售、产能预留、采购合同和工程替代等措施。若有可信的替代渠道,降低供给集中风险,可能比无限提高单一供应商库存更有效。
可以设置分级预警:承诺日期临近但未发货时提醒采购;预计交货日逾期时重算库存位置;关键订单可能受影响时同步通知计划和生产。每一级预警都应对应动作,而不只是发出更多消息。对没有明确处理人的预警,数量越多,团队越容易忽略真正紧急的信号。
当需求不是随机波动,而是有促销、季节或客户项目驱动时,应先纳入已知需求,再用安全库存覆盖剩余的不确定部分。若促销订单已经确认,却仍全部计入历史均值之外的“意外需求”,容易重复加库存;若营销计划已取消,旧预测仍留在需求表里,也会造成多买。
行动上要建立滚动预测和版本管理:记录每次预测的时间、数量、依据和责任人,并将预测误差按物料类别复盘。促销前检查供应商产能和运输方案,促销后及时下调补货参数,避免一次活动结束后库存继续按高峰需求滚动采购。
不要因为系统能算出一个安全库存数,就默认它值得长期保有。先问是否可以按需采购、是否有替代件、维修拆件能否覆盖需求、最晚可接受等待时间是多少,以及物料未来是否仍会使用。对于生命周期末期品类,应该加入停采和清库存机制,避免历史消耗自动触发新采购。
若采购周期长但年需求很少,可以比较“保有一件的持有成本”和“缺货时的加急或停工损失”,再决定备货。某些零件单价不高,却可能让整条产线停工;另一些零件价格较高,但可由多个供应商快速补货。价值分类不能替代业务关键性评估。
如果订单日期、收货日期和可用日期都不完整,不建议直接做全量自动优化。先挑选高价值、高缺货影响或紧急采购频繁的物料,补录最关键的过程字段,做一段时间的人工核验。用少量样本形成可信口径,比全量运行一个建立在错误数据上的模型更有价值。
数据基础建设可分阶段进行:先统一编码和计量单位,再补齐采购订单与收货关联,随后记录质检放行和异常原因,最后才是参数自动更新。每一阶段都应有明确的验收条件,例如订单日期完整率、供应商确认率、可用日期覆盖率,而不是只以“系统上线”作为完成标准。
提高安全库存最直接,也最容易执行。它适用于缺货损失显著、替代困难、采购周期长且供给风险短期内无法改变的物料。但它同时增加资金占用、仓储需求、呆滞风险和盘点工作。如果需求正在下滑,安全库存还可能成为未来减值或报废的源头。
因此,增加库存时应明确“多备的数量用于覆盖哪一种风险”。如果风险来自质检排队,就应比较增加检验资源与增加库存的成本;如果风险来自订单审批慢,就应缩短审批路径;如果风险来自供应商旺季拥堵,则应评估提前锁单。库存是解决方案之一,不是默认的唯一方案。
小批量高频补货能够降低平均库存,但会增加采购处理、运输、收货和检验频率,也可能让供应商不愿为小订单优先排产。若每批都需要固定的跨境运输或最低起运量,拆单可能让物流单位成本显著上升。
是否采用高频补货,要看订单处理成本、供应商响应能力、运输方式和物料价值。对本地供应商、标准件、交付稳定的物料,缩短批量周期可能有效;对需要专门生产、存在最低订购量的物料,频繁下单可能只是把库存转移到供应商或抬高单价。
供应商准时交付、交期可预测、异常沟通及时,能够降低企业为不确定性付出的缓冲成本。但“可靠”不能只由供应商自评,需要用企业自己的订单履历验证。也要看供应商的产能、质量和财务稳定性,避免交期改善但质量问题增加,最终让收货与返工时间变长。
对重要供应商,可以建立月度交付复盘,讨论承诺日期准确率、分批交货率、质量放行情况和异常恢复时间。若供应商愿意共享排产或库存信息,企业可减少盲目催单;若其数据不透明,则应保留更审慎的缓冲,或增加供应来源。
工程替代、产品配置调整、跨工厂调拨、生产顺序调整和客户交期协商,都是降低缺货损失的手段。若企业在缺料时只能停线,那么同一件物料需要更高的供应保障;若生产可以切换到其他产品、使用替代件或调整工序,库存策略就有更多弹性。
但柔性也有代价:替代料需要工程验证,跨工厂调拨需要运输与账务处理,订单延期需要客户沟通,生产切换可能牺牲效率。管理者应比较这些成本与增加库存的成本,选择对整个业务最划算的方式,而不是把所有风险压到采购和仓库承担。

试点应覆盖不同风险类型,而不是只挑数据最好看的物料。可以选择一组稳定常规件、一组高价值物料、一组交期波动物料和一组紧急采购频繁的物料。试点规模以团队能够逐项核对订单履历、库存状态和业务影响为准,通常先做几十到数百个物料,比一次把全部物料参数重算更容易发现口径漏洞。
每个试点物料建立一张决策记录:当前策略、历史需求、实际交期分布、缺货后果、库存成本、建议动作、风险假设和复核日期。记录的目的不是增加表格负担,而是让后来的人看得懂为什么设置了这个参数,避免采购员更换后把经验性数字当成永久事实。
数据验证可以从抽样开始。随机选取若干已完成订单,逐笔比对系统日期与单据记录,检查是否存在提前关闭、分批入库未拆分、退货未扣减或质检日期缺失。若日期字段存在系统性偏差,先修正记录方式,再讨论模型参数。
公式验证则要看回测效果:将过去一段时间的需求和采购过程代入新策略,观察如果当时采用该订货点,可能发生多少次缺货、平均库存会是多少、需要多少次下单。回测不能替代真实试运行,但能提前暴露极端需求、最低订购量和供应商排产等约束。
参数不是设置后永远不变。需求变化、供应商切换、产品改版、旺季开始、质量异常、交期连续超限,都应该触发复核。可以根据企业实际建立规则,例如交期中位数连续两个月上升、长交期分位数超过阈值、库存覆盖天数高于上限、预测误差明显扩大时,要求责任人确认参数是否仍适用。
复核不应只发提醒,还要明确动作边界:谁负责查订单,谁有权调整订货点,谁确认替代方案,什么情况需要升级。若所有提醒都等待一个没有明确时限的审批,系统虽然更及时,补货仍可能更慢。
库存优化不能只用库存金额下降作为成功标准。建议至少同时看平均库存金额、库存周转、缺货频次、缺料停工时长、客户准时交付率、紧急采购支出、采购周期中位数及长交期分位数。指标口径要固定,例如库存金额用月末余额还是月均余额,缺货按订单行还是按物料天数统计,都应在复盘前说明。
还要关注指标之间的因果关系。库存下降但紧急采购上升,说明可能以加急成本替代了持有成本;紧急采购下降但客户准时交付率变差,说明降库存可能影响了服务;采购周期缩短但质量退货增加,说明速度改善伴随质量代价。每次调整都应同时设置保护指标,防止局部优化带来整体退步。
| 复盘指标 | 建议观察方式 | 出现异常时优先检查 |
|---|---|---|
| 平均库存金额 | 按月均余额并按物料类别拆分 | 采购批量、呆滞料、需求下调是否及时 |
| 缺货频次与缺料时长 | 按关键物料和影响等级统计 | 订货点、在途可信度、替代来源和预测偏差 |
| 采购周期中位数及长交期分位数 | 按供应商、月份和物料组滚动观察 | 审批等待、供应商排产、运输与质检节点 |
| 紧急采购支出 | 区分加急运费、临时采购溢价和小批量成本 | 常规补货规则、预警响应和供应商交付异常 |
| 呆滞与过期损失 | 按库龄、生命周期和责任来源拆解 | 预测更新、停采规则、最低订购量和替代物料 |
月度复盘适合观察趋势,但无法替代异常订单追踪。对造成停线、客户延期或高额加急成本的事件,应在发生后尽快复盘:当时库存位置是多少,已知订单处于什么状态,预警是否发出,责任人采取了什么动作,最终损失由哪个环节产生。这样才能区分参数错误、执行延迟、供应商失约和需求突变。
每次复盘最好形成明确的结论:维持参数、调整缓冲、改变补货频率、要求供应商改善、增加替代渠道,或接受风险并记录原因。若复盘只产生一份“持续关注”的报告,而没有具体责任人和截止日期,所谓库存管理就还停留在描述问题。

安全库存管理常被误解为仓库的优化题,实际上它是采购、计划、供应商、质量、物流和资金之间的协同题。审批慢可以通过流程改善解决,供应商交期不稳可以通过协同或多源策略处理,检验排队可以通过资源配置缓解,只有剩余且无法经济消除的风险,才需要由安全库存承接。
我更愿意用一个问题检查方案:如果把这批安全库存减掉,企业具体会失去什么保护?如果答案说不清楚,库存很可能是历史习惯;如果答案是“某供应商在旺季有较高概率晚到,且没有替代料”,就应进一步量化风险,再比较增加库存、锁产能和开发替代来源的总成本。
管理者可以先从过去一年紧急采购次数最多、缺料影响最大和库存金额最高的物料中,各选一批进行交叉分析。对每个物料核对实际可用提前期、需求波动、库存位置、开放订单状态、单次缺货影响和当前补货规则,先找到数据差异最大的几项,再决定要调整哪一个变量。
接着做一次有边界的试算:比较现行方案、缩短采购周期方案、调整安全库存方案以及提升供应可靠性方案。将库存、加急、订单处理和缺货损失放入同一张成本表,并清楚标记哪些数据来自真实记录、哪些是假设。试点后按保护指标复核,再逐步推广到相似物料。
最终的专业判断不是“安全库存应该降多少”,而是“哪一种不确定性值得用库存覆盖,哪一种应该通过流程、供应商或业务柔性消除”。当企业能说清采购周期的每个节点、每类风险的成本和每次补货的触发逻辑,库存才从经验数字变成可验证、可复盘、可持续优化的经营决策。
我现在是按“平均日销量×采购周期”设置补货点,但供应商交期一波动就容易断货,平时又压着不少库存。我想知道安全库存到底该按经验倍数设,还是把需求和交期的不确定性都算进去?
安全库存的作用是覆盖需求或采购周期超出预期的部分,不应简单设成“多备一个月”。先看数据质量:如果日销量和实际到货日期记录完整,可以估算需求、交期的波动;如果数据不足,先用分位数和人工复核,别让公式制造虚假的精确感。一个可复算的示例:某物料平均日需求为40件,日需求标准差为8件;
平均交期10天,交期标准差3天。若需求与交期近似独立、目标服务水平约95%(z值取1.65),安全库存可估为1.65×√(10×8²+40²×3²),约202件;补货点约为40×10+202=602件。若只考虑交期波动,安全库存约198件,说明这个例子里交期不稳定是主要风险。
这个公式依赖稳定分布和独立假设,促销、季节性、停产等特殊事件不适合直接套用。建议按月回测:统计实际缺货次数、库存天数和预测误差;若库存很高仍频繁缺货,通常该先检查需求数据、最小起订量或到货入库时间,而不是继续加安全库存。
我发现采购员为了减少下单次数,常常一次买很多;仓库看起来更充足,但资金和库位都被占住了。我该怎样把下单成本、持有成本和缺货风险放到同一张账上,而不是只看采购单数量?
先把可控成本拆成每年下单成本和平均库存持有成本,再单独评估缺货损失。示例:年需求12,000件,每次下单成本180元,每件年持有成本12元。经济订货量约为√(2×12,000×180÷12)=600件,它是成本平衡的参考点,不是必须照搬的采购批量。
每次订货量年下单成本年持有成本两项合计 300件7,200元1,800元9,000元 600件3,600元3,600元7,200元 1,200件1,800元7,200元9,000元 这张账还没计入折扣、仓储空间、报废和缺货损失。
实操中应把这些因素补齐:例如供应商给大批量折扣,但折扣收益低于新增库存的资金占用与呆滞风险,就不值得为了单价便宜而囤货。采购周期优化的目标是总成本更低,而不是采购单更少。
我遇到过合同写着10天交货,实际有时一周到、有时拖到三周,按平均交期备货还是会被长交期卡住。我应该直接把采购周期改成最慢的一次,还是用供应商历史表现来定缓冲?
不要用最慢的一次交期作为永久标准,也不要只看平均值。前者容易把偶发事故变成长期库存,后者会忽略尾部风险。建议按供应商、物料分别统计近6至12个月的下单至可用入库天数,并同时记录准时率、缺货影响和异常原因。例如,某供应商60次到货的交期中位数为10天,第90百分位为16天,平均值为11天。
若该物料断货代价高,可将补货决策按16天的风险窗口核验;若物料容易替代且缺货损失低,则可采用较低服务目标,并对临时延误设置应急方案。百分位不是直接等于安全库存,而是帮助企业明确“愿意覆盖多大的交期风险”。
当交期波动持续变大,优先和供应商确认产能、排产及运输环节,并评估拆分订单、提前锁产能或寻找备选来源。把供应商的承诺交期与实际可用入库时间分开记录,否则看似是库存参数失准,实际问题可能出在检验、运输或收货排队。
我管理的物料数量不少,有些零件单价低但断供会让整条生产线停下来,也有些高价物料长期卖得很慢。统一按金额或销量排名,好像都不能准确决定哪些要多备,我该怎么分层?
建议至少同时看价值、需求波动和缺货后果,而不是只按采购金额排序。一个实用分层是:高价值且需求稳定的物料,缩短复核周期、控制批量并关注交期;低价值但断供会停产的关键件,优先保障供应可靠性并设置明确缓冲;高波动、易替代或临近淘汰的物料,则避免机械加库存,先核实需求和替代方案。
可用ABC做价值分层,再用XYZ区分需求稳定程度:A类通常需要更严格的金额与库存天数控制,X类适合用较稳定的预测补货;Z类波动大,宜提高人工复核频率。分类边界应依据企业数据调整,不要把常见的80/20比例当成固定规律,也不要让低金额物料因为价格便宜就绕过缺货风险评估。
落地时先选20至50个高影响物料试运行一个补货周期,每周检查缺货、库存天数、交期偏差和呆滞金额。若缺货率下降但库存金额快速上升,就检查批量和预测误差;若库存下降而紧急采购增加,则缓冲可能设得过低,或供应商交期数据没有反映真实入库时间。


读者评论
把采购周期拆成审批、供应商备货、运输和质检几个节点很实用。我们之前只看下单到入库的总天数,后来才发现不少延误发生在到货后的待检环节。
文中的600件订货点例子比较直观,也提醒人先核对真实提前期。若系统仍按8天计算,单纯增加安全库存可能只是掩盖参数过时。
批量折扣不能只看单价这点认同。不过持有成本里的资金成本和呆滞损耗不太容易准确估算,实际执行时最好把计算口径先统一。
