仓库安全库存管理管理要点:安全库存公式的效率提升如何设计
安全库存设得越高,仓库就越安全吗?我在梳理库存策略时,常见的反而是另一种情况:仓库里总量不低,关键订单仍然缺货;滞销品占着库位,真正影响交付的物料却没有缓冲。问题往往不在“库存不够”,而在于企业把安全库存当成一个固定数,没有把需求波动、供应周期、服务目标和补货执行放进同一套判断里。本文给出一套从公式、数据、分层到复盘的设计方法,并用明确标注的模拟案例说明如何验证效果。
我判断一套安全库存策略是否有效,不先看仓库总库存,而先问三个问题:它要防哪一种不确定性,保护哪个服务目标,什么时候应该重新计算?如果这三个问题答不上来,系统里即使有精确到小数点的库存数,也可能只是把经验固化成了公式。
安全库存的核心作用,是覆盖补货保护期内超出预期的需求,或供应周期超出预期的风险。它不应该替代正常周转库存,也不应该长期掩盖供应商交期不稳定、预测偏差大、物料主数据错误等根因。
我的核心判断是:先定义风险和服务目标,再选择公式;先确认数据口径,再计算库存;最后用缺货、积压和资金占用共同验证结果。只优化“缺货率”或“库存金额”其中一个指标,都会把代价转移到别处。
补货点回答的是“什么时候触发补货”,安全库存回答的是“在预期之外还留多少缓冲”。在连续复核模式下,常见关系是:补货点等于补货提前期内的平均需求,加上安全库存。如果企业采用定期盘点或定期下单,保护期还要覆盖复核间隔,不能只把供应商交期放进公式。
这两个概念混在一起,是许多库存策略失真的起点。把补货点直接当成安全库存,会忽略正常需求;只计算安全库存、不设可靠的补货触发机制,也会导致计算结果无法落地。
我更愿意把效率定义为:在达到约定服务水平的前提下,降低不必要的库存投入,并减少人工判断、紧急采购和策略维护成本。某个 SKU 库存少了,不一定代表效率提升;如果缺货、停线或加急运输随之增加,整体经营效率很可能更差。
因此,评估安全库存至少要同时观察库存金额、缺货频率、订单满足率、库存周转、呆滞风险和人工维护时间。对于生产关键件,还应把停线损失或替代成本纳入决策,而不能只看采购单价。
| 观察维度 | 回答的问题 | 不宜单独使用的原因 |
|---|---|---|
| 缺货与订单满足 | 缓冲是否保护了实际需求 | 提高库存可能降低缺货,却同步推高资金占用 |
| 库存金额与周转 | 库存资金是否被有效利用 | 周转变快可能由关键库存过低造成,必须核对服务结果 |
| 紧急采购与人工耗时 | 补货机制是否减少了救火工作 | 单看月末库存无法反映过程中的加急成本和工作负担 |
一款零件平均每天用 20 件,供应商平均交期 10 天,按平均值计算,交期需求是 200 件。但如果日需求在 12 至 35 件之间波动,实际交期有时延长到 16 天,那么平均需求乘平均交期并不能说明高风险周期里会发生什么。
这种偏差在促销、季节性销售、项目型订单、生产排程集中、进口运输或单一供应商场景中尤其明显。需求的不确定性和交期的不确定性可能同时发生;如果只根据其中一边设置缓冲,计算结果就可能系统性偏低。
更隐蔽的问题是数据看起来稳定,业务过程却不稳定。例如仓库每天只记发料总量,没有记录缺料导致的未满足需求,历史消耗就会低估真实需求;又如供应商交期只记录下单到入库的平均天数,缺少订单级别的实际到货日期,长尾延误会被均值掩盖。
如果货架空了,客户需求被取消、延期或转单,而系统只保留实际出库量,那么历史数据并不等于真实需求。用这类数据计算均值和波动,容易形成一个错误闭环:库存越少,记录到的消耗越少,系统越认为需求不大,补货建议也越低。
我会把这类情况标记为需求删失或缺货截断,并在计算前核对未交订单、缺料记录、延期数量和替代品出库。不是每家企业都有完整的丢单数据,但至少应该把“有货时的销售”和“缺货期间的潜在需求”区分开来。
企业经常用一个统一的库存覆盖天数管理全仓,执行起来简单,却把高价值关键件、低价通用件、季节性商品和间歇性需求品放进了同一把尺子。实际上,它们的缺货后果、补货成本、需求分布和替代可能性完全不同。
我通常会至少按价值、需求波动、供应风险和业务关键度分组。分组不是为了增加报表,而是为了明确哪些 SKU 需要统计模型、哪些需要业务审批、哪些可以使用简化规则,以及哪些应优先解决供应问题而不是堆高库存。
| 典型场景 | 容易被忽略的信号 | 计算前的核查动作 |
|---|---|---|
| 需求季节性强 | 全年平均值掩盖旺季峰值 | 按月份或季节拆分需求,并区分常态期与高峰期 |
| 供应周期长且不稳定 | 平均交期正常,少数订单严重延迟 | 保留订单级下单、承诺和实际到货日期,检查高分位交期 |
| 经常缺货或限量发货 | 出库量被供给能力限制 | 补充未满足需求、延期订单和替代出库信息 |
| 需求间歇或项目驱动 | 大量零需求期与少数大单并存 | 检查订单节奏、项目计划和需求发生概率,不直接套正态假设 |
“每个品种留 15 天”容易理解,也方便执行,但它没有说明 15 天对应何种服务目标、哪个供应周期和哪一类需求波动。对低波动、短交期的常用品来说,这可能造成多余占用;对长交期、高波动的关键物料来说,又可能不足以覆盖风险。
固定天数可以作为数据尚不完整时的临时规则,但必须附带适用范围、责任人、复核日期和退出条件。否则临时规则会悄悄变成永久政策,最终没人知道这个天数当初是怎么定出来的。
供应商的平均交期相同,不代表风险相同。一个供应商大多数订单都在 10 天到货,另一个供应商的订单可能在 4 天和 20 天之间大幅摆动;两者均值接近,库存风险却不同。
交期应尽可能使用订单级实际数据,至少观察中位数、标准差或高分位数,并区分采购下单、供应商发货、到仓和可用入库等节点。若采购下单后还需要质检、标签处理或上架,补货提前期应覆盖真正可供生产或销售使用的时间。
服务水平的定义会影响公式里的系数。常见的周期服务水平,关注一个补货周期内是否发生缺货;满足率则关注需求数量中有多少得到满足。它们不是同一个指标,也不能用同一数值直接互换。
例如,周期服务水平 95% 并不自动代表 95% 的商品数量都能立即满足。对高频需求、单次缺货影响较大的 SKU,应说清楚业务采用哪种服务口径,并用历史结果验证所选目标是否达到。
如果单位换算错了、包装规格变了、供应商交期没有回写、在途库存重复统计,重新计算只会让错误看起来更精确。还有一种常见情况是系统算出了安全库存,采购员仍要手工判断是否下单,结果执行时间和库存覆盖期都无法预测。
我会把安全库存视作一个决策流程,而不只是一个字段:数据进入、规则计算、例外审核、补货执行、到货验收、结果反馈,每一步都需要有明确的口径和责任人。
库存增加有时确实是合理的风险缓冲,但波动大也可能源于可修复的流程问题,比如供应商频繁拆单、需求在月底集中释放、采购审批停滞、发料记账延迟。若根因可以通过交期承诺、排程协同或数据治理改善,直接加库存相当于把流程成本长期固化到仓库。
我的判断顺序是先分辨风险是不可控波动,还是可治理的过程缺陷;只有前者才优先通过缓冲库存处理,后者应同步改善流程。
连续复核时,保护期通常是补货提前期;定期复核时,保护期通常要覆盖复核周期与补货提前期之和。假设每周只审核一次补货建议,供应商交期为 12 天,那么不能只计算 12 天内的风险,还要考虑下一次审核间隔可能造成的额外等待。
服务目标要与业务后果匹配。普通包装材料和停线关键件不必采用同一个目标。服务目标过低,会增加缺货;服务目标过高,安全库存通常会非线性增加,且可能挤占其他 SKU 的资金与库容。
如果补货提前期基本固定、需求波动是主要风险,常见模型是:安全库存等于服务系数乘以单位时间需求标准差,再乘以保护期平方根。用符号表示为 SS = z × σd × √L,其中 SS 是安全库存,z 是与目标服务水平对应的系数,σd 是日需求标准差,L 是以天计的固定保护期。
这个模型假设需求波动可以用标准差描述,且观察期间的波动具有一定稳定性。若需求明显季节性、间歇性或有趋势,应先处理这些结构,再考虑应用公式,不能把“统计上容易计算”误当成“业务上适用”。
如果日需求近似稳定,但交期存在明显波动,可估算交期波动对安全库存的贡献。简化表达为 SS = z × d × σL,其中 d 是单位时间平均需求,σL 是交期标准差。它适用于需求波动较小、交期波动更值得关注的场景。
这里的交期必须是从采购触发到库存可用的真实周期。如果数据只记录到货时间,却忽略质检不合格、批次冻结或上架延迟,模型会低估有效交期风险。
在需求波动与交期波动相互独立、统计口径一致的简化假设下,可以使用:SS = z × √(L × σd
2 + d2 × σL
2)。它把需求波动和交期波动折算到交期需求的不确定性里,适合有足够订单和需求记录的常规 SKU。
如果需求和交期存在相关性,例如旺季时供应商也更容易延迟,两个风险可能同向发生。上述简化公式就可能低估风险。此时应按旺季、供应商或订单类型拆分样本,必要时用历史滚动模拟、情景分析或更适合数据分布的模型校准。
补货建议不能只依赖账面现存量。通常要检查可用库存、已分配库存、在途采购、欠交订单、冻结库存和已批准但尚未执行的需求。不同系统对这些字段的定义可能不同,关键是建立统一的库存位置口径,避免把在途重复计入,或把已冻结库存误当成可用库存。
常见的补货位置可以按企业规则表示为:可用库存加合格在途,再减去未满足需求与已承诺需求。计算细节要跟业务系统字段保持一致,不能把公式里写的“库存位置”当成一个含义天然统一的概念。
| 需求波动 | 交期波动 | 优先判断 | 建议方法 |
|---|---|---|---|
| 低 | 低 | 规则是否简单、稳定并易执行 | 简化参数或固定缓冲,设置定期复核 |
| 高 | 低 | 需求是否有季节、趋势或项目结构 | 拆分需求模式后,按需求波动估算 |
| 低 | 高 | 延误是否集中在特定供应商或运输方式 | 按实际交期波动估算,并推动供应协同 |
| 高 | 高 | 两类波动是否相关、样本是否足够 | 联合估算或滚动模拟,明确模型假设和误差边界 |

下面用一个模拟的日用零部件仓库说明设计过程。案例中的数值是情景推演,不是某家企业的经营实测,也不是任何软件厂商的效果承诺。假设仓库管理 1,200 个 SKU,月均库存金额 800 万元,过去 12 周的台账显示需求波动与交期风险集中在部分高价值、长交期品种。
模拟前,我会先把订单级需求、采购下单日、承诺交货日、实际可用入库日、缺料记录和库存金额拉到同一时间尺度。然后检查退货、赠品、盘点调整、单位换算和缺货期间未满足需求。若这些数据无法对齐,先修口径比立刻计算更重要。
假设某常用件日均需求为 20 件,日需求标准差为 6 件,稳定交期为 10 天,目标周期服务水平采用约 95% 的系数示例 z = 1.645。忽略交期波动时,安全库存约为 1.645 × 6 × √10,即约 31 件;补货点则约为 200 + 31,即 231 件。
若同一物料的交期标准差为 3 天,且需求与交期近似独立,联合公式估算的安全库存约为 1.645 × √(10 × 6² + 20² × 3²),约为 103 件。它明显高于只考虑需求波动的约 31 件,差异提示团队应进一步确认交期数据是否可靠、供应风险是否可以通过管理改善。
如果这个物料的需求存在明显旺季,仅用全年日均需求和全年标准差仍可能低估高峰期风险。比较稳妥的办法是按旺季与常态期分别建立需求参数,或使用滚动预测和复核机制;不能简单把 103 件当成永远不变的答案。
| 情景 | 参数假设 | 估算安全库存 | 解释 |
|---|---|---|---|
| 只考虑需求波动 | 日均 20 件,日标准差 6 件,交期 10 天,z=1.645 | 约 31 件 | 交期视为稳定,主要缓冲需求超预期 |
| 同时考虑交期波动 | 另假设交期标准差 3 天,需求与交期独立 | 约 103 件 | 交期风险贡献较大,需进一步核验数据与供应流程 |
| 旺季需求 | 需求均值和标准差按旺季重新估算 | 需使用旺季参数计算 | 全年混算会稀释高峰期风险,结果不可直接沿用 |

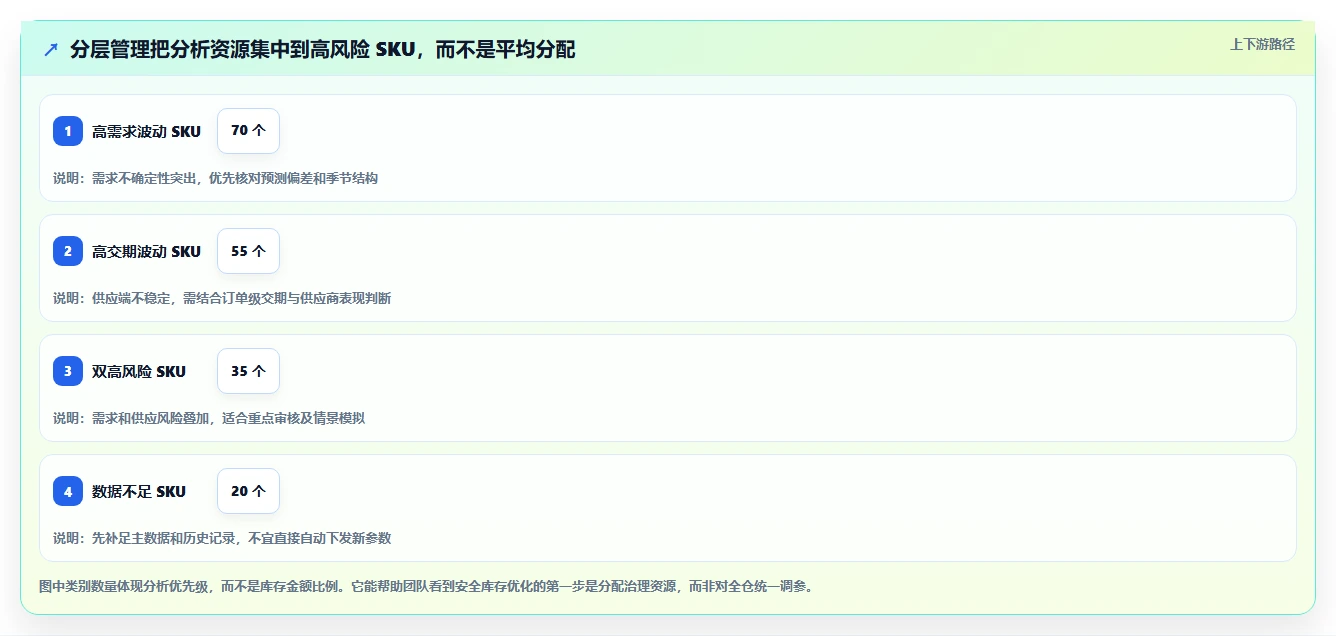

模拟分层后,假设 1,200 个 SKU 中,有 180 个高价值或高缺货影响品种需要优先校准;其中 70 个主要受需求波动影响,55 个主要受交期波动影响,35 个两类风险都高,另有 20 个数据质量不足,暂不自动改值。分层的意义不是追求复杂,而是把有限的分析精力用在最可能影响经营的品种上。
在情景推演中,团队对前 180 个 SKU 重新设定策略,并将其余低风险品种保留为简化规则,经过一个季度的模拟评估,假设库存金额下降 6%,高优先级品种订单满足率由 93% 提升至 96%,紧急采购次数下降 18%。这些数字只演示多指标评价方法;真实项目必须用自身基线和实际记录复算,不能直接拿来做收益承诺。

在这个模拟案例里,我会把九数云作为数据分析与可视化的辅助层:将库存流水、销售或领料、采购订单、实际到货和供应商信息按 SKU、日期、仓库、供应商等字段关联,建立需求波动、交期分布、缺货记录和库存金额的分析视图。具体数据接入方式、功能范围和版本能力,应以其官网当前说明及企业实际环境为准,可从 九数云官网了解产品信息。
工具适合把分散的数据整理成可复核的分析过程,但安全库存策略仍需业务部门确认:需求字段是否代表真实需求,交期节点如何定义,服务目标由谁审批,异常品种是否允许自动更新。我的原则是让工具计算可追溯、让决策责任可定位,不把可视化页面上的一个数字误当成管理结论。
实践中可以先做一个 SKU 级分析表,至少包含平均需求、需求标准差、平均交期、交期标准差、缺货次数、库存金额、供应商、服务目标、当前安全库存、建议安全库存和数据质量标记。每次参数变化都保留生效日期、修改原因和批准人,便于后续解释库存变化。

这类 SKU 不需要复杂建模。先确认需求记录完整、库存位置口径一致,再采用简化公式或经过验证的固定规则,并按月或按季度复核。若数据与业务都稳定,过于频繁地重算参数反而会制造操作噪声。
还要检查最小订货量、包装倍数和下单频率。公式算出 17 件安全库存,不代表采购可以订 17 件;若供应商最小包装为 100 件,实际补货策略应把库存参数与订货约束一起评估。
优先检查需求是否受促销、节假日、生产批次或项目节点影响。若有清晰的季节性,先拆分时间段或使用需求预测;若是订单驱动的间歇需求,单纯依赖标准差可能不合适,应结合订单发生频率、客户承诺、采购提前期和可替代性制定规则。
对重要促销或已确认项目,可以将已知需求与常态需求分开管理。把确定性较高的订单需求纳入计划,不必全部塞进安全库存;否则既容易重复计算,也会让常态库存永久偏高。
按供应商、运输路线或采购方式检查实际交期分布,特别关注长尾延误和部分到货。若风险集中在个别供应商,应考虑改善承诺交期、设置供应商绩效复盘、开发备选来源或调整下单节奏,而不是无差别提高所有同类物料库存。
若短期内无法改变交期,针对关键品设置额外缓冲可能合理,但要明确其资金成本和退出条件。例如供应商恢复稳定、连续若干个周期满足交期后,重新评估缓冲水平。
这类物料应将缺货后果纳入策略。单价高并不必然意味着库存低,若缺货会造成高额停线损失、重大客户违约或长时间恢复,持有合理缓冲可能比紧急采购更经济。
但“关键”也不能成为无限加库存的理由。要核查替代件、维修件、跨仓调拨、供应商寄售和加急运输等选项,并比较这些方案的响应时间与总成本。对于生命周期短或技术替代快的零部件,积压报废风险也要纳入计算。
数据不足时不要伪造标准差。可以先用相似品、工程计划、客户合同、试销数据或供应商承诺建立临时规则,并标记为人工审批策略。新产品应设定短周期复核,随着真实需求和实际交期积累逐步切换到数据驱动参数。
间歇性需求品可以按需求发生概率与单次需求量分别观察。若多数周没有需求、少数周有大批量领用,均值和标准差容易受到观测窗口影响;此时需要考虑业务分类、需求分布和服务后果,而不是把常见连续需求公式机械套用。
| 情况 | 第一步行动 | 不宜立刻做的事 |
|---|---|---|
| 数据稳定且风险低 | 用简化规则,明确复核频率 | 对全量 SKU 高频重算 |
| 季节或促销需求明显 | 拆分常态与高峰需求,确认计划需求 | 用全年平均值直接覆盖旺季 |
| 供应商延误频繁 | 复核实际交期并定位供应环节 | 只提高库存,不追踪延误根因 |
| 关键件历史样本不足 | 建立临时审批规则和风险档案 | 把不可靠参数伪装成自动计算结果 |

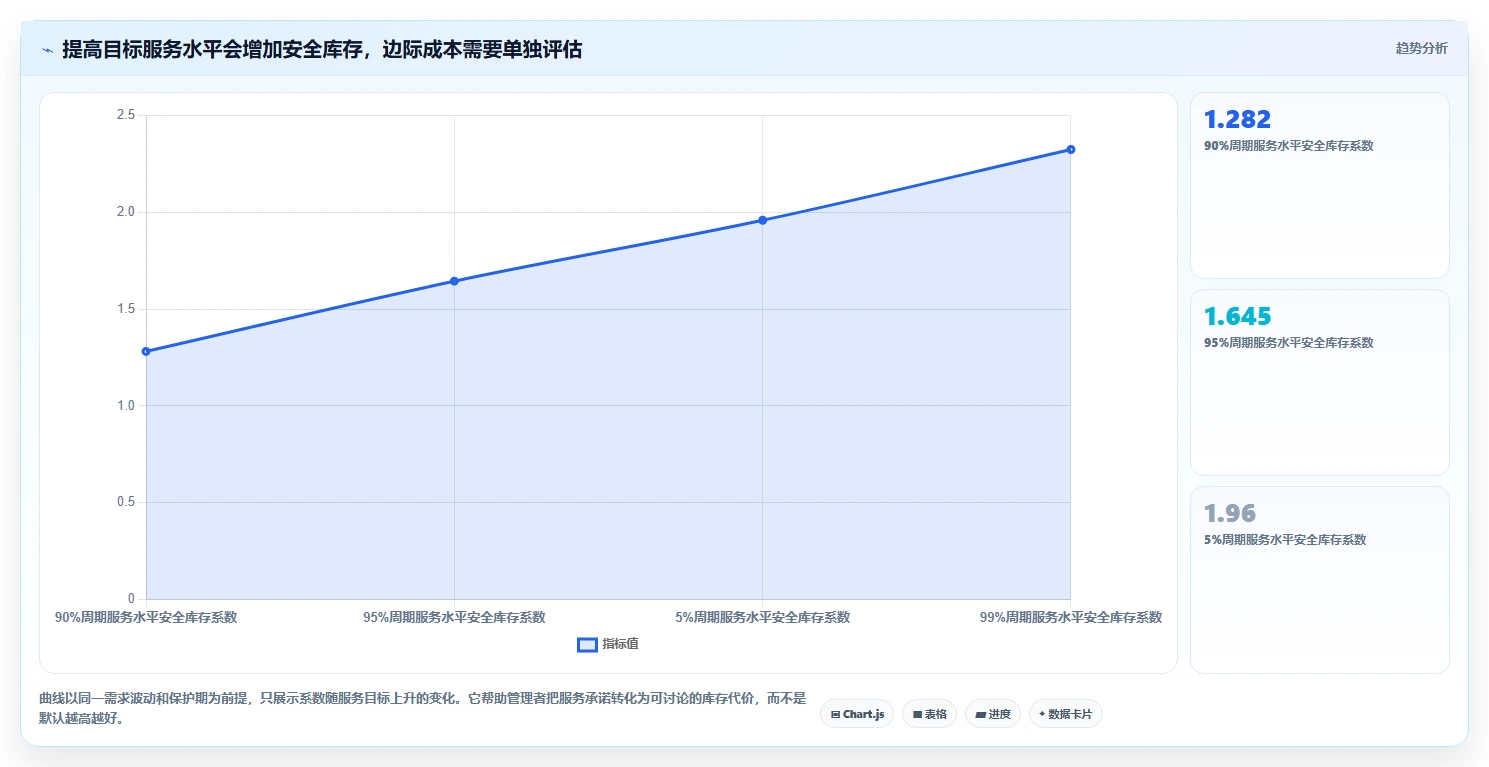

在需求近似正态、其他条件固定的简化假设下,服务系数 z 随服务目标提升而增加。把周期服务水平从约 95% 提到约 99%,并不意味着安全库存只增加 4%;对应的 z 值从约 1.645 增到约 2.326,安全库存会增加约 41%。这只是公式示例,不同需求分布与指标定义下结果会不同。
因此,服务目标不应被设成一个看起来漂亮的全公司统一数字。目标越高,越需要确认缺货损失是否真的高于新增库存的资金、仓储、损耗和过时成本。
统一策略的优点是容易沟通、执行与审计,适合数据基础薄弱或低风险品种占多数的环境。它的短板是平均化处理,很难同时兼顾关键件与普通件,也可能让高价值库存增长过快。
分层策略需要更多数据、更多规则和持续治理,但能将高服务目标给到真正关键的物料,将简化管理留给低风险品种。我的建议通常不是“全仓一次性复杂化”,而是先选高影响、高风险、数据可用的 SKU 试点,再逐步扩大。
模型越复杂,对数据完整性、参数治理和团队解释能力的要求越高。若需求主数据每月都在变化、交期记录缺失一半,复杂模型带来的精度可能只是表面精细,实际结果仍然不稳定。
反过来,过度追求简单也会漏掉季节性、交期长尾和业务关键度。适合的做法是按 SKU 数据成熟度分级:数据充分的品种采用统计模型;数据中等的品种采用分组参数和人工复核;数据薄弱的品种保留临时规则并设定补数计划。

高波动或高价值品种可以按月甚至按周监控,但不等于每周都要自动改安全库存。参数变化应设置触发条件,例如需求均值或标准差持续偏离、供应商交期显著变化、促销计划更新、库存连续缺货或库存异常增长。
低风险且稳定的 SKU 可以减少复核频次,把团队时间留给真正影响经营的物料。复核周期过短会导致参数追随噪声,过长又会让库存策略落后于业务变化;可以通过历史回测比较不同周期的库存和服务结果,再选择成本更合适的节奏。
开始计算前,先形成数据字典,明确需求数量、需求日期、供应商交期、库存位置、缺货事件、冻结状态和单位换算的定义。特别要统一“下单日”“承诺交货日”“实际到货日”和“可用入库日”,不同部门对同一字段的理解不一致,会让后续分析失去基础。
为每类字段指定责任人和异常处理规则。比如采购负责交期记录,仓库负责收货与可用时间,计划部门负责需求计划及变更,财务或主数据团队负责成本与计量单位。没有责任人维护的数据,不适合直接驱动自动补货。
先选一批业务影响较高、历史数据较完整的 SKU,覆盖需求波动高低、供应风险高低和不同价值区间。试点的目标不是证明某个公式“最好”,而是验证字段是否可信、规则是否可执行、结果是否能被采购和仓库理解。
为试点品种建立基线:至少记录调整前的安全库存、库存金额、缺货次数、满足率、紧急采购次数和人工处理时间。建议使用足以覆盖主要季节变化的观察周期;若试点周期短于需求周期,结论需要明确标为阶段性观察。
自动计算结果可以作为建议值,不一定自动生效。对关键件、库存金额变化较大、需求模式异常或数据质量不足的 SKU,应要求采购、计划或业务负责人复核,并留下变更原因和生效日期。
当建议库存变化超过企业设定的金额或比例门槛时,先核对数据与公式假设。例如需求标准差突然翻倍,可能是促销、一次性项目、系统漏记或录入错误,不应不经检查就把安全库存翻倍。
至少同时复盘库存投入和服务表现。常用指标包括库存金额、库存周转天数、订单满足率、周期缺货率、紧急采购次数、积压库存占比和计划人员耗时。若业务存在季节性,最好与相同季节或同类 SKU 比较,而不是简单用上线前后两个不同月份做结论。
还应区分“策略造成的变化”和“外部环境变化”。例如供应商改善交期、销售突然下滑或客户订单结构变化,都会影响结果。没有对照组或业务解释的前后对比,只能说明结果同时发生,不能证明是库存公式单独带来的。
90 天是一个推进节奏示例,并不保证所有行业都能在这个周期内完成验证。长交期、季节性明显或样本稀疏的品种,观察时间可能需要覆盖更长周期;关键是每一步都能解释数据依据和决策责任。

如果缺货没有下降,先看是公式模型错、需求被截断、参数未执行,还是采购周期没有纳入保护期。如果库存增加但订单满足率没有改善,检查增加的库存是否落在缺货 SKU、是否被其他仓库占用,以及是否存在库存冻结或调拨障碍。
如果库存金额下降且满足率也下降,要判断这是策略变化还是需求变化,并识别受影响的 SKU,而不是只盯全仓平均值。平均指标可能掩盖少数关键件严重恶化,因此复盘表应支持按 SKU、供应商、仓库和业务类别下钻。
安全库存管理的关键,不是找一个放之四海而皆准的公式,而是识别风险从哪里来:需求波动、交期波动、数据缺失、流程延迟,还是缺货后果差异。公式只是把这些判断转成可计算的缓冲,不能替代业务定义和数据治理。
我更认可“该多的地方多,该少的地方少,而且每个变化都能解释”的库存结构。全仓库存下降本身不是胜利,高服务水平本身也不是胜利;只有服务承诺、资金占用和执行成本同时进入评价,管理者才看得到真实取舍。
最后要记住:安全库存不是“多留一点”的委婉说法,而是企业为不确定性购买的一份缓冲。先弄清楚风险是谁、成本由谁承担、结果如何验证,再决定买多少,这才是仓库安全库存管理真正的效率提升。
我在设计安全库存时,常纠结该用简单的“日均需求×缓冲天数”,还是用包含需求波动的公式。公式越复杂就一定越准吗?如果我手头只有日均销量、需求标准差和平均交期,怎样先算出一个能落地的基准值?
先明确公式要解决什么问题:它不是预测未来需求,而是在补货周期内吸收需求和交期的不确定性。若交期近似固定、日需求波动相对稳定,可先用安全库存 = z × 日需求标准差 × √平均交期;再用再订货点 = 平均日需求 × 平均交期 + 安全库存。
这里的 z 值由目标服务水平决定,例如 95% 单周期服务水平常取约 1.645。举例:某物料日均需求 40 件,日需求标准差 12 件,平均交期 5 天,交期波动很小。安全库存约为 1.645 × 12 × √5 = 44.1 件,可按包装规格向上取整为 45 件;
再订货点约为 40 × 5 + 45 = 245 件。这个结果比直接拍脑袋设“多备两天货”更容易解释和复核。计算效率不等于把公式写得最短。先用需求口径、交期口径和服务水平口径一致的基准公式,再按缺货代价和库存资金占用决定是否增加模型复杂度。
需求明显受促销、季节或项目订单影响时,先处理数据和分段预测,通常比换一个更复杂的公式更有效。
我发现有些物料的需求变化不大,但供应商每次到货时间差别很明显。如果仍按平均交期计算,仓库经常在补货途中断料;我该把交期波动直接加进公式,还是单独留一段固定缓冲天数?
如果日需求与交期可以近似看作相互独立,且有足够历史数据,可将交期波动纳入需求提前期的标准差:安全库存 = z × √(平均交期 × 日需求方差 + 日均需求² × 交期方差)。这比简单叠加“需求缓冲”和“交期缓冲”更有统计依据,但前提是交期、需求的统计口径一致,交期用天,需求用件/天。
例如日均需求 40 件、日需求标准差 12 件,平均交期 5 天、交期标准差 1 天,目标服务水平取 95%。计算得到提前期需求标准差约为 √(5×12² + 40²×1²)= 48.2 件,安全库存约为 1.645×48.2 = 79.3 件,取整为 80 件;
再订货点约为 40×5+80 = 280 件。若忽略交期波动,前例的安全库存只有约 45 件,差异足以影响缺货风险。但若供应商延迟常与旺季需求上升同时发生,需求和交期并不独立,上述公式可能低估风险。此时应从历史订单中按每次真实交期统计“交期窗口内实际需求”,直接分析其分布或目标分位数;
也要先区分供应商迟交、仓库收货延迟和系统录入延迟,避免把内部流程问题误当成库存需求。
我管理的部分备件一个月可能一次都不领用,偶尔又会突然领走几件,平均需求和标准差看起来很不稳定。我担心套用正态分布公式会算出不合理的库存量,这类物料应该怎样设安全库存?
低频、间歇性需求不宜不加判断地套用正态分布公式。大量零需求会让平均值和标准差难以代表真实补货风险;样本少时,某一次集中领用还可能把安全库存推得很高。对这类物料,先看交期窗口内的实际需求分布、缺货后果、替代性和采购最小批量,而不是只看一个标准差。
实操上可按物料用途分层:常用且可替代的备件,优先用历史交期窗口需求分位数或较低服务目标;停线关键件、长交期且无替代件,则结合故障模式、维修策略和供应保障能力单独设定。
若历史数据只有少数几次补货周期,不要把样本的第 95 百分位当成精确答案,应把它当作风险提示,再由业务负责人确认是否需要最低保有量、寄售或紧急采购方案。还要区分“偶发但可预期的项目需求”和“真正随机的备件需求”。前者应尽量由项目计划或工单驱动备货,不要让它污染常规安全库存;
后者才适合用历史消耗和服务目标做缓冲。这样通常比给所有低频物料统一加两个月库存更省钱,也更容易追溯决策原因。
我担心调高安全库存后缺货少了,但仓库资金占用和呆滞库存一起上升,最后很难说清方案是否有效。上线前我该做什么对比,运行后又该盯哪些指标,才能判断公式值得保留?
不要只比较“缺货次数”或“库存金额”单项指标。先选一组物料做回测:用过去 6 至 12 个月的需求与实际交期,按旧规则和新规则分别模拟每次补货决策,记录缺货、平均库存、库存周转和紧急采购情况。回测时必须按当时可获得的信息计算,不能把未来实际需求提前喂给模型,否则结果会虚高。
上线后建议至少同时看四类指标:目标服务水平或缺货率、平均库存与超储金额、因缺货导致的停工或加急成本、库存记录准确率。再按物料类别拆分结果,因为总指标可能被高价值物料掩盖;例如低价值常用品服务改善,并不代表长交期关键件也变安全了。
可以把方案设成有期限的试点,并预先约定判定条件,例如服务水平达到目标、平均库存增幅不超过预算、呆滞库存没有持续恶化。具体阈值应由缺货成本和资金成本决定,不宜照搬行业通用数字。若结果变差,先检查需求异常、交期数据和补货参数,再决定是否调整安全系数;不要因为一次缺货就临时给所有物料加库存。


读者评论
把缺货期间未满足的需求补进分析这点很关键,只看实际出库量确实可能越缺越少算。实际落地时,这部分数据怎么估算,可能还得和销售、采购一起确认口径。
公式部分提醒了需求与交期可能相关,挺实用。旺季需求上涨时供应也容易延迟,如果仍假设两者独立,安全库存可能偏低,按旺季单独回测更稳妥。
分层管理比全仓统一留固定天数更合理。建议复盘时同时看缺货、库存金额和紧急采购,不然单看库存下降,很难判断是真提效还是把风险转移了。
