仓库里最容易被误判为“安全库存够不够”的,往往不是某一天的现货数量,而是采购周期变长时,需求和到货时间同时发生了什么变化。某个 SKU 的日均销量看起来稳定,采购交期却从 14 天拉长到 22 天;如果仍按“日均销量乘平均交期”补货,系统可能直到缺货后才发现,安全库存算得再精确也没有意义。我的核心判断是:安全库存不是一个固定的数量,而是对需求波动、交期波动、补货策略和服务目标共同作出的缓冲安排;
真正有用的管理动作,是按采购周期复盘预测偏差和实际到货表现,再决定缓冲应加在哪里、加多少、何时撤回。
我通常把安全库存定义为:在既定服务目标下,用于吸收补货期间需求误差和供应时间误差的库存缓冲。它不是仓库里所有未分配商品的总和,也不是采购人员凭经验额外加上的数量。安全库存应有明确的适用对象、统计周期、服务目标和复核规则,否则它很容易变成“谁担心缺货,谁就把数调高”。
计算前先分清三个数量。现有库存是仓库当前可见的实物;可用库存还要扣除已分配、质检冻结、报损和不可销售数量;库存位置则通常还要把已下采购订单、已确认在途数量纳入,并扣除欠交或已承诺的需求。补货决策若使用库存位置,安全库存就不能再把同一批在途货重复计算;若使用现有库存触发补货,计算口径又必须明确考虑在途订单,否则容易重复下单。
最重要的判断不是“安全库存是多少”,而是这个数对应什么风险。如果风险来自销量突然上升,应该检查需求预测和季节性;如果风险来自供应商延期,应该检查交期分布和履约稳定性;如果风险来自数据延迟或采购审批,缓冲再大也可能只是在掩盖流程问题。
采购周期不是只有“下单到入库”这段运输时间。对于仓库安全库存管理,我建议拆成采购申请等待、审批、供应商备货、运输、到货验收和上架可用等阶段。系统显示的“采购周期 14 天”,如果只统计订单创建到供应商发货,就会低估库存真正无法使用的天数。
复盘节奏也不宜一刀切。长交期、需求波动大、缺货影响高的物料,应缩短监控周期;低价值、稳定需求、可快速补货的物料,可以按月或按季度复核。复盘不是每周都改安全库存,而是按一定窗口重新估计参数,再通过预警和异常原因分析判断要不要调整。
我会把“参数重估”与“临时处置”分开:参数重估改变长期补货规则;临时处置处理促销、停产、突发缺料或供应中断。把临时缺货直接写进长期安全库存,容易让一次性事件永久抬高库存;把长期交期恶化当成临时问题,则会让缺货反复发生。
| 管理对象 | 建议关注的时间尺度 | 复盘重点 | 不建议的做法 |
|---|---|---|---|
| 短交期、稳定需求 SKU | 按月观察,按季度重估 | 需求误差、最低订购量、补货执行偏差 | 每次小幅销量变化都改安全库存 |
| 长交期或交期不稳定 SKU | 按周监控,按月复核 | 实际交期分布、延迟原因、缺货暴露 | 只看合同交期或供应商口头承诺 |
| 高缺货损失或关键物料 | 按订单和批次跟踪 | 服务目标、替代方案、停线或失单影响 | 仅按单价高低决定缓冲大小 |
| 低周转、易过期或易淘汰 SKU | 按生命周期节点复核 | 库存龄、有效期、清理和退换能力 | 只为提高现货率无限增加库存 |

一次复盘应明确产出,而不是止于“库存偏高”或“最近缺货”。我建议结论至少归入三类:参数调整、流程改善、例外管理。参数调整处理需求或交期统计变化;流程改善处理审批、供应商确认、验收上架等延误;例外管理处理一次性促销、停产风险和订单大幅变动。
如果没有查清误差来源就加库存,账面上的缺货率可能暂时下降,资金占用却会持续上升。反过来,如果把所有问题都归因于预测,也会漏掉供应商经常少交、到货后质检滞留等真实约束。一个可执行的复盘结论,应能回答:哪个 SKU、哪个时间窗口、哪种误差、由谁采取什么动作、何时验证结果。
在实际业务里,采购周期至少有三种口径:合同交期、订单交期和可用交期。合同交期是约定值;订单交期可能从采购订单下达起算;可用交期则从触发补货到货物经过验收、上架并可拣选为止。安全库存管理应尽量使用可用交期,因为仓库缺货取决于何时能满足需求,而不是货车何时到门口。
举例来说,供应商运输只需 10 天,但审批等待 2 天、供应商备货 4 天、到货质检和上架 2 天,那么这笔补货从触发到可用的周期是 18 天。若报表只记录运输时长,安全库存模型会少覆盖 8 天需求。对日均需求 42 件的 SKU,这段口径差异意味着约 336 件的平均需求暴露,已经远超许多企业的安全库存总量。
我会在数据模型里把关键时间戳分开保存:补货信号时间、申请提交时间、审批通过时间、订单发送时间、供应商确认时间、实际发货时间、到货时间、质检完成时间、上架可用时间。并非每家企业都能立即取得所有时间戳,但至少要区分“订单下达至到货”和“到货至可用”,否则无法判断延迟到底发生在供应商端还是仓库端。
连续复核制度下,补货通常在库存位置跌破再订货点时触发,暴露期主要由交期构成;定期复核制度下,库存可能刚好错过本次检查,因此补货要覆盖“复核间隔加采购周期”。例如每 7 天审核一次,采购可用周期约 14 天,模型要考虑最长约 21 天的保护期,而不是只覆盖 14 天。
这也是为什么一些企业照搬再订货点公式后仍然频繁缺货:公式本身未必错,应用制度却不匹配。连续复核与定期复核的输入条件不同;前者要关注实时库存位置和触发阈值,后者要关注复核周期、订单批量和目标库存。若采购人员每周集中下单,系统却按每日即时触发的逻辑计算安全库存,实际管理动作会比模型假设慢一拍。
对于跨境运输、集中采购或批量排产,交期还可能具有阶梯变化。某供应商平时 12 天交货,但遇到月末排产、节假日或整柜等待就可能到 25 天。只用平均值会把这类尾部风险压平。复盘时应同时观察中位数、分位数、极差和延迟原因,不能让少数极端值无声无息地决定所有 SKU,也不能把极端值一概删除。
安全库存解决的是风险缓冲,补货批量解决的是下单规模,两者应分开计算。若再订货点是 865 件,但供应商最低订购量为 500 件,采购人员可能一次下 500 件,也可能按包装倍数下 600 件;这不会自动说明安全库存应该改成 500 或 600 件。把批量和缓冲混在一起,会让人误以为库存高是安全库存导致,实际多出来的可能是订单批量约束。
另一方面,批量约束会改变库存路径和资金占用,所以复盘不能只评价缺货率。还要看平均库存、超储量、库存龄、订单频率、采购总成本及临期损失。对易腐、易过时或款式迭代快的商品,满足服务目标不代表补货策略优秀;若补货批量带来的过期报废成本更高,就要讨论拆单、寄售、供应商协同或替代料,而不是继续加缓冲。

如果日需求不稳定、交期也不稳定,安全库存不能只挑一个较大的波动因素计算。一个常见的近似模型是:在需求与交期相互独立、需求均值和方差可估计的条件下,保护期需求的方差由“平均交期内的需求波动”和“交期波动带来的平均需求暴露变化”共同组成。
可写作:安全库存约等于服务系数乘以保护期需求标准差。连续复核场景下,若日需求均值为 μd、日需求标准差为 σd、平均交期为 μL、交期标准差为 σL,可用的近似标准差为 √(μL×σd²+μd²×σL²)。定期复核时,保护期要相应加入复核间隔。这个模型只是一种近似,并不适用于所有分布和业务约束。
模型公式不会替代业务判断。若需求与交期存在相关性,例如旺季销量上升时供应商也同时拥堵,独立假设可能低估风险;若物料需求间歇、经常为零,正态近似也可能失真。此时需要用历史保护期需求分布做经验分位数,或建立按需求类型分层的策略,而不是因为公式方便就默认输入条件成立。
平均交期只能告诉我们一个中心值,不能说明到货是否可预测。两个供应商的平均交期都为 14 天,一个大多数订单在 13 至 15 天内到货,另一个有时 8 天、有时 25 天,两者对库存的要求明显不同。仅对比平均交期,会把高波动供应商误判为可靠,也无法说明安全库存应该承担多少延迟风险。
我建议至少同时看交期中位数、P80 或 P90、标准差、准时到货率和延迟原因。分位数适合描述尾部情况,但样本太少时不稳定;标准差受极端值影响较大;准时率则依赖承诺交期是否真实。指标应组合解释,不要用一个“平均交期”替代全部供应表现。
销售或出库记录并不总是等于需求。缺货期间没有完成的订单,通常不会进入已销售数量;按销售量估算需求,反而会把缺货造成的低销量当成需求下降。被取消的订单、延期交付、替代品转单、促销预售和内部领用,也可能在不同系统里记录不一致。
复盘时我会把“已满足需求”和“未满足需求”分开。能取得缺货订单、欠交数量或客户取消原因时,应将其纳入需求重建;无法取得时,至少标记缺货日期,并谨慎解释那段销量。否则,模型会出现一个循环:库存不足导致销量被压低,销量被压低又让系统调低补货量,随后缺货进一步加剧。
服务目标越高,理论上所需缓冲通常越大,但不同 SKU 的缺货影响并不相同。关键零件缺货可能导致整机停产;替代性强的普通配件缺货,客户可能接受其他规格;低价值但销量高的耗材,则可能更在意订单满足率。把所有商品都设为同一个服务目标,容易让低风险品积压,关键品却仍未得到足够保障。
服务目标也要说清口径。周期服务水平关注补货周期内是否发生缺货;订单满足率关注需求数量中有多少被按时满足;行项目满足率、准时足量交付率等指标,又有不同分母。不能把“95%服务水平”写在报表上,却不说明统计单位和计算方法。
商品刚上市、进入旺季、促销放量、步入衰退或即将停产时,历史均值不再代表近期需求。把过去两年的日均销量直接用作下个月补货依据,看似样本充分,却可能把早已结束的高峰期混进当前参数。反过来,只看最近几天也会被偶然大单牵着走。
我会先识别需求机制,再选择窗口:稳定品用滚动窗口估计;季节品按相似季节或季节分解判断;促销品将基线需求与活动增量分开;间歇需求品按发生概率和单次需求量处理。窗口长度不应只按“数据越多越好”决定,而要和业务变化速度及误差结构匹配。
这是一种只看结果、不查原因的调参方式。库存偏高可能是需求预测偏高、采购批量过大、订单重复、产品停滞或在途未及时入账;缺货也可能是补货信号延迟、供应商少交、质检滞留、库存账实不符。若将所有原因统统映射为安全库存调整,库存参数会越来越像历史问题的“补丁集合”。
更稳妥的做法是同时拆分库存偏差和缺货事件。偏差按需求、交期、采购批量、库存准确性和执行延迟归因;缺货按发生时间、库存位置、补货触发、采购下单、供应确认和可用时间复盘。只有确实属于不确定性缓冲不足,才优先调整安全库存。

安全库存算法默认输入的现有库存、在途数量、预留需求和可用状态是可信的。若库存系统中有已发货未扣账、质检冻结未标记、退货待处理或库位混放,计算出来的库存位置就只是账面数字。此时提高安全库存,可能让系统看起来更保守,却没有解决“账面有货、实际拣不到”的问题。
在我看来,库存准确率不是安全库存模型的附属指标,而是模型能否使用的前提条件。重要 SKU 应把盘点差异、库存调整原因和批次状态纳入复盘;对账实偏差频繁的品类,先提高数据可信度,通常比直接加缓冲更有价值。
连续复核通常以再订货点触发补货。若需求和交期近似稳定,补货点可理解为采购周期内的平均需求加安全库存。定期复核则需覆盖复核间隔与采购周期,目标库存通常还会考虑从本次检查到下次检查期间的消耗。两种制度的保护期不同,不能仅把同一公式套入不同流程。
在计算前,我会在参数表中记录:复核制度、需求单位、时间粒度、交期起止定义、库存位置口径、服务指标、补货批量、最小包装倍数、供应商及其有效时间。一个 SKU 如果在不同仓库使用不同补货规则,就应该分别建模,而不是用一个全局字段覆盖差异。
对于需求和交期较稳定、数据完整的品类,可以用参数化模型估算保护期需求波动;对于间歇需求、促销尖峰或长尾异常,使用经验分布和情景分析往往更稳妥。可计算每个历史滚动窗口内的保护期需求,再按目标分位数设定覆盖量。这种做法更贴近“采购周期内实际需要多少”的问题,但前提是历史样本具有可比性。
如果采用正态近似,安全库存常写成“服务系数乘以保护期需求标准差”。服务系数不是一个神奇常数,而是由服务目标和分布假设推导而来。需求分布偏斜、存在间歇性或极端订单时,拿一个标准系数乘标准差,可能会低估尾部或过度放大偶发峰值。
我会把模型结果和经验分位数并排比较。如果二者差距很大,不会立即挑一个“看起来合理”的数字,而是检查样本期、异常值、促销标记、缺货截断和交期口径。模型间差异本身就是重要信号,提示数据不符合当前假设,或者某些极端风险必须单独管理。
库存决策不是单纯追求最高现货率。安全库存增加,会带来资金占用、仓储、保险、搬运、损耗、过期和淘汰成本;库存不足则会带来失单、加急运输、生产停线、客户投诉和替代采购成本。合理的服务目标,应与缺货损失、补货成本、商品价值、可替代性和生命周期共同讨论。
一个简单但实用的比较方式,是测算不同服务目标下的预期缺货成本与持有成本变化,而不是只看服务水平是否达到目标。这里的成本不必一开始就精确到财务模型;可以先用分级评分识别高损失品,再逐步补充实际加急费、取消订单金额、报废金额和停线损失数据。
| 判断因素 | 更适合提高缓冲的情况 | 更适合先治理流程的情况 | 主要权衡 |
|---|---|---|---|
| 缺货影响 | 缺货会停产、影响关键客户或无替代品 | 缺货主要来自可快速纠正的漏单和账实差异 | 高服务目标可能提升库存资金占用 |
| 交期波动 | 供应端暂时无法改善且尾部延误造成重大损失 | 延期集中在内部审批、验收或信息传递 | 库存缓冲和供应商改善应并行评估 |
| 商品生命周期 | 需求相对稳定,过期和淘汰风险较低 | 商品临近停产、换代或有效期敏感 | 增加缓冲可能把缺货风险转成呆滞风险 |
| 补货约束 | 可以小批量、较频繁补货 | MOQ或运输经济批量显著影响订单量 | 应区分安全库存与周期库存 |
SKU 多到无法逐一人工复盘时,我会按价值、需求稳定性、缺货影响和补货难度分层。常用做法是把 ABC 价值分类与需求变异、供应风险结合,而不是只按年销售额排序。高价值品不一定缺货影响最大,低价值关键辅料也可能造成整条生产线停顿。
分层后可以设定不同复核频率和方法:高影响、长交期品逐项复盘;稳定常规品用规则化参数;间歇需求品采用专门模型或人工审批;停产及临期品则进入退出管理。分层不是为了给品类贴标签,而是为了把有限的分析资源投向风险和决策收益最高的地方。

参数更新不是把最新计算结果直接覆盖旧值。尤其是低频需求 SKU,新增一笔大订单就可能让均值或标准差大幅上升。建议建立变更护栏:最小样本量、参数最大单次变化幅度、异常事件标记、业务审批人和生效日期。超过护栏时,先复核数据和业务事件,再决定是修改长期参数,还是创建有起止日期的临时规则。
也可以用滚动回测验证变更。把过去若干周期分成估计窗口和验证窗口,用当时能获得的数据计算补货参数,再观察后续缺货率、平均库存、服务表现和过量库存。回测不能完全复现真实采购环境,但至少能避免只凭单月结果宣布算法有效。
下面用一个模拟的仓库 SKU 展示复盘方法。商品日均需求为 42 件,日需求标准差为 12 件;实际可用交期平均 14 天,标准差为 4 天。假设需求与交期近似独立,暂不考虑季节性、促销、MOQ、批量订货和供应商少交。案例数字用于解释计算过程,不是九数云客户数据,也不是行业基准。
选择这个案例,是因为只看平均需求和平均交期时,许多团队会得到一个看似合理、实际上忽略交期波动的结果。日需求标准差和交期标准差分别代表不同的不确定性;把它们分开记录,才能在复盘时判断应该改善预测,还是改善供应履约。
先看平均采购周期内的需求:42 件/天 × 14 天 = 588 件。若只考虑日需求波动,按“1.65 × 日需求标准差 × √平均交期”估算安全库存,约为 1.65 × 12 × √14,结果约 74 件。这样得到的再订货点约为 662 件。
这个算法隐含交期固定或交期波动可忽略的假设。若将交期标准差也纳入,保护期需求标准差约为 √(14×12²+42²×4²),即 √28224,约 168 件;在同样使用 1.65 作为示意服务系数时,安全库存约为 277 件,再订货点约为 865 件。两个结果相差约 203 件。
这个差值不能被直接解释成“库存必须多加 203 件”。它说明在当前情景假设下,忽略交期波动会低估缓冲需求。真正的策略还要看需求分布、延迟原因、服务目标和成本。如果 4 天交期标准差主要来自内部审批,治理流程可能比长期加库存更划算;如果来自不可控的远距离运输,而且缺货损失高,阶段性提高缓冲可能是合理选择。
| 计算情景 | 保护期平均需求 | 估算安全库存 | 估算再订货点 | 解释 |
|---|---|---|---|---|
| 只考虑需求波动 | 588件 | 约74件 | 约662件 | 假定交期波动可以忽略,适合交期较稳定的简化场景 |

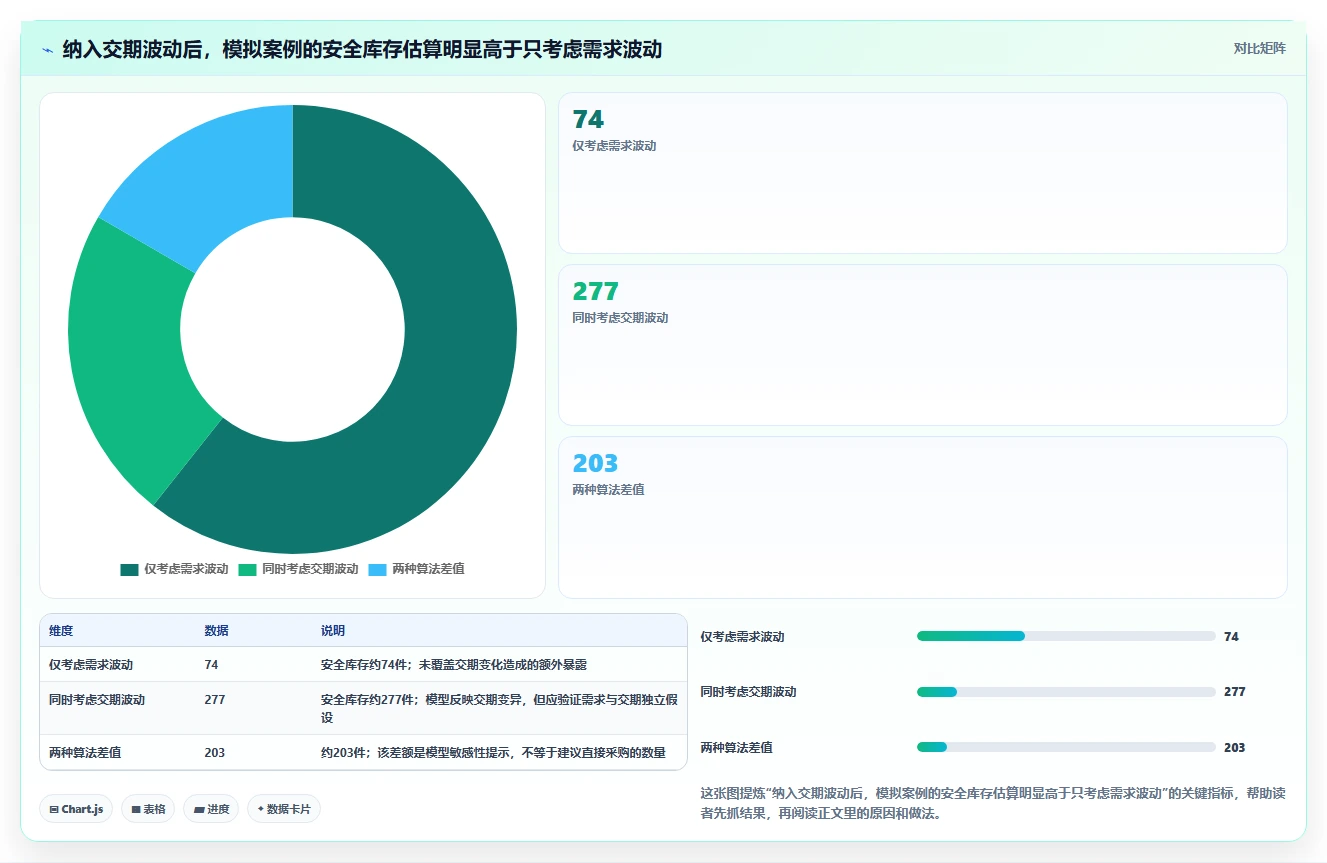

| 同时考虑需求与交期波动 | 588件 | 约277件 | 约865件 | 加入交期不确定性后缓冲提高,仍需检查模型假设和成本 |

接下来不是立刻把再订货点设成 865 件,而是把该 SKU 的历史采购单按可用交期重算。以订单触发日至可拣选日为周期,检查样本数量、缺失订单、取消订单、加急订单和供应商切换。交期统计需要按可比条件分组,例如普通订单与加急订单不应混成一个平均值,不同仓库和供应商也不应随意合并。
再检查交期分布是否偏斜。如果大多数订单在 12 至 16 天到货,少数订单因节假日拖到 30 天,均值和标准差会受尾部影响;此时应查看 P80、P90 和延迟原因,并评估极端延误是否会再次发生。若样本只有十几笔,分位数并不稳定,应该把数字标记为低置信度,而不是用小数点后的精度制造确定感。
需求端也要回看缺货日。假设某段时间库存为零,出库记录会出现低谷,但这不代表客户需求突然消失。可以用订单未满足量、延期订单或相似期间需求估计被截断的部分。若无法恢复潜在需求,应把缺货窗口单独标注,在解释预测误差时避免把“因缺货而没卖出去”当成“没有需求”。
假设仓库现有可用库存为 700 件,已确认在途 300 件,已分配需求 80 件,另有欠交订单 40 件。按本文示意口径,库存位置约为 700+300-80-40,即 880 件。若再订货点采用 865 件,库存位置仍高于触发线;若只看现有可用库存 700 件,就可能误以为已经低于补货点而重复下单。
这个计算成立的前提是 300 件在途真实、未取消且预计可以按合理时间到货。如果在途订单只是采购申请而未获供应商确认,或系统未扣除已取消数量,就不能把它当作可靠补给。复盘应记录在途状态和预计可用日期,而非只累加所有尚未入库的采购单。
因此,系统预警最好同时展示现有可用库存、已分配数量、确认在途量、欠交需求、库存位置、再订货点和预计缺货日期。数字越多并不代表信息越好,关键是用户能分清每一项如何影响补货动作。
回测时,我会按历史日期模拟当时可见的信息,计算当时的库存位置和补货触发时间,再对比后续实际需求与到货日期。重点观察三组结果:服务表现、库存成本代理指标和执行可行性。服务表现可以看缺货天数、满足率或欠交量;库存成本代理可以看平均库存、库存龄和超储金额;执行可行性则看采购批量、供应商能力和仓储容量是否允许。
不能把回测中的“缺货次数下降”单独作为胜利。如果参数上调后平均库存翻倍、过期报废同步上升,整体效果可能更差。也不能只对比期末库存,因为期末时点容易受订单节奏影响。至少要比较同一时间窗口内的平均库存、服务表现和缺货严重程度,并对异常事件做单独说明。

对于案例 SKU,我会把结论写成可验证的决策记录:当前计算基于何种需求窗口、多少笔有效采购订单、何种可用交期定义、目标服务口径是什么;模型建议值与当前值相差多少;差异由哪些因素造成;采取参数调整还是流程动作;负责人和复核日期是什么。
如果结论只是“安全库存从 100 调到 277”,后续没人知道 277 的由来,也无法判断条件变化后是否应该撤回。把数据来源、假设、变更理由和验证期限一起保存,参数才不是一个孤立数字,而是可以审计和迭代的管理决策。
以九数云为例,可以把它作为经营数据分析和可视化的落地示例,围绕采购订单、库存流水、销售或领用需求、供应商和 SKU 主数据建立复盘分析。九数云官网为 https://www.jiushuyun.com/?&utm_source=seo&utm_plan=est&utm_term=ggy。实际可用的数据连接方式、字段支持与产品能力,应以官网当前说明和企业自身的数据环境为准;本文不把任何未验证的功能描述成现成承诺。
我的判断是,工具是否适合这项工作,不应只看仪表板是否漂亮,而要看三件事:源数据能否按时间和业务键对齐;指标定义能否统一并追溯;异常出现后能否定位到具体订单、SKU、仓库和责任环节。若数据尚未形成稳定口径,先做一张可解释的明细表,通常比直接堆叠复杂图表更重要。
落地时可以先盘点现有系统中的采购单、收货单、库存流水、订单需求和商品主数据,再确认 SKU 编码、仓库编码、供应商编码以及订单号是否一致。若多个系统的编码不同,需要建立映射关系;若一个采购单拆成多次收货,要明确按采购行还是收货批次计算实际交期和到货完整率。
表之间应约定粒度。采购订单表可能是一行一个订单,收货表可能是一行一个收货批次,库存快照则是一行一个 SKU、仓库和日期。若直接将采购订单与多次收货明细连接,订单数量可能被重复累计;应先在适当粒度聚合,再做跨表关联。
我会优先设置少量能改变决策的指标,而不是一次性制作几十张图。第一组是需求:日均需求、需求波动、预测误差和缺货期间未满足量;第二组是供应:实际可用交期均值、分位数、标准差、准时到货率和足量交付率;第三组是库存:可用库存、库存位置、平均库存、库存龄、缺货天数和超储金额;第四组是执行:从触发到申请、审批、下单、到货和上架的各阶段耗时。
每个指标都要写清分子、分母、时间窗口和异常处理规则。例如准时到货率按采购订单行计算,还是按数量计算?拆分收货的订单,部分到货算准时还是算未完成?如果没有这些定义,不同报表可能给出相互矛盾的结果,业务人员最终会回到线下表格争论口径。
在九数云或其他分析工具里,可先从趋势和明细联动开始:总览显示交期、库存和服务指标的变化;点击异常 SKU 后查看对应采购订单、收货批次和需求走势;再通过异常事件标记解释突变。工具的价值不是自动替人做库存决策,而是把“哪类商品出了什么变化”从几天的手工拼表缩短为可复用的分析过程。
建议看板至少分成四个视图。第一是管理总览,展示库存金额、服务表现和高风险 SKU 数量;第二是采购周期拆解,展示各阶段平均耗时和长尾订单;第三是 SKU 复盘页,展示需求、交期、库存位置和参数变更记录;第四是异常待办,列出预计缺货、在途逾期、账实差异、临期和长期未复核项。
异常排序不应只按库存金额。可以把预计缺货时间、缺货影响、替代难度、交期风险和资金占用作为筛选维度。例如低金额但会导致停产的关键物料,应出现在高优先级队列;高金额但已停产、可退货的积压品,则应进入清理队列,而不是占据缺货风险榜单。
权限和责任也要纳入流程。分析人员可以发现信号,采购负责确认供应信息,仓库负责核对可用数量,业务或计划团队负责说明需求事件。若只有一个看板而没有异常责任人和处理时限,数据会变成新的“被观看但不被处理”的屏幕。

上线前我会先做几项基础检查:SKU 和仓库编码是否唯一;采购时间戳是否为空或倒序;采购单取消与关闭状态是否正确;收货拆分是否导致重复计数;缺货期间需求是否被截断;在途库存是否包含未确认订单;库存状态是否区分冻结和可用;单位换算是否一致。任何一项出错,都可能让库存参数出现方向性偏差。
还要检查数据迟到和回补。采购订单可能事后补录,收货日期也可能在月底集中修正;若看板刷新时没有识别数据更新时间,历史趋势会不断变化。建议记录数据更新时间和批次版本,关键复盘结论保留当时使用的数据快照或导出明细,确保后续能够解释为什么同一个月份的报表数字发生变化。
若想用更复杂的预测模型,应先建立基线。至少比较当前人工规则、简单滚动均值和新模型在相同回测窗口中的表现。模型指标不仅包括预测误差,还要看库存和服务结果;对间歇需求或缺货截断数据,单一平均绝对误差可能无法反映补货决策的真实质量。
这类 SKU 的重点通常不是复杂建模,而是保持数据口径一致、库存账实准确、补货触发及时。可用较长的滚动窗口估计日需求,定期检查采购周期和包装倍数;若服务表现稳定且库存龄合理,不要因为一两次偶发波动频繁改参数。
当平均需求、交期和服务表现持续稳定时,适合建立参数变更阈值。例如需求均值或交期分位数连续多个复核周期发生显著变化,再启动重估;具体阈值应按样本规模和业务承受能力设定,而不必照搬通用百分比。稳定品的管理目标,是减少不必要的人工干预和参数振荡。
如果供应商到货较可靠,缺货主要发生在订单需求突然上升期间,优先检查促销、客户项目、季节、渠道和新品替代等信息。把可预见的活动需求与常态需求分开管理,通常比将所有波动塞进常规安全库存更容易解释。
对无法提前预测的大单,可以考虑客户承诺、订单驱动采购或专门的项目库存,而不是让常规补货参数永久为一次性项目服务。如果高波动是长期特征,应提高复核频率,并评估替代品、共享库存或灵活供应安排。
此时首先对比各供应商、运输方式和订单类型的实际可用交期分布。若延迟集中在某供应商或某个环节,可以谈交期承诺、分批交付、供应商备货、替代来源和异常升级机制。安全库存可以作为临时保护,但要设置复核期限,以免供应问题永久转成仓储成本。
如果供应风险短期确实不可控,可针对高影响 SKU 设置阶段性缓冲,并在记录中写明适用时间、原因和退出条件。不要把临时缓冲同步应用到所有 SKU;不同供应商、仓库和交期路径可能差异很大。
这类商品更适合结合分位数、情景推演、订单可视性和人工例外管理。对高价值且缺货影响大的 SKU,逐项复盘保护期需求和供应风险;对低价值长尾品,可以设定简化规则、替代品策略或按需采购。对需求与交期同步恶化的商品,应检查二者是否相关,避免独立假设导致风险低估。
如果历史样本不足,诚实地标记低置信度,比给出精确到个位数的安全库存更专业。短期可以设置审慎的人工审批、客户沟通和替代供应安排,同时积累到货与需求数据;样本和业务机制明确后,再逐步转向规则化计算。
生命周期后段要同时看剩余销售窗口、供应商最后下单时间、退换货约束和库存处置成本。历史高峰需求不应自动延续到停产后;安全库存的目标也不应只追求不缺货。可以设置逐步下调目标库存、冻结非必要补货、确认最后采购批次和建立旧品替代关系。
对保质期敏感商品,还要按批次看有效期和先进先出执行。总库存充足并不代表可用库存充足:若近效期批次无法满足客户要求,账面库存可能高估服务能力。安全库存管理必须与批次可用性和库存龄结合。

资金紧张时:先识别高资金占用、低缺货影响、可替代和可退货商品,减少无差别缓冲;同时争取供应商小批量、多批交付或寄售。不能简单削减所有安全库存,否则会把现金压力转化为加急采购和服务损失。
仓储容量紧张时:先检查批量库存和呆滞库存,再看安全库存。若库存高主要来自 MOQ 或集中采购,调整缓冲公式不会解决空间问题。可以与供应商协商拆单、优化包装倍数、跨仓共享或建立快速补货协议。
服务要求严格时:明确严格服务指标对应的商品范围和成本责任。对于关键客户或关键生产物料,适当较高的缓冲可能合理;但应同时评估替代方案、供应保障和缺货预案,不能把高服务要求等同于仓库无限备货。
数据条件较弱时:先用少量核心字段建立可信流程,保留人工复核和异常标记。不要因数据不完整就放弃管理,也不要用复杂算法掩盖字段缺失。每一次人工判断都应记录原因,未来才能逐步将经验转成规则。
供应商愿意共享信息时:可讨论滚动预测、库存可视、确认交期和分批交付,让缓冲从单个仓库转为供应链协同。共享信息并不意味着库存风险消失,仍需核实承诺兑现率和异常响应时间,但它可能比企业单方面增加库存更有效。
顺序很重要。先定调整值、后找理由,通常会造成选择性解释;先确认数据和保护期,再比较误差来源,能够减少凭直觉调参。复盘不必每次都更改参数,确认当前参数仍适用,也是有效结论。
参数台账至少保存 SKU、仓库、供应商、复核制度、需求窗口、交期口径、服务目标、计算方法、当前值、建议值、批准人、生效日和下次复核日。若参数因季节、促销或供应风险临时调整,还应保存到期日和退出条件。
异常事件台账记录促销、断供、质量问题、运输中断、盘点差异和紧急采购等事件的开始时间、影响 SKU、数量、处理动作和结束时间。它既用于解释历史,也用于判断当前是否仍处于异常状态。事件结束后,临时规则要进入复核,不能默认永久保留。
台账并不是为了增加文书工作,而是让后续人员能够回答“为什么这个数字是这样”。当负责人变更、供应商切换或库存策略调整时,缺少历史依据会让组织重复踩同一类坑。
月末缺货率和库存金额属于结果指标,出现问题时往往已经晚了。可以增加领先信号:订单确认超时、实际交期连续偏离、预计库存覆盖天数下降、在途逾期、采购申请未审批、验收滞留和需求预测偏差扩大。这些信号能让团队在实际缺货前采取行动。
领先信号也需要阈值和责任人。例如在途订单超过承诺时间仍未确认,就触发采购跟进;预计可用库存将在交货前低于保护量,就触发替代供应或客户协调。阈值应与业务风险匹配,避免告警过多,最终所有通知都被忽略。
安全库存管理至少要同时看服务与库存效率。服务侧可以观察订单满足率、缺货天数、欠交量和加急采购;库存侧可以观察平均库存、周转、库存龄、超储和报废。两组指标一起看,才能识别改善是否以更高成本换来。
如果服务变好、平均库存也上升,要进一步看新增库存是否集中在高风险 SKU,还是平均撒到所有商品;如果库存下降而缺货恶化,应判断是否削减过度或补货执行没有跟上;如果两者同时改善,才有理由进一步验证新的预测、供应协同或流程变化是否产生了持续收益。
需求会变,供应链会变,客户服务要求和商品生命周期也会变。因此,安全库存不应该被当成一个一劳永逸的标准答案。参数是建立在特定数据窗口、流程定义、供应条件和成本取舍之上的阶段性判断;条件变了,参数就需要重新审视。
我更愿意信任能够解释来历、知道适用边界、允许被验证的参数,而不是看起来精确到个位数却找不到依据的数字。模型的价值并非消除不确定性,而是让团队知道不确定性来自哪里、由谁管理,以及继续增加库存是否比改善流程更划算。
如果要立刻开始,不必先做全仓项目。挑一个“缺货有影响、采购周期有波动、数据相对完整”的 SKU,按以下顺序完成一次复盘:
如果企业已有九数云或其他数据分析平台,可以把这次单 SKU 复盘做成可重复的明细模型和异常看板;如果还没有稳定的数据环境,先把时间戳、订单状态和库存口径整理清楚。工具可以缩短取数和追踪时间,但管理效果最终取决于组织是否愿意面对真实误差,并把复盘结论转成采购、仓库和供应商协同的具体动作。
我的最终建议是:不要把安全库存当成仓库里“多放一点”的决定,而要把它当成采购周期风险的可验证预算。每增加一件缓冲,都应能说明它覆盖哪种不确定性;每减少一件库存,也应能说明服务风险由什么措施接住。按采购周期复盘,把原因、过程、结果和成本放在同一条证据链上,安全库存才会从经验数字变成可以持续改进的管理机制。
我一直按供应商说的“10天到货”设库存,但几次补货都拖到两周左右,安全库存还是不够。复盘时我该统计哪些日期,才能判断采购周期究竟该按多少天算?
应优先使用从采购订单正式释放到货物验收合格、可以出库的实际天数,而不是供应商口头承诺的周期。把下单审批、供应商备货、运输、收货检验分别记录,才能看出延误发生在哪一段;如果只记“下单日”和“入库日”,问题可能被错误归因给运输。
例如,以下是一组用于说明方法的20笔订单数据:实际可用周期平均9.6天,中位数8天,90分位数14天。平均值适合描述常态,90分位数则更适合观察较差但并非极端的交付情形。若物料缺货代价高,可将14天作为压力测试参数,而不必直接把所有库存都按14天配置。
复盘时还要检查异常值:某一单因节假日延迟30天,不应未经判断就抬高全年安全库存。先标记原因,再决定它是否会重复发生;可重复的供应商产能不足应纳入参数,偶发且已消除的事件则单独记录。
我知道安全库存要应对需求和交期的不确定性,但不知道两种波动该怎么放进同一个计算里。尤其是供应商交期不稳定时,我担心只按平均日销量乘几天,会把风险算得过低。
在需求与交期近似独立、需求波动相对稳定的前提下,可用安全库存公式:安全库存=服务水平系数 z × √(平均交期 × 日需求标准差²+平均日需求² × 交期标准差²)。再订货点=平均日需求 × 平均交期+安全库存。这个公式把需求波动和交期波动分别计入,比单纯加几天缓冲更容易解释。
举例:平均日需求20件,日需求标准差6件,平均交期10天,交期标准差2天;若采用约95%的周期服务水平,z取1.645。安全库存约为1.645×√(10×36+400×4),即约73件;平均交期需求为200件,再订货点约273件。
这个例子中,交期波动对结果的贡献明显大于日需求波动,因此优先改善供应稳定性,可能比盲目提高预测精度更有效。公式依赖分布和独立性假设;若需求呈促销尖峰、交期与旺季相关,或数据量很少,应按月份或场景分组回测,并把计算结果与缺货成本、资金占用一起评估。
我担心库存参数一改就长期没人维护,也担心每周调整会让采购计划来回波动。有没有一种复盘节奏,能既发现风险,又避免因为几笔异常订单频繁改数?
复盘频率不必对所有物料一刀切。高价值、缺货影响大的关键物料可每月检查需求、交期和服务水平;低价值且供应稳定的物料可按季度复核。出现供应商切换、连续延期、需求结构变化或促销计划调整时,再触发专项复盘,不必等到固定周期。每次复盘至少对照三项:实际缺货次数或缺货天数、实际可用交期分布、库存资金占用。
比如一个季度中,某物料发生3次缺货,且其中2次是交期超过参数上限,应先核实采购周期参数;若没有缺货但库存周转天数持续上升,则要检查需求预测是否偏高或安全库存是否过度保守。为避免参数被少数异常值带偏,可设置调整门槛,例如交期中位数或90分位数连续两个复盘周期变化超过15%,才进入参数变更评审。
变更后保留旧值、新值、依据和生效日期,下一周期检查结果;没有证据时不建议只因一次缺货就全面加库存。
我遇到过账面上有库存却仍然缺货的情况,也遇到过采购按计划下单但到货前需求突然翻倍。复盘时我应该怎样拆分原因,避免把所有缺货都归结成安全库存设低了?
先把缺货事件按时间线还原:缺货发生前的可用库存、当时的需求速度、订单下达日期、承诺到货日期、实际可用日期,以及验收或质检占用时间。这里的关键是使用“可用库存”,而不是账面库存;待检、冻结、已分配库存并不能直接满足新需求。再做三组对比:实际需求与预测需求对比,判断是否需求突增;
实际交期与参数交期对比,判断采购执行是否偏慢;缺货前库存与再订货点对比,判断触发是否及时。比如需求仅比预测高5%,但到货晚了6天,主因更可能是交付波动;若交期正常而需求翻倍,则应复核促销或项目需求是否纳入计划。
还有一个容易忽略的偏差:缺货期间,销售记录只能看到已满足需求,未交付订单可能被漏记,导致系统低估真实需求。复盘时应把缺货订单、延期订单或客户取消记录纳入需求口径。确认原因后再采取对应措施:库存参数不足才调安全库存,采购延误要处理供应商与跟单节点,需求突增则改善需求协同,避免用加库存掩盖流程问题。
