仓库安全库存管理检查,最容易被误判的一点是:补货点算得出来,不等于补货点管得好。若日均需求、采购提前期、缺货等级和库存口径各用各的,系统里即使有一串精确到个位数的补货点,仓库仍可能同时出现滞销积压和关键物料断供。检查的重点不是“有没有设置”,而是这项设置能不能追溯、能不能解释、能不能在需求或供应变化后及时更新。
我检查安全库存时,会先把补货点视为一条管理规则的结果,而不是孤立参数。它至少应该回答五个问题:何时触发补货、补多少、由谁处理、依据哪段数据计算、遇到异常由谁复核。缺少其中任何一环,补货点都可能只是系统里的静态数字。
一个可用的补货点,通常由提前期内的预期需求和安全库存构成。简化表达为:补货点=提前期需求+安全库存。这条公式并不复杂,真正影响结果的是需求数据、提前期定义、服务目标、库存状态和复核机制是否一致。
因此,补货点可以作为标准化管理的“压力测试”:它把需求计划、采购执行、仓库账实、供应商交付和异常处理集中到一个可检查的参数上。若一个物料的补货点解释不清,通常不是计算器的问题,而是数据口径或责任链有断点。
我建议把检查结果拆成四个维度,不要只用“参数已维护”作为合格标准。数据质量回答输入是否可信;计算逻辑回答公式是否适用;执行质量回答触发后有没有动作;复核质量回答业务变化后能否更新。
| 检查维度 | 关键问题 | 常见不合格信号 | 可留存证据 |
|---|---|---|---|
| 数据质量 | 需求、库存、提前期的统计口径是否统一 | 销售出库、生产领料和调拨被混算,或库存含冻结量 | 字段字典、数据源清单、对账记录 |
| 计算逻辑 | 安全库存是否体现波动和服务要求 | 所有物料统一按固定天数设置 | 参数公式、分类规则、测算样例 |
| 执行质量 | 达到补货点后是否形成采购或调拨动作 | 预警长期未处理,或人工重复下单 | 预警记录、采购单、异常关闭记录 |
| 复核质量 | 参数是否按风险或变化频率复审 | 多年未更新,新增物料照搬旧参数 | 审批记录、版本历史、复核日历 |
若要快速形成初步判断,我会先抽取一批物料,计算“有完整依据的补货点占比”,再看这些物料触发后是否产生有效动作。这个比例不是行业统一标准,而是企业自己的管理基线;重要的是同一口径持续追踪,并能解释偏差来自何处。

如果资源有限,我会优先检查高价值、长提前期、需求波动大、断供后影响严重的物料,而不是先把所有物料平均检查一遍。低风险物料的参数可以采用简化规则,但简化不应等于没有口径、无人复核或不保留依据。
最值得管理者追问的不是“安全库存设了多少”,而是“如果这个数明天失效,我们从哪一天的数据、哪条业务规则和哪位责任人的判断中发现它”。这句话能把检查从参数盘点带到管理闭环。
仓库需求不一定等于销售出库量。制造企业可能同时存在生产领料、售后备件、试制消耗、项目备货和内部调拨;贸易企业可能有订单出库、促销备货、退货再销售和寄售库存。若把不同性质的流量直接加总,平均需求会被偶发事件拉高,或者被漏记的内部消耗压低。
我通常会先追问:补货点服务的是哪一种需求?预测对象是成品、原材料还是备件?库存在哪个仓、哪个库位、哪个组织层级上可用?例如,区域仓有货不代表工厂当天可领,质检冻结库存也不能简单视为可用库存。
需求窗口同样重要。用近30天平均值适合需求相对平稳的品类,却可能错过季节波动;用近12个月平均值能覆盖季节周期,却可能稀释近期结构变化。没有一种窗口适合全部物料,窗口选择要与业务周期和更新频率对应。
采购提前期常被直接填写为合同约定天数,但仓库真正承受的是从需求触发到物料可用的总时间。它可能包含审批、下单、供应商备货、运输、收货、质检和上架。若只统计供应商发货前的时间,补货点会系统性偏低。

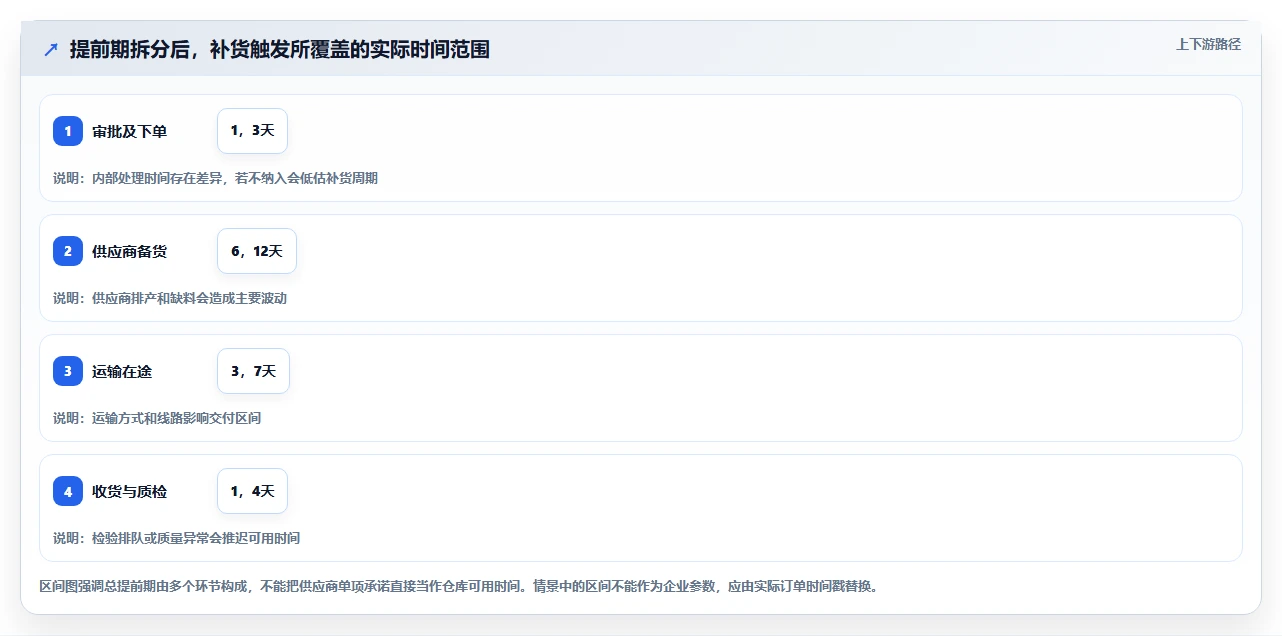

我会将提前期拆成若干可观察节点,并采用实际订单的日期时间戳核对。比如下单至发货平均8天、在途5天、收货质检2天,实际可用提前期更接近15天,而不是供应商承诺的8天。是否包含周末、停工日和跨境清关,也要先统一定义。
平均值还可能掩盖尾部风险。若大多数订单15天到货,但少量订单超过30天,关键物料只看平均值可能低估断供风险。应同时观察中位数、分位数和超期比例,并判断超期是否来自供应商、运输还是企业内部处理。
补货判断一般要使用库存位置,而非只看货架上的现存量。常见口径是:库存位置=可用现货+已确认在途量-未交订单需求。不同系统对采购在途、调拨在途、冻结库存、预留量的定义可能不同,计算前必须写清楚边界。
如果库存位置将未确认的采购计划也算作在途,系统可能认为无需补货,实际却没有可靠货源;如果未扣除已承诺订单,系统则可能重复采购。账面库存与实物库存的偏差也会直接扭曲触发时点,因此盘点差异应进入补货点检查,而不是被当作仓库的独立问题。
这就是为什么补货点检查需要跨部门:计划提供需求,采购提供订单与交期,仓库确认可用状态,财务或主数据团队维护成本及物料信息。若数据只在某一张个人表格里完整,管理标准化仍未真正形成。
在正式计算前,我会建立一张简短的口径表,至少写明物料编码、需求类型、统计周期、计量单位、仓库范围、提前期起止点、在途定义和责任人。它看似增加工作量,实际上能避免同一物料在不同报表中出现多个“正确答案”。
建议将单位换算也纳入检查。例如采购以箱为单位、领料以件为单位,若箱规变化而换算系数未更新,日均需求和在途数量都会出现倍数级错误。对多包装、多单位或替代料,应明确计算单位及换算规则。

“所有物料备7天”容易执行,也容易失真。对日耗稳定、补货频繁的常用辅料,7天可能过多;对交期长、需求尖峰明显且停线影响大的关键件,7天又可能远远不够。统一天数适合作为过渡性规则,不适合作为长期的唯一策略。
固定天数的另一个问题是,它把“需求水平”和“风险波动”混为一谈。日均消耗100件、波动很小的物料,与日均消耗100件、经常出现200件峰值的物料,不应只因为平均数相同就设成相同库存。
如果只按平均日需求乘提前期,得到的是“平均情况下的提前期需求”,不等于能够应对波动的安全库存。需求突然上升、供应商延迟、质检不通过,都可能使实际消耗超过这条平均线。
反过来,安全库存也不是越多越好。若为了避免一次缺货不断提高参数,库存占用、过期、损耗、库容和盘点成本都会增加。正确做法是让缓冲量与服务目标、波动水平和缺货后果匹配,而不是用堆货替代过程管理。
补货点触发时,如果系统只比较现存量,就容易忽视已经下单但未到货的数量,也可能忽略已分配给订单的货。前者会造成重复采购,后者会让表面库存充足、实际可承诺量不足。
但把所有在途都当成可靠供应也有风险。取消风险高、交期未确认或供应商尚未接受的采购单,不应与已确认在途等价。我的做法是把在途按可信状态分类,检查计算口径是否与采购执行状态一致。
促销、项目订单、设备改造和年度备货会显著影响需求序列。若直接把一次性峰值纳入长期平均,补货点可能持续偏高;若把真实的旺季需求当作异常剔除,旺季前又会备货不足。
检查时要识别需求事件的业务原因,并区分“应被预测的重复季节性”与“无需长期复制的偶发订单”。如有明确项目,应通过项目需求或订单驱动安排供货,不一定都塞进常规安全库存参数。
补货点会随着供应商、运输路线、产品生命周期、需求结构和包装规格变化而失效。一个曾经准确的参数,在供应商交期从10天延长到18天后仍保持原值,就不再是标准化,而是被系统固化的历史假设。
复核也不能只靠年度定时任务。若连续出现缺货、交期超期、库存周转异常、需求预测误差扩大或替代料切换,应触发事件复核。重要物料可以按月或按季度复核,稳定低风险物料可以拉长周期,但要有明确的触发条件。
参数覆盖率很容易做成漂亮数字,却不能证明规则有效。若所有物料都有补货点,但大量参数复制自旧表、没有数据来源,覆盖率越高,可能只是把未经验证的假设铺得更广。

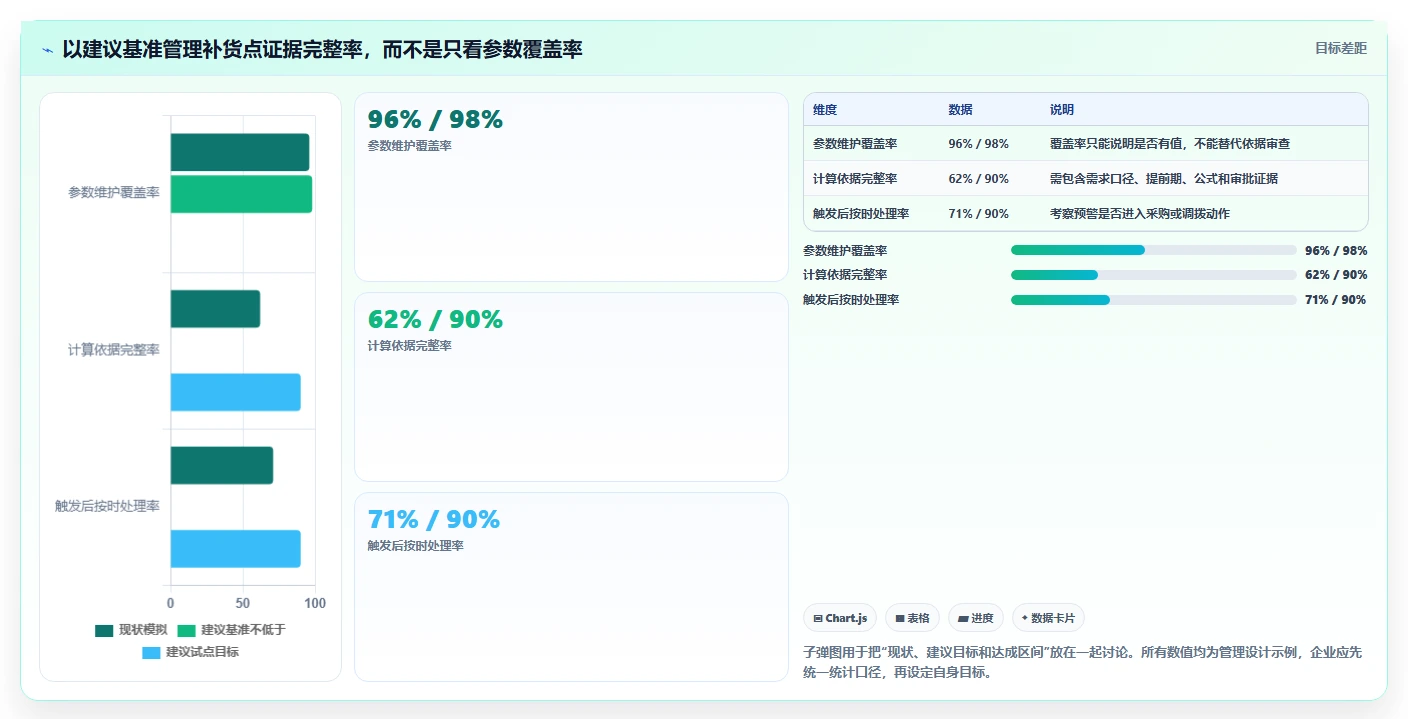

我更关注三类质量指标:参数证据完整率、触发后按时处理率、参数失效后的复核闭环率。它们分别检验设定基础、日常执行和持续改进,能比单一覆盖率更接近真实管理质量。

当日需求相对稳定、提前期固定时,可用简化公式:安全库存=服务系数×日需求标准差×提前期平方根。补货点=日均需求×提前期+安全库存。这里的服务系数由企业服务目标和可接受风险决定,不是所有物料都使用同一个值。
若需求相对稳定,但提前期存在明显波动,可把交期波动纳入缓冲。若需求和提前期都波动,在近似独立、数据分布相对稳定的前提下,可采用:安全库存≈服务系数×√(提前期均值×日需求方差+日均需求²×提前期方差)。实际应用应确认单位一致,并由计划或供应链负责人审核假设。
这些公式并非适用于所有物料。需求间歇、一次性、强季节性或生命周期短的商品,正态分布假设可能不成立。此时可按订单、季节窗口、关键事件或分位数需求制定策略,不要因为公式容易写进表格,就让不合适的模型看起来很科学。
计算前,我会核对需求单位与提前期单位是否匹配。若日均需求来自自然日、提前期使用工作日,直接相乘会偏差;若销售数据按周聚合、交期按天计算,也必须先转换到一致的时间尺度。
数据窗口应避开明显的缺失和异常,但不能简单删除所有高值。退货冲销、重复单据、系统切换等属于数据错误,可以按规则处理;促销峰值、真实故障需求和旺季消耗则是业务现象,要判断未来是否可能重现。
服务水平不是越高越好。缺货会导致停线、违约或关键客户流失的物料,可以接受更高库存成本以换取更低缺货风险;一般耗材或容易替代的商品,则可以接受较低保障水平,减少库存占用。
不要只按采购金额给物料分类。低单价零件也可能卡住高价值成品;高金额物料也可能有稳定供应和快速替代。分类时至少结合年消耗金额、需求波动、供应风险、缺货后果和替代难度,形成能解释的分层规则。

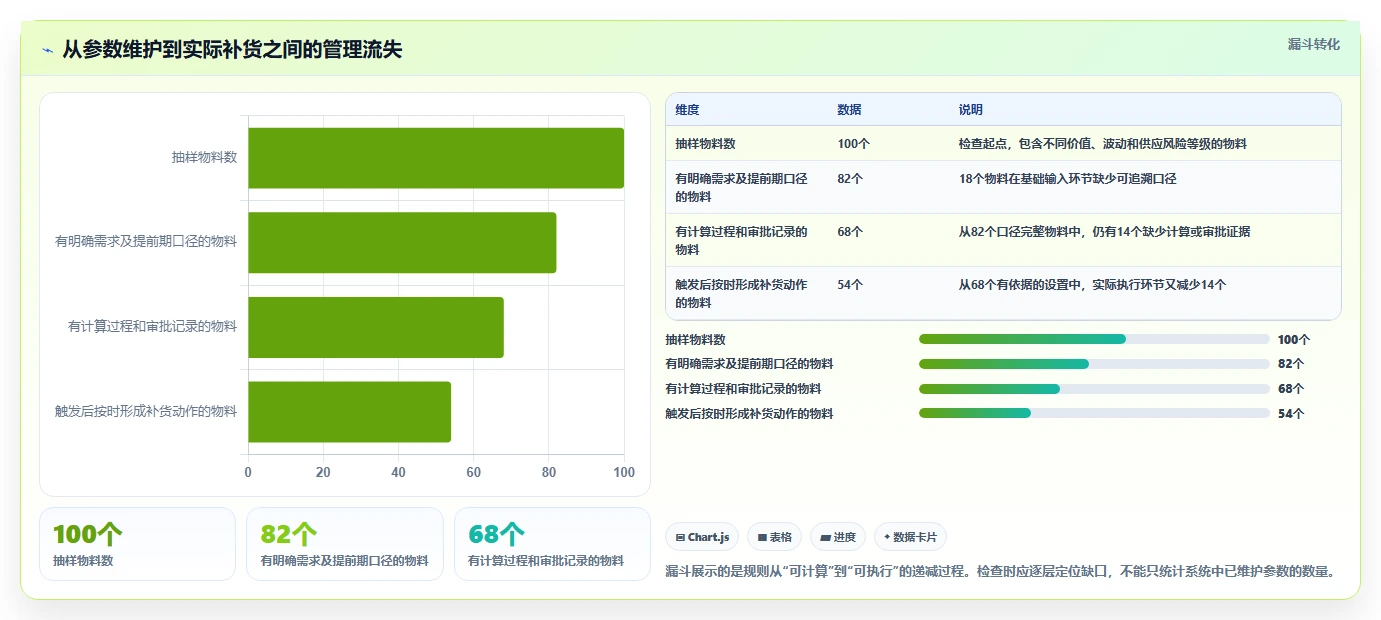

参数设置得再准确,如果触发信号没有被读取、处理或升级,依旧不能保护供货。检查应追踪一条真实记录:库存位置何时低于补货点、预警何时产生、责任人何时确认、采购或调拨何时建立、预计到货是否更新。
还要确认系统是否存在“信号触发但不下单”的合理情形,例如需求即将结束、已有替代物料、订单即将取消或供应商限制最小订购量。合理例外应有原因码和审批记录;没有原因的人工忽略,不应被当作正常操作。
缺货并非都因补货点过低。可能是需求数据延迟、交期估计错误、供应商未按承诺交付、收货质检积压、库存账实不符或预警责任人漏处理。分析时先把原因分层,避免用“仓库没备够”掩盖上游问题。
相反,库存过多也不必然说明补货点过高。可能是采购批量过大、最低订购量限制、订单取消、需求下降或在途无法及时调整。补货点负责回答何时补,补货批量负责回答补多少,两者要分开诊断。

一张合格的检查底稿不必复杂,但应能让另一位同事复算。建议记录物料、仓库、需求窗口、需求均值与波动、提前期样本数、交期均值与分位数、库存位置定义、服务目标、公式、结果、审批人和下次复核时间。
同时保留参数变更前后值及变更原因。例如“由1200件调整到1650件”并不足以说明管理动作;还应写明是交期均值变化、促销需求加入,还是服务等级调整。这样后续才能判断参数有效性,而不是只看到数值被改过。
下面使用一个示意仓库场景说明检查方法。案例数据是情景模拟,不代表任何企业的真实经营结果,也不是产品效果承诺。示例是一家同时有常规销售和售后备件业务的制造企业,选取120个物料,观察连续12个月的需求、采购订单、收货和库存记录。
团队原先用人工表格维护补货点,参数来自计划员的经验值。抽样发现,有些物料的计算使用销售出库,有些使用生产领料;部分采购提前期只统计供应商备货,不含运输和质检。另有一部分在途订单没有区分已确认与待确认状态。
为避免把问题归咎于工具,案例先统一物料编码、单位、仓库范围和库存状态,再把补货规则写成字段口径。分析层使用九数云作为数据整理与可视化示例:将ERP导出的需求、库存和采购记录按物料及日期关联,检查字段逻辑、计算中间值和异常名单。实际可用能力需以具体系统配置和数据接口为准。
第一轮不急着重算所有参数,而是筛出有明显信号的物料:参数为空、长期不变、补货点低于近期提前期需求、现存与在途重复计入、连续多期没有消耗却仍有较高安全库存。筛查结果只是风险线索,不能直接等同于错误清单。

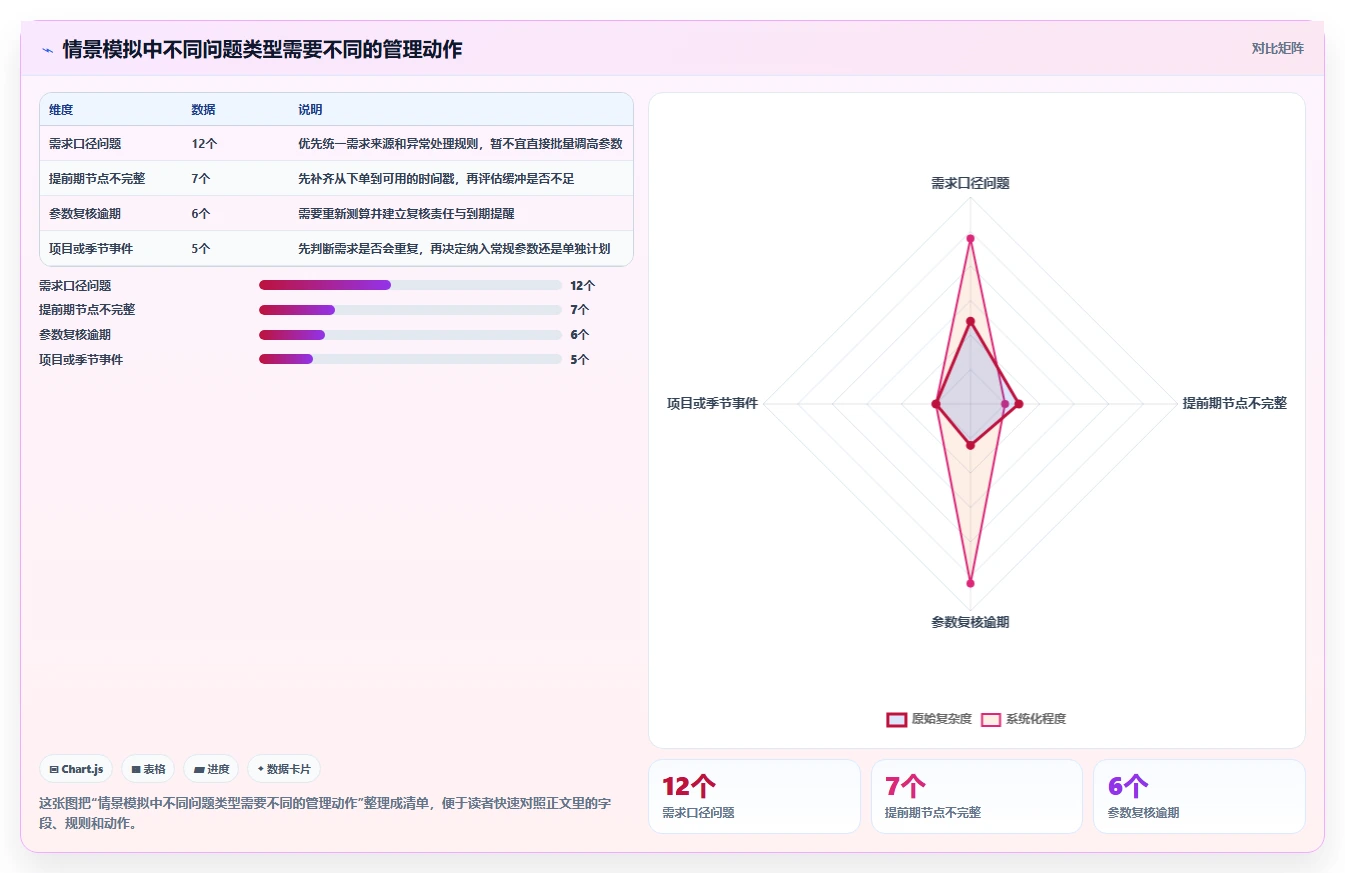

在模拟的120个物料中,30个物料触发至少一项异常筛查条件。其中12个是数据口径问题,7个是采购提前期只覆盖部分环节,5个是需求存在项目或季节事件,6个是历史参数未按变更复审。每个类别的处理动作不同,因此把异常名单细分比单纯统计异常总数更有价值。
使用数据分析平台的价值在于把计算过程透明化,而不是自动替代业务判断。团队可以让计划、采购和仓库对同一组物料查看需求趋势、实际交期分布、库存位置与缺货记录,再逐项确认异常成因。对于无法从源系统解释的数据,先补口径,再做参数调整。
假设某关键零件近6个月日均需求为80件,日需求标准差为20件;实际可用提前期均值为12天,波动较小。企业将该物料的服务目标对应服务系数暂设为1.65。按固定提前期近似,安全库存约为1.65×20×√12,约114件;提前期需求为80×12,即960件,补货点约为1074件。
这里的数字只展示计算方法,不能直接照搬。正式采用前,应确认需求样本没有因缺货而被低估,因为缺货时实际消耗记录可能只反映发出量,不反映未满足的需求;还要核对12天是否包含收货质检,以及补货点比较的是库存位置还是现存量。

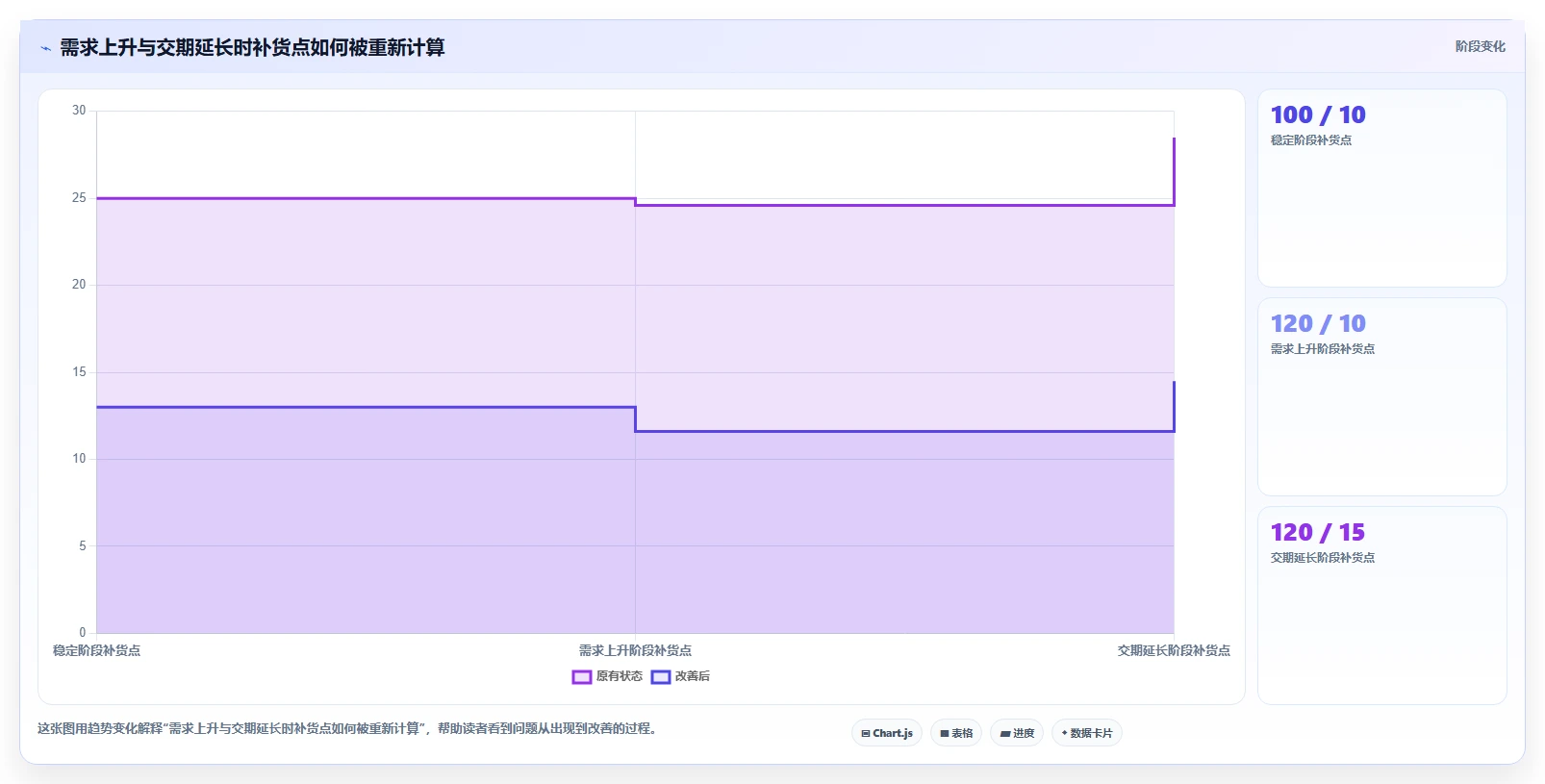

复核后若发现实际交期均值已从12天升至17天,补货点就需要重算,而不是只把安全库存加几十件。按同一简化假设,提前期需求变成1360件,安全库存约为1.65×20×√17,约136件,补货点约1496件。变化主要来自提前期需求,说明交期基础数据对结果影响很大。
每个异常物料应有负责人、问题分类、处理期限和复核证据。例如,提前期口径缺失由采购补齐节点数据;库存状态不一致由仓库与系统负责人核对;季节性需求由计划确认下一季预测;参数计算通过后由授权人审批。
在九数云或其他分析环境中,可以把异常物料按风险等级、问题原因和责任部门展示,定期刷新数据后观察未关闭事项。重点不在于做一张视觉上复杂的看板,而是确保清单能追到原始记录,且能回答“谁在何时完成了什么处理”。
| 示意检查项 | 检查前模拟结果 | 处理动作 | 建议持续观察 |
|---|---|---|---|
| 需求口径不一致 | 120个物料中12个存在口径疑点 | 按物料用途统一需求来源并标注排除规则 | 口径完整率、需求数据对账差异 |
| 提前期缺少节点 | 7个物料只记录供应商备货期 | 补充下单、运输、收货及质检时间戳 | 实际可用提前期均值及高分位值 |
| 参数未随业务复审 | 6个物料的参数多年未变更 | 结合需求、交期和缺货记录重算并审批 | 参数复核逾期率、异常关闭时间 |
| 需求事件未分类 | 5个物料受到项目或季节需求影响 | 判断纳入长期模型、单独计划或一次性采购 | 事件需求占比、活动后剩余库存 |

这个案例说明,分析工具能提高筛查、对账和复核的可见性,但不能替代主数据治理、供应商沟通和审批责任。若源系统的物料单位错误,报表可以更快地呈现错误,却不会自动把错误变成正确数据。
案例中的比例与参数都是情景模拟,不应写成行业基准,也不应据此承诺库存下降或缺货率改善。若企业要验证改进效果,应设置明确的基线期、试点物料组和对照口径,比较缺货、库存占用、紧急采购和参数复核效率,并记录同期的需求变化。
关于九数云的具体产品能力、接口范围和使用条件,应以其官网与实际服务说明为准。这里的重点是展示一种检查思路:将分散的业务记录按同一物料和时间口径关联,呈现计算依据、异常原因和处理进度,而不是把某个平台描述成自动生成正确补货点的黑盒。

若盘点差异频繁、冻结库存状态不准、在途订单记录不完整,先不要大规模重算补货点。否则新参数会建立在错误库存位置上,触发信号反而更难解释。应先挑选高风险物料核对系统状态、实物位置、预留需求和在途可信度。
这类企业可先做“库存位置对账日”:逐项比较可用现货、冻结量、待收货、已分配需求和系统补货判断。待账实差异和状态口径稳定后,再开展全量参数复核。期间对关键物料可由授权人员临时监控,但要限定有效期并留下审批记录。
对历史需求平稳、供应商交付可靠、缺货影响有限的物料,不必追求复杂模型。可以按固定复核周期使用简化计算,并为需求或交期超出阈值设置重新测算条件。
简单规则也要明确统计口径和例外处理。例如“连续三个月需求均值变化超过20%时复核”是一个可讨论的内部触发规则,但20%不是通用标准,应结合企业波动容忍度、样本量和物料风险校准。
对促销、季节、项目或新品导入物料,先确认需求变化是周期性重复还是一次性事件。重复旺季可以用季节窗口和提前备货计划管理;一次性项目可以按项目单或订单计划采购,避免把峰值永久固化进补货点。
若历史上存在缺货,观察到的实际出库量可能低于真实需求。应结合缺货订单、延期交付、客户未满足数量或生产停线记录还原被截断的需求,否则模型会把缺货期误判成低需求期。
进口件、单一来源零件或交期尾部很长的物料,单纯提高安全库存可能仍挡不住极端延迟。应同时评估供应商备援、替代物料认证、采购订单拆分、提前锁产能和交期升级机制。
如果供应商交期波动远大于需求波动,检查重点应放在交期分布和延迟原因,而不只是提高服务系数。库存只能吸收有限范围的波动;对长期不可控的供应风险,需要采购策略和产品设计共同处理。
新品没有足够历史数据时,不应伪装成精确统计。可参考相似产品、工程用量、订单预测和供应商交期设定临时参数,并明确样本不足、风险假设和复核日期。随着实际需求逐步积累,再用真实数据替代类比值。
低频备件尤其容易出现“过去一年没有需求,所以安全库存为零”的误判。若缺货会导致维修停机、法规风险或长期客户服务中断,应结合失效模式、设备保有量、替代来源和补货周期评估,而不能只按历史出库频次排序。
多仓网络不能把每个仓库的安全库存独立相加而不评估调拨能力。若仓间调拨快、库存可见且调拨成本可控,可以在中心仓集中部分缓冲;若区域仓承担紧急交付、跨仓运输慢或调拨受限,则需要分散保障。
检查时要把仓库层级与补货策略对应起来。中心仓补货点可能服务于供应商交期,区域仓补货点则还要考虑中心仓调拨周期。把两个层级用同一提前期套算,会出现一边集中积压、一边末端断货。
提高服务目标通常会增加安全库存,降低断供概率,却占用资金和仓储空间。降低库存并不是天然的效率提升;如果因此增加加急运输、停线损失和客户违约成本,账面库存下降可能只是把成本转移到其他环节。
建议对关键物料估算缺货成本和持有成本。缺货成本可以包括停线损失、紧急采购溢价、客户补偿和恢复生产时间;持有成本可以包括资金占用、仓储、过期、损耗与盘点。即使无法精确货币化,也应按高、中、低分级,支持服务目标差异化。
每个物料都用复杂模型,理论上更细致,实际可能造成维护和解释成本过高。若数据质量、人员能力和系统更新频率跟不上,复杂参数会迅速变成无人维护的黑盒。
我更倾向分层治理:高价值、高波动、高供应风险物料采用更细的需求与交期分析;中风险物料采用定期简化计算;低风险且易替代物料使用基础规则。分层不是放弃标准化,而是让标准化成本与风险影响匹配。
| 物料特征 | 建议管理方式 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 高价值且缺货后果严重 | 高频复核、明确服务目标、审批留痕 | 提高风险可见度,减少关键断供 | 分析和审批投入较高 |
| 需求稳定且供应可靠 | 简化公式、较长复核周期、设异常触发 | 维护成本低,规则易执行 | 对突发变化的响应依赖触发机制 |
| 需求间歇且难以替代 | 结合失效后果、备件策略和供应保障 | 避免仅按历史均值低估风险 | 需求预测不确定,可能产生呆滞库存 |
| 需求季节性明显 | 使用季节计划或阶段性参数 | 避免全年维持旺季库存 | 计划协同和季前准备要求更高 |
自动预警可以减少人工巡检,但如果主数据错误,自动化会更快地重复错误;完全依靠人工判断,又容易受经验差异和工作负荷影响。较稳妥的做法是低风险物料自动形成建议,高风险或异常物料进入人工复核,并记录覆盖原规则的理由。
应明确自动规则的边界:采购最小量、包装倍数、预算限制、供应商停产、替代料切换等因素可能使建议数量不能直接转成订单。补货点判断何时触发,补货批量决定下单数量,两项规则应分别测试和授权。
统一模板可以提高可比性和培训效率,但每个业务单元都存在特殊场景。完全统一会把例外藏进个人表格;无限允许例外则会削弱控制力。有效的做法是把例外设计成正式规则:说明适用范围、批准人、有效期限和复核条件。
例如紧急备货、客户指定库存、寄售品和质量隔离品,可能需要单独库存分类或单独需求逻辑。例外不是管理失败,没有理由、没有期限、没有复核的例外才是标准化失效。

不建议一开始就全仓库、全物料推翻重算。先选取30至50个有代表性的物料,覆盖高价值、长交期、需求波动、季节性、低频备件和稳定耗材。小样本能暴露口径问题,也便于计划、采购和仓库共同复核。
第1至2天:选样与定口径。明确物料范围、仓库范围、需求类型、观察期、提前期起止点和库存位置定义。
第3至5天:对账与异常筛查。核对需求、库存状态、在途记录和单位换算,列出数据缺口及风险物料。
第6至9天:重算与业务复核。根据稳定性和风险选计算方法,检查服务目标、需求事件和交期波动。
第10至12天:形成责任清单。为每个问题确定负责人、处理期限、审批要求和复核证据。
第13至14天:回看执行结果。模拟或跟踪触发信号,验证建议是否能转成采购、调拨或有依据的例外处理。
这个时间安排是便于启动的建议,不是固定项目周期。若源数据分散、编码不一致或跨组织流程较复杂,应先延长数据治理阶段,而不是为了按期交付跳过口径确认。
物料与组织:物料编码、描述、计量单位、仓库、物料分类、替代关系。
需求依据:数据来源、统计窗口、日均需求、需求波动、异常事件及处理规则。
供应依据:提前期起止点、样本数量、均值、分位数、超期比例和主要延误原因。
库存依据:现存可用量、冻结量、在途状态、未交需求、库存位置定义。
计算结果:服务目标、使用公式、安全库存、补货点、补货批量及单位说明。
管理记录:责任人、审批人、变更原因、生效日期、下次复核日期和例外说明。
底稿的目标不是增加填表工作,而是让补货点可复算、可复核、可追责。若字段无法从现有系统稳定获得,可以先记录数据缺口及临时口径,并为临时口径设定失效日期。
参数质量建议至少从四类指标观察:证据完整率、预警处理及时率、缺货或紧急采购表现、库存占用或呆滞风险。只追踪缺货率,团队可能通过过量备货降低缺货;只追踪库存金额,又可能牺牲服务水平。
指标应按物料风险分层,不宜把不同服务目标、不同交期和不同业务模式的物料混在一起排名。还应记录同期的促销、供应商停产、产能调整和系统切换等事件,避免把外部变化误判为参数策略效果。
试点后可以比较基线期与试点期的缺货次数、紧急采购金额、平均库存、过期损失和人工处理时间。若数据变化主要由季节或订单结构改变造成,就不能简单归因于补货点优化;必要时设置对照物料组,或按相同季节窗口进行比较。
我认为,安全库存管理真正成熟的标志,不是公式多复杂,也不是参数覆盖率达到100%,而是管理者能够解释一个补货点为什么是这个数、适用到什么时候、触发后由谁行动,以及什么情况会让它失效。
下一步可以从一件小事开始:选出最容易断供的20个物料,逐个核对需求口径、完整提前期、库存位置和触发记录;把每个差异标注为数据、模型、执行或复核问题。先修复这20个物料的闭环,再按风险扩展到全仓库。
安全库存不是为了让仓库“看起来有货”,补货点也不是一个越精确越可信的数字。真正有质量的设置,是在库存成本、供应不确定性和服务承诺之间作出可解释的取舍,并能用后续结果不断验证和修正。
我想检查仓库的安全库存设置是不是有依据,但只用平均日耗量乘采购周期,感觉一遇到供应商延期或需求波动就不够用。我应该把哪些数据放进公式,才能分清补货点和安全库存各自解决的问题?
补货点不是安全库存的另一个说法。补货点由采购提前期内的预计需求和安全库存构成;前者覆盖正常消耗,后者主要应对需求或交期的不确定性。常用表达式是:补货点=平均日需求量 × 平均采购提前期+安全库存。举一个便于复核的示例:某物料日均需求量为 20 件,日需求标准差为 4 件;
平均提前期为 8 天,提前期标准差为 2 天。若需求与交期相互独立、目标服务水平约为 95%,可用安全库存估算式:安全库存≈1.65 × √(提前期均值 × 日需求方差+日需求均值² × 提前期方差)。按这组数据,安全库存约为 68 件,补货点约为 228 件。
这个数字是用于说明计算逻辑的示例,不是通用标准。它依赖需求和交期数据质量,也依赖所选服务水平。需求有明显季节性、促销峰值或间歇性时,直接用全年的平均值和标准差,可能把高峰低估、把淡季高估。落地时还要明确触发口径:应比较库存位置,即现有可用库存+在途采购量-欠交量,而不是只看货架上的实物数量。
否则已经下单但尚未到货的物料可能被重复补货。计算结果还应结合最小订购量、包装倍数和供应商交货日历进行取整,并保留取整前后的记录。
我不只想确认系统里有没有补货点,还想判断这些数值是不是按统一规则维护的。我应该抽查哪些记录和操作证据,才能看出补货点是经过测算、审批和复核,还是长期没有人更新?
判断标准化,关键不是参数“已填写”,而是同一套规则能否从数据来源追溯到补货动作,再追溯到异常处理。抽查时可选取不同物料类型的样本,例如高价值常用件、低频备件和交期不稳定物料,避免只看最容易管理的一类。
检查项应看到的证据典型风险信号 参数依据需求与交期数据区间、计算方法、目标服务水平只有一个补货点数值,无法解释来源 责任与审批维护人、审批人、生效日期和变更记录参数被改动但没有原因或留痕 触发与执行库存位置触发记录、请购或采购单时间低于补货点后没有动作,或重复下单 复核与纠偏缺货、积压、延期事件及参数复核记录同一物料反复异常,参数多年不变 可以把“有依据、有责任、有执行、有复核”作为四个基本检查维度。
若需要设定内部抽查线,可先观察最近一个季度的样本,再设定例如参数记录完整率、触发后按时处理率和异常关闭率等指标;这些是管理看板的起点,不应被误当成适用于所有仓库的行业标准。特别要区分参数错误和执行错误:补货点合理,但审批或采购动作延迟,问题在流程执行;
采购及时但仍频繁缺货,才需要进一步核查需求预测、交期波动、安全库存或数据口径。把两类问题混在一起,会导致仓库只增加库存,却没有修复真正的管理缺口。
我担心所有物料都按季度统一复核,既耗时又抓不住真正的风险;如果只在缺货后调整,又可能已经影响生产或交付。我该怎样安排复核频率,并判断什么时候需要提前重算?
复核频率不宜只按固定日历决定,较稳妥的做法是“定期复核+事件触发”。定期复核保证参数不会长期过期;事件触发则在需求结构、供应商表现或业务约束发生变化时及时重算。优先级可以综合价值、需求波动和供应风险判断。高价值且需求稳定的物料,重点核对金额影响和数据准确性;
低频但停供影响大的备件,不能因为历史用量少就设置极低库存;需求波动大或交期不稳定的物料,则应更频繁检查安全库存假设。ABC 分类能帮助排查价值集中度,但单独使用 ABC 不足以代表缺货风险。
建议重点监测几类触发事件:实际采购提前期持续偏离主数据、近期需求明显高于历史基线、促销或生产计划改变、供应商切换、最小订购量变化,以及发生缺货或紧急采购。触发后先确认异常是否为一次性事件,再决定更新参数,避免一次性大单把长期需求均值抬高。
执行上,可从高风险物料开始做月度例外复核,对其他物料按季度或半年度抽查,并记录下次复核日期。具体节奏应根据物料数量、供应风险和管理能力设定;重要的是保存复核人、数据区间、调整理由和生效时间,让后续人员知道数值为什么变化。
我发现系统已经有补货点,但有些物料仍然临时缺货,另一些却长期堆在库里。我想知道应该先查参数本身,还是查库存计算和采购执行,避免一出问题就简单提高安全库存。
先查补货点触发时使用的库存口径。若只按现存实物判断,没有计入在途量,可能造成重复下单;若把已分配给订单的数量仍当作可用库存,又可能让系统迟迟不触发补货。建议逐笔核对可用量、在途量、欠交量和触发时间。再查需求与提前期数据是否代表当前业务。
新产品爬坡、季节性变化、生产计划调整或供应商延期,都可能使过去的均值失效。若异常只发生在某一时段,不宜立刻永久抬高参数;应先判断是持续变化还是短期扰动,并记录调整依据。积压也不一定是安全库存过高。采购最小批量、整包装倍数、重复下单、需求取消和呆滞库存,都可能造成库存超过补货点所暗示的水平。
核查时应同时查看补货量规则、采购未结订单和需求变更,而不是只改安全库存数字。一个实用的诊断顺序是:先核对库存位置,再看触发记录和采购响应时间,然后验证需求与交期数据,最后检查订购批量和例外审批。连续记录缺货次数、紧急采购次数、超储金额及触发后下单耗时,按物料分组观察变化。
若缺货下降但超储快速上升,说明调整可能只是用更多库存掩盖了流程或数据问题。


读者评论
以前只核对补货点有没有维护,没留意在途是否已确认、冻结库存有没有剔除。把库存位置口径也纳入检查,确实更容易发现重复采购和账面充足但实际缺料的问题。
提前期拆成审批、备货、运输和质检几段很实用。供应商说的交期不一定等于仓库可用时间,最好直接用订单和收货时间戳核对。
文中提醒不要把公式套给所有物料,这点很重要。季节品和项目型需求用长期平均值容易失真,参数还应结合需求事件和复核记录来看。
