仓库安全库存管理操作手册:补货点设置对应的风险排查步骤
安全库存看起来只是货架上的一组数量,实际却同时受需求波动、供应周期、采购批量、库存准确率和缺货成本影响。某个 SKU 连续两周没有缺货,不代表补货点设置正确;如果这两周恰好没有促销、供应商也没有延迟,库存可能只是暂时安全。设置补货点时,我更关注一个问题:当需求或交期发生变化,现有规则能否及时发现风险、触发行动,并避免把库存越补越多。
补货点,也常称再订货点,通常表示库存位置降到某一水平时应启动补货。基础计算关系是:补货点=补货提前期内的预期需求+安全库存。这里的库存位置一般不只是货架上的现货,还要考虑已下单未入库的数量,并扣除已分配或已承诺的数量。
如果只看现存量,已在途的采购订单可能被忽略,导致重复下单;如果只看账面量而不看已分配量,系统可能显示“库存充足”,但可用于新订单的数量其实不足。补货点必须对应一个清晰的库存口径,不能把“仓库有多少”“现在还能承诺多少”和“何时下单”混成一个字段。
在需求与交期相对稳定时,可用“日均需求×平均交期+安全库存”作为起点。需求和交期都存在波动时,更稳妥的做法是根据服务目标和历史波动估算安全库存,再用滚动数据验证。公式给出的是初始规则,不是免检结论。
我建议在制度和报表中把这三个定义直接写出来。补货点看库存位置还是可用库存,取决于采购提前期、订单锁定方式和库存系统的更新节奏;关键不是选一个听起来正确的名词,而是让仓库、采购和计划人员使用同一口径。
一条可用的补货规则至少要说明:什么数据触发预警、由谁确认、何时下单、采购量如何确定、异常交期如何升级、补货后如何复核。只有阈值而没有责任人和处置时限,补货点就只是报表上的数字。
我通常把判断拆为四层:先确认数据可信,再确认公式适用,然后检查供应与库存约束,最后观察补货动作是否按时完成。若顺序颠倒,团队容易把数据误差当成需求波动,最后用增加安全库存去掩盖基础问题。

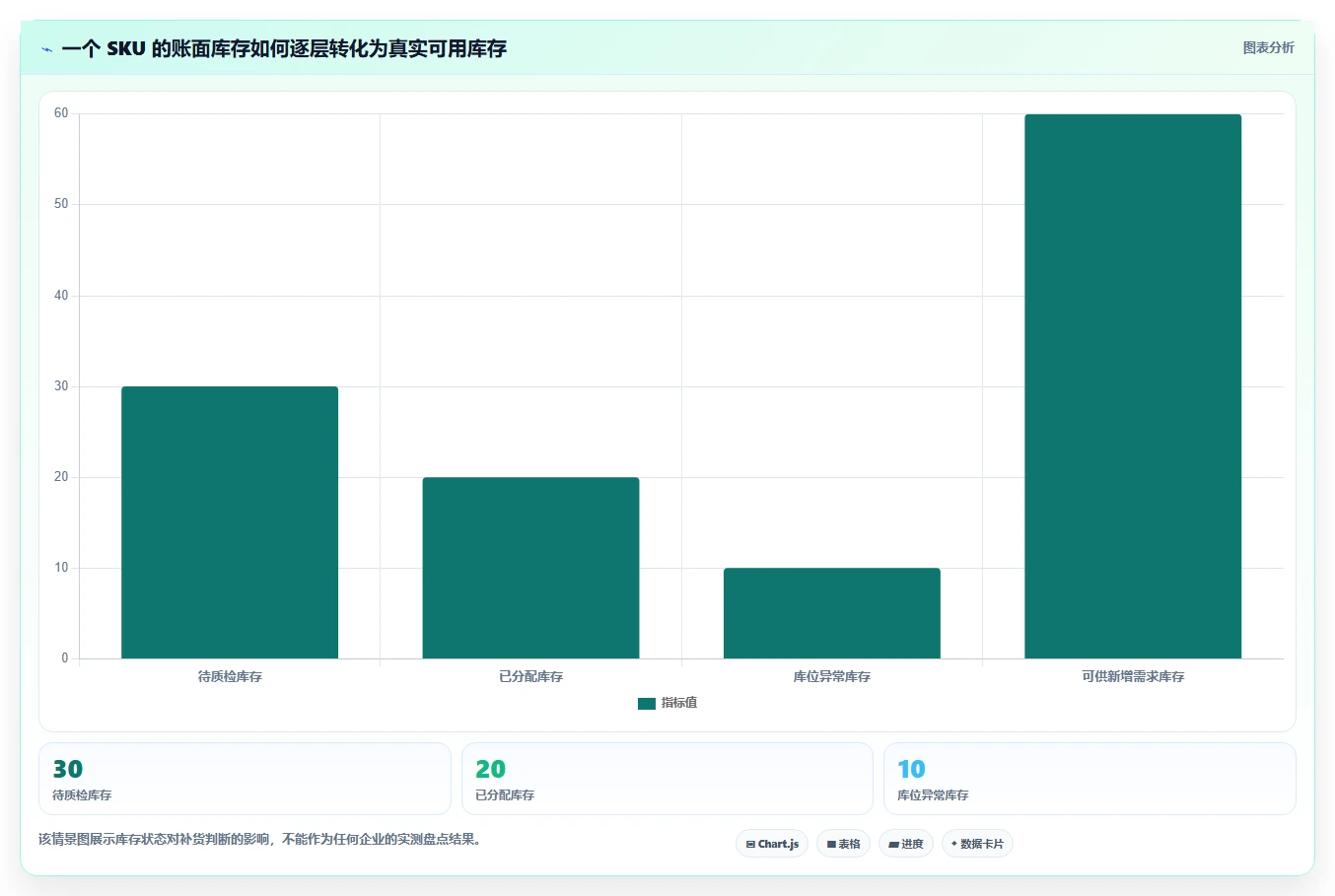

一个常见场景是:系统显示某零件有 120 件,计划人员据此认为还能支撑两周;盘点后发现其中 30 件待质检、20 件已分配给未发货订单、10 件在错误库位。真正可供新增需求使用的只有 60 件。若补货规则使用的是未经状态处理的账面数,风险会在临近发货时才暴露。
这类差异并不能靠把安全库存统一加高来彻底解决。安全库存可以缓冲需求或交期的不确定性,却不适合长期吸收账实不符、重复扣减和状态更新滞后。若库存准确率持续偏低,增加库存只会把错误库存管理成本一起放大。
假设某供应商通常 8 天交货,但偶尔需要 20 天。如果管理者只看平均交期,补货点可能对大多数月份有效,却在供应商排产、运输拥堵或质量复检时失效。平均值适合概括典型情况,不足以描述尾部风险。
排查时,我会同时看平均交期、中位数、较高分位数和逾期比例,并拆分下单到发货、运输、到货检验几个阶段。这样才能看出问题是在供应商生产、物流,还是仓库收货。把所有延迟都归因于“供应商交期波动”,通常会错过可以内部改进的环节。
对需求稳定的耗材,日均出库量可能有参考价值;对项目型零件、季节商品或促销品,日均值往往把高峰摊平。高峰期间缺货,淡季则库存积压,是单一平均数最容易制造的两种相反结果。
分析需求时要先判断 SKU 的需求形态:稳定连续、季节性、间歇性,还是受单个大订单驱动。对间歇需求,多个零出库日后突然集中领用很常见,简单用标准差估算可能受少量异常订单影响。若有促销日历、项目计划或客户预测,应把它们作为情景输入,而不是默认历史数据会自动代表未来。
业务人员要求提高安全库存,可能是因为补货审批慢、供应商最低订购量过大、收货质检周期长,也可能是订单承诺规则不清。表面结果都是“希望多备货”,但对应的解决办法完全不同。提高库存只能缓冲其中一部分风险,无法缩短审批、纠正供应信息或解决质量放行延迟。
在风险复盘中,我会把缺货事件反向追溯到最早可见的信号:库存何时跌破预警线、采购何时获知、订单何时发出、供应商何时确认、实际到货何时完成。找出第一个偏离点,比直接讨论“库存应该加多少”更有价值。

“所有物料备 7 天”“高价值物料备 15 天”便于执行,却把价值、波动、供应风险和缺货后果揉成一个粗糙分类。相同的 7 天库存,对每天稳定消耗的通用耗材可能偏多;对需求间歇、交期长且不可替代的关键件,则可能远远不够。
按天数设置可以作为数据不足时的临时规则,但应注明适用范围、到期复审时间和例外审批人。若临时规则没有退出机制,团队往往会把短期兜底标准固化,之后很难判断库存偏高究竟来自需求变化还是旧规则未清理。

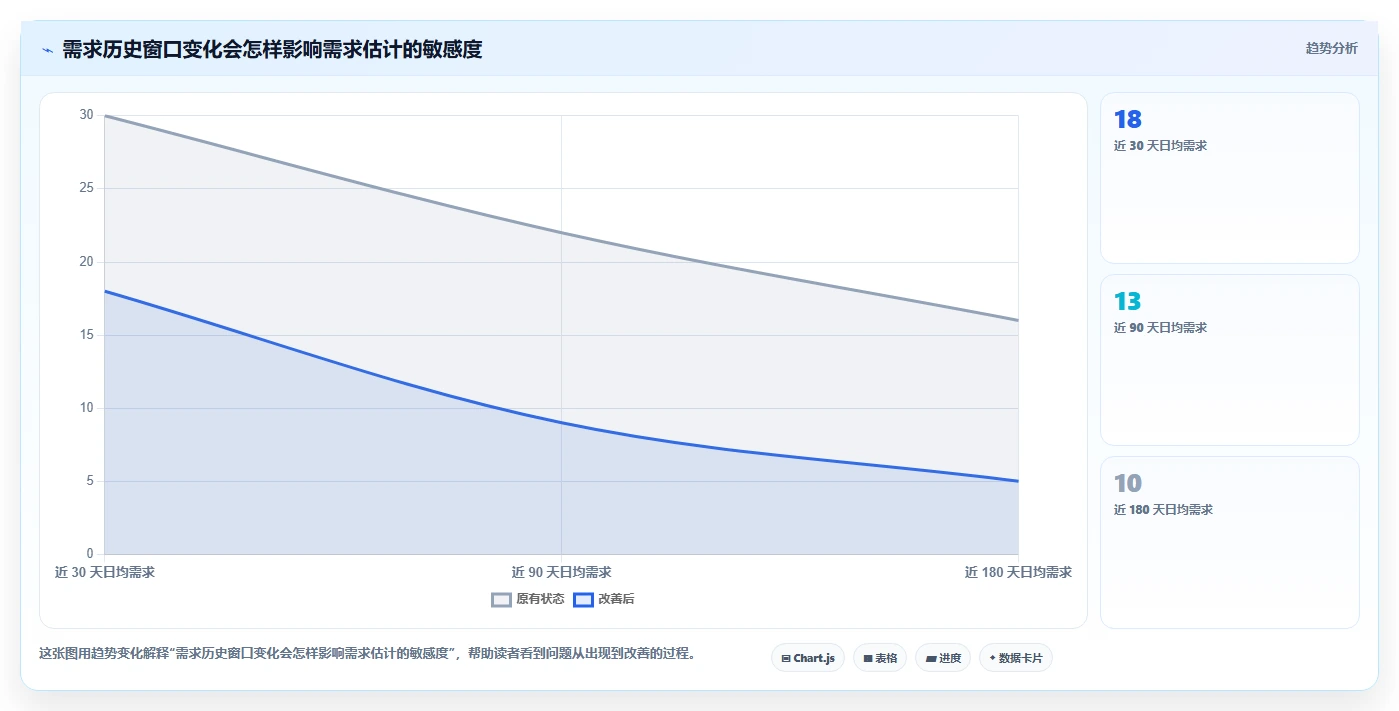

窗口越短,越容易受促销、缺货、集中领料等单点事件影响;窗口越长,越容易滞后于新产品上市、客户流失或季节切换。没有一个对所有 SKU 都合适的固定窗口。至少应对照不同时间窗的日均需求、波动幅度和预测误差,再决定采用哪段历史。
还要注意缺货造成的“被压低需求”。如果系统无货时客户下单失败,出库记录会下降,但真实需求不一定下降。只用实际出库估算安全库存,会把缺货期间被压住的需求误认为市场变弱,形成越缺越少补的循环。
平均交期对供应商的承诺能力描述有限。若订单少、交期记录不完整或不同商品共用一个供应商平均值,计算结果可能比实际更乐观。采购记录应至少保留下单日、供应商确认日、发货日、到货日、检验放行日,并统一“交期”究竟从哪一天算到哪一天。
有些物料的风险不在运输,而在到货后的抽检和返工。若补货模型只算到仓日期,却忽略检验放行,安全库存会在系统层面看似充足,在生产或销售使用层面却不可用。
补货点决定何时启动补货,订货量决定一次买多少。库存位置跌破补货点,不代表采购量应等于安全库存缺口。采购还可能受到最小订购量、箱规、整托、价格阶梯、有效期、预算和供应商配额影响。
如果只设补货点,却没有审查订货量,频繁的小批量下单可能带来高额采购和运输成本;如果每次都按大包装采购,则可能造成积压。补货参数要放在同一张规则卡里审查:触发阈值、目标库存、订货倍数、可接受覆盖天数和例外条件都要明确。
把安全库存提高 20%,不只是少缺货,也会增加资金占用、仓容压力、过期概率和盘点难度。把补货点调低也不一定就是精益:若供应交期高度不稳定,库存下降可能转化成更频繁的加急运输和客户延期。
每次参数调整前,最好写明问题假设和观察期限。例如“供应商交期波动上升,临时提高关键件缓冲,连续观察 8 周;若逾期率回落则恢复原参数”。这比没有期限的永久加库存更容易审计,也更容易从结果中学习。

对于需求连续、数据较完整的物料,可以从需求与交期的统计模型入手。若每日需求和交期都存在波动,且二者近似独立,常见的安全库存估算形式为:安全库存=服务水平系数×√(平均交期×日需求方差+平均日需求²×交期方差)。补货点再加上平均交期内的平均需求。
这一表达式依赖一组假设:需求波动能由历史代表、交期记录具有可比性、需求与交期近似独立、服务目标定义明确。若需求高度间歇、存在明显季节性,或供应商延期恰好发生在需求高峰,简单公式可能低估联合风险。此时应采用分场景、分季节或按历史交期分位数推演,而不是迷信公式的精确小数。
如果暂时无法稳定估算方差,可以采用“平均需求×较高分位交期”作为压力测试起点,再结合缺货后果制定缓冲。该方法更直观,但可能偏保守,尤其当需求和交期的极端值来自少数异常事件时,需要复核异常的可重复性。
服务水平不是“库存越高越好”的另一种说法。对关键售后件,缺货可能导致整机停摆,较高的保障目标可能值得;对易替代、低毛利、过期风险高的商品,追求接近百分之百的即时满足可能成本过高。
我会先问三个问题:缺货造成的损失由谁承担?是否有替代品或延期交付方案?多备一单位库存的资金、仓储和过期成本是多少?然后再决定目标服务水平,并按物料重要性和供应风险分层。相同的服务目标不应该不加区分地套在所有物料上。
补货计算前,至少要统一 SKU 编码、计量单位、库位状态、订单日期、需求日期、供应确认日期和到货日期。一个物料如果采购以箱计、仓库以件计、销售以套计,单位转换表必须可追溯。否则看似是需求波动,实际可能只是单位换算错误。
回测时,将历史每个日期当作当时的决策点,只使用当时可见的数据重算补货触发情况。若直接拿今天的数据口径回填过去,容易引入未来信息,例如用后来确认的供应交期解释当时计划人员并不知道的风险。
建议至少观察缺货天数、订单满足率、库存覆盖天数、加急采购次数、过期或呆滞金额,以及库存占用变化。服务改善却伴随库存翻倍,未必是好规则;库存下降但加急采购明显增加,也可能只是把仓储成本转成运输成本。

先对比订单需求、实际出库、缺货未满足量和退货。若出库下降而未满足订单上升,不能据此降低补货点;若需求突然暴增,应查促销、项目领用、重复单和批量客户订单。对季节性 SKU,还要把当前日期与去年同期和计划日历对照。
同时检查数据是否存在断档、重复、单位不一致和日期错位。需求按订单创建日统计,还是按客户要求交付日统计,会产生不同的时间分布。补货决策若以客户需要的日期为目标,通常不能只看订单录入日期。
抽查库存状态和关键库位,确认冻结、待检、破损、已分配数量是否准确。对在途量要核实采购订单是否已被供应商接受、是否有明确交期、是否存在部分发货。仅仅“订单已经录入”不等于供应可靠;取消、延期或未确认订单不应与确定在途混为一谈。
如果账实差异集中在少数库位或班次,应先治理收货、移库、拣货和退货流程。若准确率低于企业自定底线,例如连续抽盘低于 97%,建议先将高风险物料列入人工复核,不要直接依赖自动补货信号。
对最近一段时间的采购订单,逐笔计算从下单到可用库存的实际天数。把供应商确认、生产、运输、收货和质检阶段拆开;同时标注加急、部分交货、节假日和异常订单。通过分段统计,才能判断补货点需要吸收的是供应商波动,还是内部流程延迟。
若近期只有一笔特别长的交期,不要立刻把它永久纳入常态参数。先查是否属于不可重复的事故,还是同类订单反复发生的结构性问题。一次性事件可以通过临时预警处理;持续性偏差则应调整模型或推动供应改善。

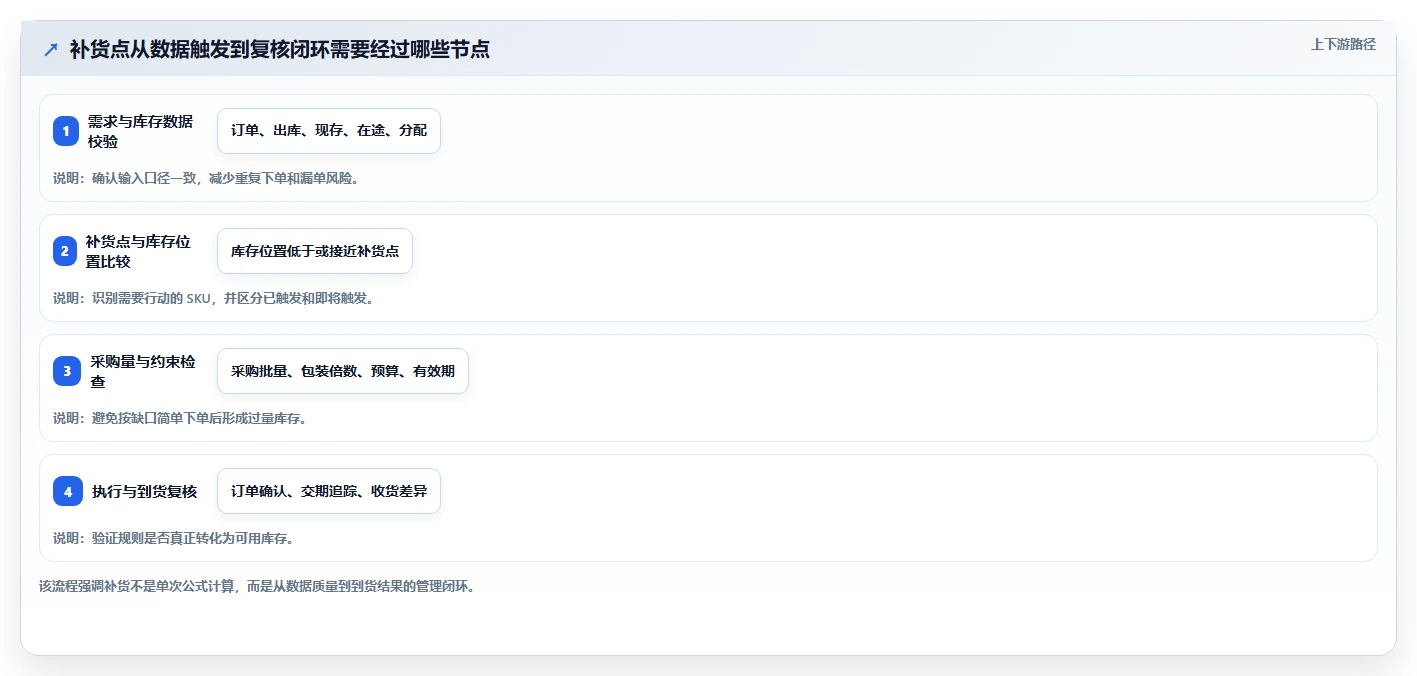

把现存可用量、可靠在途量和已分配量按定义合并,重算库存位置。对接近补货点的 SKU,不只检查是否低于阈值,还要看预计到货前的需求是否会先消耗完库存。对已有未完成采购订单的 SKU,确认该订单的数量、交期和可用状态,避免重复下单。
建议给预警分级:库存位置低于补货点为“已触发”;高于补货点但低于补货点加预警缓冲为“临界关注”;库存位置充足但交期异常为“供应预警”。分级有助于区分应该立即下单、联系供应商,还是先核查数据。
补货建议数量应同时考虑目标库存、未到货订单、最小采购量、箱规、预算和有效期。对保质期商品,还要将预计售罄时间与剩余保质期比较;对大包装物料,检查拆零能力和库位空间。系统给出的建议数若未经过这些约束校验,不应直接等同于采购指令。
采购量计算可以从“目标库存减库存位置”开始,再按采购倍数取整,并检查超额数量是否带来不可接受的覆盖天数。若因最低订购量必然超出需求,应比较拆单、合并需求、寄售、供应商分批交货和替代品等方案。
下单后记录计划到货日、实际到货日、检验放行日和实际可用数量。若供应商延期,要标注原因并区分供应端和内部端;若到货短少或质量不合格,则按可用数量回写。复核不是每个月照例改数,而是确认原有判断有没有被新证据推翻。
参数复核频率可按风险设置:高价值、易过期或需求快速变化的物料可按周或按月检查;稳定、低风险物料可按季度检查,并在促销、供应商变更、重大缺货或库存盘点差异发生时触发临时复核。

下面是一组情景模拟数据,用于展示排查方法,不是企业实测,也不应作为同类行业基准。假设某零件近 90 天平均需求为每天 12 件,日需求标准差为 4 件;平均采购提前期为 8 天,交期标准差为 2 天;库存位置为 130 件,补货目标采用约 95% 的周期服务目标进行演示。
在需求与交期近似独立、数据分布适用的前提下,常用服务水平系数可取约 1.65 作为示意。安全库存估算为 1.65×√(8×4²+12²×2²),约为 43 件;平均交期需求为 12×8=96 件,因此补货点约为 139 件。库存位置 130 件,低于示意补货点,触发复核和补货建议。
这个结果不表示采购应直接买 9 件。若供应商最小订购量为 50 件、包装倍数为 10 件,且在途有 40 件已确认订单,必须先确认在途是否已计入 130 件库存位置,再按目标库存和订货约束重新核算。重复把在途加进公式,是多买的常见来源之一。
模拟中的补货点约 139 件,但参数稍有变化,结果就会不同。如果需求均值变为每天 15 件,平均交期仍为 8 天,仅平均需求部分就增加 24 件;若交期标准差从 2 天升到 4 天,安全库存也会明显上升。管理者需要看到关键参数对结果的敏感度,不能只收到一个看似精确的整数。
在实际管理中,我会同时保留基础情景、压力情景和恢复情景。基础情景用正常需求及供应表现;压力情景纳入近期促销、供应延迟或更高需求分位;恢复情景说明异常结束后如何撤回临时加量。这样既能保护服务,也能降低临时规则永久化的概率。
以九数云为例,企业可以把订单、出库、库存状态、采购订单和到货记录按 SKU、日期、供应商等维度整理,用数据分析视角查看需求趋势、交期分布、缺货与库存占用之间的关系。关键价值在于将分散记录放到统一分析口径下,帮助团队发现“哪些 SKU 的参数值得复核”,而不是把分析平台当成库存规则本身。
实施前需要确认现有系统能否提供所需数据、字段是否完整、更新频率是否满足决策节奏,以及具体数据连接和权限方式是否适用。产品功能、接口和部署条件应以九数云官网及实际商务确认信息为准,不能预设某个连接方式一定已经具备。数据分析平台也不自动替代仓库执行、采购审批或库存交易系统。
在分析页面中,我会优先放四组内容:库存位置与补货点的差额;需求和交期的滚动分布;缺货、加急、过期和资金占用的结果;参数版本与变更原因。这样的布局能把预警、原因和后果连起来,避免只做一个“低库存 SKU 清单”。
可把建议分析字段先整理成数据字典,再按企业数据条件接入分析平台。若一开始无法取得检验放行时间,就不要假装模型已经完整,应在报表标明数据缺口,并用人工记录补齐关键风险物料。
官网信息可从九数云官网核实。无论使用何种分析工具,先试点一组代表性 SKU,验证库存口径、字段质量、更新时效和业务人员是否能据此采取行动,再扩大范围,比一开始铺开全部物料更稳妥。

这类 SKU 通常适合周期性计算需求均值和波动,按月或按季度复核。重点不是频繁调整,而是检查参数是否仍覆盖正常补货周期、库存位置口径是否一致、采购批量是否造成不必要的库存峰值。
可设定自动预警和常规采购建议,但应保留异常订单、需求突变和供应商变更的人工检查。稳定不等于永远不变,长期不复核会让旧参数悄悄偏离实际。
先判断波动来自促销、项目、客户集中下单,还是基础需求真的变得不稳定。能够提前识别的项目需求,尽量单独纳入计划,不要全部写进永久安全库存;有明确促销日历的商品,应设置活动前后不同的需求假设和恢复计划。
若主要是难以预测的日常波动,可根据缺货损失和资金成本提高缓冲,但要定期追踪需求预测误差。连续数周误差偏大时,应该先检查预测输入和品类变化,而不是只把库存天数越调越高。
先按供应商、物料和订单批次拆交期,找出延迟集中在哪个阶段。若生产周期长且波动大,可评估供应商备货、分批交付、替代供应、关键原料预留或运输方式切换。安全库存是缓冲,不应替代供应商绩效管理。
临时提高补货点时,设置开始时间、退出条件和复核责任人。若供应商交期恢复,按事先约定回调;否则短期应急参数会持续抬高库存,长期却没人能说明增加的库存是否还必要。
这类物料不适合仅依赖批量自动补货。可按缺货后果、替代性、价值、保质期和波动水平划分为重点监控、人工复核和一般跟踪三类。对关键且难替代的物料,建立供应情景和异常联系人;对高价值、易过期物料,必须同步审查库存上限。
若业务无法及时提供准确预测,应明确模型局限,并用可执行的风险动作补足,例如缩短供应商确认周期、设定预警升级时限、安排替代料验证。模型做不到的部分,不能靠增加小数位伪装成精确答案。
这类商品的补货决策必须把保质期、剩余销售窗口、退货条件和清库存计划放进同一判断。若预计到货后剩余销售周期短于正常消化周期,即使库存位置低于补货点,也可能不应继续按常规数量采购。
可以降低单次采购量、采用分批交付、设置库存上限,或在需求峰值之后停止自动补货。规则应写清停购日期和滞销升级条件,不能等到过期前才临时处理。

适用情况包括关键物料缺货损失高、供应波动已经得到证实、短期无法更换供应商,而且缺货风险确实无法通过流程优化解决。取舍是资金占用、仓容、过期和盘点成本增加。执行时要限定物料范围、调整幅度和回看日期,不建议全仓统一加库存。
适用于供应商能稳定小批量交货、采购与运输成本可接受、仓库处理能力充足的场景。更频繁补货可以减少部分库存峰值,却会增加下单、收货、质检、对账和运输次数。若供应商最低起订量不变,缩短周期可能只会制造更多无效审批。
供应商确认交期、分段预警、质量改善和备选来源,能够减少某些不确定性;但供应链改善需要谈判、认证或技术验证,不一定能在一两周内完成。适合把长期供应改进和短期库存保护并行推进,避免在供应项目落地前过度削减库存。
对可替代、低毛利、缺货后可延期交付的 SKU,降低目标服务水平可能比备大量库存更经济。前提是客户承诺、销售话术和生产计划都接受相应变化。若采购部门自行降低库存,却没有告知销售和客服,最后会把库存优化变成客户体验风险。
实际管理中常见的好方案不是在“多备”与“少备”之间二选一,而是把问题分开处理:需求不准就改预测与活动计划;交期不稳就加强供应协同;库存状态不准就提升账实管理;采购批量过大就谈分批交付;缺货后果高才考虑增加战略缓冲。
每次决策都应同时记录预期收益、代价、适用范围和停止条件。若没有明确的退出条件,临时增加库存很容易成为永久库存;若只看库存减少,也可能掩盖加急物流、延期交付和客户流失等转移成本。
规则卡的目标不是多填字段,而是让一个未参与建模的人也能复算并理解。建议至少包含 SKU、计量单位、需求口径、需求观察窗口、需求波动、交期口径、交期分布、服务目标、补货点、安全库存、采购倍数、库存上限、负责人、生效日期和变更原因。
如果某项参数没有可靠数据,直接标注“估算值”或“临时规则”,并注明补齐数据的责任人和日期。让不确定性可见,比填入一个看似精确但无法解释的数字更专业。
记录调整前后的补货点、安全库存、库存上限和订货倍数,同时写明数据区间、异常背景、批准人及下一次复核日期。这样在缺货再次发生时,团队可以判断是模型假设不成立、供应执行偏离,还是数据质量变化,而不是重新争论“当时为什么调高”。
变更后应观察一段与补货周期相匹配的时间。短交期物料可能数周就能看出趋势;长交期物料则需要等待更完整的采购和到货周期。若观察窗口短于供应周期,不能仅凭库存暂时上升就认定规则有效。
至少将满足率或缺货天数,与库存周转、平均库存金额、加急采购次数和过期呆滞金额放在一起。只看服务指标会鼓励过量库存;只看库存指标又可能压低服务水平。还要区分计划内缺货与异常缺货,并说明统计口径和观察周期。
指标出现变化后,回到触发链路检查原因。例如加急次数下降但平均库存上涨,可能是增加库存有效,也可能是采购批量扩大造成;满足率提高但过期金额同步上升,则要重新评估服务目标和库存上限。指标是发现问题的入口,不是自动给出答案的判决书。
补货点管理最容易被忽视的,不是公式,而是库存状态、需求记录和交期定义是否可靠。先把库存位置、需求口径、在途可信度和可用时间统一,再计算阈值;否则精细模型只会更精确地重复错误。
需求波动、供应延迟、库存差异、采购批量和内部审批,应该分别对应不同的检查方法和责任人。增加安全库存只能解决部分问题。判断是否应该多备,必须同时看到缺货后果、持有成本、加急成本和可替代措施。
建议先挑选 20 至 50 个 SKU,覆盖稳定耗材、关键长交期、促销型、高价值和易过期物料。整理近 6 至 12 个月可用的数据,核查库存状态与交期口径,再做历史回测和压力情景推演。具体样本数量及观察周期应结合企业 SKU 规模和补货周期调整。
试点期间记录每一次预警、人工核验、采购决策和到货偏差,复盘哪些规则减少了真实缺货,哪些只增加了库存。随后再扩大范围,设置参数责任人、复核频率和退出条件。我更愿意把安全库存理解为一项经过验证的风险预算,而不是仓库里的“保险数字”:它要能解释为什么存在、覆盖什么风险,以及在什么条件下应该增加或撤回。
