仓库安全库存管理使用技巧:动态调整对应的风险排查方法
目录

仓库安全库存管理使用技巧:动态调整对应的风险排查方法 | 九数云-E数通

eshutong 发表于2026年9月23日

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

仓库把安全库存从 500 件调到 800 件,缺货率可能下降,呆滞风险却可能同时上升。仓库安全库存管理的关键不是“多备一点”,而是判断需求波动、供应延迟和库存数据误差分别有多大,再把库存阈值与风险排查动作绑定。本文用一套可复核的计算逻辑、一个明确标注为情景模拟的案例,以及以九数云为例的数据分析搭建思路,说明如何动态调整安全库存,并避免把短期异常误判为长期趋势。

一、核心结论:安全库存不是固定数字,而是一项带触发条件的风险政策

1. 先把三个容易混淆的库存数字分开

在我判断库存策略时,会先问三个问题:什么时候补货、补多少、额外留多少。它们对应的不是同一个数字。再订货点是启动补货的库存位置,订货量是每次采购或生产的数量,安全库存是为需求和供应不确定性预留的缓冲。把三者混成“库存下限”,往往会导致补货太晚,或者库存越积越多。

实务中,库存位置通常比货架上的现存数量更适合用于补货判断。可以用“可用库存+已下单未到货-已分配未发货”估算库存位置。若只看现存数量,采购在途和客户订单占用没有被纳入,系统可能一边显示库存充足,一边实际无货可发。

基本策略可以写成:当库存位置低于再订货点时,触发补货评估;补货数量则根据需求预测、采购批量、最小起订量、资金和仓储能力另行计算。安全库存是再订货点中的缓冲部分,不应被当成永远不能动用的“底仓”。

2. 动态调整的目标不是把缺货降到零

零缺货不是免费目标。要把库存风险压到极低水平,通常需要更大的缓冲、更高的资金占用和更多的过期、损耗或折价风险。合理目标应是:在企业可接受的服务水平与资金成本之间,找到适用于不同物料的平衡点。

因此,安全库存调整至少要同时看四类结果:缺货与延期、库存金额与周转、呆滞与报废、供应异常后的恢复速度。若只盯着缺货率,仓库可能用过度备货掩盖采购交期不稳;若只盯着周转率,又可能把关键备件压到一旦断供就停产的程度。

3. 建议先建立“阈值,原因,动作”闭环

每条安全库存规则都应能回答三个问题:数值由什么数据算出,越线后先排查什么,排查后由谁决定调整。只有库存阈值、风险原因和执行动作连在一起,动态管理才不只是每月改一列数字。

  • 阈值:再订货点、安全库存、预警库存和最高库存分别是多少。
  • 原因:需求上升、交期拉长、供应商履约波动、数据延迟,还是质量冻结造成库存不可用。
  • 动作:加急、拆单、替代料评估、临时限量、调整预测,或复核库存主数据。

这套逻辑适用于采购补货、生产备料和售后备件,但具体服务水平、审查周期与计算方法必须按物料重要性和业务损失设定,不能把一张全仓统一参数表当成管理制度。

二、背景与场景:库存波动背后,往往是多个不确定性叠加

1. 需求不稳定时,平均销量会掩盖真正的风险

某物料过去 30 天平均每天出库 10 件,并不意味着每天都接近 10 件。如果多数日期出库 5 至 8 件,偶尔出现 40 件的项目领料,单看平均值会误以为需求平滑。对这种间歇性需求,平均数会被少数大单拉高;反过来,如果促销或季节性高峰尚未进入历史窗口,平均数又会低估未来需求。

因此,我不会只问“日均用量是多少”,还会看需求的分布、发生频率、订单集中度和业务原因。连续稳定消耗的原料,可以使用均值与波动估算;低频、高价值、偶发需求的备件,则更适合逐笔审查需求来源、维修计划与替代方案。

2. 交期波动常被误认为是采购数量问题

计划交期是供应商承诺的时间,实际交期是从下单到可用入库的时间。两者差距持续扩大时,即使需求预测没有变化,安全库存也可能不足。若采购部门只通过增加订货量应对迟交,库存会变高,但供应不确定性并没有被解决。

更有用的做法是把交期拆成下单审批、供应商备货、运输、到货检验和上架等环节。若延迟集中在检验或内部审批,单纯提高安全库存会把流程问题转成资金占用;若延迟集中在供应商产能或跨境运输,临时缓冲可能合理,但应设置复核期限。

3. 账面有货,不等于能满足需求

在仓库现场,账面可用量与真实可用量可能因为待检、冻结、盘点差异、批次限制、库位错误或订单预留而不一致。若把所有现存数量都计入库存位置,安全库存公式即使正确,也会得出错误决策。

我会优先核对库存状态口径:可用、待检、冻结、报废、已分配、在途是否分别记录;还要检查单位换算、物料编码合并、包装规格和批次效期。主数据与库存状态的可信度不够时,先治理数据,再微调参数。

4. 不同物料需要不同的服务目标

一颗低价值、可替代的通用螺丝,与一件停产设备的专用控制模块,即使年用量相近,缺货损失也不相同。前者缺货可能延后局部作业,后者可能导致整条产线停机或售后承诺违约。统一使用相同的库存天数,会把管理资源平均分配给不同程度的风险。

可先按价值、关键性、需求波动、交期风险和可替代性分层。分类不是为了贴标签,而是为了决定谁需要高频复核、谁可以自动补货、谁应通过合同或替代方案降低风险。

物料情形主要不确定性优先排查项更适合的管理重点
稳定连续消耗正常波动与交期偏差近期需求标准差、实际交期自动计算补货点、周期复核
季节性或促销物料高峰到来时间与幅度活动计划、历史同期、渠道订单事件驱动调整、到期回撤
低频关键备件偶发需求与长交期故障率、替代件、停机损失关键性审查、供应保障方案
短效期或易损物料需求衰减与报废效期、批次、先进先出执行限制最高库存、优先消化

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

三、常见误区:看似谨慎的做法,可能是在放大库存风险

1. 把固定天数当成所有物料的安全库存

“所有物料备 15 天”很容易执行,却缺少风险依据。日耗 100 件的物料,15 天意味着 1,500 件;日耗 1 件的物料,15 天只是 15 件。若物料需求波动、交期、价值和缺货损失差异很大,同一天数无法表达相同的保障水平。

固定天数可以作为数据缺失时的临时过渡规则,但应标记适用范围、责任人和失效日期。否则临时参数会逐渐变成长期惯例,没人记得它最初是为了解决哪次供应异常。

2. 需求突然增加,就立刻提高长期安全库存

一次大订单可能来自促销、项目备货、客户集中拉货或数据补录,并不必然意味着常态需求改变。如果直接把当月高峰带入长期计算,参数可能在需求恢复后仍然偏高。

我会先区分可重复需求和一次性需求:是否有下一期订单、活动是否延续、客户是否确认排产、出库是否属于跨期补录。对已知短期事件,优先使用临时库存策略,并写明调整开始日和回撤条件,而不是覆盖长期基线。

3. 用采购提前期替代实际交期

主数据里的标准交期常常是计划值,不一定反映实际履约。如果长期实际交期高于主数据,补货点会系统性偏低;如果供应商改善后仍沿用历史最长交期,库存又可能长期偏高。

建议分别观察平均交期、交期离散度和极端迟交频率。平均交期回答“通常多久”,离散度回答“稳定不稳定”,极端迟交则帮助识别少见但影响严重的风险。只用平均值,会遗漏尾部事件;只用最大值,又容易被一次特殊异常绑架。

4. 库存预警太多,最后没人处理

若每个物料每天都生成预警,采购和仓库容易形成“告警疲劳”。这时问题不一定是库存太差,也可能是预警没有按金额、关键性、缺货天数或行动期限排序。预警数量很多,却没有清楚指出谁该先做什么,实际价值就有限。

我更倾向于把预警拆为行动等级:立即处理的断供风险、需要本周确认的补货风险、观察趋势的参数偏差,以及只需修复数据的异常。每条预警应包含触发原因、建议动作、责任角色和关闭标准。

5. 只看仓库总库存,不看库存结构

总库存金额看似健康,不代表风险低。库存可能集中在慢动品、错配品或过期批次上,而真正影响交付的关键物料仍然不足。相反,某些关键备件储备较高,但其停机风险与替代难度可能使较高库存合理。

至少要按物料类别、库龄、可用状态、库存金额和缺货影响拆分。总量指标用于看趋势,结构指标用于找原因,单项物料的行动判断则需要落到具体编码和业务场景。

四、专业判断逻辑:从数据口径到补货决策逐层校验

1. 先定义需求、交期和服务目标

在计算之前,先约定需求口径。仓库出库量、销售发货量、生产领料量和客户订单量可能并不相同。若出库记录有补录、退货或跨仓调拨,还要确定是否纳入需求序列。计算模型再精细,输入口径不一致也无法稳定复用。

服务目标同样要讲清楚:是按周期内不缺货的概率设定,还是按订单满足率设定。两种指标含义不同。周期服务水平关注某个补货周期是否发生缺货;满足率关注需求数量中有多少得到及时满足。不要只写“服务水平 95%”,却不说明口径。

2. 选择与需求形态相匹配的估算方法

对于需求相对连续、交期相对稳定的物料,可采用常见的统计型估算:安全库存约等于服务系数乘以需求波动在交期窗口内的规模。若需求与交期都存在波动,在假设二者近似独立时,可用下式作为起点:

安全库存 ≈ 服务系数 × √(平均交期 × 日需求方差 + 日均需求² × 交期方差)

这里的服务系数应根据目标服务水平与分布假设选取;平均交期以天计,日需求方差与交期方差需要使用一致的时间口径。该公式不是万能答案:需求高度间歇、存在季节性、供应中断呈长尾分布,或交期与需求高峰相关时,简单正态近似可能失真。

再订货点可表达为:平均日需求 × 平均补货交期 + 安全库存。如果采用审查周期补货,还要把审查周期纳入保护期;否则仓库只在固定日期盘点或下单,实际需要覆盖的是“审查间隔+交期”,不是单独采购交期。

3. 为低频和间歇需求设置例外规则

低频备件的很多日期都是零需求,常规标准差可能被大量零值影响,少数故障事件又让均值不稳定。此时不能只让公式自动生成结果。我会补充故障频率、设备装机量、维修计划、供应商停产通知、替代件验证状态和停机损失,再由业务与供应共同确认策略。

可选策略包括单件保有、按设备关键度配置、供应商寄售、共享库存、维修翻新或确认替代料。某些情况下,库存不足可以通过更短的维修响应或跨仓调拨补偿;另一些情况下,唯一关键件没有替代来源,预留一件就可能比追求高周转更合理。

4. 设置调整门槛,避免参数追着噪声跑

建议不因一天或一周的波动就改变长期安全库存。可以设置最小变化门槛,例如需求波动或实际交期连续多个周期超出基线,且变化幅度足以影响缺货风险,才进入参数复核。具体门槛要由业务复盘后确定,不应伪装成通用行业标准。

审查时要留存旧值、新值、计算依据、审批人、生效日期和回撤条件。对季节性活动、临时项目和供应中断,应使用有期限的例外规则。参数变更必须可解释、可追溯、可撤销。

5. 用风险分层安排复核频率

不同物料没必要同频检查。高金额、高关键性、交期波动大的物料可以每周或按事件复核;稳定的常用辅料可以月度或季度审查;低频专用备件则可以在设备变更、供应商停产或故障事件发生时触发专题检查。

复核频率不是越高越好。过度频繁会消耗采购与计划精力,让团队不停改动参数;过低则会错过结构性变化。更合理的做法是按风险等级设定默认周期,再由缺货、交期偏差、需求突变和库存老化等事件提前触发。

判断层次需要核实的问题不通过时的处理
数据口径需求、可用库存、在途与交期是否同一口径先修复数据定义与状态映射
模型适配需求是否连续,交期是否稳定,是否有季节性切换方法或增加人工审查
业务约束最低起订量、效期、替代件和资金是否允许比较采购、合同与库存方案
执行闭环预警是否有责任人、时限和关闭标准先简化告警并明确动作

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

五、案例与数据观察:用一组可复算的情景数据看清调整边界

1. 情景说明:模拟某常用部件的需求与交期变化

下面是一组用于演示计算逻辑的情景模拟数据,不是九数云客户案例,也不是行业统计。假设某制造企业的一种常用部件,过去一段时间日均需求 20 件,日需求标准差 6 件,平均实际交期 8 天,交期标准差 2 天。企业暂以周期服务系数 1.65 进行内部方案比较,最终目标仍需结合其服务口径和成本审批确认。

按前述近似公式,需求波动项为 8 × 6²,交期波动项为 20² × 2²;两项相加后开平方,再乘以 1.65,得到约 97 件的安全库存估算值。平均交期需求为 20 × 8,即 160 件,因此示例再订货点约为 257 件。这里的小数和取整规则需按包装规格处理,不能把公式结果直接当作采购订单。

该数值只有在需求统计、交期统计、单位和服务目标口径一致时才有参考意义。如果物料是整箱 50 件采购,采购批量、最低起订量和库存上限会进一步影响实际订单;如果 8 天的平均交期来自少量订单,参数的可靠性也需要额外检查。

2. 供应延迟之后,应该先诊断变化来自哪一侧

假设下一阶段日均需求升至 24 件,日需求标准差变为 8 件,平均交期升至 11 天,交期标准差升至 3 天。按照同一组演示系数重新估算,安全库存约为 157 件,再订货点约为 421 件。与原情景相比,缓冲和交期需求都增加,补货触发点明显上移。

但这不等于必须立即把所有在库目标提高到 421 件。要先问需求上升是持续增长还是一次性项目,交期拉长是供应商持续变慢还是某批订单的偶发异常,以及当前库存是否含待检和冻结数量。只有确认变化具有持续性,才适合改长期参数;否则优先使用限时措施。

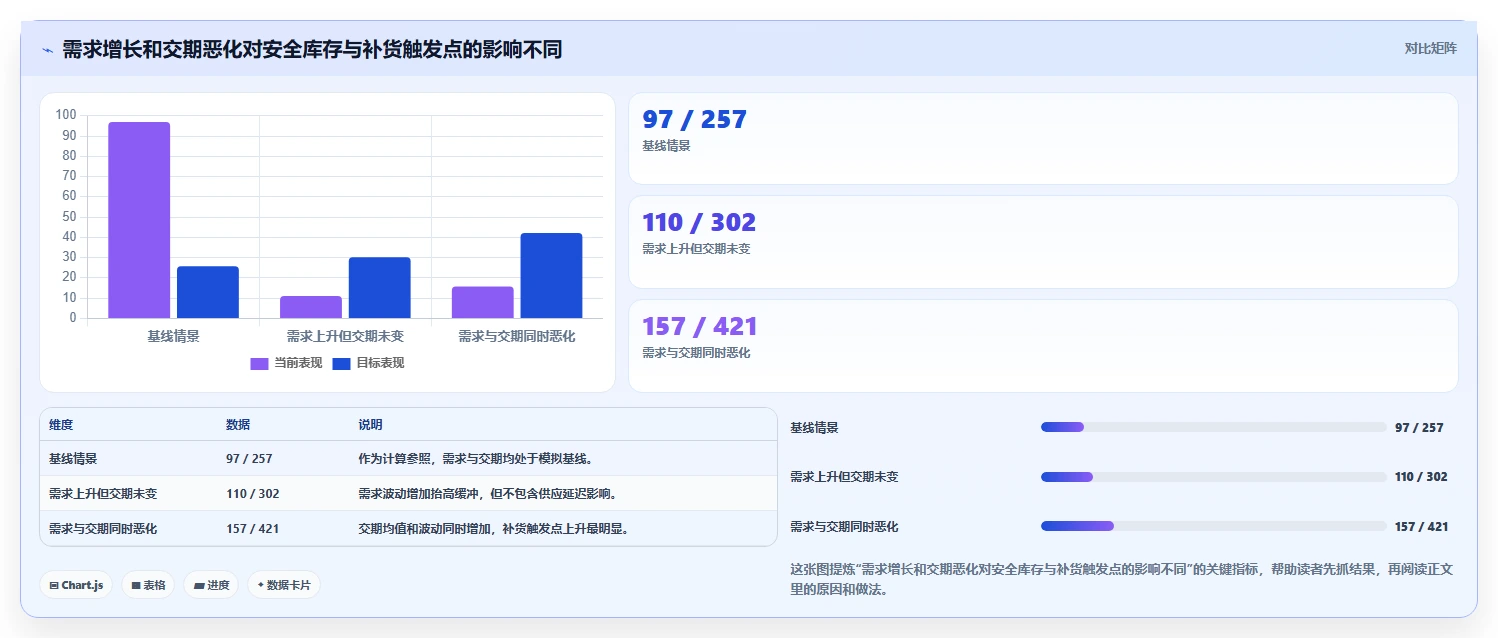

情景日均需求需求标准差平均交期交期标准差估算安全库存估算再订货点
基线情景20 件6 件/日8 天2 天约 97 件约 257 件
持续上升情景24 件8 件/日11 天3 天约 157 件约 421 件
需求上升但交期未变24 件8 件/日8 天2 天约 110 件约 302 件

第三行用于说明风险拆解的重要性:需求变化本身会推高缓冲,但没有必要把交期恶化的影响也一并套入。对采购团队来说,这能区分“需要多备货”和“需要修复供应履约”两种完全不同的任务。

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

3. 用九数云构建可审计的分析视图

以九数云作为数据分析搭建示例,我会把重点放在“数据能不能对上、规则能不能追溯、异常能不能解释”,而不是先追求复杂大屏。具体功能和接入方式应以当前产品版本、企业数据权限与实施配置为准;这里描述的是一套可落地的数据模型思路,不代表该平台已在某个真实客户现场验证全部环节。

第一步,准备物料主数据、库存快照、出入库明细、采购订单与收货记录、供应商交期、销售或生产需求计划。每张表至少有统一物料编码、组织或仓库、日期、数量单位和状态字段。若采购订单没有计划日期与实际可用入库日期,就无法可靠计算实际交期。

第二步,建立可核对的计算字段:日需求、实际交期、库存位置、可用库存、需求波动、交期波动、安全库存、再订货点、库存金额、库龄和缺货记录。安全库存和再订货点字段应显示数据窗口、公式版本和最近更新时间,不要只展示一个结果数字。

第三步,做三类视图。管理视图关注缺货风险金额、库存占用、呆滞金额与供应商迟交趋势;计划视图显示库存位置与再订货点差距、未来需求和在途到货;明细视图则能下钻到物料、批次、订单和异常日期,方便确认问题来自需求、交期还是库存状态。

第四步,选取小范围物料试运行。可以先覆盖一类需求稳定、数据质量较好的常用物料,再加入交期波动明显或效期敏感的类别。试运行期间,将系统建议与人工判断并行记录,比较预警是否提前、是否误报、是否遗漏以及采购动作是否可执行。未经校验,不宜直接把计算结果自动写入采购参数。

4. 看数据时,重点是发现不一致,而不是追求漂亮图表

例如,报表显示某物料长期处于安全库存以下,但实际没有缺货,可能是安全库存设置偏高,也可能是跨仓调拨补足了需求。又如,库存金额下降但缺货增加,可能是压缩了关键物料,而不是管理效率提高。每个趋势都需要下钻到事件和口径。

建议为每次人工覆盖建立理由选项,并允许补充说明:项目需求、供应中断、替代料切换、质量冻结、预测修订或主数据错误。经过几个复核周期,管理者就能分辨哪些例外反复发生,哪些应纳入长期参数,哪些应通过流程改进消除。

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

六、不同情况下的行动建议:让风险信号直接对应处理动作

1. 需求突然上涨,但供应交期正常

先确认需求来源与持续时间。如果来自已确认的短期项目或促销,建立临时需求版本,计算保护期内的缺口,评估分批采购、调拨和客户交期协商;设定结束日期后自动复核。若需求连续多个周期增长且订单、销售或生产计划互相印证,再考虑更新长期均值和波动参数。

不要因为预测增长就一次性把最高库存同步抬高。短周期的需求风险,通常适合分批到货和滚动确认,而不是把所有潜在需求提前转成仓库现货。

2. 需求稳定,但供应商交期持续拉长

先拆交期节点:订单审批是否延迟,供应商是否缺料,运输是否受阻,入库检验是否排队。若原因在企业内部,修复流程通常比增加库存更直接;若原因在供应端,则同步采取供应商纠正计划、订单提前释放、替代来源、合同交期约束和临时库存缓冲。

对关键物料,建议按供应风险设定复核触发点,例如实际交期连续若干批次超过承诺,或在途订单发生明确延误。触发时由采购确认预计到货和可替代方案,不能只等库存跌破红线后再处理。

3. 需求和交期都不稳定,且缺货影响严重

此时不能只用单一参数解决问题。先识别物料是否存在替代件、跨仓共享或维修复用,再判断提高库存、双供、供应商寄售、框架订单或安全产能哪种组合成本更合理。库存只是一种风险缓冲手段,不是唯一手段。

若没有替代方案、停机损失高且补货周期长,较高的保障库存可能合理,但应以业务损失和资金成本审批。对这类物料,建议建立单项风险档案,记录供应来源、关键客户或设备、库存分布、在途状态和应急联系人。

4. 库存高、周转慢,且效期或淘汰风险明显

先暂停自动补货或下调补货上限,再核对未来需求、可用期限和替代版本。通过先到期先出、跨仓调拨、供应商退换、维修翻新或促销消化等方式减少损失。若库存高是因为采购批量或最小起订量造成,后续要重新谈判批量、交付频率或分批交货条件。

此类物料不能只用“继续降低安全库存”处理,因为现有库存已是沉没占用;要把未来补货控制、旧库存消化与采购条件改进分成三个工作项。

5. 缺货预警频繁,但现场常常发现账上有货

这通常是库存状态或数据链路问题。按物料抽查库位、批次、质量状态、单位换算、预留订单与跨仓记录,确认预警计算是否把被冻结或已分配库存误当成可用量,或者把可用库存漏掉。

在原因未明确前,不建议继续提高安全库存。否则会用真实采购成本弥补账务与流程误差,甚至造成库存越堆越多、预警仍然存在的局面。

风险信号首要排查短期动作长期改进
需求连续超预测项目、促销、客户订单与预测版本临时补货、拆批到货更新需求分层与预测机制
实际交期连续变长供应商节点、运输、内部审批催交、替代来源、调拨供应商改善、合同与双供评估
库存预警与实物不符冻结、待检、预留、库位与单位盘点关键物料、修复状态统一库存口径和数据责任
库龄与效期恶化未来需求、版本切换、采购批量停采、调拨、优先消化设置库存上限与效期联动

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

七、不同情况下的取舍:没有一种策略能同时做到低库存、零缺货和零风险

1. 高服务水平与低资金占用之间的取舍

提高服务目标通常会增加安全库存,尤其在需求和交期波动较大时,库存增加幅度不一定线性。企业应将缺货损失、加急运输成本、停工损失和资金占用放到同一决策框架中,而不是只比较库存金额。

对低价值、常用且断供影响小的物料,可优先追求低管理成本和合理周转;对高关键性、替代困难的物料,则可接受更高的保障库存。关键不是让所有物料都达到同一服务水平,而是让服务目标与业务后果相匹配。

2. 统计模型与人工判断之间的取舍

模型的优势是口径稳定、计算可重复、适合批量筛查;不足是依赖历史数据,难以自动理解停产通知、设备变更、政策变化或尚未发生的项目需求。人工判断能纳入业务信息,但容易受经验偏差和个人责任顾虑影响。

较稳妥的做法是“模型给建议,人工处理例外”。数据成熟、需求连续的物料逐步自动化;低频、高关键性或发生结构变化的物料由跨职能小组复核。对人工覆盖设置理由与期限,避免主观判断无痕地变成永久规则。

3. 单仓储备与多点共享之间的取舍

分散储备能缩短本地响应时间,但会增加重复库存和调拨难度;集中储备有利于合并波动,却增加运输时间和区域中断风险。是否共享,要看需求是否相关、运输是否可靠、库存可见性是否及时、跨仓调拨是否有权限和成本。

若各仓需求峰值经常同时发生,集中库存带来的风险分散有限;若需求峰值相互错开,且调拨时间短于可接受的保障期限,共享库存可能降低总储备。不能只看仓库数量,还要核对需求相关性与调拨时效。

4. 自动调整与审批控制之间的取舍

自动重算适合规则明确、数据稳定、金额风险可控的常规物料。但若模型输入异常、供应商停产或库存状态错误,自动化会更快地放大错误。因此,应按风险分层设定自动化边界:小幅调整可自动建议或执行,大幅变更、高金额和关键物料需要审批。

一个实用的控制办法,是同时设置参数变化上限、库存金额上限和异常冻结条件。例如某次需求数据突增超过历史分布、实际交期缺少记录或可用库存出现负数时,先暂停自动更新并生成复核任务,而不是继续按错误数据计算。

5. 统一规则与分类规则之间的取舍

全仓统一规则容易培训和维护,但不适合差异显著的物料;分类规则更贴近风险,却增加主数据和管理复杂度。刚开始建设时,不必把分类做得过细。先用少数有业务意义的类别覆盖大部分物料,再对缺货损失高、资金占用高或长期异常的物料做个别策略。

分类字段也需要定期治理。物料关键性、替代性和效期属性可能随产品生命周期变化,如果分类多年不更新,原本合理的规则也会失效。

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

八、落地路线与复盘机制:先把少数关键物料管准,再逐步扩展

1. 第一阶段:清理数据口径,不急着批量改参数

先选择一组有代表性的物料,检查编码、单位、仓库、库存状态、出入库记录、在途订单和实际交期。建议同时抽取稳定需求、季节需求、低频备件和效期敏感品,避免试点只覆盖最容易的物料,导致后续推广时才发现模型不适用。

为试点物料建立基线:当前安全库存、再订货点、库存金额、缺货次数、加急次数、超期批次和实际交期分布。没有基线,就无法判断调整后是改善了服务,还是仅仅把风险转移到资金或呆滞库存。

2. 第二阶段:影子运行,把模型建议与现行做法并排比较

让计算模型先生成建议,不直接修改采购参数。连续记录建议值与现行值的差异,追查差异较大的物料:是历史需求异常、交期数据缺失、一次性项目混入,还是原参数本来就长期未更新。

试运行时,重点不是争论某个公式“最正确”,而是检查建议是否能解释、是否有业务责任人、是否能转成采购或供应改善动作。若计划人员无法说明某条建议为什么变化,模型就还不具备自动执行条件。

3. 第三阶段:按风险分层上线,并限定自动调整范围

对数据质量好、需求稳定、价值适中的常用物料,可先启用周期性参数复核。对关键备件、低频物料、长交期物料和效期敏感物料,保留人工确认。对高金额或变化幅度大的参数,增加审批与变更记录。

预警设计要有容量意识。每天需要处理的红色告警数量应与团队人力相匹配;无法当天处理的事项应按影响和截止时间排序。宁可先把预警范围做窄并确保闭环,也不要生成数千条没人查看的通知。

4. 第四阶段:按结果复盘,而非只检查公式是否执行

每个复核周期至少观察缺货次数、订单满足情况、加急采购、平均库存金额、超期库存、库存准确率和预警关闭时长。不同指标之间可能互相冲突,所以复盘应同时确认服务变化和代价变化。

如果缺货下降但库存资金显著上升,要检查增加的库存是否集中在真正的关键物料;如果库存下降但加急频次上升,则可能是削减过度;如果预警量下降但缺货没有改善,可能只是阈值过宽或预警被屏蔽。指标必须组合解读。

复盘指标建议口径需要结合的解释
缺货发生率发生缺货的物料或需求次数占比区分关键物料、偶发需求与持续缺口
订单满足率按约定口径统计及时满足的需求数量比例区分完整交付与部分交付,说明时间窗口
加急采购频次加急订单数及对应采购金额判断库存策略是否减少临时救火
平均库存金额同一库存状态口径下的周期平均金额同步查看关键物料与慢动品结构
超期或呆滞金额按企业定义的库龄、效期或停用规则统计排除合理的战略备件与待处置库存差异
预警关闭时长从生成到确认处理或关闭的时间观察告警负荷是否超过团队处理能力

仓库安全库存管理使用技巧:动态调整对应的风险排查方法

5. 预先写好暂停条件与回撤机制

任何库存策略都可能遇到模型失效。出现物料编码调整、产品停产、供应商重大变更、需求结构突变、关键数据缺失或库存状态异常时,应暂停自动更新,转入专项复核。若新增缓冲未带来缺货改善,却持续增加库龄或资金占用,应重新评估参数。

回撤不代表管理失败,而是动态规则的一部分。变更记录应让团队知道谁在什么依据下调整了什么数值,何时复核,哪些结果出现时恢复旧策略。这样才能避免库存政策由临时决策累积成无法解释的历史包袱。

九、下一步怎么做:用一个小试点验证,而不是一次性重做全仓规则

1. 一周内完成物料分层与口径核查

先选取 20 至 50 个具有代表性的物料,按关键性、价值、需求波动、交期风险和替代性分类。核对近期开单、收货、出库、可用状态和库存位置,记录数据缺口。这个数量只是便于试点管理的建议范围,不是必须遵守的标准。

2. 建立基线并运行一轮建议值

对连续需求物料试算需求波动和交期波动,对低频备件增加业务评审。把现行参数、建议参数、计算窗口、服务口径、例外原因和预计库存影响放在同一张表中,先让采购、计划、仓库与业务负责人共同审查差异。

3. 只批准可解释的调整,设定复核日期

需求持续增长、交期持续变长或替代方案改变,才有理由考虑长期参数更新;一次性活动和单批迟交则优先采用限时措施。每个变更都应有责任人、生效日期、复核日期和回撤条件,并将结果与缺货、加急、库存金额和呆滞指标一起评估。

安全库存管理真正的进步,不是把库存数字算得更复杂,而是让每一次增减都能说明风险来自哪里、成本由谁承担、异常由谁处理。先把数据口径做实,再让模型识别变化,最后用业务复盘决定是否调整长期规则。下一步可以从一类常用物料开始,运行“现行策略与建议策略并行比较”,用真实的缺货与资金结果验证参数,而不是凭感觉把缓冲统一调高或调低。

常见问题解答(FAQ)

1. 仓库安全库存应该怎么计算,才能避免只按经验拍数?

我负责补货时常把安全库存理解成“多备几天”,但不同商品的需求波动和供应周期差别很大。有没有一组能手算复核的例子,让我知道安全库存和补货点到底怎么区分?

先把两个概念分开:安全库存是用来吸收不确定性的缓冲量,补货点则是库存降到什么位置时应该下单。只按“多备三天”估算,容易把稳定商品备过量,也可能低估交期不稳商品的断货风险。可用一组示例数据演算:日均需求40件,日需求标准差12件,平均交期5天,交期标准差2天;

目标服务水平取约95%,对应服务系数约1.65。假设需求波动与交期波动相互独立,安全库存可估算为1.65×√(5×12²+40²×2²),结果约139件。平均交期内需求为40×5=200件,因此补货点约为200+139=339件。

也就是说,看到库存位置降到339件左右就要评估下单,而不是等实物库存低于139件才补货。这里的库存位置通常还要计入在途量、已分配量和未交订单,具体口径应与仓库系统一致。这只是可复核的起点,不是通用答案。若商品有最小起订量、整箱倍数、保质期或促销季节性,应在算出补货点后再做约束校验;

否则数学上“安全”的库存,可能在实际经营中变成积压或过期风险。

2. 需求和交期变化时,安全库存应该在什么情况下动态调整?

我担心每周看到销量波动就改一次安全库存,结果参数不断跳来跳去,采购也不知道该听哪个版本。哪些变化值得触发调整,哪些更像短期噪声?

动态调整不等于频繁改数,关键是按风险触发,而不是按日历机械重算。建议先观察需求波动、供应交期和预测偏差三类信号,并把它们与实际补货周期对照;如果异常持续时间短于一个补货周期,贸然改参数往往只会放大噪声。例如,某商品过去8周日均销量约40件,最近两周升到50件,但其中一周包含一次团购。

若团购属于一次性事件,不宜直接把长期安全库存永久上调;应单独确认后续订单、活动结束时间和供应商补货能力,再决定是否设置有起止日期的临时缓冲。较稳妥的触发规则可以是:实际交期连续两批高于计划交期20%以上,或近4周需求预测偏差连续超过设定阈值,就进入复核;

复核时先检查促销、缺货导致的销量截断、数据漏录和供应商变更,再调整参数。阈值应按商品重要性和数据质量分层,不必所有商品一刀切。参数变更要留下生效日期、变更原因、依据数据和复核人。对短期活动设置失效日期,对供应商长期变慢则更新基础交期。这样既能及时防险,也能避免临时事件被永久写进库存策略。

3. 做安全库存风险排查时,为什么不能只看系统库存数量?

我遇到过系统里显示有货,拣货时却发现货品被质检冻结,或者已经分配给其他订单。只看库存总数时,我怎么判断哪些库存真的能用于承诺交付?

系统账面库存不等于可用库存。排查时应先拆分实物状态,再核对订单占用和在途信息;否则即使安全库存公式计算准确,也可能建立在错误的库存基数上。建议至少区分可拣货库存、质检待判库存、冻结或破损库存、已分配库存和在途库存。补货决策可按企业口径计算库存位置,例如可用库存+确认在途-未交订单需求;

待质检、冻结和不确定到货的数量,不宜直接当作可靠供给。可以做一个简单的每日异常清单:账实差异超过一个包装单位、冻结库存超过该商品库存的5%、在途订单逾期超过约定交期,或某批次临近效期,就进入人工复核。比例和时限应结合商品价值、周转速度与质量风险设定,低值辅料和高价值易损品不应使用同一规则。

排查顺序也有讲究:先确认单位换算和库位状态,再查最近的收货、移库、拣货记录,最后才改安全库存参数。若把账实差异误当成需求波动去加库存,短期可能减少缺货,长期却会掩盖盘点或流程问题。

4. 安全库存多久复核一次,才能兼顾缺货风险和库存积压?

我不希望团队天天改参数,也不想等到缺货后才发现交期早已变长。对于不同周转速度和重要程度的商品,复核频率、预警指标和审批方式该怎么安排?

没有必要给所有商品设相同复核周期。更实用的做法是按风险分层:高价值、关键生产用料、长交期或需求波动大的商品,按周检查异常信号;需求稳定、替代性强的商品,可按月复核;低频商品则重点关注单次需求和最低采购约束。

复核时不要只看缺货次数,还要同时看服务水平、库存天数、过期或呆滞金额、供应商准时交付率和预测偏差。若缺货下降但库存天数持续上升,说明安全库存可能加得过多;若库存看似充足却频繁延期交付,则应检查可用库存口径、订单分配和交期数据。

可以把每次调整做成一张简短决策记录:当前参数、建议参数、触发原因、模拟影响、批准人和下次复核日。先在一小组商品上试行一个补货周期,再比较缺货、平均库存和紧急采购变化,确认方向正确后再扩大范围。需要特别留意的是,安全库存不是解决供应问题的万能补丁。

若某供应商连续延期、质量不稳定或最小起订量明显不合理,应该同步处理供应源、采购条款和替代料,而不是无限上调库存。把参数治理与供应风险治理分开,通常更容易看清真正的成本来源。

读者评论

彭欣然

把现存库存、在途和已分配数量分开核对这点很实用。我们之前只看账面结存,补货判断经常偏差,后来把待检和冻结库存也单独标记,预警才更接近实际可用量。

许雨桐

低频备件确实不能只靠平均日耗算库存。需求大多为零、偶尔故障领用时,结合设备关键性、替代件和停机影响,比直接套统一天数更有参考价值。

沈俊杰

临时调高库存最好同时设回撤条件。活动结束后如果没有复核,短期备货很容易变成长期积压;记录调整原因、生效日期和责任人,有助于后续判断是否恢复基线。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
仓库安全库存管理实践指南:动态调整的进阶玩法怎样更有效

仓库安全库存管理实践指南:动态调整的进阶玩法怎样更有效

仓库里最危险的缺货,往往不是“库存太少”,而是安全库存看起来足够、却覆盖不了真实波动:系统按平均销量算出 30 […]
仓库安全库存管理建设路线:从分级预警到进阶玩法分几步

仓库安全库存管理建设路线:从分级预警到进阶玩法分几步

仓库安全库存不是“多备几天货”,而是用库存缓冲需求波动、供货延迟和计划误差,同时把资金占用控制在可接受范围内。 […]
仓库安全库存管理场景解析:采购周期中的进阶玩法怎么处理

仓库安全库存管理场景解析:采购周期中的进阶玩法怎么处理

仓库里最危险的库存,往往不是“库存太少”,而是采购员看着账面库存充足,货却在供应商、运输途中、质检区和待发订单 […]
仓库安全库存管理优化清单:缺货风险与进阶玩法的关键动作

仓库安全库存管理优化清单:缺货风险与进阶玩法的关键动作

安全库存设得越高,缺货就越少吗?在仓库里,答案经常是否定的:库存多了,滞销、过期、占用资金和库位的成本会上升; […]
仓库安全库存管理数据方法:用需求波动支撑进阶玩法判断

仓库安全库存管理数据方法:用需求波动支撑进阶玩法判断

仓库里最危险的安全库存,往往不是“设得太少”的那一笔,而是一个看起来很稳、却把需求波动和供应波动混在一起计算的 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
