旺季缺货,往往不是仓库里没有货,而是补货信号来得太晚;旺季结束后积压,也不一定是采购量太大,而可能是把促销峰值误当成了持续需求。仓库安全库存管理的关键,不是给每个 SKU 多压一层库存,而是算清楚补货点由什么构成、哪些变量正在变化,以及当需求或交期偏离计划时谁来触发调整。

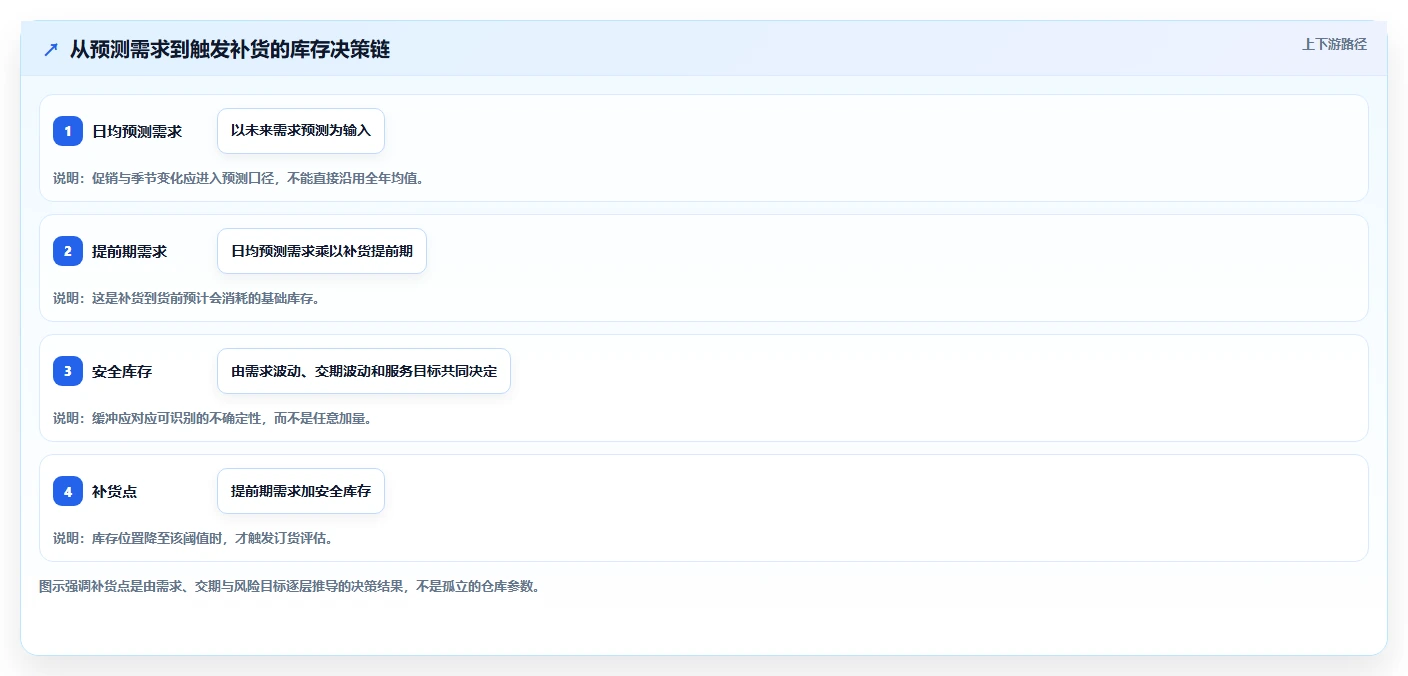

我判断一套补货规则是否可用,首先会把三个概念分开:补货点决定何时发起补货,订货量决定一次补多少,安全库存则用于吸收需求与交期的不确定性。三者混在一起,常见结果就是一看到缺货便加库存,却说不清库存究竟为了覆盖哪种风险。
一个常用的起始公式是:补货点=提前期内的预计需求+安全库存。例如日均需求为 40 件、采购提前期为 8 天、安全库存为 120 件,那么简单补货点为 440 件。这个数字的前提是日均需求和提前期有代表性;如果促销、停产、运输延误已经改变了前提,公式算得再精确也会失真。
安全库存并非“多放一点比较保险”的同义词。它对应的是一段明确的风险缓冲:在补货到货之前,需求比预期多了多少,或交货比计划晚了多久。无法说清缓冲覆盖什么情景,通常意味着库存规则只是经验数字,而不是可复核的策略。
实际执行时,我会优先看库存位置,而不是只看货架上的现存量。库存位置通常包含可用现货、已下单未到货数量,并扣除已分配、已承诺或待出库数量。若只按现存量触发补货,旺季里同一批未到货订单可能被重复计算,带来过量采购。
企业的系统口径可能不完全相同。例如在途库存是否计入、质检冻结库存是否可用、调拨单是否算作供应,都需要写进规则。比公式更重要的是让采购、仓库和销售使用同一口径,否则“系统显示够用”和“仓库实际可发”可能是两回事。
安全库存需要服务水平目标,但服务水平不是越高越好。把每个 SKU 都设成极高保障,可能把资金和库容占用在低影响商品上;把目标设得过低,又可能损害关键订单的交付。合理做法是按缺货后果、替代性、毛利、客户承诺和供应稳定性分层。
还要区分周期服务水平与满足率。前者关注一个补货周期内是否发生过缺货,后者关注需求数量中有多少比例被即时满足。两个指标回答的问题不同,不能互相替代。旺季评估时,建议同步观察缺货订单率、即时满足率、库存周转和过期或滞销风险。

淡季用过去 90 天的日均销量设定补货点,看起来有数据依据,但旺季需求可能同时受到节日、平台活动、渠道促销、天气和竞品缺货影响。均值上升并不是唯一变化,需求的离散程度也可能放大。只把均值调高、仍按淡季波动设安全库存,会低估极端日的风险。
我通常先拆出基准销量与活动增量,再判断活动增量是否已确认。已锁定的促销计划可以进入需求预测;只有口头预期、尚未确认的曝光资源,不宜直接当成确定销量写进补货规则。对活动期间销量,还要区分真实终端需求、渠道压货和一次性备货。

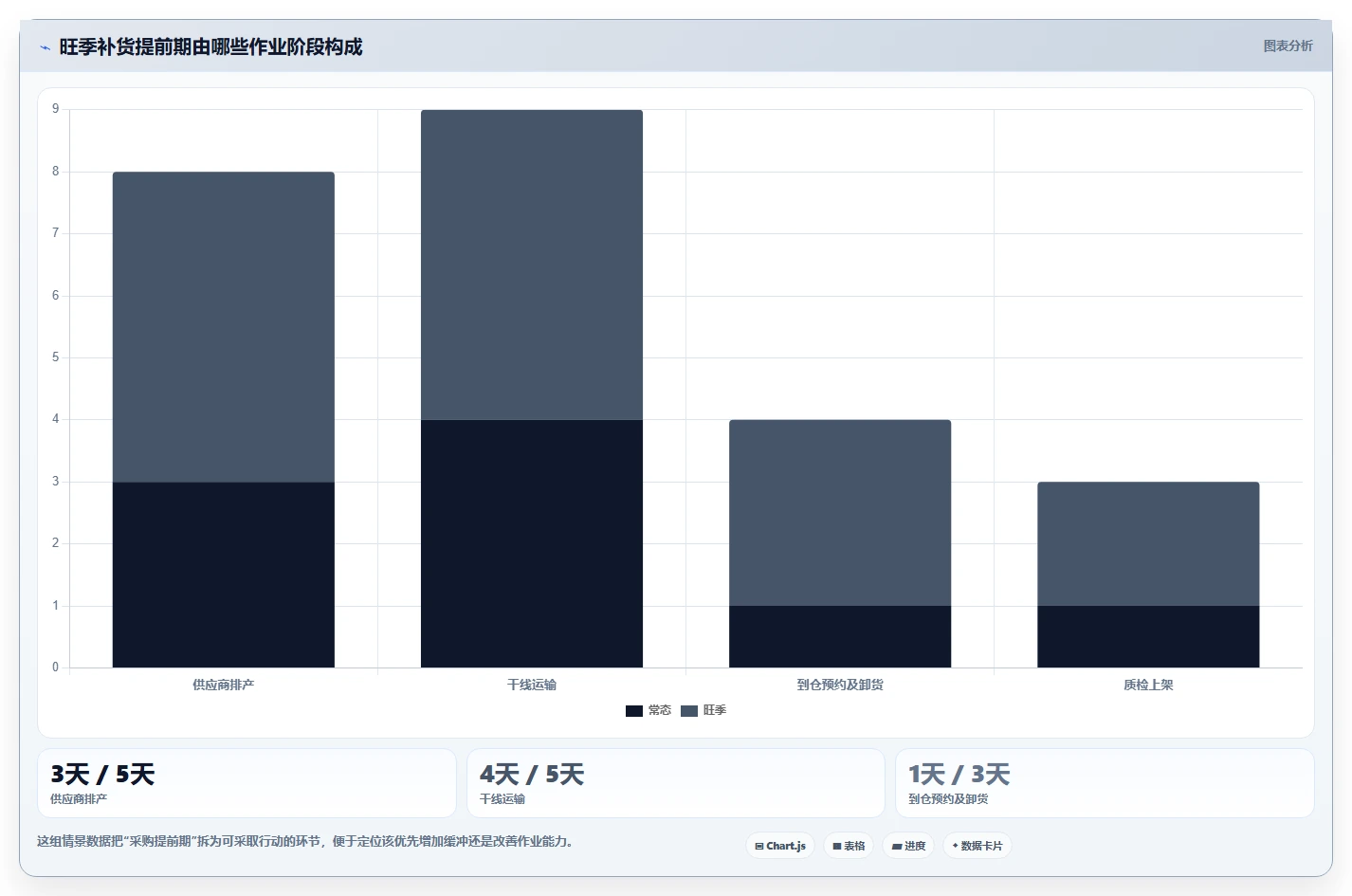

合同写 7 天,不等于仓库每次都能在第 7 天收到可用库存。订单审批、供应商排产、出厂等待、干线运输、预约入仓、卸货、质检和上架都可能消耗时间。对补货决策有用的提前期,应从下单触发到库存可销售的完整时间计算,而不是只统计物流运输时间。
如果供应商按时发货,但旺季预约入仓延迟,采购团队可能误以为供货正常,仓库却持续缺货。因此我会把交期拆成阶段,分别看中位数、较高分位数和异常原因。平均交期适合描述常态,不一定足以覆盖旺季风险。
货物到仓不代表订单马上可履约。旺季若收货、质检、上架或拣货能力成为瓶颈,库存会卡在“已到货、未可用”的状态。此时只调高采购补货点,可能让在途和待处理库存同时堆积,却没有改善可发库存。
我会把库存状态至少拆成可用、在途、待检、冻结、已分配和待上架,并明确每种状态参与补货计算的规则。需要重点关注的是“到仓至可售时间”:它若在旺季明显拉长,就应被纳入补货提前期,或通过作业排班与入库预约解决,而不是全压给安全库存。
| 旺季变化 | 容易出现的判断偏差 | 优先核查的数据 |
|---|---|---|
| 促销销量抬升 | 用全年均值低估活动期需求 | 活动日销量、活动增量、订单取消与退款 |
| 供应商排产变慢 | 仍沿用合同标注交期 | 下单至出厂、出厂至到仓、到仓至可售时间 |
| 收货压力加大 | 把已到仓数量当成可销售库存 | 待检量、待上架量、入库处理时长 |
| 多渠道订单集中 | 重复承诺同一批现货 | 库存分配、渠道锁定量、待履约订单 |

统一加 3 天的规则容易执行,却忽略了商品价值、需求规律、交期可靠性和替代性差异。稳定畅销品、长尾品、易腐品和定制品需要不同策略。对长尾商品一味加库存,资金占用可能很高;对高频关键件只加固定天数,则未必覆盖旺季需求波动。
统一规则可以作为临时兜底,但不宜成为长期方案。至少应按销量贡献、需求波动和供应风险分层,再为每层设定不同的审核频率、服务目标和预警阈值。分类规则不必一开始就复杂,先把会造成重大缺货损失的 SKU 从大盘中识别出来,通常更有价值。
最近 3 天销量高,可能是需求趋势,也可能只是促销集中出单、渠道提前备货、一次性大客户订单或历史缺货后的补单。若把短期峰值直接外推到整个提前期,容易在活动结束后形成积压。销量变化必须结合订单类型、价格、活动排期和库存可得性解释。
历史销量还会受到缺货截断影响。某商品断货时,销量记录下降不等于真实需求下降。若模型只看已成交销量,可能把长期缺货 SKU 错判为低需求,进一步压低补货量。可结合缺货天数、未满足订单、搜索或询价信号等信息,标记“受库存限制的销售记录”。
若供应商交期经常大幅偏离,简单加大安全库存会把不稳定成本转化为企业自己的库存成本。采购批次、供应商产能、运输方式和到货预约可能才是根因。缓冲并非不能加,而是要先判断风险是否可通过流程改善,还是确实需要库存承接。
我会把缺货按原因分类:需求预测偏差、采购触发过晚、供应商未按期交付、入库处理延迟、库存记录不准、分配规则冲突。只有原因被识别,才能决定是调整补货点、缩短提前期、修正库存数据,还是设置替代供应方案。
缺货下降可能来自库存大幅增加。若只看服务指标,团队会得到“改善”的结论,但资金占用、库容压力、滞销和报损可能同时恶化。反过来,库存周转变快也不一定是好事,如果关键 SKU 缺货造成销售损失,周转改善只是表面结果。
每次调整补货参数,我建议同时观察服务、库存和作业三个维度:即时满足率或缺货订单率、平均库存金额或库存天数、加急采购次数或到货处理时长。重点不是每项都变好,而是明确改善服务付出了什么成本,成本是否符合商品的重要性。

在计算之前,我会先审视销售数据的口径。销量是否扣除取消单和退货,内部调拨是否被记成销售,促销订单是否单独标记,缺货期间是否存在未满足需求,价格变化是否改变购买行为,都可能影响需求估计。公式无法修复口径错误,错误输入只会生成看似精确的错误结果。
对季节性明显的商品,不宜简单用过去一段时间的平均值代表未来。可以比较去年同期、最近趋势、活动计划和当前订单,解释每种信息的权重。若商品刚上市、刚改包装或更换渠道,历史数据的可比性较弱,应使用相似商品、试销结果和人工判断,并标明判断置信度。
在需求和交期相对稳定时,可用“提前期需求加安全库存”作为管理框架。若日需求和提前期均存在波动,且两者近似独立,一种常见估算方式是:安全库存=服务水平对应系数 × √(平均提前期 × 日需求标准差²+平均日需求² × 提前期标准差²)。
这个公式是估算工具,不是自动正确的答案。它依赖需求分布、独立性和数据质量等假设;促销峰值、长尾间歇需求、供应商停产等结构性变化,不能靠正态分布假设充分处理。若数据偏态明显或存在多个交期模式,我会优先采用分层情景、分位数或业务约束,而不是强行套公式。
当需求相对稳定、只有提前期变化时,可以用提前期需求分布的目标分位数推导补货点。对于需求和交期都波动的情况,较可靠的做法是按历史样本或模拟情景估算“提前期内累计需求”的分布,再根据企业愿意承担的缺货风险选取阈值。模型复杂度应与数据量和决策价值匹配。
服务目标可以按商品重要性分层,而不必全仓统一。例如关键备件可能关系到停线或合同履约,缺货代价高;可替代的普通辅料缺货后,客户也许可以接受短暂等待。不同商品的服务目标,应由业务后果和库存成本共同决定,而不是由一个部门单方面给定。
我还会检查目标是否能被团队真正执行。若系统只能每周更新参数,面对日内需求波动就不适合设定过于精细的动态规则;若供应商每天可补、仓库具备实时库存能力,则可以提高参数复核频率。策略设计必须考虑系统更新、采购审批和仓库作业节奏。
旺季准备不是一次性算出一组参数。建议按周或按关键活动节点比较预测与实际、计划交期与实际可用时间、计划库存与实际库存位置。偏差连续出现时,必须判断是参数需要更新,还是源数据、执行流程或业务计划已经变化。
复盘时最好保留“当时预测版本”,否则活动结束后只看到实际销量,团队容易产生事后偏差。对每次重大调整记录调整人、依据、有效期限和回退条件;旺季参数不应默认沿用到淡季,活动结束后要及时撤销或重新评估。
| 判断环节 | 需要回答的问题 | 输出结果 |
|---|---|---|
| 需求口径 | 销量是否受缺货、促销、退货或渠道备货影响? | 可用于预测的需求序列及异常标记 |
| 提前期口径 | 从下单到可销售,哪些环节消耗了时间? | 常态交期、旺季交期和分段延迟原因 |
| 风险目标 | 缺货的业务损失有多大,缓冲成本能否接受? | 分层服务目标与安全库存建议 |
| 执行闭环 | 触发后谁下单,谁确认到货,谁复核偏差? | 责任人、预警方式、复盘周期及回退规则 |

下面用一个 600 个 SKU 的仓库情景说明做法。为避免把示例误写成企业实绩,本文中的销售、交期和库存金额均为情景模拟数据,用于展示分析过程,不代表任何平台客户案例或行业统计。实际执行时,应将示例数字替换为企业自身订单、采购和库存记录。
情景设定为:旺季前 8 周,仓库有 600 个活跃 SKU,其中 90 个 SKU 贡献了较高的销售额;这些商品中,部分需求波动较大,部分供应商交期偏长。管理者发现近两周缺货订单增加,但仓库总库存金额也在上升,于是先不急着统一加量,而是要区分缺货集中在哪些商品和环节。
分析表至少需要订单日期、SKU、下单数量、取消与退货、促销标记、可用库存、在途数量、采购下单日、实际可销售日和供应商信息。将数据按 SKU 与周汇总后,可以看到需求变化、缺货时长、交期分布及库存位置。关键在于保留明细来源,不能只留一个最终补货建议数。
我会先找出“缺货损失与库存占用不匹配”的 SKU。例如高频缺货但库存金额很低,可能是补货触发太晚或交期太长;库存金额较高且动销下降,可能是活动需求估高或活动结束后参数未恢复;到货量充足但可售量不足,则需要查质检、上架或冻结库存。
在九数云这类数据分析平台的使用场景中,可以把订单、采购、库存和到货记录整理为同一分析视图,按 SKU、供应商、仓库和时间切片观察。这里的重点不是某一个可视化页面,而是让采购与仓库能沿着同一条记录追溯:补货建议来自什么数据、数据更新时间是什么、最后由谁确认。
具体字段映射、连接方式和可用功能应以平台当前官方说明及企业数据权限为准。使用前可先通过九数云官网了解其现行能力,再用少量 SKU 验证数据口径和刷新逻辑;不要因为图表已展示结果,就默认底层字段定义正确。
情景推演中,先选 30 个 SKU 做四周复核:其中 10 个稳定畅销品、10 个需求波动品、10 个长交期或低频品。对每个 SKU 同时记录原补货点、建议补货点、触发次数、实际缺货天数、到货偏差和期末库存。小样本的价值在于暴露规则问题,而不是证明模型普遍有效。
若稳定畅销品的缺货下降、库存没有明显抬升,说明基础补货点可能更贴近需求;若高波动 SKU 的库存迅速增加,但缺货并未改善,说明需求预测、促销标记或供应约束需要复核;若低频品出现大量新增库存,则应检查间歇需求下是否适合采用常规日均销量公式。
企业可以将这套分析沉淀为日常复核看板:顶部显示待确认异常 SKU,中间展示需求与交期偏差,底部记录参数变更及责任人。看板的作用是帮助团队定位和追踪,而不是替代采购判断,更不是让一条自动建议绕过业务审批。
| 情景 SKU 类型 | 原始问题 | 复核动作 | 观察指标 |
|---|---|---|---|
| 稳定畅销品 | 补货点低于提前期内的实际消耗 | 校准日均需求和真实可用提前期 | 缺货天数、即时满足率、库存天数 |
| 活动波动品 | 活动销量被当作常态需求 | 拆分基准销量与活动增量,设活动有效期 | 活动预测偏差、结束后库存、取消率 |
| 长交期品 | 合同交期无法代表旺季到货时间 | 拆分排产、运输、入仓和上架阶段 | 交期分位数、迟到次数、加急成本 |
| 低频品 | 日均需求接近零,平均值难以解释备货 | 按订单事件、关键客户或替代件制定策略 | 缺货后果、替代率、呆滞风险 |

旺季前 6 至 8 周,先做数据清理和 SKU 分层,不建议第一天就批量改所有参数。核对库存状态、未结采购单、供应商交期和历史缺货记录,标记高贡献、高波动、长交期、易过期及不可替代商品。随后对重点 SKU 做补货点试算,并与采购最小起订量、包装倍数和库容限制核对。
对供应端,应提前确认产能、原料、停工安排、发货窗口和到仓预约能力。将供应商承诺与历史实际表现并列,而不是只留一封确认邮件。若关键商品依赖单一来源,应同步准备替代供应、替代品或客户沟通方案;增加安全库存只是其中一个选项。
旺季期间,应按风险分层设定监控频率。高贡献且短交期商品可按日查看,高价值或长交期商品可设置更早的采购预警;低风险、可替代商品可以保持较低的检查频率。关键不是所有商品都每天盯,而是高影响异常能在采购窗口关闭前被看见。
预警最好包含原因而不仅是红色提示。例如库存位置低于补货点、预计到货晚于预计耗尽日、待检量异常上升、供应商未确认出货等。原因明确后,团队才能区分“需要下单”“需要催货”“需要加急”“需要调整订单承诺”或“库存状态记录有误”。
活动结束后,最容易被忽略的是参数恢复。销售热度回落时,如果活动期间提高的日均需求和安全库存仍长期生效,库存会从风险缓冲变成滞销。建议设置活动参数的生效起止日,并在结束后一周左右检查实际销量、未交订单和剩余库存,判断是回到基线还是保留一部分趋势增量。
复盘不能只看活动销量,还要看缺货窗口是否发生在销售高峰、供应是否及时、加急费用和活动毛利是否覆盖额外库存成本。若销量不错但大量库存留在活动后,说明补货节奏或活动分批入仓可能需要调整,而不一定是需求预测整体失败。
当供应商无法按期供货,单纯提高补货点不会缩短交期。可以比较分批下单、提前锁产能、替代供应商、替代 SKU、跨仓调拨和部分空运等方案。每一种动作都应按补足数量、到货时间、单件增量成本和业务影响评估,而不是只比较采购单价。
若商品缺货会造成停线或违约,承担一定加急成本可能合理;若商品可替代、客户允许延后,则临时加急的边际价值可能很低。决策时应明确加急解决的是哪段延迟,以及货物能否赶上实际需要日期,否则花了加急费用仍无法降低缺货风险。

高服务目标通常意味着更高缓冲,但需求分布尾部、交期异常和多 SKU 叠加会让库存成本快速增加。对于少数关键 SKU,提高安全库存可能值得;对全仓一刀切提高目标,则可能挤占畅销品空间和现金。先按缺货损失排序,比按 SKU 数量平均分配库存更有效。
可用“缺货损失、库存资金、保质期或淘汰风险、替代可能性”做简单决策表。缺货后果高、不可替代、供应周期长的商品,可以接受较高的库存保护;需求偶发、替代方便、价值高且易淘汰的商品,则更适合小批量多次补、订单驱动或与客户确认后备货。
安全库存能让企业用更多库存换取较高的抗波动能力;缩短提前期则可能减少需要覆盖的时间,但通常需要供应商协同、近距离仓储、提高配送频次或付出更高运输费用。不能只比较库存金额和运费,还要把加急采购、缺货损失、仓库处理压力及供应链韧性纳入。
若供应商改善一周交期需要额外成本,而当前多备一周库存造成的资金占用、过期风险和库容成本更高,那么改善交期可能更划算。反之,供应源远、运输不稳定或供应商没有可执行的改善方案时,适当缓冲可能更现实。所有比较都应使用同一时间范围和同一服务目标。
规则稳定、数据完整、订单频率高的常规 SKU,适合逐步自动生成补货建议;新商品、促销商品、需求间歇商品和关键客户专用品,通常需要人工复核。自动化应减少重复计算和漏看异常,不应把责任从采购判断中移除。
更稳妥的做法是先让系统提供“建议值、触发原因、关键输入、数据更新时间和预计影响”,由人员确认后下单。连续几个复核周期表现稳定,再扩大自动执行范围;只要预测偏差、供应延迟或库存差异超过预设阈值,就自动退回人工确认。
周转率适合观察库存效率,但不同 SKU 的供应条件和缺货代价不一样。关键件周转偏低,可能是有意覆盖长交期风险;易腐品库存偏高,则可能是预测或补货批量不当。单独追求周转指标,容易推动团队减少安全库存,却把风险转移给客户交付。
我更愿意把指标放在成对关系中看:缺货率与库存天数、库存金额与滞销金额、采购准时率与加急次数、预测误差与报损。指标出现冲突时,不急着寻找一个“全都变好”的单一解,而是确认企业愿意在哪个维度承担成本,并把这一取舍公开化。

开始调整之前,先完成一轮口径核验。对每个重点 SKU,至少确认销量是否受缺货影响、预测是否包括已确定促销、提前期是否覆盖到可销售状态、在途量是否重复计入、库存位置是否扣除已承诺需求,以及最小起订量是否会导致建议数量过大。
出现预警后,不宜机械地先加订单。建议按固定顺序查明问题:当前可用库存是否准确,库存位置是否计算正确,预计耗尽日是否早于可销售到货日,供应商交期是否变化,是否存在可调拨或可替代库存,最后再比较补货、加急和订单承诺调整的代价。
每周复盘时,不需要铺满几十个数字,关键是每项指标都能引出具体问题。缺货订单率上升,要定位 SKU 与责任环节;库存金额上升,要识别哪些增量来自安全库存、批量约束或活动备货;加急次数增加,要查明是预测错误、审批慢还是供应端不稳定。
可以把指标划分为结果、过程和风险三类。结果指标包括即时满足率、缺货订单率和库存天数;过程指标包括预测偏差、实际提前期和到货至可售时间;风险指标包括呆滞金额、临期数量和单一供应源占比。指标之间应能互相解释,避免只用一个数字给团队下结论。
我对旺季安全库存的核心判断是:补货点本身不是最难的部分,最难的是识别哪些输入已变、变动会持续多久、企业愿意为降低哪一种风险付出成本。仅仅多备库存可以暂时掩盖预测、采购、供应和入库流程的问题,却不一定让下一次旺季更可控。
下一步可以从高贡献、高波动和长交期 SKU 中各选一组,核对数据口径,计算库存位置与补货点,再用近期真实订单做回放。随后小范围试行、按周复盘服务与库存成本,确认规则有效后再扩展。把每个参数的来源、适用范围和失效条件写清楚,才是真正可执行的仓库安全库存管理。
我每年旺季都要提前备货,按去年销量多加一些库存,结果有的商品还是断货,有的却一直卖不完。安全库存到底应该看哪些数据,怎么判断备多少比较合适?
安全库存不是给所有商品统一加一个比例,而是为需求波动和补货延迟留缓冲。旺季前先按商品拆开看:日均需求、需求波动、供应商实际交期、缺货损失,以及商品是否容易过季。可以先用一个简化公式:补货点=补货周期内的预计需求+安全库存。
假设某商品旺季预计日均销量为55件,稳定交期为10天,日销量标准差约12件,目标服务水平约95%,对应安全系数取1.65,则安全库存约为1.65×12×√10≈63件,补货点约为55×10+63=613件。这个结果是计算起点,不是自动下单指令。
若商品有保质期、季节性强或退货率高,应先核对可售库存和在途量,并结合库容、起订量及剩余销售窗口修正。旺季最容易造成浪费的做法,是把所有 SKU 都按同一比例放大。
我看到仓库账面还有不少库存,但拣货时还是频繁缺货,后来发现有些货已经分配给订单,还有些在途。补货点计算时,这些数量到底该不该算进去?
补货点的基础公式是:补货点=日均需求×补货提前期+安全库存。这里的关键不是只看货架上的现有库存,而是看库存位置:可用现货+确认在途量-已分配订单量-欠交量。只有已经确认、且能在需求发生前到货的在途库存,才适合纳入计算。
例如补货点是613件,现有可用库存为420件,确认在途180件,已分配订单40件,那么库存位置为420+180-40=560件,低于补货点,应触发补货评估。若那180件只是供应商口头承诺、尚未确认发货,就不宜按可靠在途量处理,否则系统显示有货,现场却可能断货。还要留意补货点的单位和包装规则。
系统按“件”计算、供应商按“箱”起订时,应先把补货量换算为整箱,并确认补货后是否会超过库容或商品有效销售周期。
我担心大促期间销量突然翻倍,想把安全库存统一加50%,但又怕活动结束后库存积压。促销销量波动这么大,究竟该直接加比例,还是重新算补货点?
不建议对所有商品一律加50%。促销带来的销量增长通常集中在少数商品,而且销量预测误差、供应商交期和活动节奏可能同时变化;统一加比例,容易让长尾商品多备货、畅销品仍备不足。更稳妥的做法是把基础需求与活动增量分开估算。
例如某商品常态日均销量40件,活动期预计日均销量70件,活动持续7天,活动增量需求约为(70-40)×7=210件。再单独评估这210件是否需要提前备齐,以及供应商能否按计划分批到货,不要把活动增量全部塞进长期安全库存。
活动预测应至少检查相似活动销量、折扣力度、曝光或流量安排、活动起止时间和可用库存。若活动数据缺乏历史依据,可先准备保守量并安排快速补货或分批到货;对活动结束后难以消化的商品,优先控制首批备货,而不是靠提高安全库存来“防万一”。
我平时按月复核库存参数,但旺季供应商交期有时从一周拖到两周。等月底再调整似乎已经晚了,可每天改参数又很难管理,应该设什么复核节奏?
旺季不必每天重算所有商品,但也不宜沿用淡季的月度节奏。可以按风险分层:高销量、缺货损失大或交期不稳定的商品每周复核;普通稳定商品每两周复核;低销量且易过季的商品重点看实际消化和滞销风险。设定明确的触发条件,比固定频繁改数更有效。
比如供应商实际交期连续两次超过计划、最近两周销量偏离预测超过20%、促销排期变化、到货短装或库存准确率下降时,立即重算补货点并确认未结订单。20%是可调整的管理阈值,不是通用标准,应根据商品波动和团队处理能力设定。复核时保留参数变更记录:原补货点、新补货点、调整原因、生效日期和责任人。
这样如果旺季结束后库存偏高,团队能分辨是预测偏差、交期拉长还是补货执行问题,而不是只看到一个无法追溯的数字。
