仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么
目录

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么 | 九数云-E数通

eshutong 发表于2026年9月23日

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

旺季缺货,很多时候不是安全库存设得太低,而是采购周期仍按淡季的平均值计算:供应商确认晚了两天、运输多了三天、到货后检验又排队两天,库存表上看似有货,真正能拣选的日期却已经越过销售高峰。仓库安全库存管理要避开的核心坑,是把采购周期当成一个固定数字,而不是一组会随订单、产能、运输和验收变化的时间分布。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

一、先讲核心结论:旺季安全库存要围绕“可用日期”计算

1. 采购周期不是供应商口头承诺的天数

我判断旺季备货是否可靠,通常先问一个容易被忽略的问题:从触发采购到商品可被销售或生产使用,实际经过了多少天?这个口径应包括需求确认、审批、供应商接单、生产或备货、运输、到货预约、卸货、质检、上架等环节,而不只是合同里写的发货周期。

如果采购单在周一审批完成,供应商周三才确认,货物下周一到仓,检验又用了两天,那么“运输五天”不能代表采购周期。对仓库来说,真正有意义的是可用周期,也就是库存状态从“没有可用货”变为“可以拣货、领用或发运”的完整时间。

旺季安全库存管理的第一条原则:先统一采购周期口径,再讨论库存数量。如果采购、仓库、销售使用不同口径,一个部门认为在途充足,另一个部门却已经面临缺货,补货决策就会建立在相互矛盾的数据上。

2. 安全库存保护的是波动,不是所有需求

周期库存负责满足可预期的正常需求,安全库存主要吸收需求偏差和供应偏差。把旺季所有预计销量都加进安全库存,会造成重复备货;只按淡季的平均采购周期算安全库存,则会漏掉旺季交期拉长和波动增大的风险。

我更倾向于把安全库存看成一个缓冲层,而不是一个固定常数。它的规模至少应受到需求波动、可用周期波动、目标服务水平、供应商稳定性和库存有效期共同影响。不同商品,即使周销量相同,也可能因为交期、替代性和缺货损失不同而需要完全不同的缓冲。

3. 旺季准备应从“备多少”改成“何时补、补什么、补不到怎么办”

只盯着订货点和库存上限,很容易把管理简化为一张数量表。旺季更需要把采购周期拆成节点,明确哪个节点可以预警、哪个节点需要升级、哪个节点必须启用替代方案。提前发现供应商尚未确认订单,比货到前一天发现缺货有价值得多。

因此,我建议在旺季前至少形成三项可执行成果:按物料或商品分层的采购周期基线、按风险场景计算的补货触发规则,以及供应延误时的处置路径。只有这三项都能落到具体责任人和日期上,安全库存才不只是系统里的一个数字。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

二、背景和真实场景:旺季不是平均值变大,而是交期结构变了

1. 同一供应商在不同月份,交期的组成可能完全不同

淡季采购时,供应商可能有现货,采购单确认后很快就能发货;旺季采购时,需求集中涌入,供应商可能需要排产、等待原料、调整发运计划。表面上看,供应商仍承诺“十天交货”,实际履约却可能从稳定的九至十一天,变成八至二十天不等。

这意味着旺季风险不一定只是平均交期增加。更棘手的是尾部延误变长:多数订单按时到,少数订单晚很多天。只用平均值计算补货点,会把这些少数但影响巨大的订单隐藏起来。对缺货损失高的商品,交期的波动范围往往比平均交期本身更值得关注。

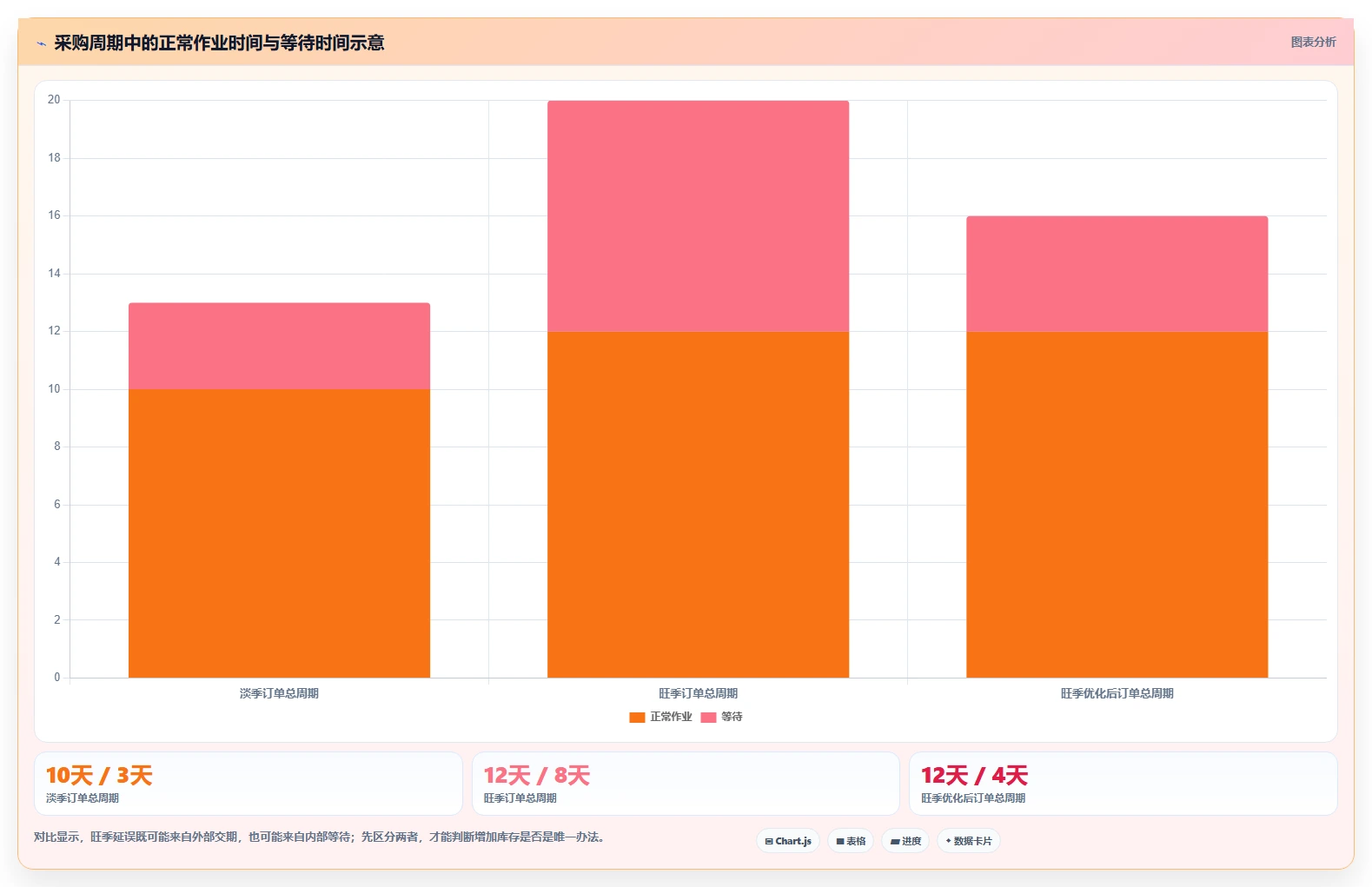

我会把采购周期至少拆成“正常耗时”和“等待耗时”。正常耗时包括供应商备货、运输等实际作业;等待耗时则包括审批积压、订单未确认、车辆预约、待检排队和异常处理。旺季准备的抓手,常常不是一味加库存,而是先消除可以控制的等待时间。

2. 仓库的“账面有货”不一定代表“有货可用”

有些企业的库存报表把在途、待检、冻结、调拨中库存都显示在总库存里。补货人员看到库存总量尚可,可能就暂缓下单;销售或生产却只看可用库存,最终仍然缺货。旺季时,状态口径不清会放大采购周期判断错误。

在计算安全库存前,我会先把库存状态分清楚:可用、已分配、待检、冻结、在途、退货待处理。不同状态要有明确的进入和退出条件,尤其不能把尚未完成质检的商品当作可承诺库存,也不能把已经被订单占用的库存重复用于满足新需求。

还要核对库存时间戳。月末盘点数据、昨日库存快照和实时订单占用若被拼在一起,就可能形成“看起来很完整、实际上不同步”的库存视图。旺季备货时,数据更新频率本身就是管理条件,不是报表美观问题。

3. 采购周期里有供应链外部波动,也有内部流程损耗

供应商产能、原料供应、物流线路和天气等因素通常不完全由企业控制;需求确认、审批流转、到货预约、检验排班、异常放行等环节,企业则更有机会改善。把两类时间混在一起,会让团队把本可解决的流程问题误判为“只能多备货”。

旺季前复盘时,我建议按订单逐单查看时间戳,而不是只看采购单创建日期和收货日期。可以抽取一段有代表性的历史窗口,比较订单批准、供应商确认、发货、到仓、检验完成和上架的日期。延迟集中在哪个节点,往往直接决定先做流程优化还是先增加缓冲。

若数据不足,先明确记录规则,也比直接套用一个看似精确的库存公式更可靠。没有供应商确认时间的订单,无法判断是供应商晚确认还是内部下单晚;没有质检完成时间,也无法区分运输延迟和入库处理延迟。

4. 旺季的缺货和积压,可能同时发生在不同商品上

旺季并不意味着所有商品都应该多备。畅销品可能因供应商产能不足而需要更早锁定产能;长尾品可能因为销量预测被整体旺季系数放大而形成积压;促销组合中的配件还可能因主商品销量上升而出现关联需求,却没有被单独纳入补货计划。

我会把商品分为高缺货损失、高交期风险、高滞销风险和一般风险等管理组,而不是按销售额简单排序。高价值但容易替代的商品,与低价值但不可替代的关键零件,补货策略不应相同。分类的目的不是增加标签,而是让库存策略和审批强度有所区别。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

三、常见误区:看似保守的做法,可能更容易放大风险

1. 用全年平均采购周期推算旺季补货点

全年平均值会把淡季短交期和旺季长交期揉在一起。如果订单履约周期存在季节性,全年平均值通常不能代表旺季下单后的真实等待时间。特别是订单量越大、供应商负载越高的品类,季节差异可能更明显。

我会至少对比同一商品在淡季、旺季和促销窗口的交期分布,并观察中位数、较高分位数和延迟比例。若旺季样本很少,应把数据不足标成风险,而不是因为样本少就默认交期稳定。补货参数要根据当前订单环境更新,不能把历史平均值当成永远有效的承诺。

2. 把供应商承诺日当作到仓日

“承诺交期十天”可能是生产完成、发货、到物流站点或送到仓库其中之一。若合同和订单没有说清楚起算点与终点,采购人员、供应商和仓库很容易各自理解成不同日期。

我建议把关键日期写进订单跟踪字段:下单日期、供应商确认日期、计划发货日期、实际发货日期、预计到仓日期、实际到仓日期、检验完成日期和可用日期。对比计划与实际时,应使用相同起止口径,否则所谓“准时率”会被统计方式左右。

3. 所有商品使用同一个安全库存天数

统一设为“覆盖七天”很方便,但它隐含了一个不成立的假设:每个商品的需求波动、供应稳定性和缺货后果都相同。实际中,日销量波动较大的商品需要更多需求缓冲;采购周期长且不稳定的商品需要更多供应缓冲;易过期商品则需要控制持有量。

如果系统暂时不支持复杂参数,也不应因此完全放弃分类。至少可以先按销售波动、供应周期、缺货影响和保质期划分为几组,为每组设不同审核规则。简化方法可以使用,但要让团队知道它的边界,并定期识别偏差最大的商品。

4. 看到缺货就直接提高安全库存

缺货的成因可能是预测偏差、订单未及时审批、供应商未按期交货、库存被错误占用、批次冻结或数据延迟。若每次缺货都只增加库存,真正的问题可能继续存在,同时带来资金占用和过期损耗。

我处理缺货复盘时会先分辨“数量不够”与“时间错位”。如果订单最终到货量足够,但到货晚了几天,优化重点是提前触发或缩短周期;如果到货及时但商品分配错了,重点应放在库存可用性和分配规则;如果实际需求远超预测,则需要重新评估活动信息和需求信号。

5. 一次性把旺季预测全部转成采购订单

远期预测不等于立即下单。需求预测越早,信息不确定性往往越高。一次性把完整旺季预测全部下单,可能在活动调整、天气变化或渠道策略改变后造成过量库存;完全等到销售发生再补,又可能来不及覆盖长交期。

更稳妥的做法是拆成“已确认采购量”和“可调整采购量”。对交期长、产能紧张的商品,提前锁产能或锁原料;对需求不确定、保质期短的商品,分批释放订单,结合销量、订单和活动进展滚动调整。

6. 只看供应商平均准时率,不看单次延误的代价

一家供应商可能大多数订单准时,少数订单却延误很久。如果延误恰好发生在核心促销前,造成的损失可能远高于多次轻微延迟。平均准时率有参考价值,但不足以单独决定安全库存。

我会同时观察准时率、平均延误天数、延误天数的离散程度、临近旺季的履约变化,以及供应商是否提前告知风险。对于缺货代价高的商品,还要追问延误是否能通过加急运输、分批交货或替代供应商缓解。

7. 认为数据看板可以替代采购判断

看板擅长发现异常、呈现趋势和统一口径,不能自动判断供应商是否会接受插单,也不能替代采购人员对原料约束、质量风险和商务条件的核实。若底层日期字段不准,图表只会更快地传播错误结论。

使用分析平台前,我会先检查数据完整性、更新时间、主数据映射和订单状态定义。平台可以帮助把散落在表格、采购系统和仓储记录中的信息集中分析,但不能把缺失的数据“算出来”。工具的价值取决于流程是否愿意记录真实节点,并对异常负责。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

四、专业判断逻辑:把安全库存算式放回采购周期管理中

1. 先建立能够复核的补货逻辑

对于相对稳定的需求,可先用一个清楚、易核验的基础规则:补货点等于采购周期内的预期需求加安全库存。若日均需求为二十件,可用采购周期为十天,且安全库存为四十件,那么补货点就是二百四十件。

这个结果不是建议所有企业照抄的库存参数,而是说明逻辑:采购周期内预计会消耗多少,再为需求和供应波动留多少缓冲。实际判断还要明确库存口径,通常应把可用库存与确定在途量纳入净库存,同时扣除已分配需求,并避免把待检或冻结库存当成可用量。

补货点解决的是何时启动补货;安全库存解决的是不确定性缓冲。两者若被混为一谈,常见结果是重复加量。比如已把高分位采购周期用于预计需求,又额外用同一批延误天数计算安全库存,就可能重复覆盖同一风险。

2. 根据数据条件选择复杂度,而不是追求公式复杂

若需求稳定、交期稳定且数据充分,可以用需求波动和交期波动构建统计模型。若需求与交期相互独立,一种常用的估算思路是以目标服务水平对应的系数,乘以需求与交期波动组合后的标准差。它的价值在于把波动来源说清,而不是让公式看起来更专业。

当需求和交期并不独立,或者旺季需求会导致供应商交期同步拉长时,简单假设可能失效。此时可以使用历史订单与需求序列做情景模拟,或按不同供应周期、活动阶段分别计算。样本不足时,宜采取透明的管理基准并定期校正,不应把小样本计算出的精确小数包装成可靠预测。

服务水平也要结合缺货代价理解。提高服务目标通常会增加库存投入,但边际收益会递减。对高替代性商品,偶发缺货可能损失有限;对关键零件或核心畅销品,缺货可能中断生产或错过整个销售窗口。不能只按“重要商品”标签定库存,还要尽量估算缺货的业务后果。

3. 把交期拆成可监控的状态,而不是月底才看总天数

一张采购周期监控表至少应回答:订单什么时候创建,什么时候获批,供应商什么时候确认,计划何时发货,实际何时发货,货何时到仓,何时检验完成,何时进入可用库存。节点不一定越多越好,但要能定位延误发生在哪一段。

我会为关键节点设置“计划日期、实际日期、责任方、异常原因、下一步动作”五类字段。这样复盘时既能看周期,也能分清责任边界。若某类商品的异常大多发生在供应商确认前,就应先处理订单确认机制,而不是一味要求仓库加快上架。

4. 对需求波动、交期波动和库存状态分别建模

需求波动可以按日、周或补货周期统计,但统计粒度必须与实际采购决策一致。每天都补货的商品与每周集中下单的商品,使用同一个需求窗口会得出不同结果。旺季活动还应区分活动前、活动中和活动后,避免把促销尖峰平均到整个季度。

交期波动应按供应商、商品、运输方式和采购批量拆分。不同线路或不同起订量可能对应完全不同的交期分布。若把所有订单合并计算,表现良好的常规订单可能掩盖某一关键规格的高风险。

库存状态则要跟踪可用率和数据延迟。可用率可以理解为账面总量中能够立即履约的比例;数据延迟则是库存实际变化到报表反映之间的时间差。安全库存再合理,如果库存状态不可信,补货触发仍会偏离真实需求。

5. 用服务水平和库存成本一起决定缓冲边界

服务水平不是越高越好,而是在缺货损失与持有成本之间做选择。持有成本不只是仓储费用,还可能包括资金占用、保险、损耗、过期、跌价和二次搬运。缺货成本也不仅是一次订单损失,还可能包括客户转单、生产停线、加急采购和后续恢复成本。

对旺季前的关键商品,我会把问题改写为:“多备一单位库存,能减少多少预期损失?如果活动未达预期,这批库存的退出路径是什么?”若无法说明多备库存的收益与退出方式,库存决策就可能只是对不确定性的情绪反应。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

五、案例与数据观察:用一组订单链路演示如何找出缓冲缺口

1. 案例设定:先声明数据是情景模拟,不把示例包装成真实客户结果

下面用一个虚构的消费品仓库情景说明分析方法。假设某款促销商品平时日均需求二十件,旺季预估日均需求三十件;过去常规采购周期约十天,旺季订单显示周期可能延长到十四天。企业希望评估应该提前下单、增加安全库存,还是两者并用。

这些数字仅用于演示计算和判断,不代表九数云用户或任何企业的实际经营数据,也不构成行业平均值。真实决策应替换为企业自己的订单时间戳、销量、库存状态和供应商履约记录。示例中最重要的不是某个具体答案,而是每个假设能否被追溯和验证。

按旺季日均需求三十件、可用周期十四天估算,周期需求为四百二十件。若安全库存暂定为九十件,则补货点为五百一十件。这里的九十件只是情景参数;要决定是否合理,需要进一步看日需求波动、交期尾部、缺货损失以及货品是否会过季。

2. 用时间戳找到“多出来的四天”在哪里

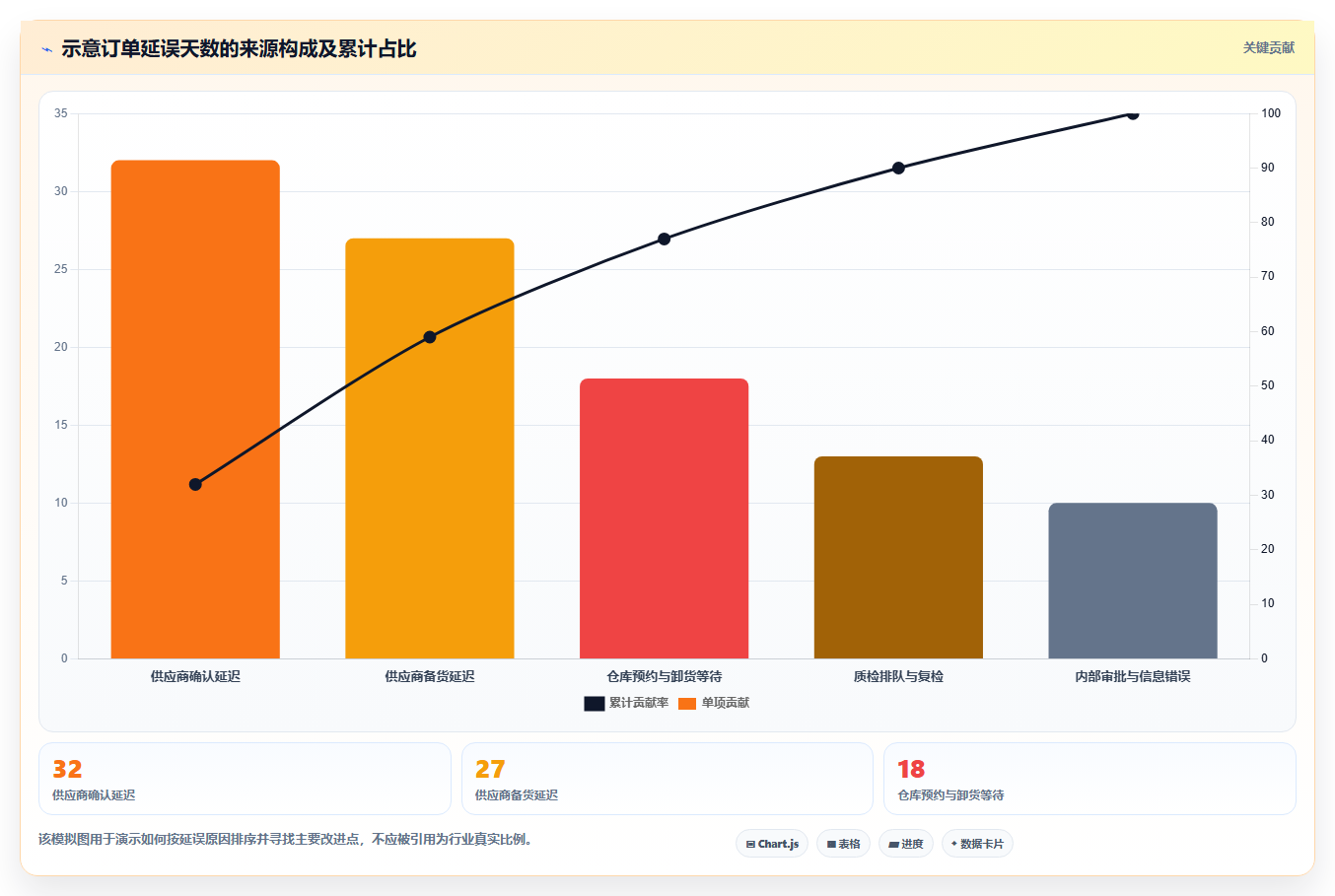

假设复盘发现,常规订单从批准到可用平均十天,旺季订单平均十四天。拆分后,供应商备货只增加一天,运输增加一天,订单确认等待增加一天,仓库检验排队增加一天。这个结果意味着增加四天安全库存可能暂时兜底,但内部订单确认和检验排班也值得同步改进。

若日需求为三十件,四天额外延迟相当于一百二十件需求暴露。直接备出一百二十件可以覆盖“需求不变且延误固定四天”的情景,却不能保证应对更长延误;反过来,如果通过流程把两天等待时间消掉,所需缓冲也可能下降约六十件的需求覆盖量。

需要注意,这并不意味着可以机械地把减少的等待天数一比一折算成库存下降。实际需要考虑订单是否每天都可触发、供应周期是否重叠、在途量是否确定,以及需求是否会在活动期间突然上升。计算应作为对话起点,而不是替代对真实流程的检查。

3. 用九数云展示“数据怎样帮助判断”,而不是声称某个现成案例结果

以九数云为例,可以把采购订单明细、库存快照、销售出库记录和到货检验记录整理成统一分析视图。这里讨论的是一种数据分析应用思路,并非对特定功能、实施周期或经营效果的保证;实际字段接入方式和能力边界,应以企业数据条件及产品当前说明为准。

在数据准备阶段,我会先整理采购单号、商品编码、供应商、订购数量、审批时间、供应商确认时间、发货时间、到仓时间、检验完成时间和可用时间。销售侧则至少要有商品编码、日期、出库数量、订单类型和促销标记;库存侧要保留状态、数量和快照时间。

随后建立三类分析视图。第一类看周期分布:不同商品和供应商的中位周期、较长周期分位点、准时率和延误天数。第二类看节点等待:审批、确认、运输、卸货、检验各自占用的时间。第三类看业务结果:缺货次数、缺货持续时间、加急采购费用、库存周转和过季库存。

如果库存与采购数据无法通过商品编码、订单号或批次关联,先解决主数据和映射关系,不应急着做看板。若一个采购订单被拆成多批到货,还应明确按订单、批次还是到货行统计周期。不同统计口径会影响延误判断,需要在报表中清楚标注。

看板最有用的不是展示一个红色预警,而是让人能从预警追到明细。例如某商品补货风险升高时,采购人员应能看到净库存、已确认在途量、预计需求、供应商确认状态和最近一次周期变化。仓库负责人则需要看到预计到货量、预约计划、待检队列和可用日期。

4. 把分析结果转成可执行的采购动作

假设看板发现某商品的旺季订单主要在供应商确认环节延误,行动不应只是把安全库存从九十件改成一百二十件。可以先设定下单后一个工作日未确认即提醒,超过约定时间升级给采购负责人,并要求供应商回传可执行的交货计划。

若主要风险是仓库检验排队,则采购与仓库要共同安排预计到货窗口、检验人员和异常品隔离能力。将更多货物提前发到仓库,却没有对应卸货和检验能力,可能只会增加待检库存,无法提高可用库存。

若问题来自旺季需求预测偏低,则应把促销计划、渠道订单和近几周销量纳入滚动观察。可以设定每周更新需求、每两周复核供应商交期,并在实际需求持续超过预测时触发重新评估,而非等到月末盘点后才调整。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

六、不同情况下的行动建议:让策略随商品与供应条件变化

1. 需求稳定、供应周期稳定的常规商品

对需求和供应都比较稳定的商品,可采用周期性复核或固定补货点,并按月或按季检查参数。重点是保持数据口径一致,减少不必要的频繁调参。旺季前可以做一次压力测试,确认在需求增加、到货延迟的情况下,现有缓冲能覆盖几天。

不建议因为全公司进入旺季,就把这类商品统一加库存。若历史数据显示需求没有明显季节性、供应商履约也稳定,额外库存的边际价值可能较低。应关注采购批量、仓储容量和资金占用,避免把有限资源投入到本来风险不高的商品上。

2. 需求波动大、供应交期相对短的促销商品

这类商品的主要风险可能是需求判断,而不是采购周期。可以用滚动预测和分批下单来减少一次性押注。促销前锁定基础量,活动开始后根据实际销售、订单和库存变化追加,但要先确认供应商能否接受小批次补货。

如果补货周期短到足以覆盖活动中的需求变化,分批释放订单通常比一次性大量采购更灵活;如果供应商在活动期无法补货,则要在活动前做情景推演,并明确未售库存如何转入常规销售或处理。促销规则、渠道库存和仓间调拨也要纳入判断,不能只看单仓销量。

3. 需求相对稳定、交期长且波动大的关键商品

对交期长、供应来源集中、缺货影响高的商品,应提前识别产能约束,并关注供应商确认和原料承诺。安全库存可以作为保护,但还要考虑锁产能、分批交付、备用供应源、替代规格和紧急运输等选项。

如果多备库存的资金成本较高,可以比较不同保障方式的综合成本。比如增加一部分缓冲库存,同时与供应商约定滚动交付,可能比一次性把整个旺季预测都压进仓库更适合。是否可行取决于供应商配合、质量认证、最小起订量和合同条款。

4. 易过期、季节性强或可能快速跌价的商品

对有效期短或季节性强的商品,过量库存的损失可能与缺货风险同样严重。应结合先进先出、批次保质期、剩余销售窗口和退换货条件,设定库存上限和预警日期。需要时将采购拆成多批,并约定供应商补货优先级,而不是只追求高服务水平。

若供应商交期长到无法支持小批量补货,企业需要在需求准确度和库存风险之间作明确选择。可以先评估替代品、跨仓调拨、提前促销或供应商寄售等方案,再决定要承担多少滞销风险。无法退货的商品,旺季预测的置信度应成为采购审批的重要信息。

5. 数据基础薄弱、历史记录不完整的商品

数据不完整时,先做短周期、低风险的试点。把关键时间戳记起来,逐步积累供应商履约和实际需求样本。当前参数可以使用经验值,但应写明来源、适用期限和复核日期,避免经验数字在系统中长期留存后被误认为精确测算结果。

对高风险商品,即使样本不够,也可以建立人工例外机制:供应商确认逾期、计划到货变化、实际需求超出预警线时,责任人必须复核。例外机制不应变成所有订单都靠人工盯,而是用来保护数据暂时覆盖不到的风险。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

七、不同情况下的取舍:库存不是唯一的保险方式

1. 增加安全库存与缩短采购周期之间的取舍

加库存的优点是动作直接,对供应商履约不稳定、短期内难以改善的商品尤其有用。缺点是占用资金和库容,还可能带来过期、跌价、损耗及旺季结束后的处理压力。它买到的是应对波动的时间,不是供应链本身的稳定性。

缩短采购周期则可能来自审批提速、供应商确认规则、预约机制优化和检验排班改善。它能减少整个补货链路中的需求暴露,但需要跨部门协同,也未必能改变供应商生产周期。若延误主要发生在外部产能,单靠内部流程优化不会解决全部问题。

我的判断顺序通常是:先找出可控制的等待时间,再评估外部周期是否需要用库存覆盖。若内部流程已经很顺畅、供应商仍存在显著波动,增加针对性缓冲可能更合理;若延误多发生在审批和预约环节,先改善流程往往比长期持有更多库存更可持续。

2. 采用较高服务水平与控制库存资金之间的取舍

提高目标服务水平,通常意味着更多库存去覆盖更极端的波动,但成本上升不一定换来同等幅度的业务改善。对缺货后果差异很大的商品,宜分层设置服务目标;不能为了一个统一数字,让低风险商品也承担高库存成本。

取舍时可以用情景比较:某库存档位对应多少资金占用、预计缺货几率或缺货量、过季风险多少。预测不可能完全准确,因此要把“最可能发生的情况”和“发生时损失较大的情况”分开看。对于高影响低概率风险,可以研究备用供货和加急运输等保险方式,而不是把所有风险都提前变成库存。

3. 集中下单与分批下单之间的取舍

集中下单可能有价格、运输或生产安排上的优势,也方便供应商准备产能;但会增加预测错误时的库存暴露。分批下单能保留调整空间,却可能面临运费增加、价格变化、供应商拒绝插单或后续产能被占用。

可以将订单拆成不可轻易变更的基础量和可调整的弹性量。基础量覆盖已确认需求,弹性量则与销量触发条件、供应商可交付日期和取消条款绑定。这样做的前提是合同、供应商响应和内部审批都允许变更,不能只在表格里标注“灵活”,实际却没有调整权。

4. 单一供应商与备用供应源之间的取舍

备用供应源可以降低单点依赖,但引入新供应商需要质量审核、样品验证、价格谈判和持续管理。若商品涉及认证或规格一致性,备用来源不一定能在旺季临时启用。应提前确认其是否经过验证、产能是否真实可用,以及切换所需时间。

对低价值、易替代、供应风险较低的商品,维护多个供应源可能得不偿失;对关键商品、交期长且缺货影响大的品类,备用供应能力可能比额外堆库存更有韧性。评估时不要只比较报价,还要比较最小起订量、质量稳定性、切换成本和紧急交付能力。

5. 统一自动化规则与保留人工例外之间的取舍

规则自动化可以减少重复计算和人工漏报,但规则必须基于可靠数据,并且能识别促销、停产、质量冻结和供应商异常等特殊情形。若所有商品只按相同的补货逻辑运行,自动化会把系统性错误放大到更多订单。

更可行的做法是让常规商品走自动补货建议,让高风险或高金额订单进入人工复核,同时记录人工覆盖系统建议的原因。人工例外要有边界和复盘,否则团队会逐渐绕过规则;系统建议也要能被解释,否则采购人员很难判断应该执行还是暂缓。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

八、旺季前的落地清单:把判断变成可以检查的动作

1. 先做一次采购周期数据体检

选取覆盖常规订单和旺季订单的历史数据,检查时间戳是否完整,商品编码和供应商名称是否统一,订单拆分与合并是否有明确规则。数据体检不是为了做一张漂亮报表,而是确认“下单到可用”能不能按相同口径重算。

  • 确认采购周期起点与终点:明确从哪个业务事件开始计时,到哪个库存状态结束。
  • 检查关键日期缺失:统计审批、确认、发货、到仓、检验和可用日期的缺失比例。
  • 核对库存状态:区分可用、已分配、待检、冻结和在途数量。
  • 检查异常记录:识别取消订单、拆单、补单、紧急运输和退货处理。
  • 确认数据更新时间:说明报表反映的是实时、每日还是定期快照。

2. 做商品分层,不用同一规则管理所有库存

可先从销售规模、需求波动、采购周期、供应商集中度、缺货影响、保质期和替代可能性中挑选必要维度。维度不宜无限扩张,关键是每种分类都能改变补货动作、审批要求或预警阈值。

分类完成后,对高风险商品逐一指定负责人和备选措施。措施可以是提前锁产能、供应商确认提醒、分批到货、仓间调拨、替代品验证或紧急运输。若风险清单只有风险描述,没有动作、时限和责任人,就还不能算旺季准备完成。

3. 对采购周期做压力测试,而不只套一个平均场景

至少准备三个场景:需求符合预测且供应准时;需求高于预测且交期略有延迟;供应商明显延误并伴随需求上升。分别计算预计净库存、缺货日期、需要追加的数量和可用的替代动作。

压力测试的目的不是预测哪种情况必然发生,而是确认团队是否知道触发条件。比如供应商超过确认时限、预计到货晚于安全日期、库存覆盖天数跌破阈值时,分别由谁在何时采取什么动作。触发条件要具体到日期、数量或状态,不能只写“密切关注”。

4. 设定旺季期间的复核节奏

采购周期参数不宜每天凭感觉改动,也不应全年只维护一次。对关键商品,可以每周检查供应商确认、计划发货、在途和库存覆盖;需求变化明显时提高复核频率。普通商品则可按固定周期复核,避免团队被大量低价值提醒淹没。

每次参数调整都应记录调整前后数值、依据、批准人和复核日期。若调整来自单次异常订单,要标注这是临时例外还是永久变化;若新数据持续证明旺季交期发生结构性变化,才考虑更新长期基线。

5. 建立异常升级和替代路径

异常升级可以分层设置:订单未确认先提醒采购员;超过约定时限升级采购主管;供应商明确无法按期交货时,启动替代供应、跨仓调拨或需求协调。升级规则应让责任人清楚“现在做什么”,而不是只把风险推送给更多人。

对于高影响商品,提前写明替代品规格、质量要求、客户或生产端批准流程和启用时间。供应商延误发生后再开始讨论替代方案,通常已经损失了可用时间。旺季前把关键联系人和决策权限确认好,往往比临时建立群聊更有效。

仓库安全库存管理避坑指南:采购周期环节的旺季准备要注意什么

九、结尾:安全库存不是一层越厚越好的护城河

1. 用“可用日期”重新审视每一个采购承诺

仓库安全库存管理真正难的部分,不是选一个公式,而是让预测需求、库存状态和采购周期处于同一时间口径。供应商说何时发货、物流说何时到仓、仓库说何时检验完成,只有最后形成可用库存的日期,才能回答商品是否赶得上需求。

我认为旺季备货最值得坚持的判断是:先消除看得见的等待,再为消除不了的波动准备缓冲。前者能降低长期流程损耗,后者能保护业务免受不可控风险影响。把两种工作分开,才能避免把每个流程问题都变成库存问题。

2. 下一步先做一张小表,再决定要不要加库存

如果团队还没有统一方法,不必先启动复杂系统改造。选出一组缺货损失较高或交期较长的商品,整理最近一段时间的采购与库存记录,统一从下单到可用的周期口径,找出延迟最多的节点,再做三个需求与交期情景的库存测算。

随后确认每个商品的补货触发点、责任人、供应商确认时限和延误后的替代动作。若分析工具能够接入采购、销售、仓储数据,可以用九数云这类数据分析平台尝试把周期拆分、库存状态和异常订单放到同一视图;上线前仍应核实字段定义、数据更新和分析口径,避免把自动化误当成数据质量保证。

当这套小范围方法能解释“为什么缺、什么时候会缺、谁应在何时行动”时,再逐步扩展到更多商品。旺季准备的成效,不应只看仓库多备了多少货,更要看延误是否更早暴露、库存是否更接近真实风险,以及每一笔额外库存是否有清楚的业务理由。

常见问题解答(FAQ)

1. 旺季安全库存应该按平均采购周期,还是按最长采购周期计算?

我平时按平均交期备货,旺季一来就担心供应商晚到,直接按最长交期算又怕库存压太多。我该怎样把需求波动和交期波动一起考虑,算出一个能解释、也能执行的补货点?

不要只用“平均日销量 × 平均采购周期”,也不建议把历史上最差的一次交期当成全年标准。前者容易低估旺季断货风险,后者可能把偶发异常变成长期积压。更实用的办法,是先统一统计口径,再用历史数据估算采购周期内的需求分布。例如,某 SKU 平时日均销量为 40 件,旺季滚动预测提升到 55 件;

从下单到验收入库,旺季常见交期为 17 天。旺季基础需求约为 55 × 17 = 935 件。若用历史订单模拟发现,17 天需求的第 95 百分位为 1,100 件,那么可暂以约 165 件作为旺季缓冲,补货点约为 1,100 件,而不是再额外叠加一份安全库存。

这里的关键判断是:安全库存应覆盖预测误差和交期波动,不应重复覆盖已计入的旺季需求。建议按 SKU 分别计算,并将可用库存定义为“现货+已确认在途-已分配订单”;当可用库存降至补货点时触发采购。上述数字是演示口径,实际应以自己的日销量、供应商交期和缺货成本回测。

2. 采购周期要从下单日算起,还是从货物可销售日算起?

我以前看采购单上的交货日期,觉得货到了就算补货完成,但旺季有时到货后还要排队验收、贴标或处理质检异常。我想知道采购周期到底应该拆成哪些部分,才能避免账面上有货、库位里却没货卖?

库存计划应按“下单到可销售”的完整周期计算,而不是只看供应商承诺的发货或到仓日期。仓库里常见的误差,往往不在运输本身,而在下单审批、供应商排产、预约入仓、收货上架和质检放行这些被漏算的环节。

可以把周期拆成以下几段,并分别记录计划值和实际值: 环节记录内容容易漏掉的时间 内部下单需求确认至采购单发出审批等待、订单修改 供应商履约接单至备货完成旺季排产、原料短缺 运输与入仓发货至仓库签收预约排队、节假日运输 收货放行签收至可销售清点、质检、贴标、上架 例如,供应商称 14 天交货,但近 8 次订单的“下单至可销售”中位数为 20 天、最长为 27 天,那么补货模型至少应采用完整周期数据,并单独检查最长交期由什么造成。

不要简单把最长值永久加进库存;先判断它是常态波动,还是一次性的预约或质检问题,再决定增加缓冲或改善流程。

3. 旺季备货最晚应该在什么时候下单?

我知道旺季前要提前采购,但每次倒推时只减去供应商说的生产天数,最后仍然赶不上上架。我希望有一个实际可用的倒排方法,能把验收、入库和临时延误也算进去。

先确定需要“可销售库存”的日期,再从这个日期向前倒推每个节点。不要从旺季开始日只减供应商承诺交期;旺季的预约、运输和收货拥堵,可能让货物已经到仓却无法及时上架。

假设某商品需要在旺季开始前可销售,供应商生产与备货 18 天,运输 5 天,预约及收货上架 4 天,质检放行 2 天,另留 5 天异常缓冲,那么下单截止点应至少提前 34 天。这个缓冲不是固定行业标准,而应参考该供应商过去订单中“承诺交期与实际可销售日期”的差值。

执行上可设三个检查点:截止日前确认预测和采购量;发货前核对箱数、标签和预约资料;预计到仓前确认库容、人员与质检安排。若供应商无法提供可靠节点,就用其实际交期分位数做计划,并预设替代方案,例如拆单、替代供应源或优先运输高缺货损失 SKU。

4. 旺季安全库存应该所有商品都加一样多吗?

我担心统一把库存提高 20% 会让热门商品还是缺货、慢销商品却越堆越多。面对商品数量很多、采购周期又不同的情况,我该用什么规则分配额外库存,并在旺季中及时修正?

不建议全仓统一加库存比例。相同的 20% 对稳定畅销品可能不够,对低周转商品则可能造成长期占款。旺季缓冲应同时考虑需求波动、补货难度、毛利或缺货损失,以及库存过期或季节结束后的处理成本。可以先按“缺货影响”和“需求波动”分层:高销量、高缺货损失且交期长的商品,优先安排更高服务目标和更早下单;

低销量、可快速补货的商品,维持较小缓冲并提高复查频率;生命周期短或滞销风险高的商品,则用分批采购替代一次性压货。分类后仍要逐个核对在途和已分配数量,避免把同一批货重复计入可用库存。旺季期间建议每周复盘,销量突增或供应商交期变化时及时调整,而非等月底盘点。

比如某商品预测每周售 280 件,实际连续两周达到 350 件,且补货周期从 2 周延长到 3 周,就应重新计算采购覆盖量并核实在途日期;若销量回落,则暂停追加单,避免把短期峰值当成长期趋势。

读者评论

龚思源

把质检和上架算进可用周期这点很实用。我们之前只按供应商发货日期算,待检库存被当成可用库存,补货总是晚一步。

龚静怡

文中的图表注明是情景模拟,避免把示意比例误当行业数据,这个提醒挺必要。实际落地还是得先补齐确认、到仓和检验完成时间戳。

吴静怡

不建议缺货后就统一加安全库存。对短保商品,分批下单、滚动看销量可能更稳;对交期长且难替代的物料,则要提前锁产能。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
仓库安全库存管理实践指南:动态调整的进阶玩法怎样更有效

仓库安全库存管理实践指南:动态调整的进阶玩法怎样更有效

仓库里最危险的缺货,往往不是“库存太少”,而是安全库存看起来足够、却覆盖不了真实波动:系统按平均销量算出 30 […]
仓库安全库存管理建设路线:从分级预警到进阶玩法分几步

仓库安全库存管理建设路线:从分级预警到进阶玩法分几步

仓库安全库存不是“多备几天货”,而是用库存缓冲需求波动、供货延迟和计划误差,同时把资金占用控制在可接受范围内。 […]
仓库安全库存管理场景解析:采购周期中的进阶玩法怎么处理

仓库安全库存管理场景解析:采购周期中的进阶玩法怎么处理

仓库里最危险的库存,往往不是“库存太少”,而是采购员看着账面库存充足,货却在供应商、运输途中、质检区和待发订单 […]
仓库安全库存管理优化清单:缺货风险与进阶玩法的关键动作

仓库安全库存管理优化清单:缺货风险与进阶玩法的关键动作

安全库存设得越高,缺货就越少吗?在仓库里,答案经常是否定的:库存多了,滞销、过期、占用资金和库位的成本会上升; […]
仓库安全库存管理数据方法:用需求波动支撑进阶玩法判断

仓库安全库存管理数据方法:用需求波动支撑进阶玩法判断

仓库里最危险的安全库存,往往不是“设得太少”的那一笔,而是一个看起来很稳、却把需求波动和供应波动混在一起计算的 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
