安全库存算得再精细,如果采购周期取的是合同上的“标准交期”,而不是实际到货记录,缺货仍可能在看似合理的参数下发生。落地时,我会先把“下单日、供应商确认日、发货日、到仓日、质检放行日”分开,再决定采购周期该怎么算;否则,把运输、排产和验收中的等待时间漏掉,安全库存就会被系统性低估。
安全库存是为需求波动、采购周期波动和执行异常留出的缓冲量;再订货点则是触发补货动作的库存位置。常见的基础表达是:再订货点 = 采购周期内的平均需求量 + 安全库存。如果把再订货点误当成安全库存,就可能把正常消耗也塞进缓冲量,库存看起来“安全”,资金占用却越来越高。
我建议新手先把两个字段分开管理。安全库存回答“额外留多少”;再订货点回答“库存降到多少时必须启动补货”。采购周期不是供应商承诺的一个孤立天数,而是从补货决策开始到可用库存形成的端到端时间。
仓库账面有货,不代表这批货能满足订单。已分配未出库的数量、待检数量、冻结数量、在途数量,分别处于不同状态。计算是否补货时,建议使用库存位置:可用库存加上确认在途,再扣除已承诺需求;待检库存是否计入,要看质检通过率和放行时点。
例如,账面库存有 500 件,其中 120 件已被订单占用、60 件待检、80 件在途。若这 80 件在途已确认并预计在需求耗尽前到达,库存位置就不能简单等于 500,也不能把所有状态都当成可用。关键是先统一每种库存状态的业务含义,再把规则写进表格或系统。
如果团队当前没有足够数据,先用可解释的分层规则启动,比直接套复杂公式更稳妥。参数必须能追溯到数据、假设和负责人;否则,安全库存只是一个无法验证的数字。

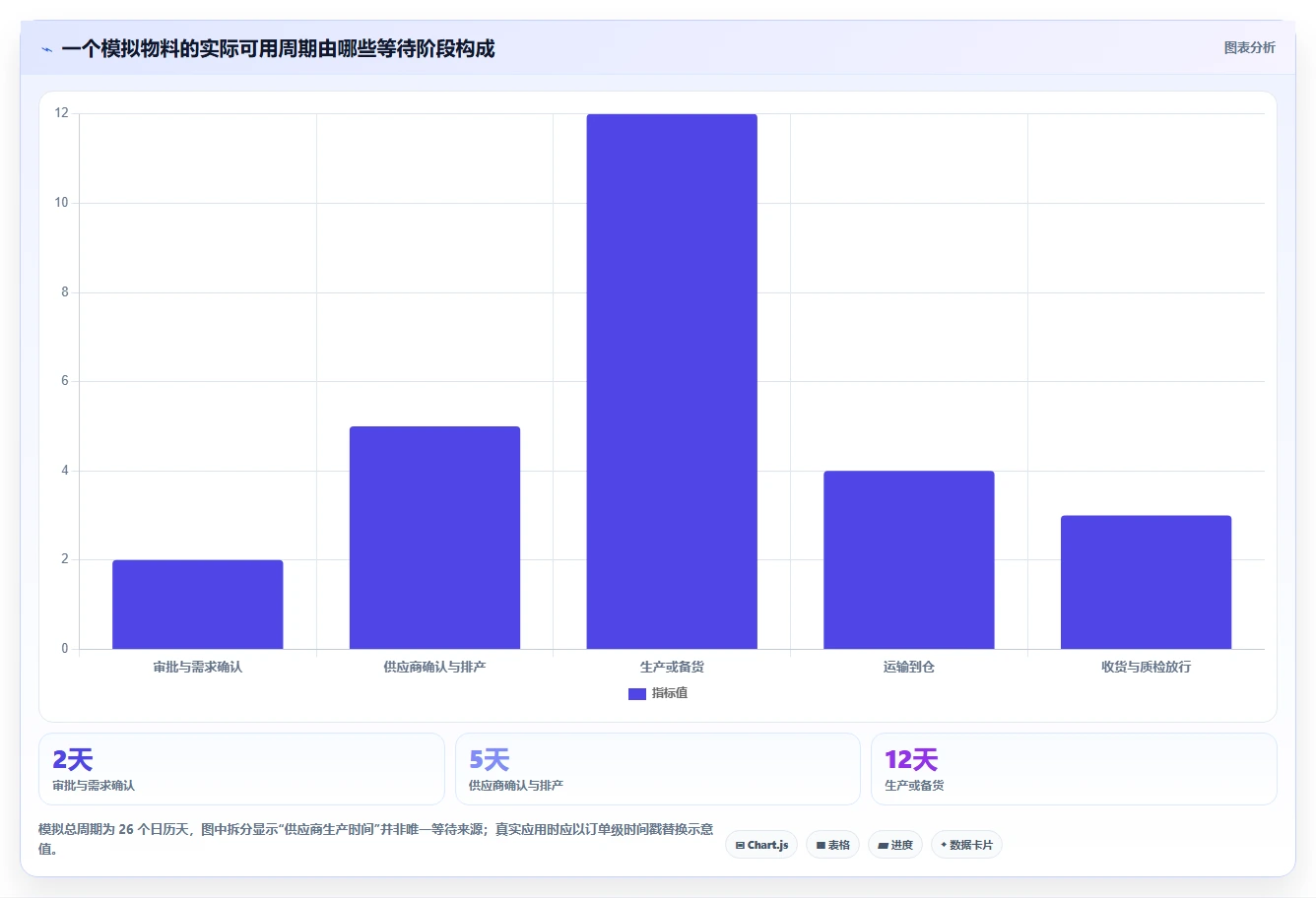

实际采购周期通常由多个阶段组成。对仓库补货而言,我会把起点设为“触发补货或提出采购申请”,终点设为“商品通过必要检验并可供订单使用”。如果只从采购订单下达到供应商发货来计算,内部审批和到货验收就被排除在外;如果只看供应商承诺的生产天数,也会漏掉排产等待和运输波动。
| 阶段 | 建议记录的时间点 | 常见遗漏 | 管理动作 |
|---|---|---|---|
| 需求确认与审批 | 提出申请、审批完成 | 周末、节假日或逐级审批造成的等待 | 区分业务等待与供应商等待 |
| 供应商确认与排产 | 订单发出、供应商确认、排产开始 | 供应商确认晚于下单,排产并非立即开始 | 分别记录承诺日期和实际排产日期 |
| 生产或备货 | 生产开始、完工或备货完成 | 把标准生产天数当作实际生产天数 | 记录分批交付和缺料等待 |
| 运输与到仓 | 发货、到仓、签收 | 发货日不等于仓库收货日 | 记录运输方式、线路和节假日影响 |
| 验收与上架 | 收货、质检完成、可用库存入账 | 待检品被提前视为可用库存 | 统计质检等待和不合格处置时间 |
“采购周期 20 天”至少有几种可能:下单到发货 20 天、供应商确认到到仓 20 天,或申请到可用库存 20 天。口径不统一时,供应商之间的比较没有意义,部门之间也会对同一个数字得出不同结论。
我的做法是给每个物料族维护一条流程口径。例如,周期起点为采购申请审批完成,终点为质检放行;同时保存供应商承诺周期和实际周期。前者用于谈判与计划,后者用于计算安全库存和评估交付表现,不能互相替代。
需求通常按自然日发生,但供应商排产可能按工作日计算。若采购周期按工作日记录,计算采购期间的需求时就要转换日历天数;若直接把“10 个工作日”当成 10 个自然日,节假日前后可能明显低估需求覆盖时间。
建议在参数表里同时保留“周期口径”和“单位”。例如,运输和验收以自然日计,供应商生产承诺以工作日计;进入补货公式之前,先转换为统一口径。转换规则应由计划、采购和仓库共同确认,而不是由数据表格的制作者临时决定。

承诺交期是采购协同的输入,不等于实际到货规律。供应商可能按“生产完工”承诺日期,而仓库关心的是“质检放行”;也可能按正常产能报价,但旺季排产、原料短缺会改变履约时间。
建议按订单记录承诺日期与实际可用日期,观察二者差值。数据量较少时,不要给供应商贴“稳定”或“不稳定”的永久标签;可以先把异常订单单独标注,再通过滚动复核判断偏差是否持续。
平均值适合描述中心水平,却不能单独说明断货风险。假设某物料大多数订单 18 至 22 天到货,少数订单需要 40 天,平均周期可能看起来尚可,但长尾事件足以让补货点失效。只看平均周期,是把“经常发生什么”和“最危险时会发生什么”混为一谈。
至少同时观察平均值、中位数、较高分位值和周期标准差,并检查极端值的原因。若 40 天的订单来自一次供应商停产,且以后已更换产能安排,可以作为特殊原因单独管理;若它反复出现,就不应随意剔除。
“所有商品留 15 天库存”容易执行,却忽略了商品需求速度、交期波动、毛利、缺货损失和保质期差异。同样是 15 天,快销品可能不够,慢销品可能形成长期积压。
固定规则可以作为数据不足时的临时底线,但应标注适用对象、期限和复核日期。对于需求规律稳定的常备料,可逐步切换到波动计算;对于偶发项目件或间歇性需求,单纯使用日均需求公式可能不合适。
促销备货、一次性大单、供应商停工、运输事故,看起来都像异常,但它们的处理方式不同。若促销会周期性发生,它就是可预测的需求特征;若供应商停工可能每年出现,它就是风险的一部分;若只是数据录入错误,才适合修正或排除。
我的原则是先分类,再决定是否进入基础参数。删除异常值之前,要留下异常标签、判断依据和影响评估;否则,团队会把真实风险从历史数据中“清理”掉,得到一套漂亮但不耐用的参数。
同一供应商、同一生产线或同一运输线路上的多个 SKU,可能同时受一个共因影响。逐个 SKU 看起来波动不大,但供应商停产时会一起延迟。反过来,如果多个商品可以共享替代料或互相替代,分别备货又可能重复占用资金。
因此,单品参数要和供应风险、替代关系、供应商产能一起复核。多 SKU 共因风险不能简单通过给每个 SKU 加同样的天数解决;应先确定是否存在共同供应节点,再比较集中风险与分散备货的成本。
系统里修改了安全库存,不代表采购会按新规则下单。若采购仍依赖月度固定订货、仓库仍手工扣减,或在途订单没有及时入账,参数很容易与实际执行脱节。
上线前要明确谁维护数据、谁审批异常、谁负责跟催、谁在到货后回填实际日期。每个规则最好配一项可检查的动作,例如触发补货后几个工作日内生成采购申请,延期到某个阈值时升级处理。
连续、稳定的日常消耗与偶发的大单需求,不适合用同一套参数逻辑。先按物料用途和需求形态分类,至少区分常规连续消耗、季节性需求、项目型需求、间歇性需求和可替代需求。
若每日需求的标准差为 σd,平均每日需求为 d,平均采购周期为 L,采购周期标准差为 σL,在需求与交期近似独立、需求近似稳定的条件下,可以使用一个基础估算式:安全库存 ≈ z × √(L × σd² + d² × σL²)。这里的 z 与目标服务水平相关,L 和 σL 必须与需求数据使用一致的时间单位。
这个表达式的价值不在于“算出唯一正确答案”,而在于把两个风险源拆开:需求不确定性和交期不确定性。若需求受季节、活动或项目计划影响,独立且稳定的假设不成立,就不能机械套用;应先做分段预测或情景模拟,再核算缓冲。
再订货点决定何时启动补货,订货批量决定一次买多少。两者混在一起,常见后果是用大批量掩盖补货触发不及时,或者用过高安全库存补偿采购审批太慢。采购批量还受最小起订量、包装倍数、运费和资金约束影响,不应直接写进安全库存公式。
对新手来说,可以先设定清楚的触发规则,再用采购批量策略满足供应条件。例如,库存位置低于再订货点时生成建议量,再按最小起订量向上取整,并检查保质期、仓容和预算。每种约束都应在补货建议中显示,不要让系统静默地改写订货量。
提高目标服务水平通常意味着更高缓冲量,但不同 SKU 的缺货后果并不相同。关键生产辅料断供可能让整条线停工;低频办公耗材缺货则可能只造成短暂不便。把所有物料设为同一个服务目标,往往会把资金投向低风险品,把高风险品留在平均水平。
我建议同时看缺货损失、替代可能、交期可控性、库存资金、保质期和滞销风险。服务目标是经营选择,不是公式自动给出的结论;数据模型可以展示成本曲线,最终仍需要采购、生产和财务共同确定取舍。

新 SKU 或低频物料经常没有足够样本。此时可以参考同类物料、供应商承诺和业务风险设置临时参数,但要标明“临时估算”,并设置复核条件,例如累积到一定数量的有效订单后重新测算。
不要把“样本少”包装成精确公式。只有 3 次到货记录时,计算出来的标准差对单个异常极其敏感。更适合展示实际范围、最慢一次的原因和当前假设,再让业务负责人确认所需缓冲。
以下是一个用于说明计算过程的情景模拟,不是某家企业的经营数据,也不是行业平均值。假设一家食品包装仓库管理 240 个常规物料,其中某种标准包装件每日平均消耗 120 件,日需求标准差为 25 件;采购周期平均 18 个日历天,周期标准差为 4 天。团队计划以约 95% 的周期服务水平作为讨论起点,使用的 z 值约为 1.65。
这些数字只是为了展示方法。真实项目应从 ERP、采购订单、收货记录和质检记录中提取时间戳,剔除重复、取消和录入错误记录,但保留有业务意义的延误事件。没有订单级历史记录时,先建立台账,再逐步提高参数精度。
在上述简化假设下,安全库存约为:1.65 × √(18 × 25² + 120² × 4²),结果约为 820 件。平均采购周期内需求约为 120 × 18,即 2,160 件;因此,再订货点约为 2,980 件。真实落地时应按业务允许的精度取整,并根据包装倍数或最小起订量调整建议订货量,而不是把公式结果误认为必须采购的数量。
这个结果对假设非常敏感。如果采购周期标准差被误填为 1 天而实际为 4 天,安全库存会明显偏低;如果日需求数据包含一次性项目需求,需求波动又可能被夸大。因此,计算前先做数据核验,比在公式里增加小数位更重要。
假设这批模拟台账包含 20 张有效采购订单,记录从申请审批完成到质检放行的实际周期。复核时,我不会只看平均周期,而会逐单检查延期原因:供应商排产、原料短缺、运输延误、内部收货排队或质检返工。若延期集中在某一阶段,解决办法可能是改善供应商计划或验收排班,而不是单纯增加仓库库存。
对 20 条记录而言,统计结果仍然有限。可以用均值和标准差做初步估算,同时列出中位数、最大值、分位数和异常说明;再随着订单累积滚动更新。若供应商、线路或生产工艺已发生变化,旧数据的解释力会下降,应按变更日期分段分析。
| 观察项 | 模拟值或规则 | 核验问题 | 可能动作 |
|---|---|---|---|
| 平均日需求 | 120 件/日 | 是否混入促销或项目峰值 | 区分常规消耗与计划性需求 |
| 日需求标准差 | 25 件/日 | 异常出库是否有凭证和原因标签 | 核对退料、盘点调整和集中领料 |
| 平均可用周期 | 18 个日历天 | 终点是否为质检放行而非到仓 | 补录到货、检验和上架时间戳 |
| 周期标准差 | 4 个日历天 | 波动由供应商还是内部流程造成 | 按阶段统计延误并分配责任人 |
| 安全库存估算 | 约 820 件 | 服务目标与缺货代价是否匹配 | 与缺货损失、库存资金和保质期联评 |
| 再订货点估算 | 约 2,980 件 | 库存位置是否扣除了已承诺需求 | 测试订单分配和在途数据是否及时 |
以九数云为例,可以把它作为一个数据分析场景来规划:将采购订单、收货记录、库存流水和需求出库数据按物料编码、供应商和订单号关联,展示周期分布、分阶段等待、需求波动和补货结果。重点不是某个图表功能,而是数据能否按统一口径关联、异常能否追溯到原始订单、参数变更是否有记录。
实际使用前,应根据企业现有系统核验数据连接方式、字段权限、刷新频率和可用功能;不要仅凭工具介绍假设数据已经自动打通。若暂时没有稳定接口,可以先导出经过权限审批的脱敏数据做小范围验证,再确定是否值得投入进一步集成。
我会先做一个最小分析闭环:物料主数据、采购订单日期、供应商承诺日期、到仓日期、质检放行日期、日出库量和缺货记录。第一版只回答三个问题:真实周期多长、延误发生在哪一段、按当前参数模拟会不会过早或过晚触发补货。能回答这三件事,才有继续增加模型复杂度的价值。

回测可以把历史订单逐周向前重放:在当时可见的需求和库存位置下,模拟补货规则是否会触发;再对照真实到货日期和实际需求,观察潜在缺货次数、库存峰值和平均库存。回测不是证明未来一定安全,而是检查规则是否明显滞后、是否过度占资。
建议同时比较现行规则、建议规则和保守规则。若三种规则对结果差异不大,优先选更容易解释和执行的一种;若差异显著,再定位是服务目标、周期尾部还是需求峰值造成。任何回测都要说明数据范围、缺失记录、假设和未覆盖事件。

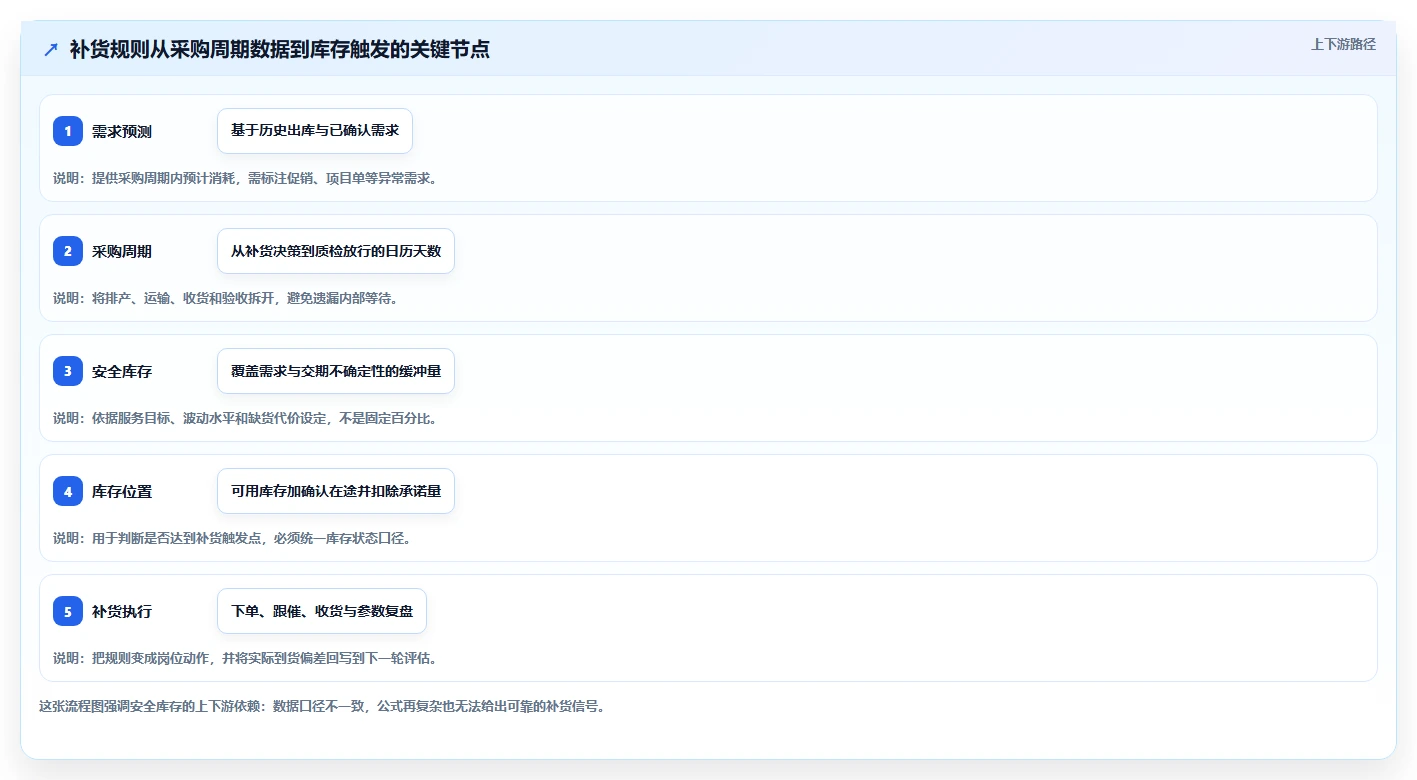

先别急着讨论“安全库存应该是多少”。先让仓库、采购、计划和财务对关键字段达成一致,尤其是可用库存、已承诺需求、在途确认、采购周期起止和异常单定义。口径不统一时,各部门会用同一个名称讲不同的事情。
数据清理的目标不是让表格变整齐,而是区分真实业务和记录错误。重复订单、取消订单、错误日期和单位错录需要修正;真实延误、临时加单和质检返工则应保留并标注。任何被排除的记录都应能说明为什么排除。
建议先抽样检查订单级链路:同一个订单号是否能贯通采购、收货和质检;日期是否有先后矛盾;部分到货是否被误记为整单完成;退货和补发是否被重复计算。一个批次分三次到货时,应明确按首批可用、全部齐套还是满足生产需求的时间定义周期。
把物料按需求形态、供应风险和缺货影响分组,再给每组设计算方式与复核频率。可以使用 ABC 分类帮助识别资金或出库贡献,但不能只按金额决定库存策略;低金额的关键零件也可能带来很高的停线风险。
| 物料情形 | 优先关注 | 建议规则 | 复核重点 |
|---|---|---|---|
| 需求稳定、供应稳定 | 数据准确与补货频率 | 使用基础波动模型或经验证的固定缓冲 | 需求水平是否发生结构变化 |
| 需求稳定、供应波动大 | 周期尾部与供应商履约 | 加强交期风险估算,同时推动供应改善 | 延误是否集中于某阶段或供应商 |
| 需求波动大、供应较稳定 | 促销、项目和季节计划 | 基础库存与计划性需求分开管理 | 峰值是否可提前获知、是否重复发生 |
| 需求与供应都波动大 | 断供损失和替代方案 | 情景评估、风险升级及替代供应设计 | 增加库存与改善供应哪个总成本更低 |
| 低频或项目型需求 | 订单触发与项目交付节点 | 优先采用项目计划或按需采购逻辑 | 是否存在可共用库存和取消风险 |
参数上线前,拿最近一段历史做回放,并检查至少三类情况:库存位置低于再订货点时是否会触发;确认在途能否正确计入;已取消或延期订单是否会造成虚假的“即将到货”。再模拟一两次极端情况,确认异常通知会到达正确岗位。
对于补货建议,不要只显示一个数量。至少展示当前库存位置、再订货点、预计缺口日期、确认在途、建议采购量、参数版本和触发原因。使用者能看懂系统为什么建议补货,才更容易发现输入数据错误。
月度复盘适合观察整体趋势,但不应成为唯一复核方式。供应商停产、关键客户需求暴涨、物料替代、工艺变更、运输线路变化、质检标准调整,都可能让历史参数失效。出现重大变化时,应立即评估相关 SKU,而不是等到月末。
复盘看板建议覆盖缺货次数、缺货持续时间、实际周期中位数和高分位数、预测偏差、库存金额、呆滞金额、参数调整次数和异常关闭时间。不要只用库存周转率评价采购团队,否则团队可能通过压低库存换取好看的指标,却把缺货成本转移给生产或客户。

先按阶段拆解延误。如果主要是排产等待,采购可以尝试提前锁定产能、共享滚动预测或设置分批交付;若主要是运输波动,可评估线路、承运方式和缓冲时间;若主要是质检排队,应检查检验资源和抽检规则是否匹配。
短期内确实无法改善供应时,可以提高该物料的风险缓冲,但要设置期限和退出条件。比如,连续若干批次按期可用后,重新评估周期波动;否则,临时加库存会变成没有复核日期的永久负担。
先判断需求变化是一次性项目、周期性活动,还是长期水平抬升。项目需求应尽量进入项目计划,并区分已确认需求和预测需求;促销峰值要和营销日历联动;若基础消耗已经永久增加,再调整日均需求和再订货点。
不要因为一次大单就直接永久调高安全库存。可以把未来已知订单单独纳入需求计划,观察常规消耗是否同步变化。若大单取消可能性高,也要避免据此提前购买不可退货的专用物料。
先向供应商确认生产路径、原料来源、试产状态和可承诺的交付范围,再寻找同工艺、同供应商或相近规格的参照物料。参照数据只是临时估计,不等于新品真实波动;在产品爬坡阶段,应安排更频繁的监控和小批验证。
如果缺货后果较大,可通过首批备货、快速补单选项、供应商保留产能或可替代设计分担风险,不一定全部压在仓库库存上。新品阶段的重点是尽快积累有效交期和消耗记录,同时控制过量采购造成的报废风险。
这类物料不能只因缺货风险高就无条件增加安全库存。需求波动和采购周期的风险要与过期、损耗、折价和退货条件共同评估。可优先争取小批多次交付、供应商寄售、滚动订单或更短的补货周期。
设置库存上限和先进先出检查,并把即将过期数量纳入可用库存判断。若系统只计算总数量,不识别批次和有效期,安全库存可能表面达标,实际却只有一部分可以用于后续订单。
先把“风险缓冲”和“经济订货约束”拆开。安全库存依据需求与交期风险估算;最小起订量影响一次采购多少。若每次都因起订量产生大量剩余,应比较提高订货频率、拼单、共享库存或重新谈判包装单位的成本,而不是把起订量直接当成安全库存。
建议系统同时显示理论需求量、起订量调整后数量和预计库存峰值。这样采购才能看清多买的原因,并判断是供应条件不可谈、运输费用更划算,还是补货频率设置不合理。
关键物料缺货可能造成停线、延期交付或客户罚款,但加库存只是其中一种风险应对方式。可以同时评估双供应源、替代料、供应商备货、紧急运输、计划冻结窗口和需求提前通知。若这些措施比长期压货成本低,缓冲库存就不必承担全部风险。
在缺货损失难以量化时,可以先使用可核验的代理指标,例如缺货订单数、生产等待小时、加急运输费用和延期影响订单数。不要为了得到一个看似精确的金额而编造停线成本;指标口径和数据责任人应一并写清楚。
库存金额高不一定代表保障充分。有些物料库存很多,但供应周期短、需求已下降;有些物料库存很少,却因为交期长和缺货代价高而风险突出。把库存金额、覆盖天数、缺货记录和供应风险放在一起看,才能找到真正值得调整的对象。
资金紧张时,可以优先处理预测偏差大、长期无需求、可替代、供应稳定但过量采购的库存;对关键且难替代的物料,则先考虑供应改善和按风险分层,避免简单砍掉缓冲量后把成本转移为加急采购或停工。
若采购周期波动主要由内部审批、收货排队或质检瓶颈造成,单纯提高安全库存是在用资金补偿流程问题。通过简化审批、提前预约到货、分批质检或建立异常升级机制,可能比长期增加库存更可持续。
若波动来自外部供应能力且短期无法改变,则增加缓冲可能是合理选择,但要设定风险暴露上限和定期复核。一个可执行的取舍表至少应列出预计缺货风险、增加库存金额、呆滞或过期风险、供应改善成本和实施周期。

只考核库存周转,团队可能压低库存却增加缺货;只考核现货满足率,团队可能无限提高库存;只考核供应商准时率,又可能忽略到货后质检不合格。更稳健的做法是将服务、库存、周期和异常处理组合起来看,并明确每个指标的统计口径。
| 指标 | 能回答的问题 | 单独使用的风险 | 建议搭配指标 |
|---|---|---|---|
| 缺货次数或缺货持续时间 | 供应保障是否发生实际失败 | 不区分缺货原因和影响程度 | 缺货影响订单数、加急费用 |
| 库存金额或库存覆盖天数 | 资金和仓容占用了多少 | 低库存不一定代表高效率 | 服务水平、呆滞金额、保质期损失 |
| 实际采购周期 | 从启动补货到可用库存需要多久 | 均值可能掩盖长尾和分阶段等待 | 高分位周期、阶段延误原因 |
| 参数触发后的执行及时率 | 补货信号是否转化为采购动作 | 触发准确也可能被审批或数据延迟阻断 | 申请处理时长、在途更新及时性 |
仓库安全库存管理最容易走偏的地方,是把公式当作答案。公式只能在数据口径、需求特征和模型假设成立时提供估算;当采购周期漏掉质检、需求混入项目大单、在途库存重复计数时,精确到个位数也没有意义。
第一轮落地,先让每个物料的采购周期能追溯到订单记录,让安全库存的来源能分解到需求波动和交期波动,让再订货点能反映真实库存位置。做到这些,团队就能讨论“参数为什么是这个数”,而不是反复争论谁的经验更可信。
这四周不是必须完成全仓建模,而是建立一个真实、能持续更新的闭环。若数据缺口较大,先补采集;若供应周期长尾突出,先分解延误原因;若参数合理但动作滞后,先修复岗位流程。不同问题对应不同解法,增加库存不应成为所有问题的默认答案。
我最看重的落地标准不是“算出了安全库存”,而是下一次延期、需求峰值或质检滞留发生时,团队能在缺货之前看见风险、说清原因并采取动作。下一步可以从最常缺货、采购周期最长、库存金额最高的三类物料各挑一组,按同一口径跑一轮数据核验和回测;先把盲区缩小,再逐步把参数做精。


读者评论
把采购周期终点设为质检放行很实用,之前只统计下单到发货,待检几天完全没算进去。建议再把缺失时间戳的订单单独标记,避免数据看起来完整、实际口径不一致。
库存位置的口径确实容易混乱,尤其在途、已分配和待检库存。文中强调先统一状态定义很关键,否则同一批货可能被重复计入,补货信号也会失真。
异常订单不应一律删除,这点认同。促销峰值和供应商停产的处理方式不同,保留原因标签后再决定是否纳入参数,比直接清洗数据更便于复盘。
