采购周期一旦从“稳定的 14 天”变成“通常 14 天、偶尔拖到 25 天”,安全库存就不再只是给日均销量乘一个缓冲天数。仓库里看似缺货的 SKU,可能是补货参数没反映真实交期;看似库存充足的 SKU,也可能只是采购单在途、质检未放行或库存状态统计不清。设计仓库安全库存管理方案时,我会先拆开需求波动、供应周期、库存口径和服务目标,再比较工具能否把这些变量持续纳入决策,而不是先看哪个系统的功能列表更长。
安全库存管理的目标不是把库存越压越低,也不是让每个 SKU 都有同一个“安全天数”。它要回答的是:在当前需求波动、采购交期和服务目标下,什么时候补、补多少、哪些异常需要人工介入,以及库存成本是否值得承担。
因此,我做工具对比时,会把问题拆成三层。第一层是数据是否可信,例如销量、可用库存、采购到货时间有没有统一口径;第二层是计算是否符合业务,例如是否识别交期波动和促销需求;第三层是执行是否闭环,例如建议能否进入采购审批、跟踪到货并回看预测偏差。
核心判断是:工具不是安全库存方案本身,能否形成“数据,计算,执行,复盘”的闭环才是方案成败的分水岭。如果库存数据不准,换更复杂的算法也只会更精确地算错;如果采购团队不接受建议量,模型再好也无法降低缺货。
常见的起点是“安全库存=日均需求×缓冲天数”,但这通常只适合需求和交期都比较平稳、SKU 重要性差异不大、缺货损失较低的场景。它的优点是易解释,缺点是把不确定性藏进一个人为设定的天数里。
对于波动较大的采购周期,至少要分别估计需求波动和交期波动。若只按销量波动计算,供应商延迟可能被漏掉;若只按最长交期设库存,又可能把偶发极端值当作日常标准,造成长期资金占用。
工具对比时,我优先检查五件事:数据连接能否稳定、历史数据能否追溯、交期能否按供应商和 SKU 拆分、参数能否按品类配置、结果能否落到采购行动。报表漂亮、图表丰富或算法名称复杂,都不能替代这五项基本能力。
如果企业已有 ERP 或进销存系统,优先确认它能否提供准确的库存与采购执行数据;如果问题主要是跨表分析和经营复盘,可评估九数云这类数据分析平台在连接、清洗、建模和看板方面是否适合当前数据环境。它更适合作为分析与监控层来评估,不应在没有核实接口和业务能力的情况下,被默认当成库存执行系统或自动补货系统。

我在方案评审中经常看到这样的情况:团队用过去一年的平均销量和供应商承诺交期设定安全库存,之后供应商换产线、运输方式调整或进口清关变慢,补货参数却没有跟着变化。表面上看,公式仍然成立;实际上,公式里的输入已经不是现在的业务状态。
采购周期不是单独的一个数字。它可能包括采购审批、供应商接单、生产、运输、收货、质检和上架。企业若只用“下单日到签收日”计算交期,可能忽略审批等待和质检滞留;若只看合同承诺交期,又可能低估实际到仓时间。
我建议把交期拆成几个可观测的时间戳:采购申请创建、审批完成、订单发出、供应商确认、仓库签收、质检放行、可用库存入账。不同环节归属不同团队,拆开之后才能判断延误究竟是采购内部、供应商生产、运输还是仓库处理造成的。
很多安全库存计算错误并非来自数学,而是来自库存口径。账面库存可能包含冻结品、待检品、客户预留、残次品和已分配未出库数量;采购在途也可能尚未确认交期。若系统把这些数量都视为可用库存,补货建议就可能被压低。
我会至少区分现有可用量、已分配量、待检量、冻结量和确认在途量。对在途采购单还要考虑预计到货日期:三天后到货的货物,与三十天后才到港的货物,对今天的缺货风险并不相同。
另一个容易被忽略的问题是缺货导致的销量缺失。如果商品断货一周,系统记录的销量会下降,但真实需求可能并没有下降。直接用这段销量训练需求均值,下一轮安全库存会进一步降低,形成“缺货,低估需求,更容易缺货”的循环。
我通常把供应周期分成三种状态。第一种是相对稳定,供应商按期履约,需求也较平稳;第二种是随机波动,偶有延迟但原因不固定;第三种是结构性变化,例如供应商迁移、品类换代或运输路线改变。三者不能用同一套参数维护方法。
稳定场景可以采用周期性复核;随机波动场景需要持续监控交期分布和供应商履约;结构性变化则应视为新数据阶段,不能让旧历史简单平均掉新的交期事实。若新旧阶段混在一起,平均数可能既不像过去,也不像现在。

“所有 SKU 都备 15 天”便于沟通,却忽略不同商品的需求规律、供应风险和缺货后果。高销量、长交期且替代性弱的商品,与低销量、易替代且保质期短的商品,使用同一缓冲天数并不合理。
统一规则往往会出现两种相反结果:重要商品仍然不够,滞销商品却越堆越多。更好的做法是分层管理,例如按需求价值、需求波动、供应周期、保质期和替代难度划分策略组,再给每组设定不同的复核频率与服务目标。
使用历史最大交期看似保守,实际容易被单次事故牵着走。一次极端天气或一次订单录入错误,可能把库存推到长期高位。最大值适合用于压力测试和极端情景预案,不适合不加辨别地作为日常补货参数。
我更关注交期的中位数、分位数、离散程度和延迟原因。若供应商过去大部分订单在 14 至 18 天到货,只有一次因港口事故达到 45 天,就要把事故作为单独风险情景处理,而不是直接让所有常规订单长期按 45 天备货。
平均交期本身不能说明波动大小。两个供应商的平均交期都可能是 20 天,但一个订单集中在 19 至 21 天,另一个订单在 10 至 35 天之间波动。对于后者,单纯使用平均交期会低估长尾风险。
如果订单样本量足够,我会至少查看交期分布和高分位数,并按供应商、物料、运输方式或采购批量切分。样本很少时,不宜把一个看似精确的标准差当成事实,应标注数据不足,先采用可解释的临时规则,并缩短复核周期。
预测误差小不一定代表补货做得好。若预测准确但采购审批迟缓,商品仍然可能缺货;若预测误差略高但有可靠替代品,实际经营损失可能不大。因此,预测准确率只是过程指标,不是安全库存方案的最终成绩。
至少要同时看缺货发生率、订单满足率、库存周转、超储金额和紧急采购次数。还要明确口径:缺货发生率按 SKU 天数还是订单行数统计?订单满足率按件数还是订单行数统计?不同口径的结果不能直接混在一起比较。
在途数量只有在到货时间可信、采购单有效、供应商已确认且收货质量符合预期时,才适合计入近期供给。如果采购单尚未确认,或预计到货时间已经失效,把它当成确定库存会让系统给出过低的补货建议。
我建议把在途量按状态分层:已确认且临近到货、已确认但远期到货、未确认、延期或异常。计算时可按业务规则决定哪些状态纳入有效供给,并把异常采购单单独暴露给采购人员处理。

补货点判断通常关注库存位置,而不只是货架上的现有数量。一个便于落地的口径是:库存位置等于可用库存,加上符合条件的在途采购,再减去已承诺但尚未发出的需求。企业需要根据系统字段和业务流程把口径写清楚,否则不同部门会用同一个名词讨论不同数字。
我会将每个组成字段标出数据来源、刷新频率和责任人。例如,可用库存来自仓库账;未交订单来自订单系统;在途采购来自采购单及供应商确认;待检库存按质检状态决定是否计入。字段定义最好进入方案文档和看板说明,不要只存在某位分析人员的计算表里。
当需求和交期都较稳定时,可先用平均交期内需求加安全库存计算再订货点。一个常见表达是:再订货点等于平均日需求乘平均交期,再加安全库存。安全库存则应由目标服务水平和波动数据共同决定,而不是凭经验任意填数。
如果交期固定、每日需求的标准差可估计,常见近似公式为:安全库存等于服务系数乘需求标准差乘交期平方根。这里的服务系数取决于目标服务水平。该公式依赖一定的统计假设,不能把模型输出误认为天然准确。
如果需求相对稳定而交期波动明显,可考虑将交期波动纳入计算;需求和交期同时波动时,可使用需求方差与交期方差共同估计补货期间需求的不确定性。若二者相关,例如旺季时需求上升同时供应商交期变长,简单独立假设可能低估风险,需要进一步分析相关性或直接采用历史补货周期需求分布。
当样本充分且业务分布不符合正态假设时,直接观察历史“采购周期内需求”分布,有时比套用公式更容易解释。此时要明确样本是否涵盖旺季、促销、断货以及供应商变更,并对异常期作出业务标注。
服务水平不是一个无需解释的百分比。周期服务水平关注一个补货周期内不缺货的概率;满足率更接近客户需求中能够由现货直接满足的比例。两者反映的问题不同,用同一个目标值比较不同算法会造成误解。
对缺货损失高、客户不接受替代品的关键物料,企业可能愿意承担更高库存,以换取更高服务目标;对保质期短、替代品多或需求容易取消的商品,设置同样的高服务目标可能不划算。服务目标应结合缺货成本、库存持有成本、商品价值和替代性分层,而不是全仓统一。
我倾向于先建立可审计的基础分类:例如按需求价值分组、按需求波动分组,再加入供应商交期风险和商品生命周期。这样管理人员能够回答“为什么这个商品的安全库存比另一个高”,也更容易在模型异常时定位问题。
ABC 分类能帮助企业把管理注意力投向高价值或高影响商品;XYZ 分类可用于描述需求稳定性。但分类不是最终答案。高价值、稳定需求商品可能适合自动化补货;低价值但供应周期极长的关键备件,仍可能需要较高的风险缓冲。分类结果必须和缺货后果、替代性、供应风险一起解释。
安全库存不是一次性配置。我的建议是给参数变化设触发条件,例如交期中位数连续数周超出阈值、供应商延期率上升、需求分布发生明显变化、促销计划开启、商品进入生命周期末段,或库存准确率下降到警戒线以下。
触发器不一定要立刻自动改参数。对于高价值商品,可先触发人工复核;对于低价值且稳定的商品,可按规则自动更新并保留修改记录。无论采用哪种方式,都要保存旧参数、新参数、变更原因、生效时间和审批人。

下面用一组情景模拟数据演示计算过程,不代表任何企业的实际经营数据。假设某 SKU 日均需求 40 件,日需求标准差 12 件;近期有效采购交期平均 17 天、标准差 5 天;企业希望周期服务水平约为 95%。为了便于演示,暂按需求和交期相互独立、波动近似符合常见统计假设处理。

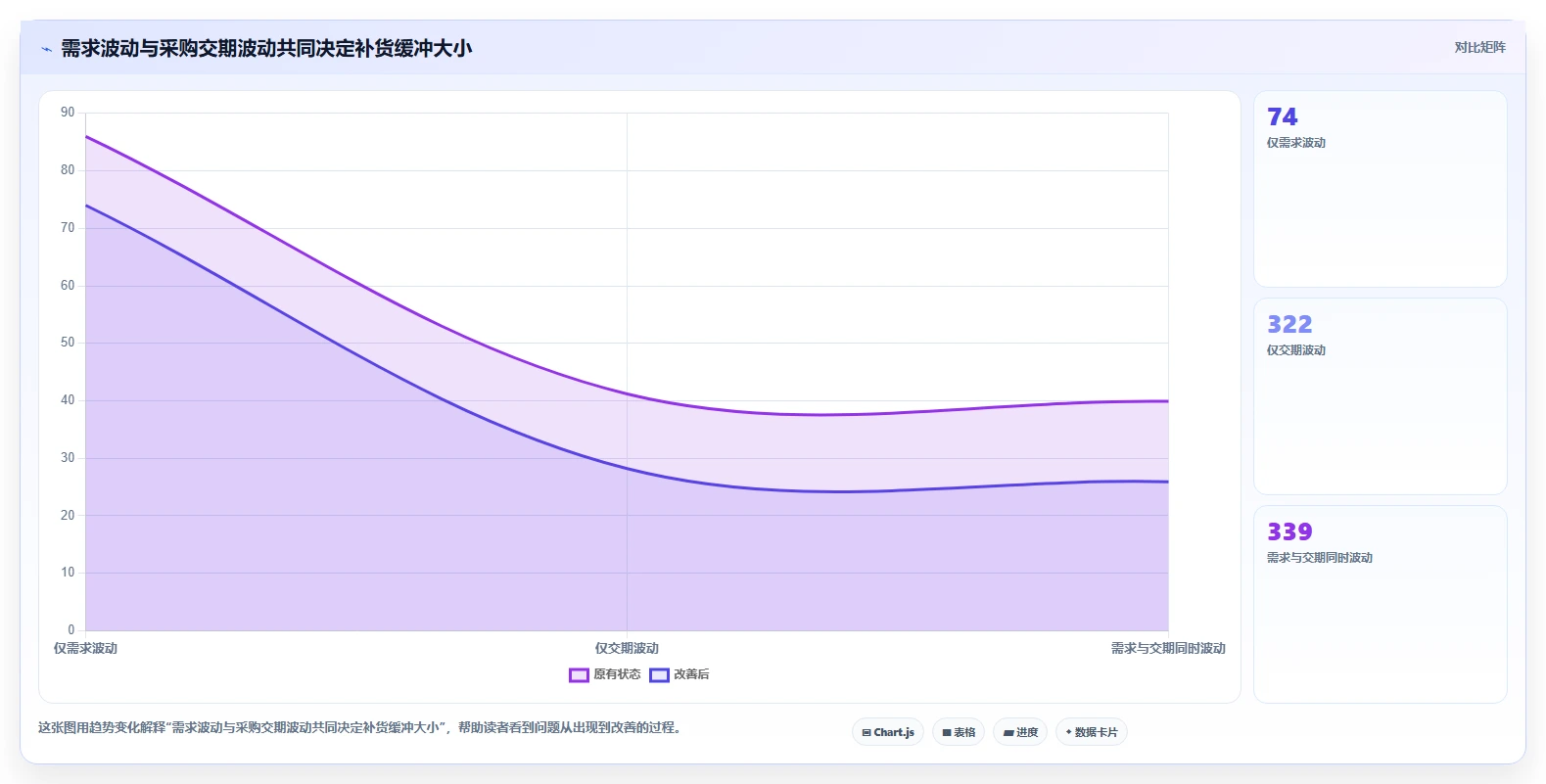

在这一设定下,平均交期内需求约为 40 乘以 17,即 680 件。若只把交期当成固定值,按需求波动估算,缓冲会明显偏低;将交期波动也纳入后,安全库存约为 339 件,再订货点约为 1,019 件。这里的重点不是记住 1,019 这个数字,而是看出采购周期波动对结果的影响。
如果采购团队仍按旧供应商稳定时期的 14 天交期和固定缓冲执行,模型可能持续低估实际覆盖需求。反过来,如果企业直接把历史最长交期当作常态,又可能让常规库存过度增加。合适做法是区分正常波动与极端事件,并持续更新供应商交期分布。
在数据分析平台选型中,我会把九数云放到“数据整合、分析建模、经营监控”的位置评估,而不是只问它能不能画出库存图表。企业应根据自身数据系统、接口方式、权限要求和实际产品能力,逐项核实数据连接、字段处理、刷新频率、计算逻辑、预警方式及结果导出等事项。具体能力和服务范围应以官方当前说明及实际验证为准。
一个有代表性的试点,不是先搭全仓大屏,而是选 20 至 50 个具有不同特征的 SKU:包括稳定畅销品、长交期品、季节品、缺货频发品和滞销品。把销量、库存状态、采购订单、到货记录和缺货记录接入分析层,先做字段核验,再对照人工台账抽查订单级数据。
我会重点验证三个问题。第一,平台能否把不同系统中的采购日期、到货日期和库存状态按统一规则整理。第二,业务人员能否看懂安全库存变动的原因,而不是只看到一个推荐数。第三,建议量能否通过既有流程交给采购执行,执行结果又能不能回流分析。如果必须靠大量手工导出、粘贴和二次维护,自动化收益要谨慎评估。
九数云这类平台适合纳入对比的情形,是库存与采购数据分散在多个系统或表格、管理者需要快速建立跨部门分析视图、现有业务系统的分析能力不足。若企业需要订单创建、仓内作业、批次追踪或自动执行补货,则还应单独评估对应的业务系统能力,不能因为看板和报表可用,就推断执行功能也已覆盖。
试点前先冻结指标定义,并留出足够的观察窗口。若只比较上线前后一个月,旺季、促销、供应商变更和新品上市都可能干扰结果。对需求季节性明显的商品,尽可能比较相似季节或做分组对照;对变化较快的商品,则至少记录干预时间和同期业务事件。
建议关注缺货 SKU 天数、订单满足率、平均可用库存、超储金额、紧急采购次数、建议采纳率和人工维护耗时。不要只报库存下降比例,因为库存下降也可能来自销售减少或采购推迟;更需要确认服务表现有没有变差,异常是否更早暴露。
对数据分析平台的验收,我会补充数据刷新及时性、字段映射错误率、订单追溯完整率和人工修正次数。一个库存看板如果每天都需要分析人员手动修复字段,即使表面上显示了库存,也不适合被当作稳定的补货决策依据。

假设试点后紧急采购减少,但平均库存上升,不能直接判定成功或失败。先检查减少的紧急采购是否来自更早下单,增加的库存是否集中在高风险 SKU,服务水平是否改善,以及新增持有成本是否低于避免的加急费和缺货损失。
同样,如果库存下降而缺货没有增加,也要确认是不是商品组合变化、销售波动减小或供应商交期变短带来的结果。最稳妥的做法是保留试点商品与对照商品,记录补货建议、人工覆盖原因和实际到货表现,避免把同期发生的所有变化都归因于工具。

先别急着上预测模型。选定一个仓库和一组 SKU,建立字段字典,统一库存状态、采购订单状态、到货时间和销售口径。把抽查订单作为验收样本,确保系统报表中的数量能追溯到业务记录。
若现有业务系统提供的数据不便于跨表分析,可评估数据分析平台作为整合与观察层。试点时同时检查数据刷新延迟、空值比例、重复订单、异常交期和手工修正次数。若基础数据质量无法达到业务可接受水平,应先治理数据,再扩大范围。
先采用简单、透明、易复核的再订货点规则。按 SKU 或品类计算合理的需求水平,设定适当服务目标,并保留人工确认机制。此类场景不需要为了“智能化”而引入难以解释的复杂模型。
每月或每季度复核销量、交期和缺货情况。若参数长期变化很小,说明流程可以自动化;若频繁需要人工调整,则要查清是数据质量、促销计划还是供应商表现发生了变化。
把促销、季节性和新品放量从常规需求中拆开。若将活动期间销量直接混入日常平均值,安全库存可能在活动结束后仍然偏高。对于已知促销,应把活动计划作为单独输入,并核对活动结束后的库存消化风险。
对缺货期间的销量数据做标记或修正,尤其是高频缺货商品。必要时用订单需求、搜索或缺货登记等补充信息判断真实需求,避免销量被供给限制截断。
重点管理供应商履约数据和采购节点。对每个关键供应商记录订单确认、生产完成、发运、到仓和质检放行的时间,按物料或运输方式查看实际分布。若延误集中在某一环节,解决流程瓶颈可能比单纯增加安全库存更有效。
对长交期物料建立分级预警:临近补货点、供应商未确认、预计到货晚于需求日期、采购单逾期等。只有订单状态真实且刷新及时,预警才有行动价值。
新品通常没有足够历史数据,不能假装统计参数已经可靠。可以结合相似品、销售计划和供应商交期设置临时区间,缩短复核周期,明确首批量与追加采购条件。每次决策都记录假设,等真实销量和交期积累后再更新。
季节品要把销售窗口、补货截止时间和残值风险放在一起考虑。生命周期末期商品则需关注替代品、停产通知和最后采购机会。安全库存的目标不是机械追求高服务水平,而是在剩余销售机会和缺货风险之间做有期限的判断。
先明确库存是否可以在仓间调拨、调拨耗时和渠道分配规则。把全国总库存当成每个仓都可用,会掩盖区域性缺货;反过来,每个仓各自备足又可能造成网络库存过高。应在仓网层面同时观察总量和位置。
跨境采购还要区分生产交期、国际运输、清关和末端入仓,观察极端延误和政策变化。对于供给风险较高的商品,可以设置替代供应商、运输方案或应急调拨机制,不要把所有风险都压进一项安全库存参数。

通常需要对比的不是同一类型产品。电子表格适合快速验证规则,但维护和审计能力有限;ERP 或进销存系统通常承担业务记录和订单执行;仓储系统更关注仓内库存与作业;数据分析平台侧重跨源整理、分析和监控;专业库存规划工具可能提供更深入的预测与计划能力,但引入成本和流程改造也可能更高。
所以,不建议把所有工具放在一张功能清单里简单排名。先写清楚当前缺口:是库存状态不准、分析能力不足、补货算法不够、审批流程慢,还是供应商协同不透明。再决定候选工具的合理职责,避免购买一个分析工具,却期待它替代仓储执行系统。
可以建立 100 分制的内部评估表,但权重应由业务目标决定。以下权重只是示意:数据质量与接入 25 分,采购周期分析 20 分,补货规则可解释性 15 分,执行与系统集成 15 分,异常预警 10 分,权限与审计 10 分,总拥有成本 5 分。若企业当前最大问题是执行断点,可提高集成权重。
| 评估维度 | 要验证的问题 | 可接受的证据 | 常见失分原因 |
|---|---|---|---|
| 数据接入与质量 | 能否连接现有数据源,字段刷新是否稳定,历史记录能否追溯 | 真实数据试接、抽样对账、刷新日志 | 演示数据顺畅,真实数据却依赖频繁手工整理 |
| 交期分析 | 能否按供应商、物料、运输方式观察实际交期与延迟 | 历史订单分布、异常订单追踪、时间戳核对 | 只显示平均交期,无法解释长尾与延期原因 |
| 计算透明度 | 能否查看参数、服务目标、算法假设和建议变化原因 | 参数说明、计算复核、版本记录 | 只给一个补货数字,用户无法判断是否合理 |
| 业务执行 | 建议能否进入审批、采购或补货流程,并回收执行结果 | 端到端流程演示、订单状态回流测试 | 分析结果需要人工复制到多个系统 |
| 异常监控 | 延期、缺货、参数变化和数据异常能否及时提醒 | 阈值配置、通知测试、异常处理记录 | 看板能看到问题,但没有责任人与处理时限 |
| 成本与维护 | 许可、实施、接口、维护、培训和后续变更成本如何 | 三年总拥有成本测算、内部工时估算 | 只比较初始报价,漏算数据治理和持续运营成本 |
向候选工具提供经过脱敏的真实样本,要求现场回答具体问题。例如:某 SKU 过去 12 个月有 80 张采购单,交期中位数和高分位数分别是多少?一张延期订单会怎样影响库存位置?一笔待检库存是否计入可用量?参数变更后能否看到前后差异和操作记录?
如果演示方只展示预制仪表板,不能用企业自己的字段和异常样本进行核验,说明尚未验证关键能力。特别要测试脏数据、缺失日期、重复订单和撤销采购单,因为生产环境中的问题往往不在标准演示数据里。
成本不只是软件费用,还包括实施、接口、数据整理、培训、运营维护、版本变更和业务人员持续复核。工具上线后若每周需要多人手工修表,隐藏成本会很快超过表面报价差异。
我会询问数据能否完整导出,计算逻辑是否可迁移,合同结束后历史记录如何处理,接口变化由谁负责。安全库存属于长期运营规则,退出成本过高会限制后续调整,不宜只在采购阶段比较首年价格。

提高服务目标通常会增加安全库存,但库存增加并不自动等于经营损失,缺货也不只是少卖一件商品。对关键客户、生产停线物料或不可替代零件,缺货代价可能远高于持有成本;对易过时或临期商品,额外库存可能很快变成损耗。
我会要求业务团队把缺货后果分层:销售损失、客户流失、停工损失、加急运输费用、替代采购成本分别估算。数据不精确时也可以先给区间,并记录假设。区间估算比假装存在一个精确的缺货成本更诚实,也更利于后续迭代。
每个 SKU 都单独配置服务目标和例外规则,理论上更精细,实际上可能让维护工作失控。另一方面,规则完全统一又会掩盖商品之间的重要差异。
折中方式是分层配置:先按价值、波动、交期和生命周期建立少数策略组,再允许关键商品有明确例外。例外要有负责人、原因、审批时间和失效日期,避免临时措施永久化。若某个例外长期存在,它可能已经不是例外,而是应纳入正式策略的业务类型。
自动补货不是越多越好。数据质量高、需求稳定、采购流程规则清晰的低风险商品,可以逐步提升自动化;高价值、供应商异常、生命周期临近结束或数据不足的商品,应该保留人工审核。
我建议先从“系统给建议、人负责确认”开始,记录建议采纳率、人工改量比例和覆盖理由。当人工修改集中在某些商品或某类异常时,应先改善规则或数据,再决定是否提高自动化程度。若采购人员长期大幅修改建议,通常说明模型输入或业务目标没有被正确表达。
复杂算法可能适用于需求波动大、SKU 数量多、季节和促销特征明显的场景,但必须有足够数据和维护能力。若数据只覆盖几个采购周期,复杂模型给出的结果容易产生虚假的精确感。
在数据不足或组织刚开始建立库存管理机制时,我更愿意先用透明的规则和简单统计方法。等到字段稳定、订单量足够、异常标记可靠,再逐步加入需求预测、情景模拟或优化算法。算法升级应当带来可验证的业务收益,而不是只让模型说明更难理解。

第一周,选定一个仓库和一组有代表性的 SKU,核对销量、库存状态、采购日期和到货记录。第二周,按当前规则与改进规则分别计算补货点,并抽查订单级结果。第三周,让采购人员对照真实业务审核建议,记录采纳、修改和拒绝原因。第四周,复盘缺货、库存占用、紧急采购和数据维护工作量。
这四周不一定能证明长期收益,但足以暴露关键问题:交期数据是否可信、库存口径是否一致、建议是否可解释、执行路径是否打通。若这些基础问题都没解决,扩大系统范围只会放大问题。
验收条款要写成可验证的结果,而不是“支持智能分析”“支持库存管理”之类宽泛描述。例如,指定一组脱敏采购单,要求系统按约定口径计算实际交期;指定几类库存状态,验证哪些计入可用量;指定一笔异常订单,验证它如何改变补货预警;再确认建议、审批和执行记录能否追踪。
如果评估九数云等分析平台,应重点明确数据连接和整理、计算可追溯、分析看板维护、权限管理及结果如何传递给业务流程等验收项;如果评估库存执行系统,则需验证仓库与采购的真实业务操作。不同工具职责分开验收,才能避免因概念相似而错配。
每个安全库存参数至少记录:适用 SKU 或策略组、需求口径、采购交期口径、服务目标、计算方法、数据样本期、最后更新时间、审批人和复核触发条件。让业务人员知道参数从哪里来、什么时候需要重算,也让后续分析人员能够复现历史决策。
我的独特判断是,安全库存管理真正稀缺的不是公式,也不一定是算法,而是组织能否持续区分“正常波动”“一次性异常”和“结构变化”。最值得投资的工具,是能让变化及时被看见、被解释、被处理并留下记录的工具。下一步可以从 20 至 50 个代表性 SKU 开始,先核数据和交期,再试算、复核、执行,最后根据服务结果与库存成本决定是否扩大范围。
我以前只按“日均销量×固定采购天数”设补货点,结果供应商晚交几天就断货,准时到货时又常常积压。我想知道,安全库存究竟该怎么同时反映销量不稳定和采购周期变化?
先把两个概念分开:补货点覆盖采购周期内的平均需求,安全库存则用于吸收需求或交期偏差。若需求和交期近似独立、数据分布没有明显偏斜,可用公式估算:安全库存=服务水平系数 z × √(平均交期 × 日需求标准差²+日均需求² × 交期标准差²)。补货点=日均需求 × 平均交期+安全库存。
举一个可复算的示例:某 SKU 日均需求 20 件、日需求标准差 6 件,平均采购周期 10 天、交期标准差 3 天;若目标服务水平约为 95%,取 z≈1.65,则安全库存约为 104 件,补货点约为 304 件。这里的数字是演算示例,不是通用建议;
周期短、销量平稳的商品,照搬这个结果可能会造成过量库存。计算前要统一单位,并按供应商、SKU 或采购渠道分别统计交期;不要把不同交期的订单混在一起。若销量有促销尖峰、间歇性需求或交期长尾,正态分布公式可能低估风险,应按历史需求与交期做滚动回测,或采用分位数法。
我在选工具时发现,演示页面里几乎都有库存预警、报表和自动补货,看起来差不多。我更关心它能不能处理采购周期变动,也想知道怎么设计一场公平的对比测试,而不是被功能清单带着走。
对比的核心不是“有多少功能”,而是同一批数据输入后,工具能否算出可解释、可追溯、能执行的补货建议。建议至少验证四项:需求与交期是否能分别建模;参数能否按 SKU、供应商或仓库配置;预警是否能追溯到计算依据;建议是否能进入审批和采购流程。
工具类型适用情况主要风险 电子表格SKU 少、规则简单、试算阶段版本冲突、人工维护和错误不易追踪 库存或进销存系统日常收发存和采购单据已在线管理需确认交期波动模型及参数透明度 可配置流程平台跨部门审批、例外处理较复杂若缺少可靠库存数据,流程自动化也不会让建议更准确 公平测试可抽取 30 至 100 个 SKU,覆盖快销、慢销、长交期和经常延迟的品类,使用同一段历史数据回放。
记录每个工具的建议库存、缺货次数、库存金额、人工修改比例和计算耗时;如果工具不能说明某次建议为何变化,应把可解释性作为实际缺陷,而非演示细节。
我手上的商品有本地供应、进口采购,还有季节性原料,统一设一个安全库存天数后总觉得不合适。我想判断哪些商品必须分组管理,哪些只是调整一个参数就够了,避免规则越做越复杂。
通常应先按“需求特征×交期特征”分组,而不是只按商品名称或采购金额分组。交期稳定、需求平稳的本地商品,可用滚动均值和较低的缓冲;进口商品或需预约运输的商品,应单独统计交期分布与清关、运输等阶段耗时;季节性商品则应区分旺季和淡季,不能用全年平均需求直接推算。
场景优先观察策略重点 本地、交期稳定日需求误差、补货频率按目标服务水平设置缓冲,定期复核 跨境、交期波动大运输、清关及供应商交期分布拆分交期阶段,关注长尾和替代供货方案 季节性或促销商品活动日历、峰值需求及活动后回落按季节分段预测,预设活动结束后的降库存动作 还要单独处理最小起订量、整箱倍数和保质期:计算得出的补货点只是触发信号,实际订货量还受采购约束影响。
分组不宜一开始做得过细,可先找出导致缺货或积压的大类,再验证细分规则是否带来可量化改善。
我担心系统上线后报表看起来更专业,但实际缺货没有减少,甚至因为参数设高而多压了库存。我想在正式切换前做一轮验证,知道该看哪些指标,以及什么结果才值得上线。
先用历史数据做逐日回放:每一天只允许使用当时已经知道的库存、需求和交期信息,再模拟触发补货、到货和库存变化。不能用事后才知道的真实交期去提前修正预测,否则会出现“回测表现很好、上线却失效”的数据泄漏。至少同时看四类结果:订单满足率或缺货天数、平均库存及库存金额、过期或呆滞库存、人工覆盖建议的比例。
不要只看整体平均值;应按快销、长交期、季节性等分组,同时核对少数高影响 SKU 是否恶化。安全库存下降但关键商品缺货增加,不能算优化。可先选一组代表性 SKU 影子运行 4 至 8 周,让新规则只提供建议、不自动下单,并记录人工接受或修改的原因。
上线门槛应在测试前约定,例如服务水平不低于业务目标、库存金额不超过预算、关键 SKU 无新增重大缺货;具体阈值要由缺货损失、资金成本和客户承诺共同确定。常见误区是交期记录只保存“下单日”和“入库日”,却不区分供应商延迟、运输延迟或内部验收等待。若数据没有这些节点,工具无法判断波动来自哪里;
先补齐时间戳和异常原因,往往比立刻增加安全库存更能解决问题。
