仓库安全库存管理最容易被误解的地方,是把“库存低于一个数字”当成预警已经完成。实际工作中,我更常见的情况是:系统弹出缺货提醒,采购却不知道该不该下单;仓库看到库存还不少,生产却因为其中一批已经被占用而停线。解决这类分级预警问题,关键不是把安全库存设得更高,而是把库存口径、补货触发条件、责任人和处置时限连成一套日常管理动作。
我通常先把三个容易混淆的概念拆开。安全库存是为了吸收需求或供应波动而额外保留的缓冲量;再订货点是触发补货的库存位置;最高库存或目标库存则是补货之后希望回到的水平。把三者混为一谈,常见结果就是库存预警看起来很多,真正发生缺料时却没有对应动作。
在供应稳定、按单采购的场景中,一个基础模型是:再订货点=采购提前期内的预计需求+安全库存。如果按日管理,预计需求可以用平均日需求乘以平均采购提前期估算。库存位置则不应只看货架上的现存量,还要综合在途量、已分配量、待检量和欠交量,避免同一批库存被重复计算。
举例来说,某物料平均每天消耗 20 件,采购提前期约 10 天,安全库存 60 件。基础再订货点是 260 件,而不是 60 件。若仅设置“低于安全库存才提醒”,预警会明显晚于实际补货需要。这个例子假定需求和交期相对稳定;波动较大时,不能机械沿用这个简化模型。
红、橙、黄、绿可以帮助管理者快速浏览,但颜色本身不会降低缺货风险。真正有用的分级,至少要说明当前风险是什么、应该由谁处理、最晚何时处理、需要留下什么结果。若黄色提醒和红色提醒最终都只是发一封邮件,分级就只有展示价值,没有管理价值。
级别边界应该根据风险窗口而定,而不是统一套用“低于 80% 黄色、低于 50% 红色”。对于供应商交期长、不可替代的关键件,库存位置略高于再订货点也可能需要关注;对于本地可快速采购、停用影响很小的辅料,即便略低于目标库存,也未必需要紧急升级。
我判断一套安全库存机制是否有效,不先看预警界面做得多漂亮,而是抽查最近一段时间的预警记录:是否有人认领、是否在规定时间内判断、是否形成采购或调整动作、实际结果是否回写。没有责任人和关闭条件的提醒,只是数据噪声。

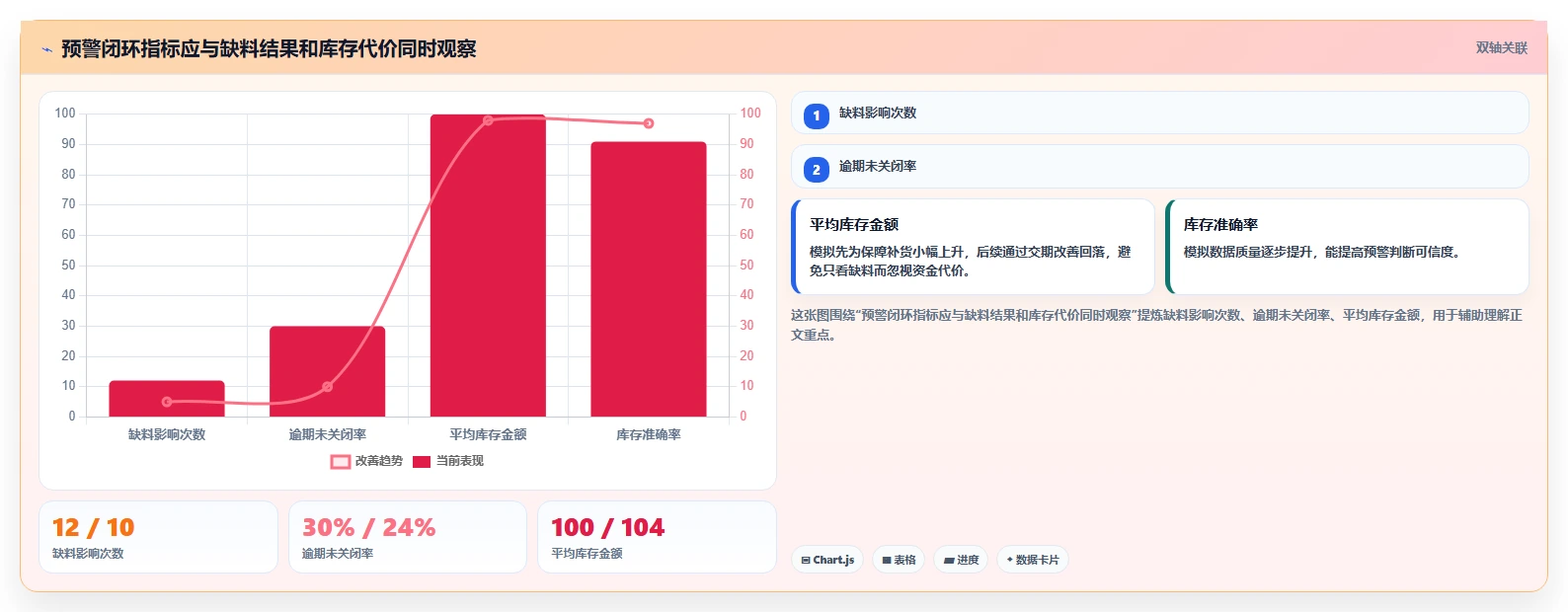

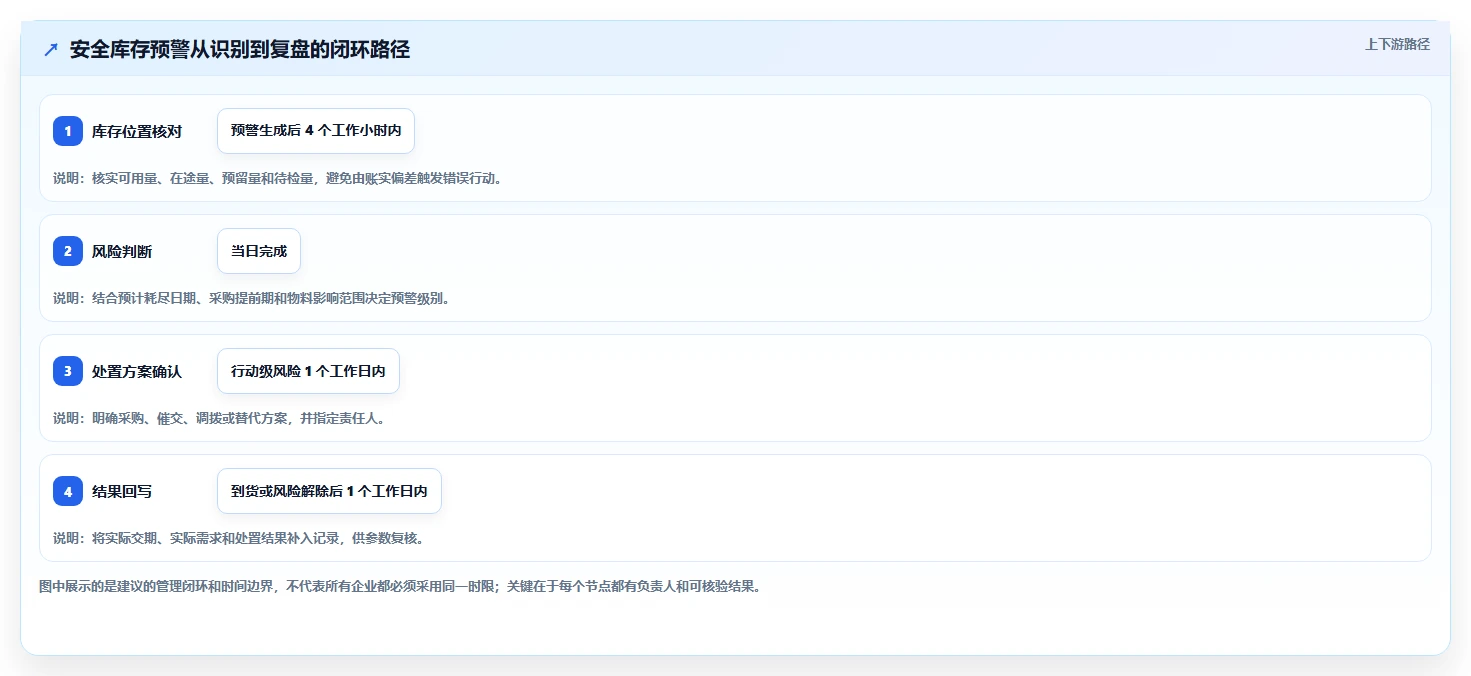

可以先用一条简单的管理链条检验:数据发现风险 → 责任人确认事实 → 选择处置方案 → 记录承诺日期 → 跟踪结果 → 复盘参数。任何一段断开,预警都不能算闭环。

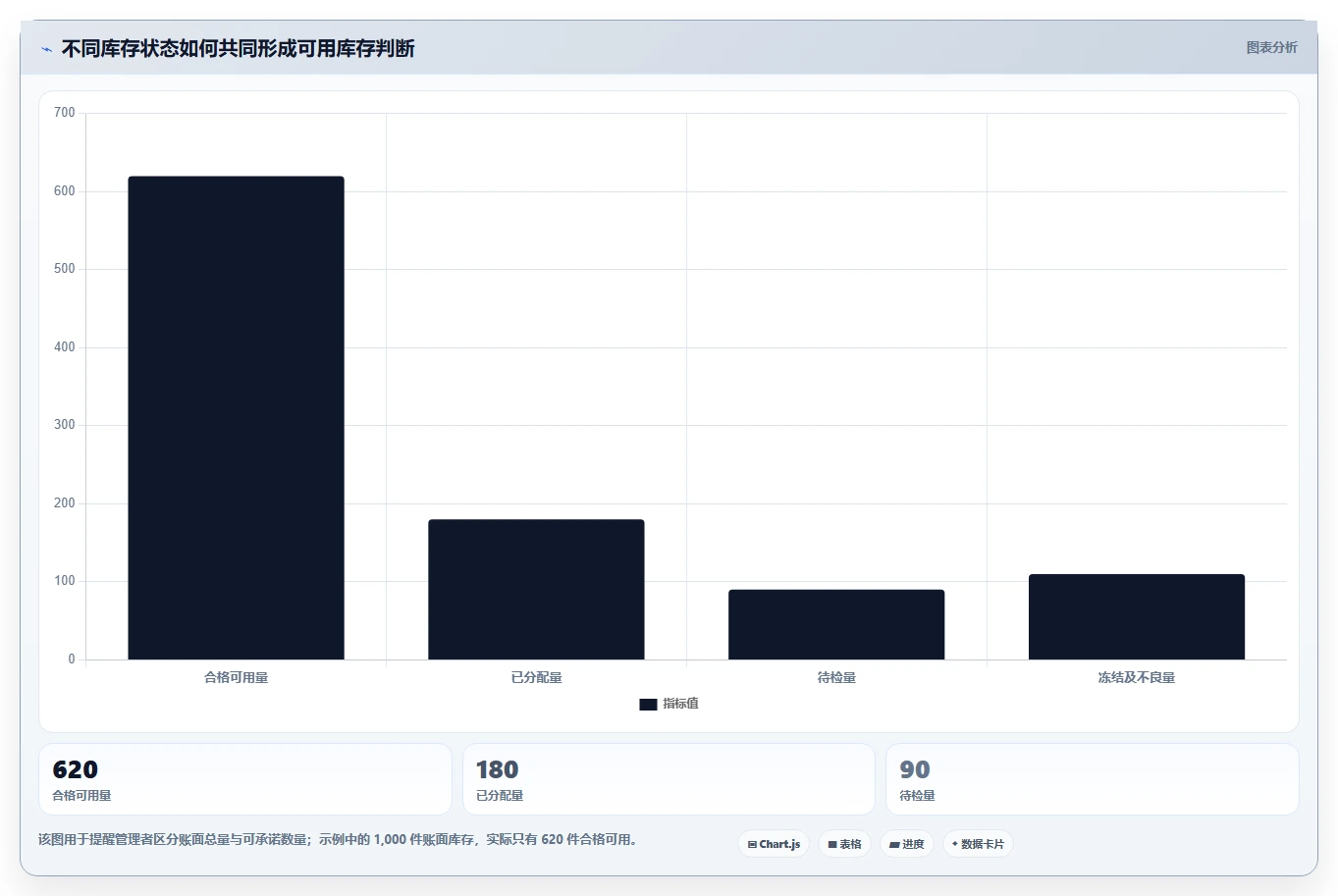

日常盘点时,我会先问一个很具体的问题:系统里的库存数字,是否已经扣除了已分配给订单的数量?如果没有,销售或生产计划可能把同一批货同时当作多个需求的保障。类似地,待检品、冻结品、残次品、客户寄存品和已锁定的项目专用料,若仍被计入可用量,预警就会出现“账上充足、现场缺料”的矛盾。
更实用的做法是把库存按状态拆开,而不是只保留一个总数。至少要区分合格可用、已分配、在途、待检、冻结和不良品。再订货点判断时,应使用企业定义清楚的库存位置口径;不同企业对在途量是否计入、欠交量如何处理,可能不同,但必须稳定、一致,并能追溯。
| 库存字段 | 建议用途 | 常见风险 | 管理动作 |
|---|---|---|---|
| 合格可用量 | 判断现阶段能够满足需求的数量 | 批次或库位数据未及时更新 | 按物料、库位和批次核对账实 |
| 已分配量 | 识别已经承诺给订单的库存 | 订单取消后未释放预留 | 检查分配规则和订单变更记录 |
| 在途量 | 判断未来可到货的补充数量 | 把已取消、延期或未发货订单算作可靠在途 | 记录供应商确认日期和预计到货日期 |
| 待检与冻结量 | 隔离暂时不可用于生产或销售的库存 | 在途径与可用量口径中混算 | 设置状态责任人及最迟处置日期 |
| 欠交量 | 揭示已经形成但尚未满足的需求 | 欠交需求未纳入未来需求预测 | 区分订单需求与预测需求,避免重复计算 |
仓库关注今天货架上有多少,采购关注供应商什么时候交货,计划关注未来订单会消耗多少。三方没有错,但如果各自使用不同日期、不同口径,就会得出彼此冲突的判断。尤其是周五下午生成的预警,若采购人员周一才处理,表面上“次日响应”并不等于业务风险真的被控制。
我建议把“预计耗尽日期”放进管理视图。它把库存数量转成了时间问题:按当前需求和确认到货计划,这个物料预计还能支撑几天?当预计耗尽日期早于预计到货日期,问题就从“库存低不低”变成“供应是否来得及”。这通常比单独看一个库存百分比更便于跨部门决策。
安全库存不应只对需求波动负责。供应商的实际交付时间可能与合同周期不同,收货、质检、上架也需要时间;订单临时插单、促销、季节性需求会改变消耗;物料编码重复、单位换算错误和退料未入账,则会制造看似随机的库存异常。
因此,看到缺货时不能立刻得出“安全库存太低”的结论。先判断缺货是偶发需求尖峰、交期失控、账实不符,还是参数失效。把根因全部转化为增加库存,会让库存成为数据问题和流程问题的“吸收器”,成本上升了,问题仍然存在。

“每个物料都保 15 天”容易执行,却掩盖了物料之间的差异。一个日耗 2 件、补货周期 3 天的常用螺丝,保 15 天可能造成长期积压;一个日耗变化剧烈、供应周期 60 天的专用件,保 15 天又可能远远不够。
固定天数可以作为数据不完善时的临时起点,但不能长期替代分类管理。至少要先区分关键程度、需求稳定性、供应可靠性和替代难度,再决定用相同还是不同的参数策略。若企业只能先治理一部分物料,应先抓缺货影响大、金额高、交期长或历史上反复异常的对象。
历史最大值可能对应一次促销、项目集中领料、数据录入错误,或某段时间的异常生产安排。用单次峰值来设长期库存,往往会把偶发事件固化成持续采购。反过来,只用长期平均值,又可能低估短期尖峰需求。

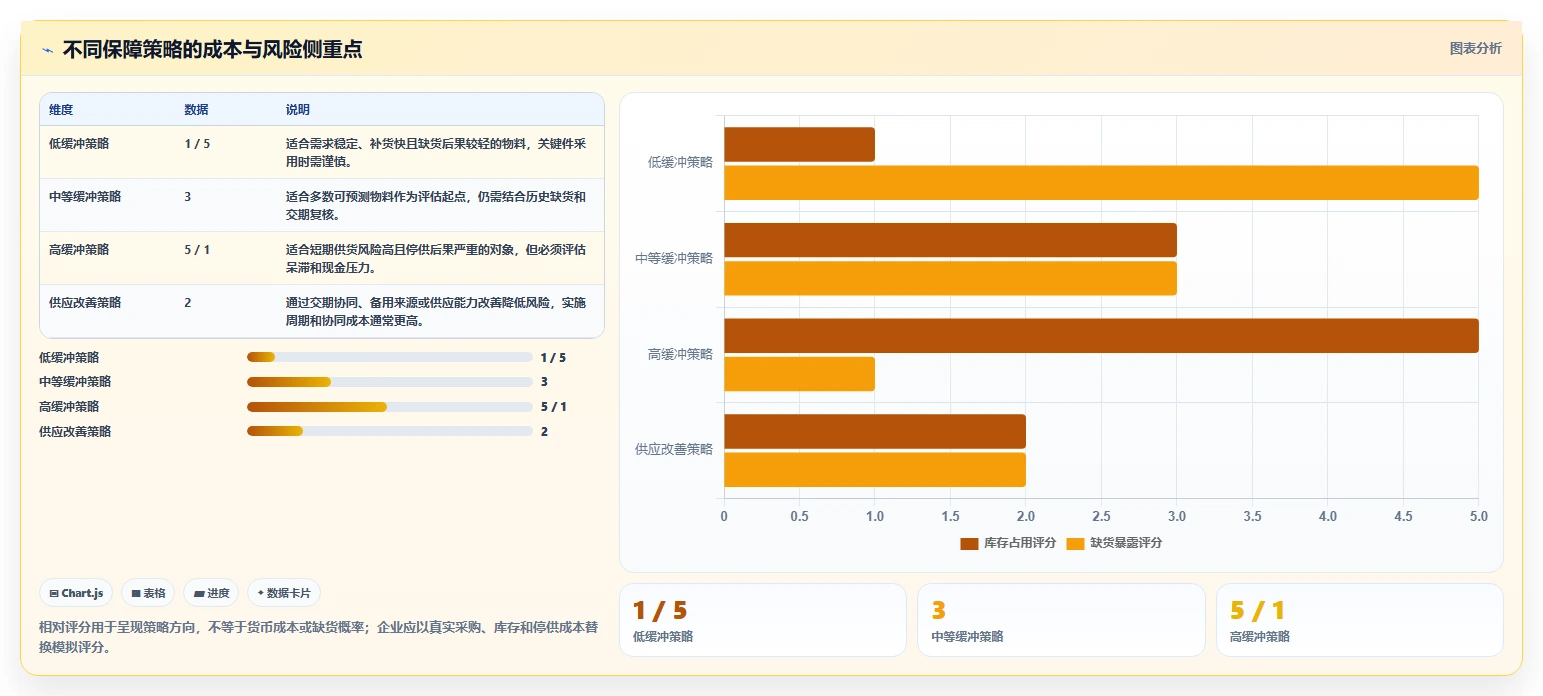

我的处理方式是先看需求分布和业务事件,再决定是否将峰值纳入常规参数。若高峰可提前获知,应通过计划预约、专项备货或项目库存处理;若高峰无法预测、但停供损失极高,则可以有意识地提高服务保障,而不是把异常值悄悄混进日常平均数。
预警级别不是越多越专业。若现场人员分不清“低库存提醒”“库存偏低通知”“重点缺料警报”的差别,新增级别只会增加培训成本。层级设计应该对应不同的决策权:谁可以调整采购量,谁可以批准加急,谁负责客户或生产影响评估。
判断分级是否过细,可以抽查近一个月同一类提醒的处理记录。如果不同级别最终执行动作完全相同,或者处置人每次都要重新解释颜色含义,就应合并级别。管理工具应该减少判断歧义,而不是创造一套需要额外维护的术语。
平均交期适合用于建立初始模型,却可能掩盖长尾风险。若某供应商多数订单 20 天到货,但少数订单拖到 45 天,平均数可能让安全库存看起来足够,实际却挡不住延误。对关键物料,除了平均交期,还要观察中位数、较高分位交期、延期频率和延期原因。
这里的重点不是一味用最差交期做库存,而是把“供应可靠性”单独呈现。长期延误是供应商能力问题、运输问题、付款问题还是企业下单太晚?原因不同,应该采取的措施不同。通过库存掩盖供应商履约问题,短期可以减少停线,长期却可能让采购风险不可见。
发邮件、群消息或看板提醒,只能证明信息被发送,不能证明信息被处理。没有超时升级机制时,提醒容易陷入“大家都看到了,但没人负责”。我更愿意把预警记录设计成一条待办:有物料、有风险时间、有责任人、有计划动作、有完成日期,也能标记暂缓、误报或已解决。
一个有用的预警应当允许责任人解释“为什么不立即补货”。例如已有确认在途、需求即将取消、同类物料可替代、库存正在盘点。能解释和留痕,才能区分合理决策与漏处理,也能减少管理层因害怕追责而一味下单的情况。
设定参数前,我会先写清楚两个定义。第一,库存位置包括哪些状态,哪些数量要扣除;第二,需求是用实际领用、出库、订单需求还是预测需求。制造企业常见的难点是生产领料、退料和补料记录存在时间差;贸易企业则可能同时面对订单、预测和渠道备货需求。
若用实际出库量做预测,需要识别缺货期间的“被压低需求”。因为缺货时实际销售或领料可能低于真实需求,直接拿受限数据计算平均值,会形成“缺货越久,预测越低”的反向偏差。可结合未交订单、缺料记录、客户取消原因等信息修正,而不是假设所有历史出库都等于真实需求。
当需求稳定、交期稳定时,平均需求乘以提前期,再加一段缓冲,是可解释、容易落地的起点。若需求和交期存在明显波动,可以考虑用服务水平与波动程度计算安全库存。常见假设下的一个模型为:安全库存=服务水平系数 × √(平均交期 × 日需求标准差² + 平均日需求² × 交期标准差²)。
这个模型假设需求与交期的波动可以用相应分布参数描述,且两者相对独立。若需求高度季节性、供应交期受产能批次影响,或数据中存在大量缺失和异常,这个公式不会自动给出“正确答案”。我会先把公式当成计算起点,再用历史模拟、业务约束和管理复核校正。
其中的服务水平系数不是越高越好。提高保障水平通常意味着需要增加缓冲库存,尤其在需求波动大或交期长的物料上,库存成本可能快速上升。企业应把缺货损失、加急费用、报废风险、资金占用和供应替代能力放在一起评估,而不是把一个目标服务水平机械套给全部物料。
库存风险可以拆成发生可能性和业务影响。可能性可以从需求波动、交期波动、供应商履约、库存准确率等方面评估;影响可以看停线时长、订单延期、客户范围、替代难度和损失金额。高概率但影响小的低值辅料,与低概率但可能造成关键产线停摆的专用件,不应使用同一处置优先级。

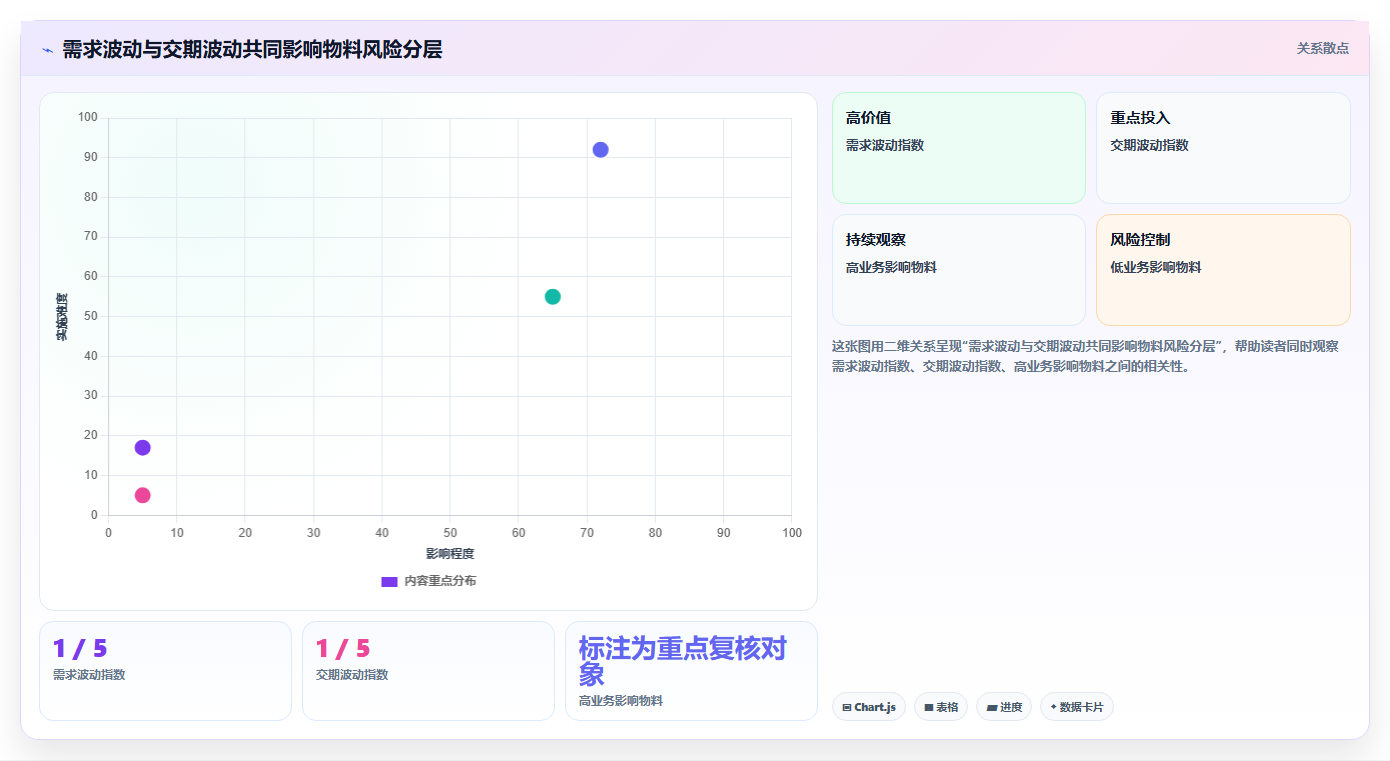

为了便于执行,可以建立简单的风险矩阵,但不必追求复杂评分。先用高、中、低标记关键影响和供应不确定性,再针对高影响、高不确定的物料设更短的复核周期、更明确的升级责任和更严格的数据核验。评分规则必须能解释,不能让一个精确到小数点的分数制造虚假的科学感。
| 判断维度 | 需要查看的证据 | 可能采取的措施 |
|---|---|---|
| 需求波动 | 日或周需求离散程度、季节性、插单频率 | 调整缓冲量、提前识别活动或项目需求 |
| 供应波动 | 实际交期分布、延期频率、批次和运输记录 | 供应商协同、交期确认、备用来源或提前下单 |
| 业务影响 | 停线风险、客户承诺、替代可能、损失范围 | 提高保障优先级,明确跨部门升级路径 |
| 数据可信度 | 账实差异、状态完整率、编码与单位一致性 | 先修数据和流程,不以扩大库存掩盖误差 |
库存位置低于再订货点可以触发检查,但真正紧急与否,还需要比较预计耗尽日期和预计到货日期。若预计到货日早于耗尽日,且到货承诺可信,风险可能可控;若到货晚于耗尽日,即使当前库存还高于安全库存,也可能需要立即处理。
因此,我会把安全库存视为风险缓冲线,而不是唯一的自动下单开关。采购是否下单,还要检查在途、欠交、最小起订量、批量规则、订单取消可能性和预算约束。系统负责暴露冲突,业务人员负责确认现实约束。

下面是一个用于演示计算过程的模拟案例,不是某家企业的经营数据,也不代表行业基准。假设一家组装企业有一种关键连接件,最近 60 个工作日的平均日需求为 20 件,日需求标准差为 6 件;平均采购提前期为 10 个工作日,交期标准差为 3 个工作日。
为了便于手工核算,示例采用服务水平系数 1.65。这里的系数是情景参数,不应直接视为所有企业的标准。按前述波动模型,提前期内需求方差部分为 10 × 6²=360;交期波动部分为 20² × 3²=3,600;平方根约为 62.1 件。安全库存约为 1.65 × 62.1,即约 103 件。

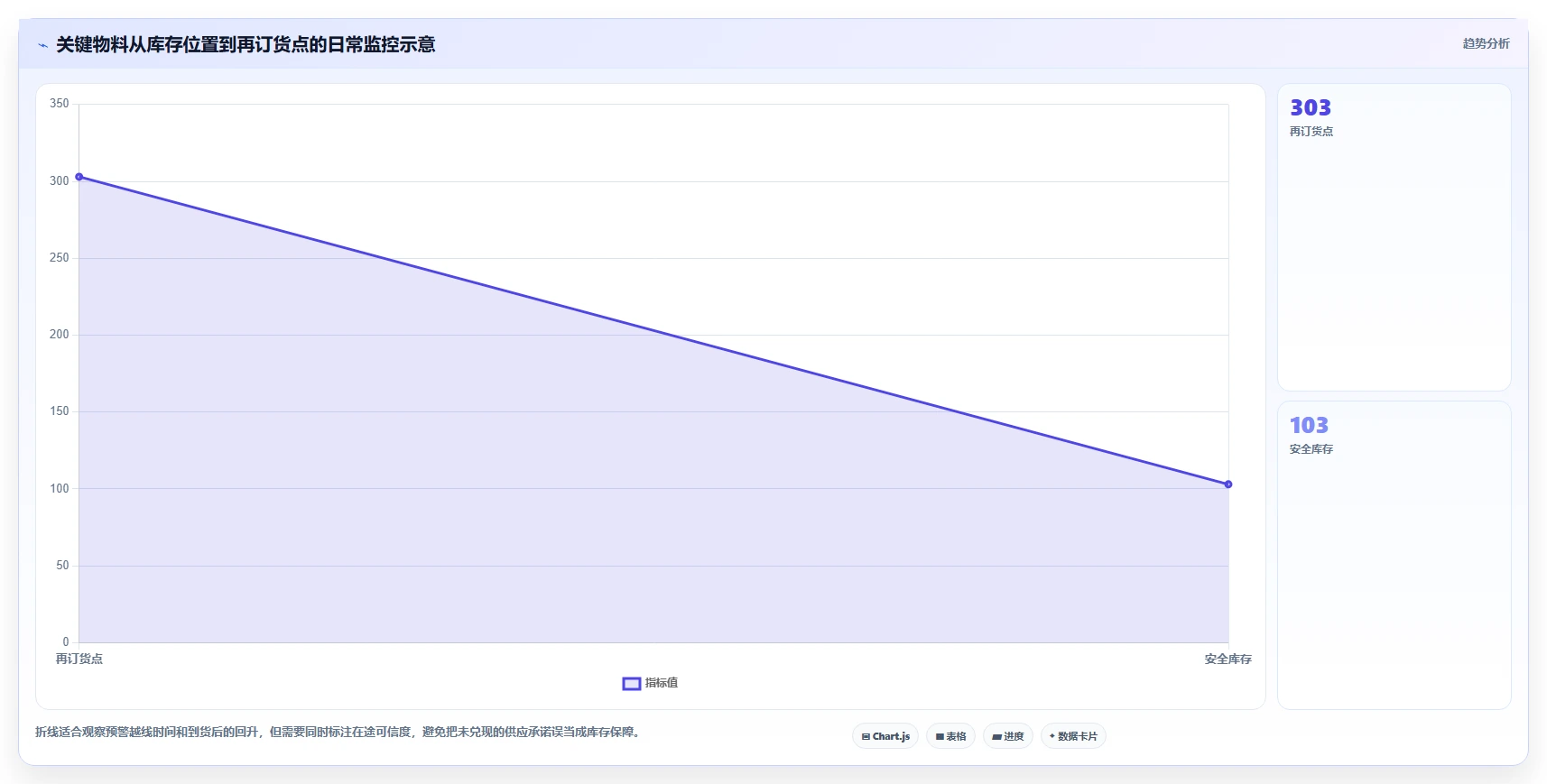

平均提前期需求为 20 × 10=200 件,因此示例再订货点约为 303 件。实际系统需要按业务规则处理小数、包装倍数和最小订货量,计算结果也应与历史缺货和库存表现进行回测。这里的 303 件是模型推演结果,不是建议所有企业照抄的固定阈值。
假设今天库存位置是 340 件,已有 100 件确认在途,另有 40 件订单需求将在两天内释放。若企业的库存位置定义已将确认在途计入,并扣除已分配需求,那么管理视图应直接展示计算后的库存位置,不应让采购人员再次手工加减。若现有 340 件只是货架现存量,则必须先核实其余状态,否则无法判断预警是否准确。
根据平均需求推算,当前库存位置大约能覆盖 17 个工作日;如果已确认到货在 8 个工作日后到达,且供应商承诺可靠,短期风险可能不高。但若该批在途未出厂、实际交期历史波动大,或者需求已出现明显上升,就不能只根据平均覆盖天数判断安全。预警要展示输入条件和异常原因,才能让责任人判断“数字为什么变红”。
假设又发现供应商把到货日期从第 8 个工作日推迟到第 15 个工作日,而预计耗尽日约为第 17 个工作日。此时单看平均值似乎仍有两天缓冲,但需求波动或收货检验延迟就可能消耗掉这段余量。行动级提醒可以要求采购在当天取得书面交期确认,并由计划评估替代料、调拨或生产顺序调整,而不是直接无条件加急采购。
情景模拟中,若企业对该物料只按平均需求设置 200 件再订货点,模型没有额外吸收波动的缓冲;若设置约 303 件,则增加约 103 件缓冲;若因追求极高保障而把缓冲提高到 180 件,库存保障可能加强,但额外资金占用、呆滞和仓储负担也会增加。具体成本要用采购单价、年持有成本、缺货损失和报废概率计算,不能仅比较件数。
这也是我不建议用“缺过货,就把安全库存加 20%”作为常规规则的原因。一次缺货可能来自计划变更、数据错误或供应商延期,只有明确根因之后,才能判断应增加库存、提早下单、提高交期可靠性,还是修正库存状态。否则,参数每次都只增不减,库存会逐步变成管理失误的沉淀。

如果企业目前用多个表格维护库存、采购订单、领料和供应商交期,最先遇到的往往不是缺少复杂算法,而是数字散落在不同文件里,更新日期也不一致。以九数云作为数据分析与可视化的示例,可以先围绕一张“物料日快照”组织关键字段:物料编码、日期、可用库存、已分配量、在途量、需求、供应商确认日期和实际到货日期。
在实施时,我会先确认数据源能否按日稳定导出,以及物料编码、单位、仓库和日期字段是否一致;再建立库存位置、预计覆盖天数、预计耗尽日期、再订货点差异和预警级别等计算指标。九数云是否支持企业所需的数据接入方式、权限和刷新频率,应结合当前产品能力、企业系统环境和试用验证确认,不能仅凭工具名称推断。
看板不应只放一个红色库存数字。我建议至少展示:当前库存位置、再订货点、预计耗尽日、在途订单及承诺日期、近 30 至 90 天需求波动、实际交期记录、预警责任人和处理状态。这样采购看到的不只是“要补货”,还能判断“哪笔订单可能来不及、需要先确认什么”。
可以从官网了解其产品信息:九数云。我建议先拿一类物料做小范围验证,使用同一批历史数据对照人工台账,重点检查口径准确性、更新及时性、异常解释能力和后续维护成本。若库存主数据本身不可靠,先治理字段和业务流程,比立即建设复杂看板更划算。
一个实用的试点周期可以覆盖至少一个完整补货周期,并把结果分成三类:系统发现但现场确认是误报、系统发现且行动后避免风险、现场发现但系统没有识别。第三类尤其重要,它能帮助团队找出缺失字段、未纳入的业务事件或错误模型假设。工具的价值不在于画出多少图,而在于能否缩短发现问题到采取行动的时间。

这类物料的补货节奏比较可预测,适合使用固定复核周期或库存位置触发。每周或每个工作日检查一次都可以,具体频率取决于消耗速度和系统更新能力。重点是维持参数稳定,并检查包装倍数、最小起订量和库存准确率,避免频繁微调导致计划震荡。
当需求变化不大、供应商履约也比较稳定时,不必每天人工讨论每个低库存物料。可以将低风险提醒放入例行处理清单,定期集中核对;把人工精力留给交期异常、需求跳升和数据冲突。
若消耗可预测,但供应商经常延误,我会先把采购订单确认节点和实际交期记录补全。对关键物料,不能只记录下单日期,还要保留供应商承诺日期、发货日期、收货日期和质检完成日期。这样才能看出问题出在生产排期、运输、收货还是质量检验。
短期措施可以是提前确认交期、拆分批次、协商安全供货或评估备选来源;长期措施则要评估供应商履约能力、合同约束和采购策略。是否增加安全库存,应根据延误概率及缺货后果决定,不能用库存无限兜底。
如果供应商交付可靠,但业务需求经常插单或波动,单纯提高库存会放大预测错误的成本。此时更有价值的动作,是把已确认订单、预测订单、促销计划和项目需求分开显示,并标明需求的确定程度。对可提前获知的高峰,尽量用预约或专项计划处理。
需求变化频繁的物料可以缩短复核周期,但不意味着每天改一次参数。若参数调整没有审批和记录,采购端会收到不断变化的需求信号,反而增加供应商排产困难。应把临时需求变化与长期基准参数区分开。
双重波动且影响重大的物料,需要将库存缓冲、供应协同和替代方案放在一起考虑。可以针对关键物料设置较高的跟踪优先级、供应商滚动确认、备选供应渠道或生产替代方案,并明确触发升级的时间点。若缺料会造成高额损失,采购、计划、生产和质量应共享同一份风险信息。
但双重波动不等于必须大量囤货。如果物料保质期短、版本变化快、价格易跌或存在专用性,增加库存可能把缺货风险换成呆滞风险。要先确认供货保障和库存缓冲各自能降低什么风险,再选择组合方案。
若盘点发现库存差异反复出现,系统即使计算出精确到个位的安全库存,也只是对不稳定输入进行精细计算。应优先检查收货入账时点、领料与退料流程、报废登记、移库记录和单位换算,并对高风险物料增加循环盘点。
在库存准确率尚未达标前,预警要同时显示数据可信度或最近盘点时间。必要时先采用人工复核清单,避免自动触发大量错误采购。数据质量应被视为库存管理的控制条件,而不是上线报表后再补的工作。
新品没有足够历史需求,不能假装已经有稳定的统计分布。可以根据产品计划、试产安排、供应商交期和工程判断建立临时参数,并设置明确的失效日期。试产结束、量产节奏稳定或产品方案变化时,重新评估。
如果新品具有高停线影响,可由业务负责人批准专项保障量;如果单价高、淘汰风险大,则更适合分批采购或与供应商协商小批量响应。临时规则要有审批人、有效期和退出条件,否则临时安全库存很容易变成永久库存。
库存增加能提高一定程度的供应缓冲,但同时占用现金、库位和管理精力。对高价值物料,资金成本可能比存放空间更重要;对低值但不可替代的关键件,停线损失可能远高于持有成本。安全库存的决策要回到业务影响,不宜只比较库存金额或缺货次数。
建议把缺货成本拆成可讨论的项目:加急运输费、停线损失、订单延期影响、客户违约风险、额外人工和替代料验证成本。持有成本也不只有资金利息,还包括仓储、保险、损耗、过期、版本变化和盘点管理。许多企业没有完整成本数据,可以先用区间估算,并明确哪些部分是已知、哪些是待补数据。
服务目标越高,尤其在需求和交期波动较大的情况下,缓冲库存通常也会增加。更重要的是,过度追求高保障可能掩盖供应商履约问题,让采购长期依赖库存而不改善供应源。对核心物料,可把库存保障目标与供应商改善目标并行设定:一边控制短期风险,一边减少长期不确定性。
不要因为一次异常就立即大幅调整安全库存。可以先做回测:若过去某段时间采用新参数,预计会降低多少次缺货风险、增加多少平均库存、是否形成高峰积压。回测结果不是未来保证,但比凭印象调整更有依据。
全公司统一参数,便于维护和培训,但可能牺牲局部准确性;每个物料单独精算,理论上更贴合实际,维护成本却会快速上升。我的建议是分层:常规物料用简单规则,关键物料用更细的需求和交期分析,低价值且可快速补货的物料采用更轻量的管理方式。
分类不是为了做出更多标签,而是为了把有限的分析时间放到最可能影响经营的物料上。若一个物料的风险低、库存金额小、替代容易,精算它的安全库存可能不如先治理一个长期延期且会停线的关键件。
数据完整、规则清楚、采购约束明确的对象,可以自动生成补货建议,甚至按审批规则进入采购流程。但涉及替代料、客户优先级、工程变更、异常需求或重大金额时,仍应保留人工审核。自动化越多,越需要保留数据来源、计算口径、规则版本和审批记录。
我会把自动化边界设在“重复、可解释、可回退”的动作上。例如系统自动发现库存位置低于阈值、自动列出相关在途订单、自动生成待办;是否加急、是否切换供应商、是否影响客户交期,通常需要有权限的人员判断。这样的分工能提高效率,又不把复杂经营判断交给单一规则。

每日关注异常。查看行动级和升级级预警、临近耗尽物料、逾期在途订单及库存状态异常。每日会不必逐个讨论所有低库存对象,重点是确认“今天需要谁做什么”。
每周复核供需变化。检查需求计划变更、供应商承诺变更、即将到期的专项保障量和反复触发的误报。若某物料连续多周出现同类预警,应该分析根因,而不是每周重新催一次。
每月评估参数与结果。按物料类别查看缺货次数、库存金额、呆滞风险、交期兑现情况和预警关闭时长。参数不需要每月全部重算,但至少应识别变化明显、连续缺货或库存长期高位的对象。
处理时限要以工作流程为基础。对于高影响物料,要求当日判断可能合适;对于低风险、可快速补货的常规物料,可以进入日常批量复核。关键不是设一个看起来严格的统一时限,而是确保超时后有人接手,并能知道为什么没有完成。
升级规则应描述触发条件。例如“预计耗尽日早于确认到货日”可以进入行动级;“预计影响关键生产订单且没有替代方案”可以升级给计划或业务负责人。规则最好采用可观察条件,少使用“库存很紧张”“情况严重”之类无法复核的描述。
我倾向于从四类指标开始。第一类看结果,例如缺料次数、因缺料造成的停线或延期;第二类看库存代价,例如平均库存金额、超储和呆滞;第三类看过程,例如预警响应时长、逾期未关闭数量;第四类看数据质量,例如账实差异、库存状态完整率和交期记录完整率。
单独看库存周转率容易误判。周转率变好,可能来自库存下降,也可能来自需求突然增加;缺货率下降,也可能是企业囤货后短期改善。把结果指标与库存代价、过程指标一起看,才比较容易识别真实进步。
| 指标 | 建议定义 | 适合回答的问题 |
|---|---|---|
| 预警响应时长 | 从预警生成到责任人首次确认的工作时间 | 风险是否及时进入处理流程 |
| 逾期未关闭率 | 超过约定处理时限仍无处置结论的预警占比 | 责任分配或升级机制是否有效 |
| 缺料影响次数 | 因可用库存不足导致生产、销售或交付受影响的事件数 | 库存策略是否真正保护业务 |
| 超储与呆滞金额 | 超过目标范围或达到呆滞识别条件的库存金额 | 保障策略是否产生过高持有代价 |
| 库存准确率 | 按企业设定的盘点口径,账面与实物一致的记录比例 | 预警输入是否值得信任 |

每次缺货或误报结束后,至少记录:当时库存位置、需求变化、供应承诺、预警时间、实际影响、采取动作和根因分类。复盘不是为了追究某个人为什么没看到消息,而是要判断规则是否漏掉了关键条件,数据是否迟到,或跨部门交接是否存在等待。
例如,某物料连续三次因供应商延期导致预警升级,单纯增加安全库存可能不是最优解。若延期集中在某类运输方式,改善运输安排可能更有效;若供应商承诺日期不可靠,采购确认机制需要调整;若到货后质检耗时长,则需要把检验周期纳入补货提前期。
先选取一组具有代表性的物料,包括高影响物料、需求稳定物料、供应延期频繁物料和账实差异明显物料。不要一开始就追求覆盖全仓。用这组样本验证库存位置定义、需求数据、交期记录和预计耗尽日期,找出最影响判断的字段缺口。
试点期内,建议保留现行人工判断,与新规则并行对照。每次出现系统提醒,都记录人工是否同意、原因是什么、最终是否发生风险。若多数提醒需要人工否决,先修规则和数据,不要急着增加自动化。
当数据口径稳定后,定义不同级别的负责人、响应时限和关闭条件。行动级预警至少要有责任人、下一步动作、预计完成时间;升级级预警还应说明业务影响和需要的决策。超时提醒应进入明确的升级路径,而不是重复广播给所有人。
如果企业使用数据分析平台展示库存与预警,可以把看板作为统一入口,但不能让看板取代订单系统或采购审批。要确定哪个系统是业务记录的正式来源,哪些数据由看板计算,哪些动作必须回到采购、仓储或生产流程中执行。
试点证明规则有效后,再按物料风险逐步扩大。高影响、高不确定性的对象优先纳入更细的监控;低影响、供应快、替代容易的物料采用简单策略。每扩大一批,都应评估数据维护和人工复核成本,避免覆盖率上升、实际使用率却下降。
企业不必把每个物料都变成复杂模型。对需求稳定、低价值、容易补货的对象,固定复核和简化参数往往更经济;对高价值、长交期、需求多变、不可替代的物料,才值得投入更细的分析和供应管理。
第一,预警是否更早且更可信。如果只是提醒数量增加,风险发现时间没有提前,说明阈值或数据条件需要重新检查。
第二,处理是否更快且结果可追溯。如果责任人仍要到多个表格里找数据,或每次都重复询问同一批在途信息,流程整合还不够。
第三,缺料改善是否伴随库存代价受控。若缺料减少但库存金额、呆滞和过期大幅上升,应重新评估策略是否把风险简单转移成资金占用。
这三项检查比单纯追求自动化比例更有决策意义。安全库存管理的目标不是让每个物料都不缺,也不是让库存最低,而是在可以接受的成本内,把关键供应风险控制在业务能够承受的范围内。
安全库存不是输入一个数字、等待系统自动解决问题。它依赖可用库存口径、真实需求、实际交期、业务影响和明确的处置责任。任何一个基础环节不可靠,参数再精细也可能得出错误建议。
我更愿意把分级预警看作一条经营决策链:它先识别风险,再提供证据,接着推动责任人行动,最后把结果反馈给参数和流程。颜色只是入口,真正决定效果的是库存是否算得清、风险是否说得明、动作是否有人做、异常是否能复盘。
如果你正在搭建或改造仓库安全库存管理,可以先挑出最近三个月内发生过缺料、延期或大量积压的 20 个物料。逐一核对可用库存、实际需求、供应商承诺和到货日期,计算库存位置与预计耗尽日期,再为每个物料指定预警责任人和处置时限。
不要急着先追求全仓自动化。先确认这 20 个物料的预警能否解释、能否处理、能否复盘;再根据缺料影响和库存代价调整分类规则。当日常管理能够稳定回答“风险何时发生、谁来处理、处理后成本如何变化”,安全库存才从表格参数变成真正的供应保障能力。
我想给仓库物料设置安全库存,但看到的公式不太一样,不确定该用哪一种。尤其是需求忽高忽低、供应商交期也不稳定时,我担心按平均值计算会低估风险,想知道怎么把数据和实际情况结合起来。
先区分三个量:安全库存是应对不确定性的缓冲量;再订货点是应启动补货的库存位置;可用库存则要扣除已分配、冻结和待检数量。日常误差往往不在公式,而在把账面库存直接当成可用库存。若需求和交期相对稳定,可用一个便于复核的估算:安全库存≈服务系数×日需求标准差×√交期天数。
举例:日均需求18件,日需求标准差5件,交期7天,服务系数取1.65,则安全库存约22件;再订货点约为18×7+22=148件。这里的数字只是演算示例,不应直接套用到所有物料。如果需求呈间歇性,比如多数天为零、少数天集中领用,平均值和正态假设容易失真。
更稳妥的做法是用过去一段时间的实际需求与实际交期回测:统计不同缓冲量下发生缺货的次数、积压金额和紧急采购次数,再选一个业务能承受的折中点。
我不想只设一个库存下限,因为等库存跌破安全库存再处理可能已经来不及了;但预警级别太多又容易让同事忽略消息。想请教黄色、橙色、红色预警分别应该看什么,以及每一级触发后要做什么。
把预警拆成“补货动作”和“断供风险”,不要只按库存数量机械分色。库存位置通常按可用库存+确认在途量-已分配量计算;但在途只有具备可靠到货日期、数量和订单状态时才适合计入,否则系统会把并不存在的保障算进去。一种便于执行的分级方式是:黄色表示库存位置到达再订货点,责任人当天核对需求并发起补货;
橙色表示库存低于安全库存,或在途到货晚于预计耗尽日期,采购需当天确认供应商承诺;红色表示预计可用库存将在补货到仓前耗尽,立即协调替代料、调拨或客户交付方案。预警规则应按物料重要性和补货周期分别校准。试运行两到四周,记录误报、漏报、处理时长和缺货次数;
如果橙色每天大量重复、却没有新增风险信息,应改为状态变化时通知,或按责任人汇总,而不是继续增加预警颜色。
我们已经有库存台账,也能看到低库存提示,但实际执行时经常出现账上有货、现场找不到,或者预警发出后没人跟进的情况。我想把日常检查控制在可执行的范围内,应该检查什么、由谁负责、异常怎么闭环?
每日检查优先盯异常,不必逐项重复盘点全部物料。先看红色预警、预计断供物料和关键订单,再核对可用库存、待检冻结量、已分配量与在途到货日期;对账实不符的物料,先查收货、退料、移库和领用是否有未过账记录。
责任分工要落到人和时限:仓库确认实物及库存状态,采购确认供应商数量和到货日,计划或业务确认需求是否变更。每条异常至少记录责任人、下一步动作和完成时间;没有明确到货承诺的采购单,不应仅凭“已下单”关闭预警。
一个简单的日清记录可以包括:物料编码、可用库存、库存位置、预计耗尽日期、在途数量与日期、预警级别、责任人、处理结论。每周复盘重复异常,区分是参数不合理、数据延迟、供应商失约还是库存事务漏记,再分别修正规则或流程。
我现在考虑先用电子表格管理安全库存,又担心物料一多就漏更新;直接上系统则要投入时间整理数据和流程。我想知道怎样判断表格还能不能撑住,以及切换工具前最应该验证哪些环节。
表格适合物料少、责任人明确、库存变动频率低的试运行阶段,但前提是只有一个受控数据源,并能追溯修改记录。若多人各存一份、收发货后不能及时更新,表格即使公式正确,也会因输入滞后产生错误预警。可用三个信号判断是否该升级:日常对账需要反复合并多个文件;预警经常依赖人工筛选或转发;
同一物料的需求、在途和冻结信息分散在不同岗位。满足其中两项时,可以评估库存系统或某项目管理平台,但应先验证库存事务、批次与库位、在途更新、权限和预警通知能否覆盖实际流程。上线前抽取一组高频或关键物料做并行测试,至少覆盖一个补货周期:比较系统建议与人工判断,记录误报、漏报、库存差异和处理耗时。
不要只看功能演示;若基础数据、收货过账和责任分工尚未稳定,换工具通常不会自动消除缺货问题。


读者评论
把安全库存和再订货点分开讲很实用。日耗20件、交期10天的例子能看出,只盯着60件安全库存确实可能提醒太晚,前提是库存位置口径也要统一。
库存状态拆分这部分很贴近日常问题。账面有1000件、合格可用只有620件,能说明为什么仓库说有货、生产却仍可能缺料;待检和已分配量确实不该直接算作可用库存。
认同预警要有责任人和关闭条件。尤其是把到货后的实际交期回写,能帮助区分参数偏低和供应商延期,避免每次缺料都简单靠加库存解决。
