安全库存算得再精细,只要把采购周期当成一个固定天数,缺货就可能在不知不觉中发生:供应商说“通常十天到货”,但实际交期从八天到二十二天不等;系统按十天备货,遇到一次延期,货架就空了。仓库安全库存管理进阶玩法的关键,不是盲目多囤,而是把采购周期拆成可观察、可校正、可用于决策的数据,并让补货规则跟着真实波动变化。
我判断一项安全库存规则是否有效,首先看它有没有回答三个问题:需求在补货等待期间会波动多少?供应商实际交货时间有多不稳定?企业愿意为降低缺货风险承担多少库存成本?如果规则只写“每个 SKU 备七天”,却没有说明这七天从哪里来,它更像经验口号,不是管理规则。
安全库存的功能,是吸收补货周期内无法准确预测的需求和供应偏差。它不是用来掩盖采购计划长期不准,也不是用来替代供应商交期管理。把安全库存越调越高,短期可能少缺货,长期却容易形成资金占用、呆滞和仓库空间压力。
因此,我建议先把补货点拆成两部分:采购等待期间预计消耗的库存,以及用于应对波动的安全库存。用最容易落地的表达式表示,就是“再订货点=采购周期内的预计需求+安全库存”。采购周期和需求都发生变化时,两部分都要重新核算,不能只改安全库存数值。
这里的采购周期应按业务实际口径定义。通常至少要明确从哪个时点开始计时、在哪个时点结束:例如从采购订单确认到仓库验收入库,而不是只统计供应商出厂到发货的运输时间。若采购审批、供应商接单、排产、运输、到货质检都可能影响可用库存,这些环节就应纳入端到端周期,或至少单独统计。
采购周期平均为十二天,不代表每次都在第十二天到货。若大多数订单在十至十四天内到货,十二天可能是一个可用的计划基线;若交期从五天到三十天都有,均值十二天就会掩盖很大的风险。安全库存要关注的不是只有平均交期,还包括交期分散程度、延期频率以及延期时的缺货后果。
同样,日均销量为一百件,也不代表每天稳定卖出一百件。促销、周末、季节、渠道集中下单,都会让实际需求在采购等待期内偏离平均值。需求波动和交期波动可能同时出现,且在旺季还可能彼此相关:订单越多,供应商越拥堵,实际交期也越长。
我更愿意把安全库存看作一项风险预算:先确定希望服务到什么程度,再根据需求波动、交期波动和补货能力分配库存。服务水平越高,通常需要更多库存;但每增加一单位库存带来的缺货风险下降并非线性。对低毛利、低缺货损失商品,盲目追求极高现货率往往不划算。
数据尚不齐全时,可先用“日均需求×交期”的基线估算采购等待期间需求,再为需求和交期偏差增加缓冲。具备较稳定历史数据后,再分别估计需求标准差、交期分布和目标服务水平。不要因为公式更复杂就认为结果一定更准确;如果历史数据混入缺货销量、退货未扣减、收货时间戳不一致,复杂公式只会更精确地算错。
对单一 SKU、需求相对平稳、采购周期稳定的场景,简化规则可能足够。对高价值、长交期、需求波动大或供应商表现差异明显的商品,则应按供应商、仓库、渠道和季节切分数据,并设置不同的复核频率。
| 管理层级 | 适用条件 | 主要做法 | 容易忽略的边界 |
|---|---|---|---|
| 基础估算 | 数据短、品类少、需求较平稳 | 按日均需求和典型采购周期设定补货点 | 典型周期不能代替交期波动分析 |
| 波动缓冲 | 有一定历史订单、收货记录 | 分别估计需求与交期偏差,分层设置安全库存 | 缺货期间的销量可能低估真实需求 |
| 动态管理 | 多仓、多供应商、季节变化明显 | 按情景、供应商、仓库滚动更新参数 | 需要稳定的数据口径和变更审计 |

我在分析库存数据时,最常见的口径问题之一,是采购部门记录“下单日”,仓库记录“入库日”,供应商报表记录“发货日”,三者被直接拿来算交期。若起点和终点不一致,系统上的平均周期看起来很稳定,实际却无法用于补货决策。
建议企业先为每笔采购订单建立统一的时间节点:需求提出、审批完成、订单发出、供应商确认、供应商发货、仓库签收、质检完成、库存可用。对安全库存来说,最终重要的终点通常不是“货物到了门口”,而是“合格货物可以被销售或生产使用”。待检、待上架和不合格品不能与可用库存混为一谈。
如果供应商在订单确认后才开始排产,那么从订单发出到供应商确认之间的等待,也可能成为周期的一部分。企业可以将周期拆成采购处理时间、供应商响应时间、生产等待时间、运输时间、收货质检时间。拆分的目的不是把统计工作做复杂,而是找到最值得改善的瓶颈。
承诺交期适合做计划沟通,但不能代替实际交期。供应商报价单上的“交期十天”,可能是从确认订单开始计算,也可能不含运输和质检;销售承诺的预计到货日,也可能没有反映节假日、生产拥堵或清关延迟。
我建议至少保留三类指标:供应商承诺周期、实际到货周期、实际可用周期。三者之间的差值本身就有管理意义。例如实际到货比承诺晚,问题可能在供应商排产或运输;到货准时但可用库存晚,问题可能在收货排队、质检能力或单据不齐。
若只盯“供应商准时率”,企业可能得到一个好看的供应商评分,却仍然缺货。因为货物准时到仓,并不意味着已经完成质量确认、数量核对和系统上架。仓库端的可用时间,必须进入库存补货的计算口径。
一次交期异常可能来自供应商缺料,也可能来自企业审批拖延、临时变更订单、物流中断、质检不合格或收货信息错误。把所有异常都简单标记为“供应商延期”,会造成错误归因;把异常订单一概删除,则会低估真实风险。
实务上,我会同时保留原始周期和异常标签。用于日常补货时,可以计算全部订单下的实际风险,也可以对可控异常做情景分析:例如区分常态交期、旺季交期、加急订单和一次性事故。这样既不把偶发事件无限放大,也不因剔除坏数据而制造虚假的稳定感。

“所有商品统一备十天”执行简单,却把需求波动、供应周期、价值和缺货后果都当成相同。高频消耗的核心物料可能十天远远不够;低频、可替代、采购周期短的商品,十天库存反而会长期积压。
统一规则可以作为系统初始值,但不能作为最终策略。至少应按需求稳定性、采购周期、商品价值、缺货影响和可替代性分组。分组不是为了把每个 SKU 都做成一套特殊算法,而是为了避免差异极大的商品被同一条规则管理。
平均日销量乘平均交期,估算的是一种基准需求,不是安全库存本身。举例来说,日均需求一百件、平均交期十天,对应基准采购等待需求为一千件;这个结果没有告诉我们需求是否会突然升到一百五十件,也没有告诉我们交期是否可能延长到十五天。
更关键的是,平均值会掩盖分布。两种商品可能都是日均一百件,但一种每天在九十至一百一十件之间,另一种可能在二十至三百件之间波动。把两者设置相同安全库存,只因为它们均值相同,是把“预测中心”误当成“风险范围”。
如果某 SKU 缺货三天,系统记录的销售量可能是零,但这并不意味着那三天没有需求。顾客可能转买替代品、延迟购买、取消订单,或转向其他渠道。此时用出库销量计算需求均值,会低估真正的消耗,进一步把安全库存压得过低,形成“缺货导致低估需求,低估需求又导致继续缺货”的循环。
可行的处理方法包括标记缺货日期、参考未满足订单、利用同类商品或相邻时段估算丢失需求,并在预测数据中保留修正依据。没有订单级数据时,应至少把缺货期间从正常销量样本中标出,而不是当作普通低销量日直接参与平均。
采购周期表里填着“十天”,如果这个数字来自合同承诺而不是历史到货记录,就不能直接用来判断库存风险。承诺可以作为供应商管理目标,实际周期才反映库存补货的不确定性。
对于交期长期超过承诺的供应商,单纯加库存并非唯一选择。还要评估是否可以拆单、设定交期确认节点、提前锁定产能、寻找备选来源,或调整采购批量。否则企业是在用仓库空间和现金流替供应链不稳定买单。
现货率提高,通常意味着顾客或生产线更容易在需要时拿到货;但若库存增加速度远高于缺货损失下降速度,整体经营未必更好。安全库存决策必须同时看服务、资金、仓储和报废风险。
我不会仅凭“缺货率上升”就建议加库存。还会问:缺货是否集中在少数关键 SKU?是否因为库存准确性错误而出现账面有货、实际无货?缺货是否由促销突然放量造成?是否有订单分配不合理或仓间调拨延误?原因不同,措施也不同。
| 表面现象 | 可能的真实原因 | 优先验证 | 不宜直接采取的做法 |
|---|---|---|---|
| 频繁缺货 | 需求突增、周期拉长、库存账实不符或补货触发太晚 | 缺货日期、可用库存、采购事件和销售订单 | 不区分原因就给全品类加库存 |
| 库存持续偏高 | 预测偏大、采购批量过大、需求下滑或订单未及时取消 | 库龄、覆盖天数、未交订单和实际消耗 | 仅靠一次性促销清仓后继续照旧补货 |
| 采购周期经常超标 | 供应商产能、审批、运输或质检瓶颈 | 分段周期、延期原因与供应商差异 | 把所有延误都转化为长期安全库存 |

计算之前,我会先检查需求数据有没有被促销、缺货、退货、单位换算和渠道合并扭曲。销量和需求不是永远等价:销量是已成交结果,需求还可能包括未满足订单、取消订单和替代购买。对生产物料而言,领料量也不一定等于真实消耗,可能含有报废、返工或集中备料。
时间粒度也很重要。如果采购周期是十天,日度数据通常比月度汇总更有助于分析短期波动。月度数据把月初和月末的尖峰压平后,可能看不出实际补货期间的风险。对明显有周内规律的商品,还要区分工作日、周末、节假日与促销日。
在数据质量没有完全解决前,我会标记结论的置信程度,并优先用结果校验规则,而不是把估算结果伪装成精确值。补货模型不是一次性项目,必须通过实际缺货、库存和交期表现持续回测。
若需求和交期都相对稳定,可以从平均需求和平均交期出发,再加上基于波动的缓冲。若采购周期固定、需求存在明显波动,安全库存可以依据交期内需求的标准差估计。若需求较稳定但交期不稳定,则应重点纳入交期波动。若两者都波动,就需要用完整的交期需求分布,或通过历史订单模拟不同补货策略。
常见的统计表达之一是:当日需求和采购周期可以近似独立,且数据分布适用时,安全库存可用服务水平系数乘以“交期内需求波动”的标准差估算。独立性假设不成立时,例如旺季需求上升同时造成供应商排产延误,就不能简单把两类波动当成互不相关的因素。
对数据量足够、业务规则明确的 SKU,我更倾向于模拟历史需求和交期组合:回放每一个补货周期,观察不同安全库存下的缺货次数、缺货量、平均库存与资金占用。它比单独解释某个统计系数更容易让采购、销售和财务围绕同一组结果讨论取舍。
服务水平不是越高越好。对核心生产物料,缺货可能导致整条产线停工;对有替代品的低价值商品,缺货损失可能有限。库存策略应当反映缺货后果,而不是只反映部门对风险的感受。
我通常把服务目标拆成业务指标:订单满足率、缺货频次、缺货持续时间、关键订单保障率或生产停线风险。然后与平均库存、库存金额、超龄库存和采购加急费用一起看。不同指标解释的是不同问题,不能仅用“现货率”替代全部服务表现。
服务目标可以按商品重要性、替代性、毛利、供应风险和客户承诺分层。高风险关键品提高保障,低风险可替代品则允许更精简的库存。分层规则必须能解释、能复核;如果业务人员无法说清某个 SKU 为什么设定高服务目标,参数很可能只是历史遗留。
安全库存不是设定后永久不变。需求趋势、交期表现、促销计划、供应商产能和商品生命周期变化,都可能让原有参数失效。但频繁改动也会造成采购波动和系统参数不稳定,尤其是采购周期长、最小起订量高的品类。
我建议为参数设定明确的复核节奏:常规商品按月或按季度复核,季节品在旺季前和旺季结束后复核,供应商发生重大变更时即时评估。触发条件可包括交期连续超阈值、缺货率显著上升、需求水平发生结构性变化、库存覆盖天数异常增长等。
不要把“更新参数”当作动作的终点。每次调整后,应记录调整前后参数、触发原因、审批人和观察周期。过一段时间检查缺货与库存成本是否按预期变化,才能判断这个改动是有效调整,还是把问题从一种库存风险转移到另一种成本。

下面是一组用于解释方法的情景模拟数据,不是某企业的真实经营数据,也不代表行业平均水平。设定一个常规销售商品,过去一段观察期内日均需求为100件,需求日标准差为20件;平均实际可用周期为10天,周期标准差为3天。为便于演示,暂按需求和交期相互独立处理。
这个案例的目的不是提供一个可直接抄用的安全库存数,而是展示:为什么均值相同,交期波动不同,补货风险也会不同;以及为什么计算结果必须与服务目标和缺货代价共同判断。
在上述假设下,交期内的预期需求为100件/天乘以10天,即1000件。若用独立波动的近似公式估算交期内需求的标准差,可将“平均交期乘以需求方差”与“平均日需求平方乘以交期方差”相加后开平方。代入示意参数,结果约为329件。
这意味着,若目标服务水平采用约95%的常用正态近似系数1.645,演示性安全库存约为541件,再订货点约为1541件。这里的数字仅用于说明计算逻辑;需求分布、历史样本长度、需求与交期相关性、最低起订量以及采购评审周期,都可能使实际结果发生变化。
案例中,交期波动贡献的风险不小:日均需求为100件,而交期标准差为3天,仅交期变化就可能带来约300件的需求暴露。若企业只用平均交期十天,忽略额外波动,就会低估需要覆盖的需求范围。

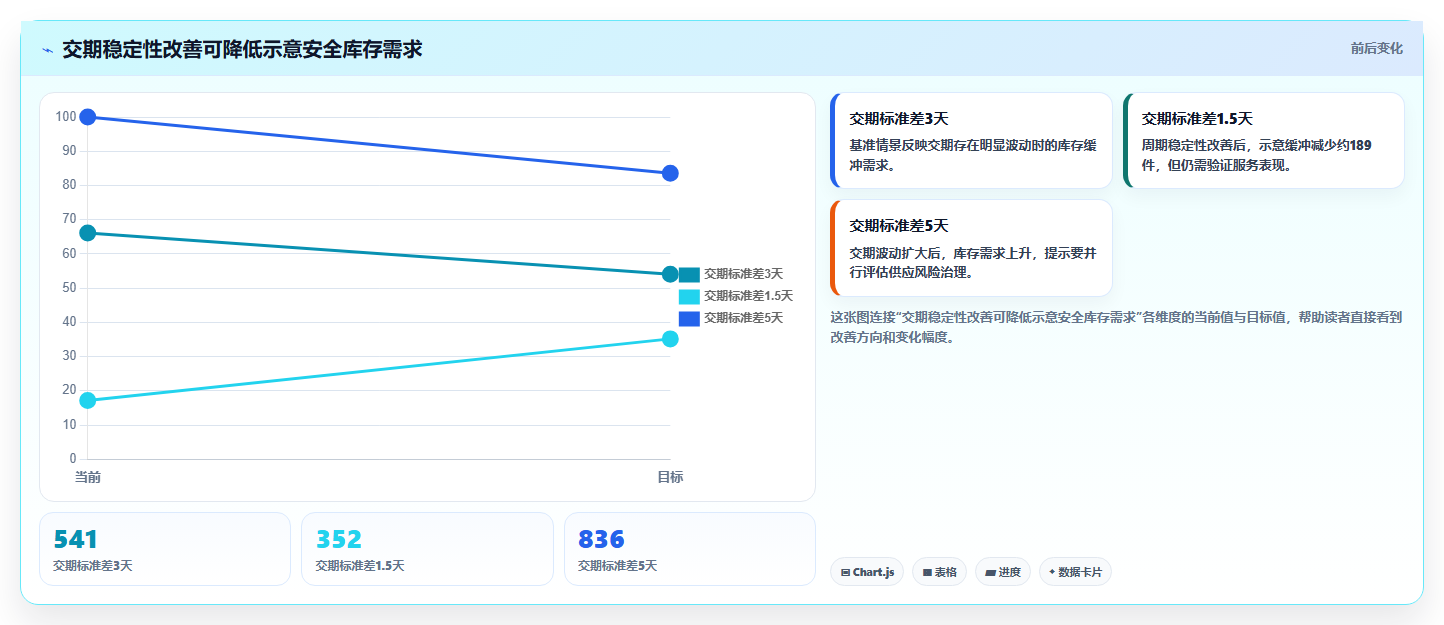

假设通过供应商排产确认和到货节点跟踪,把交期标准差从3天降到1.5天,其他条件保持不变,交期内需求波动的示意标准差会下降到约214件。按同样的服务水平系数估算,安全库存可降至约352件,比原情景少约189件。
这并不意味着每个企业都能从供应商协同中节省189件,也不意味着减少安全库存一定安全。它说明一个更有管理价值的方向:如果改善交期稳定性,企业有机会在不牺牲服务目标的前提下减少缓冲库存。应以实际订单数据验证改善是否持续,而不是一次准时到货就下调参数。
反过来,若交期均值仍为十天,但波动进一步扩大到五天,示意安全库存将显著增加。此时采购团队应同时评估供应商管理、备选来源、采购批次和策略库存,而不是简单接受更高的仓储压力。
再订货点不是“达到这个数就必然下单”的孤立按钮,还要结合现有库存、在途订单、已分配库存、采购评审周期、最小订购量和供应商产能。常见的库存位置口径是“可用库存+可靠在途量-已承诺需求”,但在途量如果存在严重延期风险,就不宜按全额确定供给处理。
对该模拟商品,若库存位置低于约1541件,可以触发采购评估;实际订单量还要根据预测需求、目标覆盖期和采购约束计算。若每周只评审一次采购,补货点必须考虑这段评审等待时间,否则即使采购周期统计准确,企业仍会因为“没有及时下单”而短缺。
| 情景 | 交期假设 | 示意安全库存 | 管理解释 |
|---|---|---|---|
| 交期波动较大 | 平均10天,标准差3天 | 约541件 | 需同时检查供应商波动与高峰期延误 |
| 交期稳定性改善 | 平均10天,标准差1.5天 | 约352件 | 稳定供给可能降低库存缓冲,但须持续验证 |
| 交期更不稳定 | 平均10天,标准差5天 | 约836件 | 不能只加库存,还应评估替代供应和订单保障方案 |

以九数云为例,我会把它放在“数据整理与分析呈现”的位置,而不是把它描述成自动解决库存问题的按钮。实际能否落地,取决于企业是否能接入订单、采购、到货、库存、销售和质检等数据,以及这些数据的字段和时间口径是否一致。
一种可执行的分析流程是:先把采购订单号作为连接线索,匹配订单发出、供应商确认、到货签收和质检完成时间;再按 SKU、供应商、仓库和月份计算周期分布;最后把缺货记录、销量和在途订单放在同一分析视图里,比较不同交期情景下的库存覆盖情况。
我会特别关注能否回到明细。仪表盘上显示“平均交期十二天”还不够,分析人员需要点开订单查看哪些单子延期、延期几天、原因是什么。只有摘要没有明细,采购团队很难分辨是供应商长期不稳定,还是某次异常运输拉高了平均值。
在九数云这类数据分析平台的使用场景中,比较务实的目标不是第一天就搭出复杂预测模型,而是先稳定生成三类结果:交期口径一致的订单明细、按 SKU 与供应商分层的周期统计、缺货与库存金额并列的复盘视图。企业可依据自身版本、数据源和实施方式确认可用功能与接入范围。
若短期内没有条件打通所有系统,我会先选一类高影响商品做试点。只要采购订单、收货时间、库存快照和销量四类数据足够可靠,就能先回答“周期到底多长、波动有多大、缺货集中在哪些订单”这几个核心问题。工具价值最终要落在可追溯的数据和可执行的决策上。

这类商品通常补货频繁、供应来源稳定、缺货损失有限。优先保证库存数据准确、补货触发及时和采购流程顺畅,使用简单的再订货点加定期复核,可能比建设复杂预测模型更有效。
需要特别关注最小起订量和采购频率。如果供应商要求大批量下单,平均库存可能主要由采购批量决定,而不是安全库存决定。此时企业应与供应商讨论小批量、多频次、合单配送或框架订单,不要误把批量库存全部归因于安全库存。
若供应商供货速度快但销售波动大,核心问题可能是促销计划、渠道订单集中、季节变化或新品预测。安全库存要能覆盖短期波动,但更重要的是提前获得促销、活动和大客户订单信号。
对促销商品,常规销量和活动销量应分开建模或分开设定临时保障量。活动结束后应及时撤销临时参数,避免促销库存变成长期库存。若只提高全年安全库存,企业会在平销期持续承担活动期间才需要的库存成本。
这类商品最值得追踪供应商的交期分布和延期原因。可考虑设立交期预警、定期确认排产、分批交付、备选供应商和关键物料提前锁产能。库存缓冲确实必要,但应与供给改善并行推进。
如果备选供应商的品质认证、切换时间或产能有限,就不能把“有第二家供应商”简单当成风险已经消除。要验证切换后需要多久、能供应多少、是否需要重新检验,才能评估它对安全库存的实际替代作用。
对于需求和供给都高波动的商品,单一库存公式容易低估相关风险。可以设定情景:常态、旺季、供应商停产、促销超预期,逐一观察需求与交期同时变化时的缺货暴露,并据此设计分级措施。
可用策略包括预先锁定产能、关键客户订单预留、跨仓调拨、替代品清单、分批补货和临时安全库存。需要注意,跨仓库存不一定能在需要时及时调得出来;如果调拨时间长、运输费用高、货权或批次受限,账面上的总库存不等于实际可保障库存。
新品、季节性商品、易过时物料和高价值产品,不适合只用缺货风险推动补货。库存一旦超过销售窗口,清仓折价、报废和资金占用可能迅速放大。此类商品应把库存上限、采购承诺和撤单能力纳入决策。
对于新品缺少历史数据的情况,可利用相近商品、试销反馈、销售漏斗和分阶段采购,逐步扩大订单。前期预测不确定性高时,与其一次性押注大量库存,不如通过更短的观察周期和更灵活的补货方式获取需求信息。
多仓企业常见的问题是总库存看着充足,某个仓或渠道却仍然缺货。安全库存应明确仓库、渠道和调拨时效;如果调拨需要数日,不能把异地库存等同于本地可用库存。
可先比较集中库存与分散库存的服务差异,再评估调拨成本和时效。若需求在不同仓之间相互独立,集中库存可能提高共享缓冲效率;若区域需求高度相关、运输受限或客户要求本地交付,则分仓保障可能更合理。这个取舍要基于实际订单和调拨数据,而不是单纯追求库存总量下降。
| 情景特征 | 优先动作 | 安全库存策略 | 重点监控 |
|---|---|---|---|
| 需求稳、周期短 | 优化补货频率与库存准确率 | 使用简化规则,控制采购批量 | 补货及时率、平均库存 |
| 需求波动大、周期短 | 纳入促销和订单信号 | 常规库存与临时活动保障分开 | 活动预测偏差、活动后余货 |
| 需求稳、周期不稳 | 供应商交期治理与备选来源评估 | 按交期分布配置缓冲 | 交期分位数、延期原因 |
| 需求与周期均不稳 | 做情景演练和关键订单保障 | 分层库存与供应风险措施并用 | 情景缺货量、加急费用 |
| 高价值或生命周期短 | 设库存上限与撤单机制 | 分批下单、快速复核 | 库龄、折价和报废金额 |

库存加上去,通常会提高可用性,但每提高一个百分点的服务水平,所需库存可能增加得越来越快。高服务目标适合缺货代价极高、替代困难、客户承诺明确的商品;不适合没有经济理由、只为追求指标好看而设置。
企业可先给不同类别定义服务目标,再用历史回放估算成本曲线。若从95%提升到98%需要大量库存,却只能减少少量低影响缺货,就应讨论是否把额外库存集中到真正关键的客户订单,而不是全面拉高所有 SKU 的参数。
采购批量大可以减少下单次数、降低单次运输或采购处理成本,但也会提高平均库存和呆滞风险。安全库存回答的是不确定性缓冲,采购批量回答的是何时买、每次买多少,两者不能混为一谈。
有些企业发现库存金额高,就直接降低安全库存;但如果主要原因是最小起订量过大,降低安全库存并不能解决平均库存偏高的问题。应分别拆出循环库存、在途库存、安全库存和超龄库存,确认资金占用真正来自哪里。
缩短周期并提高稳定性,有机会减少安全库存,但未必值得不计成本地追求。加急运输、长期锁产能、增加本地库存或切换供应商,都有对应费用和风险。应比较减少的持有成本与服务改善收益,是否大于供应侧的新增成本。
尤其要避免把运输加急作为常规补货方式。若长期靠空运或临时插单维持库存,企业看似没有增加仓库库存,实际可能把成本转移到了物流费、采购议价能力和供应商合作关系上。
集中库存可能减少重复缓冲,适合需求可共享、调拨快速、客户时效要求允许的场景;分仓库存能提高区域响应速度,但会分散库存并增加局部过剩的可能。决策前要用历史订单检验不同仓的需求相关性,并把调拨时效纳入安全库存覆盖时间。
如果不同渠道共用库存,还应明确订单优先级、库存预留和超卖规则。仅把渠道库存合并展示,不代表系统能够合理分配;一旦大客户订单与零售订单同时抢库存,库存策略还必须与订单承诺机制衔接。
自动化适合规则明确、数据稳定、补货频率高的商品,可以减少重复计算和漏单;人工复核适合新品、异常交期、高价值、季节转换和供应风险突出的商品。更实际的做法是“常规自动、异常人工”,而不是追求全部自动或全部手工。
自动补货应有边界条件,例如参数过期、需求异常跃升、库存账实差异、供应商交期超限、库存价值超过上限时暂停自动下单并提示复核。没有异常拦截机制的自动化,可能把错误数据更快、更稳定地转成错误采购。

不要一开始就对全部 SKU 做全面改造。我会先把商品按库存金额、缺货影响、需求波动和交期波动做初步分层,选出最有代表性的一小组:例如经常缺货但库存金额不高的商品、库存金额高且周转慢的商品、交期不稳定的关键物料。
对试点对象,先核对订单与收货明细,计算平均周期、周期分布、延期比例、缺货次数、平均库存和加急采购费用。样本量不足的商品要标注“观察中”,不要因为少数几笔订单就下结论。可同时访谈采购、仓库和销售,核实数据中的异常是否符合现场情况。
每个试点 SKU 至少留下几个能被业务人员理解的字段:当前需求基线、实际可用周期、周期波动、目标服务层级、安全库存、再订货点、在途口径、规则更新时间和责任人。规则需要能解释“为什么是这个数”,而不只是显示一个系统参数。
如果采用情景模拟,保存所用数据范围、异常处理方式和关键假设。需求与交期相关、数据不足或样本里存在长时间缺货时,应把结果标成需要人工判断,不要把近似计算包装成精确承诺。
观察期结束时,不要只比较库存总额。建议同时看订单满足率或缺货频次、缺货量、平均库存、超龄库存、加急费用和采购周期表现。若缺货下降但超龄库存明显增加,需判断服务收益是否值得;若库存下降但缺货恶化,就应检查参数、数据口径或供应执行是否出问题。
试点结果可以分为三种处理:对服务改善且成本可接受的规则逐步扩大;对结果不稳定但原因可定位的规则调整后再测;对依赖无效数据、无法改善供应或经营影响极小的规则停止投入。承认某个模型不适用,比持续用漂亮指标解释失败更有价值。
最后,我会把一个原则放在所有公式前面:安全库存不是预测不准时的补丁,而是企业为不确定性主动设定的缓冲;采购周期不是供应商报价上的承诺天数,而是货物从触发采购到真正可用所经历的真实等待。先把周期测准、把需求数据看对,再决定缓冲多大,通常比一味增加库存更有价值。
如果你现在只能做一件事,就从一类高影响商品开始:抽取最近一段可用的采购订单和收货记录,统一起止口径,算出实际周期分布,再把它与需求、缺货和库存金额并排复盘。先验证“缺货究竟发生在需求端、供应端还是仓库可用性端”,再调整安全库存。这个顺序能让每一次加库存或减库存都有证据、有边界,也更容易转化为持续有效的采购决策。
我知道安全库存通常和日均销量、采购周期有关,但供应商交期经常忽快忽慢,只用平均采购天数是不是会低估风险?能不能用一组具体数字说明,采购周期的波动该怎么纳入计算?
采购周期不稳定时,只用“日均需求 × 平均交期”算出的只是平均在途需求,不是安全库存。更实用的做法是把需求波动和交期波动都纳入评估;下面是一组可复算的示例数据,并非特定企业的实测结果。假设某物料日均需求为20件,日需求标准差为6件;平均采购周期为8天,采购周期标准差为2天。
若把目标周期服务水平设为约95%,并暂按需求与交期相互独立、需求近似稳定分布估算,采购周期内需求的标准差约为√(8×6²+20²×2²)=43.5件。由此,安全库存约为1.645×43.5=72件;平均采购周期需求为20×8=160件,订货点约为160+72=232件。
库存位置降至232件左右时触发补货。库存位置通常指现有可用库存加已下单未到货数量,再减去欠交量,不能只看货架上的现货。如果交期波动很小,可用更简化的算法:安全库存=服务水平系数×日需求标准差×√平均交期。不要把这个简式机械套到交期波动明显的物料上;
需求和交期相关、存在促销尖峰或样本很少时,也应单独校验,避免公式制造虚假的精确感。
我下单时看到供应商承诺十天到货,但实际记录里有时七天、有时十六天。我担心直接用合同交期会让安全库存失真,可如果按最慢的一次备货,又怕库存越压越多,应该怎么取数?
计算补货参数时,优先使用从真实订单记录中得到的实际采购周期,而不是报价单上的承诺天数。采购周期的起点和终点必须统一,例如从采购订单确认日算到仓库验收入库日;若只记到货日,质检或入库排队造成的可用时间损失就会被漏掉。建议至少拆成订单确认、供应商备货、运输、收货检验四段记录。
用连续的历史订单计算中位数、平均值和高分位数,并标记异常原因:偶发物流事故、常态化产能不足、资料审批延迟不能混为一谈。少量异常可以单独标注,但反复出现的延误通常就是经营风险,不应简单删除。例如,过去十笔订单的周期中位数是9天、平均值是10天、90分位数是15天。
若物料缺货损失很高,15天附近的交期风险就值得纳入订货点或供应商改进计划;若物料容易替代且缺货代价低,则可采用较低缓冲并设置缺货预警。关键不是永远选最大值,而是让缓冲水平与缺货代价匹配。采购周期数据还要按供应商、物料或运输方式分组。
把不同供应商的订单混在一起求平均,可能掩盖某个供应渠道持续延误的问题;订单记录不足时,应先明确标注估算值,并随着新订单到货逐步更新。
我发现供应商最近交货慢了,但仓库现有的安全库存参数还是几个月前设的。我不确定该只提高安全库存,还是连订货点也要调整;如果需求同时在变化,怎样避免参数刚调完又过时?
平均采购周期变长时,订货点中的平均在途需求通常要上升;如果交期波动也变大,安全库存还可能需要另外增加。只调其中一项容易漏算:订货点反映补货期间的平均消耗与缓冲,而安全库存主要吸收预测误差和波动。
例如日均需求20件、交期从8天变为12天,需求波动不变时,平均在途需求会从160件升至240件,至少增加80件。若交期标准差也从2天变为3天,应重新计算交期内需求波动,不能沿用旧安全库存数值;这时增加幅度取决于需求波动、目标服务水平和交期分布。
参数更新前先查明变长原因:是某个供应商产能下降、运输线路变化,还是采购审批等待。如果只是某一批次的偶发延误,不宜立刻永久抬高所有物料的库存;如果连续多个周期都变慢,则应更新对应供应商或物料参数,并同步评估替代供应、催交和分批到货方案。
可为参数设置复核触发条件,例如近8至12周实际交期中位数变化超过两天,或高分位交期连续两次超出当前设定,就启动复核。具体阈值要按物料价值、缺货损失和数据量调整;每次修改保留旧值、新值、依据与生效日期,方便判断库存上升究竟是策略变化还是需求变化造成的。
我遇到过供应商要求整箱采购,或者每月只安排一次订单的情况。按订货点公式算出需要补货后,实际下单量仍可能远高于安全库存对应的数量,我该怎么区分补货量、周期库存和安全库存,避免把仓库塞满?
安全库存仍有参考价值,但它不是建议的采购数量。订货点回答的是何时启动补货,采购量还要考虑现有库存位置、包装倍数、最小起订量、下次可下单时间和预算限制。把订货点直接当作下单量,是造成库存过量的常见原因。举例说,某物料订货点为232件,库存位置降到228件时,短缺信号已经出现;
但供应商要求每箱100件,企业不能只补4件。若采用整箱规则,至少要评估补100件后的预计库存、未来需求和库龄风险,而不是因为计算结果出现232就再额外囤一批安全库存。如果每月固定日期下单,库存还要覆盖从盘点日到下一次下单日的等待时间,以及下单后的采购周期。固定周期补货通常需要比连续监控更长的保护期;
可按“评审周期+采购周期内的预计需求”来设目标库存,再扣除库存位置计算补货量,并另外保留安全缓冲。建议把物料按缺货影响、价值和需求稳定性分层。高缺货损失且交期不稳的物料,优先争取拆单、供应商寄售或备用来源;低价值但起订量大的物料,可比较整箱采购与占用资金、报废风险的成本。
每次批量决策至少同时看预计覆盖天数、库存金额和过期或呆滞风险,不能只看单价折扣。


读者评论
把采购周期算到“库存可用”这一步很关键。货到了但还在质检或等待上架,实际上并不能用于补货判断。
缺货期间的销量不能直接当作真实需求,这个提醒很实用。若系统能标记缺货日期,再结合未满足订单修正,补货参数会更可靠。
文中提到不要只看现货率很有道理。若延期主要卡在审批或质检,单纯增加安全库存可能只是占用资金,应该先查清周期瓶颈。
