运营工具数据方法:用自动化提效支撑自动化方案判断
很多团队把自动化的成功标准设成“少填几张表、少点几次按钮”,但我在实际运营项目中反复看到:真正决定自动化方案价值的,不是操作步骤减少了多少,而是团队能否用同一套数据回答“哪里值得自动化、自动化到什么程度、上线后是否真的变好”。有一次,一个团队把日报生成时间从每天 40 分钟压缩到 5 分钟,管理者却发现异常订单没有更早被发现,反而因为自动同步延迟,错过了两个关键处理窗口。
这说明,运营工具数据方法的核心不是单纯提效,而是让效率数据成为自动化方案判断的证据。
我对运营自动化的基本判断是:任何方案都应该先通过价值筛选,再进入工具配置。价值筛选至少要回答三个问题:当前人工处理的成本有多高,错误或延迟造成的损失有多大,以及这个流程是否足够稳定,能够被规则化。
如果一个流程每周只发生两次、每次耗时五分钟,即使配置自动化只需要半天,也未必值得做。相反,如果一个流程每天重复 300 次,每次只有 30 秒,但错误会引发退款、投诉或合规风险,就应该优先评估自动化。
自动化的价值不等于节省工时,应该用“可释放工时+减少损失+提高决策速度-建设与维护成本”来衡量。其中,决策速度经常被忽略。对于运营团队来说,提前两小时发现库存、投放或线索质量异常,可能比节省十小时录入工作更有价值。
我通常把运营工具中的数据拆成四层。第一层是动作数据,例如创建、分派、审批、同步和关闭;第二层是过程数据,例如处理时长、等待时长、回退次数和重试次数;第三层是结果数据,例如转化率、交付及时率、回款率和投诉率;第四层是决策数据,例如哪些客户应该优先跟进、哪些渠道应该降预算、哪些任务应该升级。
许多团队只看第一层和第二层,因为它们最容易从工具中导出。但如果没有第三层和第四层,团队只能证明“做得更快”,却无法证明“做得更对”。这也是很多自动化项目上线后看起来很忙、实际业务结果没有改善的原因。
| 数据层级 | 典型字段 | 适合回答的问题 | 常见缺陷 |
|---|---|---|---|
| 动作数据 | 创建时间、提交人、状态变化 | 流程是否被执行 | 无法说明质量和结果 |
| 过程数据 | 等待时长、处理时长、回退次数 | 效率瓶颈在哪里 | 容易把短时长误判为高质量 |
| 结果数据 | 转化率、准时率、退款率 | 自动化是否产生业务收益 | 归因容易受到外部因素影响 |
| 决策数据 | 优先级、预警等级、资源建议 | 下一步应采取什么行动 | 依赖规则质量和业务解释能力 |

我不会因为一个方案节省了 50% 的人工时间,就直接判定它成功。至少要同时看三个维度:效率是否提升,质量是否稳定,结果是否可解释。效率指标可以是人工处理耗时、平均等待时间和单位人力处理量;质量指标可以是错误率、回退率、漏处理率和异常率;结果指标则要回到业务目标。
可解释性尤其重要。运营人员需要知道系统为什么给某条线索加急、为什么把某个订单标记为异常、为什么建议暂停某个渠道。如果自动化只能给出一个结论,却不能展示触发条件,团队会在第一次误判后迅速失去信任。
一个典型运营团队可能同时使用表格、客服系统、销售系统、广告后台、项目协作工具和财务系统。每个系统都在产生数据,但数据的对象名称、时间口径和状态定义往往不一致。销售系统里的“已成交”,可能是签约;财务系统里的“已成交”,可能是收到款项。
我曾参与过一次渠道运营数据梳理。团队最初认为只要把多个系统接入某数据分析平台,就能自动生成渠道排名。接入完成后却发现,同一个渠道有 14 种名称,客户归属字段有 3 种写法,订单金额还存在含税与未税两种口径。系统连得越多,冲突暴露得越集中。
这类问题不是工具能力不足,而是业务主数据没有先统一。自动化会放大既有口径:原来一个人每天手工修正 20 条异常,问题看起来不严重;一旦自动同步 10 万条记录,错误会迅速扩散到看板、预警和管理决策。
把数据做成图表,只解决了看见问题;自动化还需要解决识别、触发、执行和反馈。比如,渠道转化率下降 20% 的图表能够提醒运营人员观察,但真正的自动化需要进一步判断样本量是否足够、下降是否超过波动阈值、是否存在落地页故障,并决定通知谁、采取什么动作。
我见过一种常见设计:每天早上自动发送一份包含 30 个指标的日报。上线一周后,群里几乎没人阅读。后来团队把日报改成“异常指标+影响金额+建议动作+责任人”的四段式消息,阅读率和处理率才明显提高。
自动化的输出不应只是数据,而应是能够被执行的判断。如果系统只把信息从一个页面搬到另一个页面,节省的是点击;如果系统能帮助团队缩短发现问题到采取行动的时间,才真正改变了运营效率。
其中,责任断层最容易被忽略。很多方案能够识别异常,却没有把异常变成任务;能够生成任务,却没有规定谁在多长时间内处理;能够要求处理,却没有形成结果回写。最终,自动化只是产生了更多待办消息。

重复次数高只是一个筛选条件,不是结论。一个流程即使每天重复 1000 次,如果每次都需要复杂判断、例外处理和跨部门确认,强行全自动化可能带来更高风险。相反,一个每天只发生 50 次但金额影响很大的审批流程,也可能更值得优先改造。
我建议先计算“重复性”和“可规则化”两个分数。重复性看频率、批量和耗时;可规则化看输入是否稳定、判断条件是否明确、异常比例是否可控。只有两项都高,才适合优先做全自动;重复性高但规则化低,通常适合做半自动辅助。
平均处理时长是运营分析中最容易被滥用的指标。一个流程平均耗时从 20 分钟降到 8 分钟,看起来提升明显,但如果最长 10% 的任务从 2 小时增加到 8 小时,关键客户仍然会感受到服务变差。
我更关注中位数、P90 和 P95。中位数说明大多数任务的典型体验,P90 说明长尾风险,P95 则更适合评估重大延迟。对于客服、订单和审批流程,还应补充“超过承诺时限的比例”,因为业务承诺通常不是平均值。
| 指标 | 适合观察什么 | 容易造成的误判 | 我的使用建议 |
|---|---|---|---|
| 平均处理时长 | 总体资源消耗 | 被少数极端值拉高或拉低 | 与中位数一起看 |
| 中位数处理时长 | 典型任务体验 | 忽略长尾风险 | 用于观察大多数任务 |
| P90 处理时长 | 复杂任务和异常任务 | 样本量太小时波动较大 | 连续观察至少四周 |
| 超时率 | 服务承诺兑现情况 | 承诺口径不统一 | 先固定服务时限和起止点 |

现实中的流程很少能被干净地分成正常和异常。更合理的做法是按置信度分层:高置信度、低风险的事项自动执行;中等置信度的事项进入人工确认;低置信度或高风险事项直接升级。
例如,金额小于 500 元、客户信息完整、历史行为稳定的退款申请,可以自动通过;金额在 500 元到 5000 元之间,交由专员确认;超过 5000 元或涉及高价值客户,则进入人工审批。这样的分层比“一刀切全自动”更容易获得业务部门接受。
自动化方案的成本不止是首次配置。还包括字段变更后的适配、规则阈值调整、异常回查、权限管理、接口失败重试和人员培训。某些方案上线时很顺畅,但运营两个月后,营销活动、组织架构和业务规则变化,原来的条件已经失效。
我在评估方案时会单独询问:如果关键字段改名,谁来发现;如果接口停摆,谁来补数据;如果规则误判,谁能追溯;如果负责人离职,谁能接手。一个没有维护责任人的自动化方案,通常只是把一次性项目变成了长期隐性负债。
不要一开始就讨论使用哪种工具。先把现有流程写成四段:输入是什么,系统依据什么判断,判断后执行什么动作,动作产生什么结果。比如线索分派流程,输入是来源、地区、行业、预算和提交时间;判断是评分和优先级;动作是分派给销售或进入培育池;结果是跟进、转化或失效。
拆解之后,很多所谓的自动化需求会显露出不同性质。有些是数据采集问题,有些是规则判断问题,有些是任务协同问题,还有些其实是组织责任问题。工具可以解决前三类的一部分,但不能代替团队解决责任不清和目标冲突。
| 流程环节 | 应记录的字段 | 可自动化动作 | 必须人工判断的情况 |
|---|---|---|---|
| 输入 | 来源、时间、对象编号、金额 | 自动采集、去重、格式校验 | 来源归类存在争议 |
| 判断 | 阈值、优先级、风险等级 | 评分、分层、规则匹配 | 跨部门影响或高风险事项 |
| 动作 | 责任人、时限、状态 | 分派、提醒、生成任务 | 需要谈判或个性化沟通 |
| 结果 | 处理结论、金额、完成时间 | 回写、统计、触发复盘 | 结果原因无法结构化记录 |
我常用一个简化评分模型来避免“谁声音大就先做谁”。可以把流程评分设为:频次 25%,人工耗时 20%,错误损失 25%,规则稳定性 20%,数据完整性 10%。每项按 1 到 5 分评价,再乘以权重得到总分。
这个模型不是为了得到绝对精确的数字,而是为了让不同部门用同一种语言讨论。财务更关注错误损失,运营更关注频次,技术更关注规则稳定性。把它们放到同一张表里,能减少“这个流程很重要”这类无法验证的表述。
如果总分超过 4 分,可以评估优先全自动;3 到 4 分,优先做半自动和辅助决策;低于 3 分,先优化流程和数据,不建议急着配置复杂自动化。
每天发生 500 次以上可评 5 分,每天 100 到 500 次可评 4 分,每周 10 到 100 次可评 3 分,低频流程通常评 1 到 2 分。频次需要按真实业务周期统计,不要用旺季峰值代表全年。
错误可能带来直接金额损失、客户流失、合规风险和管理误判。即使错误率只有 1%,如果每次错误会影响一笔大额订单,也应提高评分。这里不能只看错误数量,要看错误的后果分布。
如果判断条件三个月内没有变化,且业务人员可以用明确语言描述,通常适合高评分。如果规则依赖经验、谈判和临场判断,就要降低全自动化预期,转向提示、排序和材料准备。

全自动适合输入结构化、规则清晰、风险可逆的流程,例如数据去重、字段校验、固定格式报表生成和低金额的标准通知。半自动适合规则大体明确、但存在一定例外的流程,例如客户分层、异常订单识别和线索优先级排序。
人工辅助适合高价值、低频次、高风险或强沟通属性的流程。自动化在这里的任务不是替人做最终判断,而是提前准备数据、标记风险、生成建议和保留审计记录。
| 自动化等级 | 系统负责什么 | 人工负责什么 | 适用边界 |
|---|---|---|---|
| 全自动 | 采集、判断、执行、回写 | 抽查和异常接管 | 低风险、规则稳定、结果可逆 |
| 半自动 | 评分、推荐、生成任务 | 确认关键动作 | 中风险、存在例外、需业务判断 |
| 人工辅助 | 汇总信息、提醒风险、准备材料 | 完成最终决策 | 高风险、高金额、复杂沟通 |
工具选型前,不要先罗列几十个指标。我的做法是为每个流程建立一个最小可用指标集,通常包括效率、质量、结果和维护四类。效率看处理耗时和等待耗时,质量看错误率和回退率,结果看业务转化或交付结果,维护看规则命中率和人工接管率。
以线索分派为例,不能只看“自动分派比例”。还应同时看首响时长、有效跟进率、销售接受率、重新分派率和最终转化率。自动分派比例很高,但如果销售频繁退回,说明系统只是把低质量分派动作做得更快。
在跨渠道运营场景中,我更倾向于使用能够连接多来源数据、进行字段处理和构建分析模型的数据分析平台。以九数云为例,它更适合承担“多源数据汇总、字段清洗、指标建模、看板分析和异常观察”这一层工作,而不是简单作为一个展示页面。
实际接入时,我会先把销售、广告、订单和回款数据分别保留原始层,再建立统一的业务明细层。这样做的好处是,指标出现异常时可以追溯到来源,不会因为直接覆盖原始数据而无法判断是业务变化,还是清洗规则出了问题。
如果团队希望了解产品的具体连接能力和分析方式,可以通过九数云官网查看公开信息。但我建议不要因为工具具备连接和可视化功能,就直接把它当成完整的自动化方案。平台解决的是数据加工和分析效率,业务规则、责任分派和执行闭环仍需单独设计。
很多看板是按页面搭建的:销售看销售页面,运营看运营页面,财务看财务页面。这样做容易导致同一业务对象被拆散。我的建议是先围绕客户、线索、订单、活动、任务和回款等对象建模,再根据角色生成不同视图。
例如,渠道分析不应该只有渠道名称和成交金额,还要能关联曝光、点击、留资、有效线索、报价、成交、回款和退款。只有这样,团队才能区分“带来大量线索但成交差”和“线索量少但回款质量高”的渠道。
| 业务对象 | 关键关联字段 | 可形成的判断 | 不完整时的风险 |
|---|---|---|---|
| 线索 | 线索编号、来源、创建时间、负责人 | 渠道质量和跟进效率 | 无法判断来源贡献 |
| 订单 | 订单编号、客户编号、金额、状态 | 成交规模和履约情况 | 重复统计或漏统计 |
| 回款 | 订单编号、到账时间、到账金额 | 真实收入和资金周期 | 把签约金额误当收入 |
| 任务 | 对象编号、责任人、完成时间、结果 | 执行闭环和责任效率 | 只能看到派发,看不到结果 |

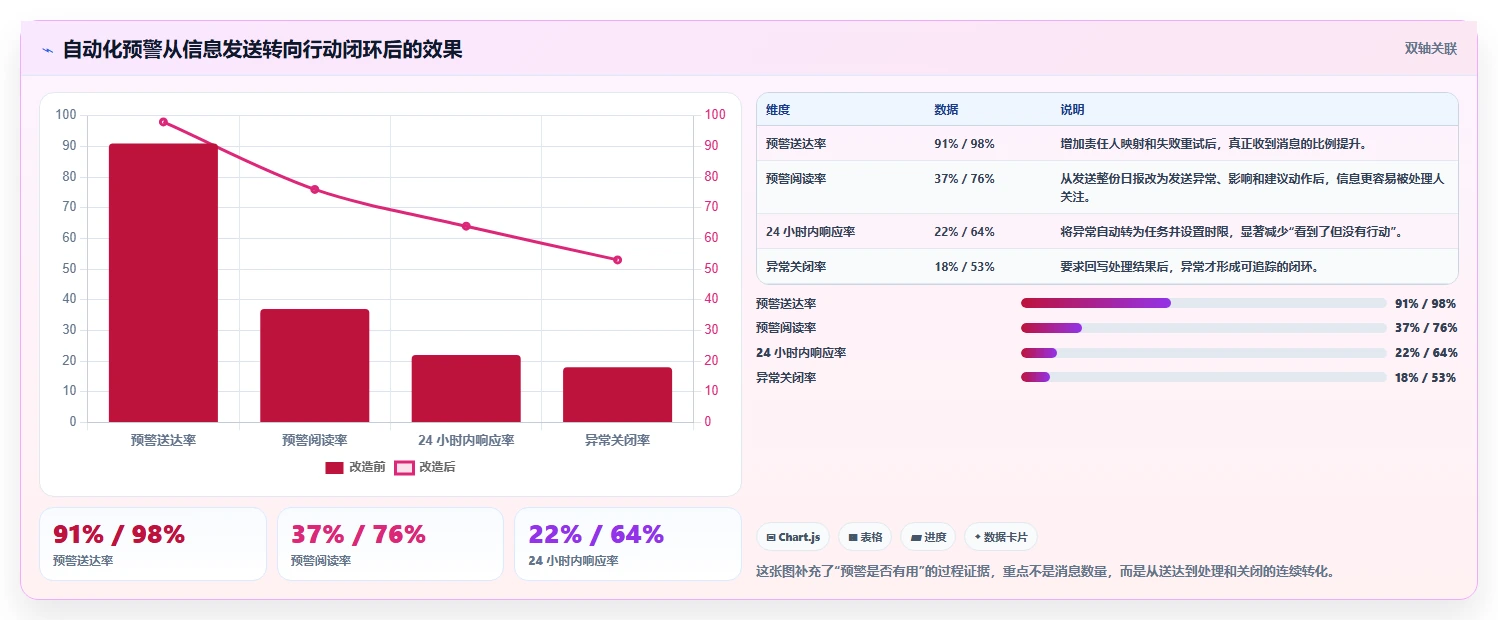

一个成熟的运营预警至少要包含五项:异常对象、异常指标、对比基准、可能原因和建议动作。例如,不要只发送“某渠道转化率下降”,而应说明“近 7 天有效线索转化率为 2.1%,低于过去 28 天均值 3.8%,样本量 420 条,主要下降集中在移动端,建议检查落地页和表单提交链路”。
这样的消息才具有行动价值。更进一步,可以自动生成责任任务,设置响应时限,并在处理完成后回写原因。原因字段最好采用结构化选项,同时允许补充文字,否则后续无法统计究竟是流量质量、页面故障、销售跟进还是价格变化造成的异常。

某消费品团队有 6 个主要投放渠道,每天产生广告、访问、留资、订单和回款数据。运营人员原先每周手工整理一次渠道表,通常需要 6 到 8 小时。管理层提出,希望系统每天自动给出“增加预算、保持预算、降低预算”的建议。
如果直接配置预算规则,风险很高。因为广告平台的点击和线索数据是实时变化的,订单和回款存在滞后,不同渠道的转化周期也不同。一个当天看起来很差的渠道,可能只是高价值客户尚未完成付款。
因此,我把方案拆成两步。第一步做统一数据模型和每日诊断,先让团队看清渠道表现;第二步才做预算建议,而且先输出建议,不直接修改预算。这个顺序看起来慢,但能够避免把尚未验证的判断写入自动执行动作。
第一个问题是渠道名称不统一。同一渠道在广告后台、订单表和销售表中使用了不同命名,必须建立渠道映射表,并保留原始名称。第二个问题是时间窗口不一致,广告按自然日统计,订单按支付日统计,必须明确观察周期和归因规则。
第三个问题是样本量不足。一个渠道只有 8 条线索时,转化率从 0% 变成 12.5%,看起来变化巨大,但不适合直接触发预算调整。因此,规则中增加了最小样本量条件,并把低样本渠道归入观察区。
当渠道过去 14 天有效线索不少于 100 条,回款转化率高于目标且成本回收周期低于基准时,系统才允许给出增加预算建议。若样本量不足,系统只提供观察提示;若投放成本快速上升但订单数据仍未完整回传,系统标记为数据待确认,而不是直接建议降预算。
在一个月的试运行中,团队把每周整理时间从 6 至 8 小时降到每天约 20 分钟的异常复核。这里的关键不是自动化生成了一张图,而是将渠道数据、订单结果和回款状态放到了同一个分析路径里,运营人员可以快速判断变化是业务问题还是数据延迟。
试运行期间,团队没有直接采用系统的所有预算建议,而是由负责人进行二次确认。复盘发现,约 17% 的降预算建议最终被人工否决,主要原因是大型活动期间存在转化滞后。如果当时直接执行,短期点击成本可能下降,但会误伤后续回款更好的渠道。
这个案例给我的判断是:自动化方案的第一阶段目标,不应该是替管理者做决定,而应该是提高管理者做决定的速度和质量。只有当建议经过多个周期验证,误判原因可解释,才适合扩大自动执行范围。

不同团队的渠道、产品和归因周期不一样,不能直接复制阈值。但可以复制验证顺序:先统一对象和口径,再观察历史分布;先输出建议,再进行人工复核;先在低风险渠道试运行,再扩大到高预算渠道。
如果团队一开始就要求“系统每天自动调预算”,很容易把业务不确定性隐藏在规则里。更稳妥的方式是把每条建议保留版本、触发条件、人工处理结果和最终业务结果,几周后再分析哪些规则值得保留,哪些规则需要调整。
上线前最后一天往往受到活动、节假日、人员安排和临时任务影响,不能代表正常状态。我的建议是至少收集 2 到 4 周基线数据,记录任务量、处理时长、错误率、超时率和结果指标。对于周期较长的业务,还要覆盖完整的转化周期。
基线不是越多越好,而是要足以解释波动。若业务有明显的周周期,应按星期比较;若业务有明显的月周期,应避免把月初和月末直接混在一起。没有合理基线,自动化后的任何提升都可能只是样本结构发生变化。
灰度可以按团队、渠道、地区、客户等级或任务类型划分。选择灰度对象时,要避免只选最配合、最熟练的团队,否则上线结果会过于乐观。最好保留一个相对稳定的对照组,或者采用分阶段上线,比较不同周期的数据变化。
对于高风险动作,灰度期间只允许系统推荐,不允许系统直接执行。比如退款、价格变更、预算调整和重要客户通知,可以先生成建议和任务,由人工确认后执行。等到误判率、响应率和回滚成本都在可接受范围内,再逐步放开权限。
收益指标包括人工处理时长、单位产能、响应速度和业务转化;风险指标包括误触发率、漏触发率、人工回退率、数据延迟率和回滚次数。只记录收益不记录风险,会让方案看起来越来越成功,却无法解释为什么业务人员开始绕开系统。
我还建议增加一个“信任指标”:人工采纳系统建议的比例。这个比例不能孤立解读,但如果连续下降,同时人工修改原因集中在同一类规则,就说明系统的判断逻辑正在偏离业务现场。
| 验证阶段 | 主要目标 | 允许的自动化动作 | 必须关注的风险 |
|---|---|---|---|
| 数据验证期 | 确认字段、口径和关联关系 | 同步、清洗、展示 | 重复、漏数、延迟 |
| 建议试运行期 | 验证规则命中和建议质量 | 评分、预警、生成任务 | 误判、噪声、人员不信任 |
| 人工确认期 | 验证建议对业务结果的影响 | 建议后人工执行 | 采纳率、回退率、响应时限 |
| 有限自动执行期 | 验证低风险动作的稳定性 | 小范围自动执行 | 回滚、审计、异常接管 |
| 扩大应用期 | 验证规模化维护成本 | 跨团队、跨渠道执行 | 权限、字段变更、规则漂移 |

停止条件是自动化治理中最容易缺失的一环。规则上线时应明确:误触发率超过多少就暂停,数据延迟超过多久就转人工,关键字段缺失达到多少就停止执行,异常关闭率连续下降多少就启动复盘。
停止条件不是对自动化缺乏信心,而是为系统设计“安全刹车”。没有停止条件,团队往往会在出现重大问题后才临时关闭流程,既影响业务,也无法快速定位问题来源。
如果团队还无法稳定回答“订单总数是多少、有效客户有多少、回款按什么时间计算”,就不适合直接做复杂预测和自动决策。此时最优先的动作是统一字段、编号、时间口径和状态定义。
这种做法短期看不到“炫技式”的成果,但能减少后续返工。数据基础弱的团队,最大的浪费不是少做一个自动化,而是过早自动化之后再花几个月清理错误结果。
如果数据已经能够稳定关联,但业务规则仍在变化,建议从半自动开始。系统负责汇总、计算、排序、预警和生成任务,人工负责确认高风险动作。这样既能减少重复工作,也能收集人工判断数据,为未来规则优化提供样本。
半自动并不意味着效率低。对于很多运营团队,真正耗时的是找信息、做比较、追责任和补记录,而不是最后一次点击。只要系统把这些前置工作完成,人工仍保留关键确认,整体效率通常已经会明显改善。
数据基础较强不代表所有流程都适合全自动。应优先选择低风险、可逆、规则稳定的场景,例如定时同步、重复数据合并、标准化通知、固定格式报表和低金额任务分派。
上线后要把自动执行范围控制在明确边界内。高价值客户、高金额订单、外部承诺、价格变化和不可逆动作,仍然应保留人工确认。自动化的成熟不是人工消失,而是人工从低价值重复操作转向例外判断和规则维护。
如果管理层要求一个月内看到成果,我会优先交付三项:统一数据看板、异常清单和处理闭环。看板展示业务现状,异常清单帮助缩短发现时间,闭环记录处理结果。三者结合,能够在不冒险自动执行的情况下,快速体现管理价值。
此时不要承诺“自动替代多少人”。更专业的表达应该是:将重复整理时间减少多少,将异常发现提前多少,将逾期任务下降多少,并明确这些指标的统计周期和对照基线。
小团队不一定需要复杂的自动化平台组合。更适合从一两个高频流程开始,例如线索汇总、订单跟踪、回款提醒和周报生成。流程越短,越容易验证收益,也越容易由现有人员维护。
小团队要特别关注依赖个人经验的问题。自动化配置如果只有一个人能理解,一旦人员变化,系统就会失去维护能力。因此,哪怕是简单规则,也应留下字段说明、触发条件、责任人和异常处理方式。
大团队的主要风险不是不会配置,而是不同部门同时修改规则、重复建设流程和产生多个“正确版本”。这时需要先建立规则目录、指标目录和权限矩阵,明确谁可以创建、审核、发布和停用自动化规则。
跨部门自动化还要规定异常归属。例如,数据缺失由数据负责人处理,业务字段错误由业务负责人确认,接口失败由技术负责人接管。没有责任边界,异常会在多个群里来回转发,自动化反而增加协调成本。

全自动的优势是速度快、边际成本低、执行一致;短板是对异常和规则漂移敏感。人工确认的优势是能够处理复杂情况、承接模糊判断;短板是响应速度受人员负荷影响,且容易出现标准不一致。
我的建议是按风险而不是按部门选择。低风险流程追求速度,高风险流程追求可追溯,中风险流程追求建议质量。把所有流程都放到全自动一侧,往往会把短期效率换成长期事故成本。
实时数据适合库存、客服排队、支付异常和系统监控等对时间敏感的场景。但实时并不意味着准确,数据可能处于未完成状态。稳定数据适合经营分析、渠道复盘和月度决策,虽然有延迟,却更容易保证口径完整。
运营方案应明确“观察数据”和“执行数据”的区别。实时数据可以用于提醒和人工确认,不一定适合直接触发高风险动作。尤其在订单、回款和转化周期较长的场景,过度追求实时,可能导致频繁误判。
看板指标越多,不代表管理越精细。指标过多会造成注意力稀释,运营人员很难判断什么最重要。我通常把指标分成核心指标、诊断指标和辅助指标:核心指标直接关联目标,诊断指标解释变化原因,辅助指标只在需要时展开。
一个页面最好只突出少量需要行动的事项。对于异常指标,应直接显示影响规模、趋势、样本量、责任人和建议动作。其他指标可以通过下钻查看,而不是全部堆在首页。
标准化可以降低维护成本,让规则更容易复制;灵活性可以适应不同部门和客户场景。两者冲突时,我建议把“基础层”标准化,把“应用层”参数化。
例如,客户编号、订单状态、回款口径属于基础层,应尽量统一;不同团队的预警阈值、通知方式和跟进时限属于应用层,可以通过参数配置。这样既不破坏数据一致性,也能保留业务差异。
| 取舍对象 | 偏向效率的一侧 | 偏向控制的一侧 | 适合的判断条件 |
|---|---|---|---|
| 全自动 vs 人工确认 | 全自动 | 人工确认 | 看风险、金额、可逆性 |
| 实时 vs 稳定 | 实时数据 | 稳定数据 | 看响应窗口和归因周期 |
| 多指标 vs 少指标 | 多指标 | 少指标 | 看诊断深度和行动复杂度 |
| 统一 vs 灵活 | 统一规则 | 灵活配置 | 基础字段统一,应用参数分层 |
| 快速上线 vs 深度治理 | 快速灰度 | 完整治理 | 看业务风险和后续复制规模 |

把团队一周内所有重复性工作列出来,不要只记录“做报表”这种模糊名称,而要拆成下载数据、复制字段、校验格式、匹配对象、发送通知、追踪结果等具体动作。只有拆到动作层,才能判断哪些环节适合自动化。
为每项工作补充五个字段:发生频次、单次耗时、错误后果、规则稳定性和数据来源。即使数据暂时不精确,也要先形成可比较的记录。很多团队做完这一步,就会发现最值得改造的环节并不是原先呼声最大的环节。
至少连续记录三天的任务量、处理时长、等待时长、错误数和超时数。若业务波动明显,可以延长到两周。基线期间不要急着改变流程,否则上线前后的对比会失去意义。
对于不能直接从工具中获取的字段,可以先用人工抽样记录。抽样不必覆盖所有任务,但要覆盖普通任务、复杂任务和异常任务。自动化最容易在普通任务上表现良好,却在异常任务上留下隐患。
看板至少应包含业务总量、完成量、未完成量、平均处理时长、中位数处理时长、P90 时长、超时率、错误率和异常原因。指标不必一次做全,但必须明确口径、时间范围和数据更新时间。
如果使用九数云等数据分析平台,建议保留数据源层、清洗层和应用层。数据源层负责留存原始记录,清洗层负责名称、时间、类型和关联处理,应用层负责看板、预警和管理视图。分层之后,既方便排查,也便于后续替换数据源。
选择一个结果可衡量、动作可回滚、业务影响可控的场景进行试验。例如自动生成运营日报、异常订单提醒、任务逾期通知或标准化线索分派。不要一开始就选择高金额审批或不可逆的客户动作。
验证期间每天记录四类信息:系统做了什么,人工改了什么,为什么修改,最终结果如何。尤其要记录人工否决原因,因为这些原因往往比系统命中率更能帮助优化规则。
一个自动化方案是否值得扩大,不看上线当天节省了多少时间,而看至少一个完整周期后的净收益。净收益应扣除数据维护、异常复核、规则调整和培训成本,同时考虑错误损失是否下降、业务响应是否提前。
如果效率提升明显但结果不变,说明方案可能只优化了操作;如果结果提升但维护成本过高,说明规则还没有标准化;如果人工采纳率持续下降,说明系统输出缺乏解释或已经偏离现场。不同结果对应不同的下一步,不应简单归结为成功或失败。

我见过最成熟的自动化系统,并不是把所有人工都移除,而是让人工只处理真正需要经验、责任和沟通的部分。系统负责收集证据、完成计算、识别异常、排序优先级和记录过程;人负责确认边界、理解上下文、处理例外和承担决策责任。
这也是运营工具数据方法与普通工具使用的区别。普通工具强调“能不能做”,数据方法强调“做了之后能否验证”;普通自动化强调“有没有减少步骤”,成熟方案还要追问“是否减少错误、是否提前行动、是否能持续维护”。
建议你从一个具体流程开始,完成以下五件事:列出输入、判断、动作和结果;统计两周基线;统一对象和时间口径;给流程计算自动化优先级;选择一个低风险环节进行灰度验证。
我的最终判断是:自动化提效只是起点,自动化方案判断才是更高价值的能力。当团队能够持续用数据证明一个流程为什么值得自动化、自动化后哪里变好、哪里产生了新风险,以及下一步应当扩大还是收缩,运营工具才真正从“记录工具”升级为“经营决策基础设施”。
我经常遇到这样的情况:团队一看到重复操作,就想立刻接入自动化工具,但上线后发现维护成本比人工操作还高。我想知道,究竟应该用哪些数据判断一个流程是否值得自动化,哪些场景看似适合,实际上并不值得投入?
我通常不会先问“能不能自动化”,而是先计算这个流程的年度浪费量。判断公式可以简化为:年度人工耗时 × 人力成本 + 错误返工成本 + 延迟造成的业务损失。只有当自动化后的节省额明显高于实施、维护和培训成本时,才值得推进。例如,某运营团队每天需要整理线索、清洗字段并同步到项目管理平台。
初步估算每天耗时 2.5 小时,但连续观察 10 个工作日后发现,其中只有 1.4 小时属于真正可规则化的重复操作,剩余时间都在处理异常数据和跨部门确认。如果直接购买一套复杂自动化方案,往往会把“判断工作”误认为“搬运工作”。
评估指标人工现状自动化后预估判断意义 每日规则化操作1.4 小时0.3 小时适合自动化 异常处理占比44%仍需人工不能追求全自动 每月返工次数18 次预计 5 次可量化收益 预计回收周期,约 3.5 个月具备投入价值 我的经验是,优先自动化“规则稳定、频率高、输入输出清晰”的环节,例如字段校验、状态同步、提醒触发和报表汇总。
对于依赖业务判断、经常变化或异常比例超过 30% 的环节,应该先做半自动化,让系统负责收集和提示,人负责决策。最终不要只看节省了多少点击次数,而要看三个结果:处理周期是否缩短、错误率是否下降、员工是否减少了重复返工。若这三项没有改善,流程即使成功接通,也不能称为有效自动化。
我们现在能统计任务完成数、自动化规则数量和操作次数,但这些指标经常让团队产生“已经很高效”的错觉。我更关心的是,自动化到底有没有减少等待、返工和沟通成本,应该建立什么样的数据指标体系?
自动化最容易被误判的地方,是把“系统产生了动作”当成“业务产生了价值”。例如一条自动化规则成功创建了 1,000 条任务,看起来很忙碌,但如果其中 300 条需要人工重新分派,甚至导致重复提醒,自动化反而制造了新的管理成本。我建议把指标分成四层,而不是只看执行次数。
第一层是执行层,关注规则触发成功率;第二层是效率层,关注处理时长和等待时长;第三层是质量层,关注错误、返工和漏处理;第四层是业务层,关注线索转化、交付周期或客户响应速度。
指标层级核心指标不建议单独使用的指标原因 执行触发成功率、失败率规则数量规则越多不代表价值越高 效率平均处理时长、等待时长操作次数操作减少可能只是数据缺失 质量返工率、漏处理率、异常率完成任务数完成不等于正确 业务转化率、交付周期、响应 SLA登录人数活跃不代表产出 一个更实用的测量方法是做前后对照。
先连续记录两周人工流程,再上线自动化并观察四周,至少比较平均处理时长、异常率和返工工时。如果自动化后处理时长下降 35%,但返工工时上升 20%,就不能简单宣布成功,而要回头检查规则是否把复杂问题批量化了。我特别建议增加“人工接管率”这个指标。
自动化不是越少人工介入越好,关键是人工介入是否集中在真正需要判断的地方。接管率从 40% 降到 15% 可能是进步,但如果错误率同时上升,就说明系统只是把问题隐藏得更深。
团队在选工具时常常陷入两种极端:要么觉得买现成方案最快,要么认为自己开发更灵活。我想知道,除了价格之外,应该如何比较实施速度、数据质量、维护难度和后续扩展能力,避免买完才发现不适配?
我会把“购买还是自建”拆成四个问题:业务流程是否稳定、数据接口是否开放、内部是否具备长期维护能力、失败后的业务损失是否可控。价格只是第五个问题,因为低采购成本不代表低总成本。可以用一个简单的评分表进行初筛。每项按 1 到 5 分评分,分数越高表示越适合自建;
如果流程稳定性、接口成熟度和维护能力都低于 3 分,通常更适合选择成熟方案,再通过配置完成差异化。
判断维度适合购买现成方案适合自建流程 流程变化频率每月变化多次半年以上基本稳定 数据接口接口不完整或权限复杂接口稳定且文档完整 内部能力缺少专职维护人员有明确开发和运维负责人 异常影响失败会影响客户或收入失败可人工补救 差异化需求行业通用流程为主核心流程高度独特 我见过最常见的误区,是只比较首年采购费和开发费,却忽略三年总拥有成本。
自建流程除了开发,还要承担接口变更、权限调整、日志监控、故障排查和人员离职后的知识交接。一个看似 2 个月完成的脚本,如果每月需要 3 天维护,三年后成本可能远高于预期。更稳妥的做法是先做一个 2 到 4 周的最小试点,只覆盖一条高频、低风险流程。
试点期间记录接入耗时、失败率、人工接管率和维护工时,再决定是否扩大范围。不要因为演示环境里的“自动成功”就直接采购,也不要因为一次接口失败就否定整个方案。
我们曾经遇到过自动化上线初期效果很好,几周后却出现任务重复、提醒失效和报表数字对不上的问题。大家第一反应都是工具不稳定,但我怀疑真正的问题可能出在数据口径和流程设计上,应该如何定位故障根因?
自动化效果变差时,我不会先更换工具,而是按照“输入,规则,执行,结果”的链路排查。因为很多所谓的系统故障,实际是源数据字段被改名、状态定义不一致、权限过期,或者业务流程已经变化但规则没有同步更新。可以先建立一张故障定位表,记录每次异常发生在哪一层。若输入数据缺失,修数据源;若规则判断错误,修条件;
若执行失败,查权限和接口;若结果没有产生业务价值,则要重新审视流程本身。
异常表现优先检查项常见根因处理方式 任务重复创建触发条件与幂等标识缺少唯一编号增加去重字段 提醒没有发送权限、账号和时间条件权限过期或时区错误增加失败告警 报表数字不一致字段口径和统计周期不同团队定义不同建立数据字典 自动化后返工增加异常分支与人工接管规则覆盖过度保留人工审核节点 我建议给每条关键自动化增加三类日志:触发日志、决策日志和结果日志。
触发日志说明系统为什么启动,决策日志说明为什么通过或拦截,结果日志说明最终是否完成。没有这三类日志,团队只能凭感觉争论,很难判断到底是工具问题还是规则问题。此外,自动化必须设置“安全阀”。例如连续失败 3 次后暂停批量执行,异常率超过 10% 时转入人工审核,关键字段为空时禁止继续流转。
真正成熟的自动化不是永远无人干预,而是在出现偏差时能够及时停下来,并且让人看得懂、接得住、改得动。


读者评论
把自动化价值从“节省多少工时”扩展到“是否更早发现问题”,这个判断很实用。尤其是日报从40分钟降到5分钟却错过异常窗口的例子,说明时效和业务结果必须一起验证。
文章提到统一对象、时间和责任口径,这比单纯接入更多系统更关键。见过同一渠道有多个名称、订单金额口径不一致的情况,数据链路越长,错误确实越容易被放大。
用中位数、P90和超时率观察自动化效果,比只看平均处理时长客观。普通任务变快但异常任务积压的情况很常见,分层处理和人工接管规则应该在上线前设计好。
