运营工具业务拆解,不能只看工具能不能建任务、做报表或自动发通知。真正决定效率的,往往是团队能不能围绕同一份事实,及时完成判断、交接和纠偏。我拆解运营流程时,常先追问一个问题:一项工作从“发现问题”到“有人采取行动”,中间究竟经过多少次重复确认?如果一个数据异常要在群聊、表格、邮件和系统之间来回传递,工具再多,也可能只是把协作成本搬了位置。
运营工具通常被当成软件采购问题:功能够不够、价格合不合适、能不能和现有系统集成。但我更愿意先把它看成一个工作流问题。工具承载的不是孤立功能,而是目标、数据、责任、决策和反馈的连接方式。
一场活动延期,表面上可能是设计稿晚了两天;继续往前追,可能是运营修改了目标人群但没有同步设计,设计按旧口径出图,审批人又在另一个群里提出新要求。每个人都完成了手里的任务,整体交付却变慢。真正的损耗发生在角色之间,而不是某个人的操作速度上。
我的核心判断是:运营效率提升,先看协作链路是否缩短、信息是否可信、责任是否闭合,再看单个功能是否更强。工具的价值不是“让每个人多做一点”,而是减少团队为了重新理解、重新确认、重新录入而付出的成本。
“效率提升”很容易被压缩成一个模糊口号。为了避免只看上线后感觉更顺,我会把它拆成三类观察对象:业务结果、过程效率和协作摩擦。三者有联系,但不能互相替代。
如果一套工具让报表制作时间缩短,却让业务人员每周花更多时间解释字段口径,结果可能是“局部更快、整体更慢”。相反,有些改善不直接增加转化,却能明显降低交接失败和返工,让团队把精力重新投入判断与执行。
在运营流程中,个人操作往往只占周期的一部分,等待和交接却容易被忽略。数据人员可能半小时就能做出报表,但如果业务负责人隔一天才确认口径,设计再等半天才收到最终需求,整体周期仍然被等待拉长。
因此,我会优先识别三个时间:实际处理时间、排队等待时间、返工时间。工具对效率的贡献,通常不是把某个按钮从三次点击变成一次,而是让需求到达正确的人、让当前状态可见、让变更可追溯。
| 观察维度 | 典型问题 | 适合优先检查的证据 | 不宜单独使用的指标 |
|---|---|---|---|
| 业务结果 | 做了很多运营动作,但业务目标没有改善 | 目标达成率、转化路径、活动贡献 | 任务完成数量 |
| 过程效率 | 从需求到上线耗时过长 | 周期中位数、等待时长、准时交付率 | 个人在线时长 |
| 协作摩擦 | 口径反复确认,责任人不清,交接丢信息 | 返工率、重复录入次数、追问次数 | 消息总量 |

以一次常见的促销活动为例,运营提出活动目标和人群,数据人员提供历史表现与库存约束,商品团队确认价格和货量,设计制作页面与素材,渠道人员安排资源位,客服准备应答,负责人审核预算和风险。每个角色都可能使用不同的工具,也有自己的优先级。
问题不在于团队不沟通,而在于沟通发生在许多彼此分离的载体里。任务在看板里,需求变化在聊天记录里,销量数据在电子表格里,审批意见在邮件里,最终口径又在会议纪要中。成员要靠记忆把这些片段拼成“当前真实状态”。
当信息分散时,协作成本会以几种不显眼的形式出现:有人反复问“现在用哪个版本”,有人复制数据时顺手改了字段名,有人按旧口径做完后才发现目标变了。它们看起来像小失误,累计起来却可能占掉大量本可用于业务判断的时间。
工具中的任务状态常常是团队最容易统计的东西,但任务完成不等于业务目标完成。比如“完成活动复盘”只代表文档可能交付了;若没有说明异常原因、后续动作、负责人和检查时间,复盘仍然没有形成可执行闭环。

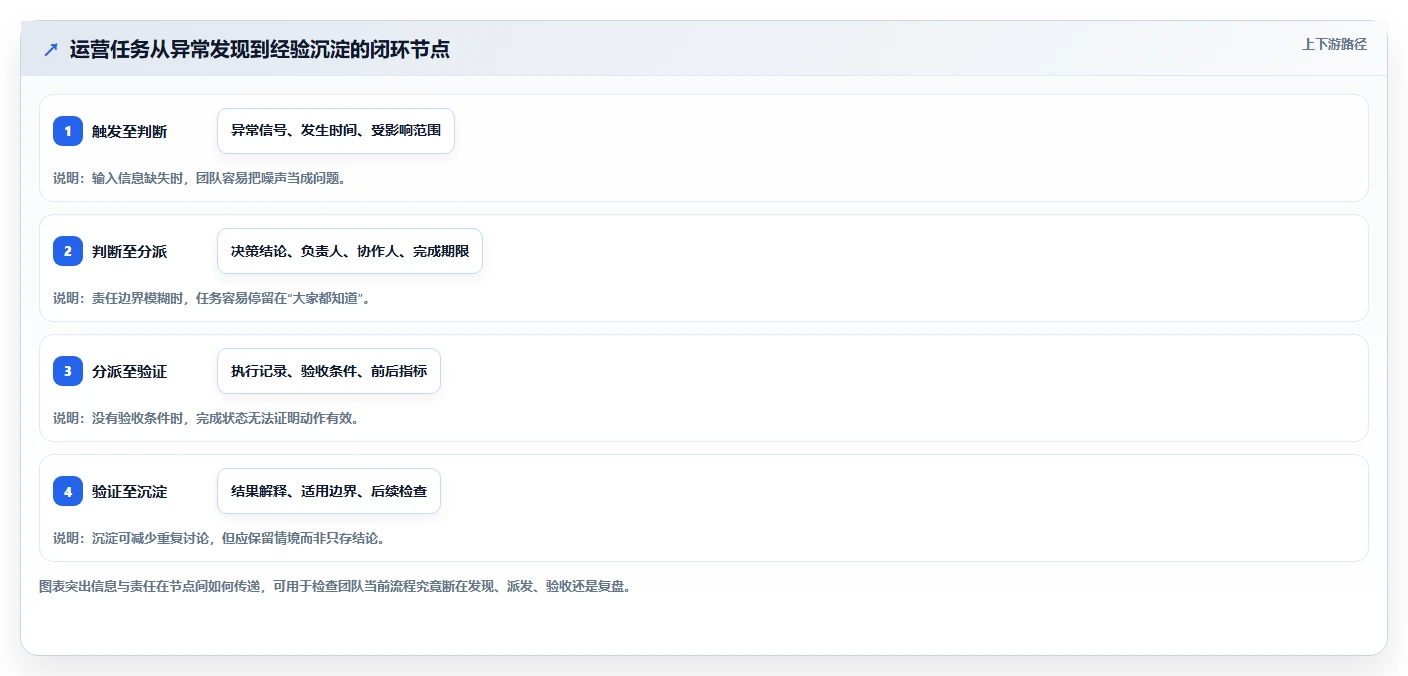

我会把运营闭环拆成六个节点:触发、判断、分派、执行、验证、沉淀。协作工具如果只覆盖“分派”和“执行”,却没有把触发证据和结果反馈连接起来,团队就会不断从头讨论同一类问题。
这六步并不意味着所有工作都要被流程化。关键是找出那些一旦断开就会造成明显损失的节点。低风险、低频、容易撤回的事项可以轻量处理;涉及预算、对客承诺、合规和库存的动作,则需要更清楚的记录与审批。
同一个指标名,可能被不同团队理解成不同口径。例如“新增用户”是注册人数、首次下单人数,还是首次访问人数?“活动收入”是否扣除退款?“完成率”按任务数还是按权重计算?如果这些定义不一致,工具就算把数据同步得很快,也只是更快地传播分歧。
所以,团队协作的基础不是所有人都登录同一平台,而是能否共享足够一致的业务语义。数据字典、指标负责人、更新时间、筛选条件和异常说明,都是协作基础设施的一部分。
遇到口径争议时,我不建议先争论谁的表格正确,而是把差异拆成可核对的问题:数据源是否相同、时间范围是否一致、去重规则是否一致、状态筛选是否一致、计算公式是否一致。争议被拆成这些步骤后,才有机会从“观点冲突”回到“证据核对”。

功能数量和业务效率没有稳定的正相关关系。更多字段、自动化规则和审批节点,可能提升控制力,也可能增加录入负担。一个团队如果连“谁负责维护这个字段”都说不清,新增字段通常不会带来更好的数据,只会让表单更长。
我做工具评估时,会追问每个功能对应哪一种重复成本。若回答只是“以后也许用得上”,就应谨慎上线。复杂功能应当服务于明确的风险、规模或频率,而不是因为产品提供了就全部启用。
判断功能是否值得配置,可以用一个简单问题:它是否降低了某个高频或高损失场景的成本?如果节省的时间无法测量、风险也没有下降,功能配置本身很可能只是新增维护工作。
统一入口可以减少查找成本,却不能自动统一定义、权限和责任。团队把多张表、多个项目和许多群聊搬进一个平台,如果仍然使用各自不同的字段口径,信息孤岛只是从“多个地方存放”变成“同一个地方有多种解释”。
此外,系统之间的边界往往有现实原因:财务数据权限敏感,客户系统承担交易记录,数据仓库负责统一建模,项目工具负责执行。并非所有信息都应该被复制到同一处。统一的目标应当是让人知道到哪里获取可信信息,而不是追求把每一份数据都搬家。
自动化适合处理规则清楚、输入稳定、结果可校验的重复动作,例如按条件提醒负责人、生成固定周期报表、把符合条件的记录分派到队列。它不适合代替尚未达成共识的判断。
如果团队对“高意向线索”定义尚未一致,就先自动分配线索,系统只会更快地产生争议。如果库存数据延迟尚未解决,自动补货提醒可能不断误报。自动化不会消除流程中的错误假设,只会把错误假设复制得更快。
一个团队每天发出几百条消息,不等于信息流动有效。消息多可能意味着协同密集,也可能意味着背景信息没有被记录、责任没有被明确、重复确认十分严重。
同样,成员登录频次、评论数和任务更新数更适合作为使用情况的线索,而不是效率结果。把这些数字直接绑定绩效,容易诱发“为了留下记录而制造记录”,甚至让成员把沟通拆成更多条消息,反而增加注意力切换。
评估协作工具时,我更关注低噪声的结果指标:关键任务是否能按期交付、异常是否被及时接住、返工是否下降、跨团队等待是否缩短。活跃度可以解释“有没有人在用”,不能单独证明“业务因此更有效”。
标准化能降低重复沟通,但流程也有维护成本。把低频例外全部写进主流程,会让日常工作越来越复杂;流程节点过多,审批就可能变成排队。好的流程不是尽可能完整,而是把必要控制放在风险最高、最容易出错的位置。
我通常把流程按风险分层:一般运营变更采用轻审批或事后留痕;影响价格、资金、用户隐私、对外承诺或库存安全的变更,增加事前审核和明确授权。这样既不把所有小事拖进长链路,也不让高风险事项依赖口头确认。
| 误区 | 短期看起来的好处 | 可能出现的反效果 | 更稳妥的验证方式 |
|---|---|---|---|
| 功能越多越好 | 覆盖场景更广 | 配置和维护负担上升 | 按频次、损失和节省成本排序 |
| 全部集中到一个系统 | 入口统一 | 口径冲突与权限风险仍存在 | 指定数据权威来源和业务定义 |
| 自动化取代沟通 | 动作更快 | 错误规则被规模化执行 | 先试运行、抽样校验、设回滚机制 |
| 用活跃度衡量协作 | 数据容易采集 | 产生形式化行为 | 搭配周期、返工和业务结果指标 |
选工具或改流程前,我会从业务目标倒推,而不是从产品菜单正向拼功能。比如目标是缩短活动上线周期,先画出从需求提出到正式上线的步骤,再记录每一步的责任人、输入、输出、等待原因和返工原因。
流程图不必一开始就做得很精细。可以先选一个高频、跨角色、影响明显的场景,访谈参与者并抽查最近几次任务记录。重点不是把所有动作都画出来,而是找到反复发生的断点:信息缺失、决策排队、权限不清、系统数据不一致,还是验收条件模糊。
同一个延误,表面现象相同,根因可能完全不同。信息问题是资料未到位或口径不一致;责任问题是没人明确接手;决策问题是审批权和判断标准不清;能力问题则是团队缺少必要技能或资源。工具通常最擅长改善信息可见性和责任追踪,对决策权和能力短板的帮助有限。
如果把所有问题都用“再加一个提醒”解决,团队会收到越来越多提醒,却没有更快的决策。若瓶颈是审批人有太多事务,提醒只能让等待更显眼,不能让审批产能增加。若瓶颈是方案判断缺少数据,增加任务字段也不能自动形成分析能力。
因此,我会在问题诊断里增加一个反事实问题:假设所有人都及时看到信息,问题还会发生吗?如果答案是会,就说明问题不只是信息传递,可能还涉及决策规则、资源配置或专业能力。
任何单一效率指标都有被误读的风险。周期缩短,可能是任务被拆得更小,也可能是质量下降导致后续返工增加;准时率上升,可能是团队只接简单工作;消息减少,可能是协作更清楚,也可能是成员不再记录重要变更。
我会把指标设计成“速度、质量、负担、结果”至少四类中的几项。以活动交付为例,周期中位数可以看速度,返工率看质量,跨团队等待时长看协作负担,活动目标达成情况看业务结果。团队并不需要一次采集所有数据,但要防止优化一个指标时把成本转移到别处。
| 想验证的问题 | 建议观察指标 | 搭配指标 | 解读时的注意点 |
|---|---|---|---|
| 交付是否更快 | 需求至上线周期中位数 | 准时交付率、返工率 | 同时检查任务范围是否缩小或质量是否下降 |
| 协作等待是否减少 | 跨角色等待时长 | 责任认领时间、审批积压量 | 区分等待他人和等待外部条件 |
| 数据是否更可信 | 口径争议次数 | 人工对账时长、数据修正次数 | 先统一统计口径,再比较前后变化 |
| 工具是否带来业务价值 | 目标达成率或转化指标 | 执行覆盖率、业务投入 | 控制季节性、渠道结构和同期活动影响 |

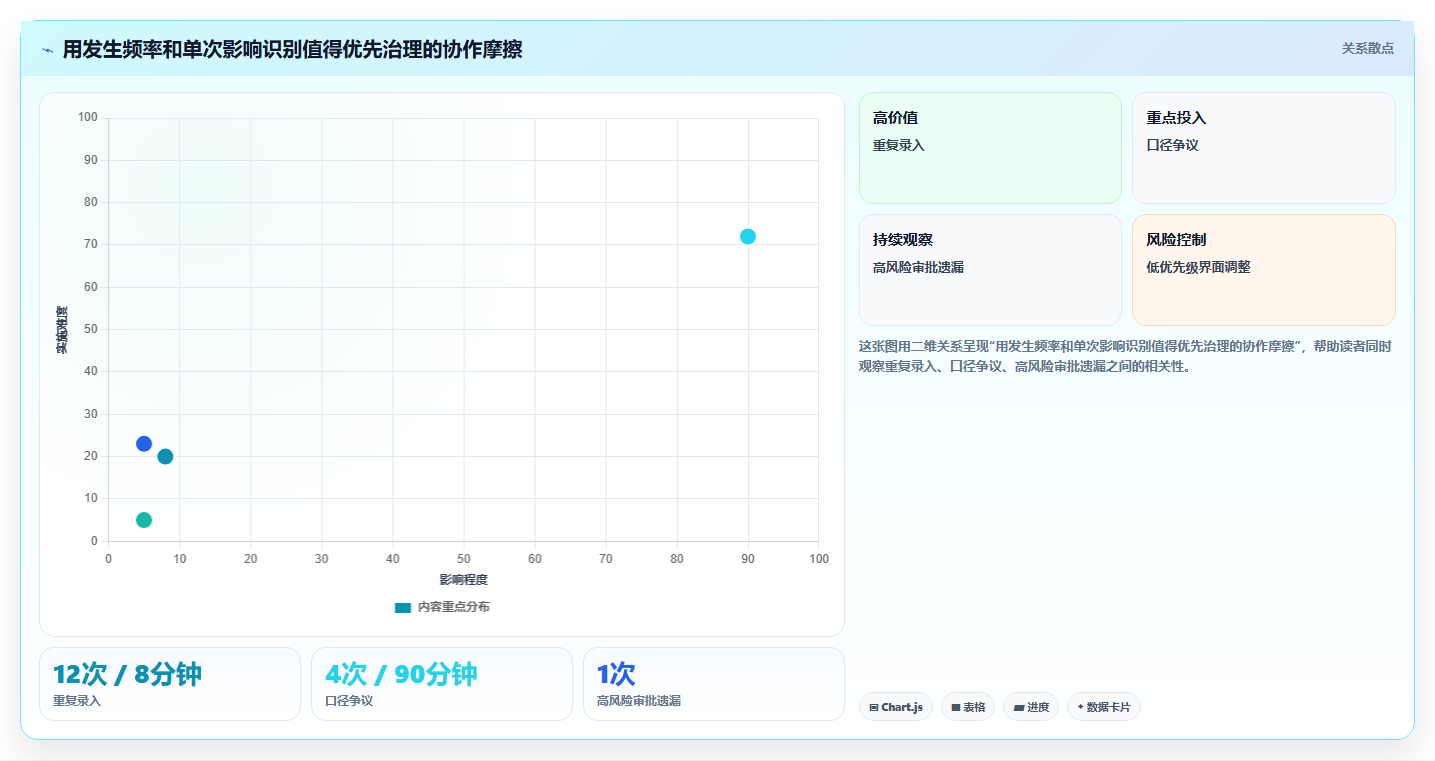

不是每个摩擦都值得立即治理。我会用一个简单的优先级思路:问题频率、单次影响、可控程度和改造成本一起考虑。频繁发生、影响面广、团队可控、改造成本适中的问题,通常优先级更高。
例如,低频但涉及资金风险的审批断点,频率不高,影响却很大,应该通过权限和审计机制治理;每天发生的字段重复录入,单次损耗很小,但长期累计显著,适合通过系统集成或简化表单改进;偶发的界面不顺手,若对关键结果没有影响,则不一定先做。

数据准确性不是“仪表盘已经连上了”就能保证。系统同步频率、字段映射、空值处理、重复记录、退货退款口径和权限范围,都可能改变最终判断。自动化之前,应明确数据责任人、数据更新时间、可接受误差和异常处理路径。
我倾向于把数据流分成三个等级:用于趋势观察的数据、用于日常运营决策的数据、用于资金或合规决策的数据。等级越高,对校验、审批和审计的要求越高。一个延迟半天的趋势报表也许仍有价值,但不一定适合触发即时补货或自动扣费。
下面的案例采用情景模拟,不代表任何企业的真实客户数据,也不表示某一产品上线后的实测结果。这样做的目的,是把一条常见的协作链路拆开,让团队能够拿自己的数据替换假设,判断改善空间在哪里。
假设一个多渠道运营团队每周复盘活动表现。运营分别从渠道后台导出数据,数据人员用电子表格合并字段,负责人在会议前核对活动名单,复盘结果再被整理成任务发给商品、内容和客服。团队认为最耗时的是“做报表”,但抽样后发现报表制作并非全部成本。
在这个情景中,真正拖慢流程的是同一活动的名称、时间范围和归因口径不一致。数据表里的活动名与任务记录不一致,业务人员靠手工匹配;渠道数据更新时间不同,会议前还要反复确认“是不是最终数”。于是团队既花时间整理数据,也花时间解释数据。
我会把处理过程整理为一条明确路径:渠道数据进入统一分析层,字段与活动标识完成映射,业务负责人核对异常,工具或流程生成复盘任务,任务关联到负责人和验收时间,最终将行动结果回到下一轮分析。这里的重点并非强行把所有流程塞进一个系统,而是建立稳定的连接和责任边界。
以九数云为例,可以将它放在运营数据整理与分析协作的场景中讨论:团队可先梳理需要连接的数据源、统一分析字段、明确指标口径,再把分析发现转成明确的运营动作。这里的案例用于说明工作方式,不声称九数云具备某项未核实功能,也不将任何模拟数据描述为其客户成效。具体连接能力、权限和功能,应以产品当前官方说明及团队实际验证为准。
一个值得坚持的原则是:分析结果需要能被追溯到数据来源、时间范围和计算定义。若复盘中写着“转化率下降”,就应能看出比较的是哪些渠道、哪段时间、使用何种转化口径;否则,团队无法判断行动是否针对了真正的问题。

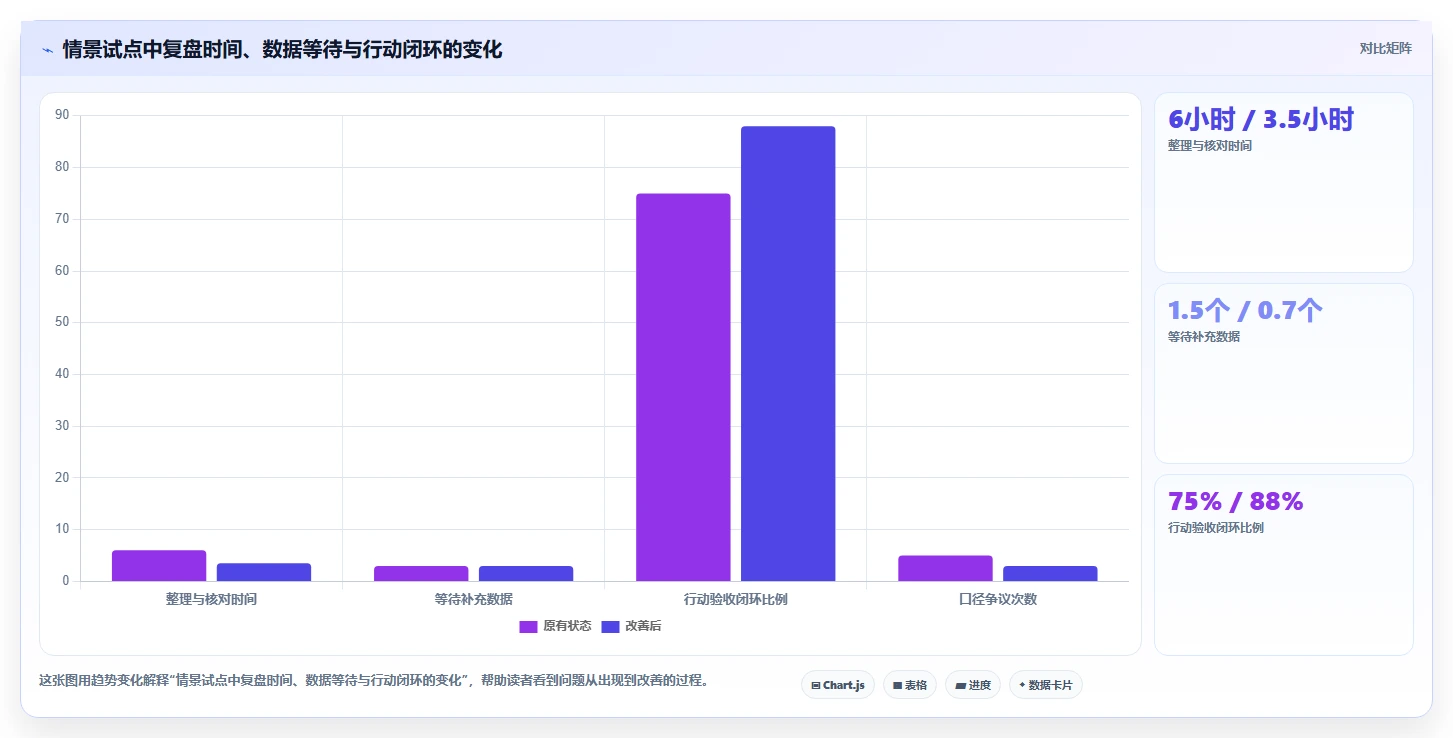

假设团队对连续四周的流程做了抽样记录,得到如下情景数据:单次复盘需要整理和核对约6小时,平均等待补充数据约1.5个工作日,每次复盘平均提出8项行动,其中约四分之一在下一次会议前没有明确验收结果。数据用于演示测量方法,不是行业基准。
针对这些发现,团队先做三件小事:为活动设定唯一标识;统一活动时间和核心指标定义;把每条复盘行动关联负责人、截止时间和验证指标。改造后,再用相同抽样口径观察,而不是用“感觉开会顺了”来判断成效。
假设试点结果显示,整理核对时间降到3.5小时,等待补数时间降到0.7个工作日,行动验收闭环比例从75%提升至88%。这些变化只代表该模拟场景的示意结果。若真实团队采用同样方法,应同时记录促销强度、人员变化、渠道数量等背景因素,避免把业务波动误认为工具贡献。
| 观察项 | 试点前情景值 | 试点后情景值 | 需要补充的解释 |
|---|---|---|---|
| 单次整理与核对时间 | 6小时 | 3.5小时 | 需说明统计人员数量和包含的工作内容 |
| 等待补充数据时间 | 1.5个工作日 | 0.7个工作日 | 需区分渠道数据延迟和内部交接等待 |
| 行动验收闭环比例 | 75% | 88% | 需定义什么状态才算有证据的闭环 |
| 口径争议次数 | 每次会议约5次 | 每次会议约2次 | 样本量较小时,应结合会议记录核对原因 |

这个案例里,最容易被忽视的不是“数据导入速度”,而是活动标识、时间口径和验收定义。团队常希望先做实时看板、自动分派和自动预警,但如果基础定义不稳定,实时化只会让错误更及时地暴露,自动分派则可能把争议推给更多人。

我会按三个成熟度阶段推进:先能解释数字从哪里来,再让关键动作可追踪,最后才把稳定规则自动化。每个阶段都要有退出条件,例如核心字段匹配率达到团队可接受水平、口径争议连续几个周期下降、自动提醒抽查误报率处于可控范围。
在这个过程中,九数云可以作为分析协作场景中的候选工具来评估,但不应把“换工具”当作唯一解。若问题主要是职责不明,先明确角色;若问题是源系统数据质量差,先修复数据;若问题是复盘行动无人验收,先补齐责任与反馈机制。工具应匹配问题,而不是反过来让问题迁就工具。
小团队通常人数少、沟通直接,最大风险不是流程缺失,而是关键约定只存在于少数人的记忆里。人员一忙、休假或离职,任务背景、客户承诺和指标定义就可能一起丢失。
建议先选一个重复发生的工作,例如每周活动复盘、内容上架或异常处理,确定统一的任务模板。模板保留必要字段即可:目标、输入数据、负责人、协作人、截止时间、完成定义、变更记录。字段越多,未必越好;每个字段都要回答“谁用它作什么判断”。
团队扩张后,靠口头传递的成本迅速上升。运营、商品、销售、客服和数据团队对优先级的理解可能不同,一个部门的“完成”可能只是另一个部门工作的开始。此时,仅增加任务管理功能通常不够,需要确定跨部门交接的输入和完成条件。
我建议选择一个跨部门且业务影响可见的流程,建立服务约定:什么信息达到要求后才开始处理、谁有权确认变更、什么情况需要升级、如何定义按期完成。同时给关键指标指定业务负责人和数据负责人,前者负责解释指标如何用于业务,后者负责说明数据来源与计算规则。
如果团队需要整合多处经营数据,可评估九数云等分析工具是否适合现有数据来源、权限模式和团队使用习惯。评估时,不只看演示效果,还应拿真实字段、真实流程、真实权限做小范围验证,并确认异常数据如何发现、如何修复、由谁维护。
渠道多、活动频率高时,团队不可能人工核查每个指标、每条记录。此时可以建立异常分级:轻微波动只观察,超过阈值进入核实队列,达到业务风险条件才触发升级。阈值应根据历史波动、业务损失和处理能力设定,不宜照搬别的团队。
异常规则上线前,应先运行一段时间但不自动采取高影响动作,记录误报、漏报和处理耗时。规则稳定后,再逐步开放通知或派单。涉及价格调整、用户权益、资金和库存的自动动作,应有人工确认、回滚入口和审计记录。
异步协作的核心不是所有人同时在线,而是工作对象携带足够上下文。一个任务至少要让接手者看懂:为什么要做、目前到哪一步、遇到什么限制、希望对方给出什么输入、何时需要反馈。
我常建议把请求写成“背景、目标、当前证据、需要的决策、截止时间”五部分。与其在聊天中说“帮忙看一下”,不如说明要评估哪个指标、采用什么口径、需要判断继续投入还是暂停、最晚何时决策。信息结构清楚,跨时区或错峰团队才不必等待提问者上线补充。
系统迁移最容易低估的成本是历史规则和边缘流程。旧工具里可能藏着未文档化的字段含义、特殊权限、例外审批和人工补丁。若只迁移显性配置,不迁移业务假设,新系统上线后就会出现“数据能看、事情办不了”的情况。
迁移时可以先选一个业务单元或流程做双轨运行,对比关键数据、权限、任务状态和异常处理结果。双轨不应长期维持,否则维护成本翻倍;应提前设定验证期限、差异处理人和切换条件。确认数据一致性与关键流程可用后,再分批切换并保留回滚方案。

让状态可见能减少追问,但不代表所有信息都应该对所有人开放。客户数据、员工信息、价格策略、财务结果可能有明确权限边界。透明应体现在工作状态、责任和决策过程足够清晰,不是把敏感数据无限扩散。
设计权限时,我会按角色的业务需要授权,并定期检查离岗人员权限、外部共享链接和下载范围。对于能够通过汇总指标完成协作的场景,不必开放底层个人明细;对于需要追溯的操作,则保留必要审计记录。
标准化适合重复、高频、影响可预测的流程;灵活性适合探索性任务、临时项目和需求尚不稳定的工作。若把探索性工作套进完整审批,试错会变慢;若把高风险业务当作自由探索,可能产生合规或财务损失。
| 工作类型 | 适合的协作方式 | 重点控制 | 需要避免 |
|---|---|---|---|
| 高频、低风险、规则稳定 | 模板化、轻量自动化 | 异常抽查和规则维护 | 反复人工录入 |
| 低频、高风险、损失较大 | 明确授权、双人复核、留痕 | 权限、审批和回滚 | 依赖口头承诺 |
| 探索性、结果不确定 | 小范围试验、短周期复盘 | 假设、样本和停止条件 | 过早固化流程 |
| 跨部门、依赖多角色 | 明确交接契约和升级路径 | 等待时间与责任边界 | 把所有节点都变成审批 |
实时看板很有吸引力,但数据更新快,不等于数据正确。实时源数据可能还未完成退款回写、订单去重或异常校验。对于某些业务,延迟一小时但口径稳定的数据,比秒级更新但经常修正的数据更适合做决策。
团队应按决策的时间敏感程度选择更新频率。需要立即响应的安全或服务异常,可以接受较高频率,但要提供异常状态标识;用于预算复盘和经营判断的指标,可以优先保证口径稳定和数据完整。速度与可信度之间的取舍,必须回到“错误决策成本有多高”。
统一数据模型、权限规范和审计标准有助于降低混乱,但一线团队也需要针对具体场景快速试验。如果所有字段、模板和规则都由中心团队审批,业务变化就会排队;如果每个团队都自行定义,长期又会形成多个互不兼容的版本。
较稳妥的方式是中央团队规定底层边界和核心口径,业务团队在边界内配置局部流程。比如核心收入指标的定义由统一负责人维护,活动分析可以由业务团队增加细分维度;涉及权限和合规的规则集中管理,低风险任务模板允许一线调整。

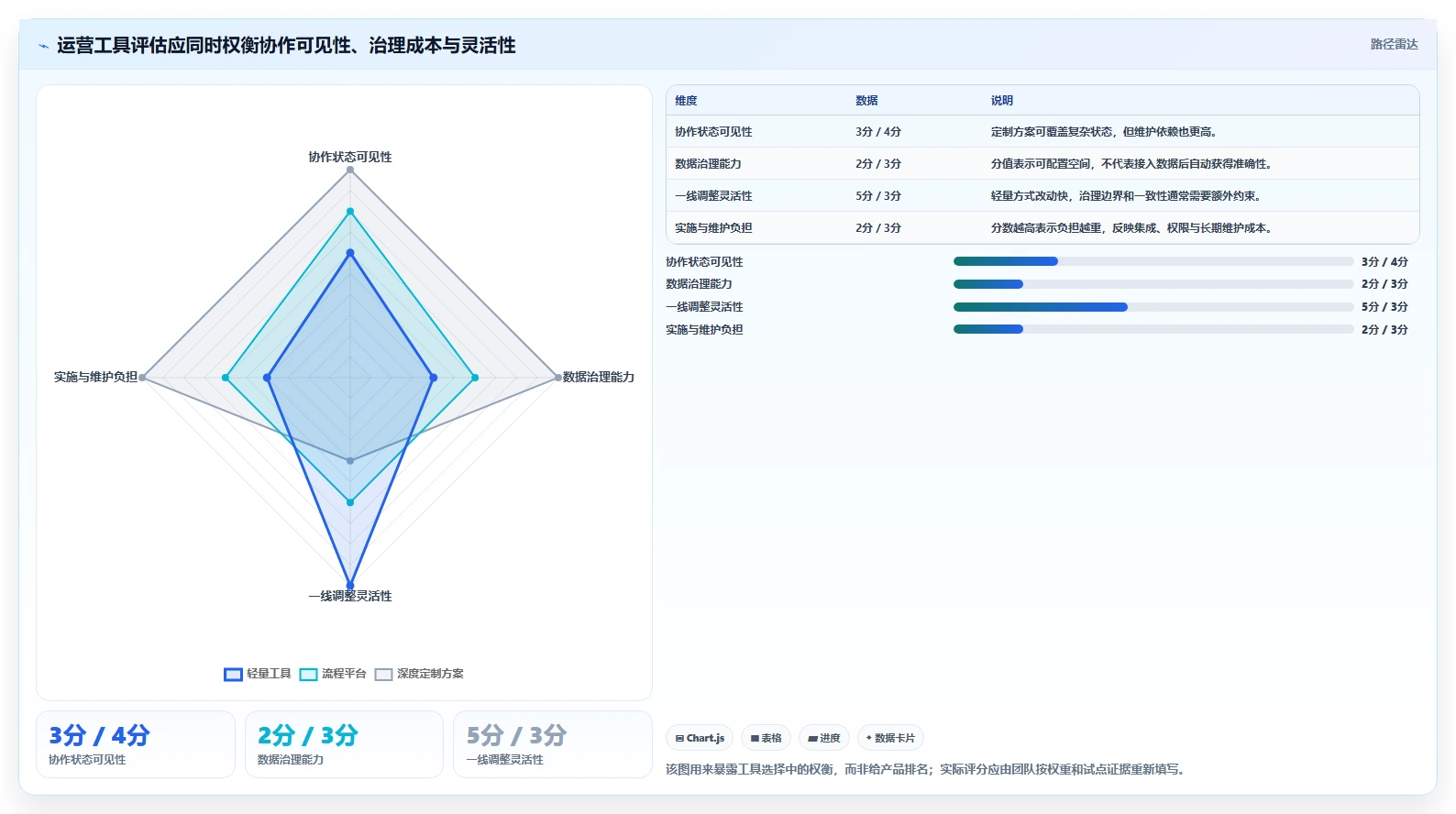

当系统体验差、数据连接能力不足或权限控制不适配时,换工具可能是必要选择。但如果问题在于责任人不清、决策标准缺失或团队缺少复盘习惯,换平台通常只能短暂改善体验,原有问题会迁移到新系统。
我建议在采购或替换前,先写出“如果不用新工具,我们要改变什么流程”。若答案清楚,工具需求更容易评估;若答案仍是“让沟通更高效”,说明需求还不够具体。新工具试点应有退出标准:哪些流程变快、哪些风险下降、哪些工作负担增加,达到什么条件才扩大使用。

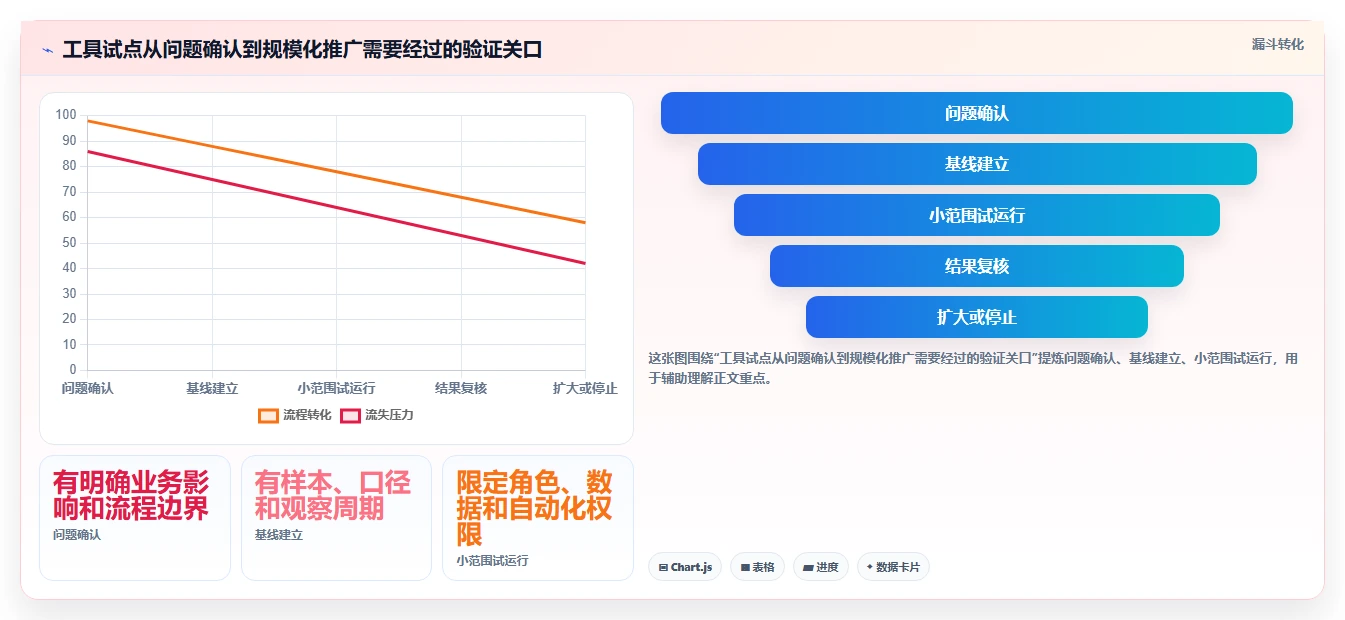

试点最好从一个边界清楚的流程开始,而不是直接要求全公司迁移。选择时看三点:这个流程是否重复发生、是否涉及多个角色、当前摩擦是否能被观察。随后记录一段基线数据,明确样本数量、统计口径和异常情况。
基线不必追求过度精确,但必须可复核。例如“大家觉得等待减少了”不是基线;“抽查最近20项任务,从提交到首次响应的工作时长中位数为X”更有解释力。样本较小时,应同时保留具体案例和定量数据,不要把小样本包装成精确结论。
如果同时更换系统、改流程、调整团队分工、统一指标和重写考核规则,试点变好或变差都难以归因。更稳妥的做法是先改最确定的一个断点,例如统一活动标识并关联任务,然后观察重复匹配时间和口径争议是否改变。
如果关键问题是责任空缺,就明确负责人和升级路径;如果关键问题是数据质量,就修字段映射和校验;如果关键问题是审批排队,就重新定义授权范围。每次变更都记录假设、预期影响、可能副作用和复盘日期。
试点复盘不应只收集“好不好用”。体验反馈能发现界面和流程问题,但还需比较流程结果。可以按周或按业务周期观察:交付周期、等待时长、返工比例、数据修正次数、行动闭环率以及业务目标变化。
解释变化时,应检查同期因素:团队人数是否改变、业务量是否下降、促销难度是否变化、外部数据源是否稳定。若数据量小,可以延长观察期或扩大样本,不要过早宣布成功;如果风险较高,则应先检验最坏情形是否受控。
试点并非只能“成功上线”或“彻底失败”。如果工作周期变快但维护成本明显上升,可能需要简化字段或自动化范围;如果团队认可流程但数据口径仍有争议,应先补数据治理;如果采用率低且没有明显收益,就应判断是培训不足、方案不适配,还是问题本身并不值得解决。
在决定扩展工具或流程之前,我会逐项核对下面的问题。它们并不是采购评分表,而是帮助团队确认自己是否知道要解决什么、由谁负责、如何证明结果。

如果团队现在只能采取一个动作,我建议不要先开工具选型会,而是抽取最近10至20项跨角色任务,记录提出时间、首次响应时间、开始处理时间、交付时间、返工次数和最终验收状态。再把耗时按等待、实际处理和返工分类,看看最大的损耗具体发生在哪里。
接着,与流程参与者核对三类问题:哪些信息经常缺失,哪些决策经常排队,哪些工作完成后没有被验证。通常只要修复一个高频断点,就能比一次性引入大量新功能更快得到可解释的结果。
最后,把改进假设写成可验证的句子,例如:“统一活动标识后,每次复盘用于人工匹配的数据时间应下降;如果下降不足,继续检查字段映射和源数据质量。”这样的假设能够被证实、被推翻,也能指导下一轮行动。
团队把工作搬进系统,只说明记录方式发生了变化;只有当交接更清楚、等待更短、返工更少、结果更可验证,才有理由说协作效率得到了改善。工具能提供结构、连接和提醒,但业务定义、责任分工与决策规则仍需要团队自己建立。
我更看重一种朴素但有效的能力:任何成员接手一项工作时,都能快速理解目标、证据、责任、当前状态和下一步;事情完成后,又能判断结果是否有效,并把必要经验带回下一轮。这个能力比追求功能齐全更接近效率的根部。
下一步可以从一个每周都会发生、跨两个以上角色、且确实存在等待或返工的运营流程开始。先建立基线,找出一个最主要的协作断点,再用小范围试点验证。指标同时观察速度、质量、负担和业务结果,并把模拟预期与真实观察分开记录。
运营工具业务拆解的独特价值,不在于证明某种软件能解决所有问题,而在于帮助团队识别:哪些摩擦应该由工具消除,哪些应该由流程澄清,哪些需要由管理决策承担。先看清工作如何流动,再决定用什么工具;先证明一处协作改善,再考虑扩展到整个团队。这样得到的效率提升,才更可能持续,而不是上线初期的短暂新鲜感。

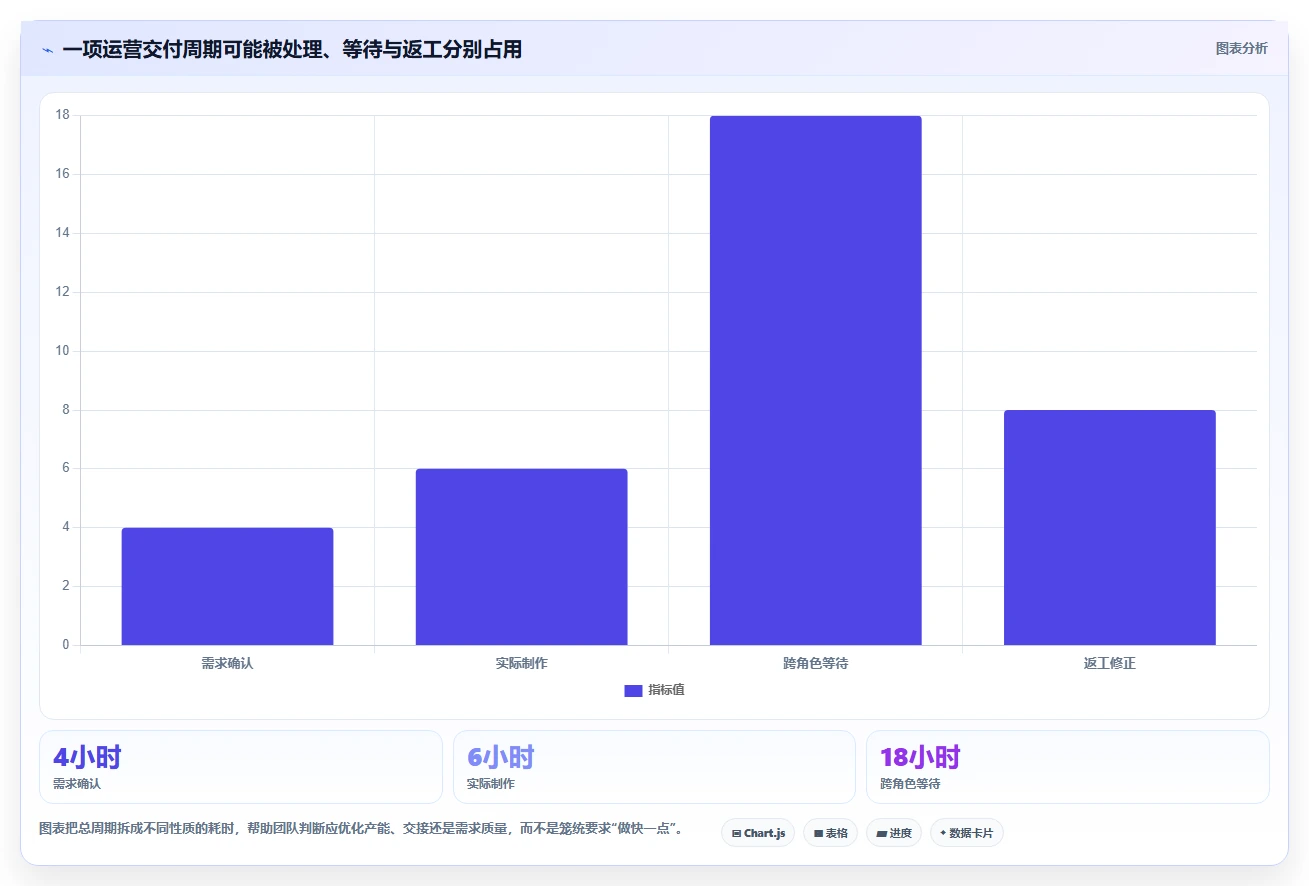

我以前以为效率低主要是因为人手不够,后来发现同样的8个人,换一种任务交接方式,产出差距可以非常明显。到底哪些协作损耗最容易被忽略,又应该怎样判断它们是否真的拖慢了运营效率?
我的判断是,团队协作影响效率,不是因为大家沟通得不够多,而是因为任务在交接、确认和等待中不断损耗。很多运营团队每天都很忙,但忙碌没有转化成有效产出,根本原因往往不是执行能力差,而是任务状态、责任边界和决策结果没有被清晰记录。
我在一次8人运营团队的匿名复盘中,把连续6周的126个任务拆成三类:内容生产、活动执行和数据复盘。前3周沿用群聊加共享表格,后3周改为统一任务入口、明确负责人、设置交付标准,并要求所有关键决策留下记录。结果显示,团队总工时没有明显增加,但有效交付量提升了约31%。
指标调整前调整后变化 平均任务完成周期4.6天3.2天缩短30.4% 因信息不完整返工的任务27个11个减少59.3% 等待他人确认的任务39个18个减少53.8% 按期完成率63%83%提升20个百分点 这里最容易被低估的是等待时间。
一个设计稿等待运营确认2小时,一个投放方案等待负责人拍板半天,一个数据报表因为口径不清重新计算一次,这些时间通常不会出现在工时统计里,却会把后续环节全部往后推。我更愿意用一个简单公式判断协作损耗:协作损耗约等于交接次数乘以平均等待时间,再乘以返工率。
这个公式不追求财务级精确,但能快速提醒管理者,效率问题可能不在某个人做得慢,而在任务经过了太多没有明确出口的中间环节。
协作方式优势隐性成本适用场景 即时通讯群反馈快、使用门槛低信息容易被新消息淹没临时确认和紧急同步 共享表格结构直观、便于汇总状态更新依赖个人自觉简单排期和数据登记 某项目管理工具责任、截止时间和状态更清晰需要建立统一使用规范多角色协同的持续任务 某项目管理平台可连接任务、文档、流程和数据配置过度会增加维护成本复杂项目和跨团队协作 所以,团队协作优化的第一步不是马上采购更复杂的工具,而是先问清楚三个问题:任务由谁负责,什么结果才算完成,出现阻塞时谁能在多长时间内做决定。
只有这三个问题有答案,工具才是在减少摩擦;否则工具只会把混乱搬到另一个界面。
我经常遇到一种情况:负责人看到任务延期,就直接认为是员工执行力不够,但员工却说自己一直在等资料、等确认、等排期。我应该怎样用数据区分个人问题和流程问题,避免把结构性故障归咎于某一个人?
我不会先看谁延期,而会先看任务在哪个节点停留时间最长。因为一个任务延期,并不等于执行人工作慢,它可能在需求确认、素材准备、审批决策或跨部门交接环节卡住。把流程问题误判成个人能力问题,通常会带来更多催办,却不会带来更高产出。
实际诊断时,我会抽取最近两周已经完成和延期的30个任务,逐项记录四个时间点:任务创建、开始执行、等待确认、最终交付。只要把等待时间单独标出来,很多原本模糊的争论会变成可验证的问题。
观察到的现象更可能的原因验证方式优先动作 任务开始很晚,但执行时长正常需求或资料没有准备好检查创建到开始的间隔设置前置条件清单 同类任务反复返工交付标准不明确统计返工原因是否集中增加验收样例 某人负责的任务普遍延期可能是负载过高或能力不足比较任务数量、难度和等待占比重新分配容量或提供辅导 跨部门任务延误明显责任边界和响应时限缺失统计交接次数和确认时长明确单一责任人与响应窗口 有一次复盘中,一名运营专员被认为执行力偏弱,因为她负责的活动素材平均晚交1.5天。
拆开时间轴后发现,她真正投入制作的时间只有6小时,前面却花了近20小时等待产品参数和设计尺寸确认。这个结论改变了后续动作:团队没有继续催她,而是把活动需求表改成必填字段,最终同类任务周期缩短了约28%。我通常会把问题分成三层。
第一层是个人执行问题,表现为任务已经具备条件,但开始晚、投入少或质量反复不稳定。第二层是流程设计问题,表现为很多人都很忙,但任务总在交接处排队。第三层是管理决策问题,表现为优先级频繁变化、负责人无法拍板,导致团队不断返工。这三类问题的解决办法完全不同。个人问题需要辅导、拆解任务和校准标准;
流程问题需要减少交接、补齐输入和建立状态机制;决策问题需要明确优先级和授权边界。如果不先分类,团队很容易用加班解决流程问题,用会议解决决策问题,最后所有人都疲惫,效率却没有提升。一个实用判断标准是:如果去掉等待、返工和重复确认后,任务仍然明显超出合理工时,才有必要进一步讨论个人能力。
否则,先修复协作链路,往往比直接考核个人更有效。
我曾经参与过一次协作工具试用,产品演示时功能非常丰富,但团队用了两周后,大家还是回到群聊里沟通。为什么很多工具看起来很强,实际却没有提升效率?选型时到底应该测试什么,而不是只看功能清单?
我判断协作工具是否值得使用,首先不看功能数量,而看它能不能减少三种成本:找信息的成本、等确认的成本和重新解释的成本。很多工具演示的是页面和按钮,但运营团队真正需要的是让任务从提出到完成的过程更短、更少返工。我建议把选型测试放在真实场景里,而不是安排一场只展示功能的演示。
选一个持续5天的真实活动,包含需求收集、内容制作、设计协同、审批发布和数据复盘,要求所有参与者只通过待选工具推进。测试结束后,不要问大家喜不喜欢,而要记录任务周期、返工次数和信息搜索时间。
评估维度建议权重关键问题不合格表现 任务可见性25%能否快速看到负责人、状态、截止时间和阻塞原因需要反复私聊才能确认进度 交接效率25%上下游是否知道输入、输出和响应时限任务被转发多次仍无人负责 决策留痕20%重要结论能否与任务绑定并被检索结论散落在群聊和语音中 维护成本15%更新状态是否比催进度更省时间字段过多、每次操作都很繁琐 复盘能力15%能否统计延期、返工和阻塞原因只能看完成数量,看不到损耗来源 我特别重视维护成本,因为这是最容易被忽略的实施税。
假设一个团队每天需要额外花20分钟维护工具,8个人一周就会产生13个多小时的新增成本。如果工具没有减少更多的等待和返工,这笔成本会持续吞噬收益,最后员工自然会绕开系统。
选型时我会给每个工具设置三个硬指标:80%以上的任务能够在系统内找到当前状态,90%以上的关键决策能够追溯到具体任务,团队每天用于更新状态的时间不超过15分钟。只要其中两项长期达不到,就说明工具和流程之间还没有匹配好。
工具类型适合解决的问题不适合承担的任务 即时沟通工具快速讨论、临时确认、紧急通知长期任务跟踪和正式决策沉淀 文档协作工具方案共创、资料沉淀、知识共享复杂任务排期和责任追踪 某项目管理工具任务拆解、进度跟踪、负责人管理替代所有即时沟通 某项目管理平台跨团队流程、数据汇总、项目复盘没有规则时直接承载全部杂事 我的经验是,工具落地一定要从一个高频、跨角色、结果可量化的流程开始,例如活动上线或内容发布,而不是一开始就把所有部门和所有任务全部迁移进去。
先让团队看到一个流程真的变快,再逐步扩展,通常比一次性搭建完整系统更容易形成使用习惯。
我们团队已经上线了任务管理系统,但现在只是把群里的消息复制进去,任务数量越来越多,真正的进度反而更难看懂。我想知道这究竟是工具选错了,还是使用方式出了问题,应该从哪些地方开始修复?
如果工具上线后只是多了一个需要维护的地方,效率当然不会提升。最常见的问题不是工具本身,而是团队把工具当成电子收件箱:所有事情都建立成任务,却没有区分目标、负责人、交付标准和优先级,最后系统里充满了看似有记录、实际上无法推进的事项。
我会先做一次任务质量抽查,随机查看最近50条任务,重点检查五项内容:是否有明确负责人,是否写清交付结果,是否有截止时间,是否标注依赖事项,是否记录最终结论。如果其中三项以上长期缺失,说明团队需要先修使用规则,而不是继续增加功能。
常见坑表面表现真正后果修复方式 所有事情都建任务任务数量快速膨胀重要事项被普通杂事淹没区分目标、项目、任务和提醒 没有单一负责人多人参与但无人拍板任务长期停在等待状态设置一名最终负责人与协作者 截止时间随意填写任务看起来都很紧急团队无法判断真实优先级用业务节点倒推截止日期 只更新完成状态任务一直显示进行中管理者看不出具体阻塞点增加阻塞原因和下一步动作 没有复盘机制项目结束后直接归档同类问题反复发生每周统计延期与返工原因 有一个特别容易被忽略的信号:系统里的任务完成率很高,但业务结果没有改善。
这通常意味着团队在优化状态,而不是优化流程。例如,大家及时点击了完成,却没有检查内容是否一次通过、活动是否按时上线、数据是否真的被复盘使用。我建议把效率指标从任务数量转向四个结果指标:按期完成率、一次通过率、阻塞平均时长和决策等待时长。
任务数量只能说明系统里发生了多少动作,不能说明团队是否更接近业务目标。修复可以按14天推进。前3天清理重复任务和无负责人任务;第4至7天统一任务模板,只保留必要字段;第8至10天给常见流程设置固定状态和响应时限;第11至14天复盘延期与返工数据,并删除没人使用的字段和视图。
阶段重点动作验收标准 清理删除重复、过期和无主任务所有进行中任务都有负责人 统一建立内容、活动、复盘三类模板新任务不再依赖个人写法 约束设置状态定义和响应时间阻塞任务能在24小时内被发现 复盘统计延期、返工和等待原因每周至少改进一个流程节点 所以,当工具没有带来效率提升时,不要马上得出工具选错的结论。
先检查团队是否把工具用来暴露问题,而不是用来掩盖问题。真正有效的协作系统,应该让管理者更早看到阻塞,让执行者更少重复解释,让团队在下一次项目中少走一遍已经走过的弯路。
