内容排期看起来像一张日历,真正卡住团队的却往往不是“哪天发”,而是选题为什么要做、谁在什么时间交付、什么条件下算通过,以及临时变化由谁拍板。我的判断是:运营工具实施的起点不应是把旧表格搬进新系统,而应先把内容从需求提出到发布复盘的协作规则说清楚,再让工具承载规则。
在团队协同里,一条排期至少需要回答六个问题:为什么做、面向谁、由谁负责、下一步交付什么、何时需要完成、遇到阻塞由谁处理。只写“周三发公众号”并没有构成计划,因为编辑可能还没拿到选题,设计可能不知道配图规格,审核人也未必知道自己需要在什么时候介入。

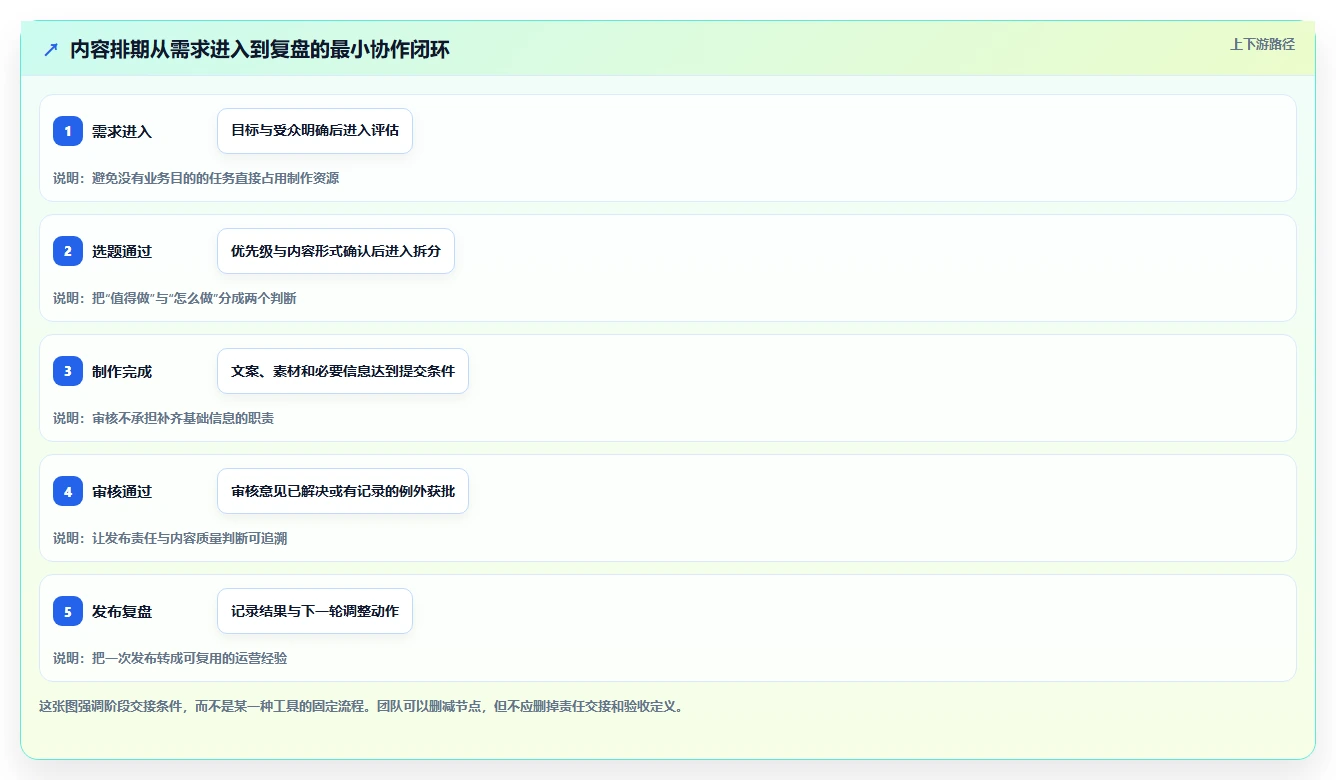

因此,我会把排期看成一条有状态、有责任人、有输入输出的工作链,而不是一串日期。最小闭环通常包括需求收集、选题评估、任务拆分、内容制作、审核修改、发布确认和效果复盘。工具的价值,是让这些节点之间的交接可见,而不是让大家在更多地方填写相同信息。
一条能协同的内容任务,至少要有一个业务目标、一个最终负责人、一个明确的下一步、一个验收标准和一个异常处理方式。缺任何一项,排期就容易变成“看起来有人负责,实际上没人知道下一步”的状态。
我的实施顺序一般是:先确定内容类型和交付标准,再梳理状态流转;随后明确角色与权限,最后才配置视图、提醒和自动化。反过来先研究工具功能,团队很容易把精力花在颜色、字段和看板样式上,却没有解决“谁负责催审”“逾期后怎么办”这些真实问题。
例如,“审核中”不应只是一个标签,而应意味着稿件已满足提交条件、审核人已被指定、反馈期限已明确。如果这些条件没有定义,系统只能记录一个状态名称,无法让协作真正向前推进。
不少团队一上来就希望自动分配任务、自动提醒、自动生成报表。但如果选题经常临时变更、内容类型还没统一、负责人也不固定,自动化只会更快地把混乱传递出去。自动化适合放大已经稳定的规则,不适合替团队发明规则。
我建议先观察一个完整的内容周期,确认哪些交接重复发生、哪些信息每次都要追问、哪些延误有明确规律。再优先自动化高频、低判断、容易出错的动作,例如进入审核阶段时通知审核人,而不是一开始就让系统自动判断选题优先级。

一篇专题内容看起来由编辑完成,实际可能依赖业务提供数据、专家确认事实、设计制作图表、法务审查表述、运营安排渠道。每个环节都可能并行,也可能互相等待。只用“文章负责人”覆盖所有责任,会把不同类型的工作压到一个人身上,结果是负责人既要写稿,又要追素材、约审核、催设计,任务状态看似完整,瓶颈却藏在协作链里。
我通常会把内容任务拆成两个层次:上层是面向发布结果的内容项目,下层是有独立交付物的协作任务。比如“发布一篇行业指南”是上层任务;“确认数据口径”“完成初稿”“审核事实”“制作配图”“检查链接”是下层任务。拆分不是越细越好,而是要细到不同角色能独立接手和完成。
如果团队只有两三个人、内容类型单一,一张任务卡配一个明确负责人可能就够了;如果内容依赖多个部门、审核层级多、渠道也不止一个,就需要把关键依赖显性化。工具的复杂度应跟协作复杂度匹配,而不是跟组织规模简单挂钩。
我见过的典型状态是:月初已经排出四周内容,第二周出现一项紧急活动,团队把原定选题往后挪;第三周业务素材迟交,设计开始等待;临近发布时审核意见又要求调整主张。日历上的日期仍然存在,但它已经不是大家共同相信的承诺。
这里的问题不是计划不能变,而是变化没有经过统一入口。有人在群里说“这篇先往后放”,有人在表格里改日期,还有人继续按旧计划催稿。多处更新带来的不是灵活,而是不同成员各自维护一份现实。
好的排期不追求永不变更,而是要求变更有记录、有影响判断、有明确的新承诺。一项任务延期,至少要知道是交付日期变化、发布窗口变化,还是优先级变化;这三者并不总是一回事。
排期协同常被误解成“所有人都能看到所有内容”。但对执行者来说,最重要的是自己现在要做什么、依赖谁、截止时间是什么;对负责人来说,最重要的是哪些内容可能影响本周发布;对管理者来说,则是资源冲突、重点项目风险和计划完成情况。
因此,我会把共享信息分成三层:任务执行层、排期管理层和决策复盘层。执行层强调下一步与交付物,管理层强调负载与风险,复盘层强调结果与可改进因素。把所有字段塞进同一个页面,未必透明,可能只是让关键信息更难找。
| 信息层 | 主要使用者 | 需要看到的内容 | 不宜混入的内容 |
|---|---|---|---|
| 任务执行层 | 编辑、设计、审核、业务协作者 | 负责人、交付物、截止时间、依赖、验收条件 | 与当前交付无关的管理汇总字段 |
| 排期管理层 | 内容负责人、运营主管 | 发布时间、内容类型、优先级、延期风险、资源冲突 | 大量尚未确认的细节备注 |
| 决策复盘层 | 团队负责人及相关业务方 | 完成情况、渠道结果、投入成本、偏差原因、后续动作 | 脱离目标的单一曝光数字 |
如果团队已经习惯在群里协作,不必先花几周做完整流程访谈。我更倾向先选一个具体周期,例如未来两周的内容,跟踪任务在每个阶段停留多久、返工发生在哪里、哪些材料反复追问。重点不是给成员打分,而是判断延迟来自工作量、等待输入、审核排队还是需求反复。
最简单的记录方式是为每条任务保留进入阶段的时间、完成阶段的时间、变更原因和退回原因。即使不做复杂分析,团队也能发现“写作慢”可能其实是选题迟迟未定,“审核慢”可能是一次性提交材料不完整。

旧表格往往长期积累了很多字段:栏目名称、负责人、渠道、计划日期、实际日期、备注、状态、链接、临时标签。搬迁时如果不判断字段用途,新系统只会复制旧表格的历史包袱。更麻烦的是,字段越多,填写责任越模糊,最终大家只填自己记得的部分。
判断一个字段是否保留,我会问三个问题:它是否帮助某个角色做决定?它是否能减少一次重复询问?它是否会在复盘时被实际使用?如果答案都是否定的,就先不放进最小版本。需要留档的信息可以放到任务说明或附件,不一定都要变成强制字段。
字段也要区分必填时点。选题评估阶段可能还不知道素材链接,要求一开始就填写只会诱发虚假信息。更合理的做法是:需求进入时填写目标、受众和期望时间;提交制作时补齐素材和内容形式;进入发布准备时填写渠道、链接与检查结果。
把状态拆成“未开始、待约稿、约稿中、待素材、素材中、初稿撰写、初稿完成、内审中、外审中、待修改、修改中、待排版、待发布、已发布”等,看上去更细,但如果状态之间没有明确负责人,维护成本会快速上升。成员会为了更新状态而更新,管理者仍然不知道任务是否真的可交付。
我倾向让主流程保持在五到七个高辨识阶段,再把具体动作放入任务清单或子任务。状态回答“这项工作处于哪一类阶段”;子任务回答“下一步具体做什么”。例如,主任务处于“制作中”,下面可以包含补充案例、完成初稿、核对来源等动作。
状态数量没有放之四海而皆准的最佳值。判断标准不是多少个,而是成员能否在几秒内选出正确状态,以及负责人能否从状态中发现风险。若两种状态需要靠内部解释才能分清,应该合并或改名。
“周五发布”并不能指导编辑、设计和审核怎么排工作。发布日期是最后节点,团队还需要向前倒排初稿、审核、修改和发布检查的时间。如果所有动作都没有中间期限,问题通常会在离发布日期最近的地方集中暴露。
倒排并不意味着给每个人加更多硬性日期,而是根据内容风险分配缓冲。例如,已有成熟模板的常规内容可以采用较短审核周期;包含数据、外部引用或多方确认的专题内容,则应在制作前安排事实核查和业务确认,不能把所有风险都留到最后一天。
我会把“对外承诺时间”和“内部交付时间”分开记录。内部交付时间用于团队协作,发布窗口用于对外安排。这样当审核需要延长时,团队能讨论是调整内部工作、缩小内容范围,还是移动发布窗口,而不是把所有延期都解释成一个日期字段的变动。
自动提醒可以让人注意到任务,却不能替代责任分配。任务只@一个群,或者通知发给一组没有明确主责的人,结果仍然可能是“大家都看见了,但没人接”。每项任务应有唯一的最终负责人;协作者可以多人,最终责任人则不能含糊。
提醒也需要有节制。若每次状态变化都通知全团队,成员很快会忽略通知;如果只有截止当天提醒,又可能来不及处理阻塞。我通常会在任务进入协作阶段、接近内部期限、发生逾期或依赖被阻断时提醒相关责任人,并把群体通知留给会影响多人计划的变更。
按时发布率可以用于观察计划执行,但不能单独代表协作质量。团队可能通过降低内容质量、减少审核、临时加班来维持准时;也可能因为一次必要的事实核验延后发布,却避免了更大的声誉风险。只看日期,会把合理调整和管理失控混为一谈。
至少要同时观察计划稳定性、关键节点准时率、返工率、阻塞时长和复盘完成率。指标不是越多越好,而是要能回答下一步的管理问题。比如按时率下降时,关键节点准时率可以告诉你是输入晚、审核慢,还是制作任务估时偏短。

不同内容的协作成本差异很大。日常社媒短内容、产品说明、客户案例、行业研究、活动专题,所需审核角色和证据要求各不相同。若所有内容都走同一套审批,低风险内容会被拖慢;若所有内容都走快速通道,高风险内容又容易漏掉核验。
我会根据三个维度分层:事实风险、协作依赖和发布影响。事实风险高,意味着需要核对来源或业务口径;协作依赖多,意味着需要多个角色按顺序或并行交付;发布影响大,意味着错误可能影响客户判断、品牌声誉或商业承诺。分层后,才决定流程、审核人和缓冲时间。
| 内容类别 | 常见风险 | 流程建议 | 排期重点 |
|---|---|---|---|
| 常规短内容 | 表达一致性、素材遗漏 | 轻量编辑审核,使用模板检查 | 批量安排,减少频繁切换 |
| 产品与服务说明 | 功能描述、承诺边界不准确 | 业务负责人确认关键表述 | 把确认时间前置到初稿之前 |
| 数据或研究内容 | 口径错误、来源不充分、结论过度 | 核实定义、样本范围与推论边界 | 为数据确认和返工预留缓冲 |
| 活动或专题内容 | 多人协作、时点刚性、渠道同步 | 拆分素材、稿件、设计和发布任务 | 以关键路径倒排,明确变更拍板人 |
分层的目的不是给内容贴等级,而是让流程复杂度匹配风险。常规任务不该因为复杂流程而排队;高影响内容也不该因为“赶时间”而跳过关键核验。
每个阶段都需要进入条件和完成条件。比如“待审核”的进入条件可以是:稿件已完成、素材已附、需确认的问题已标出、审核人已指派;完成条件则是:审核意见已处理,或未采纳意见已有负责人的明确说明。这样,审核人收到任务时不必先花时间猜上下文。
我建议用一句可验证的话定义每个阶段,而不是写抽象描述。“准备充分”“内容完善”很难判断;“已附来源链接、数据口径和需确认结论”就能直接检查。阶段定义越清楚,跨部门协作越不依赖口头记忆。
内容协作中,“参与过任务”不等于“对任务负责”。最终负责人负责推进交付,协作者提供特定输入,审批人判断是否满足某项标准。一个人可能兼任多个角色,但系统记录时最好仍能看出他承担的是哪一种责任。
对于跨部门任务,尤其要避免把业务部门写成一个笼统责任方。应明确到具体联系人,必要时再设置替补人。若必须经过多级审批,也应区分哪些是内容质量审核,哪些是业务或合规确认;否则每个人都可能认为别人的确认已经足够。
建议在团队里约定变更分类:新增需求、优先级调整、内容范围变化、资源不可用、审核返工、外部条件变化。分类后,团队可以判断改变的是任务本身、发布时间还是资源配置。对影响其他任务的变更,要求变更提出人说明原因和期望结果,排期负责人评估影响并更新承诺。
并不是每个改动都要开会。低影响修订可以由任务负责人直接处理;会挤占他人资源、影响已承诺发布或改变业务主张的变更,才需要更高层级确认。把升级条件说清楚,能减少小事过度审批和大事无人决策两种情况。
如果团队最头疼的是延期,就不要先追求丰富的传播数据面板。先回答延期发生在哪个阶段、是谁在等谁、哪些类型最常返工。如果最头疼的是内容质量,则重点观察验收退回原因、引用核验和发布后的纠错情况。
指标口径必须固定。例如“按时发布率”要明确按月初计划还是最新调整后的计划计算;若只按最新日期计算,频繁延期后再改日期可能让数据看起来一直准时。更稳妥的做法是保留原始承诺日期、当前预测日期和实际发布时间,分别观察计划稳定性与最终交付。

下面使用一个明确标注的情景模拟案例,不代表某一家企业的真实经营数据,也不是行业平均值。团队由内容负责人、编辑、设计和业务审核人组成,每月计划发布16项内容,包含常规短内容、产品说明和专题稿件。此前团队用共享表格记录日期,用即时消息追踪状态。
这个团队面临三类反复出现的情况:业务素材常在初稿开始后才补齐;同一项任务的审核意见散落在评论、邮件和消息里;当活动插入时,原计划被直接覆盖,月末无法说明延期究竟来自插单还是制作慢。成员都在工作,但管理者只能看到最终日期,很难看见等待与返工。
我不会先建议他们更换工具或增加会议,而是先让团队选取连续四周的16项任务,记录每一项的需求完整时间、初稿提交时间、审核开始和结束时间、返工次数、实际发布时间以及变化原因。记录的重点是发现流程阻塞,不是比较谁做得快。
团队为每项内容建立一个主任务,保留目标、受众、内容类型、责任人、计划窗口、优先级和最终链接。需要不同角色交付的工作,则作为子任务或清单项挂在主任务下。业务审核人只需接收需要确认的部分,不必承担整篇内容的进度跟踪。
接着,团队将“待制作”改成“需求待确认”和“制作中”两个阶段。需求进入制作前,需要确认目标受众、核心问题、所需素材和内容形式。这个调整看上去多了一个状态,实际减少了编辑在材料不足时反复停笔、再向业务追问的情况。
审核阶段增加了提交检查:主稿、来源、待确认问题和期望审核时间必须同时具备。若提交不完整,审核任务退回补齐,而不是进入审核队列后才发现缺少上下文。这样做的重点不是“卡门槛”,而是避免用审核人的时间补做需求澄清。
过去只保留一个发布日期,延期后直接覆盖。团队改为记录月初承诺日期、当前预测日期和实际日期。发生变化时,再选择变更原因并说明受影响的内容。这样月末不仅能看结果,还能判断计划偏差是来自合理插单、素材迟交、审核排队还是估时不足。
他们还规定,影响既有发布窗口的新增需求,必须由内容负责人确认优先级,并明确是增加资源、缩小范围还是移动其他任务。这个规则没有阻止紧急需求,而是把“紧急”从一句口头描述变成有成本意识的决策。
在这组情景模拟数据中,流程调整前后都完成了15项内容,但过程明显不同。调整前有5项曾发生日期变更,平均每项需要1.8轮返工;调整后有3项变更,平均返工降至1.2轮。审核等待中位数由2.5天降至1.5天,需求信息补充次数由每项平均2.1次降至0.9次。
这些数字只是用于演示观察口径的情景数据,不能证明某种工具必然带来相同结果。它们说明的关键是:只看“15项按时完成”会忽略协作成本。团队应同时看等待、返工与变更,才能判断工具实施是否真的减轻了工作。
如果这组数据来自真实团队,我还会继续拆分内容类型。常规短内容与专题内容的制作时长不能直接比较;同样,审核等待时间也要区分审核人实际排队时间和稿件缺少资料后被退回的时间。口径不拆开,平均数容易掩盖真正的瓶颈。

排期系统可以告诉团队内容按时发布了多少,却不能仅凭任务状态说明内容是否有效。对于以线索、注册、阅读或客户教育为目标的内容,团队要按各自目标记录结果,并确认数据观察窗口与归因方式。单篇内容的传播表现容易受渠道分发、季节性和受众规模影响,不能把一次波动直接归因于排期流程。
我会把协作指标和业务结果分开复盘。协作指标用于判断流程是否顺畅,例如提交完整率、审核等待、返工轮次、变更频率;业务结果用于判断内容是否实现目标,例如有效访问、目标行为、读者反馈或销售团队实际使用情况。两类指标要连接,但不能混成一个分数。
如果业务结果变好、协作成本也下降,流程改善值得保留;如果内容发布更准时但质量信号变差,就要重新检查是否为了排期牺牲核验和深度;如果协作更顺畅但业务结果没有变化,也可能是选题策略或渠道匹配问题,而不一定是工具实施失败。
三到五人的团队通常不需要复杂审批链。可以先统一需求入口,规定每项任务必须有责任人、目标、交付物和计划时间,再使用一个共享任务视图管理状态。把常规内容做成模板,把突发事项设为单独标签,避免它们悄悄覆盖原计划。
小团队实施时,最值得优先解决的是多人同时催同一件事、任务没有最终负责人、临时需求没有优先级判断。与其先做复杂自动化,不如每周花15分钟检查未来一到两周的任务:谁有冲突、谁在等待、哪些内容需要调整窗口。
如果团队成员经常同时身兼编辑、设计和运营,不要把角色字段当成固定岗位。应记录每项任务当前由谁交付什么,并在职责变化时明确交接。人员少并不代表责任可以模糊,反而更需要看清楚工作是否集中在某一个人身上。
当团队跨多个内容小组、业务部门或渠道时,单一日历容易看不出谁被多项任务同时占用。此时应让每个任务保留唯一负责人,同时用协作角色、依赖任务和资源视图呈现工作负载。需要跨组协调的事项应有明确的协调人,而不是依赖所有成员自行同步。
中型团队还要谨慎设置统一模板。不同渠道的交付规格可以共享基本字段,但审核规则、所需素材和验收标准不一定相同。较好的做法是建立共用底座,再按内容类型配置少量差异字段,而不是复制出许多几乎相同、逐渐失控的流程。
若发布任务依赖多个渠道同时上线,应设置一个总控任务与渠道子任务。总控任务负责目标和最终窗口,渠道子任务负责各自文案、格式和检查。这样既能汇总整体进度,也不必把各渠道差异压在一条过度复杂的任务卡里。
如果内容经常等待专家、销售、产品或客户成功团队提供信息,应把输入要求写成可交付的任务,而不是在备注里留下“等业务补充”。输入任务要说明需要什么、交付格式、负责人和最晚时间。如果输入未按期完成,内容负责人应能选择延期、调整范围或改用其他材料。
业务协作者通常不需要学习整套内容管理方法。给他们一个简化入口,只呈现需要提供的材料、确认的问题和交付截止时间,往往比要求他们熟悉大量状态更有效。系统实施不是要求所有人变成运营人员,而是降低每个角色完成自己那一段工作的门槛。
涉及数据、研究结论、客户案例、功能承诺或合规表达的内容,应该把事实核验安排在制作和审核过程中。可以先确认口径和证据,再完成主体写作;也可以在初稿阶段标注待核实内容,避免审核人到最后才发现核心结论没有支持材料。
高风险内容的缓冲时间不能靠统一多加几天来解决。要看风险来自哪里:来源不确定就提前找证据,业务口径未定就先安排责任人确认,多部门审核就提前锁定审核窗口。缓冲是为已知不确定性买空间,不是用来遮盖流程不清。
试点范围应足够小,能够在两到四周内完成一个周期,又要包含团队最常见的内容类型和协作角色。只挑最简单的任务会让流程看起来顺利,却无法暴露跨角色依赖;只挑最复杂的任务又可能让团队误以为系统必然很难用。
试点期间,我会固定收集五类反馈:填写是否多余、状态是否好选、任务交接是否清楚、提醒是否过量、报表能否回答实际问题。每周只调整一两项关键规则,避免同时改字段、状态和权限,导致无法判断到底哪项变化有效。
试点结束时,不要只问成员“喜不喜欢这个工具”。更有效的问题是:最近一次任务延期,是否更早被看见?一次审核退回,原因能否被追溯?新增需求进入后,谁能判断它挤占了什么资源?这些问题能检验协作能力是否真的发生变化。

字段越多,理论上能记录的信息越全面,但每个字段都会带来填写、解释和维护成本。内容类型简单、团队规模小的时候,优先保证信息能被及时更新;内容涉及复杂审核或长期沉淀时,可以增加来源、风险等级或渠道规格等字段。
一个实用原则是:先让字段成为可行动的信息,再决定是否成为必填项。若某字段主要用于将来可能发生的分析,可以先以备注或标签观察一段时间;只有团队确实持续使用它来调整决策,才值得把它固化为关键字段。
统一流程有助于管理和培训,但内容差异要求保留合理的例外。可以统一需求入口、负责人规则、变更记录和发布复盘,同时允许不同内容类型拥有不同审核节点和验收清单。统一的是协作底层规则,不是强迫每一类内容经历完全相同的步骤。
如果流程例外越来越多,说明分类方式可能不合适;如果为了追求统一而让低风险任务排队,说明规则过度。判断流程是否需要调整,不应只看例外数量,还要看例外是否有稳定模式,以及它们是否带来质量或效率风险。
运营团队需要回应热点、活动和业务变化,因此把日历锁死并不现实。但如果每项新需求都可以立即插入,已排任务就会被动延期。可以设置有限的弹性容量,或约定每周固定的变更评估时间,让团队保留响应能力,同时不把全部时间留给不可预期事项。
弹性容量的大小不应照抄其他团队。内容需求稳定时,留出较少余量即可;活动频繁、外部变化多时,可以保留更多机动资源。团队应观察实际插单频率、插单占用工时和被挤压任务,定期调整,而不是凭感觉长期预留过多或过少。
重复、规则明确且有稳定触发条件的动作适合自动化,例如进入审核阶段通知指定审核人、临近截止提醒负责人、发布后创建复盘任务。涉及优先级冲突、内容风险判断或是否改变发布窗口的决策,则应由人来做。
自动化一旦误触发,可能带来错误通知、重复任务或不必要的催办。因此上线后要保留异常检查方式,并明确规则负责人。若团队没人持续维护自动化,复杂规则迟早会变成不可解释的黑箱。简单且能被成员理解的自动化,通常比功能丰富但无人维护的自动化更可靠。
所有人都能看到所有进展,可能提升可见性,也可能造成消息过载。可以让任务状态持续更新,但通知只发给当前责任人和直接受影响的人;只有跨任务、跨团队或影响发布窗口的变化,才触发更大范围的同步。
管理者也不必通过增加日报来弥补系统信息不足。如果任务状态能说明下一步、风险和责任人,管理者可以从视图发现异常,再围绕少数风险任务沟通。系统的目的不是让团队生产更多状态报告,而是让信息在需要时可被可靠找到。

内容排期工具实施得好,不是因为日历颜色更整齐、字段更齐全,而是团队能更早看到输入不足、资源冲突、审核排队和发布风险。成员知道下一步找谁,负责人知道哪些承诺正在变化,管理者能够追溯偏差来自哪里,这才是协同能力真正提升的表现。
我最看重的不是“所有任务都按期完成”,而是任务出现风险时,团队能否在最后期限之前发现,并做出有依据的取舍。计划不可避免会变,关键在于变化能否被看见、解释和管理,而不是事后才用加班补齐。
如果团队正准备实施,可以先做一件具体的事:选取未来两周的八到十项内容,统一需求入口,明确每项任务的最终负责人、下一步交付物、内部期限和验收条件。同步记录等待、返工和变更原因,先不急着配置复杂报表。
两周后复盘三个问题:哪类信息最常缺失?任务最常停在哪个交接点?哪种变更最容易挤压其他工作?答案会告诉团队下一步该调整字段、阶段、责任人还是资源安排。每次只针对一个主要瓶颈做改动,才能知道改动是否有效。
内容排期的核心不是把每个人锁进一张日历,而是让每一次承诺都有条件、每一次交接有责任、每一次变化有代价说明。先把这三件事做清楚,工具才会从记录表变成团队共同使用的运营机制。
我负责过一个6人内容团队的排期改造,原来大家都在不同表格和聊天窗口里更新进度,周会经常开完还要重新确认一遍。我想知道,实施某项目管理工具时,应该先搭结构、先导入历史任务,还是先改变团队的协作习惯?
我更建议把内容排期实施看成一次协作流程改造,而不是一次工具上线。工具只是承载层,真正决定协同效果的是任务如何进入、谁负责推进、什么状态算完成,以及延期时谁必须被提醒。我曾经在一个6人内容团队中做过4周试运行。
团队原来用共享表格加聊天工具协作,排期看起来很完整,但每周仍有约31%的任务临时插单,内容从撰稿到发布平均要经过4次人工确认。
指标改造前4周试运行后 每周排期确认时间约55分钟约18分钟 跨角色等待时间平均2.4天平均0.8天 临时插单占比31%14% 发布前返工率21%9% 第一阶段不要急着导入全部历史任务,而是先选一个完整内容链路做样板,例如从选题、资料准备、撰稿、审核、设计到发布。
样板任务最好具备代表性,既包含普通内容,也包含跨部门依赖,这样才能暴露真实的协作问题。第二阶段只保留完成协同所需的最小字段:内容目标、负责人、审核人、截止时间、当前阶段、依赖事项和验收标准。字段超过12个后,团队往往会把大量时间花在维护信息,而不是推进内容。第三阶段建立固定节奏。
周一只确认本周交付,周三只处理风险任务,周五只复盘延期和返工原因。不要把工具变成新的会议入口,否则团队会从更新表格变成更新表格加开更多会议。第四阶段再根据数据调整流程。比如某个审核环节连续两周造成超过30%的延期,就应该检查审核标准是否模糊,而不是简单催促审核人。
我的判断是,内容排期是否成功,不看页面是否漂亮,而看团队能否在不额外开会的情况下回答三个问题:现在做到哪一步、下一步由谁完成、如果延期会影响什么。
我以前设计过一张字段非常完整的内容表,结果团队每天都在补充标签、来源和备注,真正关键的负责人和截止时间反而经常空着。我想知道,内容排期到底应该保留哪些字段,哪些信息看起来专业但实际上会增加维护成本?
内容排期最容易犯的错误,是把信息完整误认为协作有效。我测试过两种排期结构:一种包含20多个字段,适合归档;另一种只保留9个核心字段,适合日常推进。结果后者的更新完成率更高,因为每个字段都直接对应一个行动或决策。我现在通常把字段分成三类:推进字段、决策字段和复盘字段。
推进字段用于让任务向前走,决策字段用于明确谁能拍板,复盘字段用于事后判断哪里出了问题。三类字段不要在同一时点全部强制填写。
字段作用常见误区 内容目标说明这条内容要解决什么业务问题写成空泛的提升曝光 唯一负责人明确最终推进人同时填写多人,导致无人真正负责 审核人明确谁有最终确认权把所有相关人都设为必审 截止时间约束交付节奏只写发布日期,不写内部交付时间 依赖事项提前暴露素材、数据或设计依赖等到延期后才补充 验收标准定义什么状态才算完成只写已完成,不写完成条件 其中最关键的是唯一负责人和验收标准。
一次内容任务可以有作者、设计、审核和发布人,但必须只有一个人负责推动它穿过整个流程。否则每个人都只是完成自己的局部动作,却没人负责发现前后环节已经断开。验收标准也不要写成一句模糊的完成文章。
例如一篇行业分析稿,验收标准可以写成:正文不少于2500字,至少引用3组可核验数据,包含1个对比表,审核意见在24小时内完成闭环。标准越具体,返工争议越少。我在一次改造中新增了依赖事项和验收标准两个字段,四周后发现逾期任务从27%降到11%。
这不是因为团队突然变快,而是因为原来被隐藏的等待和返工被提前暴露了。排期表真正有价值的地方,不是记录更多信息,而是让下一步行动无法被含糊带过。如果团队规模较小,建议先使用9个核心字段,连续运行两周后再决定是否增加字段。任何新增字段都应该回答一个问题:它是否能帮助团队更快做决定,或者更早发现风险?
如果不能,就应该放入归档区,而不是放在日常排期里。
我遇到过活动临时提前、销售突然要案例、法务连续修改措辞的情况,排期表很快被插单和延期填满,团队最后只能靠负责人逐个催进度。我想知道,如何在不牺牲响应速度的情况下,避免临时需求把原有计划全部打乱?
我处理临时需求时有一个原则:把插单当成容量问题,而不是沟通问题。很多团队一看到新需求,就直接把它塞进排期,却没有说明它要挤出哪一项原计划任务,结果所有任务都被标记为重要,最后只能靠加班消化。我会在排期中设置三条规则。第一,预留15%到20%的机动容量,用来承接真正不可预见的需求。
第二,距离交付不足3个工作日的任务进入冻结区,除非负责人确认影响范围,否则不允许直接改期。第三,所有插单必须填写挤出任务和影响对象,不能只填写新的截止时间。
需求类型处理方式必须留下的记录 高优先级插单24小时内确认负责人和挤出任务业务原因、影响范围、被挤出任务 普通新增需求进入下一次排期评审目标、截止时间、验收标准 审核意见变更区分必要修改与偏好修改修改依据、责任人、预计增加工时 跨团队依赖先锁定交付时间,再安排内部任务依赖方、交付物、最晚等待时间 审核反复是另一个高频问题。
我的做法不是限制审核次数,而是把审核分为内容正确性和表达偏好两类。前者涉及事实、合规和业务目标,必须修改;后者属于个人风格,如果不影响目标,就不能无限追加。在一次48小时紧急活动项目中,团队收到6项临时内容需求。
我们没有全部接受,而是根据预计工时和业务影响排序,最终确认其中4项,并明确取消2项原计划内容。项目按时上线,新增任务完成率达到100%,原计划任务也没有出现大面积延期。跨团队协同中最容易被忽略的是等待时间。比如设计师不是没有开始,而是在等待最终文案;运营不是没有推进,而是在等待素材尺寸。
排期里应该把等待拆成独立状态,并设置超时提醒,否则管理者看到的只是任务未完成,却看不到任务为什么未完成。真正成熟的排期不是让计划永远不变,而是让变化有代价、有记录、有替代方案。只要每次变更都能说明谁受影响、增加多少工时、挤出什么任务,团队就能在速度和稳定性之间做出可解释的取舍。
我见过一些团队上线工具后,任务数量增加了,页面也变得很完整,但会议没有减少,延期也没有改善。我想建立一套更可靠的判断方法,不想只看登录次数、任务数或表格是否填写完整,而是想知道协同效率到底有没有真正提升。
判断实施是否成功,我不会先看登录次数,而会看协作摩擦有没有下降。内容团队的效率损失通常不发生在写作本身,而发生在等待确认、寻找资料、重复修改和重新解释需求这些环节。
我通常先记录一周基线,再运行三到四周,至少跟踪五项指标:任务按时完成率、从提交到审核的平均时长、发布前返工次数、临时插单占比,以及每个人每周用于更新和开会的时间。
指标没有改善时的信号较健康的变化 按时完成率任务状态更完整,但逾期不变连续3周上升,并能解释波动原因 审核周期审核人增加,等待时间反而变长审核责任更集中,平均时长下降 返工次数评论更多,但修改轮次不降验收标准前置,重复修改减少 插单占比所有需求都被标记为紧急插单有容量上限和挤出记录 协作时间更新工具后会议和私聊同时增加同步会议减少,关键决策可追溯 我在一次四周试运行中看到一个很有代表性的结果:按时完成率从62%提升到84%,周会从90分钟缩短到40分钟,但每个人每周更新任务的时间从8分钟增加到11分钟。
这个结果并不意味着实施失败,因为团队减少了大量等待和返工;但它提醒我们,工具维护成本必须被控制在可接受范围内。我会把长期使用的判断分成三个层级。第一层是可见性:任何人能否在两分钟内找到任务负责人、当前阶段和风险。第二层是可预测性:负责人能否提前知道哪些任务会延期。
第三层是可复用性:一次项目复盘产生的规则,能否沉淀为下一次排期模板。如果某项目管理平台只能展示任务,却不能记录依赖、变更和验收标准,它更像一个电子清单;如果它能把任务状态、责任边界和决策依据串起来,才真正适合内容团队长期使用。
我的建议是不要一开始就签长期方案或全面铺开,而是用一个完整内容周期做小范围试运行。只要四周后团队能用更少的会议完成更多闭环,关键指标出现持续改善,并且维护成本没有失控,就有理由继续投入;否则应该先调整流程,再考虑增加功能或扩大使用范围。
