运营工具怎么落地?从内容排期讲清风险排查
目录

运营工具怎么落地?从内容排期讲清风险排查 | 九数云-E数通

eshutong 发表于2026年9月24日

运营工具怎么落地?从内容排期讲清风险排查

运营工具怎么落地,真正难的从来不是把内容排期表搬进系统,而是让每一条内容在发布前都能回答三个问题:谁负责、依据是什么、出错后谁能在多长时间内发现并止损。我在内容运营项目复盘中反复看到,团队最初往往把“效率提升”当成工具上线目标,结果排期看起来更整齐,临时改稿、素材错配、审批遗漏和数据失真却没有减少。更可靠的做法,是把内容排期当成一条可追踪的风险控制链路,再用工具承载这条链路。

一、先讲核心结论:运营工具不是排期表,而是风险控制系统

1. 工具落地的第一目标,不是让表格更漂亮

很多团队选择运营工具时,首先关注日历视图、颜色标签、批量发布和协同评论。这些功能当然有价值,但它们解决的是“看起来更方便”,并没有直接解决“内容是否应该发布”。如果一篇内容的选题来源、目标人群、事实依据、合规状态和最终责任人都没有被记录,工具只是把原来的混乱换了一个界面。

我更倾向于把运营工具的价值拆成三层。第一层是信息集中,解决文件散落、版本混乱和排期不可见;第二层是过程约束,解决任务没有负责人、审批没有节点和修改没有记录;第三层是经营判断,解决内容上线后无法追溯投入、转化和风险成本。

只有第三层建立起来,运营工具才不再是协作软件,而是运营决策基础设施。否则,团队可能只是把“微信群加表格加网盘”的工作方式,迁移成“系统加评论区加附件”的新版本。

2. 内容排期至少要覆盖六类风险

内容运营中的风险,并不只等于错别字或违规词。真正影响业务的风险通常分布在六个位置:方向风险、事实风险、合规风险、资源风险、执行风险和结果风险。它们发生在不同阶段,必须用不同的字段和检查动作承接。

  • 方向风险:选题与季度目标、业务阶段或用户需求脱节。
  • 事实风险:数据、案例、引用、产品能力或承诺缺乏可验证来源。
  • 合规风险:广告表达、版权素材、用户隐私和行业监管要求未被审查。
  • 资源风险:设计、视频、专家、渠道和预算没有提前锁定。
  • 执行风险:版本错误、发布时间错误、发布渠道错误或审批遗漏。
  • 结果风险:内容上线后没有监测异常,导致低效内容持续消耗资源。

如果工具只能展示“标题、负责人、发布日期、状态”,它最多覆盖执行风险的一部分。要真正落地,至少要让选题依据、风险等级、审批节点、素材状态、上线结果和复盘结论进入同一条记录。

运营工具怎么落地?从内容排期讲清风险排查

3. 一个可执行的判断公式

我在评估运营工具是否真正产生价值时,会看一个简单的公式:落地价值 = 被减少的风险成本 + 被节省的协作成本 + 被增加的决策质量 – 工具维护成本。

其中,协作成本比较容易计算,例如每周收集排期、追踪审批、整理发布数据需要多少小时。风险成本则不能只看已经发生的损失,还要看“本来可能发生但被提前阻止”的事件。比如,一张带有过期价格的海报在上线前被发现,系统没有带来直接收入,却避免了客服解释、用户投诉和渠道返工。

决策质量则体现在内容优先级是否更准确。一个能告诉团队“哪些内容值得继续做、哪些内容应该停止”的工具,通常比一个只会提醒截止时间的工具更有长期价值。

二、真实场景:为什么内容排期表越做越复杂,风险却没有下降

1. 典型团队的工作链路

以一个同时运营公众号、短视频、官网、社群和活动落地页的市场团队为例,月初通常会先在会议中确定主题,再由运营人员把选题填入表格。之后,文案在文档里写作,设计在另一个文件夹里制作素材,负责人在群里确认,法务或业务专家通过聊天消息提出修改,发布人员最后再把内容复制到各个平台。

这条链路的问题不在于任何一个环节不能工作,而在于信息在不同工具之间流动时没有统一的主键。标题可能被修改,文件名可能不一致,发布时间可能在群里调整,最终没有一个地方能完整回答“这条内容经历了哪些变化”。

当内容数量较少时,负责人可以靠记忆补洞。当每周需要发布三十到五十条内容时,记忆就会变成最大的单点故障。一个人请假、一个群消息被刷掉,或者一个素材链接失效,都可能让排期表与实际执行脱节。

2. 最常见的四种失控表现

第一种是“状态看似完成,实际没有完成”。排期中标记为“已发布”,但视频封面仍是旧版本,或者官网文章已经上线,社交媒体分发却没有跟进。第二种是“任务完成了,结果没有被归因”。团队知道某篇内容表现好,却不知道它来自什么主题、用了多少资源、由哪个渠道带来转化。

第三种是“审批完成了,发布条件却变了”。例如业务价格、活动时间或产品功能在审批后发生调整,但系统没有触发重新审批。第四种是“异常发生了,没人拥有处理责任”。评论区出现投诉、落地页转化突然下降或素材被平台限制时,大家都在等待别人处理。

这些问题有一个共同原因:工具记录了任务状态,却没有记录状态变化的条件。“已审批”不是永久有效的标签,“可发布”也不应只是一个人工选择项。

运营工具怎么落地?从内容排期讲清风险排查

3. 为什么“增加更多字段”不是解决办法

当团队发现风险后,第一反应通常是给排期表增加字段:目标、渠道、素材、文案、审核人、预算、关键词、链接、数据、备注……字段不断增加,填写质量却不断下降。

字段越多,不代表管理越细。一个字段如果没有对应的决策动作,就只是在增加录入负担。例如“风险备注”经常被写成“注意合规”“请确认数据”,这种信息既不能判断优先级,也不能指导下一步。

有效字段必须满足三个条件:填写时能帮助判断,流转时能触发动作,复盘时能产生结论。不能满足其中任何一项的字段,应当删除、合并或改为系统自动生成。

三、常见误区:运营工具为什么经常上线即失效

1. 误区一:先买工具,再寻找使用场景

不少团队先根据功能清单选择工具,再要求业务人员迁移流程。这种顺序容易产生“功能驱动流程”的问题:系统有什么字段,团队就填什么;系统有什么状态,团队就照着改。最后,工具看上去配置完整,实际仍然靠群聊和口头提醒推进。

正确顺序应该反过来。先挑选一条真实且频繁发生的业务链路,例如“公众号周更内容”或“活动推广内容”,把这条链路中的输入、判断、审批、产出和复盘全部画出来,再决定哪些步骤适合系统化。

2. 误区二:把排期日历当成流程管理

日历适合回答“什么时候发什么”,但不适合独立回答“这条内容为什么发、能不能发、发错了怎么办”。如果团队只依赖日历视图,容易把时间当成管理核心,把风险判断压缩到发布前最后几分钟。

我建议把日历看成一个展示层,而不是唯一工作台。列表视图应当用于检查缺失字段,流程视图应当用于追踪阻塞节点,数据视图应当用于分析投入产出。不同视图服务不同判断,不能要求一个视图完成全部管理工作。

3. 误区三:把“审批通过”理解成“永远安全”

审批通过只能代表内容在某个时间点、基于某一版资料获得许可。只要标题、数据、价格、利益点、素材或目标渠道发生变化,就有可能需要重新审批。

因此,系统中最好同时记录“审批版本”和“审批时间”。如果核心字段发生变化,状态应自动回退到“待复核”,而不是继续保持“已审批”。这项机制看起来不复杂,却能避免大量“拿旧审批覆盖新内容”的问题。

4. 误区四:只追踪曝光和点击,不追踪风险代价

曝光量和点击率是常见指标,却不能说明内容是否值得继续投入。一篇内容可能带来较高点击,但同时产生大量无效咨询;也可能获得不错互动,却因为事实表述不严谨而需要下架。

我通常会建议团队增加两类反向指标:一类是返工指标,包括修改轮次、延期次数、素材重做次数;另一类是异常指标,包括投诉量、平台限制次数、错误链接次数和上线后撤回次数。如果只奖励流量,不计算返工和风险成本,团队会被激励去制造短期数字。

运营工具怎么落地?从内容排期讲清风险排查

5. 误区五:把所有风险都交给最后一个审核人

审核人并不是风险垃圾桶。一个人在发布前同时检查事实、版权、合规、品牌表达、链接、渠道规格和排版,极容易形成形式审核。真正合理的方式,是让风险尽量前移:选题阶段检查方向,写作阶段检查事实,制作阶段检查素材,发布阶段检查版本,发布后检查异常。

风险前移并不意味着增加更多审批层级,而是把检查拆给最接近信息源的人。产品经理最适合确认功能事实,设计师最适合确认素材规格,运营负责人最适合确认目标和优先级,法务或合规人员则应处理真正需要专业判断的事项。

四、专业判断逻辑:先定义风险,再设计工具

1. 用“风险发生点”而不是“部门名称”拆流程

很多流程图按部门划分,例如市场部提交、设计部制作、业务部审核、法务部确认、运营部发布。这种划分方便汇报,却不一定方便解决问题。更好的拆法是按风险发生点划分:选题风险、资料风险、制作风险、审批风险、发布风险和复盘风险。

这样做的好处是,团队不会因为部门边界而忽略跨部门风险。比如业务部门只负责确认内容事实,却没有责任确认落地页链接;设计部门只负责交付图片,却没有责任确认图片中的价格是否与当前活动一致。

阶段关键判断建议记录字段不通过时的动作
选题是否服务当前目标和明确人群业务目标、受众、选题来源、优先级退回补充依据或进入备选池
写作观点和数据是否有来源资料链接、数据日期、引用负责人标记待核验,禁止进入发布队列
制作素材是否匹配渠道和版本素材地址、尺寸、版本号、版权状态退回修改并保留旧版本
审批内容是否满足发布条件审批人、审批时间、审批版本、风险等级回退到对应节点,而不是直接改为完成
发布渠道、时间、链接和文案是否一致发布渠道、实际上线时间、最终链接暂停发布或启动撤回预案
复盘结果是否支持下一次决策目标完成度、异常、投入、结论、后续动作关闭循环,不允许只填写数据不写结论

2. 设计风险分级,而不是一刀切审批

如果每一条内容都走同样复杂的审批流程,团队很快会产生审批疲劳。低风险内容被拖慢,高风险内容反而可能因为队列拥堵而被草率处理。

我通常会采用三档风险分级。低风险内容包括常规知识分享、已经验证过的固定模板和不涉及敏感承诺的日常内容;中风险内容包括产品能力说明、效果案例、活动利益点和外部数据引用;高风险内容包括医疗、金融、教育升学、价格承诺、用户隐私、竞品比较和未经验证的行业结论。

低风险内容可以采用抽检,中风险内容需要业务负责人确认,高风险内容则应增加专业审核和发布后重点监测。风险等级不是为了制造层级,而是为了把有限的审核能力用在最可能造成损失的地方。

运营工具怎么落地?从内容排期讲清风险排查

3. 把“可发布”拆成一组可验证条件

“可发布”是一个结果,不应由一个模糊状态直接决定。建议把它拆成若干布尔条件:目标已确认、事实已确认、素材可用、版权已确认、审批已完成、链接已测试、渠道规格已满足、负责人已确认。

在工具中,这些条件可以通过必填字段、状态规则或自动提醒实现。比如,内容如果选择了“活动促销”类型,却没有填写活动结束时间,系统应禁止进入发布状态;如果替换了核心数据字段,审批版本应自动失效;如果发布渠道包含短视频平台,却没有上传对应比例的封面,任务应回到制作阶段。

流程自动化最值得投入的地方,不是自动生成更多提醒,而是自动阻止明显不满足条件的内容继续流转。

4. 用数据模型保证复盘可以归因

如果每个渠道都用不同的命名方式,复盘时就很难比较。内容排期至少需要一个唯一内容编号,并把内容主题、内容形态、渠道、发布时间、负责人、投入工时和目标指标绑定在一起。

如果团队使用九数云等数据分析工具,可以将排期数据、渠道数据、线索数据和成本数据通过统一字段连接起来,建立内容运营看板。具体可以参考其官网资料:https://www.jiushuyun.com。这里的关键不在于“做一个看板”,而在于先统一内容编号、渠道名称、日期口径和转化定义。

例如,“线索数”究竟是表单提交人数、去重后的有效联系人,还是销售确认后的商机?如果口径没有统一,工具再强大,也只能把不同口径的数字放在一起展示,无法支持可靠决策。

五、具体案例:用内容排期看板发现“低效不是选题问题”

1. 案例背景与实施范围

下面这个案例采用样本推演方式呈现,数据用于说明方法,不代表某个企业的真实经营结果。假设一个B2B软件团队有6名市场与内容人员,每月计划发布40条内容,覆盖官网文章、公众号、短视频和销售支持材料。

团队过去使用一张共享表格管理排期,主要字段包括标题、负责人、发布时间和状态。连续三个月后,负责人发现两个问题:一是内容延期比例始终较高,二是官网文章带来的线索看起来不少,但销售反馈有效率不稳定。

第一次排查时,团队认为问题在于选题质量不够,于是增加了选题会议和热点收集。但新增会议并没有明显改善结果,反而让运营人员花更多时间准备汇报材料。

2. 第一步:把内容记录拆成“投入、过程、结果”

团队随后重新设计数据结构,将每条内容拆成三组信息。投入字段记录写作工时、设计工时、外部素材成本和参与人数;过程字段记录修改轮次、审批耗时、延期天数、风险等级和阻塞原因;结果字段记录曝光、点击、有效线索、异常反馈和复用次数。

这一步带来的最大变化,是团队不再只比较“哪篇内容数据高”,而是开始比较“哪类内容在什么成本下产生什么结果”。一篇看起来点击一般的产品教程,如果制作成本低、复用次数高、带来的销售咨询有效率较高,就可能比一篇热点内容更值得持续投入。

运营工具怎么落地?从内容排期讲清风险排查

3. 第二步:找到真正的延期原因

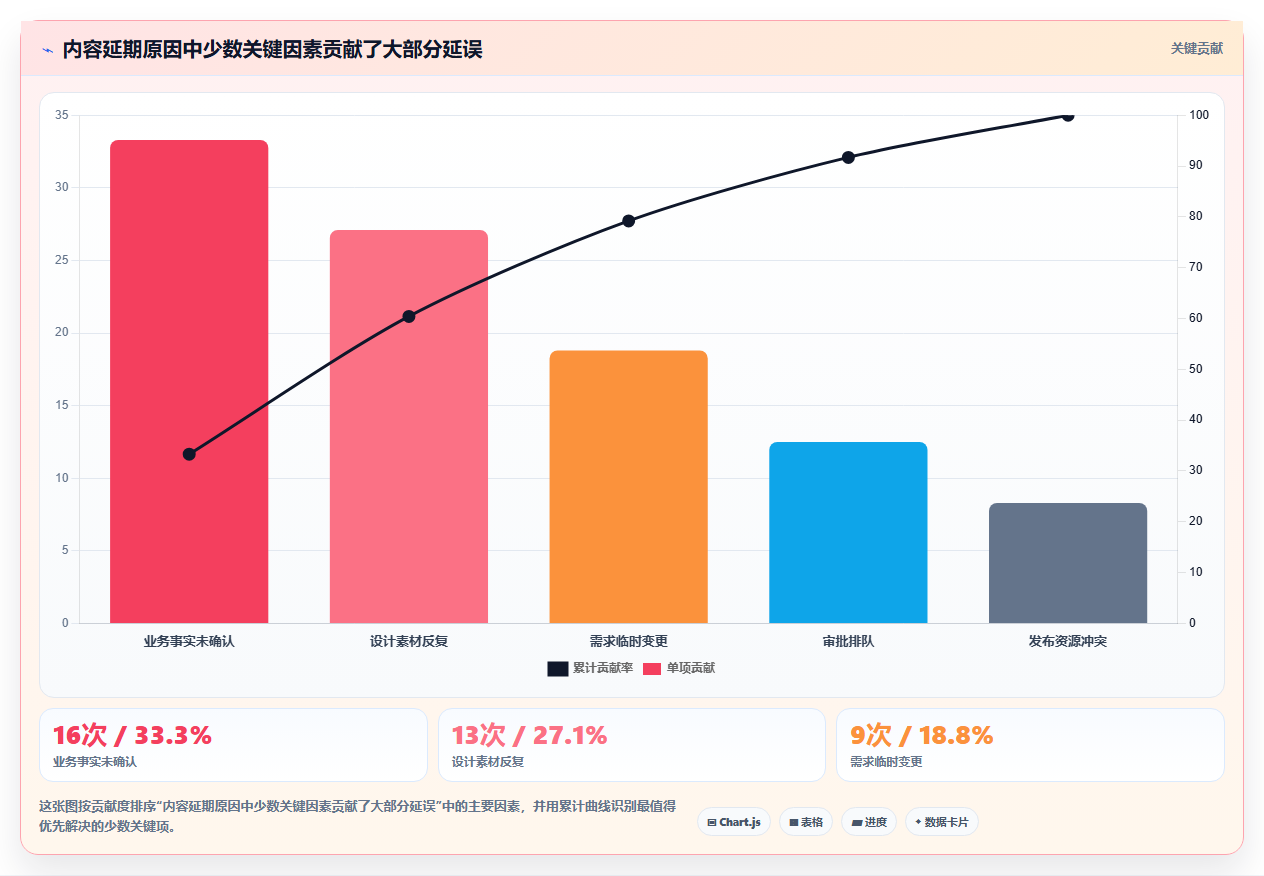

排期数据汇总后,团队将延期原因分为五类:需求临时变更、业务事实未确认、设计素材反复、审批排队和发布资源冲突。结果显示,表面上“运营执行慢”只占少数,真正造成延期的主要原因是业务事实确认和设计素材反复。

这说明原来的解决方案找错了位置。团队之前增加了发布时间提醒,却没有提前锁定事实确认人,也没有在制作前确认素材尺寸和渠道版本。提醒只能告诉大家“任务快到期了”,不能消除任务本身的阻塞原因。

于是,团队做了三个调整:选题进入制作前必须绑定业务确认人;设计任务必须写明渠道、尺寸和文案最终版;高风险内容提前两个工作日进入专业审核队列。

运营工具怎么落地?从内容排期讲清风险排查

4. 第三步:用结果数据验证调整是否有效

在情景模拟中,调整执行六周后,团队不再把“按时发布”作为唯一结果指标,而是同时观察按时率、返工轮次、审批耗时、有效线索率和异常事件数。假设按时发布率从72%提高到91%,平均返工轮次从2.1轮下降到1.2轮,审批平均耗时从26小时下降到15小时。

更重要的是,团队没有把所有内容都追求同样的效率。高风险内容的审核时间反而略有增加,但由于审核前移,发布后撤回和紧急修改明显减少。这个结果说明,工具落地不一定让每个单点都更快,而是让整个链路的总成本更低。

运营工具怎么落地?从内容排期讲清风险排查

六、不同情况下怎么行动:不要用同一套工具方案解决所有团队

1. 小团队:先解决可见性和责任归属

如果团队只有两到五名运营人员,内容量每月不超过三十条,不建议一开始就搭建复杂的多层审批体系。小团队最常见的问题是任务藏在聊天记录中、临时需求打断原计划、同一人承担多个角色。

这个阶段最值得做的不是增加表单,而是建立一张统一内容台账,并固定以下字段:内容编号、内容类型、负责人、截止时间、当前状态、阻塞原因、最终链接和复盘结论。

  • 所有临时需求必须进入统一入口,禁止只在私聊中确认。
  • 所有延期必须填写原因,不允许只修改截止日期。
  • 所有已发布内容必须回填最终链接和实际上线时间。
  • 每周只复盘三类内容:表现最好、返工最多、风险最高。

小团队的取舍是:牺牲一部分字段完整性,优先保证每条任务都有人负责、每个状态都可信。只要数据可信,后续再增加自动化才有意义。

2. 中型团队:重点解决跨部门协作和版本管理

当团队扩大到六至二十人,或者内容需要业务、销售、产品和法务共同参与时,最大问题通常不是没人做,而是每个人都做了一部分,却没有人掌握完整上下文。

中型团队应重点配置四项能力:统一内容编号、明确状态流转、审批版本留痕和阻塞原因分类。状态不宜过多,通常“待评估、待制作、制作中、待审核、待发布、已发布、待复盘、已关闭”已经足够。

如果状态超过十二种,成员往往会花时间猜状态含义,甚至为了让任务看起来推进而随意修改状态。状态设计的原则是:每个状态都对应一个明确的下一步动作,而且必须能回答“谁需要做什么”。

中型团队的取舍是:流程会比小团队更慢,但可追责性和可预测性更强。不要为了追求灵活而取消流程,也不要为了追求控制而让所有内容都走高风险审批。

3. 大团队或多品牌团队:重点解决口径、权限和数据归因

当内容团队跨区域、跨业务线或同时服务多个产品时,工具的难点会从“有没有流程”转向“流程是否一致”。不同团队可能使用不同的渠道名称、内容分类和线索定义,最终看板里的数字无法比较。

这个阶段需要先制定数据字典,再配置权限和自动化。数据字典至少应明确:内容类型如何分类,渠道如何命名,曝光、点击、线索和转化分别采用什么口径,哪些字段由系统自动生成,哪些字段必须由人工确认。

权限设计也不能只按部门分配。更好的方式是同时考虑数据敏感等级和任务角色。例如,普通运营可以编辑文案和排期,业务负责人可以确认产品事实,分析人员可以查看成本和结果,专业审核人员可以处理高风险字段。

大团队的取舍是:标准化会降低部分局部灵活性,但能换来跨团队比较、规模化复用和管理层决策的一致性。不要为了保留每个团队的习惯,牺牲整个组织的数据可比性。

4. 高风险行业:优先做审计留痕和发布后监测

如果内容涉及金融、医疗、教育、招聘、消费权益或用户隐私,工具落地的重点不应是发布速度,而应是证据链完整。每一次核心信息修改,都要能找到修改人、修改时间、修改原因和对应审批记录。

高风险内容还需要设置发布后监测窗口。对于活动价格、产品承诺和敏感行业表达,发布后至少要检查页面是否正常、链接是否有效、关键表述是否与审批版本一致,以及用户反馈是否出现集中异常。

高风险团队的取舍是:流程成本必然更高,但这不是工具效率低,而是业务本身承担了更高的错误代价。真正应该压缩的是等待和重复沟通,不是必要的专业判断。

七、落地实施步骤:用四周完成第一轮验证

1. 第一周:只选一条高频链路

不要一上来覆盖所有渠道、所有内容类型和所有历史数据。建议选择一条每周都在发生、参与者相对固定、问题也比较明显的链路,例如“公众号周更内容”或“活动推广素材”。

第一周要完成的不是系统配置,而是流程访谈。分别询问选题人、写作者、设计师、审核人和发布人:他们需要什么信息、最常被什么事情打断、哪些环节最容易返工、出错后如何处理。

最后输出一张“当前流程图”和一张“风险清单”。当前流程图描述实际发生的流程,不要写成理想流程;风险清单则按发生概率和影响程度排序,先处理高概率高影响事件。

2. 第二周:建立最小可用字段和状态

第二周只配置必要字段。建议最小字段包括内容编号、标题、内容类型、业务目标、目标人群、渠道、负责人、截止时间、风险等级、素材链接、审批版本、实际上线链接和复盘结论。

字段配置完成后,拿过去一个月的十条真实内容进行回填测试。测试重点不是能不能填完,而是能不能从记录中还原每条内容的完整过程。如果回填时频繁出现“找不到来源”“不知道谁审批”“无法判断哪个是最终版”,说明流程仍有缺口。

3. 第三周:配置两到三个关键规则

自动化不宜一次配置太多。第一批规则建议围绕最容易造成损失的地方展开:

  1. 截止时间临近但仍未进入制作或审核状态时,提醒负责人和上级负责人。
  2. 核心字段发生变化后,自动将审批状态改为待复核。
  3. 高风险内容在缺少审批版本或最终链接时,禁止进入已发布状态。

规则上线后要观察误报和漏报。提醒太多会造成成员忽略通知,限制太严会迫使成员绕开系统。理想状态不是让系统“管住所有人”,而是让系统拦住最明确、最昂贵的错误。

4. 第四周:用复盘决定是否扩大范围

第四周不要只汇报“系统使用率达到多少”。更有价值的是回答四个问题:延期是否减少,返工是否减少,风险是否更早暴露,复盘是否能够支持下一次排期。

如果只有登录人数增加,延期和返工没有变化,说明工具可能只是成为新的填表系统。如果按时率提高但风险事件增加,说明流程可能为了追求速度而削弱了审核。如果数据更加完整却没有任何决策变化,说明看板指标与业务动作没有绑定。

运营工具怎么落地?从内容排期讲清风险排查

八、工具选型与方案取舍:功能多不等于适合落地

1. 判断工具是否适合,先看五个问题

第一,是否能建立统一内容编号并关联文档、素材、审批和结果。第二,是否能根据字段变化触发状态变化,而不是完全依靠人工维护。第三,是否能保留版本和操作记录,方便追溯。第四,是否能导出结构化数据,支持后续分析。第五,是否能让不同角色看到与自己有关的信息,而不增加无关干扰。

这五个问题比“有没有日历、有没有看板、能不能评论”更接近实际落地。日历和评论属于基础体验,真正决定运营管理能力的是数据结构、流程规则和追溯能力。

2. 低成本方案与专业方案的区别

方案适合团队优势短板优先解决的问题
结构化表格小团队、低频内容成本低、上手快、灵活版本和权限管理较弱统一入口和责任归属
项目协作工具中型团队、多角色协作流程、提醒、评论和权限较完整需要配置,维护成本上升状态流转和审批留痕
数据分析平台多渠道、重视经营分析的团队便于整合排期、渠道和转化数据不能替代前端协作流程归因、对比和决策支持
定制化系统高风险、强合规或超大规模团队流程和权限可深度定制建设周期长、投入高审计、权限和复杂规则

需要特别注意,数据分析平台和协作工具并不是互相替代的关系。前者更适合回答“结果如何、成本多少、趋势怎样”,后者更适合回答“谁在什么时候完成什么动作”。如果团队把两种能力混为一谈,就容易出现看板漂亮但任务推进困难,或者任务管理完整但无法解释业务结果。

3. 什么时候不应该立刻上工具

如果团队还没有明确内容目标、内容分类和负责人,或者管理层只是希望通过工具“让大家更自觉”,此时不建议立刻采购复杂系统。工具无法替代目标,也无法替代管理责任。

如果当前最大的瓶颈是资源不足,例如没有设计人员、没有业务审核人或没有稳定的数据来源,那么增加工具只会把资源缺口记录得更清楚,却不会自动填补缺口。

如果团队正在经历业务重组、渠道大幅变化或组织职责调整,也应先稳定一条最小流程,再做大规模配置。否则,系统刚上线,流程就已经失效,成员很快会对工具失去信任。

九、用指标判断是否真的落地,而不是判断系统是否被使用

1. 过程指标:看链路是否稳定

过程指标包括按时完成率、状态停留时间、审批平均耗时、字段完整率、版本错误次数和阻塞原因分布。这些指标适合每周查看,用于发现流程中的拥堵点。

过程指标不能只看平均值。例如平均审批耗时下降,可能是低风险内容比例上升,也可能是高风险内容被绕开了审批。因此,必须按内容类型、风险等级和渠道拆分,避免平均数掩盖问题。

2. 质量指标:看内容是否一次做对

质量指标包括平均返工轮次、发布后修改次数、错误链接率、撤回次数、投诉率和素材错配次数。它们反映的是“内容做对”的程度,而不是单纯的生产速度。

一个健康的运营流程,通常会出现这样的变化:低风险内容返工减少,中风险内容审批更加稳定,高风险内容虽然前置耗时增加,但发布后异常下降。如果所有内容的审核时间都下降,却没有质量指标改善,不能简单地认为工具落地成功。

3. 结果指标:看资源分配是否更准确

结果指标包括有效线索率、内容带来的商机数、销售采用次数、内容复用次数、单条有效线索成本和内容生命周期价值。不同类型内容不一定都直接带来线索,因此需要建立与内容目标匹配的评价方式。

品牌认知内容可以关注目标人群触达、搜索增长和后续访问;产品教育内容可以关注高意向页面访问和销售采用;活动内容可以关注报名、到场和转化;内部支持材料则可以关注销售使用率和客户沟通效率。

运营工具怎么落地?从内容排期讲清风险排查

十、最终行动清单:从下一条内容开始,而不是从下一次采购开始

1. 今天就能完成的四个动作

  • 给下一条待发布内容分配唯一编号,并把文案、素材、审批和最终链接放在同一条记录下。
  • 补充一个“阻塞原因”字段,不允许用“延期”代替真实原因。
  • 给内容标记低、中、高风险,并说明分级依据。
  • 把“已审批”改成带版本号和时间的状态,不再使用永久有效的审批标签。

这四个动作不依赖复杂系统,却能快速暴露当前流程的真实问题。如果连一条内容都无法完成统一编号、版本追踪和风险分级,直接采购更复杂的工具通常只会扩大混乱。

2. 下周应完成的一次小型复盘

选择最近发布的十条内容,统计它们的制作工时、修改轮次、审批耗时、延期原因、发布异常和实际结果。不要先评价个人表现,先寻找重复出现的系统性问题。

如果三条以上内容都因为同一个原因延期,这不是个人执行问题,而是流程设计问题。如果某个字段在十条内容中有一半为空,说明它可能没有明确用途,或者填写时机不对。如果复盘只能看到点击和曝光,却无法看到投入与线索,就说明数据模型还不完整。

3. 一个月后再决定是否扩大系统范围

当第一条链路稳定运行四周后,再决定是否扩展到短视频、活动、销售资料或其他业务线。扩展时优先复制规则,不要机械复制所有字段;优先复制风险判断,不要机械复制所有审批层级。

真正成熟的工具体系,应当允许不同内容类型拥有不同流程,但仍然使用统一的内容编号、风险等级、结果口径和复盘结构。这样既保留业务差异,也能让管理者看到组织层面的共同问题。

我对运营工具落地的最终判断是:好的工具不是让团队看起来更忙,而是让不该发生的返工更少,让必须做出的判断更早出现,让每一次内容投入都能留下可复用的证据。内容排期只是入口,风险排查才是价值核心。下一步不必先问“买哪款工具”,而应先拿出最近十条内容,画出真实流程、标出风险发生点、统一数据口径,再用最小可行的规则跑完一个月。只有经过真实业务验证的工具,才值得被扩展成团队的长期运营系统。

常见问题解答(FAQ)

1. 运营工具落地时,应该先选工具,还是先梳理内容流程?

我准备把内容排期从表格迁移到某项目管理工具,但团队里有人认为工具功能越多越专业,也有人觉得先把流程理清更重要。我想知道,怎样才能避免买完工具后没人愿意用,最后只是把原来的表格换了个地方存?

我的判断是:先梳理最小可运行流程,再选工具。运营工具落地失败,通常不是功能不够,而是团队还没有统一“什么任务必须被记录、谁在什么时间做决定、出现风险后由谁处理”。我参与过一次28人的B2B内容团队迁移,起初团队花了两周比较字段、视图和自动化功能,却没有先定义内容从选题到发布的责任边界。

上线后,任务看似全部进入系统,但编辑不知道什么时候算完成,负责人也不知道延期要不要升级,最终只是把混乱从共享表格搬到了平台里。后来我们把流程压缩成六个状态:待评估、已立项、制作中、待审核、待发布、已复盘,并给每个状态只配一个进入条件和一个退出条件。

三周试运行后,按期完成率从72%提升到91%,更关键的是,延期风险平均提前了3.4天暴露。

落地方式常见结果我的建议 先买工具再讨论流程字段越来越多,任务状态越来越复杂只适合流程已经稳定的团队 先画完整大流程规划周期长,团队迟迟不开始容易陷入流程设计过度 先跑最小流程两周内暴露真实阻塞点最适合首次落地和团队协作 我建议先做一个两周试点,只覆盖一个内容类型、一个负责人和一个发布渠道。

工具里至少保留标题、内容类型、负责人、截止时间、审核人、当前状态、风险等级和下一步动作八个字段,其他字段等真实使用后再增加。判断工具是否真正落地,不要看登录人数或创建了多少任务,而要看三个指标:延期风险是否更早出现,跨角色等待是否减少,复盘时能否还原问题发生在哪个环节。

工具只是载体,真正的落地标准是团队开始用同一套信息做决定。

2. 内容排期时,怎样系统排查延期、返工和发布失败风险?

我以前做排期时,主要盯着发布日期和负责人,结果经常到了最后一天才发现审核人没时间、素材不完整,或者渠道规则已经变化。我想建立一套更早发现问题的方法,而不是每周靠群里催进度。

我在实际排期中踩过最大的坑,是把“有截止时间”误认为“可控”。一篇内容即使写作只需要两天,如果需要产品、法务、客户和设计四方确认,真正的交付周期可能是九天。后来我把风险排查拆成四层:需求风险、产能风险、审核风险和发布风险。每层只问一个问题:这件事有没有可能在当前条件下被卡住?

如果答案是有,就必须在排期中增加风险等级和具体处理动作,而不是只在备注里写一句“注意跟进”。

风险层典型信号预警阈值处理动作 需求风险目标受众、关键词或转化目标仍在变化立项后48小时仍未确认暂停写作,先锁定验收标准 产能风险同一负责人同时承担多个高优先级任务未来7天有效工时使用率超过85%调整负责人或拆小交付物 审核风险审核人只有一位,且没有替补审核窗口少于2个工作日提前预约并设置备选审核人 发布风险素材、链接、渠道规则尚未验证发布前24小时仍有关键项为空建立发布前检查清单 我曾经处理过一批每月40篇内容的排期,表面上没有人超负荷,但所有深度文章都集中在同一位行业专家审核。

结果不是写作环节延期,而是审核环节连续堆积,最后七篇内容一起推迟。真正的瓶颈不是任务数量,而是关键节点只有一个人。因此,我会在排期表中增加一个“关键依赖”字段,并强制填写依赖对象、预计完成日和替代方案。只要一篇内容依赖外部人员、外部数据或临时素材,就不能被标记为低风险。

我还建议每周做一次15分钟的风险会议,只讨论红色和黄色风险,不逐条汇报所有任务。红色风险指会直接影响发布日,黄色风险指当前还能通过调整资源解决。这样做的价值,是把会议从进度播报变成决策会议。

3. 运营团队如何设计项目管理工具的字段和视图,避免系统越用越复杂?

我见过不少团队上线后不断增加字段,最后一个任务要填十几项信息,编辑为了省事开始随便填写,管理者看到的报表反而更不可信。我想知道,哪些字段真的值得保留,哪些内容应该放到评论或附件里?

我的经验是:字段不是越多越专业,而是要服务于一个明确决策。如果一个字段不会影响负责人分配、优先级调整、风险判断或复盘分析,就不应该放在创建任务的必填区域。我参与过一次系统优化,原来一个内容任务需要填写20多个字段,平均创建时间约6.5分钟,关键字段缺失率达到31%。

我们把字段压缩到8个,并把背景资料、讨论过程和参考链接分别放入描述、评论和附件,创建时间降到2.2分钟,关键字段缺失率降到8%。

字段是否建议保留原因 内容标题保留用于识别任务和搜索 内容类型保留影响工作量和审核路径 负责人保留明确唯一交付责任人 截止时间保留支持排期和延期预警 审核人保留提前暴露审核依赖 风险等级保留帮助管理者筛选重点任务 关键词数量谨慎保留只有会影响资源或验收时才有价值 参考链接不建议必填适合放描述或附件,避免阻碍建任务 视图设计也要克制。

普通执行者只需要看到“我负责的任务、即将到期任务、等待他人任务”;负责人需要看到“本周风险、审核堆积和资源冲突”;管理者才需要看到按内容类型、渠道和负责人汇总的全局视图。我通常会把“等待他人”单独做成一个视图,因为很多延期并不是执行者没有工作,而是任务已经交给别人却没有被显性标记。

这个视图比单纯的逾期列表更有价值,因为它能在逾期发生前暴露等待时间。还有一个容易被忽略的规则:不要把所有过程信息都结构化。结构化字段适合稳定、重复、需要统计的信息;变化频繁、需要讨论的信息,应放在描述、评论或附件中。否则系统会变成表单,而不是协作工具。

4. 运营工具上线一个月后,应该用哪些指标判断它是否真的有效?

我们已经把内容排期和任务协作迁移到某项目管理平台,但现在只能看到任务完成数量,无法判断效率到底有没有提升。有些任务显示按时完成,实际上经历了多轮返工,我想知道上线后的复盘应该重点看什么。

我不建议用登录人数、任务数量或完成率作为唯一判断标准。这些指标只能说明团队使用过工具,不能说明工具帮助团队减少了等待、返工和失控。我在一次上线复盘中发现,团队的按时完成率从78%提升到89%,但内容返工率几乎没有变化。继续拆分数据后才发现,真正改善的是任务提醒,真正没有改善的是需求确认和审核等待。

也就是说,工具解决了“记得做”,却没有解决“做什么才算对”。

指标计算方式建议关注点 风险提前量风险被标记时间减计划发布日是否至少提前2个工作日暴露 等待占比等待他人时间除总周期是否存在固定审核瓶颈 返工率发生重大修改的任务数除完成任务数需求和验收标准是否清晰 计划偏差实际完成时间减计划完成时间排期是否长期过于乐观 信息完整率关键字段完整任务数除任务总数报表数据是否足够可信 我会把上线后的复盘分成两个时间点。

第一个是第14天,只看使用阻力:哪些字段没人填,哪些状态没人更新,哪些提醒被忽略。第二个是第30天,看业务结果:延期是否减少,返工是否下降,审核等待是否缩短。如果某个指标没有改善,不要立刻增加自动化规则。先判断问题属于信息缺失、责任不清、资源不足,还是流程本身不合理。

例如审核等待过长,可能不是缺少提醒,而是审核人同时承担了过多高优先级任务。我最看重的指标是“风险提前量”。如果团队以前在发布当天才发现问题,现在能提前三天识别并调整,即使任务数量没有增加,工具也已经创造了实际价值。运营工具的核心回报不是让每个人看起来更忙,而是让管理者拥有足够的时间做选择。

最终是否继续投入,可以用一个简单标准判断:工具有没有让团队更早发现问题、更快完成决策、减少重复沟通。如果只有数据变多,却没有让决策变快,就应该先优化流程和字段,而不是继续购买更多功能。

读者评论

梁天佑

文章把内容排期和风险控制放在一起讨论,比较有启发。尤其是“审批通过不等于永久安全”这一点,很多团队确实容易忽略。建议实际落地时先从高频、易出错的内容类型试点,否则一次性改造全部流程,执行成本可能会很高。

钱沐阳

六类风险的拆分比较实用,特别是把结果风险单独列出来。现实中团队往往只关注是否按时发布,很少追踪返工、撤回和投诉。文中数据属于样本推演,不能直接当作行业结论,但用来帮助团队识别管理盲区还是有参考价值的。

彭景行

文章对“增加字段不等于管理变细”的判断很准确。我们以前的排期表也有很多字段,但没人根据填写结果采取行动,最后只是增加了维护负担。相比堆功能,我更认同先明确哪些字段能触发退回、复核或复盘,再配置工具。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营工具数据方法:用内容排期支撑系统搭建判断

运营工具数据方法:用内容排期支撑系统搭建判断

很多团队在选内容排期工具时,第一反应是比较模板数量、协作人数和页面是否好看,但真正决定系统能不能落地的,往往不 […]
运营工具能力清单:系统搭建需要覆盖哪些团队协作事项

运营工具能力清单:系统搭建需要覆盖哪些团队协作事项

运营工具能力清单,真正要回答的不是“系统里有没有任务、审批和报表”,而是一个团队从提出需求到交付结果的过程中, […]
运营工具怎么管?以客户管理为核心的系统搭建方案

运营工具怎么管?以客户管理为核心的系统搭建方案

运营工具越买越多,客户数据却仍散落在表格、聊天记录和员工个人笔记里,这通常不是“缺一套工具”,而是缺一条围绕客 […]
运营工具改造重点:从客户管理推进系统搭建

运营工具改造重点:从客户管理推进系统搭建

很多企业把“客户管理工具升级”理解成换一套更强的客户关系管理系统,结果上线三个月后,销售仍然用表格记录跟进,运 […]
运营工具决策指南:用系统搭建判断竞品监控方案

运营工具决策指南:用系统搭建判断竞品监控方案

运营工具决策指南:用系统搭建判断竞品监控方案 竞品监控最容易被误解成“收集竞品信息”。我在实际运营项目中见过不 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
