运营数据规划最容易出现的错位,不是“少埋了几个点”,而是采集方案已经上线,团队仍然回答不了业务问题。原因通常是规划从事件清单开始,而不是从业务决策开始:采集了点击、浏览、提交,却没有明确这些动作如何对应流程、指标如何计算、异常由谁解释。我的判断是,数据采集不是流程设计之后的技术补充,而是把业务流程变成可观察、可验证、可改进对象的一部分。

运营提出“想看用户行为”,还不是可执行的数据需求。它至少要继续回答:要观察哪类用户、要判断流程中的哪个问题、判断结果会触发什么行动,以及用什么口径确认行动是否有效。
例如,“看新用户转化”仍然太宽。更可执行的表述是:“观察首次访问商品详情的新用户,在七天内是否完成首次支付;如果详情页到加购的转化偏低,运营要判断是商品信息、价格表达还是流量人群不匹配。”后一个表述已经包含对象、路径、时间范围和可能的决策方向。
一个数据项如果不能关联到业务问题、流程节点或决策动作,就应该先进入待确认清单,而不是直接进入采集范围。这不是排斥未来分析,而是要求团队为采集成本和维护成本找到依据。
我通常把规划拆成六个连续环节:业务目标、待回答问题、业务流程、指标口径、采集定义、验收与使用。它们不是文档里的六个章节,而是六次逐层翻译:目标翻译成问题,问题落到流程节点,节点对应指标,指标需要数据证据,数据证据还要经过质量验证,最后进入实际决策。
这条链路的关键不是形式完整,而是每一步都能追溯到前一步。流程中没有的动作,不应凭空成为事件;指标解释不了业务决策,也不应因为“系统能采”就被列为核心指标。

流程设计回答“业务对象经历了什么”,数据采集回答“我们能否观察到这些变化”。两者不是单向关系。流程图能发现采集盲区,数据质量问题也能反过来暴露流程定义不清。
例如,业务流程写着“用户提交订单”,但系统里可能存在提交成功、提交失败、重复点击、支付后取消等不同状态。如果采集方案只设置一个“提交订单”事件,报表就可能把意向、成功和失败混成一类。反过来,如果团队发现无法区分失败原因,也应回到流程和系统状态定义,确认是否存在尚未描述的分支。
因此,规划的完成标准不应只是“研发已埋点”,而应是:业务节点可解释、指标口径可复算、数据质量可检查、结果有人使用。
运营整理需求时,常从报表列名或过往经验开始;产品把需求翻译成页面交互;研发依据交互实现事件;数据分析再把事件组合成指标。每个环节单独看都可能完成了任务,但如果没有共享的流程与口径,需求经过几次转译后就容易变形。
比如运营想知道“新客为什么没有完成首购”,产品可能理解为需要记录商品页点击,研发可能只记录页面曝光,分析人员则用支付订单数除以注册数。最终报表有数字,却可能无法判断是商品页信息不足、下单流程过长,还是注册用户根本没有进入购买路径。
这类问题并不一定来自技术能力不足。更常见的原因是需求只描述了“需要一个数据”,没有描述“数据要证明什么、在哪个流程环节产生、如何与其他数据连接”。
小团队常见的问题是流程和责任靠口头传递,事件命名不统一,需求变更后没有人维护历史定义。成熟团队则可能拥有多个系统和多个指标版本:同一业务动作分别进入客户端、服务端和交易系统,报表之间看起来都合理,却因数据源、去重方式或时间口径不同而无法对齐。
所以不能把“建立数据字典”当成适用于所有团队的万能处方。流程少、角色少的团队,先把核心路径和责任人说清楚,往往比建设复杂治理体系更有用;系统多、跨团队协作频繁的组织,则需要更明确的事件版本、指标口径、变更记录与质量责任。
为了说明规划逻辑,本文会使用“新用户首次购买”作为示例,并给出一组情景模拟数据。这些数字仅用于演示如何计算与定位问题,不代表任何企业的实际经营结果,也不应被用作行业平均水平或项目目标。
实际规划时,团队应优先使用自身历史数据作为基线。如果历史数据缺失或口径不稳定,第一阶段的目标应是建立可复算的基线,而不是先承诺某个提升比例。

“把页面点击都采下来,以后总有用”听起来很保险,实际会带来定义膨胀。每多一类事件,就多一份实现、验收、解释和维护成本;而低频、无决策用途的数据还会增加分析人员筛选噪声的负担。
更稳妥的做法是先写待回答问题,再反推最少的观测证据。例如,要判断用户在哪一步放弃购买,核心通常是关键流程节点的到达、成功、失败及必要的失败原因,而不是把所有装饰性点击都做成同等优先级。
我会把采集项分成三档:核心项直接支持当前决策;诊断项用于解释核心指标变化;探索项只有在成本可控、合规确认且有明确观察期限时才纳入。探索项到期后要复核,避免“临时加的字段”永久留在系统里。
页面是产品界面的组织方式,不等于用户完成任务的路径。一次业务动作可能跨页面、跨设备,甚至由线下人员或后台系统完成。只按页面罗列事件,会遗漏状态迁移、失败分支、异步结果和线下环节。
例如,订单支付可能在外部支付页面完成,用户返回客户端之前,支付状态已经由服务端确认。若只依赖页面回跳记录“支付成功”,就可能把真实完成的订单记成未支付。规划时要区分用户行为证据和业务结果证据,并确认哪一种系统记录更接近事实。
“转化率”至少需要明确转化对象、起点、终点、分母、去重方式和时间窗口。按用户计算、按会话计算、按订单计算,结果都可能不同;按自然日统计与按进入流程后的七天统计,也可能回答不同问题。
指标定义应当能被另一个分析人员复算。若团队成员需要通过私聊追问“这个报表里的新用户怎么算”,指标还没有真正完成定义。
测试环境里看到事件发出,并不代表生产数据可用。事件可能重复上报、属性为空、时序颠倒、对象关联错误,或者只覆盖某些客户端版本。只检查“有无记录”,相当于只确认管道里有水,却没有确认水量、方向和用途是否正确。
验收应同时覆盖触发条件、事件数量、关键属性、状态关联和业务结果对账。若指标用于经营决策,还要验证报表聚合结果是否能与订单、工单或其他权威业务记录解释得通。

“提升活跃”“优化转化”更像目标方向,不是分析问题。一个好的问题应允许数据出现不符合预期的结果。例如:“首次访问商品详情的用户,是否比直接进入结算页的用户更容易完成支付?”或者“提交订单失败是否集中在某类配送区域?”
问题必须能被数据推翻。如果无论结果如何,团队都只能说“用户情况复杂”,却无法改变任何决策,说明问题定义仍然太宽,或当前数据不足以识别差异。
流程图不必一开始就覆盖每个系统细节。先画出完成业务目标必须经过的节点,再标记成功、失败、等待、重试、退出和人工处理等分支。重点不是把图画得复杂,而是确认每个重要状态都能被区分。
我会在每个节点旁边问三个问题:这个节点发生时,业务系统里什么状态会改变?团队需要知道谁或什么对象发生了变化?如果该节点表现异常,哪类运营或产品动作会不同?若三个问题都没有答案,该节点可能暂时不需要作为重点采集项。
每个核心指标至少写明名称、业务含义、统计对象、分子、分母、去重规则、时间范围、数据来源和排除条件。对转化类指标,还要明确“起点群体”如何进入分母,以及终点事件发生在什么时间窗内。
例如,首次购买转化率可以定义为:在观察窗口内完成首次支付的目标新用户数,除以进入目标购买流程的新用户数。这个定义仍需补充“新用户”的识别依据、支付成功状态来源、用户重复身份处理方式,以及观察窗口是否按自然日或相对进入时间计算。
事件设计不是越细越好,而是要足以计算指标、解释变化和定位问题。一个事件通常需要明确事件名称、触发条件、触发端、业务对象、唯一关联标识、发生时间和必要属性。
属性要区分“计算必要”和“诊断有用”。例如,订单支付事件需要可靠的订单标识、支付状态和金额口径;渠道来源可能有助于诊断,但若来源标记不稳定,就不应把它当成核心分组依据。
正常路径只能说明系统如何按预期工作,异常路径才能检验定义是否经得起真实业务。至少要考虑重复点击、网络超时、重试、取消、支付失败、状态回补、跨端继续操作和后台人工修正。
以支付为例,用户点击支付不等于支付成功;支付成功通知也可能晚于用户返回页面。若采集定义没有区分“发起支付”“支付结果确认”和“订单关闭”,后续报表就可能把意向、处理中和完成混为一谈。
数据需求至少要有人负责业务定义、有人负责系统实现、有人负责数据验收、有人负责后续解释和使用。团队规模小时,一个人可以承担多个角色,但责任仍要明确;否则需求变更后,所有人都可能以为由别人维护。
如果使用结果会影响促销、用户触达或经营资源分配,还要说明决策频率和可接受的数据延迟。例如,日常复盘可以接受次日数据;需要实时阻断风险的场景则需要不同的采集与监控设计,不能用同一套时效要求。

业务方不必直接写技术字段,技术团队也不应独自猜测业务含义。映射表的作用是让双方围绕同一节点确认“为什么采、如何算、如何验”。以下表格以首次购买为示例,具体字段应由业务系统和实际流程决定。
| 流程节点 | 需要回答的问题 | 指标定义方向 | 采集证据 | 验收重点 |
|---|---|---|---|---|
| 进入商品详情 | 目标用户是否到达购买路径? | 进入详情的目标用户数及占比 | 详情页有效曝光或服务端页面访问记录 | 区分预加载、重复刷新与真实访问 |
| 加入购物车 | 商品信息是否促成进一步意向? | 加购用户数除以有效详情访问用户数 | 加购成功状态、商品标识、用户或会话标识 | 区分点击按钮与加购成功,检查重复操作 |
| 提交订单 | 用户是否完成下单所需操作? | 有效提交订单数及提交用户数 | 订单创建状态、订单标识、失败原因分类 | 排除草稿、重复提交和被系统拒绝的请求 |
| 支付确认 | 订单是否真正完成支付? | 支付成功订单数及支付用户数 | 权威支付状态、支付时间、订单关联信息 | 与交易记录对账,验证延迟回补与状态冲突 |
假设团队要分析新用户首次购买路径。第一步不是直接写事件,而是先限定业务范围:用户从何时被认定为新用户、首次购买是否只算成功支付、观察窗口多长、是否包含退款订单、跨设备身份如何处理。
以下示例暂定:观察对象是首次进入购买流程的新用户;终点是完成支付确认;以用户为统计对象;观察窗口为进入流程后的七天;退款情况另设后续指标,不在首购转化分子中倒扣。这里的七天只是演示口径,不是推荐所有业务都采用七天。
这样做的价值是把“新用户首购”从一个看似明确的词,变成团队可以复核的计算规则。实际项目中,窗口需要结合决策周期、业务履约周期和历史行为分布确定。
示例主路径为:访问商品详情、加入购物车、提交订单、发起支付、支付确认。每个节点都要考虑可能的中断或替代路径:用户直接购买、购物车后修改商品、订单创建失败、支付失败后重试、支付完成但页面未返回。
这一步决定了后续分析能否分辨“用户没有意愿”和“流程没有成功执行”。如果用户点击了支付按钮但支付状态最终失败,这与用户从未发起支付的原因不同,运营和产品的后续动作也不应相同。
假设核心目标是定位转化路径中的流失节点,采集集合可以围绕真实状态变化设计。事件名称应遵守团队命名规范,以下仅展示字段结构,不代表固定的命名标准。
{
"event_name": "payment_status_confirmed",
"occurred_at": "业务状态确认时间",
"user_id": "可用的内部用户标识",
"order_id": "订单唯一标识",
"status": "success 或 failure",
"failure_category": "适用时记录的失败分类",
"source_system": "产生该业务状态的系统"
}
这个示例把支付结果和页面按钮点击区分开。事件发生时间应反映业务状态确认时间,而不是分析平台收到消息的时间;若存在延迟回补,团队还要区分业务发生时间与入库时间,避免把数据延迟误判成转化延迟。
同样,不应为了未来可能分析而把不必要的用户信息塞入事件属性。采集字段应与业务目的相称,并按组织要求评估权限、保留期限和合规边界。

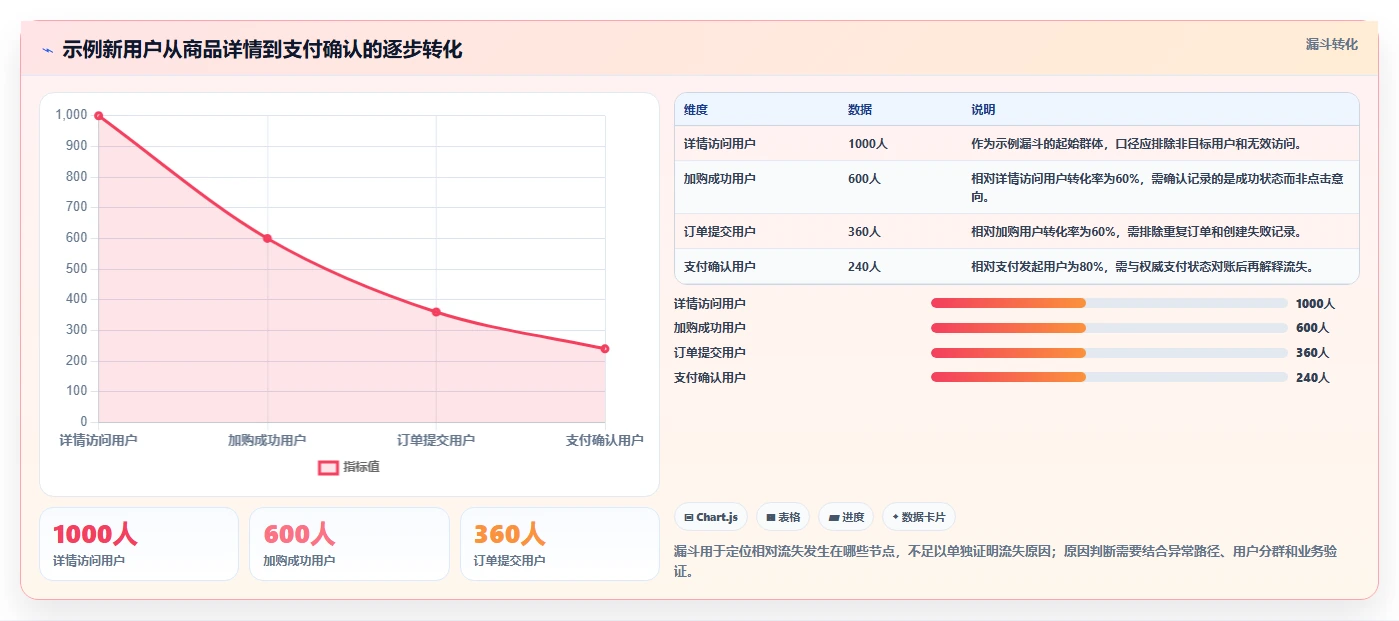

以下设置一组虚构的路径数据:1000名目标新用户进入详情页,600人加购,360人提交订单,300人发起支付,240人完成支付。数字仅用于展示漏斗计算,不代表真实企业数据,也不构成行业标准。
| 阶段 | 到达人数 | 相对上一阶段转化率 | 需要先排查的口径 |
|---|---|---|---|
| 进入商品详情 | 1000 | 起始群体 | 是否排除重复访问,是否只计目标新用户 |
| 加入购物车 | 600 | 60% | 是否记录加购成功,而非按钮点击 |
| 提交订单 | 360 | 60% | 订单创建失败是否被排除,重复订单如何处理 |
| 发起支付 | 300 | 约83% | 支付发起是否与订单一一关联 |
| 支付确认 | 240 | 80% | 支付成功是否来自权威业务状态,延迟如何处理 |
从这组模拟数据看,详情到加购、加购到提交订单的相对转化都是60%,提交订单到支付发起约83%,支付发起到确认支付为80%。这并不能直接说明哪个环节“有问题”,只能生成进一步验证的方向:确认节点口径可靠后,再按商品、渠道、设备、失败类型或新用户来源切分,并检查样本量与时间范围。
例如,若支付确认事件漏记,最后一步的流失会被夸大;若重复提交订单没有去重,中间环节的转化也可能被虚高。因此,先确认测量可信,再解释业务差异,顺序不能颠倒。

如果确认某一步存在异常,下一步不是立刻改页面,而是把观察转换成可验证假设。例如:“某类商品的详情访问到加购率偏低,可能与规格信息不完整有关。”随后应检查商品信息、用户反馈和同类商品差异,再决定是否调整内容,并预先定义改动后看什么指标、观察多久、哪些因素需要控制。
这样形成的闭环是:发现差异、核查数据、提出假设、执行调整、评估结果。数据采集只有进入这个闭环,才从“记录行为”变成运营能力。
验收不应只依靠开发者口头确认。围绕关键事件,至少检查触发、完整、唯一、时序和业务一致性。不同业务可以增加专项检查,但这五类足以作为多数流程规划的起点。
检查规则要尽量具体。与其写“确保数据准确”,不如写“在测试订单完成支付后,支付确认记录必须包含订单标识和成功状态;同一订单的重复通知不得增加成功订单数”。后者可以被执行,也能在出现差异时定位责任环节。
当转化率突然下降时,至少存在两类可能:用户行为真的变了,或者采集链路、系统版本、数据处理逻辑发生了变化。若质量监控没有覆盖事件量、属性缺失、状态延迟和系统版本,团队就可能把测量故障当成经营变化。

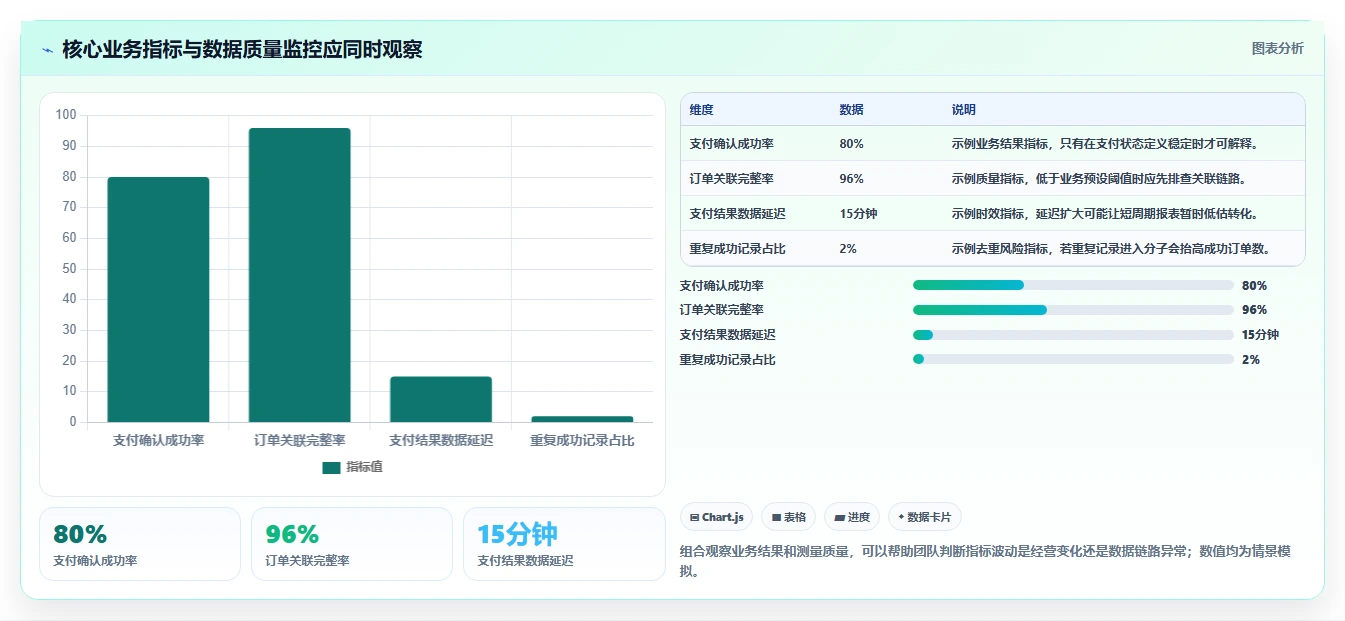

因此,核心指标旁边应有对应的质量观察项。例如支付转化率下降时,同时查看支付确认事件量、订单关联率、状态回补比例和数据延迟。只有质量状态稳定,业务解释才有基础。
角色边界可以按“定义、实现、验收、使用、维护”拆开。运营或业务负责人确认目标和指标含义;产品或流程负责人确认节点和状态;研发确认触发条件与系统来源;数据人员确认计算和质量验证;最终使用者负责把分析转成行动。小团队可以一人多责,但不能没有责任归属。
流程改版、指标口径调整、系统迁移、字段废弃,都可能改变历史数据的可比性。方案中应记录变更时间、影响范围、旧新定义以及是否需要重算。否则同一张趋势图可能把两个不同定义拼在一起,产生看似连续、实则不可比的结果。

人员有限、系统较少时,建议从一个高价值流程开始,例如线索跟进、首次下单或售后处理。先用一张表写清目标、问题、节点、口径、采集项和责任人,再选择少量关键事件完成验收。
小团队的主要取舍是覆盖面与执行成本。先覆盖能改变决策的节点,接受部分探索问题暂时没有数据;等核心流程稳定后再扩展。一次性铺开所有页面和报表,容易在需求维护上消耗本就有限的人力。
当用户、订单、客服工单、营销活动分别存在于不同系统时,事件数量往往不是首要矛盾。更重要的是对象能否稳定关联,系统之间的状态谁是权威来源,重复和延迟如何处理。
这类团队应先确认主数据标识、状态迁移规则和跨系统对账方式,再扩大指标范围。若用户标识无法可靠匹配,过早分析完整用户旅程只会制造虚假的精确感。
如果数据用于实时拦截异常、调整库存或触发服务,延迟本身就是业务指标,规划时需要明确可接受延迟、失败降级、重复触发保护和人工兜底方式。
如果数据只用于周度复盘,则不必为了“实时”引入高成本链路。实时系统的建设和运维成本应由决策时效价值支撑,而不能只因技术上可实现就默认需要。
新业务通常缺少历史基线,流程也可能持续变化。此时应区分已确认规则、待验证假设和临时口径,并为临时口径设置复核日期。先让采集方案支持最关键的验证,再根据真实使用情况逐步扩展。
试点阶段最重要的不是追求报表丰富,而是尽早发现定义错误、采集遗漏和流程理解偏差。数据量尚小时,人工抽样核对往往比搭建复杂自动化更能快速发现根因。

字段和事件越多,短期内能观察的角度可能越丰富,但长期也需要更多定义维护、质量监控、权限管理和变更同步。采集范围应优先满足当前决策与必要诊断,其余内容通过观察期限或复核机制管理。
对于“也许以后有用”的数据,不必一律拒绝,也不宜默认长期保留。可以设为探索项,明确用途假设、负责人、使用期限和到期判断;若期限内没有形成实际分析或业务动作,就评估是否下线。
拆分越细,越容易看到局部差异,但样本会变小,波动会变大,也更容易产生偶然结论。团队需要同时考虑决策粒度、样本规模、观察周期和数据质量,不要为了得到更多分组而牺牲解释可靠性。
若某个细分群体样本有限,先把它作为探索线索,而非立即据此调整预算或流程。更稳妥的做法是延长观察、合并合理分组、补充定性证据,或设计更明确的验证方案。
自动化能提升重复监测效率,但前提是规则已经清楚。定义不稳定时,自动化只会更快地产生难以解释的数字。新流程或高风险指标可以先通过抽样和人工对账验证口径,等规则稳定后再扩大自动化监控。
另一方面,人工核验也不能长期替代基础的数据质量机制。高频、关键、影响经营动作的指标,应逐步建立自动检查和异常提示;人工更适合处理复杂边界、抽样复核和规则变化后的确认。
在确认采集方案交付前,我会逐项检查以下问题。任何一项无法回答,都不一定意味着项目必须停下,但意味着风险需要被明确记录,并由相关责任人决定是否接受。

一份可用的数据规划,不是拥有最多事件名或最复杂的指标树,而是能沿着业务流程回答关键问题:发生了什么、在哪个节点发生、数据是否可信、团队准备采取什么行动,以及行动之后如何验证。
如果团队能快速报出很多数字,却无法解释口径、状态和后续决策,数据系统仍然只是信息展示层。反过来,即使第一阶段只覆盖少数关键节点,只要定义清楚、质量可检验、结果能进入行动闭环,就已经建立了可扩展的基础。
现在就可以选一条最影响业务目标的流程,找运营、产品、研发和数据相关人员共同梳理。先写出目标与待回答问题,再画流程节点和异常分支,接着定义指标口径、最小采集集合、验收方法与责任人。
完成后,先用真实业务记录或小范围测试验证定义是否成立,再决定是否扩大覆盖。不要先追求“全量数据化”,而要先证明这条流程中的关键数据能够被可信地采集、解释并用于决策。
运营数据规划真正的起点是决策,真正的中间环节是流程,真正的交付标准则是可验证的业务证据。把三者连起来,采集才不再是埋点清单,流程设计也才能从静态图纸变成持续改进的依据。


读者评论
从业务问题往回推采集项,比先列一长串事件更容易控制实现和维护成本。文中把目标、流程、口径、验收串起来,逻辑比较清楚。
转化率”需要明确分母、去重方式和时间窗口,这点很实用。口径不统一时,即使报表数字都能算出来,也很难比较或复核。
文章提醒不能只检查事件有没有上报,还要看重复、状态顺序和订单关联。实际验收如果能加入业务记录对账,确实更能发现影响结论的问题。
小团队先明确核心路径和责任人,成熟团队再补充版本与变更管理,这种分层建议比要求所有团队采用同一套治理流程更实际。
文中的转化率和风险评分明确标注为情景模拟,没有包装成行业基准。用自身历史数据建立可复算基线,也比直接承诺提升比例稳妥。
