一家店铺最容易出现的分工问题,不是“没有运营、客服或美工”,而是活动延期时每个人都做过一点,却没人对上线结果负责。岗位分工应该从经营功能开始:先确认店铺必须完成哪些工作、哪些环节最容易掉链子,再把任务和结果分别交给明确的人。团队规模决定一个人兼几项工作,但不能决定一项关键工作由谁最终负责。
店铺经营要解决的具体问题,才是岗位设计的起点。比如,当前最紧迫的是新品上架不及时、活动报名经常漏项、咨询转化低,还是发货异常反馈慢?这些问题对应的工作功能不同,团队需要承担的责任也不同。
如果先从“要不要招推广”“需不需要内容运营”开始讨论,很容易把岗位名称当成解决方案。岗位名称本身不会带来经营结果;只有当岗位对应明确的任务、交接关系和结果责任,它才是组织设计的一部分。

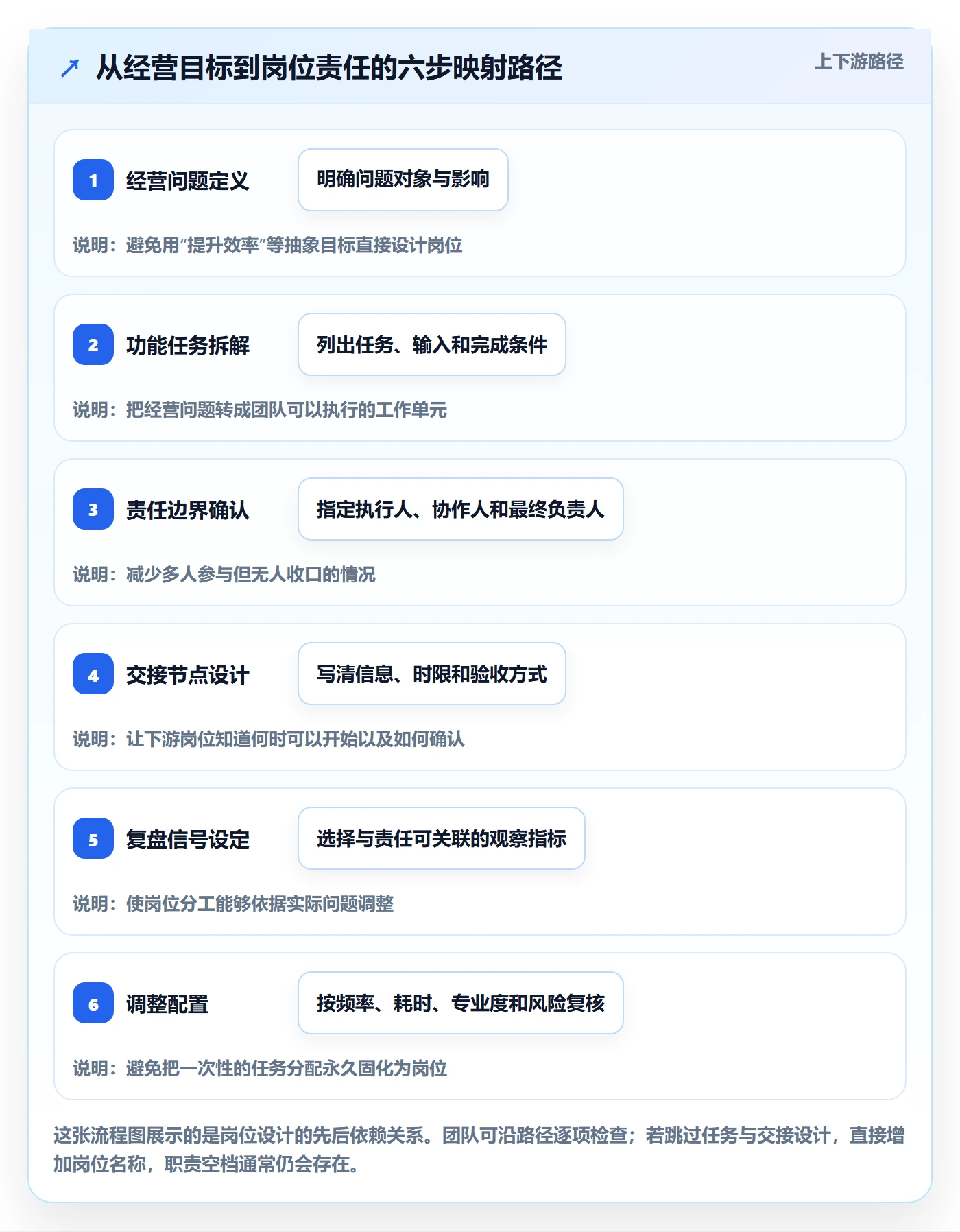

我的判断顺序是:经营目标 → 核心功能 → 关键任务 → 责任人 → 协作与交接 → 复盘指标。这套顺序适用于新团队搭建,也适用于已经有多人、却经常互相等待或重复返工的店铺。
岗位是组织里的角色,例如店铺负责人、商品运营或客服;任务是具体动作,例如核对活动价、更新详情页或回访退款客户;结果则是需要被检查的状态,例如活动按时上线、商品信息准确、异常订单及时处理。三者不能混成一句“负责店铺运营”。
一份能落地的职责说明,至少要回答四个问题:谁对结果负责,谁实际执行,谁需要提供信息或审核,出现异常时由谁作出取舍。若这四个问题答不出来,团队可能只是把工作分了名目,还没有真正完成分工。
小团队不需要为了看起来完整而设置一人一岗。一个人可以同时做商品维护和活动执行,也可以由店铺负责人兼顾经营分析。真正需要避免的是“多人参与、无人收口”:多人可以执行或协作,但每项关键任务应指定一个最终责任人。
这里的“唯一负责人”不是说只有一个人能做事,而是当出现延误、冲突或质量问题时,团队知道由谁组织处理、确认下一步。否则,工作会在“我以为你会跟进”和“我只负责其中一段”之间断开。

常见场景是:运营提交活动需求,设计出了素材,商品同事改了价格,仓库也收到促销预告,但没人负责最终核对库存、价格、链接和活动页面。每个人都完成了自己记得的部分,店铺却仍可能带着错误上线。
这类问题通常不是员工不努力,而是任务的边界停留在部门之间。任务发起人认为提交需求就结束,执行人认为素材交付就结束,管理者则以为上线前有人会检查。只列岗位职责,未定义交接条件,空档就会反复出现。
刚启动的店铺,首要任务可能是商品资料、基础页面、订单处理和售后响应;进入增长阶段后,内容产出、推广安排、活动节奏和数据复盘的复杂度会上升;多店经营时,又会出现共享设计、统一报表和单店经营责任之间的协调问题。
因此,岗位表不能只抄一份通用清单。相同的“运营”岗位,在一个店铺里可能主要做上新和页面维护,在另一个店铺里则要协调活动、投放、库存和经营分析。岗位名称相同,不代表职责边界天然一致。
多店铺团队里,有些工作可以共享,例如视觉规范、报表口径、素材归档和标准化的活动检查;有些工作必须落到具体店铺,例如商品结构判断、活动优先级、库存风险和单店结果复盘。把共享职能和单店责任混在一起,容易造成“公共支持做了很多,具体店铺没人盯结果”。
我建议先把每项工作分成两类:是否可以按统一流程批量处理,以及是否需要结合单店情况作判断。前者适合集中支持或模板化,后者必须明确到店铺负责人。这个区分通常比先争论团队要几个人更有用。
| 核心功能 | 常见任务 | 需要明确的责任边界 |
|---|---|---|
| 商品与货品管理 | 商品规划、上新、价格信息、库存协同 | 谁确认商品资料准确,谁处理缺货与价格异常 |
| 内容与页面表达 | 标题、详情页、活动素材、内容更新 | 谁提供商品信息,谁制作,谁验收和批准发布 |
| 流量与营销执行 | 活动计划、推广执行、渠道内容安排 | 谁制定目标,谁控制预算,谁核验上线状态 |
| 客户服务与用户反馈 | 售前咨询、售后处理、评价与问题反馈 | 谁处理个案,谁汇总重复问题并推动改善 |
| 订单履约与异常协同 | 发货跟进、异常订单、库存与供应链沟通 | 谁监控异常,谁联系相关方,谁通知客户 |
| 数据复盘与经营决策 | 目标追踪、问题定位、行动结果检查 | 谁统一口径,谁解释变化,谁决定后续动作 |
这张表是检查经营是否有缺口的功能地图,不是要求所有店铺配置六个独立岗位。若业务简单,几项功能可以由一个人承担;若某项任务频繁发生、专业要求高或出错代价大,再考虑拆成独立职责。

“内容运营”“商品运营”“活动运营”等名称有助于沟通,却不能代替任务说明。两个团队对“内容运营”的理解可能完全不同:一边负责短视频和直播,一边主要维护商品详情页。若不列清交付物、审核人和完成条件,岗位越细,反而越容易各自按不同预期工作。
更可执行的写法是具体到动作和完成标准。例如,不只写“负责活动页面”,而写“依据确认后的商品和价格清单制作页面,提交负责人校验链接、活动时间和库存信息,通过检查后发布”。
多人协作可以降低单点依赖,但多人共同“负责”往往会稀释责任。发生问题时,大家都能说明自己参与过,却不一定有人能判断影响范围、拉齐信息并推动修复。
可以把责任拆成执行、审核、协作和最终负责。执行人完成动作,审核人检查关键风险,协作人提供输入,最终负责人确认工作闭环。小团队不必每项任务都设四种角色,但至少要让“最后由谁确认完成”没有歧义。
“运营交给设计,设计交给商品,商品再交给仓库”是一条部门传递路线,不等于完整流程。每次交接都要写清楚输入是什么、什么时候交、接收方如何确认、缺少信息时找谁补齐。
如果运营交来的需求没有商品编码、活动时间或优惠规则,设计即使按时完成,也可能需要返工。流程质量不只看各岗位是否完成任务,还要看任务在交接时是否具备下游执行条件。
“一个运营最多管几家店”没有脱离业务条件的通用答案。商品数量、上新频率、活动密度、售后复杂度、渠道数量、数据自动化程度和跨部门响应时间都会改变工作负荷。店铺数量相同,维护工作量可能相差很大。
与其追求一个看似精确的店铺数,不如记录一到两周的任务量、等待时间、返工次数和突发处理时间。如果负责人长期只能处理紧急事项,例行复盘和预防性工作总被推迟,就说明当前配置可能已经超过实际承载能力。
销售结果受商品、价格、库存、渠道、服务和季节等因素共同影响。把所有结果都压给某个岗位,容易导致指标不可控,或者让员工只优化自己能看见的部分。例如,只看流量而不看商品承接能力,可能出现访客增加、库存或转化问题却没人处理。
指标应同时覆盖结果和过程。负责人可以关注经营目标,具体岗位则承担自己能影响的交付和质量要求。指标不是为了把每个动作都量化,而是为了判断问题发生在哪个环节、下一步由谁采取行动。

“提升运营效率”太宽泛,团队很难据此决定分工。把它改成具体问题,例如“新品从资料齐备到页面上线经常延迟”“活动前库存信息核对不及时”“售后重复出现同一类商品疑问”,才能找到对应流程和责任人。
一个好问题通常能说清对象、时间或频率,以及影响。这里不一定马上设定目标数值;在没有可靠基线时,先把当前状态记录下来,比直接拍一个改善百分比更稳妥。
以新品上线为例,工作可能从选品与商品信息确认开始,经过素材准备、价格和库存核对、页面发布,最后进入上线检查和销售反馈。先按链路列任务,才能看出前置条件、交接节点和容易遗漏的步骤。
在这一阶段,最好用“任务动词”写职责,例如确认、提交、制作、核验、发布、监控、复盘。像“负责店铺”“支持运营”这样的概括词,无法让团队判断任务是否已经完成。
一项工作可以有多个执行者,但最终责任人应当能够确认它是否达到完成条件。比如,设计负责制作图片,商品同事核对卖点和规格,店铺负责人确认页面与活动安排一致。责任人不一定亲自完成所有动作,但要能组织必要信息并处理未完成事项。
如果团队规模小,执行者和结果负责人可以是同一个人;若人员增加,则应明确审核和决策边界。避免把“主管审批”设置成所有细节的必经节点,否则主管会成为瓶颈,团队也会习惯把判断责任向上推。
交接条件就是下游岗位开始工作前必须拿到的信息。活动素材制作前,可能要确认商品、价格、活动时间、主卖点和素材尺寸;商品发布前,可能要核对标题、规格、库存、价格和链接状态。具体字段要按店铺流程决定,不必为了显得完整而加入没人使用的表格。
我通常会把交接条件分成“缺少就不能开始”和“可以后补但需标记”两类。这样既能阻止关键信息缺失时盲目开工,也不至于让非关键细节阻塞整个流程。
不是所有任务都值得单独设岗。是否拆岗,可以综合看发生频率、处理时长、所需专业能力、出错代价和相互依赖程度。高频、需要专门技能、错误会造成明显损失,或经常挤占其他关键工作的任务,通常更值得独立配置。
相反,低频且规则明确的工作,往往可以由兼岗人员按清单完成。若任务偶尔发生,但失败代价很高,也不一定要立刻设一个全职岗位;可以先增加审核、备份负责人或异常升级机制。
| 判断维度 | 需要观察的问题 | 可能的分工动作 |
|---|---|---|
| 发生频率 | 任务是每日发生、每周发生,还是活动期集中发生? | 高频任务优先评估专人负责或流程自动化 |
| 处理时长 | 是否长期挤占负责人用于经营判断的时间? | 拆分重复执行工作,保留判断责任 |
| 专业要求 | 是否需要持续积累技能,普通交接难以替代? | 考虑专业化岗位或集中支持 |
| 错误代价 | 错误是否会影响价格、库存、客户体验或履约? | 增加复核点、备份人或升级路径 |
| 协作依赖 | 是否常等待其他岗位提供信息或批准? | 定义交付时限、输入字段和决策权限 |
每个关键功能都应有可观察的信号,但不必追求指标越多越好。商品管理可以看上新任务完成情况和信息差错;内容工作可以看按期交付和返工;履约协同可以看异常处理时长;数据复盘则要检查发现的问题是否转成具体行动。
如果一个指标连续变化,却没有人负责解释原因或发起动作,它只是报表上的数字。真正有用的指标链路是:指标出现变化,负责人核实口径和原因,团队决定动作,再在约定时间检查动作结果。

下面用一家多品类线上店铺的新商品上架流程做示意。该案例不是对某个店铺实际经营数据的披露,也不代表所有平台的标准流程;它的用途是展示如何把任务、责任、交接条件和检查点写清楚。
假设团队有四个角色:店铺负责人、商品运营、内容设计和客服或履约协同人员。小团队里,这四个角色可能由两三个人兼任。分工的重点不是人数,而是每一步谁发起、谁执行、谁验收,以及异常由谁推动解决。
| 流程节点 | 输入条件 | 执行动作 | 最终确认 |
|---|---|---|---|
| 商品资料确认 | 商品编码、规格、价格、库存、核心卖点 | 商品运营核对资料完整性并标记缺项 | 店铺负责人确认上架优先级和关键经营信息 |
| 内容制作 | 已确认的商品信息、图片要求、页面结构 | 内容设计制作图片和页面文案,提交校对 | 商品运营核对规格和卖点,负责人确认整体呈现 |
| 发布前检查 | 页面链接、价格、库存、活动信息、商品状态 | 商品运营按检查清单逐项核对 | 指定负责人确认通过后发布或安排发布时间 |
| 上线后观察 | 商品页面可访问、订单和咨询开始产生 | 客服收集重复疑问,运营跟踪异常反馈 | 店铺负责人判断是否需要改页面、补货或调整安排 |
这张表刻意将“内容制作完成”和“商品可以上线”分开。素材交付只是一个中间产物,商品信息、价格、库存和链接状态通过检查,才代表流程达到发布条件。
如果商品资料缺失,执行人员不应靠猜测补齐,而应退回给资料责任人并标记缺项;如果价格和活动规则冲突,应暂停发布并升级给有决策权限的人;如果页面已上线但发现规格错误,则要明确下架、修正、复核和通知相关人员的顺序。
异常流程应回答三个问题:谁发现问题,谁有权暂停或回退,谁确认恢复。对高风险信息,宁愿在上线前多一次针对性复核,也不要让所有普通任务都经过层层审批。
为了判断流程是否值得调整,可以先建立一个两周观察表,记录每次上新所需时间、资料缺失次数、页面返工次数和上线后发现的错误。以下数据是假设团队用于测算的情景模拟,只用于说明如何比较,不是行业平均值,也不是某店铺的真实结果。
例如,团队假设每月处理二十次上新。若每次平均投入约三小时,资料不齐导致的返工率假设为百分之二十五,那么返工时间就值得单独观察。改进后,不要只看上架数量是否增加,还应核对返工、延误和上线错误有没有下降。

如果团队已经在多个表格和系统里记录任务、商品、订单与经营数据,可以考虑用数据分析工具整合口径和复盘视图。比如,九数云可以作为数据分析场景中的一种工具选择,用于汇总经营数据、观察指标变化;但它不能替代岗位职责定义,也不能自动解决谁来处理异常的问题。
更稳妥的做法是先定义想回答的问题,再判断工具是否能降低取数和核对成本。例如,团队想知道上新延误集中在哪个节点,就要先统一“任务开始”“资料齐备”“页面发布”等时间口径;口径不一致时,接入更多数据只会让错误看起来更精确。
工具选型也应看现有数据来源、维护能力、权限要求和使用成本。若团队每月只有少量任务,一张结构清晰的表格可能足够;若店铺、渠道和商品规模增加,且管理者反复花时间汇总数据,再评估分析平台的收益会更合理。
新品流程不宜只追踪“上架完成数”。完成数回答的是做了多少,不一定解释为什么晚、为什么返工或为什么上线后问题仍多。建议先选少量指标,把原因和结果串起来,再根据观察补充维度。
| 观察指标 | 它能回答什么 | 解释时要留意什么 |
|---|---|---|
| 资料齐备等待时长 | 前置输入是否经常延迟 | 区分等待内部确认与等待外部资料 |
| 页面返工次数 | 需求理解或内容校对是否存在问题 | 记录返工原因,不能把不同原因混成一个数 |
| 发布前检查完成率 | 规定检查动作是否真正执行 | 检查完成不等于检查有效,必要时抽查结果 |
| 上线后纠错次数 | 关键错误是否逃过发布前检查 | 区分信息错误、链接错误和后续经营调整 |

初创团队的首要目标通常不是把组织图做得复杂,而是确保商品信息、页面、订单、客服和异常处理没有无人负责的空档。负责人可以兼任经营判断与复盘,其他成员兼顾执行工作,但要把高风险动作的检查人写出来。
建议从一张任务责任表开始,不急于引入复杂流程工具。每周看一次未完成任务、重复返工和紧急插单,找出最常挤占经营时间的工作。如果问题只是偶尔发生,先补充清单或备份负责人;若长期占用大量时间,再评估是否拆岗。
业务增长后,负责人容易陷入“每天都在处理消息、却没有时间看经营”的状态。此时可以把重复执行的任务标准化,把需要判断的工作留给有决策权限的人。例如,活动信息整理可以模板化,活动优先级、毛利影响和库存风险则需要负责人参与判断。
这类团队可以先选一个工作量明显增加的功能试拆,而不是同时重组所有岗位。试行几周后,比较负责人时间分配、交付延误、返工和异常处理情况,再判断是否需要新增专职岗位或调整职责。
多店经营常见两种极端:每家店完全各自为战,导致素材、报表和流程重复制作;或者所有决策都集中到总部,单店负责人没有及时响应经营变化的权限。更可行的做法是集中共享工作,把单店结果责任留在明确的负责人手上。
例如,视觉规范、基础报表、通用检查清单可以共享;商品组合、单店活动安排、库存异常和客户问题的处理责任,则要有单店负责人持续跟进。共享服务要明确服务范围和响应方式,不能只说“总部支持”,却没有交付边界。
一个人承担多个角色时,问题往往不是工作不会做,而是几个角色同时要求“现在就处理”。可以把任务分成经营风险、客户或履约时效、计划内交付、优化类工作,并为每类设定基本响应规则。具体等级应按店铺业务和承诺时效调整,不必照搬其他团队的标准。
如果一个人既负责客服升级又负责活动执行,就要说明出现客户风险和活动截止时间冲突时,先处理什么、由谁接手另一项工作。岗位说明里只写“兼任客服及活动”而不写优先级,实际相当于把冲突留给个人临场承担。

当一项功能持续积压、经常影响其他关键任务,或要求的专业能力已明显超出兼岗人员的时间和技能范围,才需要认真评估新增岗位。还要检查是否存在流程设计问题:如果工作反复因为信息缺失返工,增加人手可能只是更快地制造返工。
新增岗位前可以先做一次小型容量盘点:每周任务数量、单项耗时、突发事项、等待和返工分别是多少;现有团队能否通过模板、权限调整或共享支持解决;新增人员能否获得足够稳定的工作量。这样能降低“岗位招到了,责任却没有定义”的风险。
如果任务发生不频繁、步骤稳定、错误影响可控,通常没有必要拆出专岗。采用一人多岗配合清单,成本更低,也更方便团队根据经营变化调整分工。
这种选择的代价是人员备份较少,一旦关键成员请假或离职,工作可能中断。因此,即使兼岗,也要保留共享文档、必要权限和备份联系人,避免流程知识只留在某个人的记忆里。
当某项工作持续占用大量时间,且专业积累能够明显减少错误或提高产出稳定性,可以考虑拆岗。例如,内容制作量大且规格复杂时,专门配置内容能力可能比让运营零散制作更合适;多店共同需要报表支持时,也可以评估集中分析支持。
拆岗会增加沟通和管理成本,不能只看执行效率。必须同时定义需求提交格式、优先级规则和验收责任,否则专业岗位可能被零散需求打断,经营团队也会觉得“发出去就没人管”。
价格、库存、促销条件、客户信息和履约承诺等环节,一旦错误可能造成直接损失或客户体验问题。此时应按风险设置复核点和操作权限,而不是简单追求速度。高风险任务可以设置双人复核,低风险重复动作则不必层层审批。
控制越多,流程通常越慢。因此,复核应集中在错误代价高、难以事后补救的节点,并为紧急情况设计授权路径。若所有事项都需要主管逐项批准,主管会成为瓶颈,团队也可能逐渐失去独立判断能力。
新渠道、新商品线或季节性活动可能短期改变工作重心。职责表可以稳定地说明谁对关键结果负责,但也要允许团队按阶段调整执行安排。固定责任不等于固定所有动作,更不意味着任何变化都必须重做组织架构。
可以每月或每个重要经营周期做一次轻量复核:哪些职责已经不再需要,哪些工作出现明显积压,哪些协作依赖需要重新明确。调整要基于实际工作记录和经营变化,而不是仅凭某一次紧急事件就长期增加岗位。
| 经营情况 | 优先方案 | 主要收益 | 必须承担的代价或风险 |
|---|---|---|---|
| 任务少且规则清晰 | 兼岗配合检查清单 | 人力安排灵活,管理成本较低 | 需维护备份人和流程文档 |
| 工作高频且专业要求高 | 拆出专职职责或专业支持 | 减少任务切换,积累专业能力 | 增加协作、排期和管理成本 |
| 错误后果明显 | 增加关键节点复核和权限边界 | 降低高风险差错概率 | 可能拉长流程,需要限定复核范围 |
| 多店且重复工作多 | 共享标准流程,保留单店负责人 | 减少重复建设,保持单店经营跟进 | 需统一口径和共享服务响应规则 |
| 工作量波动或季节性明显 | 采用阶段性协作与周期复盘 | 避免长期配置被短期峰值绑架 | 要提前安排临时支持和交接机制 |

收集真实任务。把近期两周发生的上新、活动、客服、履约、内容和复盘任务列出来。优先记录实际工作,不要先按岗位名称分类。
标记经营影响。判断任务影响销售机会、客户体验、履约稳定还是内部效率,并区分高风险任务与普通例行工作。
补齐负责人和协作人。为关键任务指定最终负责人,再标明执行人、所需协作和需要审批的事项。
写清交接条件。把下游开工前必须具备的信息、交付时间和验收方式写下来,避免靠口头提醒维持流程。
选择少量观察指标。先关注等待、返工、遗漏和异常处理,不要一开始就为每个岗位设计复杂绩效表。
安排复核日期。两到四周后检查新分工是否减少了空档或返工;如果没有改善,先找流程原因,再讨论增加人员。
每项核心经营功能是否都有明确负责人?
每项关键任务是否有一个最终责任人,而不是多人共同负责?
执行、审核、协作和决策权限是否区分清楚?
任务交接时,输入信息、交付时间和验收标准是否明确?
兼岗人员遇到多个任务冲突时,是否知道优先级和升级路径?
多店团队是否分清可共享的工作与必须落到单店的责任?
当前观察指标能否帮助定位问题,而不只是增加填表负担?
团队是否安排了复核时间,能依据实际负荷调整分工?
岗位表写得完整,不代表分工已经有效。更可靠的检验是:任务延误时,团队能否迅速找到卡点;发生错误时,能否明确谁来止损、谁来修正;经营结果变化时,能否把变化关联到可观察的工作环节,并在复盘后形成具体动作。
岗位分工不是把事情分给更多人,而是让每一项重要工作都有合适的责任边界。先按经营功能找缺口,再按工作量、专业要求和风险决定是否拆岗;先建立清楚的交接,再考虑工具和组织扩张。下一步可以从最近两周的真实任务开始,选出最常延误或返工的一条流程,写清负责人、输入条件、完成标准和异常处理人,再用一轮复盘验证它是否真正改善。
