erp数据录入场景解析:错误修正中的成本控制怎么处理
ERP里一条数量录错,表面上可能只要改一个字段;但如果这条数据已经进入审核、出库、对账或其他系统,真正花时间的往往不是“把数字改回来”,而是确认影响了谁、哪些单据要处理、库存和账务是否一致,以及怎样留下足够的修正依据。处理这类问题时,我不会先问“能不能直接改”,而会先问:错误走到了哪一步,继续沿用当前数据的风险有多大,哪种修正方式能以可接受的成本恢复业务和追溯关系。
直接覆盖错误值通常是操作步骤最少的方案,但它可能抹去原始状态、原因和处理依据;如果错误已经影响后续单据,改完一个字段也未必能让关联库存、应收应付或报表自动恢复。相反,撤回、冲销、重开或补充调整单看起来步骤较多,却可能更容易解释和复核。
因此,我把纠错成本分成两层看。第一层是看得见的处理成本,包括排查、修正、审批、复核和沟通工时;第二层是错误没有被完整修复时的潜在成本,例如重复采购、库存差异、延迟发货、月底对账返工或后续审计解释。只盯第一层,容易把“省下几分钟”误判成“整体更省”。
核心判断是:修正路径应由错误类型、单据状态、下游影响和追溯要求共同决定;成本控制的目标不是让每次修正动作最少,而是让错误被完整、可验证地关闭,同时减少重复发生。
企业可以先用下面的公式整理成本,不必一开始就把每个风险都折算成精确金额。公式的价值在于让业务、财务、仓库和系统人员看到,纠错并非只发生在录入岗位。
纠错总成本 = 发现与定位成本 + 数据修正成本 + 下游处理成本 + 复核与对账成本 + 协调等待成本 + 可量化的业务影响成本
如果企业还要比较预防投入是否值得,可以进一步估算预期损失:发生概率乘以单次影响,再乘以观察周期。需要注意,这是一种管理估算,不是会计确认金额;停线、延迟交付、客户影响等因素也应说明估值方法,避免和实际人工费用混在一起。

实际管理中,比较容易被忽略的浪费不是“录入员多用了几分钟”,而是同一问题被不同岗位重复排查:仓库先发现数量不符,财务月底又重新追查,系统人员再从日志中查一次,最后业务人员仍要确认原始单据。一个清晰的错误提报入口、明确的处理责任人和统一的影响清单,往往比单纯要求员工“录入更仔细”更能减少返工。
ERP的价值在于让业务对象和流程相互关联,因此录入错误也可能沿关联关系向后传递。采购入库数量会影响库存和应付核对;销售订单字段可能影响发货、开票或收入分析;物料主数据的计量单位、规格或分类设置,则可能被多张单据重复引用。
这并不意味着每个字段错误都会造成同等后果。错误是否扩散,取决于系统配置、企业流程、单据状态、接口同步方式和人员是否已经据此采取行动。草稿里的错误通常比较容易修正;已经审批、过账、出库或结账的数据,处理复杂度可能明显增加,但具体操作必须服从企业制度和系统规则。
我建议问题提报不要只写“数量错了”,而要描述错误从哪里进入、目前走到哪里、可能影响哪些对象。相同字段的错误,如果一个还在草稿中,另一个已经被下游系统接收,风险判断和修正路径就不同。
把这些信息一次收集齐,能减少“问一句补一条”的来回沟通,也能避免只修当前页面、遗漏关联记录的情况。
人工录入错误通常集中在数量、单位、日期、仓库或单据类型上。排查时要对照原始凭证和录入动作,不能仅凭当前页面判断谁输入错误,因为上游单据本身也可能有误。
批量导入错误需要区分模板字段映射错误、格式转换错误、重复导入和源文件本身错误。若一批数据共用同一套映射规则,逐条手工改数可能成本很高,也可能继续留下漏网记录,应先判断错误是否具有共同原因。
接口同步错误既要检查源系统,也要检查目标系统的接收状态、失败记录和重试规则。只修ERP中的源值,不一定会自动更新已同步的数据;贸然重新推送,也可能形成重复记录。

直接修改并非在所有场景都不合适。若数据仍是未提交草稿,系统允许修改,且没有其他岗位或系统据此行动,直接更正可能是合理的。但已审核或已过账记录是否允许覆盖、是否需要审批、是否应通过冲销或调整处理,都取决于企业流程和系统配置。
尤其是历史记录,如果覆盖原值后无法追踪改动前后的内容、操作人和原因,短期看似省时,后续遇到对账、复核或审计询问时,解释成本可能更高。“页面上改成功”不等于“业务链条已经修复”。
单条异常有时只是更大范围问题的第一个信号。若错误由固定模板、单位换算规则、导入脚本或接口字段映射造成,只修发现的那一条,其他记录仍可能带着相同错误继续流转。
处理时可以先问一个有边界的问题:这个错误是否具有可复用的共同条件?例如同一导入批次、同一操作人、同一物料、同一接口版本或同一时间窗口。若答案为是,就应评估同类记录范围;若没有共同特征,则不必无差别扩大排查,避免把核查成本无限放大。
人工复核适合高风险字段和关键节点,但它不是所有问题的通用解法。每增加一道复核,都增加等待时间和人工成本;如果复核人只看录入结果、不对照业务来源,复核可能只是重复确认同一份错误信息。
更有效的做法是让控制措施对应错误来源:格式问题用字段校验,映射问题用导入前验证,重复数据用唯一性检查,关键业务信息用来源凭证核对,跨系统问题用接口回执和异常队列监控。人工审核应聚焦规则无法自动判断的业务例外。
抽样检查可以作为低风险数据的监控方式,但不能自然替代全量校验。比如数量字段是否为负值、必填字段是否为空、单号是否重复,通常可以通过规则进行全量检查;而业务描述是否合理、特殊订单是否符合例外审批,则可能需要人工判断。
我通常把“机器能确定的规则”与“需要业务解释的例外”分开处理。前者尽量全量执行,后者再按风险分层抽查或复核。这样比单纯增加抽样比例更有针对性,也便于说明控制覆盖范围。

先判断错误属于主数据、业务单据、批量导入还是接口同步。主数据错误可能影响多张单据,需要先明确被哪些业务对象引用;业务单据错误要看是否已经审核或执行;批量导入要查同批记录;接口错误则需核对源端和目标端的实际状态。
错误分类的目的不是增加表单,而是避免把不同问题混为一谈。比如“物料计量单位配置不正确”和“某张入库单数量填错”,即使最终都表现为库存不符,根因与修正范围也可能完全不同。
状态名称会因ERP产品和企业配置而异,所以不能把某个系统的按钮或流程当成通用标准。实际核查应关注业务事实:是否已提交审批、是否已经过账、是否生成后续单据、是否已经出库或付款、是否完成期间结账、是否已经同步到其他系统。
可以将状态信息整理成一张影响清单,记录单据编号、状态、关联对象、业务动作、系统位置和确认人。若涉及财务结账、税务处理或企业内部审批,处理前应由相应责任岗位确认规则,不要由录入人员自行判断如何回滚。
影响范围评估不是越宽越好。先从直接关联单据、同批导入记录、同一主数据对象和相关接口记录开始,再根据检查结果决定是否扩大。若发现同一规则持续产生错误,应暂停继续导入或同步,并由有权限的人员确认恢复条件。
停止线的意义是防止错误继续扩散,不是要求所有相关流程无限期停摆。停止范围应尽量具体,例如暂停某批次导入、某个接口任务或某类单据;同时明确由谁判断问题已解决、何时恢复业务。
| 数据或单据状态 | 通常优先考虑的处理方向 | 必须核实的事项 |
|---|---|---|
| 草稿、未提交 | 按授权直接更正,并核对原始业务凭证 | 是否已经被其他岗位引用或导出 |
| 已提交、未执行 | 依流程撤回、退回或发起变更 | 审批记录、权限要求和关联单据状态 |
| 已过账或已执行 | 评估冲销、调整或受控补录等路径 | 库存、财务、生产及下游业务影响 |
| 已结账或已同步外部系统 | 先制定跨期间或跨系统处理方案,再执行 | 目标端数据、结账规则、审批与对账要求 |
表中的“处理方向”是判断框架,不是固定操作指令。企业应结合所用系统功能、内部控制制度及适用的财务业务规则,确认具体方式。特别是已经过账或结账的数据,不能只因为界面提供修改入口就跳过审批和影响评估。
纠错关闭不能只看字段是否变成正确值。至少要确认:原始错误和修正依据能够对应;目标单据状态符合流程;相关库存、金额或数量结果已复核;下游系统没有遗留旧值或重复记录;责任人和处理时间可查询。
对于影响范围较大的问题,还应记录同类数据是否完成排查、是否需要调整校验规则、是否需要通知相关岗位。否则,单条记录虽然修好了,导致错误的输入条件仍然存在。

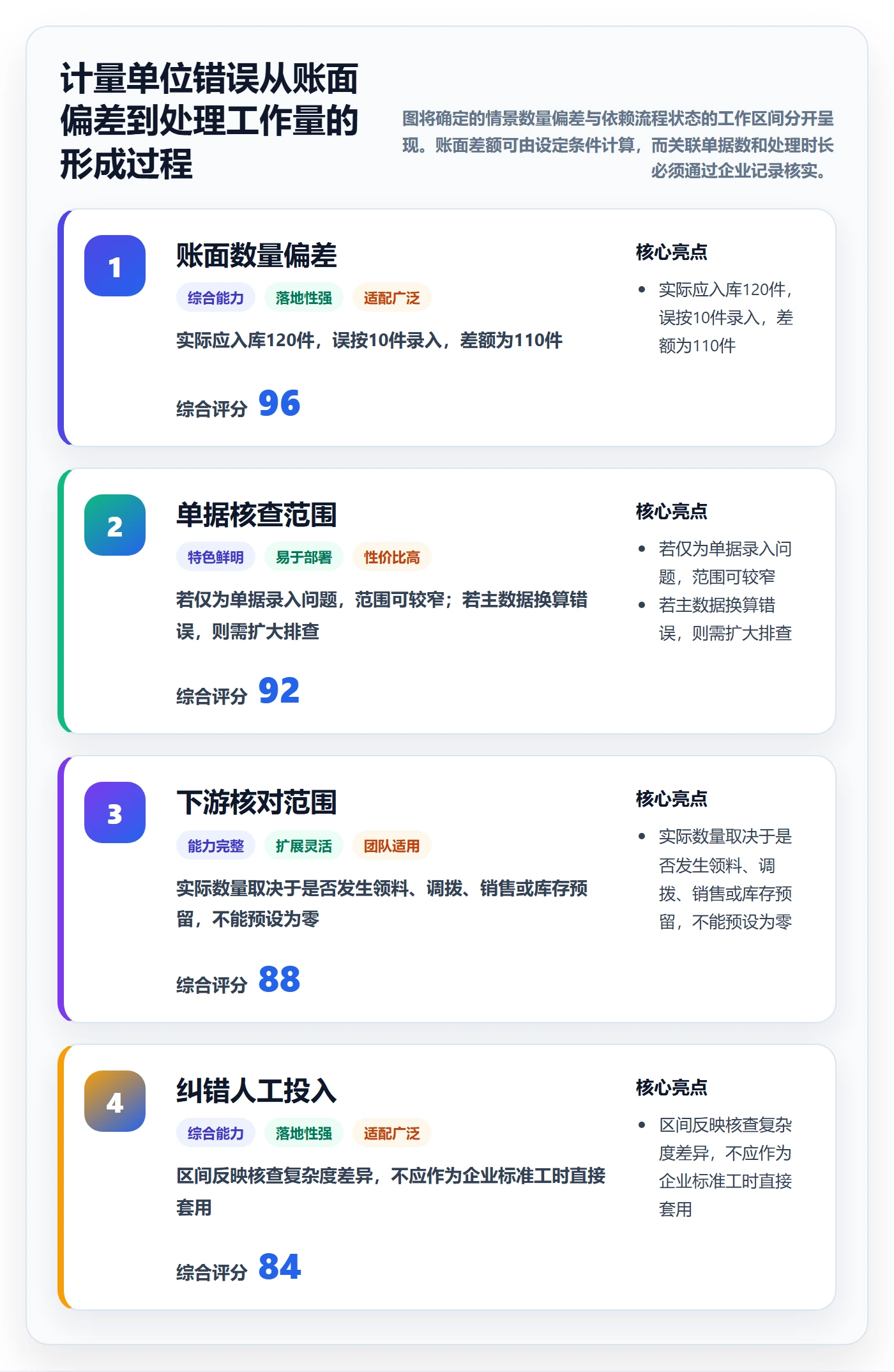

以下是一个用于解释判断方法的情景模拟,不是实际客户案例,也不代表行业平均数据。假设某仓库收货时,实际收到10箱物料,每箱12件;系统以“件”为库存基本单位,但操作人员在录入时把10箱当成10件,入库单已经审核,相关物料尚未全部发出。
系统库存因此可能比实际少计110件。此处的关键不是简单把库存余额加上110,而是先核实采购订单、送货凭证、单位换算设置和入库单状态。若问题源于操作人员把箱数误当件数,处理范围可能是一张单据;若单位换算配置本身错误,则同一物料的其他交易也可能受到影响。
调查时应先核对四类信息:原始收货凭证上的包装数量;物料主数据中的基本单位和换算关系;入库单上的录入单位与数量;入库后是否已经发生领料、调拨、销售出库或库存锁定。
如果换算关系正确,只是这张单据录入错误,修正重点在单据及其关联记录。如果换算关系本身错了,则不能只修这张入库单,还要排查该物料在相同配置生效期间的历史记录和后续交易。两种情形的范围不同,第一种做全量历史排查可能浪费资源,第二种只修当前单据又可能漏掉系统性问题。
继续使用情景模拟,假设相关岗位的综合人工成本按每小时100元估算。该费率只是为了演示计算口径,企业应替换为自己的工资、管理费用或内部标准费率。若处理过程包括核对来源0.5小时、定位状态0.4小时、按批准流程修正0.8小时、检查关联库存和下游单据0.9小时、复核留痕0.4小时,总计3小时,对应人工成本约300元。
如果只在页面上直接改一个数字,操作可能只需0.3小时,按相同费率约30元。但这30元并没有包含关联记录核对和追溯验证,不能据此认定直接修改节省了270元。正确比较方式是先把两种路径的工作范围拉齐,再比较各自的遗漏风险和后续成本。
假设这个错误导致一张急需出库的订单暂时等待20分钟,企业可以单独记录等待时间,并进一步判断是否造成加班、车辆等待、生产缺料或客户交付延迟。若只是内部等待,没有形成可核实的额外损失,就不应随意折算成高额“业务损失”;若确实发生额外成本,应说明计算依据。
把人工处理费、延迟影响和风险估值分开,可以避免一个常见问题:把同一后果重复计算。比如订单延迟已经折算成加班费用,就不应再把同一段加班时间作为人工处理工时重复计入总额。

建议最少记录错误类别、发现时间、输入来源、业务对象、涉及单据、当前状态、根因判断、处理方案、审批依据、实际工时、复核结果和预防动作。若同一类问题在一个月内反复出现,这些字段能帮助企业判断应该改培训、改模板、改字段校验,还是改接口映射。
记录的目标不是追责排名,而是找出“同一条件为什么反复产生同一错误”。如果员工在三个不同页面都容易混淆单位,单纯要求个人更认真可能不会降低错误;如果问题集中在导入文件的某一列,修正模板校验往往更直接。

这类情况通常适合尽快更正并进行针对性复核。操作前仍应对照原始业务来源,避免把源单据错误误当成录入错误;操作后确认关键字段、附件或关联对象没有被误改。
此类场景的成本控制重点是减少重复输入和等待,不是增加不必要的审批层级。企业可以根据错误风险设置简化流程,但应明确哪些状态允许直接更正、由谁负责。
这时要先确认系统是否允许退回、撤回或发起变更,以及原审批链是否需要重新经过。若错误会影响审批判断,例如金额、供应商、交付日期或预算归属,单纯由录入人改值可能改变审批基础,应让审批责任人重新确认。
若只涉及低风险的格式或备注字段,也不能仅凭“看起来影响不大”就跳过流程;应检查企业权限规则是否允许由特定岗位更正并留下记录。处理方案应同时考虑变更速度与审批依据是否完整。
此时优先做影响评估,不要先手工改余额。确认发生了哪些实际业务动作,系统中的关联记录是否已经产生,外部系统是否接收了数据,然后由相应业务责任人确定是否需要冲销、调整、补录或其他受控处理方式。
如果涉及库存,要检查账面数量与实际业务记录;如果涉及财务,要由财务岗位确认会计期间和处理规则;如果涉及生产计划,要核实计划计算是否已经使用错误数据。修正动作需要覆盖实际受影响的环节,而不是只让某个报表数字暂时“看起来正确”。
这类问题应先暂停错误继续进入系统,再确定批次边界、错误规则和受影响对象。不要立刻逐条修改,因为如果根因是字段映射或转换规则,人工更改可能既慢又容易漏掉同类记录。
批量问题的成本控制不应简单理解为“自动化越多越省”。未经验证的批量脚本可能一次性放大错误。正确的节省方式是减少重复人工操作,同时保留边界检查、可回退方案和执行后核对。
临近结账、盘点或客户交付时,时间压力容易诱导团队先用临时调整掩盖差异。更稳妥的做法是先判断是否影响当前业务决策或截止口径,再由责任岗位确定处理优先级。若确需临时控制,应明确临时措施的适用范围、审批人、有效期限和后续关闭责任。
把暂时隔离问题和正式修复分开记录,能避免临时操作被误认为问题已解决。对于不影响当前业务且需要跨部门核实的问题,可以先限制继续扩散,再按约定时限完成调查;对于会导致错误发货、错误付款或报表失真的问题,应优先升级处理。

如果不同部门对“错误次数”定义不一致,改善前后就无法比较。有人把每个错误字段算一次,有人把一张单据算一次,还有人只统计客户投诉;这些口径得到的趋势可能完全不同。
建议至少统一四个口径:一次事件如何定义;影响记录如何计数;工时从哪个环节开始、在哪个环节结束;是否把业务等待或外部损失计入成本。完成口径统一后,再观察每百张单据错误数、平均处理工时、重复发生比例和下游差异率等指标。
| 错误根因 | 优先控制方式 | 需要观察的结果 |
|---|---|---|
| 单位、日期或格式填错 | 输入校验、选项限制、默认值检查 | 同类格式错误次数是否下降 |
| 导入列映射或模板版本不一致 | 固定模板、导入前校验、版本管理 | 批量导入失败率和返工工时 |
| 主数据重复或定义不清 | 维护责任人、命名规则、重复检查 | 重复主数据数量和关联单据影响 |
| 接口字段转换或重试规则不清 | 回执监控、异常队列、幂等与重试控制 | 未处理异常量和重复记录数量 |
| 审批责任与修正权限重叠 | 权限分工、变更留痕、例外审批 | 未经授权修改和重复审批次数 |
表中控制方式需要按系统能力和企业流程落地。比如自动校验适合明确、可编码的规则;如果“这个客户能否接受特殊交付条件”需要业务判断,就不能假设一个必填项可以替代审批。
一次性在所有部门增加校验或审批,可能把问题从错误率转成流程等待。更稳妥的方式是先选一类高频或高影响错误,在一个单据类型、一个仓库或一个导入流程中试行,记录上线前后的错误次数、平均处理工时、审批等待和业务例外数量。
若错误次数下降,但审批等待明显增加,就要判断是否把低风险情况也纳入了高强度控制;若工时下降,却有更多错误在下游才被发现,则说明校验位置可能放得太晚。改善不能只看一个指标,应同时观察成本与风险。

如果企业已经有数据分析平台,可以把错误类别、发现时间、处理时长、影响单据数和重复发生情况按部门、流程或来源汇总,观察异常集中在哪些环节。看板适合发现趋势与聚集点,不应直接把某个岗位的错误次数等同于个人责任,因为统计结果还受单据量、业务复杂度和问题发现机制影响。
本主题的重点是ERP错误修正流程,数据分析工具不是纠错路径本身,也不能替代系统内的权限、审批和数据留痕。是否采用某个分析工具,应根据数据接入方式、权限管理、更新频率和维护成本另行评估;若当前记录口径都不统一,先把事件定义和处理字段做好,通常比先搭复杂看板更重要。
| 处理路径 | 主要优势 | 主要代价或风险 | 更适合的情形 |
|---|---|---|---|
| 直接更正 | 操作步骤少,适合尚未流转的草稿数据 | 若无充分留痕,可能难以解释历史变化 | 未审核、未被引用,且系统规则允许修改 |
| 撤回或退回后重做 | 能重新经过必要审批,业务链相对清楚 | 可能增加审批等待和重复录入 | 已提交但下游业务尚未执行,需要保留审批控制 |
| 冲销或调整处理 | 有助于保留原记录和修正轨迹 | 操作与核对环节更多,需确认期间和关联影响 | 已过账或已有业务动作,且制度允许受控处理 |
| 源端与目标端协同修复 | 可处理跨系统不一致问题 | 协调成本高,重复推送或两端状态不一致风险较大 | 接口已同步、目标系统已接收或处理 |
没有一种方式在所有场景里都绝对最好。低风险、未流转的数据,速度和简洁度可以有更高权重;已经影响财务、库存或外部系统的数据,可追溯性和结果验证应有更高权重。企业应把这些边界写进流程,而不是每次出错都临时讨论一遍。
影响回答错误会波及多少记录、岗位或业务环节;可逆性回答执行修正后能否在发现问题时恢复;可追溯性回答原始值、修正值、理由和责任人是否能被核验;时效回答拖延处理是否会影响发货、生产、结账或客户承诺。
如果影响小、容易逆转、留痕完整且不影响时效,可以选择较轻的处理路径。如果影响范围大、已经发生下游动作或跨系统同步,处理前就应增加核查和责任确认。这里的判断不是为每类错误设置一张僵硬评分表,而是要求决策人说清依据。
企业不必一上来就采购新工具或重做全部流程。可以先选一个高频单据类型,连续记录两周的错误来源、状态、处理时长、影响记录和修复方式。样本规模不一定足以代表全年,但足以帮助团队发现提报口径不一致、重复排查或高频根因等明显问题。
两周观察不能替代长期数据,也不能用来发布“行业平均错误率”。它的作用是为内部决策建立起点:先知道问题发生在哪里、处理成本花在哪里,再决定值不值得增加自动校验、调整权限或优化导入流程。
ERP数据录入错误的成本控制,最容易被误解为压缩处理时间。事实上,真正有价值的指标应同时包含发现速度、处理时长、下游影响、重复发生和修正可追溯性。只追求快,可能把错误留到月末;只追求严,可能让低风险异常也经历过重审批。
我更建议把纠错流程设计成一条有边界的闭环:尽早发现,先止住扩散,按单据状态选路径,修正后检查关联结果,最后把根因反馈给输入校验、模板、主数据或接口规则。每一步都能说明责任和依据,才是真正可控的成本。
下一步可以从最近一个月的纠错记录开始:挑出处理工时最高、重复发生最多或影响范围最大的三类问题,核对它们的输入来源和单据状态;再选择其中一类做小范围改进,并同时跟踪错误次数、处理工时和等待时间。先把一次错误从“谁来改一下”变成“如何完整关闭”,再谈规模化优化,通常更稳妥,也更容易看到真实收益。

我以前总觉得录错一项,改回来就算处理完了。后来发现还要找来源、核对关联单据、通知其他岗位,想知道怎样估算真实成本,避免只看修改数据花了几分钟。
别只统计“改字段”的时间。一次纠错的成本,至少应包括发现与定位、修正操作、复核对账、跨部门沟通,以及错误造成的等待或返工。可以用一个简单口径:总工时成本=各参与人员处理分钟数之和 ÷ 60 × 对应小时成本;业务影响另行记录,避免和人工成本混算。
例如,以下是假设案例:定位 20 分钟、修改 10 分钟、复核 15 分钟,另有两位同事各花 15 分钟核对,共 75 人分钟。若按每小时 60 元的内部人工成本估算,直接处理成本约 75 元;若因此延误发货,还要单独记录延误时长和影响,不能把它伪装成通用行业成本。
建议按错误类型、涉及单据数、参与岗位、处理工时和是否影响业务建立台账。积累一段时间后,用企业自己的数据找出高频、高返工成本的环节,比套用外部平均值更适合决策。
我最担心的是为了省几分钟直接覆盖原值,结果库存、财务或后续单据对不上。可我也不确定每次都撤回重录是不是更稳妥,想知道判断时应该先看什么。
先看单据状态和下游动作,不要只按“哪种操作最快”决定。草稿或未审核单据,通常可以在权限允许且复核完成后更正;已审核但未执行的单据,应按流程撤回或变更;已经过账、出库、结账或同步到其他系统时,则要先确认关联影响,再依据本企业制度选择冲销、调整或受控补录。
状态优先判断主要风险 草稿、未审核更正后复核关键字段遗漏复核导致错误继续流转 已审核、未执行按审批流程撤回或变更绕过权限和审批留痕 已过账或已同步检查关联单据后走受控调整只改一端造成账实或系统间不一致 这张表是判断框架,不代表所有 ERP 都有相同功能。
执行前应核实系统配置、操作权限、企业流程,以及目标数据是否已被其他单据引用;已发生的业务动作,不能仅凭源单上显示的数值判断影响已经消除。
我遇到过一批导入数据有多处问题,大家都在催着修改,但不清楚先处理金额错误、库存错误,还是先处理数量更多的字段错误。想知道有没有一种简单的排序方法,能避免忙了一圈却没解决最危险的问题。
不要单按错误数量排优先级。先看三件事:影响范围有多大、数据是否已经进入不可轻易撤回的环节、业务是否正在继续使用这条错误数据。已影响发货、付款、结账或生产执行的问题,通常应先止住后续流转,再安排修复;尚未审核且影响范围小的录入瑕疵,可以集中批量处理。
团队可试用一个内部 1,3 分的分级法:影响范围、下游不可逆程度、时间紧迫性各打 1,3 分,总分越高越先处理。这只是便于统一沟通的内部规则,不是行业标准;如果某项涉及合规、资金或安全风险,应由负责人直接升级,不必等分数排序。分派前先指定一位问题负责人,登记错误字段、关联单据、当前状态和拟处理方式。
这样能减少多人重复修改,也能避免一边修源数据、一边有人继续按旧数据开单。
我发现同类错误修完后,过几周又会在另一个岗位或另一批单据里出现。单纯要求大家更仔细似乎没有持续效果,我想知道该记录哪些数据,才能判断应该改流程、模板还是系统校验。
先把错误按来源分开:人工录入、批量导入、系统接口和流程交接。每类问题对应的改进不同:人工录入可检查必填项和字段提示;导入错误要验证模板、格式和重复记录;接口问题要核对字段映射、失败告警和重试逻辑;交接问题则要明确谁提交、谁审核、谁复核。
每次纠错至少记录错误类型、发现环节、影响单据数、处理人时、是否重复发生和修复后复核结果。连续观察后,如果某种错误频繁出现且每次都消耗大量核对工时,优先评估源头校验;如果数量不多但每次影响多个系统,则应优先改善接口监控和异常处理。
改进效果也要用同一口径比较,例如每月同类错误数、平均处理人时和重复发生率。不要只看错误总量:录入量变化、业务季节性和流程调整都会影响数字。先确认统计范围一致,再判断措施是否有效。
