BI 平台规划最容易被忽略的,不是指标够不够多,而是指标能不能进入真实的业务流程:订单延迟率升高后,谁来判断是仓库积压、物流异常还是数据延迟?判断之后由谁采取动作,处理结果又如何回到指标和复盘中?如果这些问题没有答案,指标模型与流程设计就只是两份各自完整、彼此脱节的文档。
我建议把 BI 规划的最小闭环定义为:业务目标,决策场景,流程节点,指标口径,数据来源,责任动作,结果反馈。这七个环节缺一不可。指标模型负责把业务问题变成可计算的描述,流程设计负责说明信息在哪个节点产生、由谁处理以及如何推进,两者要通过决策场景连接起来。
举例来说,“降低订单履约延迟”是目标,不是可直接交付给 BI 团队的需求。还要继续问:运营负责人每周要决定什么?延迟发生在哪个流程节点?“延迟”按承诺发货时间还是承诺送达时间判断?谁能采取补货、调仓或联系承运方等动作?没有这些答案,BI 团队即使交付了按地区、商品和日期切分的延迟率,也未必能帮助业务改善履约。
指标模型不应该只回答“怎么算”,流程设计也不应该只回答“谁做什么”。两者的交界处,是一个具体决策:某个角色在某个时间点,基于哪些可信信息,采取什么行动,并留下什么可复盘的记录。
在规划讨论中,我会要求每个核心指标至少能落到一条流程和一个动作上;反过来,每个重要流程节点也要说明是否需要被度量。下面这张表可以作为第一轮评审的起点。它不是行业统一标准,字段可按业务复杂度增减,但“决策、口径、数据、责任、动作”最好不要省略。
| 业务目标 | 流程节点 | 决策问题 | 指标及口径 | 数据来源 | 责任动作 |
|---|---|---|---|---|---|
| 降低履约延迟 | 订单进入待发货状态 | 哪些订单需要优先处理 | 逾期待发货订单数;统计时点已超过承诺发货时间、状态仍为待发货的订单数 | 订单状态、承诺时间、仓库记录 | 仓库主管核实库存与拣货积压,记录原因和处理状态 |
| 降低缺货损失 | 补货审批 | 哪些商品应优先补货 | 预计缺货天数;可售库存除以近期日均销量,需约定销量窗口和库存口径 | 库存快照、销售明细、在途采购 | 采购负责人核对在途量、供应周期并决定补货或调拨 |
| 减少售后积压 | 售后工单分派 | 哪些工单接近服务时限 | 临近时限未结工单数;距约定处理时限低于预警窗口且未关闭的工单数 | 工单创建、分派、处理与关闭记录 | 客服主管调整分派优先级并记录延期原因 |
映射表会很快暴露两类断点:有指标却没有负责动作,通常说明指标更像展示项;有动作却找不到稳定数据,通常说明流程没有留下必要记录,或者系统之间的状态定义并不一致。规划的价值,正是尽早发现这些断点,而不是等看板上线后才追问“为什么没人用”。

不少 BI 需求会以“做一张经营驾驶舱”“把销售、库存、利润放在一起”开场。这种表达容易让项目先讨论页面、图表和权限,却没有先确定谁要依据这些信息做什么决定。另一些项目从指标体系入手,整理了大量指标名称,但没有追问这些指标在日常工作里对应哪个流程节点。
这并不意味着先列指标或先做看板一定错误。问题在于,如果需求停留在“要看什么”,而没有继续走到“何时看、由谁看、看见后怎么做”,BI 很容易变成信息陈列。页面可以按时交付,业务动作却没有发生变化。
以电商订单履约为例,业务团队说“我们要监控履约效率”。这句话至少可能指向四种不同问题:订单多久进入仓库处理、拣货需要多长时间、出库后多久交给承运方、最终是否按承诺送达。若项目把它们合并成一个“履约时长”,就可能掩盖问题所在;若把每个环节都做成独立指标,却没有状态记录和责任人,也仍然无法行动。
我会先沿着订单状态变化梳理事件,而不是先画指标树:订单付款、审核通过、进入待拣货、完成拣货、出库、揽收、签收或异常关闭。随后确认每个事件由哪个系统记录、时间戳是否可靠、是否存在补录和回写延迟。只有事件链基本可解释,指标的时间边界才有可讨论的基础。
例如,“付款到出库时长”可能适合监控仓内处理效率,但它不等于“按时送达率”;“出库到揽收时长”可能用于观察交接效率,却不能单独归因于仓库。如果报表把这些环节混成一个数字,管理者就难以判断问题该交给仓库、物流还是订单系统团队处理。
流程不是指标模型的前置附件,指标也不是流程图的装饰。两者需要反复校验:流程中的关键状态是否有数据记录?指标所需的粒度和时间边界是否能从数据中还原?出现异常时是否有角色可以处理?处理后的状态是否可追踪?
如果“订单进入待发货”的时间由人工补录,且不同仓库的录入习惯不一致,那么按分钟比较仓库处理效率就可能制造虚假的精确性。此时正确的规划动作不是立刻增加更多图表,而是先确定事件定义、录入责任和质量检查,再决定该指标能否用于绩效判断。

“销售额、毛利率、客单价、库存周转率”是指标名称,不是完整需求。要让指标可用,还得明确业务定义、计算公式、时间范围、统计粒度、适用维度、数据来源、更新频率、责任人和用途。否则,同一个名称可能对应不同算法,讨论时表面上都在说“毛利率”,实际却可能一方扣除促销折让,另一方没有扣除。
我的判断标准很简单:如果一个指标无法用一句话回答“谁在什么场景下用它做什么”,就先不要把它当成已经完成的需求。它可以保留在候选指标池,但应标明用途待确认,避免过早进入开发排期。
传统流程图可以说清楚角色和步骤,却未必说明数据如何产生。比如“仓库完成拣货”是一个流程节点,但系统里究竟记录任务创建、任务领取、拣货完成,还是订单出库时间?如果没有明确事件,BI 团队可能只能拿到一张状态表,无法可靠计算节点之间的时长。
流程设计至少要补上数据视角:节点触发条件、记录系统、时间字段、状态变化、例外路径和维护责任。对线下签字、电话确认、批量补录等环节,要明确哪些信息需要结构化录入,哪些只能作为备注。不是所有流程都适合全部自动化,但关键证据不能完全依赖事后回忆。
看板展示异常,并不意味着异常已经被处理。若预警没有接收对象、响应时限、升级规则和关闭条件,最终往往只是多了一块需要人工盯着看的屏幕。更稳妥的做法是把 BI 负责的部分和业务流程负责的部分分开写清楚:BI 发现并呈现信号,业务角色判断原因并执行动作,流程系统或台账留下处理结果,复盘再判断信号是否有效。
不要把“自动闭环”写成平台功能的同义词。自动提醒只解决信息到达问题,不自动等于责任到位、原因查明或业务损失减少。动作闭环依赖组织规则、权限设计、任务承接和结果记录,不能仅靠一张图表完成。

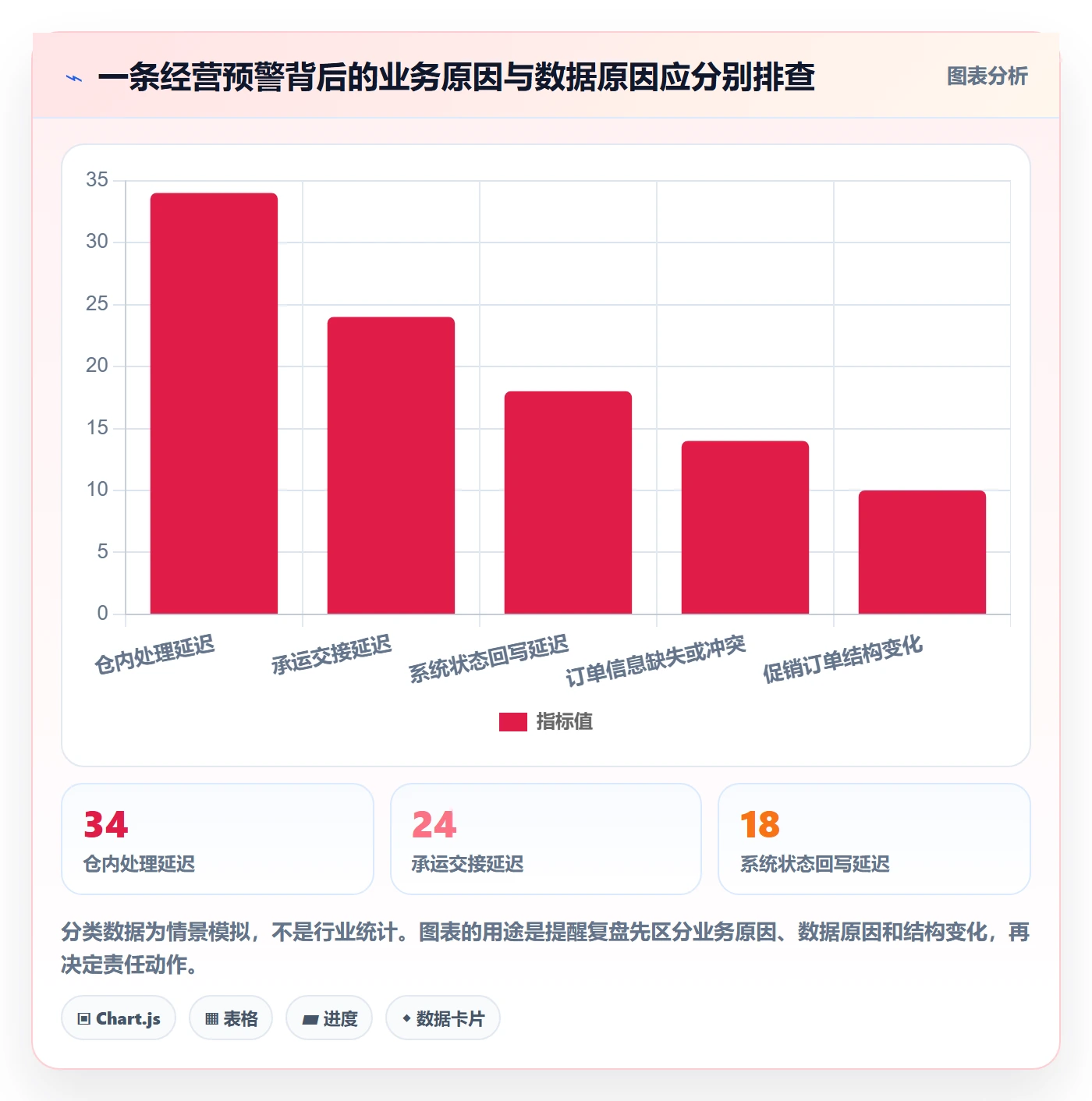

“履约及时率下降”听起来直观,但下降可能来自仓内拣货变慢、承运方揽收延迟、促销期间订单结构变化,或者承诺时效被调整。若管理层只看总值,可能把压力传给最容易被追责的环节,而不是证据最充分的环节。
更合适的结构通常是一个结果指标配一组过程指标和诊断维度。结果指标用于判断目标是否达成;过程指标帮助识别问题发生在哪里;诊断维度用来观察不同商品、仓库、渠道或订单类型之间的差异。维度并非越多越好,应优先保留能改变决策的切分方式。
某天履约时长突然上升,可能是业务真的变慢,也可能是事件漏采、系统批量回写、状态口径变更或数据刷新延迟。若没有数据质量提示,用户可能依据一条错误信号调整人员排班,甚至追责错误团队。
我通常会把数据可信度纳入指标设计:说明数据刷新时间、迟到数据处理规则、缺失率观察方式、历史回补机制和口径版本。对关键经营指标,最好同时展示最新数据时间和质量状态;当数据还不满足判断条件时,应明确提示“暂不用于绩效比较”。

每个 BI 场景都可以先用一句话描述:“某角色在某个时间点,依据某些信息,决定采取某个动作。”例如:“仓库主管每天上午查看前一日未按承诺时间出库的订单,判断积压是否集中在某个库区,并调整当日拣货优先级。”这句话如果写不出来,通常说明需求还停留在看数阶段。
随后补充五个决策要素:决策角色、决策频率、允许响应时间、可采取动作、判断失败的代价。运营例会使用的月度经营分析和仓库现场处理的小时级预警,时效、粒度和展示方式都不同,不应共用一套模糊需求。
接下来沿着业务实际发生顺序画流程,优先标识责任交接、状态变化和例外处理。流程图不必一开始就覆盖企业所有业务,先圈定一个目标明确的端到端场景,例如从订单审核到物流揽收。对于每个节点,记录触发条件、执行角色、系统来源、输入输出和可能的失败状态。
这一步常会发现一些“纸面流程”和“系统流程”的差异。流程规范写着审核后立即进入仓库,但实际订单可能要经过风控、拆单或人工确认。规划应记录真实发生的路径,而不是只复制制度文件。否则模型会把流程偏差当成数据错误,或者把真实业务路径排除在外。
核心指标字典建议至少包括:名称、业务解释、计算逻辑、统计粒度、统计周期、时间边界、维度范围、过滤条件、数据来源、刷新频率、负责人和适用限制。计算逻辑要让另一个分析师拿到相同数据后,能够复算出相同结果;业务解释则要让使用者知道数字代表什么、不代表什么。
以“逾期待发货订单数”为例,需定义逾期依据的承诺时间、统计时点的订单状态、取消订单是否排除、拆分订单如何计数、跨时区时间如何处理,以及迟到状态何时回补。若这些条件未明确,公式即使在代码里写得很严谨,也可能只是把未确认的规则固定下来。
| 指标字典字段 | 建议写法 | 容易遗漏的边界 |
|---|---|---|
| 业务名称与解释 | 逾期待发货订单数:统计时点超过承诺发货时间且状态仍未出库的有效订单数 | 取消、拆单、部分出库订单如何处理 |
| 粒度与时间窗口 | 订单级,按每日统计时点生成快照 | 同一订单跨日逾期是否重复计入 |
| 数据来源与刷新 | 订单状态、承诺时间和仓库出库记录;标注最近刷新时间 | 迟到数据、历史回补及跨系统时差 |
| 责任人与使用场景 | 仓库运营负责人;用于日常积压处理 | 是否允许直接作为个人绩效指标 |
| 版本与变更记录 | 记录口径生效日期、审批人和变更原因 | 新旧口径是否需要并行计算 |
指标定义完成后,不要立即进入报表开发。先核查字段是否存在、事件是否稳定、时间戳含义是否一致、历史数据是否覆盖所需周期、关键维度是否可关联,以及数据延迟是否满足决策时效。可以选一小段数据做人工抽样复算,确认业务人员与数据人员对同一记录的理解一致。
如果数据只能支持“日级”而不是“小时级”判断,就要重新评估场景要求;如果订单状态由批处理每天回写一次,页面上展示分钟级刷新也不会让信息变得实时。平台能力、数据链路和业务动作的时效必须匹配,否则规划会承诺无法兑现的响应速度。
指标越过阈值后,应定义谁先接收、如何区分紧急程度、谁可以升级、什么情况算处理完成,以及处理结果怎样记录。阈值不是装饰性的红线,而是一条组织规则。没有负责人和动作路径的预警,只会增加提醒数量。
我会把预警规则拆成三个层次:先判断数据是否可信,再判断业务是否异常,最后决定是否采取动作。比如订单逾期数升高时,先确认数据刷新正常;再判断增长是否集中在某仓、某渠道或某类订单;最后由对应岗位处理并记录原因。这个顺序能降低把数据故障当成业务故障的概率。

下面以一个虚构的中型电商团队为例,说明规划方法,不代表任何客户实施结果或行业统计。假设团队每天处理约 8,000 笔订单,拥有多个仓库,管理者希望减少超过承诺发货时间仍未出库的订单。团队考虑将九数云作为候选分析平台之一,同时保留现有订单、仓储和物流系统作为业务记录来源。
这里提到平台名称,只是为了说明平台选型应放在业务与数据要求之后。本文不对其具体功能、性能或适配能力作未经核实的承诺;实施前应以官方资料、产品演示和实际数据验证结果为准。无论最终选择哪种 BI 平台,订单事件定义、指标口径、责任流程和数据权限都需要由企业自己确认。
团队最初提出“提升发货效率”。我会把这句话拆成几个可执行的问题:每天哪些订单已经逾期但仍未出库?异常主要集中在哪些仓库、商品和订单类型?哪个环节开始积压?仓库主管能采取什么措施?问题处理后如何确认订单恢复正常?
讨论后,团队把第一阶段范围缩到“订单审核通过至仓库出库”,暂不把末端配送时效纳入同一个主指标。这样做并非认为配送不重要,而是为了先处理责任相对明确、事件链较可核验的部分。后续若要分析揽收至签收,还需要引入承运方状态和异常归因规则。
| 节点 | 事件与数据要求 | 候选指标 | 判断用途 | 动作与记录 |
|---|---|---|---|---|
| 审核通过 | 保存订单审核完成时间;记录取消和风控拦截状态 | 审核通过订单数、审核至仓库接单时长 | 识别订单是否顺利交接到仓库 | 核对待交接队列和异常订单原因 |
| 仓库接单 | 保存仓库接收任务时间、仓库编号和订单类型 | 待处理订单数、接单等待时长 | 观察仓库入口积压是否异常 | 仓库主管检查任务分派及排队情况 |
| 拣货完成 | 保存拣货任务创建与完成时间、缺货状态 | 拣货处理时长、缺货订单占比 | 区分拣货效率与库存可用性 | 核对库位、库存差异和人员安排 |
| 出库完成 | 保存实际出库时间、拆单关系和部分出库状态 | 逾期待出库订单数、审核至出库时长 | 判断承诺发货目标是否达到 | 处理积压并回填原因、责任环节和完成状态 |
这张表同时承担流程设计和指标设计的任务。它让业务团队看到每个指标依赖什么事件,让数据团队看到字段和关联需求,也让管理者确认异常由谁承接。若业务流程里存在“人工催单”或“特殊订单优先处理”,还要把这些例外状态记录下来,否则模型会把不同处理规则的订单放在同一组中比较。
假设连续两周的测试数据中,仓库甲的逾期待出库订单由 120 笔升至 180 笔,仓库乙保持在 90 笔左右。单看数量,甲仓似乎问题更严重;但如果甲仓日均订单量约为乙仓两倍,仅比较绝对数量就不公平。因此还要并列观察逾期订单占比、订单结构和环节时长,并按业务约定统一统计时点。
进一步查看流程节点后,发现甲仓订单的“审核至仓库接单”时长没有明显变化,而“仓库接单至拣货完成”时长在促销订单中上升。此时行动不应是笼统要求全仓提速,而是检查促销订单的波次规则、商品库位和拣货资源安排。这个例子说明,结果指标发现问题,过程指标缩小范围,流程信息帮助责任人选择动作。

每条异常处理记录至少包含异常类型、责任环节、处理人、开始时间、关闭时间、采取动作和结果状态。若业务允许,还可记录“误报”“非业务异常”“口径待确认”等分类。复盘时,这些字段既能帮助判断预警是否有效,也能发现某类异常长期重复出现、却总靠人工补救的流程问题。
平台侧的展示不应把所有字段全部塞进首页。首页呈现需要处理的结果信号和责任入口;下钻页用于分析环节、维度和异常记录;指标字典或口径说明则应在用户需要时可查。把信息分层,通常比把所有数字同时展示出来更有助于降低使用成本。
试点不是缩小版全面上线,而是验证关键假设。建议在一个业务边界清晰的仓库或订单类型中,至少验证以下内容:事件字段是否可用、指标能否复算、异常是否可解释、责任动作是否有人承接、数据延迟能否满足决策节奏、口径变更能否追踪。
如果试点只证明“报表能打开、图表能显示”,就没有验证 BI 规划最重要的风险。反过来,如果数据口径已经稳定,流程责任也明确,只因首页视觉尚未精细优化,不一定要延迟扩大试点。优先顺序应由决策风险决定,而不是由页面完成度决定。

如果各部门对同名指标的定义存在分歧,不必一次性治理全部指标。先挑选跨部门使用频率高、直接影响经营决策、且数据来源相对明确的少数核心指标。对每个指标指定业务负责人和数据负责人,记录当前定义、争议点、决定过程、生效日期和历史口径处理方式。
如果争议来自业务规则不同,而不是谁算错了,不要强行把差异压成一个数字。可以保留不同业务口径,并清楚命名适用范围,例如“发货准时率,直营订单”和“发货准时率,平台订单”。统一的目标应是让定义可识别、可追踪、可解释,而不是所有场景都必须使用同一公式。
当业务步骤相对稳定、但数据散落在订单、仓储、财务或售后系统时,先确定关键事件和关联键。重点核对订单号、商品编码、仓库编号、客户标识、时间字段和状态映射。数据集成范围以支撑目标决策为准,不要因为“以后可能用到”就把所有系统、所有字段一次性接入。
若跨系统关联质量不足,可以先以一个业务单元或有限时间范围验证数据链路,并建立缺失率、重复率、延迟和匹配成功率等质量检查。对无法可靠关联的记录,应明确标示或暂不进入核心指标,而不是用模糊规则自动补齐后假装完整。
如果促销规则、审批路径、组织分工或系统状态经常调整,静态指标字典很快会过期。此时需要把变更流程纳入 BI 规划:谁提交口径变更、谁判断影响范围、谁批准、何时生效、是否要并行计算新旧口径、历史报表如何解释。
流程改变往往会造成指标断点。例如仓库把“完成拣货”定义改为“任务完成”,原有时长口径可能失去可比性。应记录变更日期,并在报表或说明中提示趋势口径变化。对业务判断影响大的指标,可保留一段新旧口径对照期,避免管理层将定义变化误读为业务突变。
如果业务希望分钟级预警,先评估数据产生、传输、处理、刷新和人员响应的完整耗时。数据每五分钟刷新,但责任人每天下午才处理一次,未必能带来实际价值;反过来,数据每天汇总一次,却要求现场人员每小时干预,也无法满足流程需要。
把时效需求写成可验证的服务目标,例如“异常发生后多少时间内可在分析端看到”“何种严重程度需要在多久内有人确认”。先用真实链路测量,再讨论是否需要更高频率。刷新越快,通常也意味着更复杂的链路、监控和故障处理成本,不能只把速度当成越快越好。
管理层常希望首页简洁,业务分析人员则需要深入拆解。可以把页面分成决策概览、问题定位和明细核查三个层次:概览呈现少量结果指标与异常趋势;定位页提供流程环节和关键维度;明细页支持追踪具体订单或工单。
这种分层不是为了把所有需求都满足,而是避免同一页面既像驾驶舱又像数据明细表。若管理者需要在会议上快速决定资源调配,过多字段会妨碍判断;若一线团队需要处理具体订单,只给一个汇总数字又无法执行。页面结构应跟角色的决策任务匹配。
跨部门项目常把“谁能看数据”当成主要治理问题,但更棘手的是“谁对口径负责、谁能改变流程、谁承担异常处理”。权限控制可以限制访问,不能代替业务责任。规划时应明确指标的业务所有者、数据维护方、平台管理方和流程执行方,并规定争议升级路径。
例如销售与财务对“净销售额”的理解不同,问题并非通过给不同部门不同页面就能解决。要确定各自需要的业务口径、共同使用的对账规则和适用场景,并将差异显式呈现。把争议藏在不同报表里,短期看似减少冲突,长期会损害数据可信度。

统一口径的好处是便于横向比较、管理汇总和跨部门协作;代价是需要明确共同规则,甚至推动业务流程改造。保留差异可以更贴近各部门实际,却会增加解释和维护成本。我的建议是:先识别决策目标是否相同。若管理层要比较同类业务,应尽可能统一关键定义;若流程或合同规则确实不同,应保留清晰区分,而不是强行合并。
不要把“一个指标名称、一个公式”误认为治理成熟。真正的治理是使用者知道该数字在什么场景成立,也知道什么情况下不能拿它与其他数字比较。统一的是定义管理方法和变更机制,不一定是所有业务都使用同一业务规则。
更高频刷新适合需要快速干预、且数据事件生成稳定的场景;低频批处理更适合经营复盘、跨部门汇总和对数据一致性要求较高的场景。实时链路可能增加开发、监控和故障处置负担,也可能让迟到数据导致数字不断修正。选型时应问“业务最迟何时必须知道”,而不是只问“平台能不能实时”。
如果决策窗口是每日仓库排班,可靠的小时级或日级汇总可能已经足够;如果需要对高风险订单及时拦截,才有理由验证更低延迟。时效承诺应以端到端测量为依据,包含源系统写入时间、传输时间、计算时间和用户接收时间。
试点有助于控制范围、发现口径和数据问题,但容易形成局部方案,后续扩展时再遇到权限、命名、数据模型和维护责任的重复建设。统一平台规划有利于规范治理,却需要更长时间的协同,也可能在需求尚未验证时过度设计。
更实用的取舍是“场景试点、治理同步”:业务范围可以小,核心标准不应完全临时化。试点时就采用可追踪的指标字典、清晰的数据命名、责任登记和变更记录;暂时不建设用不到的复杂能力,但为后续扩展留出接口和治理原则。
自助分析可以减少临时报表排队,让熟悉业务的人探索数据;同时也可能造成重复指标、错误连接和未经解释的结论。适合开放自助的前提,是核心数据集语义清楚、权限边界明确、关键指标有定义,并且组织允许用户在受控范围内探索。
对财务结算、监管报送或奖金考核等高风险数字,应采用更严格的认证和发布机制。对探索性分析,可以允许用户在沙箱中组合维度,但要明确“探索结果不等于正式经营口径”。不要在完全封闭和完全放任之间二选一,按影响范围和错误代价分层管理更稳妥。
如果所有数据问题都被要求在第一期彻底解决,项目可能迟迟没有可用成果;如果完全跳过数据质量,业务又可能因错误结果失去信任。取舍时要看错误成本:用于探索的非关键分析可以带着质量提示试运行;用于奖金、付款、合规或重大经营决策的指标,应先达到明确的质量门槛。
这意味着规划要同时维护两张清单:一张是业务价值清单,记录要改善的决策和动作;另一张是数据风险清单,记录缺失、延迟、口径不一致和关联失败。每一期上线都应说明覆盖范围、已知限制和暂不能支持的判断,避免把“能展示”包装成“已可信”。

评审时不要只给出“是”或“否”,最好为每个问题标注证据、责任人和待解决日期。例如,“事件完整”应有字段抽样或质量检查结果支持;“异常有人处理”应能指向明确岗位和流程记录。没有证据的“已确认”,往往只是会议上的暂时共识。
阶段之间可以重叠,但不建议跳过验证直接扩展。特别是当指标要进入绩效、采购或资金决策时,先确保口径和责任机制经得起复核。对探索性场景可以更快迭代,但应在页面和说明中标注其成熟度,避免试验数字被误用为正式结果。
一套能持续运营的 BI 规划,至少应该留下决策场景清单、业务流程图、指标字典、数据来源映射、质量规则、责任矩阵、权限边界、变更机制和迭代计划。看板只是这些设计的一个使用入口,不是全部成果。
如果团队暂时没有能力一次性完成所有交付物,可以先选一个关键场景做轻量版本,但要明确缺口。例如先支持仓库主管发现积压,不意味着已经具备跨部门利润核算能力;先展示趋势,也不意味着已经具备实时预警。清晰说明边界,比用“大而全”的承诺更能建立长期信任。
BI 平台规划的核心,不是把业务流程塞进指标体系,也不是把指标挂到流程图上,而是找到双方共同服务的决策。指标模型让事实有一致的表达,流程设计让事实进入责任和行动,数据治理则保证这个连接可以被信任、复算和持续维护。
下一步可以先挑一条业务流程,找出一个最值得改变的决策,把“流程节点,指标口径,数据来源,责任动作,反馈记录”填进同一张表。只要其中任何一栏无法回答,就先把它作为规划问题解决。等这条链跑通,再讨论更多指标、更多页面和更大范围的平台建设,通常会比从功能清单开始更接近真正的业务价值。

我在规划 BI 时,常遇到一个选择:先把指标体系搭出来,还是先把业务流程画清楚?如果两边同时推进,怎么避免最后指标没人用、流程也拿不到数据?
不要把它们排成“先指标、后流程”或“先流程、后指标”的单向顺序。更稳妥的做法是从一个具体决策场景开始,先说清谁要在什么时间点做什么判断,再用流程定位这个判断发生在哪个节点,最后确认指标是否能支持判断、所需数据是否能在流程中产生。例如,业务负责人想知道哪些订单有延迟风险。
先明确决策是“是否调整履约优先级”,而不是笼统地说“要看订单看板”;再梳理订单确认、备货、出库、配送等节点,确认每个节点的状态记录、更新时间和责任岗位;最后才定义逾期订单数、履约时长等指标的口径。可以把这项工作的最小交付物做成一张映射表:流程节点、决策问题、指标口径、数据来源、责任人、触发动作。
表中任何一项无法填写,都说明规划链路尚未闭合。这里的订单场景仅作方法演示,不代表真实客户案例或实测结果。
我手里已经有一份指标清单,里面有转化率、处理时长和异常率,但上线后大家只是看数字,后续动作并不明确。我该怎么判断这些指标是经营决策需要的,还是只是报表上的展示项?
判断标准不是指标是否出现在看板上,而是它能否对应一个流程节点和一项可执行动作。逐个追问:指标异常时,谁先确认?确认后采取什么动作?处理结果在哪里记录?如果这些问题都没有明确答案,这个指标目前更像观察项,而不是流程中的管理信号。以“订单处理时长”为例,指标定义还需要说明起止事件、统计粒度和排除规则。
比如按订单计算时长,起点取“订单确认时间”,终点取“出库完成时间”;取消订单是否排除、暂停状态是否计入,也要按业务规则写明。随后再把指标连接到流程动作,例如超出约定阈值后由对应岗位核查积压环节,并记录原因和处理结果。
实操时可给每项核心指标补四个字段:关联流程节点、负责角色、异常判断规则、处置结果记录位置。若某指标没有明确使用者或动作,不必立即删除,但应标记为待验证,避免把“有数据可展示”误当成“对决策有用”。
我发现同一个指标在不同部门的报表里结果不一样,有时是统计范围不同,有时是数据更新时间不同。我想建立一套可维护的映射方法,而不是每次对数都靠开会解释,应该记录哪些内容?
建议以“业务事件”为连接点,而不是只用指标名称串联。流程描述业务何时发生了什么,数据模型保存这些事件及其属性,指标口径则规定如何从事件中计算结果。这样排查差异时,能继续追到流程状态、源记录和计算规则,而不止停留在“两个数字不一致”。
以履约时长为例,可先约定事实粒度为一笔订单,记录订单确认、出库完成等事件时间;再明确计算为“出库完成时间减订单确认时间”,并说明取消订单、缺失时间戳、跨时区记录等情况如何处理。维度可包括渠道、仓库和订单类型,但是否纳入计算要与决策场景一致,不能为了切片方便就无限扩展。
指标字典至少应记录业务定义、计算逻辑、统计粒度、时间口径、适用范围、数据来源、刷新频率、负责人和变更记录。流程变更时同步检查数据事件是否变化;数据模型字段或口径调整时,也要评估受影响的指标、报表和使用流程。这样才能把口径治理变成可追踪的维护机制。
我担心一次规划太多场景,结果指标、数据源和权限都铺开了,业务却没有形成使用习惯。要是先做小范围验证,应该选什么场景,又该看哪些结果来决定是否扩展?
先选一条边界清楚、有人负责、数据记录可查、异常后有实际处置动作的流程。不要只按“数据容易拿”选题;如果指标变化不会改变任何行动,即使看板很快上线,也验证不了指标与流程是否真正衔接。小范围验证可依次检查四件事:核心指标能否按约定口径复算;关键流程节点是否产生所需数据;异常出现后是否有人判断和处置;
处置结果是否能回到记录中用于复盘。可以用一个示意性的订单履约场景做演练,但不要把演练数据包装成业务成效,也不要在没有基线和统计周期时宣称提效幅度。扩展前设定明确的通过条件,例如指标口径经业务与数据负责人确认、关键字段缺失有处理规则、异常责任人和反馈位置已确定、口径变更有人审批。
若验证失败,先判断问题来自流程没有记录、数据质量不足、指标定义不清,还是动作责任缺失,再决定补流程、改模型或调整指标;不要默认追加看板功能就能解决。


读者评论
从决策场景倒推指标,比先堆一份指标清单更容易发现需求缺口,尤其是责任人和后续动作是否明确。
订单履约的事件链拆解得比较实用。时间戳和状态记录不稳定时,环节时长看起来精确,也可能得出误导结论。
文中区分了业务异常和数据异常,这一点对复盘很重要;系统回写延迟不应直接算成业务团队执行问题。
指标字典补充取消、拆单、迟到数据等边界条件很有必要,否则不同团队即使使用同一指标名称,也可能算出不同结果。
