bi 平台建设路线:从实时监控到流程设计分几步
目录

bi 平台建设路线:从实时监控到流程设计分几步 | 九数云-E数通

eshutong 发表于2026年9月29日

BI 平台建设路线,真正的难点通常不是“怎样把数据放进大屏”,而是发现异常之后,谁来判断、谁来处理、何时升级、结果如何回流。一个订单履约看板即使每分钟刷新,如果业务人员仍要截图发群、逐个找负责人,系统呈现的是实时数据,组织运行的却还是手工流程。要把 BI 从报表工具建成业务能力,我建议按七步推进:先定义决策,再梳理数据和指标,随后搭建分析与监控能力,最后把告警接入处置流程,并用试点结果决定是否扩展。

一、先给结论:BI 平台建设不是从大屏开始,而是从业务动作开始

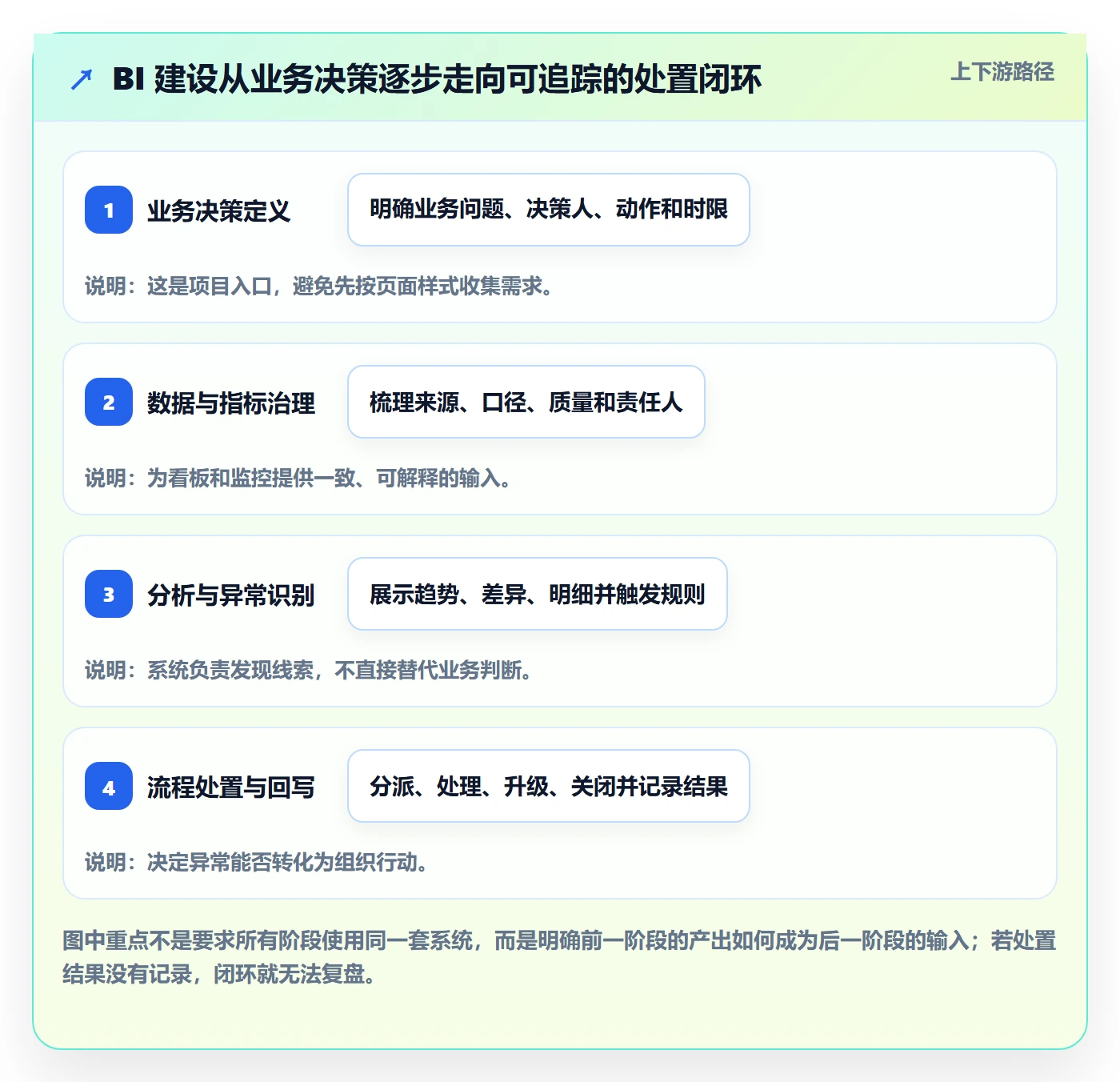

1. 七步路线先看完整闭环

本文所说的 BI 平台建设,不是单独采购一个可视化工具,也不是一次性完成数据仓库、报表和智能分析的“大项目”。它是一条由业务决策牵引的建设路线:业务目标、数据盘点、指标治理、平台架构、分析看板、实时监控、流程处置和持续运营。为方便执行,我把其中相互衔接的工作归纳为七步,重点是每一步都要有可验收的产出。

  1. 定义决策:明确谁要在什么情况下,依据哪些信息做什么动作。
  2. 盘点数据:找到数据来源、数据负责人、更新时间和质量风险。
  3. 统一指标:确定关键指标的口径、计算范围、时间窗口和版本管理方式。
  4. 设计架构:安排数据接入、加工、语义层、分析应用、权限和运维边界。
  5. 搭建分析:先做能支持日常判断的看板,再补充钻取、对比和明细追踪。
  6. 建立监控:给少量高价值指标配置经过验证的异常规则和通知机制。
  7. 接入流程并运营:明确责任人、时限、升级和关闭条件,持续复盘指标、规则与使用情况。

七步不是强制的瀑布式项目流程。若企业已经有成熟的数据仓库,可以从指标治理或流程闭环开始;若数据定义混乱、责任不清,就不宜急着做实时告警。建设顺序应由当前最影响决策的短板决定,但不能跳过“异常由谁处理”这道组织设计题。

一个容易被忽略的判断是:实时监控的价值不等于刷新频率。只有当业务动作能够被更早地触发,刷新更快才可能产生收益。如果销售日报每天看一次就足以调整排班,把它改成秒级刷新可能只是增加计算、存储和运维成本;如果仓库积压需要在几十分钟内处理,日更报表则可能晚于实际决策窗口。

bi 平台建设路线:从实时监控到流程设计分几步

2. 每一步都要有一个“验收物”

路线图如果只写“完成数据接入”“上线看板”“实现实时监控”,项目验收仍然会陷入争议。建议把任务改写成可以由业务和技术共同确认的产出。例如,业务目标阶段要形成决策场景清单;指标治理阶段要形成指标字典;监控阶段要形成告警规则台账;流程设计阶段要形成责任矩阵和异常处置记录规范。

建设阶段建议验收物不能只看什么
业务决策场景、决策人、判断时限、动作清单需求会议次数或页面原型数量
数据盘点数据源清单、负责人、更新频率、质量检查项已连接数据源的数量
指标治理定义、算法、维度、时间口径、版本记录指标总数或图表总数
监控告警触发条件、抑制规则、接收人、测试记录告警规则配置数量
流程闭环受理、处理、升级、关闭和结果回写机制通知是否成功发送

我在评估建设方案时,会把“告警送达”与“异常解决”分开看。前者是系统能力,后者是业务流程能力。通知成功率很高,并不能证明监控有效;如果消息没有责任人、没有处理时限,提醒得越多,业务人员越可能把它当作噪声。

二、建设背景:看板已经有了,为什么异常还是靠人追

1. “看见”与“处理”之间隔着组织链条

设想一家多仓零售企业:每天可以在 BI 看板上看到订单量、可用库存、缺货商品和未发货订单。上午十点,某仓的未发货订单明显上升。值班人员发现后截屏发到群里,仓库主管再询问系统负责人是不是数据延迟,运营团队检查活动订单是否集中涌入,最后才有人确认需要跨仓调拨。看板从数据上看是实时的,业务响应却取决于谁在线、谁理解口径、谁愿意接手。

这个场景的问题不一定是缺少更先进的图表,而可能是三处连接没有建立:异常标准没有统一,告警没有路由到负责处理的人,处理过程没有结构化记录。BI 能告诉团队“哪个数字变了”,却未必知道这个变化是否需要行动,也未必拥有触发调拨或暂停促销的业务权限。

因此,建设方案应同时回答两个问题。第一个是“怎样更早、更准确地发现业务变化”;第二个是“发现后,组织怎样以一致方式处理”。前者主要依赖数据、指标、规则和可视化,后者涉及岗位职责、流程约束、权限和协同机制。把这两类问题混为一谈,常常会把责任推给工具,最终形成更多看板而不是更好的决策。

2. 实时要求应从决策窗口倒推

“实时”在不同业务场景里不是同一个技术指标。对经营分析来说,按天或按小时刷新可能足够;对履约异常,十五分钟内发现可能有业务价值;对需要即时拦截的风险,延迟超过几分钟就可能失去处置机会。这里的时间只是用于说明差异的情景示例,不是行业统一标准。

实际规划时,我会先问业务负责人:从业务变化发生到必须采取动作,允许经过多长时间?然后拆出数据产生、传输、加工、展示、识别、通知和人工确认各自消耗的时间。假设订单事件在系统中产生后,数据处理需要五分钟,通知与确认需要十分钟,业务处置还需要二十分钟,那么把数据刷新从十分钟压缩到一分钟,未必能解决整体响应慢的问题。真正的瓶颈可能在确认和处置环节。

实时能力还需要明确“新鲜度”口径。看板显示的最新时间,是源系统更新时间、数据仓库入库时间,还是页面查询时间?若页面刚刚刷新,但底层数据仍停留在半小时前,仅显示“实时”会误导用户。建议在关键监控页面标出数据更新时间、延迟状态和异常数据提示,让使用者知道自己正在依据哪个时间点的数据判断。

bi 平台建设路线:从实时监控到流程设计分几步

3. BI 平台不是业务流程引擎的替代品

BI 的强项通常是汇总、分析、展示和发现偏差;业务流程系统的强项是分派任务、控制状态、管理审批和记录动作。两者可以通过接口、消息通知、工单或人工登记衔接,但不要因为 BI 能发消息,就假设流程已经建成。

当组织只有少量异常、处理角色简单时,BI 告警加明确的值班制度可能足够;当异常需要多部门协同、审批、超时升级和审计留痕时,单靠群消息就难以维护。建设时要决定哪些内容留在 BI,哪些动作交给业务系统、工单系统或现有流程工具。重点不是把所有能力塞进同一个产品,而是让状态和责任可以追踪。

三、常见误区:最容易把预算花在“看起来上线了”的地方

1. 误区一:先做大屏,再找业务问题

大屏容易在项目早期获得关注,因为视觉效果明显,也方便演示。但如果需求来自“把所有关键数据放到一页”,团队往往会在页面完成后才发现,管理者需要的是异常定位、趋势对比或责任追踪,而不是更多指标卡片。页面越满,决策未必越快;信息密度如果超过用户的判断能力,反而增加阅读成本。

更稳妥的做法是先写清楚一个决策场景:谁在什么时间查看什么信息,发现何种变化后需要做什么。再从动作倒推出所需指标、维度和明细。例如“缺货增加时要决定是否调拨”需要的可能是可售库存、在途库存、订单需求、仓间距离和商品优先级;单独显示缺货率未必够用。

2. 误区二:把“高频刷新”当作“高价值实时”

提高刷新频率会增加数据计算、系统调用和监控负担,也会让业务人员接收更多变化信息。若指标在短周期内波动很大,频繁更新可能造成反复告警;若业务动作无法在同样短的时间内完成,过高的时效要求也不会自动转化为业务收益。

可按决策时效分层设计。经营复盘类数据可采用日或周级更新;日常运营观察可按小时或更短周期评估;需要快速介入的异常则根据损失窗口决定采集和通知频率。频率要与业务价值、数据源能力和维护成本一起评估,不能只用“越快越先进”作为标准。

3. 误区三:用一个阈值管所有波动

固定阈值简单,但业务会有季节性、星期差异、促销活动和区域差异。每天订单量下降百分之二十,在淡季可能只是正常波动,在大促期间却可能意味着关键链路故障。若阈值只由技术团队设定,容易忽略业务上下文;若每个部门各自设定,又可能出现同一指标触发不同解释。

阈值规则至少应明确统计窗口、比较基准、适用范围和例外条件。例如“当某区域连续两个统计窗口的超时率高于目标,且异常订单数达到最小样本量时触发”,通常比“超时率超过某个数就通知所有人”更便于解释。具体数值必须根据业务基线和试运行结果确定,不能直接照抄示例。

4. 误区四:告警发出去就算流程完成

一条告警要进入闭环,至少要有人接收、确认是否有效、执行或转派处理、在需要时升级,并最终记录关闭原因。消息发送成功只说明渠道可用,不代表责任人已阅读,更不代表问题已经解决。

告警还需要抑制重复通知和分级机制。如果同一个异常每分钟重复推送,负责人会逐渐忽略消息;如果所有异常都使用最高优先级,真正紧急的问题反而不突出。建议把告警分为需要立即处置、需要在规定时间内检查、仅供趋势观察等不同等级,并为每一级设定适合的响应方式。

bi 平台建设路线:从实时监控到流程设计分几步

5. 误区五:指标名称相同,就认为口径相同

“销售额”“库存”“履约及时率”看似容易理解,实际计算可能涉及含税与否、退款处理、订单状态、时间归属、仓库范围等差异。两个部门在不同报表里看到同名指标,却因口径不同得出相反判断,随后往往把争论归咎于 BI 数据不准。

核心指标需要定义、算法、数据来源、统计范围、时间口径、维度、负责人和变更记录。不是所有临时分析都要走复杂审批,但进入经营会议、影响考核或触发告警的指标,应该具备可追溯定义。指标字典不是文档装饰,而是让不同团队对“数字代表什么”达成共同认知的基础。

6. 误区六:把平台选型等同于平台建设

选型影响连接方式、权限能力、部署形态和运维工作,但产品本身无法替企业决定优先监控什么、异常由谁负责、跨部门争议怎么升级。采购前如果没有确认数据源、用户角色、刷新要求和流程约束,演示环境里的顺畅体验也未必能复制到真实业务。

评估包括九数云在内的 BI 产品或服务时,我会把注意力放在可验证的问题上:能否连接现有数据源,数据刷新和权限控制如何工作,指标逻辑能否维护,异常通知能否满足团队要求,数据导出和后续迁移如何处理,服务与运维边界是否清楚。这里只是中性选型检查方向,不代表对任何产品能力作出未经验证的承诺。最终应通过真实数据、真实权限和真实业务用户进行试用验证。

四、专业判断逻辑:怎样决定先做什么、做到多快

1. 用“决策窗口”反推数据时效

我建议把时效需求写成业务可理解的句子,而不是一上来写“要求实时”。例如:“异常产生后,值班人员需要在二十分钟内确认是否影响发货。”接着把总时间拆分为数据可用时间、异常识别时间、通知时间、确认时间和处置时间。任何一个环节超出决策窗口,都会让全链路失效。

如果业务希望把发现延迟从一小时降到五分钟,但处置通常要等下一班主管到岗,建设重点就可能不是继续压缩数据延迟,而是设置值班责任、备用联系人和升级机制。相反,如果责任人明确、动作简单,但数据每天才同步一次,才更值得评估更高频的数据链路。

2. 用“影响范围和可行动性”挑选监控指标

不是变化最大的指标就最值得告警。一个小范围波动可能视觉上很显眼,却没有对应的业务动作;另一个变化幅度不大但涉及高价值客户或关键履约节点,反而需要优先处理。筛选时可以逐项判断:异常是否能可靠识别、潜在影响是否重要、团队是否有能力采取动作、动作是否能在风险扩大前完成。

为避免监控范围无限扩张,试点阶段可以先选少数高价值指标。每个指标都要能回答“它变了意味着什么”“谁应该看到”“下一步可以做什么”。若团队无法回答这三个问题,就先把它当作分析指标,而不是告警指标。

判断维度需要追问的问题不满足时的处理
业务影响异常是否会影响收入、成本、履约、风险或客户体验?优先留在分析看板,不必立即推送告警
数据可信度数据是否及时、完整,计算口径是否稳定?先修复数据质量或添加质量状态提示
可行动性收到提醒后,责任人能采取什么具体动作?先补流程和权限,不要只增加通知
响应窗口多长时间内处理仍有价值?超过后损失是否扩大?据此设计分级、通知频率和升级规则

bi 平台建设路线:从实时监控到流程设计分几步

3. 用“错误告警成本”校准阈值

阈值设计不能只看漏报成本,也要看误报成本。误报可能消耗值班时间、打断工作、降低团队对监控的信任;漏报则可能让问题扩大。不同业务的两类成本差异很大,因而不存在适合所有指标的一套阈值。

试运行期间,建议记录每次触发的时间、指标值、规则版本、是否有效、是否重复、处理结果和人工判断理由。至少经过一段覆盖正常波动的观察期后,再评估是否调整阈值、窗口、样本量条件和静默规则。对于季节性明显的指标,应把日历、活动、区域或产品类型等背景因素纳入分析,而不是不断给固定阈值打补丁。

4. 用“责任可追踪”判断闭环是否成立

流程设计的最小单位不是一条通知,而是一项异常任务。任务应能回答:谁是第一责任人、谁是协同人、最晚何时确认、何种情况需要升级、怎样算处理完成、哪些信息要留下。若一个异常涉及多个角色,也要明确谁拥有最终协调权,避免每个人都参与、却没有人负责。

对流程成熟度较低的团队,可以从人工确认加结构化登记开始,不必一开始就建设复杂自动化。先验证责任和动作是否成立,再决定是否把人工步骤变成自动派单、审批或系统回写。自动化会放大现有规则:如果责任定义错误,自动派单只会更快地把问题送错人。

5. 用全链路成本,而不是单项技术指标做取舍

平台成本不止是软件费用,还包括数据接入、模型维护、权限治理、规则调整、告警值守、培训和业务流程变化。实时链路通常还要求团队处理更频繁的数据质量问题和系统异常。讨论方案时,应把“省下的等待时间”“降低的业务风险”与“新增的维护工作”放在同一张决策表里。

如果某项监控带来的收益无法衡量,先不要承诺夸张的效率提升。可以记录试点前的异常发现耗时、人工核对时间、重复告警数量、按时处理比例和问题关闭原因,再与试点期对比。此类指标用于判断方案是否值得继续投入,不宜在样本不足时直接外推到全公司。

五、具体案例:用订单履约场景把七步路线走一遍

1. 场景说明与数据边界

下面用一个虚构的多仓零售企业作为示例。企业希望减少订单积压造成的延迟发货,但目前依赖每日导出的报表和群消息协调。为避免把演示数据误认为真实企业成果,以下流程和数值均为情景模拟,只用于说明如何设计建设和验收,不代表某一客户的实际经营结果,也不代表行业基准。

团队先把目标改写成可验证的问题:“订单进入待履约状态后,如果在业务约定的时间内没有进入拣货环节,能否及时发现并分派给对应仓库负责人?”这个问题比“做一张发货大屏”更具体,因为它确定了对象、状态、时间窗口和可能的责任人。

2. 第一步:先定义决策和处理动作

业务、仓储、运营和数据团队一起确认决策角色。仓库值班负责人负责确认仓内积压,运营负责人处理活动流量或商品优先级问题,系统支持人员排查状态同步异常。这里最重要的不是角色数量,而是让每种异常都有明确的第一接收人和升级对象。

接着把处置动作拆成几类:确认数据是否准确、检查待拣订单、调整班次或分区、协调跨仓处理、排查系统状态。若同一种告警可能对应完全不同的原因,监控页面就要提供足够的定位信息,而不是只显示一条“订单超时”。

3. 第二、三步:盘点数据并统一指标

示例中的数据源包括订单系统、仓储系统、商品资料和仓库排班表。团队逐项记录每个字段的业务含义、更新时点和负责人,并特别检查订单状态变更是否可能延迟同步。若某些订单取消、拆单或转仓,统计范围也要写进指标定义,否则“待履约订单数”会因过滤逻辑不同而产生差异。

核心指标可以包括待拣订单数、超时待拣订单数、超时率、状态更新时间和仓库处理能力。指标字典应标明计算对象、分母、时间窗口、排除状态和更新时间。示例定义可以写成:“在指定观察窗口内,处于待拣状态且超过业务时限的有效订单数,占同期进入待拣状态有效订单数的比例。”实际项目要由业务方确认时限和排除条件。

4. 第四、五步:先做定位看板,再做可验证监控

看板不只展示全公司总数,还要支持按仓库、订单渠道、商品类别和时间段筛选。操作人员需要从异常指标继续查看订单明细,并辨认异常集中在单个仓库、某类商品还是特定系统状态。若用户看到异常后仍要另外导出多个文件才能定位原因,监控链路就没有真正支持业务动作。

告警可以先采用较保守的规则:满足业务时限、超过最小样本量,并在连续观察窗口内仍处于异常状态时触发。示例阈值不能直接当作生产配置,应该用历史数据回测,并在试运行期间观察不同活动周期的误报情况。规则调整要记录版本和调整原因,避免团队忘记为何改过阈值。

6. 第六、七步:安排处理时限、结果记录和试点验收

异常触发后,系统或约定渠道将信息发给当班仓库负责人。负责人确认数据有效后,选择处理原因并记录动作;若在规定时间内无人确认,通知升级到值班主管;若确认是数据同步问题,则转交技术支持。关闭时要记录结果,而不是仅将消息标记为已读。

试点验收可以检查以下项目:指标口径是否经过业务确认;数据延迟是否满足决策窗口;异常能否定位到仓库和订单;通知是否到达正确角色;无人确认时是否升级;关闭记录是否能用于复盘。项目团队还应观察告警总量、有效告警比例、重复告警和处置耗时,判断规则是否给业务带来了可接受的负担。

bi 平台建设路线:从实时监控到流程设计分几步

7. 示例性数据观察:先看全链路变化,不只看页面打开次数

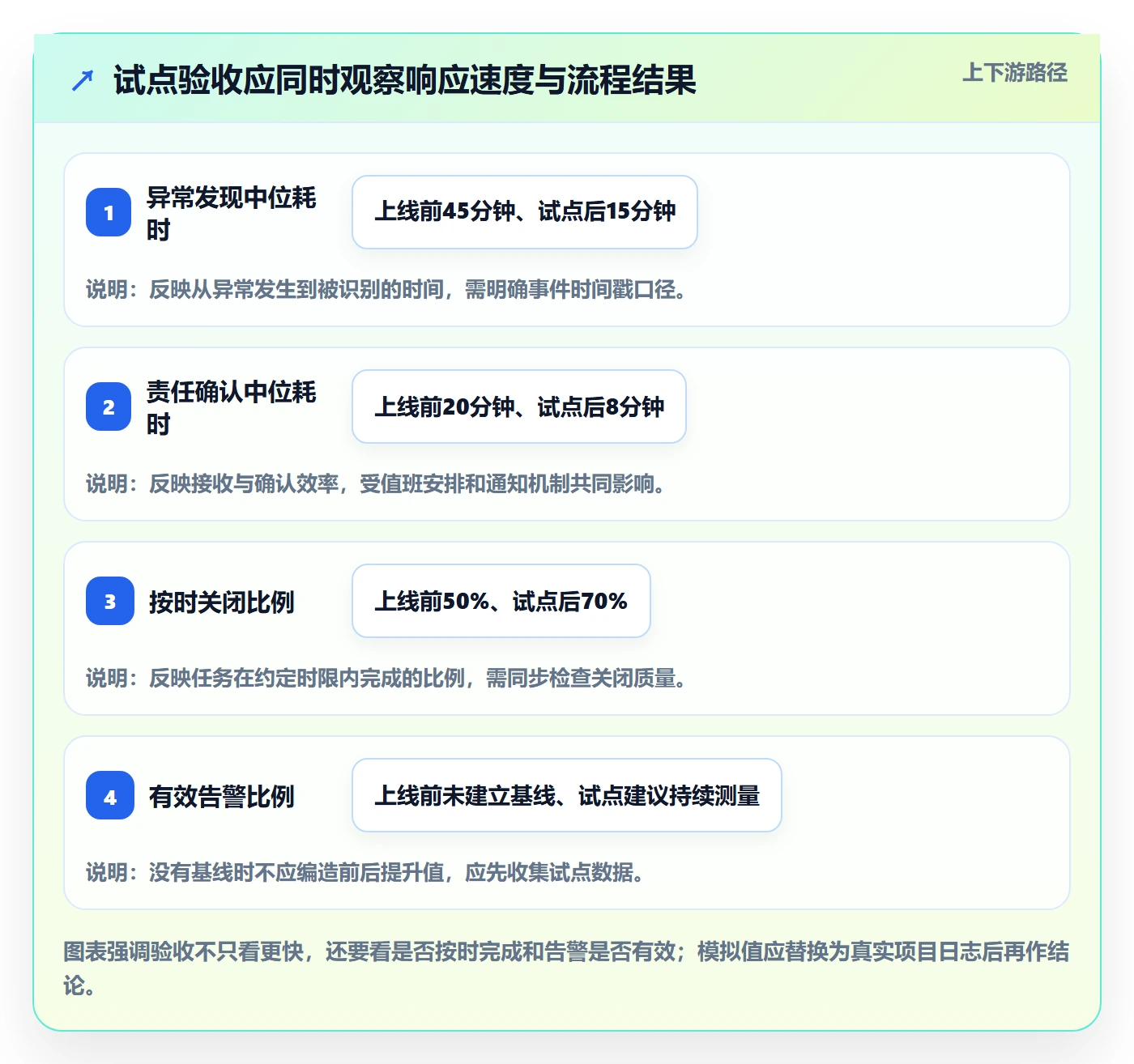

假设试点团队在上线前后采用相同口径记录指标。情景模拟中,异常发现中位耗时从四十五分钟降到十五分钟,责任确认时间从二十分钟降到八分钟,按时关闭比例从百分之五十提高到百分之七十。这里的数字仅作为验收指标设计示例,不能被表述成 BI 项目的普遍收益,也不能直接归因于工具;流程调整、值班安排和培训都可能共同影响结果。

观察结果时还要检查副作用。例如,发现更快了,但有效告警比例下降,可能意味着规则变得过于敏感;按时关闭比例提高了,但关闭原因大量填写“其他”,说明记录质量不足;页面访问增加了,却没有更多异常被确认处理,可能只是用户在查看信息而非改变行动。指标之间要互相校验,不能挑一个好看的数字作为项目结论。

bi 平台建设路线:从实时监控到流程设计分几步

8. 如果使用 BI 产品,怎样把产品能力放进案例验证

产品评估应围绕实际用例验证,而不是只看演示页面。在测试环境中连接一小部分脱敏或授权数据,验证数据更新是否可观察、指标计算能否复核、用户能否按角色访问、异常通知能否送达约定对象,以及从看板进入明细的路径是否满足操作需要。九数云可作为待评估的 BI 产品之一,但是否合适,应由这些真实验证结果和企业自身的数据、权限、运维要求决定。

采购和试点期间,还要把数据权限、敏感字段处理、并发访问、服务保障、数据导出和合同退出机制纳入评估。任何产品页面都不能替代企业自身对数据安全和业务流程的审查。若涉及个人信息、财务数据或跨境数据,应由相应的安全、法务和业务责任团队确认适用要求。

六、不同情况下的行动建议:按成熟度选择起步方式

1. 只有零散表格、数据口径尚未统一

这一阶段不要先追求全公司统一大屏,也不要立即配置大量实时告警。先选一个业务范围清晰的场景,列出数据源、字段含义、更新时间和责任人,再挑少数核心指标共同确认口径。若数据缺失或状态含义不清,先修数据比先做可视化更有效。

建议把第一轮建设目标设为“能用同一口径回答一个业务问题”。例如,让销售和运营共同确认订单数的统计边界,能按渠道和区域追溯差异,并说明数字截至什么时间。把基础可信度建立起来后,再考虑更复杂的监控和流程自动化。

2. 已经有数据仓库,但指标解释不一致

此时瓶颈通常不在连接器,而在语义层和治理机制。优先梳理影响经营判断的核心指标,给它们指定业务负责人、技术维护人和变更流程。对短期内无法统一的指标,可以保留不同版本,但必须明确名称和适用范围,避免不同口径继续共用同一个标签。

告警规则应引用经过确认的指标定义,并把版本绑定到规则。指标逻辑改变后,要评估历史数据是否重算、阈值是否需要调整、使用者是否需要通知。否则规则可能仍在运行,却已经不再代表原来的业务含义。

3. 看板使用稳定,但异常主要靠人工发现

这一阶段适合从一个“高影响、可行动、数据质量较好”的场景试点监控。先统计正常波动范围,设计候选规则,再用历史数据回测或影子运行观察触发情况。影子运行只记录系统认为异常的事件,暂不打扰业务;团队确认规则可靠后,再逐步启用正式通知。

不要把所有指标一次性切换成推送。按照严重程度分级,低优先级信息留在看板,中优先级进入定期检查,高优先级才使用即时通知和升级机制。试点开始后要允许规则调整,并保存调整历史。

4. 已有监控,但处理仍靠群聊和口头交接

这类团队应先建立最小流程记录,而不是急着重新买一套平台。为每项异常约定责任人、确认时限、升级对象和关闭字段;可以先用现有工单系统、任务工具或结构化台账承载状态。关键是能追踪从触发到关闭的过程,并让不同班次的人接续处理。

如果异常需要审批、跨部门协作、合规留痕或高频自动分派,才进一步评估是否要把流程接入专门的业务流程系统。BI 负责分析和触发,流程系统负责任务状态与责任控制,二者通过接口或人工机制衔接,往往比试图让单个工具承担所有职责更清晰。

5. 多业务线、多区域并行建设

规模扩大后,完全统一和完全自治都可能带来问题。可以采用“核心指标统一、业务维度可扩展”的方式:少数跨部门关键指标由组织层面统一定义,业务线可以补充本地指标,但要标识范围和负责人。权限上按岗位和数据敏感程度分层,避免把“能看见所有数据”当成平台开放的默认规则。

推广时建议建立模板、指标字典和规则复用机制,同时保留业务差异说明。总部可以规定数据质量和责任追踪的最低标准,但不应在不了解现场流程的情况下,把一套告警阈值复制到所有区域。

bi 平台建设路线:从实时监控到流程设计分几步

七、不同情况下的取舍:实时、准确、自动化和成本不能只选一个口号

1. 实时与成本:把高时效留给真正有时间窗口的场景

当异常晚几分钟就会扩大损失,且团队能在这个窗口内采取动作,实时能力才更值得投入。若业务每日只做一次决策,小时级甚至日级数据也许已足够。对混合业务,通常不必让所有主题域采用相同刷新频率:交易事件可以高频更新,组织结构或历史分析维度则可按较低频率维护。

需要权衡的不只是计算成本,还包括数据链路故障排查、接口限制、数据一致性和团队值守能力。若组织没有人负责处理夜间告警,全天候实时监控可能只会全天候制造未处理消息。先把值班制度、故障升级和数据延迟监测设计好,再扩大实时范围。

2. 自动化与人工判断:高重复、低歧义适合自动化

适合自动化的任务通常规则清楚、数据可靠、动作可撤销或风险可控。例如把达到明确条件的异常自动派给对应值班角色,并保留人工确认环节。对需要综合判断、涉及客户沟通或可能造成较大经营影响的动作,自动化可以先负责提示和准备信息,不必直接替代人的最终决策。

当错误处理的代价较高时,应设置人工复核、权限边界和撤销机制。自动化范围要随着数据质量、规则稳定性和组织信任度逐步扩大,而不是把“无人干预”当作成熟度的唯一标志。

3. 统一与灵活:核心口径统一,局部规则保留上下文

统一有助于跨部门比较,灵活则能尊重区域、渠道和产品差异。实践中可以把指标定义分为组织级、业务级和场景级,并注明适用范围。比如组织级订单额口径应保持稳定,某区域的履约预警则可以采用本地营业时间或仓库班次条件,但必须明确解释它与组织级指标的关系。

如果为了统一而抹掉业务差异,监控会缺少上下文;如果任由每个团队自行定义,跨部门沟通又会失去共同语言。决策重点不是“统一还是自治”,而是哪些口径必须一致、哪些规则允许本地化,以及变化由谁批准和记录。

4. 一体化平台与组合架构:按能力边界而非产品数量决定

一体化方案通常有利于降低工具切换和集成复杂度,但仍要检查其数据接入、权限、流程和运维能力是否覆盖实际需求。组合架构可以让 BI、数据平台和流程工具各司其职,但会增加接口、身份管理和故障排查工作。对团队规模较小、流程简单的场景,优先减少不必要的系统边界;对已有成熟业务系统的企业,则未必需要把所有能力迁入 BI。

无论选择哪种架构,都要把数据所有权、系统故障时的责任、接口变更通知和退出迁移方式写清楚。评估时用真实用例走一遍“指标发现异常,通知负责人,处理状态回写”的链路,比单看功能清单更能暴露集成问题。

5. 大范围铺开与小范围试点:先验证可复制性再扩张

大范围建设可以快速形成覆盖,但若指标定义和责任机制还没验证,错误会同步扩散。小范围试点速度通常更可控,也便于收集真实使用反馈,但需要选择具备代表性、边界清楚且业务负责人愿意参与的场景。试点场景过于特殊,容易得出无法推广的结论;过于庞大,则难以在有限时间内厘清问题来源。

我更看重试点能否回答三个问题:数据是否可信,业务动作是否发生变化,模式能否被其他团队复用。试点验收通过后,扩张的不是一张页面,而是已经验证过的指标定义、规则设计、流程角色和运营方法。

七、不同情况下的取舍:实时、准确、自动化和成本不能只选一个口号

八、落地检查清单:把项目从“上线”推进到“有人用、有人管”

1. 项目启动前的检查

  • 是否写明一个具体业务决策场景,而不只是“建设 BI 平台”?
  • 是否确定决策人、执行人、协同人和最终协调责任?
  • 是否知道数据来自哪些系统,由谁维护,多久更新?
  • 是否确认关键指标的定义、范围、算法和时间口径?
  • 是否明确哪些数据敏感、哪些角色可以查看和导出?
  • 是否判断业务确实需要实时数据,还是希望更快做周期性分析?

2. 监控试运行期间的检查

  • 每条告警是否能解释触发原因、适用范围和规则版本?
  • 是否记录误报、重复通知、漏报线索和数据延迟?
  • 是否有责任人确认告警有效性,而不是只统计发送成功?
  • 是否区分需要立即处理、限时检查和仅供观察的事件?
  • 是否给规则设置静默、去重或连续窗口条件,避免告警风暴?
  • 是否有业务人员参与阈值复核,而非仅由技术团队决定?

3. 流程闭环阶段的检查

  • 是否规定首次确认时限和无人响应时的升级路径?
  • 是否记录执行动作、处理结果、关闭原因和后续责任?
  • 是否能区分“已读”“已受理”和“已解决”?
  • 是否可以按告警类型、责任团队和处理耗时复盘?
  • 是否定期清理失效指标、过期规则和长期无人处理的通知?

检查清单的作用不是让每个项目都机械地通过同一套门槛,而是暴露隐含假设。某一条暂时做不到时,应明确风险由谁接受、何时补齐,不能把未解决的责任问题伪装成“后续优化”。

4. 建议形成的最小运营台账

试点阶段可以先维护一张结构化台账,字段包括指标名称、定义版本、数据源、负责人、规则条件、严重等级、通知对象、确认时限、升级条件、结果状态和最近复核日期。成熟后可迁移到平台或流程系统,但字段含义和责任关系应保持清楚。

台账还应记录规则为何调整。例如,从固定阈值改为连续窗口条件,是因为某类正常波动造成了重复提醒;增加最小样本量,是因为小样本期间比例变化过大。保存调整理由,有助于新成员理解规则,也避免团队反复踩同一个坑。

八、落地检查清单:把项目从“上线”推进到“有人用、有人管”

九、结语:判断 BI 建设是否成功,要看异常之后发生了什么

1. 重新定义“平台上线”

BI 平台上线,不应只意味着数据接通、页面发布或告警配置完成。更有意义的判断是:业务人员能否用一致口径看懂信息,异常能否在有效时间内被识别,责任人能否采取行动,结果能否被追踪并用于改进。只要其中一环断开,系统都可能“运行正常”,但业务价值仍然有限。

因此,从实时监控到流程设计,七步路线的核心不是追求技术堆叠,而是持续减少决策中的不确定性:先搞清要改变什么业务动作,再确认数据能否支撑判断,最后让行动责任和结果记录落到具体流程中。

2. 读者下一步可以怎么做

不需要先启动全公司平台项目。先选一个真实、边界清楚、有人负责的业务异常,写出“谁在什么情况下,根据什么数据,在多长时间内采取什么动作”。然后核对数据源、指标定义、告警条件和处理路径,挑一个小范围进行验证。

如果团队只能为项目留下一个验收问题,我建议问:从异常发生到问题关闭,我们是否知道每个阶段的时间、责任人和处理结果?若答案是否定的,下一步应该优先补齐数据口径或流程责任,而不是先增加图表。BI 的价值不在于屏幕上有多少数字,而在于数字出现变化之后,组织能否更早、更稳妥地做出正确行动。

常见问题解答(FAQ)

1. BI 平台建设通常分几步?

我在规划 BI 项目时,最容易纠结的是先做数据仓库、先做看板,还是先买工具。也担心步骤排错后返工:有没有一条能从业务目标走到实际处置的建设路线?

可以按七步推进:明确业务决策、盘点数据源与时效、统一指标口径、设计架构与权限、建设监控和告警、接入业务处置流程、试点验收并持续运营。顺序的关键不是先选工具,而是先说清楚“谁需要依据什么信息做什么决定”。例如订单履约场景,先确认管理者要发现的是积压、延迟还是异常波动,再定义对应指标和负责人。

若一开始就按部门收集大屏需求,常见结果是页面上线了,却没人知道异常该由谁处理。

2. BI 平台需要做到实时监控吗?

我希望业务异常能尽早被发现,但也担心所有数据都做实时会增加成本,还可能让团队被频繁告警打扰。应该怎么判断哪些指标值得实时更新?

实时不是默认目标,应由决策时限决定。若异常需要在几分钟内响应,例如支付故障或关键设备停机,可评估分钟级甚至更快的链路;若指标用于日经营复盘,按小时或按日更新通常更合适。可以先给每个指标写明“最晚何时发现仍有处理价值”,再据此选择刷新频率。

比如一个演示性场景中,订单积压每 5 分钟更新,而月度毛利按日更新;这只是设计示例,不是通用性能标准。更新更快也不能弥补数据口径错误。

3. 实时告警阈值应该怎么设,才能减少误报?

我见过看板里设置了很多红线,但业务人员收到通知后经常发现只是短时波动,后来干脆不看了。阈值、观察周期和通知对象要怎样一起设计?

不要只设一个孤立阈值。规则至少要说明指标口径、触发条件、观察窗口、接收人和重复告警抑制方式;对波动较大的指标,可结合持续时间或相对变化判断,而不是一次越线就通知所有人。上线初期先选少量高价值指标试运行,记录误报、漏报和无人认领的告警,再调整规则。

例如可把“连续两个观察窗口超出业务设定范围”作为待验证的候选条件,但具体窗口和范围要由业务风险、历史数据及处置能力共同确定。

4. 怎样把 BI 告警接入业务流程,并判断建设是否有效?

我担心告警发到群里就算完成了,最后没人跟进,也查不到问题有没有解决。项目验收时,除了看板是否上线,还应该检查哪些环节?

把告警设计成可追踪的处置链:异常触发、责任人接收、确认问题、执行处理、超时升级、记录结果、复盘规则。每一步都要有负责人和完成条件;BI 提供数据与触发信息,但不能替企业决定业务责任和处置权限。

验收时可抽查一条真实或演练告警:是否能定位指标定义和数据更新时间,是否有人按时接收,处理结果是否留痕,关闭后是否能复盘。先在一个边界清晰的场景试点,再决定扩展;页面数量和刷新速度都不能单独代表业务闭环已经形成。

核心关键词

读者评论

丁
丁可欣

文章把业务决策放在大屏之前,这个顺序比较务实;先明确异常由谁处理,能避免上线后只多出一批没人跟进的告警。

段
段文博

实时程度应从决策窗口倒推这一点很有参考价值。文中也提醒了页面刷新不等于底层数据新鲜,关键看板标注更新时间确实必要。

李
李悦

指标字典和告警台账作为验收物,比单纯统计图表数量更能检查建设质量,尤其适合指标口径容易产生分歧的团队。

史
史书瑶

文中的时间拆分和漏斗数据都标注为情景模拟,没有包装成行业统计,这种表达比较严谨;实际落地还是要用企业自己的日志验证。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
库存管理系统进阶课:围绕补货预警完善进阶玩法

库存管理系统进阶课:围绕补货预警完善进阶玩法

库存预警已经亮了,采购却还在问“这批货到底算不算在途”“系统建议的数量有没有扣掉已分配库存”,这类场景说明,库 […]
库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统里的条码作业,最容易被误解成“把商品贴上码、员工拿扫描枪扫一下”。但实际运行中,扫码能不能减少错发 […]
库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设最容易走偏的地方,不是少买了一个功能,而是把“多仓调拨”误当成建设起点:仓库之间开始频繁转货, […]
库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法 库存系统每天发出几十条补货提醒,采购却仍要逐项核对销量、在 […]
库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化,最容易被误解成“多扫几次码”或“再买一套功能更全的软件”。但现场最常见的尴尬是:系统里显示有 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
