erp数据录入检查方法:通过批量导入评估效率提升质量
ERP 批量导入显示“成功”,并不等于数据已经正确进入业务流程:客户编码可能对应错对象,库存单位可能被误读,重复记录也可能悄悄进入系统。判断批量导入是否值得推广,不能只看上传用了几分钟,而要同时检查数据准备、错误修正、导入后核对和业务返工。我更看重一个结果:在相同数据范围、相同验收标准下,批量导入能否缩短总处理时间,同时让错误可发现、可追溯、可修正。
我评估一次 ERP 批量导入时,会把“效率”和“质量”拆成三个层次:系统是否接收记录、记录是否符合业务规则、记录是否能支撑后续业务。只确认第一层,就容易把技术上的导入成功误当成管理上的数据准确。
例如,库存物料的名称和编码都成功写入系统,但计量单位被映射成了另一种单位。系统可能没有报错,记录也能查询,然而后续采购、领料或库存盘点都可能受到影响。此时,导入成功率很高,业务质量却没有通过验收。
我的判断顺序是:先定义验收对象,再检查源文件和字段映射,随后做小批次试导,最后用数量、关键字段和业务关系复核。效率则按总工时计算,而非只计算点击“导入”到页面提示成功之间的时间。
批量导入可以减少逐条录入动作,却可能增加模板整理、字段匹配、错误修复和复核工作。若只统计操作员导入文件所花的时间,可能会得到“快了很多”的结论,但将准备和返工加入后,整体并没有节省工时。
我建议至少记录四类结果:总处理工时、错误记录数、需要返工的记录数、导入后业务核对通过情况。只要其中一项缺失,就很难判断导入流程到底是提效了,还是把工作从录入环节转移到了清洗和补救环节。
| 评估层次 | 要回答的问题 | 建议保留的证据 |
|---|---|---|
| 系统接收 | 文件中多少条记录被接收、拒绝、跳过或判为重复? | 导入日志、成功与失败数量、批次编号 |
| 数据正确 | 编码、单位、日期、金额、组织等关键字段是否符合规则? | 字段校验结果、汇总核对记录、抽查结果 |
| 业务可用 | 数据能否被查询、引用,并进入预期业务流程? | 业务人员复核、关联关系检查、流程测试记录 |

“ERP 数据录入”不是一种单一任务。常见对象至少包括主数据、期初数据和业务单据。主数据包括客户、供应商、物料、仓库、科目等;期初数据可能包含库存余额、应收应付或财务余额;业务单据则包括订单、出入库单和费用单等。
这三类数据不能共用一套验收标准。主数据关注编码唯一、名称规范、类别与组织匹配;期初数据更看重余额、数量、期间和总额之间的勾稽关系;业务单据还要检查单据状态、明细行、关联主数据和后续流程条件。
所以,开始导入前我会先问三个问题:导入的是什么对象?这些数据会被谁、在什么流程里使用?一旦导错,能否撤回或通过调整单修复?这三个问题的答案决定抽样深度、批次大小和复核人选。
实际检查时,不要把问题全部归因于“表格没整理好”。错误通常沿着一条链条出现:源系统字段含义不一致、模板字段映射错误、编码规则不统一、ERP 业务校验配置不同,最后才体现为导入失败或业务异常。
例如,源表里的“数量”可能指包装数,ERP 字段里的“数量”却指最小计量单位;源数据使用“客户简称”,ERP 业务关系却依赖唯一客户编码。两列看起来都合理,但字段定义没对齐,批量处理反而会让错误一次性进入许多记录。
我会把字段映射单独作为一份可复核的工作底稿,至少写清源字段、目标字段、字段含义、数据类型、转换规则、是否必填和复核人。仅靠列名相似来判断字段对应关系,是很常见也很难追责的风险。
格式问题通常容易被发现,关系问题则更容易“看起来没事”。客户名称、物料名称可能都存在,但对应的客户编码或物料编码有误;仓库名称正确,所属组织却不匹配。这类记录可以被系统接受,却可能让后续单据选不到正确对象。
单位和精度问题也要结合业务解释。数量“12”究竟是 12 件、12 箱还是 12 千克?金额是否包含税额?价格保留几位小数?如果导入字段只检查数据类型而不检查业务含义,数据可能格式正确、口径错误。
重复数据则不能简单按名称去重。两个客户可能同名却是不同主体,同一物料也可能因为规格不同而名称接近。应根据业务对象定义唯一键,例如系统编码、外部编码与组织范围的组合,而不是只凭肉眼判断。

逐条手工录入和批量导入的工作构成不同。手工流程可能把时间花在逐条输入、保存和即时纠错;批量流程则会增加数据整理、字段映射、模板适配、试导、错误修正和导入后核对。如果只比较输入动作,批量导入几乎总会显得更快,但这不是完整的效率比较。
我会用“总处理工时”而不是“导入耗时”做核心指标:总处理工时 = 源数据准备时间 + 字段映射时间 + 导入操作时间 + 错误处理时间 + 复核时间。如果批量流程需要多人参与,还要统一折算为人时或人天,避免只统计某一个操作员的时间。
另外,失败后的返工也要记入成本。错误行被拒绝后重新清洗、二次上传、核对是否重复写入,都属于流程实际耗时。漏掉这些工作,效率结论就会偏向批量导入。
系统提示“成功 1000 条”,通常只能说明这 1000 条满足了当次导入接口或模板的接收条件,不必然说明它们符合企业真实业务。数据质量至少还要看准确性、完整性、一致性、唯一性和可追溯性。
例如,客户名称字段完整,不代表客户编码正确;数量字段是数字,不代表单位换算正确;记录没有重复,不代表组织归属正确。验收时应先列出本次对象的关键字段,再区分“系统必填字段”和“业务关键字段”。两者可能重合,也可能并不完全重合。
抽样可以降低复核成本,但它不能证明未抽中的记录全部准确。尤其是导入规则不稳定、字段映射刚调整、源数据来自多个系统或导入后难以回滚时,抽样应与汇总核对、规则校验和异常清单结合,而不是单独承担验收责任。
抽样要有目的:可以覆盖不同组织、不同数据类别、边界值、空值、特殊字符和历史记录;也可以针对错误率较高的字段加密抽查。只从文件开头随手抽几行,常常会漏掉集中在某个组织、某个数据来源或某个字段格式里的问题。
修正失败记录后重新导入,如果没有保留原始文件、修订文件和批次日志,就难以判断哪些行已成功、哪些行重传过、是否发生重复创建。出现问题时,团队只能反复比对多个文件,甚至无法还原最终进入系统的版本。
我建议用“数据对象,导入批次,文件版本,处理状态”建立简单追踪关系。每次导入保留原始数据、清洗版本、错误明细、重传结果和复核记录;涉及财务、库存或期初数据时,还应明确操作人、复核人和回退方式。
上线时导入一次,不代表以后可以照搬同一模板。字段可能调整,业务编码规则可能更新,组织结构也可能变化。真正可重复的流程,需要将检查规则沉淀为模板说明、字段字典、错误分类、复核清单和版本记录。
如果每次导入都要靠熟悉业务的员工“看一眼就知道”,流程风险仍然集中在个人经验里。我的判断是:凡是会重复发生的导入任务,都应该把口头判断转成可执行规则;凡是暂时无法规则化的,都要标记为人工复核项。

每个批次开始前,先写明数据对象、数据来源、组织范围、记录范围、业务期间和目标模块。若本次导入的是期初库存,还要说明仓库、物料、批次、单位和余额口径;若是客户主数据,则要确定唯一键、客户分类、归属组织和启用状态。
验收口径要在导入之前约定,而不是发现异常后再改标准。建议明确哪些字段属于关键字段、允许怎样的空值、哪些记录必须拒绝、哪些异常可以人工复核,以及最终由谁签字确认。
对于不同数据类型,建议至少设置一项数量核对和一项业务逻辑核对。金额类或余额类数据还需核对汇总金额或借贷关系;库存类数据可核对数量、单位和仓库分布;主数据则可以核对唯一性、必填项和关联对象有效性。
基础预检包括空行、隐藏行列、合并单元格、前后空格、不可见字符、日期格式、数值精度、编码字符、公式值和特殊符号。清洗时保留原始文件副本,不要直接覆盖源数据,这样才能对照定位转换前后的变化。
业务预检要检查编码是否存在、是否唯一,关联对象是否有效,单位是否使用系统认可的编码,日期是否处于允许期间,金额精度是否符合财务规则。对于必填字段,不仅要检查“有没有值”,还应检查值是否有业务意义,例如不能把占位符或默认文本当作真实内容。
如果需要按规则自动校验,可以先用电子表格的去重、筛选和数据验证功能;数据来源较多或需要长期重复运行时,再考虑建立可复用的校验流程。工具可以降低重复检查成本,但规则本身必须由熟悉业务的人定义和确认。
字段映射表不是简单的“源列 A 对应目标列 B”。它还需要说明源字段的含义、目标字段的定义、是否需要转换、缺失时如何处理、值域是否有限制,以及由谁确认映射结果。
| 映射项目 | 检查内容 | 示例判断 |
|---|---|---|
| 编码字段 | 是否唯一、是否存在、是否需前导零、是否有组织范围 | 物料编码“00125”若被自动转成“125”,应确认系统是否视为不同编码 |
| 数值字段 | 计量单位、精度、正负号、千分位和小数点规则 | 数量 2.5 是否允许,价格是否需要保留指定小数位 |
| 日期字段 | 年月日顺序、时区或期间限制、空值处理 | “03/04/2026”可能存在月日顺序歧义,不应只凭表格显示判断 |
| 关联字段 | 引用对象是否存在、状态是否有效、组织是否匹配 | 客户编码可查到,但客户是否属于当前组织的业务范围 |
| 文本字段 | 长度限制、特殊字符、前后空格及别名处理 | 名称相同但主体不同的记录,不应仅按文本去重 |
字段映射表要带版本号。系统模板更新后,旧映射不能默认继续有效;有变更时,应记录变更字段、变更原因、确认人和生效批次。对高风险字段,建议让业务负责人复核含义,技术人员负责验证格式和系统规则,避免由一个人同时猜测业务含义并执行导入。
试导样本应覆盖典型数据和边界数据。典型数据用于验证常规路径,边界数据用于测试最大长度、特殊字符、空值、零值、历史编码、不同组织和特殊单位。试导不是为了证明“文件可以上传”,而是为了尽早验证映射、业务关系和失败处理方式。
试导后逐项查看系统结果:成功记录是否可查询,错误信息是否能定位到行和字段,重复导入是否会新增重复数据,更新与新增规则是否清楚,失败行修正后能否安全重试。如果重试行为不明确,正式批次应暂缓。
批次大小没有适用于所有 ERP 的固定答案。系统承载能力、接口限制、数据风险、回退难度和错误集中程度都会影响批次划分。高风险数据更适合按组织、对象或期间拆分,并在每批验收后继续;低风险且可回滚的数据,才可能采用更大的批次。
第一道关是数量。把源文件记录数拆成有效记录、过滤记录、系统成功、系统失败、重复跳过和待处理记录。不同口径要单独记录,不能把“文件总行数”直接与“系统成功数”比较。
第二道关是关键字段。检查编码、名称、组织、单位、日期、数量、金额等字段。可先做全量规则校验,再进行人工抽查。对金额或数量重要的数据,应比较分组汇总和总量,不应仅凭几条样本判断准确。
第三道关是关联关系。检查客户、供应商、物料、仓库、科目等对象是否能被正确引用,状态是否有效,组织范围是否匹配。导入记录能被搜索到,不代表关系已经正确建立。
第四道关是业务流程。由业务人员选择少量代表性记录,验证它们是否能进入实际需要的后续环节。主数据要验证是否可被单据引用;期初数据要验证余额和期间;业务单据则应检查状态、明细和后续处理条件。

错误清单至少记录批次编号、源文件行号、业务对象编码、错误字段、错误原因、处理方式、处理人、复核人和最终状态。将错误分为格式问题、必填缺失、映射问题、关联对象问题、重复问题和业务规则冲突,能帮助团队看出问题集中在哪个环节。
有些错误可以自动修复,例如统一日期格式或去除首尾空格;有些必须由业务人员判断,例如两个相似客户是否同一主体。不要因为系统提示可以修正,就把所有异常都自动处理。自动规则要有明确边界,并留存修正前后的值。
错误行重新导入前,先确认失败记录是否完全没有写入、部分字段是否已经成功、系统采取新增还是更新逻辑。若不能明确判断重试后果,先进行小范围验证或向系统管理员确认,避免“修复错误”演变成重复创建。
为了说明如何比较,我用一个情景模拟:某企业需要把 1000 条物料记录从现有表格整理后导入 ERP。以下数据只用于演示记录方法和计算口径,不代表真实企业的普遍效率、行业平均值或产品效果。实际应用时,应将数字替换为企业自己的计时记录和导入日志。
假设原来的手工流程需要 1 名员工逐条录入,并由另一名员工抽查。批量流程则包含源文件清洗、字段映射、试导、错误修正、正式导入和业务复核。所有时间按参与人员投入折算成人时,不能只记录从开始到结束的墙钟时间。
| 处理阶段 | 手工流程人时 | 批量流程人时 | 说明 |
|---|---|---|---|
| 源数据准备与清洗 | 1.0 | 2.5 | 批量流程增加了集中清洗和模板整理 |
| 字段核对与映射 | 0.5 | 1.5 | 手工录入仍需查字段,但批量流程需明确列与列的对应关系 |
| 录入或正式导入 | 8.0 | 0.5 | 这是最容易被单独拿来比较的一段 |
| 错误处理与返工 | 1.5 | 2.0 | 情景中批量试导发现集中问题,返修工时暂时较高 |
| 复核与业务验证 | 2.0 | 3.0 | 批量流程增加了字段、关联关系和业务流程核查 |
| 总处理工时 | 13.0 | 9.5 | 本情景净节省 3.5 人时,约占手工流程总工时的 26.9% |
这个模拟结果有意保留了一个容易被忽略的事实:批量流程的准备和复核更费时,但录入操作显著减少,最终仍可能缩短总工时。反过来,如果每次都要花大量时间清洗脏数据、修复字段映射或处理无法回滚的错误,批量流程也可能暂时不省工。
计算净节省比例时,分母应使用手工流程的总处理工时。公式是:净节省比例 =(手工流程总工时 − 批量流程总工时)÷ 手工流程总工时 × 100%。使用这组情景数字,结果约为 26.9%;这只是演示计算,不是可直接引用的行业结论。

同一模拟批次可再假设出现 1000 条源记录、20 条格式或必填问题、18 条关联关系待复核、9 条疑似重复记录。由于风险项可能重叠,这些数字不能简单相加当作 47 条互不相同的错误。实际统计应为每条记录分配唯一问题编号,并允许一条记录关联多个问题标签。
为了避免“错误数”定义不清,可以分别报告:导入拒绝记录数、关键字段不合格记录数、业务关系不匹配记录数、重复风险记录数、最终返工记录数。若团队把格式错误、业务异常和疑似重复全部混为一类,前后批次就无法公平比较。
我会把质量指标分为两层。第一层是规则命中率,例如关键字段合格记录数占有效导入记录数的比例;第二层是业务验收通过率,即经关系和流程核验后可以使用的记录比例。后者更接近业务结果,但复核成本通常也更高。
| 指标 | 建议口径 | 使用边界 |
|---|---|---|
| 导入接收率 | 系统接收记录数 ÷ 有效源记录数 | 衡量系统接收情况,不代表业务质量 |
| 关键字段合格率 | 关键字段全部通过的记录数 ÷ 有效导入记录数 | 关键字段清单必须在导入前确定 |
| 返工率 | 需要修正或重新处理的记录数 ÷ 有效源记录数 | 要说明重复、修正和业务调整是否计入返工 |
| 业务验收通过率 | 业务复核通过记录数 ÷ 本次验收记录数 | 抽样时只代表样本结果,不能冒充全量结果 |

正式评估时,不要为了让批量导入显得有效而选择最有利的样本。应选择具有代表性的业务数据,确定同一数据范围和验收规则,再记录手工流程与批量流程的各阶段耗时。若两次导入的人员经验、数据质量或业务范围不同,要把这些差异写入报告。
可以先做一批基线任务:记录手工处理时间、返工记录数、关键字段问题数和复核通过情况。接着在同一类型数据上试行批量导入,并沿用相同的质量标准。不要因为批量工具报告更多错误,就立刻判定质量变差;它也可能只是更早发现了原来被漏掉的问题。
为了保证结果可解释,建议把结论分成“已验证事实”和“当前推测”。例如,“该批次节省 3.5 人时”是根据本次计时数据计算的事实;“后续批次还会节省相同比例”则只是预测,需要继续观察。只有反复测量多个可比批次后,才适合讨论稳定趋势。
在这个主题里,九数云更适合作为导入前后数据观察和汇总分析的辅助选择,而不是被说成 ERP 导入器,也不能替代 ERP 内的业务规则检查。是否适合使用,要先核实实际产品功能、数据接入方式、权限配置和企业信息安全要求。
一种稳妥的做法是:从允许的系统或文件中取得源数据和导入结果,在具备授权与脱敏条件下,将用于核对的数据整理成可比较的结构;再通过表格、查询或分析工具对记录数量、分类汇总、金额和异常分布进行对照。九数云的具体适用方式,应以产品当前功能和企业技术评估结果为准。
例如,导入前统计各物料类别的记录数、数量合计和仓库分布;导入后从 ERP 导出同口径结果,比较差异。若总记录数一致但某类物料数量偏差明显,就应下钻到物料编码、单位或组织字段,而不是只看总体导入状态。这里的关键价值是把核对口径固定下来,让每批结果可比较,而非某个工具自动保证数据正确。
如需了解产品信息,可访问九数云官网。在正式接入数据前,建议确认数据权限、传输方式、保留周期、访问角色和脱敏要求;包含财务、客户或员工信息的数据,尤其不能未经授权就上传到外部服务。

首次导入的重点不是追求最大批次,而是尽早暴露定义不清的问题。先冻结本批数据范围和模板版本,确认字段映射,再选择覆盖常见值和边界值的小批次试导。试导结束后,由业务人员确认字段含义和后续使用结果,再决定是否扩大。
数据来自多个部门或旧系统时,建议先建立数据字典和编码对照表。不要一边正式导入,一边临时决定“旧编码怎样对应新编码”。遇到含义不确定的记录,应进入待确认清单,而不是为了赶进度填入猜测值。
首次导入还要明确回退方案。若系统不支持整批撤销,就应先确认如何识别本批记录、如何修正错误、如何避免重复写入。回退困难时,宁可牺牲一点表面速度,也要缩小批次并增强复核。
当模板稳定、数据规则清楚、异常类型可预测时,才适合重点投资于自动校验和标准化流程。把重复执行的格式清理、必填检查、唯一性检查和错误分类固化为规则,可以减少每次从头排查的工作。
每次执行仍应保留导入批次号、模板版本、规则版本、结果日志和复核结论。自动化不等于取消复核,而是把人工从机械检查转向异常处理和风险判断。规则变更后,应先在测试数据或小批次上验证,再应用到正式数据。
若导入任务经常由不同员工执行,操作清单和权限分离尤其重要。准备数据的人不应独自决定高风险字段的业务含义,正式导入后的关键结果也不应只由操作人自我验收。
高影响数据应采用“先小批验证、分批执行、逐批核对、业务确认后继续”的节奏。核对重点不只是记录数,还包括余额、数量、单位、期间、组织与分类等关系。涉及财务数据时,应按企业现有的账务复核和审批要求执行,不要把通用导入流程当成专业财务审计。
若错误可能造成账实差异、结账影响或难以恢复的业务记录,应提高复核比例,并事先准备异常处理和责任确认。权限上可以将数据准备、正式导入和最终复核分开,降低同一人从制作文件到确认结果的单点风险。
对于已经导入但发现错误的数据,不要未经评估就直接删除或覆盖。先确认 ERP 的记录关系、后续使用状态和调整方法,再决定是撤销、修正、冲销还是重新导入,并保留处理依据。
小规模、低频任务不一定要建设复杂的自动导入体系。如果手工录入只需少量时间,而且业务规则复杂、每条记录都需要人工判断,逐条录入并双人复核可能更清晰。是否批量处理,应比较完整成本,而不是把“批量”当成天然先进的选择。
当源数据质量很差、关键字段含义不明或重复关系无法判断时,第一步往往不是导入,而是治理数据。先对核心编码、单位、组织和业务主体做清理,再确认哪些记录可以进入 ERP。将脏数据一次性批量导入,可能把局部问题变成大范围的系统问题。
如果企业暂时无法一次清理全部历史数据,可以界定一批可控范围:只导入已确认的对象,将疑难记录单独隔离,并记录暂缓原因。这样的分层处理通常比“先全部导入、以后再修”更容易控制风险。

大批次的优势是操作集中、重复动作少,但如果字段映射或业务规则判断错误,影响范围也可能随之扩大。小批次有更多停顿和核对成本,却更容易定位问题和限制风险。批次大小应结合记录类型、错误可逆性、系统限制和业务影响决定。
如果错误可以被清晰识别、批次可回退、数据范围低风险,可以考虑逐步扩大批次;如果导入结果难以撤回、数据会影响财务或库存,或历史数据质量差,则应优先控制批次和复核深度。没有理由为了减少几次操作,就把无法确认的记录一起导入。
全量复核适合高影响字段、总量可控或规则可以自动化验证的情形。人工逐条核对全部记录成本较高,但全量机器规则校验往往可以先筛出格式、唯一性和关联异常,再把人工精力集中到需要业务判断的记录上。
抽样适合规则成熟、历史表现稳定且错误发现后可控的批次。抽样不能只问“抽多少条”,还要问“如何抽”:是否覆盖各组织、类别、来源和边界值;是否针对过去高频错误加抽;是否将抽样结果正确标注为样本结论。
如果抽样发现异常,应该触发明确的升级规则:增加样本、扩大到全量检查、暂停后续批次,或回到映射与源数据环节重新排查。抽样不是为了证明一切正常,而是作为一项风险探测手段。
格式统一、必填检查、唯一性校验、日期范围检查等规则,通常更容易自动化;客户主体是否相同、物料是否属于同一规格、某个异常是否符合特殊业务安排,则需要业务判断。自动化的边界应写清楚,不能把“机器没有报错”当成“人工无需确认”。
如果自动修正会改变业务含义,例如将相似名称合并、自动替换编码或推断单位,就要特别谨慎。可以让规则生成待复核建议,但把最终判断交给有权限的业务人员,并保留原始值、修正值与判定理由。
对于一次性迁移,深度清洗和长期规则建设的成本可能高于本次导入收益;对于每月、每周重复发生的任务,前期建立数据标准、模板和校验规则,可能逐渐降低重复处理成本。判断是否投入,至少要看任务重复频率、单次工时、错误影响和规则稳定程度。
如果同一类错误每批反复出现,继续依赖人工修补通常不是长久方案。应该追溯问题源头:是源系统没有统一编码、业务部门填报口径不一致,还是 ERP 模板与业务流程脱节。把问题留在导入环节反复处理,只是在支付返工成本。
| 情况 | 更倾向的做法 | 主要代价 | 适用提醒 |
|---|---|---|---|
| 规则稳定、频次高 | 批量导入加自动规则校验 | 需要维护规则、模板与版本 | 规则变更后先验证再上线 |
| 数据高影响、难回退 | 小批次、较强复核、明确回退路径 | 处理速度较慢、复核投入较高 | 不能为追求速度弱化验收 |
| 规模小、判断复杂 | 人工录入或人工确认后批量处理 | 机械操作多或人员投入高 | 优先选择更可解释、更易追责的方式 |
| 源数据混乱、定义不清 | 先做数据治理,再确定导入策略 | 短期上线时间可能延后 | 不要把未确认数据成批写入系统 |

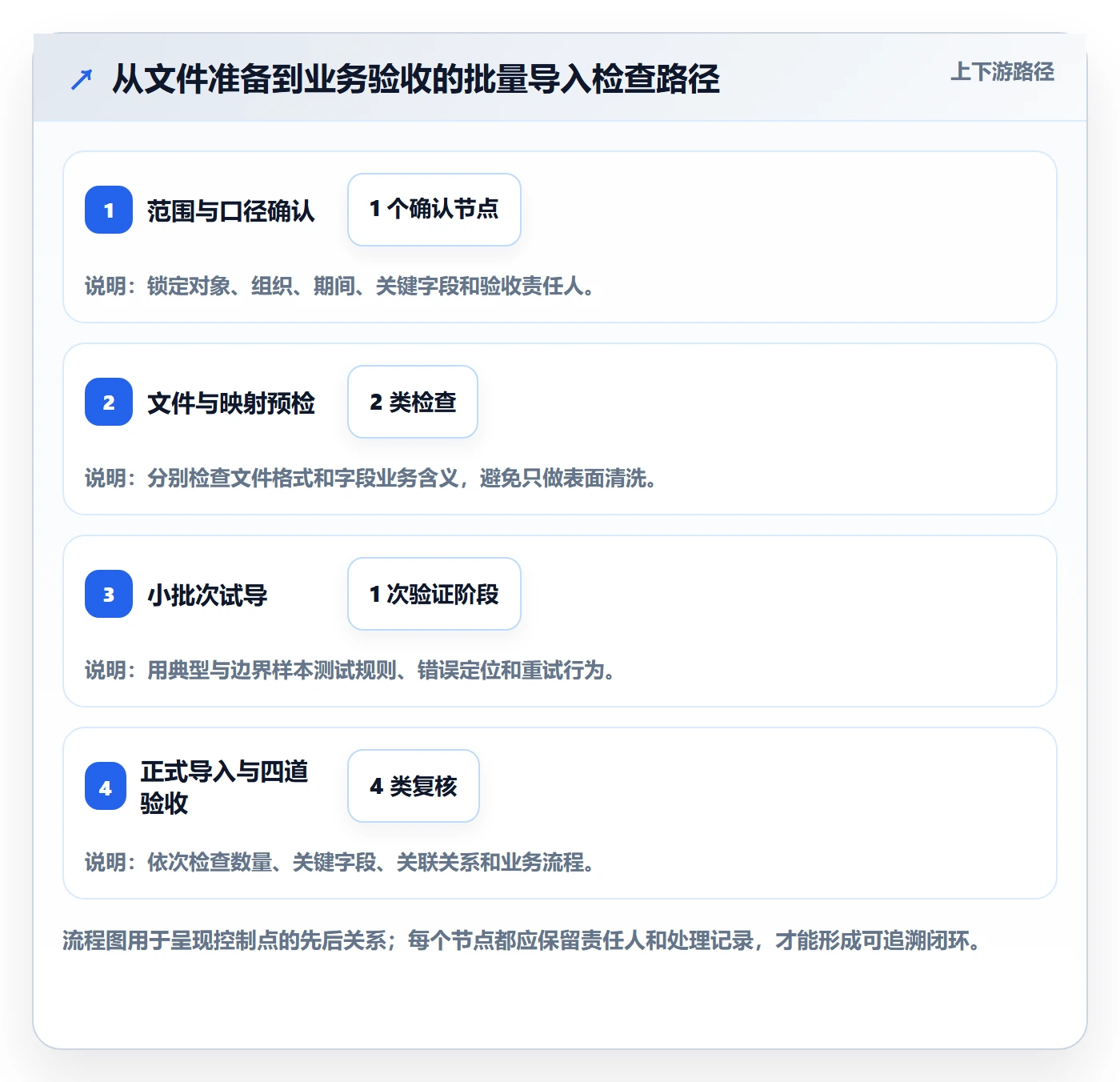

真正可复制的 ERP 批量导入,不是找到一个能上传文件的按钮,而是建立一条有输入、有校验、有异常处理、有业务复核的流程。每次先确认数据范围和关键字段,再完成文件预检、字段映射、小批试导、正式导入和导入后核对。
下一步可以从一类重复且风险可控的数据开始,选定一批有代表性的记录,记录源数据准备、导入、修错和复核的实际工时,同时保存错误日志与验收结果。用同一口径比较手工流程和批量流程,再决定是否扩大范围。

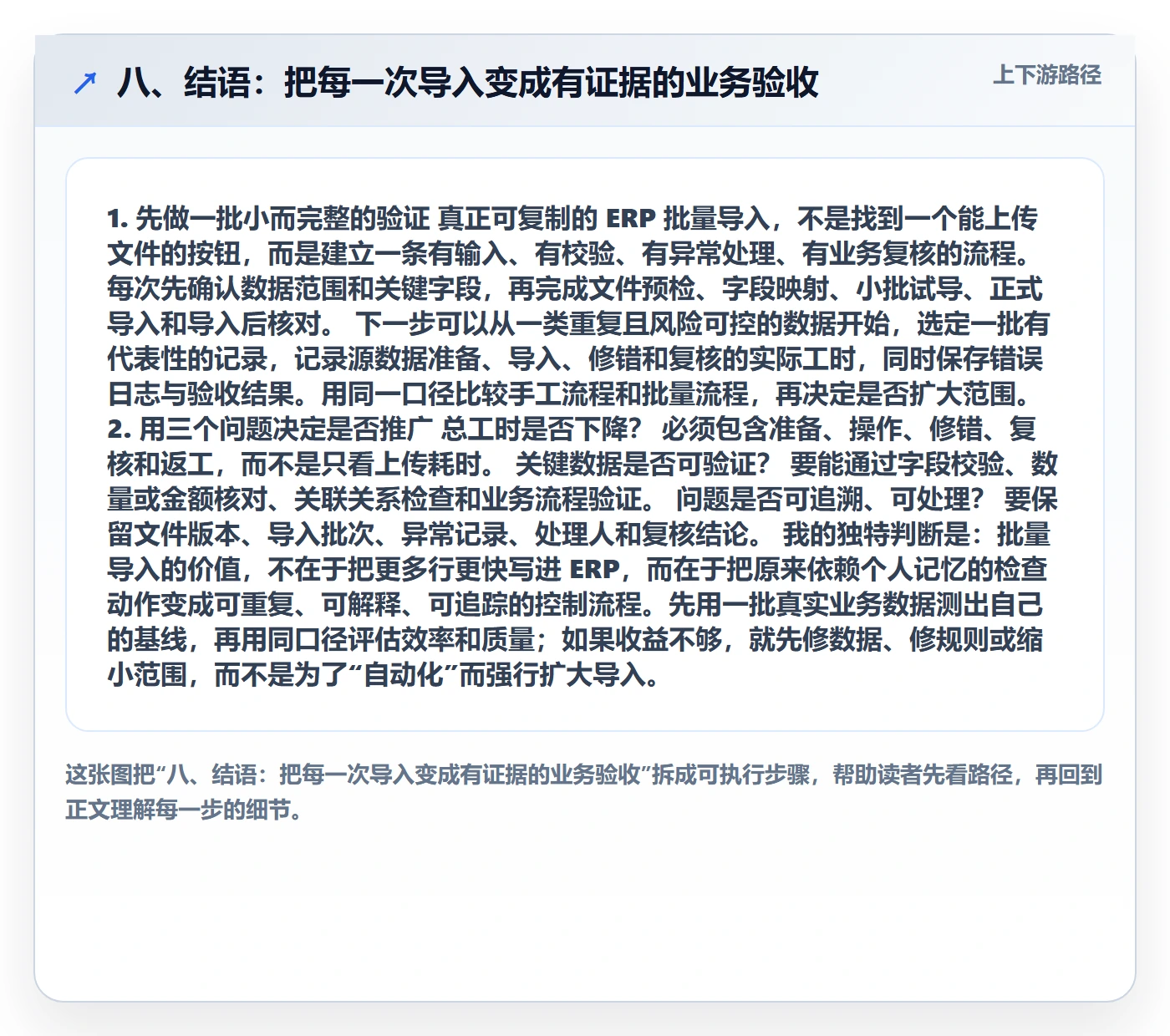

我的独特判断是:批量导入的价值,不在于把更多行更快写进 ERP,而在于把原来依赖个人记忆的检查动作变成可重复、可解释、可追踪的控制流程。先用一批真实业务数据测出自己的基线,再用同口径评估效率和质量;如果收益不够,就先修数据、修规则或缩小范围,而不是为了“自动化”而强行扩大导入。

我导入表格后看到系统提示成功,但不确定这是不是代表数据已经准确可用。我担心数量对得上,编码、关联关系或后续单据使用却出了问题,应该怎么验收?
“导入成功”通常只说明系统接受了记录,不等于每个字段都符合业务预期。验收至少分三层:核对源文件有效记录数、系统成功数与失败数;抽查编码、名称、日期、单位、数量或金额等关键字段;再确认记录能否被查询、引用,并通过相关业务流程。若数据涉及金额或库存,不要只随机抽几行。
可比较导入前后的总金额、总数量或分组汇总,同时检查重复、缺失和被跳过的记录;具体核对项应按数据类型和系统配置确定。
我手头的表格来自多个部门,列名看起来相似,日期和单位格式却不完全一样。我不确定是先清洗数据,还是直接套 ERP 模板,也怕映射错了以后很难追查。
建议先保留一份只读原始文件,再在副本中清洗。检查空值、重复编码、首尾空格、隐藏行列、日期格式、数值精度和特殊字符;随后逐列核对源字段与 ERP 字段的对应关系、字段类型、长度、必填要求和默认值。编码、单位、客户或仓库等关联字段,要确认目标系统中已有对应记录,并检查编码是否唯一。
映射表中可增加“源列、目标字段、转换规则、校验方式、负责人”几列,避免只凭列名相似就判断字段含义一致。
我想比较人工录入和批量导入,但只看系统导入花了几分钟,感觉不太公平。我还应该把哪些准备、返工和复核时间算进去,才能判断这次切换是否值得?
比较时应统计完整流程,而不是只记点击导入的时间:总处理工时=数据准备时间+导入时间+错误处理时间+复核时间。质量可记录错误记录率、重复记录数、必填项缺失数、返工记录数及导入后业务核对不通过数,并在各批次保持同一口径。
例如,仅作计算演示:同一范围人工处理用时6小时,批量流程的数据准备、导入、修正和复核合计3小时40分,则净节省2小时20分,约为原工时的39%。这不是行业基准;只有数据范围、人员口径和验收标准相近,前后对比才有参考价值。
我担心导入失败后直接重传整张表,会把已经成功的记录再导一次,造成重复数据。遇到部分成功、部分失败时,我应该先暂停,还是只处理错误行?
先确认系统对重复编码、已存在记录和部分成功批次的处理规则,不要默认重传会自动去重。保存原始文件、导入日志和成功/失败记录清单,按错误原因修正失败行;再次导入前,用唯一编码或其他业务主键核查这些记录是否已写入。正式导入宜按数据类型、组织或业务范围分批,并先用覆盖常规情况与边界情况的小批次试导。
若涉及财务、库存或期初数据,应事先明确暂停条件、备份与回退方式,并安排业务负责人复核,避免技术上的导入成功掩盖业务上的错误。


读者评论
把“导入成功”和“业务验收通过”分开检查很有必要,尤其是单位、组织归属这类字段,系统接收不代表后续流程能正常使用。
效率对比采用总处理工时更客观。模板整理、错误修复和导入后核对都计入后,才能看出批量导入究竟节省了多少实际人力。
按名称去重确实有风险,同名客户或规格相近的物料可能是不同对象。用业务唯一键并结合组织范围核验,判断会更可靠。
保留原始文件、修订版本和批次日志,对失败记录重传尤其重要;这样发生重复或数据异常时,才有依据追查和修正。
