评估 BI 平台的实时监控方案时,我不会先问“能不能做到秒级”,而会先问:数据晚到十分钟,会让谁错过什么行动?如果答案只是“看板更新没那么及时”,高频更新很可能是在为一个没有明确业务后果的需求持续付费。实时监控值不值得上,关键不是刷新速度,而是提速带来的可量化收益,能否覆盖数据接入、计算资源、实施和长期运维的全周期成本。
“实时”不是一个可以直接写进采购需求的完整指标。它可能指数据每几秒刷新一次,也可能指异常发生后几分钟内通知到责任人。前者描述数据更新频率,后者描述业务响应时效,两者相关,却不是一回事。
我建议把需求拆成三个问题:数据多久更新一次、异常多久必须被发现、发现后多久必须采取行动。只有当更快的数据能改变行动结果,才有理由继续投入实时能力。否则,日报、小时级更新或定时刷新可能已经足够。
我的核心判断是:按最慢可接受决策时间设计方案,而不是按最快可实现刷新速度采购方案。一项指标即便每秒刷新,如果没人值守、告警没人接、异常没有处置流程,也不构成有效的实时监控。
只比较软件报价,很容易把成本看窄。完整成本至少要看首次实施、数据接入与治理、许可或订阅、计算与存储资源、告警维护、人员投入,以及未来扩容和迁移。不同部署方式的费用项目会有差别,比较前应先统一评估周期和统计边界。
为方便团队讨论,我通常用这条简化公式建立预算口径:评估期总成本=初始投入+周期性费用+内部运维人力+扩容与迁移成本。它不是供应商报价公式,而是防止“首年便宜、后续没人维护”被误判成低成本的比较框架。
实时监控的价值不应只用“看板更快”证明。可以在试点前设定异常发现耗时、人工核查时长、有效告警比例、误报数量和单场景月成本等指标,再观察上线前后的变化。若试点没有缩短行动时间,也没有减少损失或人工投入,就不应仅因技术效果好看而扩大部署。
下面的更新频率区间是用于需求讨论的情景示意,不是行业统一标准。团队应根据业务事件、责任人响应能力和已有数据链路重新确认阈值。

销售、毛利、渠道表现等经营指标,常用于识别趋势、复盘活动和安排资源。如果管理动作每天或每周才发生一次,数据按小时或按天更新可能已经满足决策节奏。让所有经营看板都按秒级刷新,既未必能提高决策质量,也可能增加数据链路和运行资源的复杂度。
与此不同,交易欺诈、设备故障、关键库存不足等场景可能存在明确的行动窗口。若异常必须在短时间内被处理,监控延迟才可能转化为实际损失。但这仍要看处置链条:如果告警发出后需要人工逐级审批,单独加快数据刷新未必能缩短最终响应时间。
实时监控通常经过数据产生、采集、清洗、计算、指标汇总、页面展示、规则判断、告警送达和人员处置。任何一环拖慢,业务感知到的延迟都可能远大于看板的刷新间隔。比如页面每分钟刷新一次,不代表源系统的数据每分钟都已完整入仓。
因此我会把端到端时效写成可测量的链路指标,而不是只看界面上的刷新频率。试点时至少记录事件产生时间、数据到达时间、指标可见时间和责任人确认时间,分别计算延迟,才能判断瓶颈在数据管道、平台计算还是业务响应。
一个常见的落地问题是:技术团队完成了告警配置,却没有明确业务负责人、值守时段和升级规则。结果是告警很多,确认很少;异常被看见了,却没有人拥有处置权限。此时继续压缩数据延迟,收益通常低于先治理责任分工。
在需求评审中,我会要求每条高优先级告警至少写清四项内容:触发条件、接收角色、响应时限、关闭或升级规则。如果业务部门无法回答这些问题,先把规则和流程补齐,比先采购更高频的计算能力更稳妥。
下面这张图以一条假设的监控链路展示延迟可能出现的位置。各段时长是情景模拟,实际项目必须通过时间戳采样测量。

高频刷新只增加信息到达速度,不会自动改善指标口径、数据质量或人的判断。若上游数据重复、缺失、延迟,或者业务口径没有统一,刷新越频繁,用户看到的波动可能越多,甚至更容易对噪声作出过度反应。
我会把“刷新快”与“信息可信”分开验收。对关键指标,应检查数据完整率、重复率、迟到数据比例和口径变更记录;对业务用户,应确认他们知道指标的统计范围、更新时间和异常解释。没有这些基础,高频更新可能只是更快地呈现不确定性。
平台采购报价只是成本的一部分。数据源接入是否需要额外开发、复杂指标由谁维护、资源扩容如何计费、服务支持是否另行收费,都会改变最终预算。尤其是多系统、多部门的项目,指标治理和权限梳理可能消耗大量内部时间,不一定体现在产品报价单上。
我建议把供应商报价与内部投入放在同一张表里。内部投入可以按实际参与人天记录,并说明岗位角色和工作内容;资源费用则按实际测试负载和计费规则估算。无法确认的项目标记为待核验,不要默认为零。
演示环境通常是经过准备的,数据量、并发量、权限复杂度和查询方式未必接近生产环境。选型验证时应尽量使用脱敏后的真实样本,设置接近高峰的并发和查询场景,并明确测量开始点、结束点以及失败请求的处理方式。
我会特别追问性能测试的边界:测试使用了多少数据、多少并发、多少个数据源,是否包含复杂筛选与权限控制,测试持续多久,结果是否包含异常和超时。缺少条件的“毫秒级”“秒级”描述,不能直接作为业务验收指标。
看板上的异常提示,未必能变成可执行的处置任务。告警可能被重复发送,也可能因为阈值不合理而持续误报;通知到达后没有责任人确认,也不会自动形成处理闭环。评估时,除了看数据延迟,还要看告警准确性、送达率、确认时长和误报后的维护成本。
当误报过多时,团队可能逐渐忽略告警;当漏报存在时,用户可能重新依赖人工巡检。此时最重要的工作往往是重新校准规则、梳理责任机制和增加告警反馈,而不是继续增加刷新频率。
数据源结构、业务口径、组织权限和业务阈值都会变化。每次变化都可能影响数据接入、计算逻辑、看板和告警规则。若没有明确维护责任,系统会在上线后逐渐出现指标失准、规则过期和文档缺失等问题。
因此,长期成本里要给规则维护、版本升级、权限审查、数据质量检查和故障排查留出空间。对于需要全天候响应的场景,还要核对服务支持时间、故障升级机制和内部值守安排是否匹配。

先选择一个具体事件,例如库存跌破安全线、交易失败率异常上升、设备温度越界。然后写清事件发生后谁要行动、采取什么措施、最迟何时采取。看板是观察工具,事件和行动才是业务需求的核心。
若某个指标没有明确的责任人或可执行动作,就应谨慎将其列入高频实时范围。对于只用于复盘、汇报或趋势观察的指标,可以优先使用成本较低、维护更简单的更新方式。
不要只写“实时展示”。建议把验收要求拆为数据新鲜度、异常发现时长、告警送达时长和人工确认时长,并标明统计口径。例如“从业务事件产生到责任人确认,工作时段内的中位时长不超过某目标”,比模糊的刷新承诺更贴近业务结果。
还要区分平均值与尾部表现。平均延迟较低,不代表高峰期不会出现长时间积压。可同时跟踪中位数、较高分位数和超时比例,具体采用哪种统计口径,应根据场景风险决定。
对每个候选方案,统一列出首期投入、年度重复费用、内部人力、扩容成本和退出成本。评估周期可以按企业预算惯例设定,但不同方案必须一致。若一方按首年报价、另一方按多年总成本比较,结论自然失真。
下面的表格是可复用的成本清单。费用是否存在、由谁承担,应以技术方案、报价和合同条款为准,表格中的类别不代表每种部署方式都必然产生同样费用。
| 成本类别 | 需要核对的内容 | 常见遗漏 | 建议记录口径 |
|---|---|---|---|
| 初始实施 | 部署、数据源接入、指标梳理、权限配置、迁移 | 历史报表改造和跨部门协调时间 | 项目费用与内部人天分开记录 |
| 软件与服务 | 许可或订阅、服务支持、功能模块、并发限制 | 用户数、数据量或服务等级变化后的费用 | 统一币种、期限和计费单位 |
| 数据与计算 | 存储、计算、传输、任务调度、备份 | 高峰负载、历史数据增长和重复计算 | 依据试点负载和计费规则估算 |
| 运行维护 | 数据质量检查、告警规则维护、故障排查 | 业务口径变更和权限复核 | 按岗位、人天和维护频率估计 |
| 扩展与退出 | 新增数据源、用户扩展、系统迁移、数据导出 | 接口改造和供应商切换带来的工作量 | 列出触发条件与责任方 |
可以从异常发生频率、发现延迟、单次影响、人工核查时长和可避免比例入手估算潜在收益。但这些变量需要基于企业自己的记录、抽样或试点测量,不能因为上线后指标变化,就直接认定变化全部由 BI 平台导致。
一种稳妥的做法是先定义基线:记录一段时间内异常出现次数、平均发现时间、确认时间和处理结果。上线试点后使用同样口径复测,并记录同时发生的流程、人员或业务规则变化。样本不足时,结论应标为初步观察,而不是精确 ROI。
试点不应只有“成功上线”一个判定标准。继续条件可以包括时效达标、异常发现变快、误报可控、成本在预算范围内;调整条件可以是数据质量未达标或告警过多;停止条件则可以是收益无法覆盖新增成本,或业务本身没有可执行的响应动作。
这种设定能避免项目陷入“已经投入,所以继续追加”的惯性。前期投入属于沉没成本,是否扩大范围,应看未来收益和未来成本,不应只看已经花掉多少预算。

设想一家拥有多家门店和中心仓的零售企业,希望减少畅销商品缺货。业务团队提出“库存看板实时更新”,但这句话还不足以构成选型需求。我会先把问题改写为:库存低于安全线后,补货负责人需要在多长时间内看到异常?不同门店的补货周期是否一致?数据是否来自同一套库存系统?
若订单、销售和库存数据已有稳定接口,且补货团队每小时处理一次异常,那么分钟级更新可能有价值;若补货依赖供应商次日配送,门店每天只安排一次补货审核,秒级更新就很难改变实际结果。这个判断不代表所有零售业务都适用,关键仍是业务行动窗口。
下面以首年成本作情景演算,比较批量更新、混合监控和高频实时监控。所有金额、成本项和业务指标都是模拟数据,不是某家企业的真实财务记录,也不是九数云或其他平台的报价、性能承诺或客户案例。
| 候选方案 | 首年总成本示意 | 更新策略 | 更适合的情况 | 主要限制 |
|---|---|---|---|---|
| 批量更新 | 25.4 万元 | 按日或按小时更新 | 用于经营复盘、补货周期较长、异常可等待 | 短时波动不易及时发现 |
| 混合监控 | 41.2 万元 | 关键指标高频更新,其他指标定时更新 | 少数高风险品类需及时处置,大多数指标用于复盘 | 需治理指标分层和多种更新策略 |
| 高频实时监控 | 58.8 万元 | 较多指标持续更新并设置告警 | 异常损失高、处置窗口短且团队具备响应机制 | 资源、告警维护和运维要求较高 |

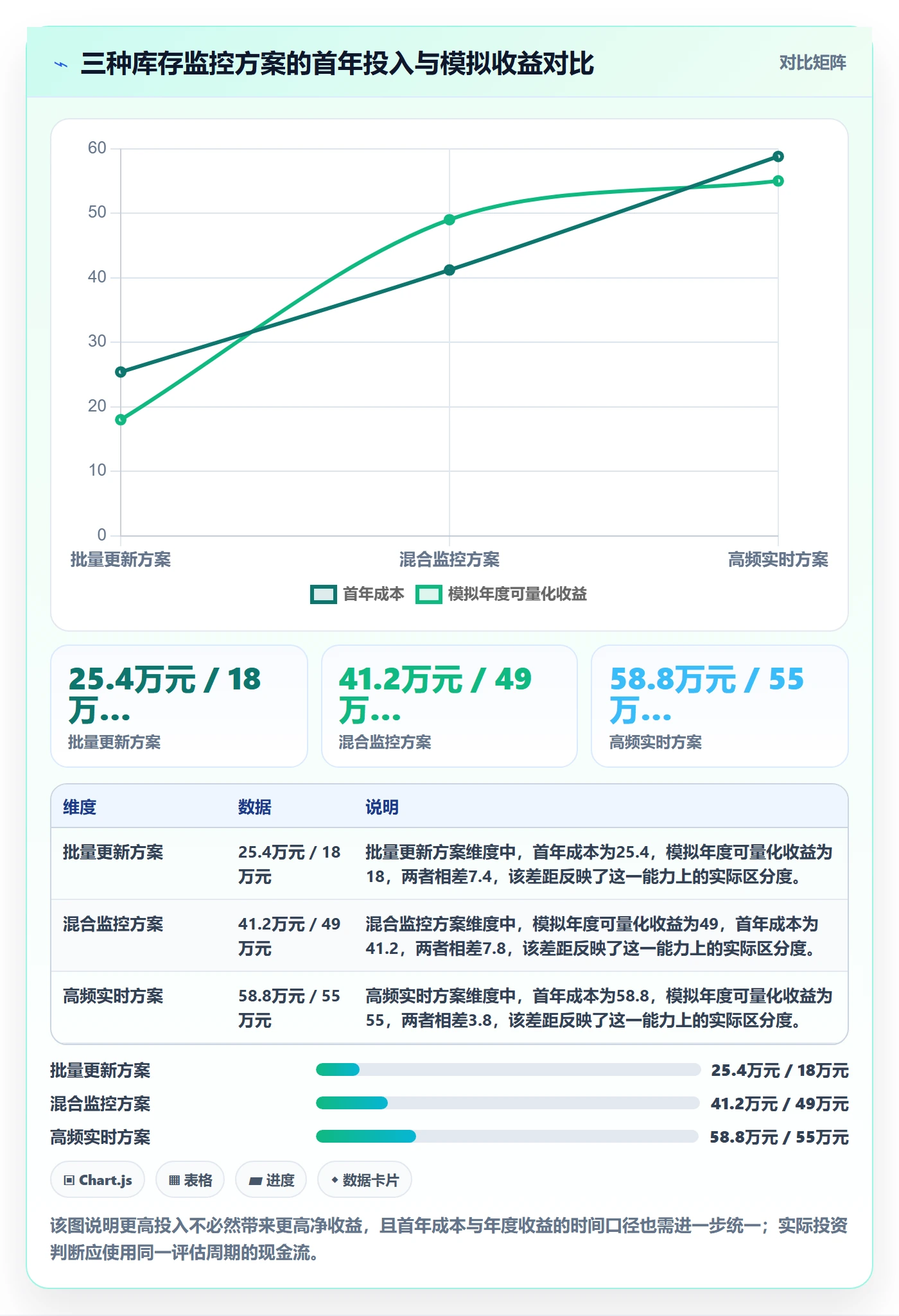

在这个模拟中,混合方案比批量方案多投入15.8万元,比高频方案少投入17.6万元。它的潜在优势不是“折中所以一定最好”,而是把额外成本集中在少数确实需要快速响应的指标上。若业务无法识别关键指标,混合方案的分层维护也可能成为额外负担。
假设试点团队测得,每年有一批库存异常可能带来额外损失;同时,人工核查也消耗工时。测算时应分别记录避免损失和释放工时,避免把同一项收益重复计算。尤其是释放的人力时间,只有在被用于其他有效工作或减少加班、外包支出时,才适合直接折算为财务收益。
情景模拟可设置三种结果:批量方案降低部分人工核查时间;混合方案更快发现重点品类异常;高频方案覆盖更多异常,但也需要更多维护和响应投入。只有当试点数据证明收益与成本之间的关系,才有理由据此做预算决策。

在这个模拟案例中,我会先挑选缺货损失较高、数据稳定、补货责任明确的一组商品做试点,并保留其他商品的原有更新方式。这样做能回答三个具体问题:重点商品的异常是否更早被发现,提前发现是否带来可执行的补货动作,新增投入是否小于由此创造的价值。
我不会把模拟的49万元收益当作预测结果。它只是让预算评审知道“收益必须来自哪些变量”的示范。正式测算要使用企业自己的历史异常记录、处理时长和成本数据;若没有可靠数据,应先做小范围观测,而不是把假设写进投资回报承诺。
如果团队考虑使用九数云,可以把它作为候选平台之一,围绕自己的业务样本验证数据接入、指标计算、权限管理、看板使用、告警工作流和运行成本。产品信息可从九数云官网了解,但官网介绍不能替代本企业场景下的负载测试,也不能直接证明项目成本或收益。
我会要求所有候选方案采用相同的数据样本、指标定义、访问权限和并发条件,再比较结果。若供应商演示使用的数据量与企业实际差异很大,应把差异写入测试记录;若价格涉及用户数、数据量或功能模块,也要核对扩容条件和持续费用,避免只比较一个初始数字。
如果经营决策主要按日、周或月进行,异常不会因数小时延迟而显著扩大,建议先使用定时更新,并把预算投入指标口径、数据质量和自助分析能力。对这类团队,维护简单、口径可信的看板往往比高频刷新更有实际价值。
后续可以监测用户行为和业务变化。如果管理层开始需要在营业时段内根据销售或库存变化调整行动,再针对少量关键指标评估更高更新频率,而不是一次性改造全部数据链路。
若只有少数事件需要快速发现,可以按风险、行动窗口和处置责任对指标分层。高风险指标进入高频链路,日常汇总指标继续采用批量或定时更新。这样能把成本集中到真正影响结果的部分,但需要明确分层规则,避免每个部门都把自己的指标标成“关键”。
分层时可以设一个业务评审门槛:提交高频需求的团队必须说明延迟造成的后果、处理负责人、期望发现时间和试点验收指标。无法说明这些内容的需求,先放在常规更新层。
如果源系统经常缺字段、晚到、重复或频繁变更,高频刷新会更快暴露问题,但不会自动修复问题。应先确认数据责任人、校验规则、缺失处理方式和迟到数据策略,再逐步提高频率。否则,团队可能把上游质量问题误判为平台性能问题。
试点中应单独统计数据完整率和迟到比例,并记录其对指标可用性的影响。当关键数据质量未达到预先设定的门槛时,应暂停扩大实时范围,避免错误告警进入业务决策。
如果当前没有值守安排、责任分派和升级规则,不要把预算优先用于更高频刷新。先确定告警接收人、响应时限、确认方式和升级路径,再用少量关键规则做测试。否则,系统发出的消息可能只增加通知噪声,不会带来更快的业务响应。
建议每次告警都记录“触发、送达、确认、处理、关闭”几个节点,并定期复查未确认和重复触发的告警。比起单纯看告警总数,这些环节更能解释闭环是否有效。
对于夜间交易、连续生产或跨时区运营场景,平台技术可用性只是条件之一。还要确认内部是否有人接收告警,服务支持是否覆盖业务时段,故障升级是否有明确时限,恢复后如何补齐遗漏数据。若组织能力与技术承诺不匹配,系统即使持续运行,也不等于业务持续响应。
此类方案应重点核对异常时的责任边界、服务级别、恢复流程和审计记录。技术平台、数据团队和业务团队之间的分工要在上线前确认,避免出现“数据已到、告警已发、无人处置”的空档。

批量更新适合业务决策周期较长、数据变化相对缓慢、异常损失有限的场景。它通常更容易控制运行复杂度,团队也更容易围绕统一批次和口径做验证。代价是短时变化不能立即呈现,业务需要接受一定的信息滞后。
如果企业当前仍在梳理指标定义,批量方案还可以帮助团队先建立稳定的数据基础。之后再根据真实的业务损失和用户行为决定是否提速,避免将不成熟的指标快速推送到更多决策者面前。
混合方案适合关键指标与普通指标的时效要求明显不同的组织。它能够避免所有数据都按最高频率处理,但需要有能力维护不同的数据更新策略、告警阈值和权限规则。分层越细,潜在灵活性越高,管理复杂度也可能越高。
选择混合方案时,应限定高频指标数量和扩展审批规则。每次增加指标,都要说明业务后果并重新估算增量成本。否则,“先做少数关键指标”很容易逐渐变成“所有指标都要求实时”。
高频监控适用于延迟可能扩大实际损失、异常响应必须及时、数据链路能够稳定提供信息、业务团队又有明确处置机制的场景。其价值在于缩短可行动时间,而不是单纯满足技术偏好。若缺少及时处置能力,即使监控很快,投入也可能无法转化为结果。
采用前应核对高峰并发、计算资源、规则维护、故障处理、服务支持和未来扩容成本。还要明确在源系统故障、数据积压或告警服务中断时,业务如何降级,避免把单一链路的可用性假设当成真实保障。
若试点后异常发现时间没有改善、人工工作量没有下降、误报持续偏高,或者新增成本明显超过可验证收益,应先暂停扩展。暂停不等于否定 BI,而是承认当前需求定义、数据基础或处置流程还没有达到投资条件。
重新启动前,先识别失败原因:是数据源迟到、指标口径错误、规则阈值不合理、业务负责人缺位,还是平台能力不匹配。不同原因需要不同修正方案,不应统统用“增加资源”解决。

| 评估维度 | 建议记录的证据 | 不达标时优先排查 |
|---|---|---|
| 数据新鲜度 | 事件产生至指标可见的时长分布 | 源系统导出、采集调度、数据处理队列 |
| 业务响应 | 告警送达、确认、处理和关闭时间 | 通知方式、值守安排、责任人和升级机制 |
| 数据可信度 | 完整率、重复率、迟到比例、口径差异 | 源数据质量、指标定义和异常处理策略 |
| 运行成本 | 软件、计算、存储、内部人天与服务费用 | 计费边界、任务频率、资源峰值和维护工作量 |
| 告警质量 | 有效告警比例、误报数量、漏报复核结果 | 阈值、业务规则、数据波动和反馈机制 |
如果团队在采购前无法给这些字段设定合理目标,可以先确定测量方法,再通过试点建立基线。比起编造一个看似精确的时效承诺,透明地说明“当前未知、试点验证”更有利于控制后续预期。

实时监控不是单独的一项界面功能,而是一组数据链路、计算资源、规则维护和组织响应能力的组合。成本控制也不是简单压低采购价,而是把钱和人力投入到确实能减少损失、缩短响应或降低重复劳动的地方。
我更愿意把选型顺序概括为:先明确业务事件,再确定可接受延迟;先计算全周期成本,再测算“不实时”的代价;最后通过小范围试点验证收益。顺序颠倒,容易先买能力,再寻找适用场景。
团队可以先挑出一个近期真实发生过的异常,回看它何时发生、何时被发现、谁采取了行动、延迟造成什么影响。接着估算把发现时间提前后,业务是否有能力改变结果。若答案明确,再设计试点;若答案不明确,先补数据、流程和责任,而不是立即扩大实时范围。
实时监控真正值得购买的,不是“更快看到数据”的感觉,而是企业能够用这段时间做出更好行动的能力。当业务价值、技术时效、全周期成本和处置责任能够对齐,实时方案才从技术配置变成一项可解释、可验证、也可控制的投资。
我在评估 BI 方案时,常听到业务团队提出“最好实时更新”,但很难判断这是不是实际需要。我担心更新频率越高,费用和运维压力越大;又怕延迟太久会错过处理异常的时机,应该怎么定标准?
不要先问“能不能做到秒级”,先问数据晚到会造成什么后果、谁需要采取行动,以及行动是否能改变结果。只用于日常复盘的经营指标,通常不需要和生产异常告警采用同一更新频率。可以把需求拆成数据产生、采集、计算、展示和通知几个环节,再为每个环节设定可接受延迟。例如,库存异常可能要求在业务人员补货前发现;
月度费用分析则可能只需按小时或按天更新。这里的频率只是场景示例,实际标准应由业务风险和处理流程决定。一个实用判断方法是:如果数据延迟不会改变决策或损失结果,就不必为更高频率付费。先明确“最大可接受延迟”和超时后的处理动作,再让方案围绕这两个条件验证。
我比较方案时发现,报价里有的只写软件费用,有的还列了实施和服务,数字很难直接放在一起比。我想知道除了许可或订阅费,还要把哪些容易漏掉的投入算进去,怎样避免低价中标、后续超预算?
建议以相同评估周期计算总拥有成本,而不是只比首年软件报价。一个简化口径是:总成本=初始投入+周期性费用+运维与人力投入+迁移或扩展成本。初始投入可核对部署、数据源接入、指标梳理、权限配置和系统集成;持续投入则要看计算与存储资源、数据传输、技术支持、告警规则维护、升级和备份。
若团队需要长期手工校准数据或依赖外部人员排障,这些也属于实际成本。例如,假设某方案首年订阅与实施合计为12万元,每年另需3万元资源费用和约2万元内部运维人力,三年估算为27万元。这个数字仅是演示算法的假设,不是市场报价;
实际比较时,应要求各供应商按同一数据量、更新频率、并发量、部署方式和服务范围拆项报价。
我担心方案上线后看板确实更新得更快,却没有人根据告警采取行动,最后只增加了预算和维护工作。我该用哪些指标验证收益?如果公司没有完整的历史异常数据,又该怎么做测算?
先把收益写成业务结果,而不是“数据更及时”。可选指标包括异常发现耗时、人工核查时间、告警后响应时间、异常造成的损失,以及无效告警比例。试点前记录基线,试点后用同一口径复测,才能判断变化是否与方案有关。没有历史数据时,不要先编一个确定的投资回报率。
可以先用两到四周收集异常发生频次、发现延迟、单次处理时长和可能影响,再估算可验证的收益范围,并注明假设条件。若事件极少,可延长观察期,或选一个发生更频繁、边界更清晰的场景试点。还要把新增成本放进同一张表:订阅或许可、资源、实施、维护和人员时间。
只有当可验证的业务改善足以覆盖新增投入,且告警能够进入明确的处理流程,才有理由扩大实时监控范围。
我看产品演示时,数据刷新和告警都很顺畅,但演示环境和我们真实的数据量、并发情况可能完全不同。我不想只凭销售展示做决定,试点时应该要求供应商测什么、合同里又该确认什么?
先准备一个贴近真实业务的测试场景,固定数据量、数据更新频率、查询复杂度、并发用户数和权限条件。要求供应商记录从数据产生到看板显示、再到告警送达的端到端延迟,而不只是展示页面刷新速度。试点期间至少观察高峰时段表现、延迟波动、失败后的恢复方式、告警有效率和排障所需时间。
测试结果应说明数据规模、网络环境、资源配置及测试周期;缺少这些条件的性能数字,通常无法用于不同方案间的公平比较。进入采购前,再核对服务级别、故障响应责任、资源扩容计费、超量费用、数据迁移和退出成本。
把关键测试场景与验收指标写进试点或合同附件,并设定继续、调整或停止的条件,能减少“演示达标、上线后另算”的风险。


读者评论
文章把“数据更新快”和“业务响应快”分开讨论很实用。先明确延迟会影响什么决策,再定刷新频率,比直接追求秒级更有依据。
成本清单覆盖了接入、运维和迁移等容易漏算的部分。实际比较方案时,也确实需要统一评估周期和内部人力口径。
端到端延迟的拆解提醒得比较到位:页面刷新快,不代表数据及时,更不代表告警有人处理。把人工确认时间纳入验收更贴近实际。
试点前设置发现时长、误报和单场景成本等指标,有助于判断是否值得扩展。文中也说明情景区间不是行业标准,这点能避免被误当成采购承诺。
