bi 平台数据方法:用选型成本支撑效率提升判断
目录

bi 平台数据方法:用选型成本支撑效率提升判断 | 九数云-E数通

eshutong 发表于2026年9月29日

bi 平台数据方法:用选型成本支撑效率提升判断

BI 平台选型最容易出现的误判,不是买贵了,而是把“软件报价”当成了“项目成本”,再把“看板上线”当成了“效率提升”。我建议把两个问题放进同一套评估里:企业为平台实际投入了什么,业务流程又发生了哪些可测量的变化。先统一成本口径,再设效率基线,最后用小范围试点验证,才能判断一项 BI 投入是否值得。

一、核心结论:选型不是比报价,而是验证投入产出

1. 先把三个容易混淆的判断拆开

评估 BI 平台时,企业通常需要回答三个不同的问题:平台能不能满足当前需求,建设和维护要花多少钱,使用以后是否改善了业务工作。前两个问题可以通过产品验证、方案评审和成本清单逐步回答;第三个问题则必须依赖实施前后的指标比较,不能只看演示效果或上线数量。

我会把判断顺序安排为:业务场景是否成立,成本是否算全,效率变化是否能验证,收益是否足以覆盖投入。顺序不能倒过来。若先被功能演示吸引,再寻找业务场景解释预算,项目很容易变成“先买工具、再找用途”。

平台的核心价值也不等于图表数量。一个业务团队每周都需要人工汇总的销售数据,如果能通过稳定的数据流程及时交付,可能比几十张无人维护的看板更有价值。反过来,报表工时减少了,但业务人员仍然要反复核对口径,也不能简单说流程已经提效。

2. 用同一时间范围比较成本和收益

比较两个方案时,至少要统一评估周期、业务范围和成本边界。只比较首年订阅费,可能忽略后续的用户扩容、数据接入、运维与迁移;只比较上线后的节省工时,又可能漏掉建设阶段投入的业务和技术人力。

可以先用一个便于讨论的关系式:

评估期净收益 = 评估期内可量化收益 − 评估期总拥有成本

这不是用来制造一个看似精确的投资回报率,而是迫使决策团队明确:哪些收益可以计量,哪些只是预期;哪些成本已经纳入,哪些仍未报价。对于决策等待时间缩短、数据口径更一致等难以直接折算成现金的价值,应单独列示,不要强行塞进收益金额。

3. 先验证一个流程,再讨论全公司推广

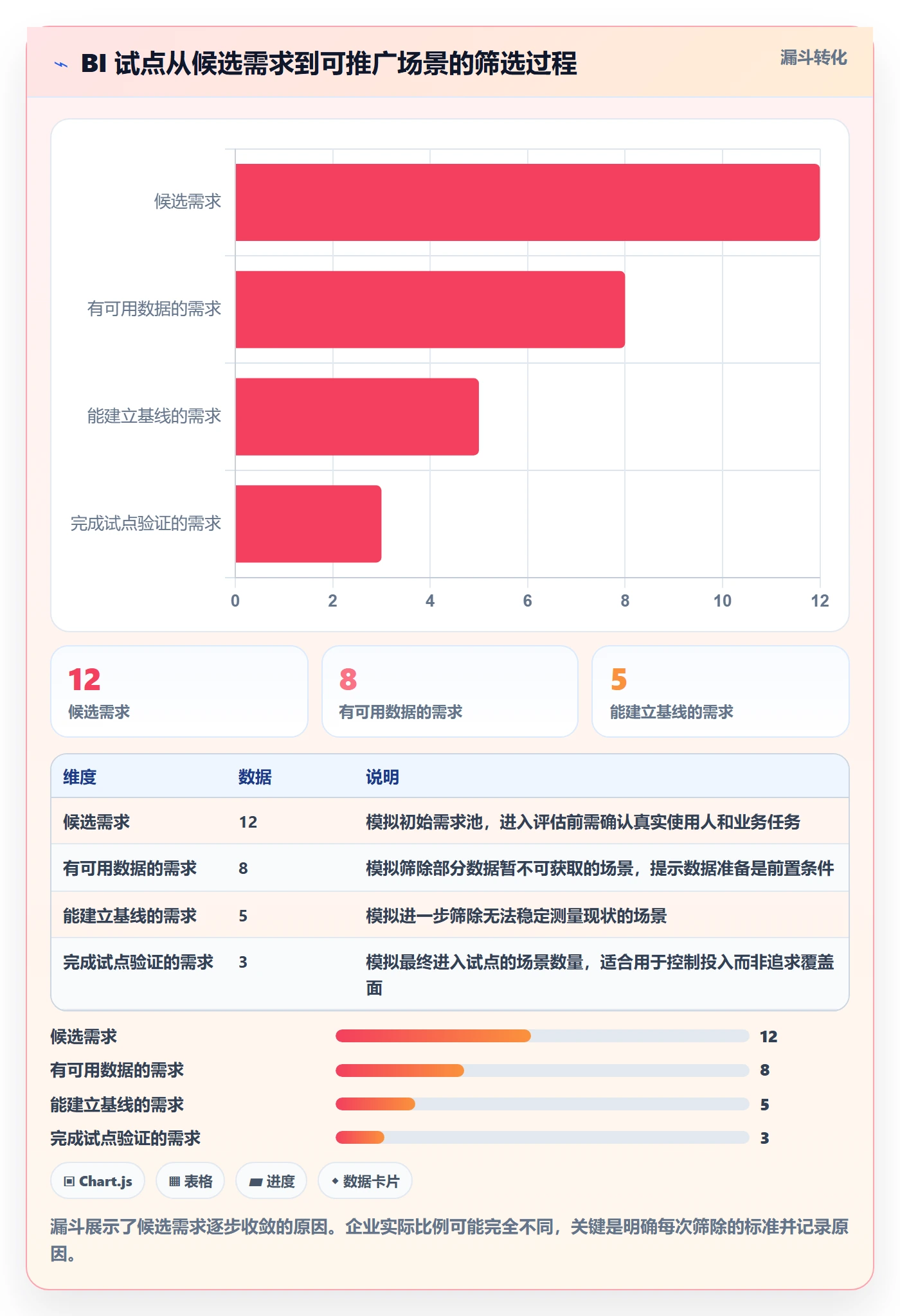

我不建议一开始就按全公司范围做效率承诺。更稳妥的做法,是选一个需求频繁、流程边界清楚、已有数据可用的场景,记录当前耗时和质量,再通过试点观察变化。试点的任务不是证明平台“看起来好用”,而是检验成本假设、技术条件和使用意愿。

例如,若业务团队每周都要汇总销售数据,可以先记录从提出需求到拿到可用结果的完整时间,并拆出数据整理、口径确认、报表制作和复核各自耗时。这样做的价值在于:即使结果没有达到预期,也能看出瓶颈是在工具、数据源,还是原有流程。

bi 平台数据方法:用选型成本支撑效率提升判断

二、背景与真实场景:为什么买了 BI,效率仍可能没有变化

1. 报表交付慢,未必是缺少一款工具

很多团队描述问题时会说“报表太多”“取数太慢”或“业务要数据总得排队”。这些描述很有价值,但还不是足以直接采购的需求定义。需要继续追问:慢在数据从系统抽取、字段清洗、指标口径确认、报表制作,还是审批和分发?不同环节对应的投入完全不同。

如果主要瓶颈是多个系统的数据定义不一致,增加一个可视化界面不会自动统一口径;如果数据更新依赖人工导出,平台本身也可能需要额外的数据接入和维护工作。没有先拆解流程,企业容易把“看不到数据”误认为“缺少 BI 工具”,最终买到的是前端能力,真正的阻塞点却仍留在数据准备环节。

2. 同一需求背后,可能存在不同的成本结构

以经营分析为例,业务负责人可能需要每天查看门店销售、库存和促销表现。表面上看,这是一张经营看板的需求;实际可能涉及销售系统、库存系统、商品主数据和门店信息等多个数据来源。若不同系统对门店、商品或日期的定义不一致,项目成本就不仅是“做一个页面”,还包括数据映射、清洗、校验和后续变更。

因此,不能把所有项目都按“用户数乘以软件单价”估算。数据源数量、更新频率、历史数据范围、权限复杂度和业务口径稳定性,都会影响交付和维护投入。它们不一定会在软件报价单上体现,却可能决定项目能否顺利运行。

3. 效率变化必须落到工作过程

“提升分析效率”容易被理解为响应更快,但速度只是一个维度。对于分析流程,我更愿意拆成四类可观察结果:交付周期是否缩短,重复劳动是否减少,数据错误或返工是否下降,业务人员是否能在合适的权限范围内自主完成常见查询。

这四类结果并不总是同步发生。平台可能缩短报表制作时间,却因数据校验不足增加错误;也可能减少技术人员的临时取数请求,但让业务人员花更多时间学习和核对。判断时需要同时看收益和新产生的工作,而不是只挑改善最明显的一项。

若要用九数云作为候选方案之一,比较的重点也不应是品牌印象,而应是企业自己的场景和验收条件。可以先查看其官网公开的产品、部署和服务说明,再将数据接入范围、权限要求、实施边界、费用组成和试点验证方式写入同一份评估表。具体能力和商务条款应以当前官方资料及合同为准,不能由产品名称推断。

bi 平台数据方法:用选型成本支撑效率提升判断

三、常见误区:哪些数字看起来漂亮,却不足以证明效率

1. 只比首年软件报价

报价低并不自然等于总成本低。不同方案可能把实施、接口、培训、扩容和后续服务放在不同费用项里;有的方案需要企业投入较多技术人力,有的则把部分工作纳入服务范围。若只看首年总价,容易把成本差异误判为产品价格差异。

横向比较时,先把费用拆成一次性、周期性和条件触发三类。一次性费用通常包括实施或迁移;周期性费用可能包括订阅、基础设施和运维;条件触发费用则可能与增加用户、数据量或服务范围有关。具体项目如何计费,应按报价单和合同核实,不能从通用清单推定。

2. 用看板数量、登录次数替代业务结果

看板数量能说明交付了多少页面,登录次数能说明一定程度的使用活动,但它们不能独立说明用户是否减少了手工操作,也不能证明决策质量得到改善。一个看板可能每天被打开,却仍然需要下载数据到表格里重新加工。

我会把活跃度指标当作过程信号,而不是最终收益。比如,登录次数下降可能意味着系统无人使用,也可能意味着报表订阅和自动分发减少了重复查看。解释数据时要结合用户访谈、任务完成情况和业务流程记录,避免把单一指标作过度解读。

3. 把节省的工时直接等同于现金收益

人工处理时间减少,通常是有价值的效率改善,但它不一定等于企业当期现金支出下降。员工可能把省下来的时间投入到分析、客户服务或其他工作,也可能暂时没有明确的再分配安排。把全部节省工时乘以小时薪酬,就称为实际节省成本,容易高估可兑现收益。

更严谨的做法是分开报告两件事:一是可观察的工时变化,二是企业是否实际减少了外包、加班或岗位投入。前者可以作为生产效率证据;后者才更接近财务节省,且需要企业财务和业务负责人确认。

4. 把前后变化全部归因于 BI

试点期间,团队可能同时调整审批流程、增加人员、改变数据录入方式或经历业务淡旺季。若实施后交付更快,不能不加分析地把全部变化都归因于平台。至少需要记录同期流程调整、人员变化和业务量变化,判断它们是否对结果产生影响。

在条件允许时,可将一个试点团队与相似但尚未实施的团队作辅助比较;如果无法找到可比对象,至少保持统计范围、时间窗口和工作定义一致,并把不能排除的影响因素写出来。透明说明局限,往往比给出一个过度精确的提升百分比更可信。

5. 默认“自助分析”一定会降低成本

自助能力能减少某些重复取数请求,但它通常建立在统一数据模型、清晰权限、稳定指标定义和用户培训之上。若这些基础不足,业务人员可能生成多个口径版本,技术团队则需要花更多时间解释差异、修复权限和维护数据模型。

因此,应把自助分析视为需要验证的能力:用户能否独立完成哪些任务,哪些任务仍需数据团队介入,发生错误时由谁负责,权限和审计如何处理。只问“能不能拖拽分析”,不足以判断它是否适合企业当前的治理水平。

bi 平台数据方法:用选型成本支撑效率提升判断

四、专业判断逻辑:用成本、基线、验证连接选型与效率

1. 建立总拥有成本清单

总拥有成本不是把所有可能发生的费用都无限扩大,而是明确在特定评估周期和项目范围内,企业为获得并持续使用这项能力所需投入的资源。至少应覆盖软件或服务费用、实施与配置、数据准备、基础设施、培训、维护、迁移和内部人员投入。

内部投入容易被忽略。业务人员参与口径确认、数据团队处理字段映射、技术团队配置权限、项目负责人协调排期,这些都是项目资源。即便没有单独付款,也会占用团队时间;若不记录,方案之间的资源负担便无法公平比较。

成本类别建议核对内容容易漏掉的问题核实方式
软件与服务订阅、授权、服务范围、续费规则用户扩容或服务范围变化后的费用核对报价单、合同和续费条款
实施与数据数据源接入、模型、清洗、迁移、配置数据质量问题是否另行处理要求按数据源和交付物拆分工作量
基础设施云资源、存储、计算或本地环境数据量、刷新频率变化后的资源需求结合部署方式和容量假设估算
内部人力业务、数据、技术、管理人员投入协调、验收和后续维护工时按角色记录工时或人天
持续运营培训、运维、升级、权限管理人员流动和业务口径变更带来的维护明确责任人、响应边界和年度任务

为避免双重计算,内部工时可以按“实际投入资源”记录;若进一步折算为金额,应说明采用的成本口径。不要既把工时计入项目成本,又把同一工时以“可节省人力”计入收益,除非前后对应的是不同人员、不同时间段和不同业务活动。

2. 设定可复核的效率基线

基线的作用不是追求复杂,而是让试点前后的比较有共同起点。选定场景后,先记录当前任务的完成周期、参与角色、人工处理时间、返工情况和数据等待时间。数据可以来自工单、日志、排班记录、抽样计时或结构化访谈,但要在报告里写清来源。

“报表制作耗时”尤其需要统一定义。有人只计算制图时间,有人把取数、口径确认、校验和分发也包括在内,两种口径不能直接比较。建议把完整流程拆开记录,再明确核心指标覆盖哪些环节。这样即使总耗时变化不大,也能看出某个环节是否被改善、是否有工作转移。

3. 将收益分成可货币化与非货币化两组

可货币化收益包括确实减少的外包支出、加班成本、重复购买的数据服务等,前提是有财务凭证或明确的预算变化。减少人工耗时也可量化,但若人员仍在岗且工作转向其他任务,更适合先报告为“释放的工作容量”,不应直接写成“节省了同等金额”。

非货币化收益可以包括指标口径更统一、追溯过程更清晰、常见问题等待时间缩短或业务自助能力提高。这些收益可能非常重要,但要独立呈现,并用具体的观察指标描述。把它们与财务节省混为一谈,会让结论失去可审计性。

4. 设计试点时,把假设写进验收条件

每项选型假设都应对应一个验证问题。例如,“常见销售分析可由业务人员独立完成”需要定义哪些问题算常见、测试用户是谁、权限边界是什么、如何判断独立完成;“减少重复报表制作”则需要定义重复报表的识别规则和统计周期。

试点范围应足够小,能够控制变量;也要足够真实,包含实际数据、真实用户和常见异常。如果只用演示数据做顺畅路径测试,无法验证数据质量、权限配置、刷新稳定性和变更维护等实际约束。

  1. 挑选一个高频任务:确保它有明确负责人、稳定输入和可观察的当前流程。
  2. 记录试点前基线:统一任务定义、时间窗口和记录方法。
  3. 明确成功与失败条件:同时设定效率、质量、采用情况和维护负担的观察指标。
  4. 记录试点中的额外工作:包括数据修正、权限调整、培训和问题处理。
  5. 复核结果并作范围决策:判断继续、调整或停止,而不是把试点完成等同于全量推广。

bi 平台数据方法:用选型成本支撑效率提升判断

5. 用回收周期辅助判断,但不让它替代风险评估

如果有可靠的现金收益估算,可以计算简单回收周期:初始投入除以每期可确认的净现金收益。计算时要把持续费用纳入净收益,并说明收益何时开始发生。若收益来自释放工时而不是现金支出下降,应单独展示,不要把它伪装成现金流入。

回收期短,也不一定意味着项目应该立即扩张。若平台对关键数据源依赖较强、维护能力不足、权限设计不成熟,规模扩大可能带来新的风险。反之,回收期未能精确计算,也不代表项目没有价值;关键是把财务收益、运营收益和风险约束分开讨论,并说明每项判断依据。

五、案例与数据观察:用一个模拟场景演示如何算得更诚实

1. 案例边界:以下是测算示例,不是客户实绩

为了展示方法,我用一个虚构的中型零售团队作为情景:团队每周制作一次销售与库存汇总,涉及业务、数据和运营人员。以下数字是情景模拟数据,不是行业平均值,也不是任何厂商客户案例。实际评估时,应以企业工时记录、项目报价和财务数据替换。

假设试点前,每周整理、核对和制作报表共需约18小时;试点后,这部分工作降至每周10小时。直接观察到的是每周少用8小时,而不是自动获得8小时对应的现金节省。团队还需要确认被释放的时间是否转用于库存异常分析、促销复盘或其他有明确价值的任务。

2. 先算可见的工时变化,再解释它代表什么

按每年48个实际工作周估算,情景中的理论释放工时为384小时。这个数字只表示按设定条件外推的时间容量变化。若假期、业务旺季、报表频次或人员安排不同,实际结果会变化;如果试点团队的工作流程不能代表其他门店或业务线,也不能直接推广到全公司。

下一步应核实变化来自哪里。假设数据整理由8小时降至4小时、报表制作由4小时降至2小时,而口径确认和复核仅从6小时降至4小时,这说明平台改善了部分流程,但组织协作和口径管理仍然占用时间。真正的改进计划就应同时包含数据流程与责任机制,而不是继续增加图表功能。

3. 将模拟成本与模拟收益放在同一张表里

假设该试点对应的评估期总成本为52万元,其中软件与服务18万元、实施配置12万元、数据接入9万元、内部项目投入7万元、运维培训6万元。该数字仅用于演示成本分类,不代表任何产品的真实价格。正式选型时,应逐项拿到供应商报价、内部工时估算和基础设施成本。

若企业内部决定按每小时120元的完全人工成本做资源估值,384小时对应4.608万元的容量价值。但这不等于现金节省:只有实际减少了加班、外包或其他可核实支出,才能按财务收益处理。若时间用于更及时的经营分析,应作为运营价值另外说明,并观察它是否带来可验证的业务结果。

这个示例呈现的不是“52万元能不能被4.608万元覆盖”这样一个机械除法,而是暴露出需要继续回答的问题:评估周期多长?收益是否持续?其他业务场景是否能复用数据模型?维护成本是否会逐年增加?释放的工时有没有真实去向?没有这些答案,回收期只是建立在假设上的算术结果。

观察项目情景模拟值可以得出的判断不能直接得出的判断
每周报表相关工时18小时降至10小时试点流程中记录到每周少用8小时不能直接声称企业现金成本下降同等金额
年度释放工作容量按48周估算为384小时可用于评估时间是否转向更有价值的任务不能直接外推到其他部门或全年所有周期
评估期总成本52万元示例展示多项成本需要纳入比较不能当作市场报价或产品价格
按内部估值计算的容量价值4.608万元说明工时可按明确口径做资源估值不能等同于实际现金收益或项目回报率

4. 观察质量和采用情况,防止“省时间但返工更多”

试点还应同步记录报表错误、口径争议、重复取数请求和使用者反馈。如果制作时间缩短,但错误修复增加,净效率可能没有改善;如果只有少数数据熟练用户能完成操作,平台的自助能力也未必适用于更广泛的业务团队。

我会把结果分为三层:第一层是流程结果,例如交付周期和人工工时;第二层是质量结果,例如返工、异常和口径争议;第三层是使用结果,例如目标用户能否完成关键任务、是否仍依赖线下表格。三层同时观察,才能避免只挑一项好看的数字作为结论。

bi 平台数据方法:用选型成本支撑效率提升判断

5. 用候选方案比较,而不是先给品牌排位

若同时评估自建、云端服务或已有工具扩展等方案,可以把各自成本和适配条件放在同一矩阵里。比较维度应包括现有系统兼容程度、数据治理要求、企业内部维护能力、扩展成本、权限和安全要求,以及供应商服务范围。

九数云可以作为候选方案纳入验证,但我不会仅凭产品介绍得出“适合所有企业”或“必然降低成本”的结论。建议把企业实际数据源、典型分析任务、用户角色和异常场景带入演示或试点,并以书面方式确认报价边界、交付物、数据处理方式和后续服务责任。可从九数云官网查看当前公开信息,最终以实际产品文档、商务方案及合同约定为准。

bi 平台数据方法:用选型成本支撑效率提升判断

六、不同情况下的行动建议:先解决最影响判断的变量

1. 还没有统一数据口径:先定指标责任,再做平台试点

如果不同部门对“销售额”“有效客户”或“库存可用量”有不同定义,先选出高频核心指标,明确业务负责人、计算口径、数据来源和更新时间。平台可以承载和展示指标,但不应被当作自动裁决口径争议的工具。

此阶段的选型重点是验证模型管理、权限、数据追溯和变更维护方式,而不是先追求丰富的可视化效果。若企业还没有明确的指标责任人,就应把治理建设的资源和时间写进项目计划,避免把组织问题隐藏在技术采购里。

2. 主要痛点是人工重复报表:选高频、规则稳定的任务

若团队每周重复整理相同字段、使用相同逻辑,且数据来源稳定,可以先挑一个报表流程做试点。重点记录当前处理时间、重复请求量、错误和返工情况,并确认自动化后是否还需要人工复核。

这种场景比较容易建立基线,也更适合检查平台能否减少重复劳动。但若报表规则每周变化、来源系统频繁调整,试点中还应记录变更维护成本。自动化不是一次配置后永不变化,规则变更频繁时,维护能力可能比初始制作速度更重要。

3. 需要快速响应临时分析:验证自助使用的边界

如果业务人员经常等待数据团队处理临时查询,可以挑选一组常见问题测试自助分析。定义目标用户、可访问的数据范围、允许的分析动作和必须由专业人员复核的任务。不要用“业务人员能登录”作为成功标准,而要观察他们是否能正确完成任务,并理解指标口径。

同时要记录数据团队的工作变化。如果临时请求减少,但模型维护、培训和问题答疑增加,应把两部分放在一起比较。自助工具带来的价值,取决于它减少了多少重复交接,以及是否把复杂度不合理地转移给业务用户。

4. 多个系统割裂:先估数据工程与治理成本

若关键数据散落在多个业务系统、表格或外部服务中,选型前应盘点数据源、字段、更新频率、历史范围和数据质量问题。先验证关键数据能否稳定获取,再评估分析平台。数据接入若依赖复杂的定制开发,产品演示中的顺畅操作就不能代表项目的完整交付难度。

此时最好要求候选方案围绕真实数据做有限范围的技术验证:抽取一组典型数据,检查字段映射、刷新、异常处理、权限和维护方式。需要保留的证据包括接口清单、数据问题记录、工作量估算和双方责任边界,而非只有演示截图。

5. 预算严格或团队维护能力有限:控制范围,保留退出条件

预算受限时,不应把省预算等同于选择最低报价。先缩小试点场景和用户范围,明确必要功能与暂缓功能,并将试点费用、后续扩容费用和退出时的数据处理方式分开核实。团队维护能力有限时,还需关注服务响应、知识交接和人员变化后的运维安排。

试点开始前就应写明停止条件,例如关键数据源无法稳定接入、核心口径无法达成一致、实际维护投入显著超出估算,或目标用户无法完成关键任务。设置退出条件不是消极看待项目,而是把风险控制纳入正常决策。

6. 已有 BI 平台但效果不明:先做使用与成本盘点

已有平台的企业不一定需要重新采购。可以先盘点订阅和服务费用、活跃用户、关键报表使用情况、重复工具、内部支持工时和数据维护任务。然后选一个业务场景,检查现有平台未能解决问题的具体原因。

若瓶颈来自使用培训、数据口径、权限设计或流程责任,替换工具可能只是把问题迁移到新系统。只有当现有平台在明确的技术、成本或治理要求上存在无法接受的限制,且替代方案能通过验证时,才值得把迁移成本和历史资产处置纳入新选型。

六、不同情况下的行动建议:先解决最影响判断的变量

七、不同情况下的取舍:没有一种方案能同时做到所有事情

1. 低初始投入与长期可控成本之间

初始报价较低的方案,可能需要更多内部人员完成实施和维护;服务覆盖较多的方案,可能提高直接费用,却减少企业自行组织交付的压力。判断时要把现金支出和内部资源占用分开列示。对数据团队紧张的企业,内部人力的机会成本可能比报价表上的差额更值得关注。

但服务覆盖范围多也不等于风险更低。应核实服务的交付边界、响应方式、知识转移和后续变更安排。若关键流程过度依赖外部人员,企业还需要评估长期自主维护能力和合同变化后的连续性。

2. 自助灵活性与治理一致性之间

给业务更多自助空间,可能缩短常见查询的等待时间;与此同时,用户越多、自由度越高,指标版本和数据访问边界越需要治理。若企业缺乏统一定义和权限责任,过度开放可能增加口径冲突和数据风险。

更实际的折中方式,是区分标准分析与探索性分析。高频经营指标由数据或业务责任人维护正式定义;临时探索在明确权限和用途的范围内开展;产生稳定价值的探索结果,再经过复核进入正式指标体系。这样既保留探索空间,也降低多个“事实版本”并存的风险。

3. 快速上线与长期可维护性之间

快速交付有助于尽早验证业务价值,但若跳过数据模型、权限和命名规范,后续扩展可能越来越依赖个人经验。相反,前期治理过度设计也可能延迟试点,使团队在没有证据的情况下投入过多建设工作。

我的建议是按风险分层:试点范围内先保证关键字段、权限和指标定义可追溯;对尚未验证的低优先级需求,不要提前建设复杂模型;一旦决定推广,再补齐适用于多团队协作的规范。治理并非必须一步到位,但关键责任不能完全缺席。

4. 全量部署与分阶段推广之间

全量部署可能带来统一体验和规模效应,但也会放大数据质量、培训和组织协作问题。分阶段推广能把问题限制在较小范围,却需要接受不同团队在一段时间内使用不同流程的现实。

如果业务场景差异大、数据基础不一致或内部支持资源有限,分阶段通常更便于观察和调整;如果场景高度标准化、数据治理成熟且交付资源充足,企业可以评估更大范围的统一部署。决定依据应是实际准备度,而不是追求部署规模本身。

bi 平台数据方法:用选型成本支撑效率提升判断

八、结论:让成本成为效率判断的证据,而不是采购理由

1. 选型判断的关键,是把承诺转成可以复核的问题

BI 平台是否值得投入,不能仅由报价高低、功能多少或演示效果决定。更可靠的判断来自一条完整证据链:明确场景和当前流程,记录实施前基线,核算评估期总成本,通过真实数据和用户验证变化,再判断收益是否持续、风险是否可接受。

对于效率提升,我尤其建议区分三件事:任务耗时是否减少,工作质量是否保持或改善,释放出的时间是否被用于有价值的工作。只有第一项变化,说明流程可能变快;三项都有证据,才更有理由讨论业务效果。涉及现金回报时,还要由财务和业务责任人确认哪些收益确实可兑现。

2. 下一步可以从一张评估表开始

在约产品演示或进入采购流程前,先用一页纸写下:要改善的具体任务、当前耗时和数据来源、试点范围、成本项目、成功标准、风险条件及停止条件。然后邀请业务、数据、技术和财务相关人员共同核对,确保成本和收益口径没有遗漏。

  • 业务负责人:确认场景是否高频、指标是否与业务目标相关。
  • 数据团队:核实数据源、质量、更新频率和模型维护要求。
  • 技术与安全团队:评估部署、权限、审计和运维约束。
  • 财务或采购团队:拆分费用、评估合同条款和可兑现收益。
  • 试点用户:用真实任务验证操作流程、结果质量和学习成本。

我的最终判断原则是:不先问“哪个平台功能最多”,而先问“哪项工作值得改善、改善前是什么样、改善后如何证明”。当成本清单、效率基线和试点证据能够相互对应,选型才不只是采购比较,而是一次可以复核、可以调整、也可以停止的业务决策。

八、结论:让成本成为效率判断的证据,而不是采购理由

常见问题解答(FAQ)

1. BI 平台选型时,怎样计算总成本,而不是只看软件报价?

我在比较 BI 方案时,最困惑的是报价单看起来很直观,真正落地后却可能多出实施、接数和维护投入。哪些成本应该放进同一张账里?我又该按几年比较,才不至于被低价误导?

先把成本分成一次性投入、持续费用和内部工时,再按相同周期比较。一次性投入通常包括实施、数据源接入、模型建设与培训;持续费用可能包括订阅、云资源、运维和升级;内部工时则要记录 IT、数据和业务人员在沟通、测试、权限配置及维护上的时间。

例如,以下仅为测算示例:首年订阅费 18 万元、实施费 12 万元、内部投入 240 小时按每小时 200 元计为 4.8 万元、基础设施 3 万元,首年总成本为 37.8 万元。若第二、三年每年仍需 18 万元订阅和 3 万元基础设施,三年总成本为 79.8 万元。

横向比较时,要确认各方案是否包含相同范围,不能把未计入的实施或运维费用误当成低价优势。

2. 怎样判断 BI 平台带来的效率提升,是否足以覆盖选型成本?

我不想把看板上线数量或演示效果直接当成效率提升,因为团队可能只是换了工具,工作方式并没有变。应该记录哪些指标?节省下来的时间,又怎样才能合理折算成收益?

先选一个具体场景建立实施前基线,例如月度经营报表,记录从提出需求到交付的周期、参与人数、重复取数次数和实际工时。上线后用相同口径复测,并注明业务量、流程或人员变化,避免把所有改善都归因于平台。假设试点后每年减少 700 小时重复报表制作和 250 小时人工核对,共 950 小时;

按每小时 180 元估算,可释放约 17.1 万元的人力产能。但这不自动等于现金节省:只有减少加班、避免新增人力,或把释放时间投入了可衡量的工作,才能将其认定为财务收益。若三年成本高于三年可兑现收益,就不能仅凭工时下降宣称项目回本。

3. BI 平台试点应该怎么设计,才能验证效率提升而不是只做产品演示?

我担心试点最后变成厂商演示:看板做出来了,大家觉得好用,但没人能说明它解决了什么问题。我应该选什么场景、试多久、留下哪些记录,才能让试点结果真正支持采购决策?

选择一个高频、边界清楚且当前流程可记录的场景,例如固定周期的销售复盘或库存分析。试点前先记录报表交付周期、人工工时、重复取数和错误处理时间,并约定试点范围、数据口径、目标使用者及成功标准;没有基线,就很难判断变化是否来自平台。

试点期间不只看页面是否完成,还要记录数据更新是否稳定、业务人员是否实际采用、权限和模型维护耗时是否增加。前后比较尽量使用相同业务范围和时间窗口,并记录同期流程调整等干扰因素。试点能证明的是特定场景下的表现,不应直接外推成全公司都会获得同等收益。

4. 比较不同 BI 方案时,哪些问题最能看出报价背后的真实成本?

我拿到几份方案后发现,费用名称和包含范围并不一致,有的写了实施,有的只列软件订阅。我该怎样追问,才能比较出后续接入、扩容、迁移和日常维护的真实投入?

把每份报价拆成可逐项核对的清单,要求说明费用对应的范围、计价方式、周期和不包含事项。重点确认数据源接入、模型开发、培训、运维支持、扩容、升级、合同变更及迁移分别如何计费;同时估算企业内部需要投入的人员和时间,避免只比较供应商收取的费用。

还要把能力转化为验证问题:自助分析是否适用于目标用户,权限配置和口径治理由谁维护,新增数据源需要多少工作量,试点能否使用企业自己的场景验证。某方案软件费较低,但若依赖大量定制或长期人工维护,总拥有成本可能更高。最终应在统一周期、统一场景和统一成本口径下比较,而不是按功能数量或演示观感排序。

核心关键词

读者评论

董
董依诺

把订阅费和项目总成本分开核算很有必要,数据接入、内部工时和后续维护确实容易在选型时漏掉。

欧
欧阳亦辰

文中把交付周期、返工和人工处理时间作为基线,比单看看板数量更能反映流程变化;关键是前后采用同一统计口径。

姚
姚若宁

试点结果不宜直接推广到全公司,尤其要记录同期流程和人员变化。文中的模拟数据也明确标注为示意,避免被误当成行业平均值。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
库存管理系统进阶课:围绕补货预警完善进阶玩法

库存管理系统进阶课:围绕补货预警完善进阶玩法

库存预警已经亮了,采购却还在问“这批货到底算不算在途”“系统建议的数量有没有扣掉已分配库存”,这类场景说明,库 […]
库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统里的条码作业,最容易被误解成“把商品贴上码、员工拿扫描枪扫一下”。但实际运行中,扫码能不能减少错发 […]
库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设最容易走偏的地方,不是少买了一个功能,而是把“多仓调拨”误当成建设起点:仓库之间开始频繁转货, […]
库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法 库存系统每天发出几十条补货提醒,采购却仍要逐项核对销量、在 […]
库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化,最容易被误解成“多扫几次码”或“再买一套功能更全的软件”。但现场最常见的尴尬是:系统里显示有 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
