ERP数据录入最容易被误判为“把Excel导进系统”:表格显示导入成功,采购单却选不到物料;仓库能查到商品,库存单位却与盘点口径不同;生产模块里有BOM,领料时才发现用量、版本和实际工艺对不上。ERP数据录入真正落地的标准,不是资料进了系统,而是关键资料能被正确引用、关键业务能跑通,并且上线后有人负责维护。
我建议把基础资料导入看成一项有范围、有责任人、有验收标准的数据治理工作,而不是一次性录表任务。顺序应当是:明确本期业务范围,定义字段与编码规则,指定资料责任人,清洗和试导入,再由业务部门用真实流程验收。下文用一个明确标注的制造企业情景案例说明如何执行;其中的数量和效果均为演示推演,不代表真实客户数据或行业统计。
ERP里一条资料的价值,取决于它能不能被后续单据正确调用。物料档案不仅要有名称,还要有编码、规格、基本单位、采购单位、库存单位、状态等必要字段;供应商档案也不只是公司名称,还可能涉及结算信息、税务资料、采购范围和启用状态。不同系统字段不完全相同,具体要求必须以项目配置和系统模板为准。
因此,导入验收至少要分成三层:第一层检查记录是否成功写入;第二层检查字段值是否符合规则;第三层检查业务人员能否使用这些资料完成单据和流程。只看第一层,往往会把“导入成功提示”误当成“上线准备完成”。
| 验收层级 | 检查问题 | 可接受的证据 | 不能替代它的做法 |
|---|---|---|---|
| 记录层 | 记录是否进入目标模块,是否出现重复或漏行 | 导入结果、行数核对、失败记录清单 | 只看导入成功提示 |
| 规则层 | 编码、单位、必填字段和启停状态是否符合约定 | 字段校验、抽样复核、异常清单 | 只确认表格列都填了 |
| 业务层 | 采购、入库、领料、销售等流程能否正确引用资料 | 测试单据、业务部门签字确认、流程记录 | 由录入人员自行判断资料正确 |
我会把“关键业务验证通过”设为上线判断的核心,而不把资料录入百分比当作唯一进度指标。某个模块的资料即使完成率只有一部分,只要范围明确、核心流程资料齐备且验证通过,可能已经具备分阶段启用条件;反过来,所有表格都填满了,但基础单位或物料状态错误,仍不适合上线。

基础资料的范围由本期启用的模块、组织、业务流程和历史数据要求共同决定。只上线采购和仓库,所需准备内容与同时启用生产、财务、销售的项目并不一样。制造企业可能需要物料、供应商、仓库、计量单位、BOM、工艺路线和工作中心;贸易企业可能更关注商品、客户、供应商、价格及仓库资料。
没有必要为了追求“全”而把所有旧资料一次搬进新系统。已经停用的供应商、长期不再销售的商品、缺乏可信来源的历史记录,如果本期业务不会使用,可以先标记、隔离或安排后续处理。决定是否迁移时,至少要问三个问题:它是否支撑本期流程?它是否影响期初余额或历史追溯?它是否有明确来源和业务确认人?
批量导入、模板填充和自动校验确实能减少重复劳动,但前提是字段定义和资料规则已经统一。若同一物料被拆成多个名称、计量单位含义不清,导入工具只会更快地复制错误。建议先用少量代表性数据验证模板、字段映射和系统校验,再扩大导入批次。
核心判断:速度是规则确定后的效率问题,准确性、业务适用性和可维护性才是落地问题。不能用“录入很快”替代“以后还能正确使用”。
准备ERP时,项目组拿到的资料往往不是一套标准数据库,而是多个部门长期使用的工作文件:采购有供应商清单,仓库有物料台账,生产有BOM版本表,财务有科目或往来单位资料。文件可能分别维护在个人电脑、共享盘、旧系统和邮件附件中,表头相似,口径却未必相同。
举例来说,仓库把“件”作为库存单位,采购按“箱”下单,生产按“套”领料。这三种单位可能都有业务合理性,但必须定义换算关系、适用场景和系统字段。若只把表格中的单位列复制到新系统,采购、收货和盘点就可能各自采用不同口径。
同一物料可能有简称、旧名称、供应商叫法和规格描述;不同物料也可能只在颜色、尺寸、材质或版本上有细微差别。简单按名称去重,很容易把不同物料合并;不做去重,又可能让同一物料被重复建立。
比较稳妥的做法是结合编码、规格型号、单位、用途、状态和业务负责人确认。对模糊记录,先进入“待确认清单”,保留原值、来源和处理状态,不要为了按期导入而自行猜测。数据质量问题如果在导入前暴露,通常比在采购、库存或成本核算过程中暴露更容易定位。
一条错误的物料资料不会只停留在物料档案里。它可能先影响采购订单,再影响收货、库存计量、领料和生产成本。客户或供应商信息字段不统一,也可能造成订单、对账和开票环节需要重复确认。基础资料是多个业务单据共同依赖的对象,所以小错误可能在后续流程被放大。
| 问题起点 | 可能经过的环节 | 容易出现的结果 | 优先检查内容 |
|---|---|---|---|
| 物料基本单位填错 | 采购、收货、库存、领料 | 数量换算不一致,库存余额难以解释 | 基本单位、采购单位、换算规则 |
| 同一物料重复建档 | 需求计划、采购、仓储 | 库存分散在多个编码下,需求判断失真 | 名称、规格、用途、旧编码关联 |
| BOM版本未确认 | 计划、备料、领料、生产 | 按错误版本计算需求或发料 | 生效日期、版本、替代关系、审核人 |
| 供应商状态未维护 | 采购申请、订单、付款 | 停用对象被继续引用或有效对象无法使用 | 启用状态、业务范围、结算信息 |

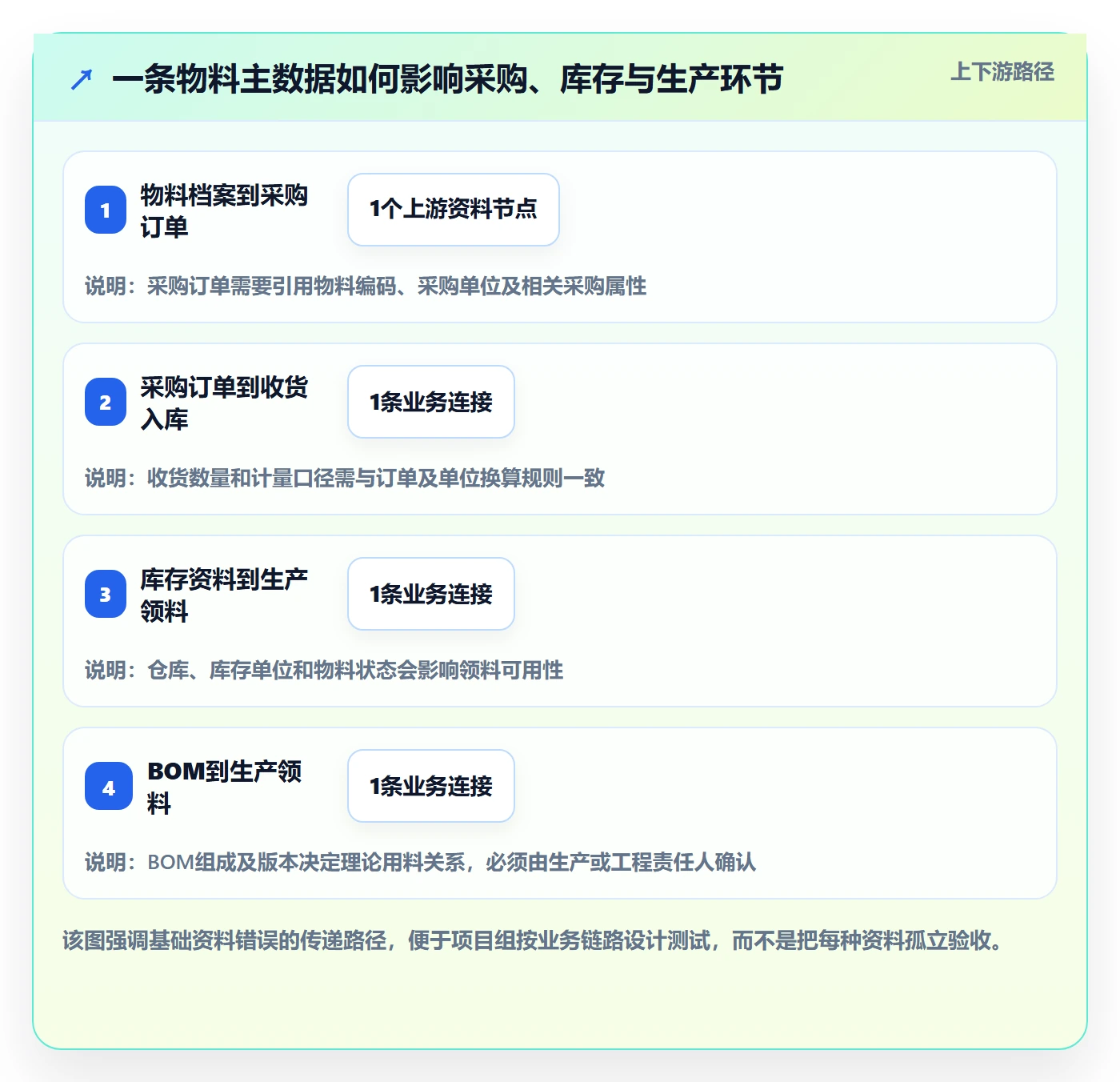

在排查基础资料时,我会沿着一张实际业务单据倒查,而不是只看资料表本身。例如从采购订单所引用的物料,检查它如何进入收货、库存和付款相关流程。这样能更快发现“字段有值但业务语义不对”的问题。

数据整理容易被推给IT或实施顾问,但资料的业务含义通常掌握在采购、仓库、生产、财务等岗位手里。技术人员可以做格式校验、导入和错误反馈,却无法替业务部门判断两个相似物料是否可以合并、某个供应商是否仍在合作,或某个BOM版本是否已经生效。
建议把责任拆成“提供、确认、导入、批准、维护”几类。一个人可以承担多个角色,但每类资料都必须有人对业务含义负责。若没有明确的维护人,数据上线当日可能是对的,后续新增、修改和停用仍会逐渐失控。
旧表格适合支持原有工作方式,不一定符合新系统的字段要求。表格里可能把编码和名称写在同一列,用备注代替状态字段,或把不同含义的信息混在一个单元格中。原样导入看似减少整理时间,却可能导致字段无法映射、查询困难或规则无法执行。
更合适的处理方式:先做字段对照,明确旧字段对应哪个新字段、是否需要拆分、是否需要转换,以及遇到空值时如何处理。无法一一对应的字段,记录处理决定和业务依据,不要静默丢弃。
IT可以判断字段格式是否正确,却不应独自决定资料的业务含义。比如“箱”是否允许换算成“个”,取决于包装规格和交易规则;不同规格能否共用一个物料编码,取决于采购、仓库、生产和质量管理的实际要求。
更合适的处理方式:由业务负责人确认业务规则,IT或实施人员把规则落实到模板、系统配置和导入校验中。出现争议时,记录决策人、决策时间和适用范围,避免不同部门各自解释。
资料导入量是工作量指标,不是业务可用性指标。把大量未确认数据一次导入,之后可能要逐条修复;而把核心范围先导入、先验证,通常更有利于及时发现系统模板或业务规则问题。
项目进度至少要区分“已收集”“已清洗”“已导入”“已验证”“已批准”几种状态。把它们合并成一个“完成率”,容易让管理层误以为数据已经可以支撑上线。
空值未必代表资料缺失,也可能表示该字段不适用、业务尚未确认,或旧资料来源不可靠。随意补值会把不确定性伪装成确定性,后续很难判断哪些数据是事实、哪些是猜测。
更合适的处理方式:把空值分成“必填缺失”“业务不适用”“待确认”“系统默认”等类型,分别处理。对于必填字段且无法确认的记录,暂缓进入正式导入批次;不要用虚构的默认信息填满表格。
导入工具一般只能说明文件格式、字段映射或系统校验达到一定条件,并不能证明业务逻辑正确。比如系统接受了一个计量单位,但实际采购和库存团队并不按这个单位工作;系统接受了一条BOM,却不能证明它是当前有效版本。
验收必须有业务参与。至少选取采购、收货、库存、生产或财务中的代表性流程,确认基础资料被正确引用、数量和状态符合预期,并对异常结果留下记录。
ERP基础资料会变化:新物料要建档,供应商信息要更新,旧编码需要停用,BOM可能升级。若上线前只讨论首次导入,没有设计新增、修改、停用和审批方式,系统会逐渐形成多套口径。
维护制度不一定复杂,但要明确谁可以申请、谁审核、谁执行、如何留痕。对于影响交易和库存的关键字段,应特别谨慎;不应因为“改一个名称很简单”就允许多人直接修改。

项目启动时,我建议先画一张“模块,流程,资料”关系表。横向列出本期要启用的业务,例如采购、库存、生产、销售和财务;纵向列出各流程会引用的资料。凡是支撑本期关键流程的资料,列为优先准备;只影响未来阶段的资料,标注待办,不要混进首批上线范围。
| 本期流程 | 通常依赖的资料 | 优先核实的风险点 | 建议验收方式 |
|---|---|---|---|
| 采购与收货 | 供应商、物料、单位、仓库、采购属性 | 交易对象是否有效,订单与收货单位是否一致 | 创建订单并完成收货测试 |
| 库存管理 | 物料、仓库、库位、批次或序列规则 | 状态、单位和仓库范围是否可用 | 入库、调拨、盘点及查询测试 |
| 生产领料 | 物料、BOM、工艺路线、工作中心 | 版本、生效时间和用量关系是否正确 | 模拟生产任务并核对领料清单 |
| 销售与发货 | 客户、物料、价格或发运资料 | 客户状态、商品编码和交付属性是否一致 | 创建订单并验证发货引用 |
| 财务处理 | 科目、往来对象、结算条件及相关映射 | 业务来源与财务口径是否一致 | 用代表性业务单据验证财务接口或凭证规则 |
这张表不是通用字段清单,而是项目讨论工具。系统模块不同,资料依赖也会变化。若ERP本身把某些资料合并管理,或企业启用了额外审批和质量流程,应按实际配置修订。
我会按业务影响、错误传播范围和修复难度,把资料大致分成高、中、低风险。物料基本单位、BOM版本、组织与仓库等可能影响多个流程的资料,优先级通常更高;仅用于描述或报表展示的辅助字段,若不影响关键交易,可以安排在后续批次完善。
风险评级不宜只看“字段是否必填”。某字段即使不是系统强制必填,若会影响数量换算、成本核算或审批范围,也可能是高风险字段。反过来,系统设置为必填的字段,也要确认它在当前业务里是否有合理取值。
| 风险等级 | 判断条件 | 录入策略 | 验收力度 |
|---|---|---|---|
| 高 | 影响数量、金额、版本、库存归属或多个业务环节 | 上线前确认规则,批次较小,异常先解决 | 业务负责人逐项或重点抽样确认,并做流程测试 |
| 中 | 影响单一模块或常用查询,但可在使用前修正 | 按模块分批导入,设置复核清单 | 抽样复核并验证代表性单据 |
| 低 | 主要用于辅助描述,不影响关键交易或数量金额 | 允许后续补充,但需记录负责人和完成时间 | 按使用需要检查,不阻塞不相关流程 |
编码规则经常被误解成“编码越有含义越好”。编码里塞入过多部门、仓库、型号或年份信息,短期看容易辨认,业务变化后却可能需要改编码。通常应先确认编码要解决什么问题:唯一识别、快速检索、分类统计,还是与旧系统关联。一个编码不一定适合承担所有用途。
编码是否需要有意义前缀、是否按类别分段、是否保留旧编码映射,应结合系统长度限制、现行业务习惯和未来新增对象的可能性决定。制定规则后,用边界样例做测试:长度上限、相似规格、停用后重新启用、旧编码对应新编码等都要考虑。
数据整理时应保留原始值、标准化值、来源文件、处理人、处理时间和确认状态。这样做不是为了增加文书,而是为了在业务人员质疑某条资料时能够追溯:它来自哪里、为什么这样改、谁批准了改动。
对于自动清洗规则,先把规则应用到副本或暂存区,再抽查结果。统一空格、日期格式、大小写或常见简称通常适合批量处理;合并两个可能重复的物料、推断缺失单位、选择BOM有效版本等需要业务判断,不能只靠字符串相似度做决定。
第一批数据的目的不是尽可能多,而是覆盖字段和业务情境。可以挑选普通记录、特殊单位、不同状态、带版本关系的记录等代表性样本,验证模板与系统规则。试导入后,把失败信息分类为字段映射、格式、重复、规则冲突和业务确认问题,分别反馈给责任人。
当试导入通过后,再扩大批次。全量导入也不代表所有资料要同一天录入;可以按模块、组织、资料类别或业务优先级分批。关键是每批都有清晰边界、错误回退方案和验收人。

以下案例是一家虚构的中小型制造企业情景,用来演示工作方法,不对应任何真实客户,也不构成行业基准。假设企业准备分阶段启用采购、仓库和生产模块;现有资料分散在采购清单、仓库台账和生产BOM文件中,存在物料名称不统一、单位口径不清、旧版BOM仍在共享目录等情况。
为了让案例可操作,我设定首期只覆盖参与试运行的组织、有效供应商、当前使用物料、主要仓库和已确认版本的BOM。历史停用物料暂不纳入交易主数据,但保留查询和追溯需要的关联信息。所有数量均为情景模拟,不应被当成真实实施数据。
项目组先召开采购、仓库、生产、财务和系统实施人员的范围确认会。会议不讨论“所有资料什么时候录完”,而是逐项确认首期流程必须引用哪些对象、哪些对象可以后补、哪些记录因信息不完整暂缓。
例如,采购和仓库需要可用的物料、供应商、采购单位、库存单位和仓库资料;生产需要当前生效的BOM,以及与领料相关的组织和仓库规则。若企业本期尚未启用某些工艺或质量功能,对应资料是否需要首期准备,应由流程负责人确认,而不是因为模板里有字段就一律录入。
项目组为每类资料建立字段字典,至少写清字段名称、业务含义、是否必填、格式、取值规则、责任部门和异常处理方式。比如“基本单位”不能只写“必填”,还要说明由谁确认、与采购单位是否允许不同、换算关系由谁维护。
| 资料类别 | 资料提供人 | 业务确认人 | 系统处理责任 | 上线后维护人 |
|---|---|---|---|---|
| 物料档案 | 仓库或采购资料专员 | 采购、仓库及生产共同确认关键字段 | 实施人员核对模板映射并导入 | 指定的物料主数据维护岗位 |
| 供应商档案 | 采购部门 | 采购负责人确认有效性和交易属性 | 系统管理员处理导入和权限 | 采购资料维护人 |
| 仓库与库位 | 仓库部门 | 仓库负责人确认层级和使用范围 | 实施人员配置并测试引用 | 仓库主管或授权人员 |
| BOM资料 | 生产或工程部门 | 工艺或工程负责人确认组成、用量和版本 | 实施人员导入并检查结构关系 | 指定的BOM审批与维护岗位 |
这个分工的重点是避免“上传人等于责任人”的错觉。把表格传给系统人员,不等于业务部门已经确认;执行导入的人也不应替代对字段含义负责的岗位。
情景案例中,项目组先将各来源表格合并到暂存清单,但保留来源列,不直接覆盖原数据。随后按照物料编码、规格、单位、用途和状态筛查疑似重复项。名称相同但规格不同的记录没有自动合并;名称不同但编码与规格接近的记录被列入人工确认清单。
单位问题单独处理。采购部门确认供应商交易单位,仓库确认库存计量口径,生产确认领料单位及换算逻辑。凡是换算关系无法由业务凭据确认的记录,暂不放入首批启用清单。这样会让首批清单变小,但能避免用猜测值制造“完整数据”。
情景推演中,首批选择覆盖常见和例外情况的20条物料记录,而不是随机抽取20条。样本包含普通采购物料、不同采购与库存单位的物料、暂时停用对象和有版本关系的生产物料。导入后,项目组逐条核对字段映射、状态、单位和业务引用情况。
失败记录不只标记为“导入失败”,而是分为模板字段错误、格式不符合、重复编码、业务字段待确认和系统规则冲突。系统处理人员修复模板或配置问题;业务责任人补充或确认资料含义。修订后重新导入,并记录是哪条规则发生变化。
物料资料通过导入检查后,采购人员用测试物料创建采购订单,仓库人员完成模拟收货并检查单位与入库数量,生产人员根据有效BOM生成领料需求。每一步都记录:资料是否能被选到、默认值是否符合业务、数量换算是否正确、状态限制是否生效、异常时是否能够追溯。
案例中的验收标准不是“抽查十条都没问题”这么简单,而是同时考虑覆盖范围。若样本全部是普通物料,无法说明单位换算和BOM版本已验证。测试样本应覆盖不同风险类型,并由实际使用部门确认结果。
在这个情景里,首批导入前先隔离待确认记录,减少了“为了按期完成而把不确定信息写进正式资料”的风险。它也让团队更早发现字段模板之外的业务问题,例如资料责任人缺失、历史表格存在多个口径,以及有效版本没有明确标识。
这里不提供虚构的效率提升比例、项目周期或错误率改善结论。真实项目的结果取决于数据量、历史资料质量、业务复杂度、系统能力和参与人员投入。能稳定复用的经验是:问题分类越清楚,返工责任越容易分配;验收越贴近业务单据,资料是否可用越容易判断。

这类企业应先完成范围清单和字段责任表,再做数据盘点。不要一开始就要求各部门“把所有Excel发来”,否则容易收到多个版本、重复清单和缺少来源的信息。先确定本期模块和典型流程,再围绕流程收集必须使用的资料。
如果上线日期较近,应缩小首期范围,而不是压缩业务确认时间。通过分阶段启用把关键流程先跑通,比将全部历史资料仓促导入更可控。
这时不应马上全量重建主数据。先收集近期异常单据,找出反复出现的资料问题:是否是重复编码、单位不一致、状态错误、字段映射问题,还是业务操作人员选择了错误对象。按问题频次和影响范围排序,优先处理会影响数量、金额、库存或计划的项目。
对重复资料,先建立新旧编码映射和使用情况分析,再决定合并、停用或保留。直接删除可能破坏历史单据追溯;如果系统要求历史记录继续关联原编码,应设计过渡规则并经过测试。
没有专岗不代表没人负责。可以由业务部门各指定一名资料责任人,再指定一位项目负责人维护总台账。职责不一定复杂,但应让新增、修改、停用有清楚入口,并保存确认记录。
小企业尤其要避免把所有资料维护都压到老板、财务或IT一个人身上。某个人可能熟悉系统,却未必掌握每类资料的业务含义。用“谁最了解、谁确认;谁有权限、谁维护”的方式分配,通常比按部门名称机械分工更有效。
资料量大时,先区分“自动化适合处理”和“必须业务判断”的任务。格式统一、空格清理、编码长度检查、日期格式转换等可以设计批量规则;对象合并、状态判断、版本确认、换算关系则需要业务审核。
可以先选一个代表性业务单元或资料类别试点,验证字段规则和异常处理机制,再扩到其他组织。若不同工厂、部门使用的定义本来就不同,不能为了统一格式强行合并业务含义;应先判断差异是历史习惯、真实业务差异还是资料治理问题。
先向系统供应商或实施团队确认字段含义、必填条件、格式约束、默认值、主键规则、重复判定方式、导入顺序和失败回滚方式。不要只拿到Excel模板就开始填,因为模板列名不能完整说明字段在当前配置中的业务规则。
对无法确认的字段,建立问题清单,记录字段、业务疑问、需要回答的人和截止日期。正式批量导入前,用小样本验证目标环境,而不是只在本地表格里检查格式。

全量导入适合资料来源统一、编码规则稳定、字段确认完成、系统模板经过验证的场景。优势是批次少、整体迁移节奏集中;短板是问题可能在大批数据进入系统后集中暴露,修复时要区分模板错误、原始数据错误和业务规则错误。
选择全量导入前,应满足几个条件:资料范围已确认;重复和失效记录处理策略明确;关键字段有责任人;试导入覆盖了主要例外;导入失败和回退方式已测试。若这些条件未满足,“一次导完”只是把不确定性集中到上线前后。
分批导入可以按模块、组织、资料类别或风险等级推进。它让团队有机会在每一批后修正规则,但也会增加批次管理和版本控制工作。如果同一类资料在多批次间频繁变化,要维护清楚批次状态、已导入范围和增量规则,避免重复导入或版本不一致。
我通常更倾向将“分批”与“风险优先”结合:先处理会阻断核心流程的资料,再处理影响范围较小的资料;先试点规则,再扩展组织。分批不是把工作拖长,而是把不确定问题提前暴露并分开处理。
手工录入适合数量少、业务含义特殊、需要逐条确认的对象,也适合处理试点过程中发现的少量例外。它的优点是能在录入时即时判断,缺点是重复劳动多、操作差异大、容易漏项。若一批资料数量较大,手工操作还会让责任追溯变复杂。
对于手工录入,应使用受控表单、明确校验规则并保留操作人记录。不要因为导入模板暂时不成熟,就把所有资料改为人工逐条录入;应并行修正模板和流程,让后续批次能够稳定复用。
自动化适合做格式标准化、重复候选识别、必填检查、编码规则校验和异常分组。它可以把大量人工检查工作变成可重复执行的规则,但必须设置人工确认门槛。特别是物料合并、单位换算、供应商状态和BOM版本等高风险判断,不应仅凭相似度自动落定。
衡量自动化是否值得,不只看处理速度,还要看规则维护成本和误判后果。如果规则稳定、结果易验证,自动化收益更明确;若业务口径经常变化、例外比例高,先把规则理顺再自动化,通常比急着上线脚本更稳妥。
历史资料迁移通常要在交易连续性、查询追溯、业务成本和数据质量之间取舍。历史订单、库存变动、往来记录或生产数据是否需要迁入,取决于审计、分析、服务和业务追溯要求。若只需要查阅旧记录,可评估保留只读查询渠道;若要在新系统中继续引用,则需要更严格的字段与关系校验。
上线前可把历史资料分成“必须迁移”“需要查询但不参与新交易”“暂不迁移”三类,每类明确用途和责任人。不要因为能导入就迁移,也不要因为迁移困难就忽略明确的追溯要求。
| 选择方案 | 更适合的情况 | 主要收益 | 必须接受的代价 |
|---|---|---|---|
| 全量一次性导入 | 范围固定、质量较好、规则已验证 | 批次少,迁移集中 | 问题可能集中暴露,回退与核对压力高 |
| 分批导入 | 业务复杂、数据源多、风险差异明显 | 可边验证边修正,控制问题扩散 | 需要批次台账、版本管理和持续协调 |
| 人工逐条处理 | 少量特殊记录或需要逐条判断的例外 | 便于现场确认和记录决策 | 速度慢,重复操作和个人差异较多 |
| 自动化清洗与导入 | 规则稳定、格式明确、数据量较大 | 减少重复劳动,规则可复用 | 需维护规则并设置人工复核,误判可能成批扩散 |

建议在项目台账中区分“待收集、待业务确认、清洗中、待试导入、导入完成、待业务验证、已批准、暂缓、停用”等状态。每种状态都要有进入条件和责任人。例如,“导入完成”不应自动等同于“已批准”;“暂缓”也要写明原因和复查条件。
状态设计能让项目负责人看见真实阻塞点。若所有资料都显示“处理中”,管理者不知道问题在缺数据、缺决策、缺系统配置还是缺业务测试。状态清晰后,资源可以投到真正卡住流程的位置。
异常台账至少记录资料标识、问题描述、来源、风险级别、责任人、处理决定、预计完成时间、复核结果和关联批次。对重复出现的异常,要追查原因是规则缺失、培训不到位、旧数据源质量问题,还是系统配置与业务定义不一致。
修复异常后,不要只改当前记录。若问题来自字段规则或模板,应同步修改规则并重新检查同类记录;若问题来自责任边界不清,应明确确认人;若问题来自系统默认值,则要评估配置是否需要调整。否则同一类错误会在下一个批次重现。
主数据维护通常需要控制谁可以申请、谁负责确认、谁有权限执行、如何记录前后值。对于名称、联系人等低风险信息,可以设置简化流程;对于编码、单位、库存属性、BOM版本等影响交易和数量的字段,应提高审核要求。
变更记录不只是审计需要,也是排查业务问题的线索。出现库存差异或生产用料异常时,团队需要知道资料何时变更、由谁批准、哪些单据受影响。没有留痕,就很难区分是历史资料问题还是近期变更造成的偏差。
企业可以按月或按季度检查重复候选、长期未使用对象、缺少关键属性的资料、停用对象是否仍被引用,以及变更审批是否完整。检查频率不必一刀切:交易频繁或影响面大的资料可以更常检查,低频辅助资料可降低频率。
质量指标应与业务风险对应。例如,物料单位冲突数、关键资料缺字段数、重复编码候选数、未经确认的BOM版本数、停用对象被新单据引用次数,都比单纯统计“总资料条数”更能提示实际风险。指标定义和统计范围要固定,才有比较意义。

完成这三步后,项目组会更清楚哪些问题是资料缺失,哪些是口径不统一,哪些是系统配置或流程设计问题。比起一开始要求每个部门提交全部数据,这种做法更容易把工作拆成可执行任务。
如果主要问题是资料来源混乱,下一步先建立来源台账和责任人;如果主要问题是单位、编码或版本口径不一致,先由业务负责人形成统一规则;如果模板和字段映射不清,先与系统实施人员确认导入约束;如果数据已经导入却无法跑单,则沿单据链追查资料引用、状态和权限。
不要同时启动所有清洗工作,也不要把低风险字段和关键交易资料放在同一优先级。先解决会阻断核心流程、会影响数量金额、会扩散到多个模块的问题,再处理展示和描述类资料。
一套基础资料要真正落地,至少应满足三个条件:业务人员能解释字段含义和来源;系统能在关键流程中正确使用这些资料;企业能按照明确规则持续新增、修改和停用。缺少任何一项,资料都可能在上线后重新失控。
所以,ERP数据录入不应以“表格清空”或“导入条数达标”收尾,而应以关键业务验证通过、异常有责任人、变更有记录作为阶段性完成标准。先把最关键的一条业务链跑通,再扩展资料范围;先让规则可解释,再追求导入速度。这比一次性追求“全量、快速、零问题”更现实,也更能帮助企业判断何时可以上线、何时应该暂缓,以及下一笔投入该放在哪里。


读者评论
文章把导入成功和业务可用分开验收,这一点很实用。尤其单位换算问题,确实需要采购、仓库和生产一起确认。
基础资料责任不能只交给IT,业务部门更了解物料、供应商和BOM的实际含义。把确认、导入和维护责任写清楚,后续更容易追溯。
用真实单据验证资料,比单纯核对导入数量更能发现问题。采购、收货、领料等流程都可以选代表性数据先跑一遍。
先限定本期模块和资料范围,再分批清洗、试导入,能避免把旧数据一股脑搬进系统。文中的模拟数字也明确标注了用途,避免被误当成行业统计。
