bi 平台方案设计:数据接入场景的团队协同怎么做
目录

bi 平台方案设计:数据接入场景的团队协同怎么做 | 九数云-E数通

eshutong 发表于2026年9月29日

BI 平台的数据接入延期,常常不是因为数据库连不上,而是因为没人能回答三个问题:谁来定义字段含义,谁来批准数据权限,谁来确认接入后的数字可信?如果这三件事没有在开发前说清,即使连接已经建立,报表也可能因为口径争议、权限缺失或上游变更而无法上线。设计 BI 平台方案时,我会先设计协作链路,再选择连接方式:让每个阶段都有明确负责人、交付物和验收条件。

一、先讲核心结论:把数据接入当成跨团队交付

1. 接入成功不等于连接成功

技术上的“接通”,通常只是数据源可访问、账号可用、查询能返回结果。业务上的“接入成功”,还要求数据含义可解释、口径可复核、刷新符合使用场景、权限符合规定,并且出现问题后有人负责处理。两种成功之间,隔着一整条协作链。

因此,BI 数据接入方案不能只写数据源、接口协议、同步频率和技术架构,还要回答:需求由谁确认、源系统由谁授权、字段由谁解释、模型由谁维护、结果由谁验收、变更由谁通知。连接配置是接入工作的一个环节,不是接入工作的全部。

2. 先把责任、交付物和验收条件写进方案

我建议每一个接入需求至少包含三类信息。第一类是责任信息,例如业务需求负责人、源系统联系人、数据开发负责人、平台实施负责人和业务验收人。第二类是交付物,例如口径说明、字段映射表、权限审批记录、测试样例和变更记录。第三类是验收条件,例如指定时间范围内的记录数核对、指标计算规则复核、刷新结果检查和权限验证。

这套做法不依赖某一款 BI 产品。无论企业使用自建平台、云端服务,还是将数据先加工再提供给 BI 使用,都可以按“需求,评估,授权,开发,验证,运行”组织协作。

3. 管理对象不是工单数量,而是接入风险是否闭环

只统计“本月完成多少个数据源”,容易鼓励团队追求数量,却忽视接入后的返工和维护。更有用的做法是把每个接入需求的关键风险登记下来:业务定义是否确认、授权是否完成、数据质量是否评估、验收人是否明确、上游变更是否可追踪。

项目早期不必急着建立复杂的治理系统。先让风险和责任可见,比增加一套没人维护的审批流程更重要。一个表格、一个工单入口和一份清晰的验收清单,通常就能开始建立协作闭环。

bi 平台方案设计:数据接入场景的团队协同怎么做

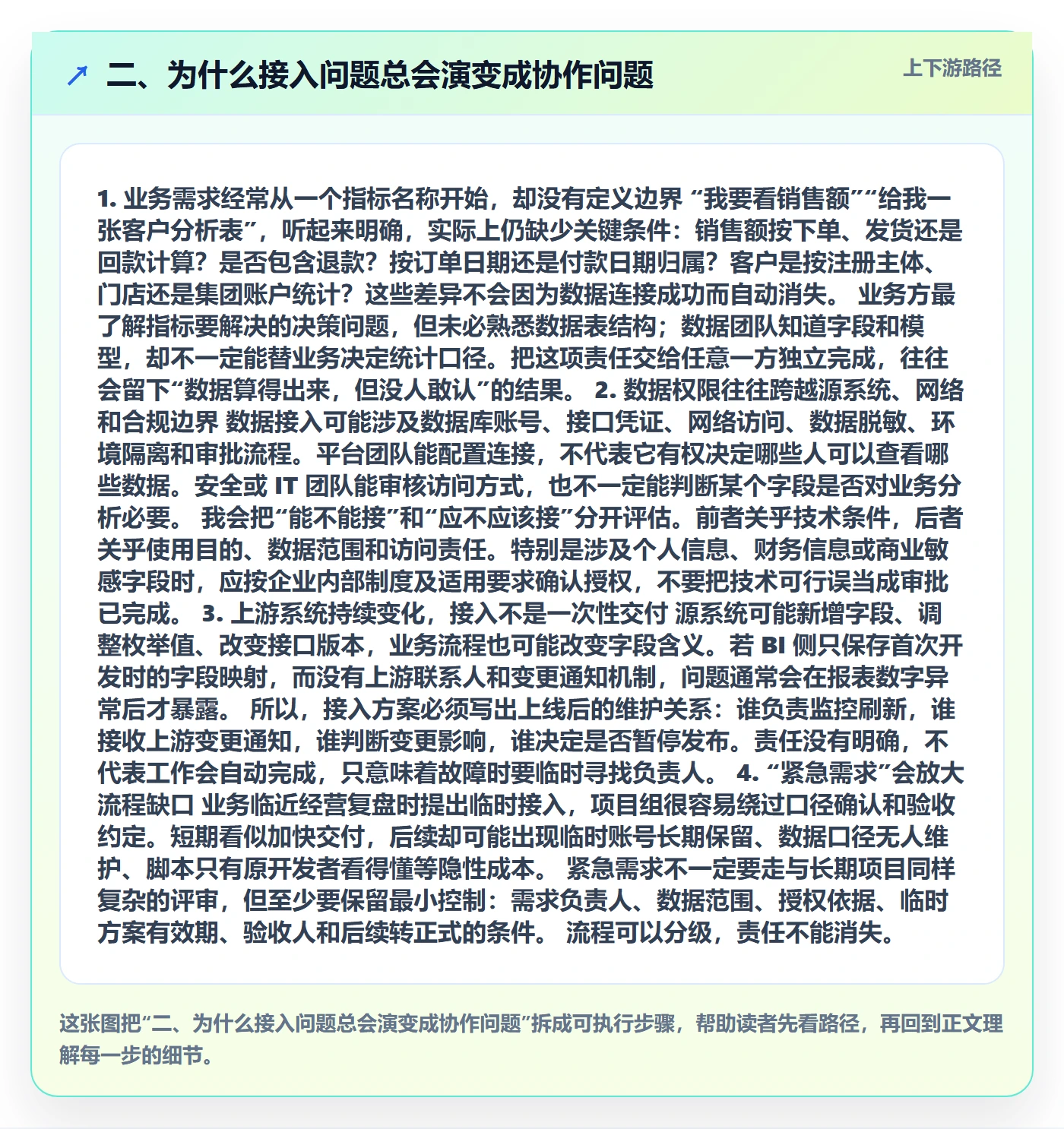

二、为什么接入问题总会演变成协作问题

1. 业务需求经常从一个指标名称开始,却没有定义边界

“我要看销售额”“给我一张客户分析表”,听起来明确,实际上仍缺少关键条件:销售额按下单、发货还是回款计算?是否包含退款?按订单日期还是付款日期归属?客户是按注册主体、门店还是集团账户统计?这些差异不会因为数据连接成功而自动消失。

业务方最了解指标要解决的决策问题,但未必熟悉数据表结构;数据团队知道字段和模型,却不一定能替业务决定统计口径。把这项责任交给任意一方独立完成,往往会留下“数据算得出来,但没人敢认”的结果。

2. 数据权限往往跨越源系统、网络和合规边界

数据接入可能涉及数据库账号、接口凭证、网络访问、数据脱敏、环境隔离和审批流程。平台团队能配置连接,不代表它有权决定哪些人可以查看哪些数据。安全或 IT 团队能审核访问方式,也不一定能判断某个字段是否对业务分析必要。

我会把“能不能接”和“应不应该接”分开评估。前者关乎技术条件,后者关乎使用目的、数据范围和访问责任。特别是涉及个人信息、财务信息或商业敏感字段时,应按企业内部制度及适用要求确认授权,不要把技术可行误当成审批已完成。

3. 上游系统持续变化,接入不是一次性交付

源系统可能新增字段、调整枚举值、改变接口版本,业务流程也可能改变字段含义。若 BI 侧只保存首次开发时的字段映射,而没有上游联系人和变更通知机制,问题通常会在报表数字异常后才暴露。

所以,接入方案必须写出上线后的维护关系:谁负责监控刷新,谁接收上游变更通知,谁判断变更影响,谁决定是否暂停发布。责任没有明确,不代表工作会自动完成,只意味着故障时要临时寻找负责人。

4. “紧急需求”会放大流程缺口

业务临近经营复盘时提出临时接入,项目组很容易绕过口径确认和验收约定。短期看似加快交付,后续却可能出现临时账号长期保留、数据口径无人维护、脚本只有原开发者看得懂等隐性成本。

紧急需求不一定要走与长期项目同样复杂的评审,但至少要保留最小控制:需求负责人、数据范围、授权依据、临时方案有效期、验收人和后续转正式的条件。流程可以分级,责任不能消失。

二、为什么接入问题总会演变成协作问题

三、先纠正四个常见误区

1. 误区一:买到连接器,就等于完成数据接入方案

连接器解决的是特定数据源的技术访问问题,不能代替指标定义、数据质量检查和权限审批。即使某个平台支持目标系统,也仍需验证账号权限、字段范围、刷新频率、数据量、网络策略和失败处理方式是否符合实际环境。

评估平台时,我会把“产品是否支持连接”改成一组可验证的问题:支持的连接方式适不适合当前源系统?连接后能否满足需要的增量或全量策略?凭证如何管理?失败能否追踪?字段变化是否容易发现?这些问题比产品清单上的“支持某类数据源”更接近项目风险。

2. 误区二:字段说明写在聊天记录里,大家就都理解了

口头解释和即时消息适合澄清问题,不适合作为长期口径依据。不同人可能在不同时间看到不同版本的讨论,也可能只记住了结论,没有注意适用范围。字段说明至少应记录业务定义、来源字段、转换逻辑、空值处理、时间范围和责任人。

不要求一开始就建设大型元数据系统。可以先用受控文档或项目表记录版本,并约定修改时由谁确认、如何通知下游。关键不是工具有多复杂,而是结论能否被找到、复核和更新。

3. 误区三:数据团队可以代替业务验收

数据团队可以检查记录数、字段映射、转换逻辑和任务运行状态,但只有业务方能确认定义是否符合业务事实。举例来说,开发可以确认“退款金额被从销售额中扣除”,却不能自行决定业务要查看的是净销售额还是毛销售额。

较稳妥的分工是:数据团队对技术实现和数据加工负责,业务团队对业务解释与使用结果负责,平台团队对平台配置和发布过程负责。验收可以共同完成,但不能因为多人参与,就没有一个最终确认人。

4. 误区四:上线后出问题,再补监控和责任人也来得及

上线前未定义异常通知对象,运行后就很难判断问题应该由谁响应。刷新失败可能来自源系统、网络、权限、调度任务或数据质量,单靠一条“报表不对”的消息无法快速定位。

方案阶段至少要设定问题分类:连接或权限失败、任务运行失败、数据延迟、质量规则不通过、业务口径争议、权限范围错误。不同问题对应不同负责角色,并记录升级路径。响应时限可以根据业务影响和团队能力协商,不要引用未经验证的统一行业标准。

bi 平台方案设计:数据接入场景的团队协同怎么做

四、用一套判断逻辑确定协作深度

1. 先判断需求是临时探索还是正式经营数据

临时探索通常用于验证方向,可能只覆盖少量用户或短时间范围;正式经营数据则会进入固定报表、管理决策或跨部门共享。两者不应使用完全相同的接入要求。临时探索可以采用轻量审批与短期有效的访问方式,但必须限定用途、范围和清理时间。

如果指标将用于考核、结算、财务分析或外部报告,就要提高口径评审、权限审查、对账和变更管理的要求。判断标准不是报表看起来是否重要,而是错误数据会带来多大决策影响,以及结果是否会被持续复用。

2. 再判断风险来自数据敏感度、变化频率还是业务影响

接入评审不宜只用“简单、中等、复杂”这类主观标签。可以拆成几项独立维度:数据是否敏感、源系统是否稳定、刷新频率是否高、业务影响是否大、访问对象是否广、异常是否容易发现。每项都可以采用低、中、高三级,并为高风险项说明控制措施。

例如,一份低敏感、每周更新的内部汇总文件,和一组高敏感、近实时使用的客户明细数据,所需授权、监控和审计深度显然不同。方案的目标不是把所有接入流程做得一样重,而是让控制强度和风险相匹配。

3. 用责任矩阵避免“大家都参与、没人负责”

角色名称会因组织而异。有些公司由数据工程团队维护模型,有些由 BI 团队承担更多加工工作;有些企业没有独立安全团队,审批职责可能落在 IT 或业务管理线上。因此,责任矩阵是需要按组织调整的工作模板,不是统一组织架构要求。

工作事项业务团队数据团队BI / 平台团队IT / 安全相关角色
说明业务问题与指标定义主责并确认口径协助识别数据含义冲突澄清报表和使用场景按需知会
确认源系统与字段负责人提供业务联系人梳理字段和来源确认接入要求协助确认系统边界
数据授权与访问审批提出用途和范围提供加工及访问需求落实平台权限配置按制度审核网络和安全条件
数据处理与模型实现解答业务规则主责数据转换与质量检查主责平台配置、发布和呈现提供基础设施或控制要求
业务验收与上线确认主责业务结果验收提供对账与质量证据验证发布、权限和运行状态按需完成安全复核
上线后异常与变更确认口径变化并通知评估数据模型影响监控平台任务并发布修复处理相应网络、账号或安全问题

最容易遗漏的不是“参与者”,而是最终确认人。每项关键工作都应有一个主责人,协作方可以有多个。若业务部门不能指定验收人,需求应先标记为待确认,而不是默认由开发人员代替业务判断。

4. 让交付物成为团队之间的接口

跨团队合作不能只靠会议同步。会议可以做决策,但决策要沉淀成各方都能引用的交付物。接入方案可以把口径说明、字段映射、访问审批、测试样例、异常处理规则和上线记录视作“团队接口”,每一份都有维护人和版本。

如果项目规模较小,可以将这些内容放入同一张需求表的不同栏目;如果接入量大、参与团队多,再考虑使用更正式的流程管理与元数据工具。先解决信息丢失,再讨论工具升级。

bi 平台方案设计:数据接入场景的团队协同怎么做

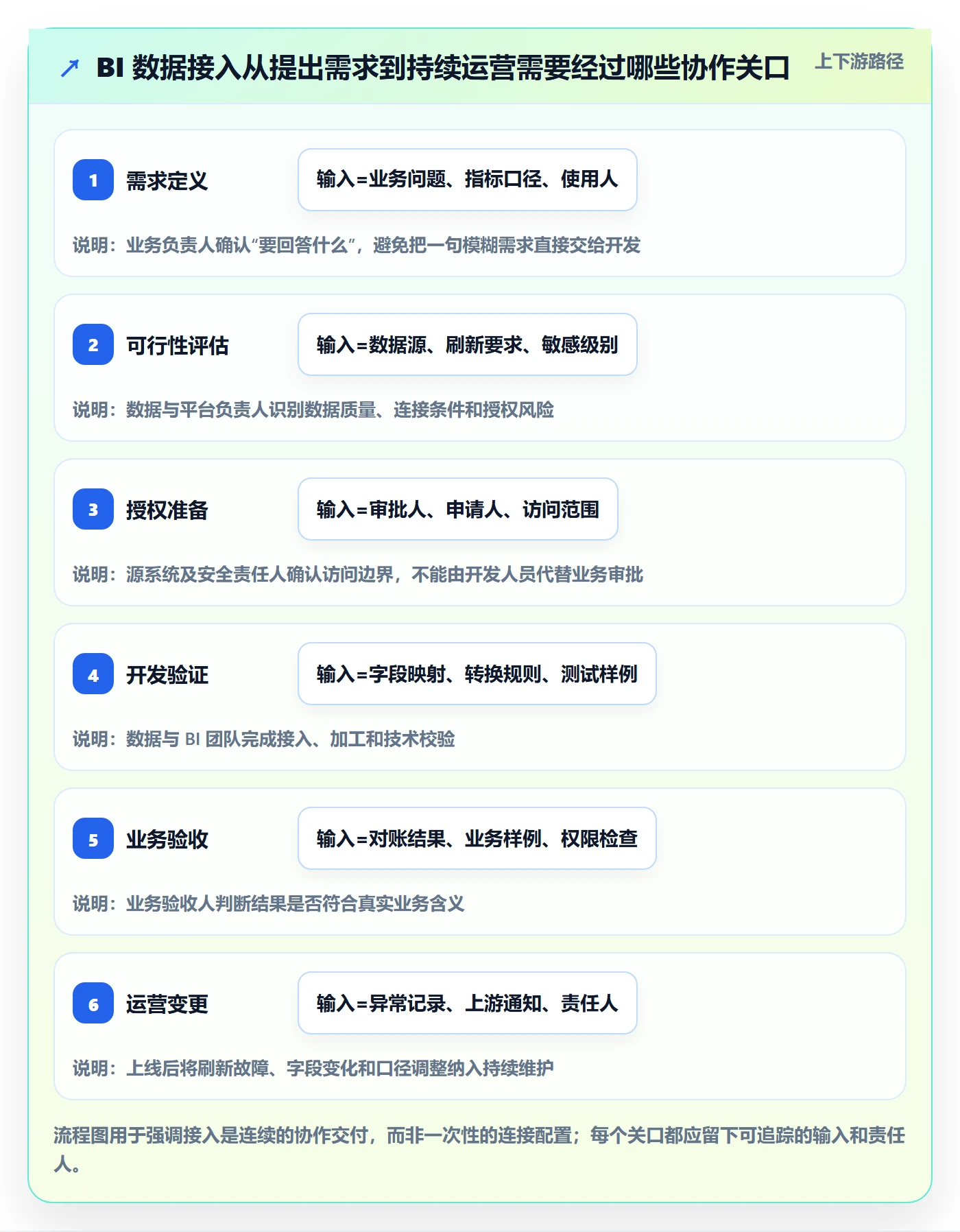

五、把协作流程落到每个接入阶段

1. 需求登记:把“想看什么”转成可评估的任务

需求入口应避免只有标题和期望上线日期。至少登记业务目的、目标使用人、涉及指标、数据粒度、时间范围、期望刷新频率、可能的数据源、敏感字段、业务验收人和预期维护周期。信息暂时不完整时,明确标记“待业务确认”,不要由开发人员猜测补齐。

一个好的需求描述不是写得很长,而是能够让不同角色判断工作边界。例如,“分析客户复购情况”仍然太宽;需要继续确认客户识别规则、复购窗口、订单状态、退款处理和输出粒度,之后才能估算接入与建模工作。

2. 可行性评估:先发现阻塞项,再承诺交付时间

评估时依次检查源系统是否可访问、字段能否取得、数据质量是否可用、授权路径是否明确、刷新频率是否可实现、数据量是否会影响平台资源,以及是否存在敏感信息限制。每项都要有结论:已确认、待确认、存在风险或不适用。

这一阶段还应决定接入层级。原始数据是否需要先进入统一数据层?是否可以直接使用源数据?是否要做脱敏或汇总?答案取决于复用范围、治理要求、数据量与维护能力,不应把某一种架构强行套用到所有接入需求。

3. 授权与准备:让审批人和账号责任人明确

权限申请不要只记录“已开通”。应记录申请人、审批人、用途、数据范围、环境、账号管理责任人、有效期限及撤销条件。若使用服务账号,还需要说明凭证如何保管、谁负责轮换、发生人员变动时如何交接。

对外部服务或云端平台,还要确认数据传输路径、访问控制方式、组织可接受的数据处理范围和合同或内部审查要求。涉及合规判断时,应由相应责任部门核实,不宜由文章或技术团队替代正式法律意见。

4. 开发与验证:技术校验和业务校验分开记录

技术校验关注连接是否稳定、字段类型是否符合预期、任务是否按设定执行、空值和重复记录是否可解释。业务校验关注指标定义是否正确、筛选条件是否吻合、样例结果是否能和业务事实对上。二者互相补充,不能用“任务运行成功”代替“业务数据正确”。

在开发阶段,我建议至少准备一组可复核的测试样例:明确时间区间、对象范围、源端记录、加工规则和预期结果。样例不必覆盖所有情况,但应覆盖关键边界,例如退款、取消、重复订单、跨日记录或状态回退。

5. 验收与发布:让“完成”有共同定义

上线验收可拆成五个维度:数据范围是否一致、关键字段是否完整、指标口径是否通过、刷新是否符合约定、权限是否符合目标用户范围。对于重要数据集,可另设对账记录、异常说明和回滚方案。

发布时同时记录数据集版本、负责人、业务验收人、上线时间、已知限制和维护入口。若存在暂时无法解决的问题,应明确影响范围和后续处理人;不能用“先上线再说”掩盖尚未评估的风险。

6. 运行与变更:把故障处理和需求变更分开

故障是系统未按既定行为运行,例如刷新失败或数据延迟;变更是既定行为需要调整,例如指标口径变化或新增业务字段。两者的判断方式不同,责任路径也不同。将所有问题都放进一个“报表异常”队列,容易让紧急故障和常规需求互相挤占。

建议明确变更触发条件:源字段新增或删除、接口版本调整、业务流程变化、敏感级别改变、数据访问对象扩展。收到通知后,由数据和平台负责人评估影响范围,业务负责人确认口径,必要时重新进行权限审批和验收。

bi 平台方案设计:数据接入场景的团队协同怎么做

六、场景案例:销售订单数据接入如何形成闭环

1. 先把示例边界说清楚

下面以“为经营分析接入销售订单数据”为示意场景,用来展示角色如何协作。它不是某家企业的真实客户案例,也不代表行业标准。示例不采用虚构的效率提升比例;重点是呈现每一步需要谁提供什么信息,以及哪些问题必须在上线前处理。

2. 需求提出:业务先定义要解决的经营问题

业务部门提出,希望按区域、产品和渠道观察订单表现。此时项目组不立即选表,而是先确认订单统计对象、订单日期口径、订单状态范围、退款是否扣除、区域归属规则、产品分类版本和报表使用人。业务方指定一名口径确认人和一名最终验收人。

如果业务只说“看销售额”,数据团队不能自行将某一张表中的金额字段直接作为最终指标。可以先把待确认项列出,并用少量样例让业务确认预期结果。这样做的目的不是增加审批,而是避免把错误口径快速自动化。

3. 数据与 IT 评估:确认来源、访问和处理方式

数据团队梳理订单、订单明细、退款或状态记录之间的关系,标明主键、更新时间和可能的重复记录。源系统负责人确认字段含义和维护方式;IT 或安全相关角色确认连接路径、账号权限和环境限制。平台团队评估所需刷新节奏与接入方式。

如果数据需要高频更新,还要验证源系统承载能力和目标平台运行条件;如果日报已经满足决策需求,就不应仅因为技术上可以高频刷新而增加不必要的复杂度。刷新要求需要由业务价值和运行成本共同决定。

4. 开发与验收:用相同样例复核源端和 BI 结果

数据团队按确认后的规则完成字段映射和必要加工,并记录状态筛选、退款处理、时间归属和异常规则。BI 团队完成数据集或模型配置、报表访问控制与运行检查。双方使用约定的样例订单进行逐项对账,业务验收人确认指标解释符合实际需要。

例如,一条订单在测试样例中经历“创建,支付,部分退款”,项目组要能说明最终金额为何如此计算。重点不是假定某一套规则一定正确,而是确保规则被业务确认,并在文档中可复核。

5. 上线后:把责任延伸到字段变更和异常处理

上线记录中应写明:业务负责人维护指标含义,源系统联系人通知字段或流程变化,数据团队评估加工与质量影响,平台团队处理配置、发布和运行问题,业务验收人确认影响是否可接受。若某一角色无法承担长期责任,应在上线前调整数据范围或交付方式。

当订单状态新增、退款逻辑调整或产品分类重构时,团队按变更机制评估受影响的报表和历史数据,而不是等用户发现数字变化后再倒查。真正的闭环不是报表发布,而是变化发生时能够找到责任人、判断影响并留下处理记录。

6. 用记录形成自己的数据观察,而不是引用假行业基准

项目组可以从首批接入开始记录需求等待时间、权限等待时间、开发时间、验收轮次、上线后异常数量和返工原因。统计时要定义起止点,例如“需求确认完成至业务验收通过”,并区分等待时间与实际处理时间。

当积累了一段时间的数据后,团队才有条件判断瓶颈主要在业务口径、权限审批、数据质量还是开发资源。没有统计范围和计算口径的“平均接入周期”,不适合拿来证明方案有效,更不应包装成行业平均水平。

bi 平台方案设计:数据接入场景的团队协同怎么做

七、不同数据接入场景下的行动建议

1. 业务系统数据库:优先明确访问边界和上游责任

数据库接入要确认数据源所有者、只读权限、网络路径、访问账号、源端负载影响和数据表维护方式。不要因为报表查询能返回结果,就默认可以长期直接访问生产库。必要时讨论只读副本、数据仓库或其他中间层,但应根据系统架构与团队能力判断。

字段层面要特别关注主键、状态字段、软删除、更新时间和历史记录保留方式。源表字段名称不等于业务定义,最好要求源系统联系人参与字段映射确认,并约定结构变更通知机制。

2. 文件和表格接入:把人为操作纳入设计

文件数据的主要风险通常不是连接,而是上传过程不稳定:文件命名不一致、模板列被修改、重复上传、日期格式混杂、责任人缺席。方案要规定模板版本、文件命名、上传路径、截止时间、校验规则和异常联系人。

如果文件由人工持续维护,应明确临时代码或公式是否允许、谁审核输入、如何处理缺失值、旧版本如何追踪。文件接入适合低频、规模有限且来源明确的场景;当它逐渐成为关键经营数据来源时,应评估是否需要更稳定的系统化采集方式。

3. API 接入:验证接口契约,不要只看一次调用成功

API 评估要覆盖鉴权、分页、调用频率、限流、错误响应、重试规则、时间戳、数据补拉和接口版本。一次调用成功只能证明某个时点的请求可用,不能证明长期任务稳定,也不能证明历史数据完整。

还要确认接口变更通知的责任方和可用渠道。如果第三方服务调整字段或鉴权方式,谁接收通知、谁评估影响、谁安排修复,都要落到联系人或流程记录上。无法获得稳定变更信息时,应将其作为方案风险而不是开发阶段的临时困难。

4. 云服务或第三方平台:同时审视使用价值和治理成本

第三方服务接入时,除了连接能力,还要核对数据授权范围、处理位置、访问主体、调用限制、更新机制和退出方式。具体要求取决于企业制度、合同安排和适用规则,不能仅凭产品页面的功能介绍替代内部评估。

如果计划使用某个 BI 平台或数据分析工具,可以把九数云列入候选评估范围,并通过其官网了解产品信息。选型时仍应围绕自身场景逐项验证:目标数据源是否匹配、账号与权限管理是否符合要求、更新和异常处理方式是否满足业务需要、导出与迁移是否可控。产品适不适合,要靠真实需求测试和技术审查判断,不宜只根据品牌介绍下结论。

建议以一个代表性数据源做小范围验证,准备实际字段、访问条件、刷新要求和验收样例,记录测试环境、限制和未解决问题。若数据敏感或对业务影响高,应先完成内部评估,再决定是否扩大使用范围。

bi 平台方案设计:数据接入场景的团队协同怎么做

八、协作方案如何轻重分级,以及需要怎样取舍

1. 低风险探索:优先速度,但要设置有效期和用途边界

适用于短期分析、低敏感数据、少量使用者且不作为正式考核依据的需求。可以使用轻量登记、简化审批和有限范围的数据验证,但要明确业务联系人、数据用途、访问对象、临时权限到期时间及后续是否转正式。

取舍在于:流程更轻,探索速度更快;但稳定性、复用性和长期维护能力通常较弱。不要把探索性结果直接复制成正式报表,却没有补齐口径、权限和验收。

2. 中等风险常规分析:用标准模板减少重复沟通

适用于稳定的内部分析,数据敏感度有限,但会被多个角色持续使用。建议使用标准需求表、字段映射说明、权限记录、业务验收清单和变更联系人。流程不必每次从头设计,但应允许根据数据源类型追加专项检查。

取舍在于:前期需要投入时间维护模板和责任信息,换来需求可追踪、交接更顺畅。若团队接入量仍很少,可以先用轻量文档;当重复需求增加、责任交叉变多时,再考虑自动化流程。

3. 高影响或高敏感数据:优先可控性和可审计性

适用于涉及敏感信息、重要经营指标、广泛共享或对实时性要求较高的数据。应强化审批记录、最小权限、数据质量验证、上线复核、访问审计和变更评估。验收人与责任链应在开发前确定,必要时由相关管理或安全责任角色参与审查。

取舍在于:治理成本、协调时间和维护要求都会上升,但可以降低未经授权使用、错误指标扩散和故障难以追溯的风险。对高影响数据,单纯追求最快上线并不是合理的效率目标。

4. 不同方案的选择对照

方案取向适用情况主要收益主要代价必须保留的底线
临时探索低敏感、短期验证、使用范围有限启动快,适合验证问题与数据可用性不适合长期复用,容易出现临时权限遗留用途、范围、到期时间、结果限制
标准接入稳定的日常分析和跨角色协作流程可复用,责任与交付物较清晰需要维护模板和协作记录口径确认、权限记录、技术与业务验收
强化治理高敏感、高影响或广泛共享数据责任可追踪,风险控制更充分审批和验证成本较高适用制度审查、最小权限、审计和变更管理

5. 明确哪些地方可以简化,哪些不能省略

可以简化的是文档形式、会议数量和审批自动化程度。小项目未必需要复杂工作流,大组织也不一定要为每个低风险文件接入召开评审会。团队可按工作量和风险选择合适的承载方式。

不宜省略的是业务定义、访问责任、结果验收和上线后维护入口。缺少这些信息时,技术实现再快,也可能只是把未解决的问题转移到报表使用阶段。合理取舍不是把流程全部删掉,而是把控制放在真正会产生后果的节点。

八、协作方案如何轻重分级,以及需要怎样取舍

九、从一张清单开始,把协作机制变成日常动作

1. 数据接入需求评审清单

  • 业务问题和目标使用人是否明确?
  • 关键指标的统计范围、时间口径和排除规则是否由业务确认?
  • 数据源联系人、字段解释人和业务验收人是否确定?
  • 目标字段、数据粒度、刷新频率和历史范围是否写清?
  • 数据敏感级别、访问对象、审批人和账号责任人是否明确?
  • 连接、网络、接口调用、数据质量和平台资源是否完成可行性评估?
  • 字段映射、转换规则、空值处理和异常规则是否可追踪?
  • 技术验收和业务验收是否分别定义?
  • 上线后刷新异常、上游变更和口径调整由谁负责?
  • 临时数据、测试账号和过期权限是否有清理条件?

2. 首月不要只看“完成量”,还要看等待与返工发生在哪里

运行一个月后,团队可以用自有记录观察需求在哪些环节停留较久、哪些信息最常缺失、哪些验收问题重复出现。指标可以包括从需求登记到口径确认的工作日、授权等待时间、验收返工次数、上线后异常类型分布。

这些指标不需要一开始就设定行业目标值。先保证定义一致、数据来源可追溯,再观察自身变化。例如,“验收返工次数”要说明一次返工如何计数;“授权等待时间”要区分申请后等待与申请材料补充时间。没有统一口径的指标,容易制造新的争论。

3. 下一步按三个动作推进

  1. 选一个代表性接入需求。优先选择既有业务价值、又能暴露当前协作问题的场景,不必一开始追求覆盖全部数据源。
  2. 补齐责任和交付物。为该需求指定业务确认人、源系统联系人、数据负责人、平台负责人和验收人,并形成口径、权限、映射与验收记录。
  3. 复盘流程而不是只复盘个人。上线后记录等待、返工、异常和变更情况,判断是信息缺失、流程设置还是技术限制造成,再调整模板与责任边界。

设计 BI 平台数据接入方案时,我最看重的不是流程图画得多完整,而是遇到口径争议、权限阻塞或上游变化时,团队能不能迅速找到依据和责任人。接入机制的成熟度,体现在需求有人定义、数据有人解释、权限有人批准、结果有人验收、变化有人维护。

下一步可以从现有项目中挑一个正在排队或刚刚返工的接入需求,按“输入、负责人、交付物、验收条件、上线后责任”五项重新梳理。若五项中有空白,先补空白,再讨论是否需要更换工具或增加平台能力。这样形成的方案,才更可能从一次性连接走向可复用、可维护的团队协作机制。

常见问题解答(FAQ)

1. BI 数据接入时,业务、数据、平台和 IT 团队分别负责什么?

我在设计 BI 接入协作时,最担心的不是没人做开发,而是需求提出后每个人都以为“下一步由别人负责”。如果业务只提指标名、平台团队只负责连通,最后谁来确认数据对不对?我该怎么把责任划清楚?

先按交付物划分责任,而不是只按部门列任务。业务团队提供业务定义、统计范围和验收人;数据团队负责源表梳理、字段映射、转换逻辑与质量规则;平台团队负责连接配置、模型发布、权限和运行监控;IT 或安全团队确认网络、账号及安全要求。团队规模较小时,一个人可以承担多个角色,但每项交付仍要有明确负责人。

以订单分析为例,业务方要说明“有效订单”是否排除取消单,数据团队把定义落实为字段和逻辑,平台团队发布数据集,业务验收人用约定样例核对结果。避免把“大家一起负责”当作协作方案:它常常意味着出现问题时无人对结果负责。

2. BI 数据接入需求登记表应该收集哪些信息?

我经常看到需求单只有数据源名称和期望上线时间,开发开始后才发现刷新频率、字段口径和权限都没确认。我不想把登记表做成没人愿意填的长表,哪些信息必须前置,哪些可以评估后补充?

登记表优先收集会影响可行性和返工成本的信息:业务用途、业务负责人、数据源及系统联系人、所需字段或指标、统计粒度、刷新频率、数据敏感级别、期望使用人和验收人。若需求方暂时说不清字段,先要求提供一个真实业务问题和一两条预期结果样例,数据团队再协助映射。

评估阶段补充连接方式、历史数据范围、预计数据量、权限审批路径和异常联系人。用“必填项”和“评估后补充项”分层,比一次要求填完整技术方案更容易执行。需求没有业务负责人或验收样例时,建议先退回澄清,而不是直接排开发。

3. 不同数据源的接入协同重点有什么区别?

我发现数据库、文件和 API 接入常被放进同一套流程,但卡点并不相同:有的卡权限,有的卡模板,有的上线后接口一变就报错。我该按数据源类型分别设计协作要求,还是统一一张需求单就够了?

建议采用“一套通用入口,加按数据源类型补充检查项”。通用入口记录用途、负责人、权限级别、刷新要求和验收人;数据库接入再确认只读权限、字段变更通知和源系统维护窗口,文件接入确认模板版本、命名规则、上传责任人及缺列处理方式。

API 接入需要额外确认鉴权、调用限制、分页或增量规则、错误重试和接口版本负责人。举例说,文件每周由业务上传时,重点风险是漏传或模板改列;API 每小时同步时,重点风险则可能是限流或接口变更。流程应随风险变化,不必为每种来源另造一套审批体系。

4. BI 数据接入上线前如何验收,上线后如何处理变更?

我不想把“数据能查出来”当成验收完成,因为报表上线后仍可能出现口径不一致、刷新失败或权限过宽。我该如何设计一套团队都能执行的验收标准?上线后字段变化又应该由谁发现和通知?

验收至少分四类:口径是否符合业务定义、关键字段和记录范围是否完整、刷新是否达到约定频率、权限是否符合使用范围。可准备一组双方认可的样例记录,对照源系统和 BI 结果逐项核验;若设定差异阈值,应由业务与数据负责人按场景确认,不要把某个百分比当成通用标准。

上线前同时登记数据源联系人、模型维护人、业务验收人和异常通知对象。字段或口径变更时,由发现方提交变更记录,数据团队评估影响范围,平台团队安排修改和回归验证,业务验收人确认结果。对关键数据集,还应记录最近成功刷新时间和失败告警去向,避免问题只留在个人聊天记录里。

核心关键词

读者评论

姜
姜景行

把“连接成功”和“业务接入成功”分开讲很实用,尤其是指标口径和业务验收人,确实应该在开发前确认。

韦
韦亦辰

权限审批不能由开发人员代替业务或安全责任人决定,这个边界写清楚了,能减少接入后才发现访问范围不合适的情况。

史
史清越

文中把上线后的字段变更、刷新故障也纳入协作链路,补上了不少方案容易忽略的维护责任。

于
于婉清

示意返工数据明确标注为模拟值,这点比较严谨;按数据敏感度和业务影响调整控制强度,也比所有需求套同一流程更可操作。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
库存管理系统进阶课:围绕补货预警完善进阶玩法

库存管理系统进阶课:围绕补货预警完善进阶玩法

库存预警已经亮了,采购却还在问“这批货到底算不算在途”“系统建议的数量有没有扣掉已分配库存”,这类场景说明,库 […]
库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统里的条码作业,最容易被误解成“把商品贴上码、员工拿扫描枪扫一下”。但实际运行中,扫码能不能减少错发 […]
库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设最容易走偏的地方,不是少买了一个功能,而是把“多仓调拨”误当成建设起点:仓库之间开始频繁转货, […]
库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法 库存系统每天发出几十条补货提醒,采购却仍要逐项核对销量、在 […]
库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化,最容易被误解成“多扫几次码”或“再买一套功能更全的软件”。但现场最常见的尴尬是:系统里显示有 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
