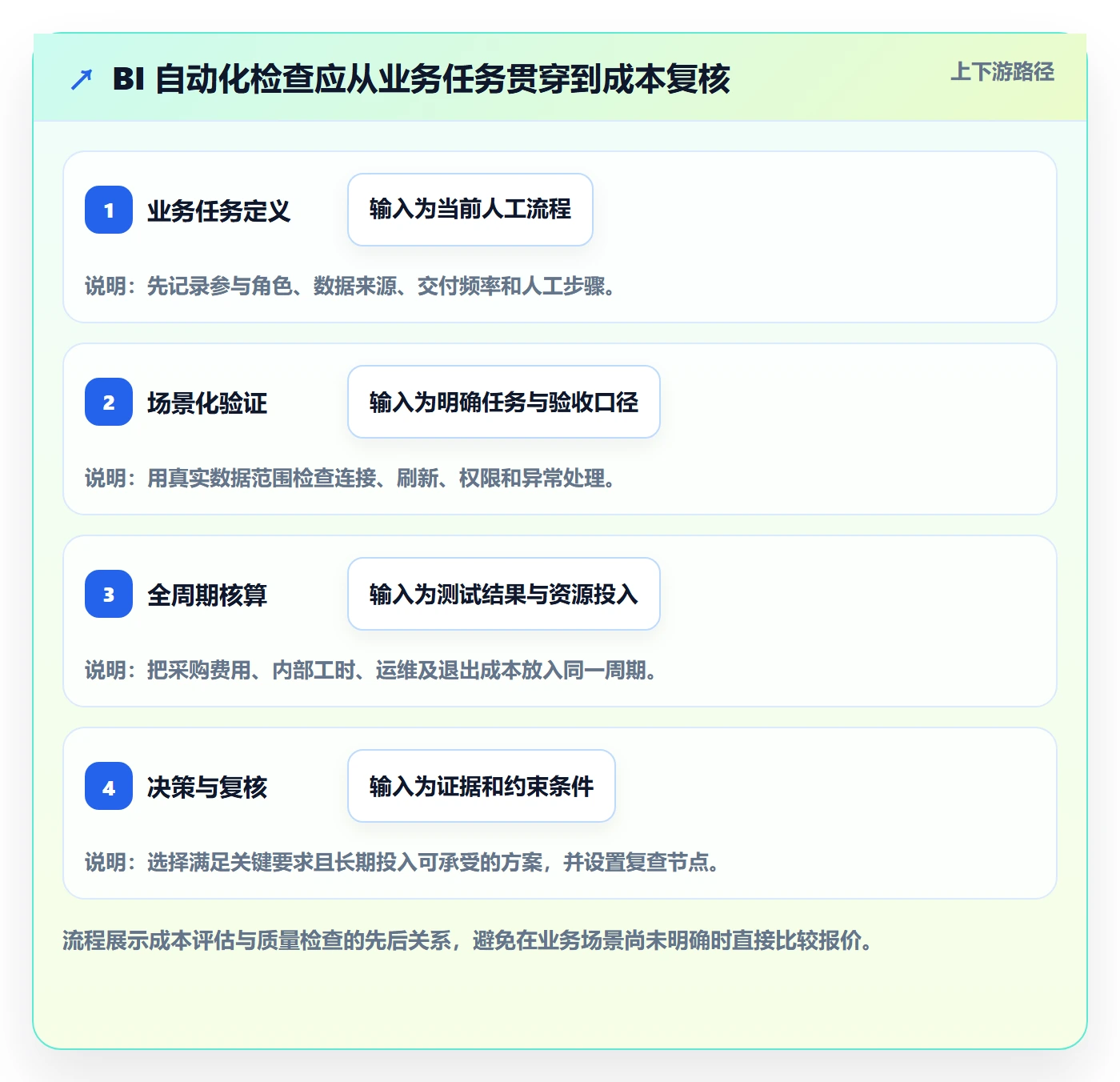

bi 平台检查方法:通过选型成本评估自动化方案质量
目录

bi 平台检查方法:通过选型成本评估自动化方案质量 | 九数云-E数通

eshutong 发表于2026年9月29日

BI 平台选型里最容易误判的一件事,是把“自动刷新成功”当成“自动化方案质量高”。我更愿意先问三个问题:这项自动化替代了哪些人工步骤?异常发生时谁能发现并处理?把授权、实施、维护和退出都算进去后,方案在约定周期内到底花多少钱?如果这三件事没有被同一组真实业务场景验证,功能演示再流畅、首年报价再低,都不足以支撑选型结论。

一、先讲核心结论:检查方案,不是检查功能清单

1. 选型成本是质量证据,不是单纯的预算指标

我评估 BI 平台时,不把“价格低”直接解释为“性价比高”,也不会把“功能多”直接解释为“方案成熟”。成本真正有用的地方,是帮助我们看清一套方案需要多少实施、集成、培训和持续维护,才能稳定完成业务任务。

如果一个方案的许可费低,但每次字段变更都要排期开发、报表失败只能靠人工发现、业务部门无法自行核对口径,那么它的低价可能只是把成本从采购合同转移到了团队工时和经营风险中。反过来,报价较高的方案也未必值得选,除非它在企业真正需要的流程里减少了额外投入,且这种减少能被测试和核算。

我的判断顺序是:先定义任务,再验证闭环,最后核算全周期成本。成本不是质量的替代指标,而是一种放大镜:它能让隐性工作量和责任边界变得可见。

2. 先把“质量”落到可验收的结果

对于 BI 自动化,我建议至少把质量拆成五类:数据是否接得进来、任务是否按预期运行、错误是否能被发现、业务人员是否能完成日常使用、平台是否能由现有团队长期维护。每一类都要有检查动作和证据,而不是只留一个“支持”或“不支持”的勾选项。

例如,“支持定时刷新”只说明产品可能具备某项能力,并不代表企业的数据源、刷新窗口、权限设置和异常处置流程已经验证。验收时要进一步看:调度是否按业务时区执行,数据延迟如何呈现,失败通知发给谁,重跑是否会产生重复数据,业务负责人能否确认报表已更新。

所以,最终要评估的不是抽象的平台,而是“平台、数据、实施方式、组织能力”组成的具体方案。更换其中任何一个条件,成本和质量判断都可能改变。

检查对象要问的问题可留存的证据
业务任务自动化替代了哪一步人工工作?现状流程图、人工耗时记录、任务验收结果
运行闭环失败、延迟或数据异常时如何发现和处置?运行日志、告警记录、重试结果、责任人确认
全周期投入费用、内部人力和退出成本是否都被纳入?报价明细、工时记录、续费与迁移条款

这张表不是为了把选型变成形式化打分,而是为了让业务方、技术方和采购方讨论同一件事。只讨论产品菜单,三方很容易各自得出不同结论;围绕任务证据讨论,差异才有机会被查明。

bi 平台检查方法:通过选型成本评估自动化方案质量

二、背景和真实场景:低报价为什么会在上线后变贵

1. 最常见的起点,是重复报表而不是“缺一个平台”

很多企业开始找 BI 平台,并不是因为没有报表,而是报表生产过程越来越难以维持。销售数据在业务系统里,费用数据在财务系统里,库存数据由另一套工具导出;每周有人下载表格、统一字段、检查异常、拼接汇总,再把结果发到群或邮件。

这条流程看上去只是“做一张经营分析表”,实际上包含数据提取、口径核对、格式整理、权限判断、结果分发和问题答疑。采购讨论常常集中在最后的可视化页面,却漏掉前面的数据准备和后面的责任交接。于是演示时能看到漂亮图表,落地后却仍要安排人反复补数据。

检查时,我会把任务拆成“触发,处理,确认,处置”四段。触发是数据何时更新;处理是数据如何汇总和计算;确认是怎样判断结果可以使用;处置是遇到缺数、重复或失败后由谁行动。四段中有一段靠口头提醒或个人经验,自动化就还没有形成稳定闭环。

2. 把现状基线记录下来,才知道改造到底值不值

在方案评估前,先观察当前流程一个完整周期。日常报表可以记录连续四周;月结、盘点等低频任务,则至少覆盖一次完整业务周期。记录不必复杂,关键是每次都用同一口径:从任务开始到结果可用用了多久、多少人参与、发生几次返工、异常多久被发现。

我通常把“总耗时”和“等待时间”分开。比如,分析人员真正操作两小时,剩下时间都在等业务部门补字段;单看操作时间会低估流程成本。也要把固定工作与偶发工作分开:每天都要做的导出是固定工作,月末临时修口径是偶发工作。两者对应的自动化价值和测试方式不同。

基线不是为了证明自动化必然省钱,而是避免上线后只拿“看起来更快”作判断。若原流程每周耗时不多、错误影响也有限,复杂平台的实施与治理成本可能不划算;若人工步骤多、时效要求高、异常处置有明确损失,值得投入的可能性才更大。

3. 先挑高价值、可验证的场景,不要从最炫的演示开始

POC 不应由供应方最容易展示的场景决定。我会优先选两到三个业务任务:一个高频任务,用来观察重复运行;一个数据来源较多的任务,用来暴露集成工作量;一个含有异常或权限边界的任务,用来检查治理和处置能力。

例如,企业可以选“每日销售汇总”“跨系统毛利分析”和“区域经理查看授权范围内数据”作为测试组合。测试前写清楚刷新时间、字段定义、用户角色、预期结果和可接受误差。遇到异常时不要临时改规则,而要记下异常类型、发现路径、人工介入角色和处理耗时。

场景越贴近真实业务,越容易发现演示环境看不出的成本。测试数据也不必一开始就覆盖全部历史数据,但必须足以反映字段变化、数据量级、权限关系和典型异常;若这些条件未验证,测试通过只能说明有限范围内可运行。

场景类型优先观察点容易漏掉的成本
高频固定报表连续运行、刷新时效、失败通知调度维护、错误排查、业务确认
跨系统分析字段映射、口径统一、增量更新接口开发、数据清洗、变更适配
权限敏感报表角色边界、访问记录、授权变更权限治理、审计配合、制度维护

bi 平台检查方法:通过选型成本评估自动化方案质量

三、常见误区:看起来省事,可能只是把工作藏起来

1. 只比较首年采购价,忽略持续性成本

首次报价通常容易比较,真实成本却分散在不同项目里:授权、实施、接口、培训、环境资源、版本升级、扩容、运维,以及合同结束后的数据导出和迁移。不同厂商的报价边界并不一致,某项服务写在报价内,不代表后续所有变更都免费。

因此,报价表要先统一范围。至少确认用户数、并发或使用限制、数据源数量、部署模式、支持服务、培训范围、实施交付物和续约条件。对于未定价的项目,不能简单当成零成本,应标注“待确认”并列出估算方式。

我特别关注“谁来做”和“做几次”。如果接口首次开发包含在实施费内,但每次源系统改字段都要额外排期,相关维护仍然是持续性成本。若报表由供应方代做,日后新增需求是否仍要购买服务,也应在选型阶段问清楚。

2. 把“支持自动化”理解为“业务可以无人维护”

自动化减少的是重复执行,不会自动消除数据定义、权限策略和异常判断。调度可以自动启动,但源数据迟到时需要有人决定是否延迟发布;系统可以产生告警,但团队仍需安排责任人判断故障属于数据源、网络、配置还是业务规则变化。

因此,我会把“自动化比例”拆成两个概念:自动执行覆盖了多少步骤,以及运行后还需要多少人工确认。只报告前者,容易夸大收益;把后者也记录下来,才能判断流程是否真正从“人工操作”转成“异常管理”。

测试时可以故意加入一条缺失字段、重复记录或延迟数据,观察方案如何反馈。若系统只显示任务失败,却无法定位失败阶段,团队仍要从头排查;若报表更新成功但口径错误,风险甚至比任务失败更隐蔽。

3. 只跑一次成功流程,忽略重复运行和边界条件

一次顺利的演示,只能证明某个条件下可以完成一次操作。自动化方案还要经受重复运行、数据回补、字段变动、权限调整和任务失败。检查的重点不是追求制造复杂故障,而是识别业务里已经出现过或合理可能出现的边界情况。

例如,同一日期的数据重复导入时会覆盖还是累加?昨天的数据补录后,历史报表会不会同步修正?某个用户从部门甲转到部门乙,历史权限如何处理?这些问题未必都需要平台自动解决,但要有清楚的系统行为和操作责任。

如果项目没有时间覆盖所有情况,就把未测项目放进风险清单,写明临时处理方式和后续验证期限。把“未测试”写成“通过”,会令评估表失去价值。

4. 把易用性等同于页面简单,忽略维护者体验

业务用户觉得页面容易看,不代表数据团队容易维护;技术人员能写复杂逻辑,也不代表业务部门能长期使用。选型时至少要分别邀请实际查看报表的人、配置或维护的人、负责授权的人参与测试,不要用一个角色的体验替代全部角色。

我会观察用户能否独立完成典型动作,例如筛选时间范围、核对指标定义、导出授权范围内的数据、找到数据更新时间。维护人员则要验证新增字段、修改指标口径和排查失败任务的步骤。每项任务都记录是否完成、耗时、是否求助以及需要什么权限。

越依赖少数“平台专家”,交接和离职风险越要进入成本评估。技术能力强的团队可以承担更灵活的方案;人员有限、业务变化频繁的团队,则应更重视配置可理解性、操作记录和可交接性。

5. 用统一权重算出一个分数,却掩盖了硬性约束

评分表能让讨论结构化,但分数不能替代业务约束。安全要求、数据部署边界、核心数据源兼容性、合同限制等事项,可能是“必须满足”而不是“加权得分”。若某方案在不可妥协项上不合格,不应靠界面体验高分把总分拉回来。

我建议把检查项分成三层:硬性门槛、关键能力、偏好能力。硬性门槛决定是否进入下一轮;关键能力反映核心业务任务能否可靠完成;偏好能力用于比较体验和未来扩展。每一层都要说明证据和责任人。

评分权重应由企业根据实际优先级设定,而不是照搬通用模板。对需要严格控制数据访问的组织,权限治理可能比页面定制更重要;对分析团队规模小的组织,易维护性可能比某个高级可视化功能更有价值。

bi 平台检查方法:通过选型成本评估自动化方案质量

四、专业判断逻辑:从任务闭环走到全周期成本

1. 第一层:把业务场景写成可重复执行的测试说明

每个测试场景至少写清六项:业务目标、数据来源、更新频率、用户角色、预期结果、异常处理要求。比如,“每天九点前向区域负责人提供昨日销售汇总”还不够,需要补充销售额口径、退货是否冲减、时区、数据截止时间、区域权限和迟到数据的处置规则。

场景说明不必长,但要让不同候选方案面对同一个任务。否则,一家厂商可能用已经整理好的数据演示,另一家则从原始数据开始,最后比较的不是方案能力,而是测试条件的差异。

对于难以提前定义的事项,可把问题写成假设,例如“源系统新增字段后,报表应保持运行并提示字段映射变化”。测试结束后,标记假设被验证、被否定或仍未验证,避免把主观印象混进事实。

2. 第二层:用任务闭环检查自动化质量

我把自动化检查拆成四个环节。第一是触发:任务如何开始,是否能按要求安排时间或由事件触发。第二是处理:数据如何接入、校验、转换和计算。第三是确认:使用者如何判断结果已更新且口径正确。第四是处置:任务失败、数据不完整或规则变化时,谁能看到问题并采取行动。

每个环节都要留证据。触发环节可以看计划设置和实际运行记录;处理环节可以核对输入、转换规则和输出样本;确认环节可以看时间戳、口径说明和业务抽查;处置环节可以检查通知、日志、重试和责任分派。

如果前两个环节自动,后两个环节完全依赖口头沟通,那么方案减少了操作,却没有建立可靠的运营机制。若业务后果较大,应把异常处理方式写进运行规程,而不是只依赖平台能力。

3. 第三层:将总拥有成本拆成现金支出和内部投入

我通常把评估周期设为三年作为一个分析视角,但这不是统一标准。若企业合同周期、技术更新节奏或预算制度不同,应使用相应周期。重要的是候选方案的周期、用户范围、数据范围和服务范围保持一致。

成本模型可以按下面的结构建立。内部工时可按财务认可的人工成本口径折算,也可以先单列人天,不强行转换成金额。这样能避免薪酬差异掩盖平台本身需要的维护工作。

评估周期总投入
= 软件与授权

+ 实施与定制

+ 数据接入与环境资源

+ 培训与流程变更

+ 持续运维与扩容

+ 迁移、交接与退出准备

+ 内部人员投入折算

单位任务成本

= 评估周期总投入 ÷ 评估周期内完成的有效业务任务数

“单位任务成本”不是用来给所有企业排座次,而是帮助回答一个更具体的问题:在既定周期和工作量下,完成一项被业务接受的报表任务,需要投入多少资源?如果某方案任务数量少、用户覆盖低,就不能仅凭总成本低判断更划算。

收益也要谨慎核算。节省的工时不一定等于可减少的人员成本;它可能转化为更多分析时间、减少加班或降低错误风险。除非组织确实减少了外包、加班或新增人力,否则应把收益描述为“释放的工作能力”,不要直接称为现金节省。

4. 第四层:按证据强度区分通过、部分通过和待验证

结果记录不宜只有“通过/不通过”。我会用三种状态:通过,表示按预先定义的条件完成并留有证据;部分通过,表示核心任务完成,但存在人工补救、性能边界或依赖条件;待验证,表示测试条件不足或相关证据尚未取得。

每个结论后面附上证据位置和测试条件。例如“连续运行通过”要写明运行了多少个工作日、使用哪些数据源、是否包含异常样本。没有证据支撑的评价,哪怕来自资深人员,也应标成判断或假设,而不是验证结果。

通过标准也要考虑业务后果。财务结账报表的错误容忍度,通常不能和内部探索性分析相同;每月使用一次的临时报表,也不必照搬每日运营看板的稳定性要求。标准应由任务的重要性、时效性和风险共同决定。

5. 第五层:先过硬门槛,再比较长期适配

实际决策中,我会先检查不可妥协项:数据和部署要求是否符合制度、关键数据源是否可接入、用户权限能否满足业务边界、合同和服务责任是否清楚。硬门槛不通过,就先排查原因,不用综合分数掩盖缺口。

通过门槛后,再比较关键任务完成质量、实施复杂度、维护依赖和三年投入。最后才看体验偏好、扩展空间和非核心功能。这个顺序能降低“功能丰富就更先进”的错觉,也能防止演示效果在讨论中压过安全、维护和成本事实。

bi 平台检查方法:通过选型成本评估自动化方案质量

五、案例与数据观察:用一个三年模拟账本拆开“省钱”

1. 案例边界:这是用于说明算法的情景推演

下面用一家中型零售企业的销售经营报表作为情景案例:三个业务系统提供销售、商品和门店数据,管理团队需要每日查看经营汇总,每周做一次跨部门复盘。当前流程由分析人员导出文件、统一字段、检查异常并分发结果。

以下金额、工时和效果都是情景模拟,不是某家企业的真实业绩,也不是任何 BI 平台的报价或测试结果。设定这些数字的目的,是展示怎样把可核算项目放入同一张账本。正式决策时应替换为企业基线、候选方案报价和 POC 记录。

假设团队当前每周在报表整理、核对和分发上投入约 10 小时,全年按 48 个工作周计算,即 480 小时。若不计算工资,只看时间,这个数也足以作为比较基线;如需折算金额,应由企业财务采用统一的人工成本口径。

2. 三种方案的示意成本结构

为了避免把平台品牌和方案质量混为一谈,我把方案描述成三种实施路径:A 是在现有工具上做轻量自动化;B 是采用具备数据整合和报表管理能力的 BI 方案;C 是建设定制化程度较高的集中分析方案。不同企业的实际报价会因部署方式、用户规模、数据源和服务范围显著变化。

项目A:轻量改造B:标准化 BI 方案C:较高定制方案
首期现金投入8万元20万元35万元
每年持续现金支出4万元7万元10万元
每年内部维护工时240小时120小时80小时
三年现金投入20万元41万元65万元

表内数值是为了展示差异的模拟输入。三年现金投入按“首期投入加两年持续支出”计算;企业若将首年持续费用也纳入首期年度,应统一调整三种方案的计算口径。内部维护工时没有被偷偷折算成现金,是为了让读者能看清“现金预算”和“人员容量”是两种不同约束。

若团队每年可用于这类工作的有效工时有限,C 方案较高的首期投入可能换来较低的维护占用;但是否值得,还要看省下的时间能否被用于更有价值的分析任务,以及定制部分是否增加了后续升级和交接风险。B 方案不能仅因总现金投入处于中间位置就被视为最优。

3. 把维护工时和运行质量一起看

假设 POC 期间发现,A 方案能自动完成大部分标准报表,但字段调整仍要人工维护;B 方案的常规任务较顺畅,异常时需要数据人员定位;C 方案能按需求处理特定口径,但定制逻辑需要专人维护。这里的描述仅是用于决策演练的假设,真实评估必须由测试结果确认。

这时,维护工时不能单独解释。还要记录每月任务失败次数、平均发现时间、人工补救次数和业务结果返工次数。比如,某方案维护时间少,但关键异常无法告警,可能把人力成本转换成风险;另一方案每月多花几小时核对,却减少了经营数据误用,是否合算要看错误后果。

在这个模拟情景里,建议把决策结论写成条件句:“若标准报表能覆盖八成以上的高频任务,且异常可以在业务使用前被发现,则优先考虑维护复杂度较低的路径;若特殊口径是经营决策核心,则把定制成本和人员依赖作为明确的长期风险。”条件比“选某方案”更可复核,也更容易在需求变化后重新评估。

4. 用敏感性分析看结论会不会被一个假设左右

任何成本模型都容易受关键假设影响。上例至少应测试三种变化:业务报表数量增加、维护人员工时成本上升、源系统变化频率增加。如果稍微改变一个假设,排名就完全翻转,说明当前证据不足,应该追加测试或把合同条款谈清楚,而不是假装已有确定答案。

例如,若维护工时从每年 120 小时上升到 240 小时,B 方案对团队容量的要求会明显增加;若新增报表主要是重复模板,而平台配置可以复用,单位任务成本可能下降;若每个新报表都需要定制开发,成本则可能随需求数量近似线性增加。以上是模型关系的推演,不是平台实际性能承诺。

我会让决策者同时看基准、偏保守和高增长三种情景。基准情景代表当前计划;偏保守情景假设实施延长、数据质量较差或维护工时较高;高增长情景假设用户和任务增加。若方案只在最乐观条件下成立,它就不应被描述为稳妥选择。

bi 平台检查方法:通过选型成本评估自动化方案质量

bi 平台检查方法:通过选型成本评估自动化方案质量

5. 如何把产品案例放进评估,而不把宣传材料当成结论

如果候选方案包括九数云,也应把它当作需要验证的候选产品,而不是预先得出的答案。可以从其公开介绍和沟通材料中整理待核实能力,再用企业自己的数据源、权限角色和业务任务做 POC。公开资料能帮助形成问题清单,不能替代企业环境下的验收结果。

我会要求候选方案围绕同一场景提供可复核证据:数据连接范围、刷新配置过程、异常日志、权限结果、业务用户操作记录、报价边界和服务责任。对官网页面或销售演示中出现的能力描述,进一步追问适用版本、前置条件、额外费用和限制情况。

需要特别说明的是,我没有在这里声称对该产品完成了独立的实际测试,也不对其具体功能、报价或性能作未经验证的判断。读者可查看其官方网站了解公开信息,随后按本文的测试框架核实适配性。

六、不同情况下怎么行动:把选型变成一组可执行任务

1. 还没有明确需求:先做流程盘点,不急着比平台

如果内部对“要解决什么问题”意见不一,先不要组织大规模产品演示。找业务、数据、IT 和采购各一位代表,选一条典型报表流程,记录数据来源、处理步骤、交付对象、更新时间和出错后的影响。

然后用一到两周观察实际工作,不必一开始就追求精确到分钟。把重复操作、等待时间、返工和沟通次数记下来,讨论哪些属于可自动化任务,哪些属于需要业务判断的工作。只有明确边界后,才能把需求写成可测试场景。

此阶段的交付物可以很轻:一张流程图、一份指标口径表、一份关键数据源清单和两个优先场景。若连这几项都没有,先选平台很可能只是把现有混乱搬进新系统。

2. 正在招标或比较报价:先统一范围,再打开成本明细

若已经拿到多份报价,不要直接比较合计金额。先统一用户规模、数据源、部署方式、实施范围、培训服务、运维响应、扩容假设和评估年限,再把一次性费用、周期性费用和按量费用分栏。

对每个未包含项目都写明责任方。例如接口开发由谁负责、源系统字段改变由谁适配、历史数据迁移由谁验收、测试环境是否收费。报价附件和合同条款应能对应到这些责任,不要只在会议纪要里留下口头承诺。

若价格差距很大,先找范围差异,不急着认定某方“明显更贵”或“明显更划算”。低价方案可能没有包含数据治理和培训,高价方案可能包含了企业并不需要的服务。拆开后再判断哪些成本是必要投入、哪些可以谈判或缩小范围。

3. 已经确定候选名单:做有边界的 POC

POC 不是缩小版生产项目,而是为了验证高风险假设。每个候选方案选择相同的数据范围和任务,限定测试时间、参与角色和验收标准。优先验证那些一旦失败就会造成成本或业务风险的事项,而非把所有菜单逐个点一遍。

建议建立测试记录表,至少包含日期、测试人员、前置条件、操作步骤、预期结果、实际结果、证据位置、人工介入和未解决问题。记录过程中不要只截取成功画面,还要保存失败信息、处理过程和恢复结果。

测试结束后,让业务用户独立完成一次典型任务,不接受实施顾问全程代操作的结果作为易用性证据。对尚未覆盖的边界条件,注明后续责任人、解决时间和对采购决策的影响。

4. 团队规模小、技术资源有限:优先控制维护负担

小团队通常更需要关注谁能维护,而不只是平台能做什么。应测试常见字段变更、用户授权调整和任务失败处理是否需要专业开发人员;如果需要,团队是否有稳定岗位、服务合同或外部支持渠道承担这项工作。

这类团队可以适度降低高级定制需求的权重,优先选择标准化程度高、责任边界清楚、操作过程可交接的方案。但“易上手”也要经过实际用户任务验证,不能只依据演示界面判断。

如果关键数据接口必须依赖外部服务,合同中应明确响应时限、故障归属、文档交付和数据导出方式。人员少并不意味着可以忽略治理,反而更需要避免知识集中在单一个人身上。

5. 数据量、权限和合规要求较高:把硬约束放在前面

如果企业有明确的数据驻留、网络隔离、访问审批或审计要求,应先让安全、IT 和业务责任人确定必须满足的条件,再把这些条件作为候选方案的门槛。不能等到功能选定、合同快签时才补做安全核对。

测试时应验证实际角色而不是只查看配置页面。用不同账号检查能看到哪些数据、能否导出、权限变更何时生效、操作是否留痕。涉及认证、合规或法规适用性的结论,应以当前正式材料和企业适用规则核对,不能用宣传词替代审查。

若某项要求尚不能在 POC 中验证,需明确临时风险和补充证据的截止日期。风险越高,越不应把“供应方表示支持”当作验收完成。

企业当前状态优先行动暂缓事项
需求不清、流程分散盘点流程、统一指标和数据源不要先比功能数量或启动完整采购
报价已到手统一范围并拆分全周期费用不要只按首年总价排序
候选产品已收敛用共同场景做短周期 POC不要接受单方挑选的演示数据作为唯一证据
安全和权限要求严格先定义硬门槛并验证角色边界不要用综合评分抵消不合规风险

bi 平台检查方法:通过选型成本评估自动化方案质量

七、不同方案怎么取舍:没有最低成本,只有适合边界

1. 轻量自动化:适合范围明确、风险较低的重复任务

如果需求集中在少数固定报表,数据源稳定,使用人数有限,现有技术栈也能承担维护,轻量自动化可能是合理起点。它的优势是初期投入可控、改动范围小,便于快速验证业务价值。

需要接受的边界是:当任务数量增加、口径分支变多或权限关系复杂时,轻量方案可能逐渐积累脚本、人工交接和维护依赖。选型时要问清楚从小范围扩展到多部门时,现有配置能否复用,还是需要整体重做。

对这类方案,我会设定复查条件,例如报表数量达到某个内部阈值、维护工时连续上升、关键任务失败频率增加时,重新评估是否需要升级。阈值应由企业自己的基线确定,不应把示例数字当行业标准。

2. 标准化 BI 方案:适合常见分析任务需要稳定复用的团队

如果多个部门需要围绕统一口径使用报表,团队希望减少重复开发,并且有能力维护数据定义和权限流程,标准化方案值得纳入比较。其价值不只在生成页面,也可能来自指标复用、操作一致性和管理流程规范化。

取舍重点是实施边界和组织适配。标准化能力越多,不代表越适合现有流程;如果企业的关键业务规则高度特殊,强行套用标准功能可能带来绕行操作。反过来,若日常任务大多是常见汇总与查询,过度定制也可能增加长期负担。

POC 中应重点验证真实数据接入、常用指标口径、典型用户操作和失败闭环。确认哪些能力可以配置完成、哪些需要开发、哪些需要额外服务,才能判断标准化方案的真实成本。

3. 高度定制方案:适合核心流程确有差异且组织能承担维护的团队

当企业的分析流程与关键经营决策高度绑定,且标准方案无法满足明确的业务要求时,定制可能有必要。它能围绕特定规则设计流程,但相应地需要更严谨的需求管理、代码或配置交接、测试和升级计划。

最大的风险不是“定制一定不好”,而是把一次性定制当成一次性成本。后续业务规则变化、系统升级和人员交接都可能产生维护投入。采购前应要求交付物可接手、关键逻辑有文档、测试用例可复跑,并明确变更如何计价。

若企业没有可持续的技术维护能力,就要将外部服务依赖纳入三年成本和供应风险。若高度定制是关键竞争流程的一部分,则应接受较高投入,同时通过阶段验收和退出准备限制风险。

4. 现有平台继续用还是更换:先算迁移账,再看替换收益

已有 BI 平台的企业容易陷入“旧平台不好用,所以换掉”的结论。先列出现有问题属于产品限制、数据治理问题、权限配置问题、培训不足还是使用流程问题。若根因是指标口径混乱,换平台不一定能解决;若关键限制来自部署、扩展或维护边界,替换才可能有明确价值。

替换成本包括数据模型重建、报表迁移、用户培训、并行运行、历史数据校验、旧合同退出和新旧系统共存。应把迁移成功标准写清楚,例如关键报表对账范围、用户切换方式、历史口径处理和回退方案。

可以先挑高价值、低迁移风险的业务域做小范围验证。若新旧方案并行期间数据口径不一致,先查明差异来源,再决定扩大迁移。一次性迁移全部报表,看似减少重复管理,实际可能把未经验证的风险集中到同一时间点。

5. 预算不足时,缩小范围比压低必要验证更稳妥

预算受限时,不建议把 POC、安全检查或培训全部删掉,而应缩小首期范围。先选一个高频、影响明确、数据源可控的场景,验证任务闭环和维护方式,再根据结果决定扩展。

也可以把费用分阶段:首期只覆盖必要数据源和核心用户;扩展阶段以实际使用、运行稳定性和维护工时为触发条件。合同中应明确后续扩展的计价方式,避免低价试点结束后扩容成本不可预期。

如果首期只能验证功能,无法验证真实数据、权限和异常处置,就要明确它只是技术预研,不是完整选型结论。预算紧张可以降低测试规模,但不能把未验证风险说成已经消失。

七、不同方案怎么取舍:没有最低成本,只有适合边界

八、结论:用证据选择方案,并为上线后的变化留出复核机制

1. 把结论写成能被后来者复核的决策记录

一份有用的选型结论,不应只有“方案 B 得分最高”。它还应写明测试了哪些任务、哪些条件没有覆盖、成本周期如何定义、内部工时怎样估算、硬性约束是否通过、哪些风险需要上线后复查。

采购决策往往发生在一个时间点,但 BI 平台的真实成本会随数据源、用户数、任务数量和组织流程变化。建议在上线后设定复核节点,比较预计与实际的维护工时、任务失败、人工补救、用户采用和扩展费用。偏差出现时先查原因,再决定是否优化、扩容或调整治理流程。

如果上线后实际维护投入高于 POC 估算,不要简单归结为平台“好”或“不好”。要拆解差异来自数据质量、需求变化、培训不足、配置限制还是服务范围。只有原因可定位,复盘才能帮助下一轮预算和架构决策。

2. 下一步按四个动作开始

  1. 选出两个高频、一个高风险场景。先从真实工作里找任务,不从厂商演示目录里选题。

  2. 记录现状基线。观察一个完整业务周期,留下工时、返工、异常发现时间和参与角色。

  3. 统一测试和成本口径。候选方案使用同一组数据范围、用户角色、评估年限和服务边界。

  4. 把未验证事项留在决策记录中。为每项风险指定负责人、验证方式和复核日期,不用乐观假设填补证据空白。

我最看重的不是某个平台宣称能自动化多少,而是企业能否用可复核的证据说明:哪些工作确实被减少、哪些人工责任仍然存在、发生异常时谁来处理、三年后团队是否仍能维护。先把这四个问题答清楚,再比较报价,选型成本才真正能用来评估自动化方案质量。

八、结论:用证据选择方案,并为上线后的变化留出复核机制

常见问题解答(FAQ)

1. BI 平台选型时,应该检查哪些内容,才能判断自动化方案质量?

我在比较 BI 平台时,发现功能演示几乎都能顺利完成,但这并不能说明方案适合我们的日常工作。我应该把哪些真实场景放进检查清单,才能避免只看演示效果?

先别从功能菜单开始,先选出 2,3 个高频业务任务,例如每日经营报表刷新、跨部门指标汇总、异常数据通知。对每个任务记录数据来源、更新频率、使用角色、当前人工步骤和交付方式,形成一份现状基线;候选方案必须完成同一组任务,结果才有可比性。

检查时至少覆盖四个环节:数据能否接入、任务能否按计划运行、失败后能否被发现并处理、业务人员能否独立使用结果。只验证“定时刷新成功”不够,还要模拟数据源中断、字段变化和权限不足等情况。自动化质量的关键不是少点几次按钮,而是流程出错时仍然可见、可定位、可恢复。

2. 评估 BI 平台成本时,除了软件报价还要算哪些费用?

我拿到几家方案报价后,发现有的只列授权费,有的把实施和接口开发也算进去了,直接比较总价似乎不公平。我想知道怎样把成本口径统一,避免签约后才发现持续支出远高于预期?

建议统一评估周期、用户规模、数据范围和服务范围,再按全周期成本逐项核对:软件及授权、实施与定制、数据集成、培训与变更、运维与扩容,以及迁移或退出成本。还要确认报价是否包含测试环境、版本升级、故障支持和新增数据源;“未列出”不等于“免费”。

可以用这个框架做预算:评估期总成本=一次性投入+持续性支出+情景成本。情景成本包括用户增长、数据量扩大或更换平台时可能发生的费用,不必一开始就假定一定发生,但应要求供应商说明计价方式。比较时不要把不同期限、不同服务边界的总价放在一列直接排序。

3. 怎样通过 POC 验证 BI 平台的自动化能力,而不是被演示带着走?

我担心厂商演示用的是整理好的样例数据,真实业务数据一接入就会遇到字段变更、刷新失败或权限问题。POC 应该怎么设计,才能测出方案在日常运行中的表现?

POC 应使用企业认可的数据样本、指标口径和业务流程,并让候选方案执行相同任务。测试前先约定通过条件,例如规定时间内完成刷新、异常出现后能否通知责任人、普通业务用户能否完成查看与筛选;条件必须在测试前确定,避免结束后再挑有利结果。

记录的不只是成功或失败,还包括任务完成时间、人工介入次数、失败是否留有日志、恢复需要谁处理,以及每次维护耗时。比如可以模拟一次数据源不可用和一次字段改名,观察问题能否被发现、定位和恢复。POC 结束后保留配置、日志、测试记录和未解决限制,口头承诺不应替代验证证据。

4. 如何判断低报价的 BI 自动化方案是真省钱,还是把成本转移到了后期?

我看到一个报价明显更低的方案,但它可能需要额外开发,也可能让业务团队长期依赖技术人员维护。我应该怎样区分真正的低成本和只是初始报价低?

把“报价低”拆成两个问题:相同范围下是否少收了费用,以及是否把工作量留给了客户。核对接口开发、报表调整、权限配置、故障排查和升级分别由谁承担,再通过 POC 记录需要的技术角色与人工介入次数。如果核心流程必须依靠供应商临时修改,后续响应时间和服务费用也应列入风险。

下面是一个纯示意的比较方式,不代表行业均值:方案甲首年费用 30 万元、每月维护约 20 小时;方案乙首年费用 24 万元、每月维护约 60 小时。若按 12 个月计算,方案乙虽然首年报价低 6 万元,却多出 480 小时维护投入。把工时按企业自己的综合人力成本折算后再比较,才知道差价是否真实;

没有实际工时记录时,不要把推算写成确定节省额。

核心关键词

读者评论

蒋
蒋佳宁

把授权费、实施费和内部维护工时放在同一周期核算,比只看首年报价更有参考价值。尤其是字段变更和数据迁移,最好提前确认由谁负责、如何计费。

廖
廖浩然

文中强调异常场景测试很实用。定时刷新成功并不能说明流程可靠,重复导入、延迟数据和权限调整都应验证,并记录失败后的处理责任。

方
方文博

先记录现有报表流程的耗时和返工情况,能避免为了自动化而上平台。若任务频率低、人工成本有限,复杂方案的长期维护投入也需要认真比较。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
bi 平台选择标准:实时监控维度如何评估进阶玩法

bi 平台选择标准:实时监控维度如何评估进阶玩法

选 BI 平台时,供应商演示里最容易让人点头的,往往是“看板刷新很快”;真正让项目在上线后失去信任的,却可能是 […]
bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效 两份 BI 平台报价,一份首年费用 28 万元,另一份 41 […]
bi 平台管理模板:围绕指标建模开展进阶玩法

bi 平台管理模板:围绕指标建模开展进阶玩法

同一个“支付转化率”,经营周报显示 12.4%,活动复盘却是 15.1%,两边都能拿出计算过程,问题仍可能不是 […]
bi 平台建设路线:从移动查看到进阶玩法分几步

bi 平台建设路线:从移动查看到进阶玩法分几步

BI 平台建设路线:从移动查看到进阶玩法分几步 很多团队做 BI,第一步就把桌面报表压缩到手机上,结果页面能打 […]
bi 平台优化清单:自助分析与进阶玩法的关键动作

bi 平台优化清单:自助分析与进阶玩法的关键动作

BI 平台优化清单:自助分析与进阶玩法的关键动作 BI 平台上线半年,报表数量增加了,业务人员却仍然在群里问“ […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
