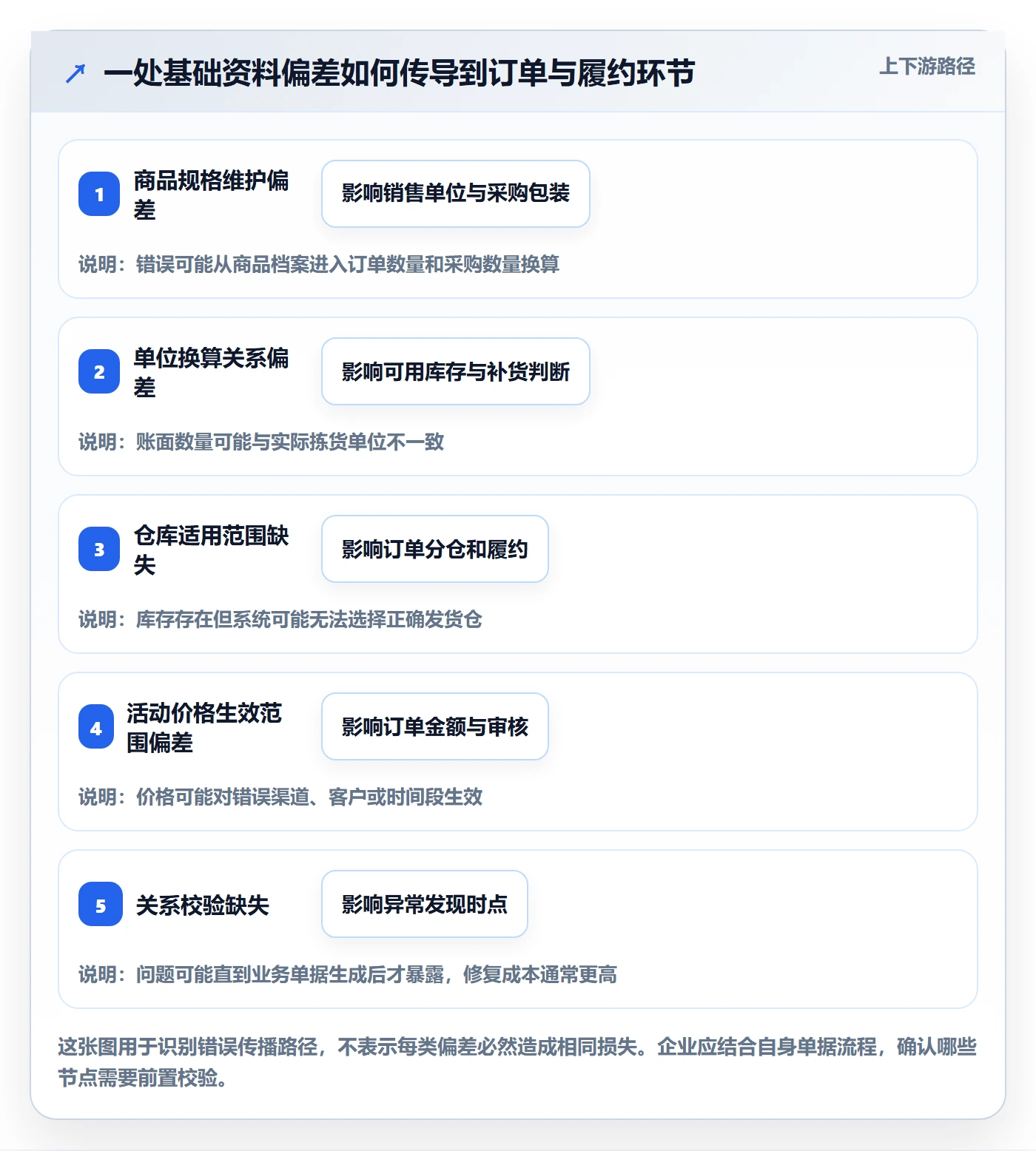

ERP旺季准备最容易出现的误判,是把“资料已经导入”当成“系统已经准备好”。商品编码、仓库、价格和供应商档案即使都在系统里,只要活动商品没有对应的销售单位、库存没有落到可发货仓、临时价格没有明确生效范围,旺季订单仍可能卡在录入、拣货或审核环节。规划的重点不是把表格尽早搬进ERP,而是让基础资料按业务依赖关系就位,并在高峰业务发生前验证它们能否支撑完整流程。
我判断一批ERP基础资料是否真正准备好,会看三个层次:字段是否完整、关联关系是否正确、关键业务能否跑通。字段完整只是最低要求;商品档案填了名称和编码,却没有匹配销售单位、仓库或价格策略,业务仍然无法顺畅执行。
因此,“资料准备完成”最好被定义为一个可验证的业务状态:相关岗位确认了口径,数据通过系统校验,关键流程完成了模拟操作,异常数据有责任人和处理时限。导入批次成功,只能证明系统接受了文件,不代表业务结果正确。
我建议把准备过程拆成五步:明确旺季业务范围、识别受影响资料、确认数据口径与责任人、分批录入并校验、用业务演练验证结果。顺序不能颠倒。先导入再问业务规则,往往会把错误口径复制到更多资料中,后续还要追踪哪些订单、库存或报表受影响。
不是所有数据都适合提前几个月定死。商品编码规则、仓库结构、单位换算、供应商主体资料通常相对稳定,适合提前治理;活动售价、活动商品范围、备货仓分配和临时供货安排,则可能要等经营计划确认后再定。
把两类资料混在同一个截止日期里,常见结果是:稳定数据迟迟没人整理,临时数据却过早录入后反复修改。更合理的办法是先把规则和责任人确定,再按经营计划的成熟度安排具体数据的确认时间。
| 资料类别 | 典型内容 | 建议准备方式 | 旺季前重点检查 |
|---|---|---|---|
| 相对稳定的主数据 | 商品编码规则、仓库、单位、供应商主体 | 提前确认口径,建立责任人与变更规则 | 编码唯一、状态有效、引用关系完整 |
| 计划关联数据 | 旺季商品清单、活动价、备货仓、补货参数 | 跟随销售、采购和仓储计划分批确认 | 生效时间、适用渠道、仓库和审批路径 |
| 临时变更数据 | 临时新增SKU、供货调整、活动范围变更 | 预先设计申请、审核、同步和回收流程 | 谁批准、谁录入、影响哪些业务、何时失效 |
把资料按稳定程度分层,能避免把所有工作压在旺季前最后一周。它也让负责人更容易区分“现在就能定的规则”和“必须等经营计划确认的数值”。

设想一家同时经营线上店铺和线下批发的消费品企业,旺季前新增了一批活动商品。销售团队掌握活动价,采购团队维护供应商交期,仓库团队管理不同库区,财务团队还要核对税率和结算口径。如果商品档案、销售单位和仓库范围没有统一确认,各团队可能分别维护自己的表格,等订单进入系统才发现商品名称相同、编码不同,或同一编码对应不同规格。
这类问题表面上像“ERP不好用”,根因往往是业务对象没有统一定义。系统只是把冲突暴露出来:一张订单可能引用销售档案中的价格,一张采购单可能使用另一套商品单位,仓库又无法识别该商品是否允许在指定库位拣货。
平时一天处理几笔异常,员工还能通过电话和聊天记录补救;旺季订单量上升后,同一错误会重复发生,人工核对也更容易遗漏。某个商品的箱规换算错了,不只是报表数字不准,还可能影响采购数量、可售库存、拣货数量和发货标签。
我会特别关注“错误传播路径”:错误从哪里进入系统,谁会引用它,经过哪些单据和报表,最终影响哪个决策。越接近商品、单位、仓库、客户和供应商等被多流程共同引用的资料,越应该在旺季前做严谨校验。
同一份资料的风险会随业务节点变化。商品档案在采购计划锁定前可以调整;到了采购单已下达、库存已入库、活动页已上线之后,修改编码或单位就可能需要跨部门核对。因而,规划不能只写“何时录入”,还要写“何时冻结、何时允许变更、变更后如何通知受影响岗位”。
旺季时间线应围绕经营节点倒推,而不是照搬一个通用的准备天数。活动规则、采购交期、入仓时限、渠道审核和仓库演练各有不同节奏,企业应以自己的流程周期为依据,给资料确认留出处理异常和复测的时间。
单个字段可以看起来正确,关系却可能不成立。例如商品已建立,但没有关联可采购的供应商;客户档案完整,却未配置适用的结算条件;仓库名称存在,但没有纳入相应渠道的可发货范围。只做字段必填检查,很难发现这些“看上去都有、实际用不了”的问题。
因此,资料质量需要同时检查对象本身和对象之间的关系。尤其是旺季新增的渠道、仓库、商品组合和临时促销规则,建议明确哪些关系由业务部门确认,哪些关系由系统管理员配置,避免只检查表格列值而忽略业务链条。

批量导入适合处理结构稳定、口径一致的数据,不适合替代业务确认。源表中如果有重复商品、旧编码、不同单位写法,批量导入只会加快问题进入系统。更麻烦的是,导入后如果已经生成订单、库存或采购记录,清理就不再是简单删除一行,而要先确认引用关系和历史凭证。
我倾向于先做小批量试导入:选择一组有代表性的资料,覆盖常见字段、特殊单位、不同仓库或客户类型,核对系统结果与业务预期。试导入通过后,再按批次扩大范围。这样做可能多一次准备,但能降低大批量回滚和人工比对的风险。
必填字段齐全,不代表资料可用于业务。名称填了“礼盒装”,但没有定义内含数量;库存单位设为“个”,采购单位却是“箱”,系统没有换算关系;商品状态有效,但对应仓库未启用。这些数据可能通过格式检查,却不能支持真实操作。
建议把检查拆为三类:格式检查、关系检查、业务结果检查。格式检查识别空值和非法字符;关系检查验证引用对象与适用范围;业务结果检查则通过单据或流程模拟验证资料是否能被正确调用。
活动商品是显眼对象,却不是唯一对象。商品能否卖出去,还受价格、客户或渠道规则、可发货仓、库存单位、供应商供货能力、退货政策等因素影响。只盯着商品清单,往往会遗漏承载商品交易的规则和流程。
更有效的做法是从一个旺季订单出发,反向追踪它需要引用哪些资料:下单时读取什么商品信息,定价由什么规则决定,库存来自哪个仓,缺货时如何补货,出库如何选择单位,退货又如何回到库存。每个引用点都对应一个检查责任。
主数据描述业务对象,例如商品、客户、供应商和仓库;交易数据记录订单、采购单、入库单和出库单;库存数据反映特定时间点的数量和位置。它们之间有关联,但不能按同一种方式准备。主数据要治理口径,交易数据要保证流程和权限,库存数据则要明确盘点时点、账实差异和初始化规则。
如果把“ERP数据录入”简单理解为把所有历史数据一次性搬进去,就可能在旺季前同时启动主数据清理、历史单据迁移和库存初始化,任务彼此牵制。应先界定本次上线或调整的业务范围,再决定哪些历史数据需要迁移、哪些只保留查询、哪些以期初余额或当前状态承接。
数据质量值得重视,但并非所有字段对旺季经营的影响相同。商品规格、单位换算、仓库归属和价格生效范围通常直接影响交易;某些只用于分析展示的补充标签,短期内对履约没有直接影响。把资源平均分给所有字段,可能让高风险资料反而得不到足够检查。
我会根据业务影响和发生可能性排序:优先处理会导致无法下单、错价、错发、错采或库存失真的字段;其次处理影响审批和对账的关系;最后再治理短期不影响交易、但有助于长期分析的描述性字段。这个排序不是降低数据标准,而是把有限的准备时间用于先阻断高影响故障。

ERP资料并非互相独立的表格。仓库可能被库存、调拨和发货流程引用;商品可能关联单位、分类、供应商、采购价格和销售价格;客户则可能关联渠道、结算条件、信用规则和配送地址。录入顺序应从被引用对象开始,再到引用关系和业务参数。
我会让业务人员和系统实施人员共同画一张简化的依赖图,不追求覆盖系统全部字段,只要看清旺季关键流程涉及的对象和先后关系。比如新增活动商品时,先确认商品定义与单位,再确认可供货供应商和适用仓库,最后配置活动价格与渠道范围。
| 资料对象 | 可能的上游依赖 | 可能的下游使用 | 重点校验问题 |
|---|---|---|---|
| 商品/SKU | 分类、单位、品牌属性或规格规则 | 采购、销售、库存、拣货、报表 | 编码唯一、规格清楚、单位换算正确、状态有效 |
| 供应商 | 主体信息、采购组织、结算口径 | 询价、采购、收货、对账 | 主体可用、供货商品匹配、交期与联系人明确 |
| 客户/渠道 | 销售组织、客户分类、结算规则 | 报价、订单、发货、回款和退货 | 适用价格、配送地址、结算方式及审批权限正确 |
| 仓库 | 组织结构、仓库类型、库区规则 | 入库、库存、调拨、分仓和出库 | 是否启用、适用渠道、商品范围和库存状态清楚 |
| 价格与活动规则 | 商品、客户或渠道、币种与计价单位 | 报价、订单金额、促销审核和结算 | 生效时间、适用对象、优先级和失效处理明确 |
“数据由运营负责”往往太宽泛。运营可能能确认商品名称和活动范围,却未必有权决定采购单位或会计属性。更好的责任拆分是:业务口径负责人确认数据含义,数据整理人维护源表,系统管理员负责导入和技术校验,业务审核人抽查结果,流程负责人对最终可用性负责。
对关键资料,我会要求记录来源和确认依据。来源可以是已审批的商品清单、供应商合同、仓库规划或活动方案。没有来源的数据不应靠个人记忆补齐;如果暂时无法确认,应标记为待确认,而不是填一个看似合理的默认值。
并非每条数据都需要同样强度的复核。可以从影响程度、发生概率和发现难度三个角度评估风险:错误会不会阻断订单或造成错发;这种错误是否容易出现;问题是在录入时就能发现,还是要等业务单据生成后才暴露。
如果某字段错误后会影响多个流程、又不容易被及时发现,就应在导入前设置更严格的校验或双人复核。相反,低影响且容易发现的问题,可以通过抽样检查和后续监控处理。这里的风险分级是内部管理方法,不需要伪装成行业统一标准。
前面三类主要检查数据本身,最后一类检查业务结果。旺季准备不能停在前三项,因为一条看起来规范的商品资料,仍可能因为未关联正确仓库或销售渠道而无法使用。
旺季前可以为关键资料设置确认节点或冻结窗口,避免活动已经开始后仍随意修改商品编码、单位和价格范围。但冻结不等于所有变更都禁止。临时新增商品、供应商延期或仓库调整可能真实发生,因此需要预设紧急申请、审批、执行、通知和复核机制。
变更记录至少应能回答五个问题:改了什么、为什么改、谁批准、何时生效、哪些岗位或单据需要知道。若企业系统不支持完整的版本记录,也可以通过受控的变更台账补足,但必须明确唯一维护位置,避免审批记录分散在聊天、邮件和多份表格中。

为了说明规划方法,我用一家虚构的多渠道零售企业做情景推演。企业经营家居消费品,有线上商城、平台店铺和线下经销渠道,旺季计划新增约120个活动商品,涉及3个仓库和约40家主要供应商。以下数量只用于演示工作拆解,不代表行业平均值或真实项目结果。
企业最初的准备表只有商品名称、编码、零售价和活动价。业务评审后发现,这张表无法回答:哪些商品由哪家供应商供货、采购单位如何换算、哪些仓能发哪些渠道、活动价从何时生效、缺货时由谁批准跨仓调拨。于是团队没有马上录入,而是先把旺季订单流程拆成资料依赖清单。
团队选取四种典型订单:常规线上订单、活动订单、经销商批量订单、跨仓调拨后发货订单。每种订单都从创建开始逐步追踪,记录系统会调用哪些资料、哪些条件决定下一步处理,以及异常时由谁判断。
这样的拆法把“录哪些字段”转成“业务要能完成什么”。若某项资料没有对应业务用途,团队会追问是否本次必须准备;若业务流程有关键节点却找不到对应资料和责任人,就列为待解决项。
情景中的团队把资料分为基础对象、旺季关联规则和临时活动参数三批。第一批维护商品、单位、供应商和仓库等相对稳定的对象;第二批确认商品与供应商、商品与仓库、渠道与价格等关系;第三批在活动方案审批后录入具体生效时间和范围。
每批导入后,都先抽取代表性记录核对,再进行业务验证。抽样不是为了宣称全量准确,而是为了尽早发现模板、映射或规则层面的系统性问题。如果抽查发现同一类单位换算错误,就先修正整个规则,再重新生成批次,而不是逐条在系统里补丁式修改。
下面的对比是假设性测算:如果团队把约120个活动商品一次性导入,发现规格和单位规则错误后,平均每个问题需要业务、数据和系统岗位共同核对;若先以20个代表性商品试导入,规则通过后再扩大批次,问题更可能在影响范围扩大前暴露。具体耗时会因数据质量、系统校验能力和团队分工而变化。
| 测算项目 | 一次性全量导入情景 | 试导入后分批扩展情景 | 解释 |
|---|---|---|---|
| 首批验证商品数 | 约120个 | 约20个 | 先验证代表性数据,覆盖常见与特殊情况 |
| 规则问题的潜在影响范围 | 可能覆盖整批商品 | 优先限制在试导入批次 | 规则性错误越早发现,返工范围越小 |
| 主要检查方式 | 导入后集中抽查与修复 | 映射检查、试导入、关系校验、流程演练 | 分批方式增加前置检查,但减少盲目扩大的风险 |
| 适用边界 | 口径成熟、源数据稳定、可快速回滚时可考虑 | 新规则较多、数据来源复杂或关系尚未验证时更稳妥 | 不应把一种方式当作所有企业的固定答案 |
案例的关键不在于20个或120个这些数字,而在于把批次设计成“能够验证规则”的单位。若数据差异较大,试导入样本应覆盖不同规格、供应商、渠道和仓库,而不是只选最简单的商品。
团队在情景中安排销售、采购、仓储和财务分别参与演练。销售岗位检查订单价格与渠道范围;采购岗位检查商品、供应商和采购单位;仓储岗位验证库存单位、仓库选择和拣货路径;财务岗位确认活动订单的金额和结算口径是否符合既定规则。
每个问题都记录“触发场景、资料对象、预期结果、实际结果、责任人、修复动作、复测结果”。例如系统没有报错,但订单分配到了不适用的仓库,也应作为业务问题记录。静默错误比明确报错更值得关注,因为它可能在没有提示的情况下继续流转。
规划阶段可以用模拟表估算工作量,但正式排期应尽快用企业自己的样本校正。建议至少记录每批资料条数、异常条数、异常类别、平均确认时间、复测次数和涉及岗位数量。用两三个批次的数据估算后续工作量,通常比直接采用一个“行业平均导入周期”更可靠。


新上线企业常见的风险是把历史系统中的全部数据都视为必须迁移。实际需要迁移什么,应取决于新系统要承接的业务、历史查询需求、财务或审计要求以及数据清理成本。主数据、未结交易、期初库存和历史单据应分别评估,不要用一个“全量迁移”目标代替范围决策。
行动上,先明确上线切换时点和业务边界,再确认商品、客户、供应商、仓库等主数据的清理规则;随后单独设计未结订单、未收货采购和期初库存的承接方案。上线前至少用一组完整业务链验证关键对象与关系,而不是只检查迁移文件是否成功导入。
对于已经运行的系统,最稳妥的做法通常不是全面重建,而是从最近的订单异常、人工改单、库存差异和对账问题中找出重复出现的资料根因。若某类商品频繁因单位不清而人工换算,就先治理相关商品与单位规则;若跨仓订单总要人工调整,就检查仓库适用关系和分仓规则。
治理时要保护历史交易链。已被交易单据引用的资料,不一定适合直接删除或覆盖,可以评估停用旧记录、创建新版本、保留历史属性或采用受控映射。具体处理要依据系统能力、审计要求和企业内部制度确认。
如果距离旺季很近,不建议以“所有资料都整理完美”为目标。先锁定高风险商品和关键流程:销量或订单价值较高的商品、促销商品、跨仓商品、单位复杂商品、供货不稳定商品,以及容易产生错价或退货的业务场景。将其资料关系先验证,再处理低频、低影响的补充信息。
但“最小可用”不能变成绕过必要控制。商品编码、单位换算、价格适用范围、仓库可用关系和审批权限若直接影响交易,就不能因为时间紧而跳过验证。可以压缩分析性标签的治理范围,不能把高影响业务规则留到旺季中靠人工兜底。
渠道与仓库数量增加后,资料之间的组合关系会明显复杂。一个商品可能在线上渠道可售,却不适用于某个经销客户;一个仓库可能只支持部分商品或特定履约方式。此时单独检查商品表、仓库表和渠道表都可能通过,但组合起来仍然错误。
建议建立“商品,渠道,仓库,价格,履约方式”的场景矩阵,先列出合法组合,再检查系统配置是否与业务方案一致。矩阵不一定要把所有理论组合都写出来,重点是标明应允许、应禁止和需要人工审批的组合。
如果资料来自多个业务系统、供应商接口或历史数据库,重复和口径不一致往往不只是录入问题,而是源头定义和映射规则问题。手动合并一次并不能阻止下一次同步重新生成重复记录。应先确认主数据主责系统、编码生成规则、接口字段映射和异常回传机制。
大批量数据应按来源或业务对象分批核对,并保留批次号、导入人、导入时间和异常记录。若系统支持测试环境或预发布环境,应优先在可回滚的环境中验证字段映射和关系规则;若不支持,也应通过隔离批次、备份和审批降低一次性变更的影响。
| 企业情形 | 优先动作 | 不要先做的事 | 重点判断 |
|---|---|---|---|
| 新系统上线 | 界定迁移范围,先稳定主数据和切换规则 | 不加区分地迁移所有历史表 | 哪些数据支撑上线后的真实业务,哪些只需留档查询 |
| 存量系统资料混乱 | 从高频异常追查资料根因 | 不直接批量删除已有交易引用的数据 | 修复、停用、映射或保留历史版本的影响差异 |
| 旺季迫近 | 按交易影响和发生概率排序 | 不追求低影响字段全部完美 | 哪些错误会导致错价、错采、错发或订单停滞 |
| 多渠道多仓 | 验证对象组合和适用范围 | 不只检查各张资料表的字段完整性 | 商品、渠道、仓库与履约方式的组合是否合法 |
| 接口与数据源复杂 | 先明确主数据源和接口映射责任 | 不靠重复手工合并解决长期重复问题 | 源头变更是否会被同步覆盖或再次生成重复资料 |
项目负责人不应只看“完成百分比”。建议跟踪待确认资料条数、重复项数量、关键字段缺失数、关系校验失败数、未关闭高风险问题数、流程演练通过场景数和变更申请处理时间。每个数字都应带上统计口径,例如“未关闭高风险问题”要说明什么情况算高风险、由谁判定、是否包含待复测项。
这类看板不是为了制造更多报表,而是帮助团队判断是否能进入下一阶段。如果资料完成率很高,但高风险问题仍未关闭,或演练只覆盖常规订单而没有覆盖促销和跨仓场景,就不应仅凭一个百分比宣布准备完成。

时间紧时,团队容易陷入两个极端:要么所有资料都没整理完就强行上线,要么要求所有历史问题彻底清理后才开始业务。前者可能把已知风险带入交易,后者可能无限延期。我的判断方式是把问题分成“阻断业务或可能造成高损失”“可人工处理但要留痕”“短期不影响核心交易”三档。
第一档应作为上线或旺季准入门槛;第二档可以在有明确责任人、处理时限和人工控制的前提下限期接受;第三档可排入后续治理计划。每一项例外都要有业务负责人确认,不应由数据录入人员独自判断风险可接受。
全量迁移看似保留完整,实际会增加清洗、映射、验证和历史冲突处理成本。只迁关键数据则可能影响历史查询、未结业务处理和审计追溯。决策前,应逐类回答:迁移后的数据要支持什么用途?是否会参与新系统交易?需要保留多长时间?是否必须在新系统中可检索?
如果历史交易只需查询,可评估保留独立只读档案或通过受控方式查询;如果未结订单仍需在新系统继续履行,就要优先保证其商品、客户、价格和数量关系可用。具体方式取决于系统能力和合规要求,不应仅凭“数据越多越好”做决定。
冻结能降低旺季期间的意外变更,却可能阻碍真实业务调整;完全开放修改又可能造成价格、商品和仓库规则随意变动。适合的折中方案是:对编码、单位、仓库结构等高依赖资料设置严格审批;对临时活动参数设置明确授权和生效时间;对紧急变更保留快速审批通道并要求事后复核。
取舍的核心不是“能不能改”,而是“谁有权改、改动影响什么、怎样确保相关岗位同步”。若企业尚未建立版本记录或变更通知机制,旺季前应先把这些控制补上,而不是寄希望于所有人都记得口头通知。
自动校验适合检查格式、唯一性、必填项和部分关系规则,速度快且重复性好;人工抽查适合识别业务含义错误、特殊例外和规则本身不合理的问题。只用自动校验,可能把错误口径稳定地批量导入;只用人工检查,则难以覆盖大量数据,且判断标准可能不一致。
因此,更稳妥的组合是:全量执行自动规则检查,对高风险或新规则样本做人工复核,再用业务演练验证流程结果。规则越成熟、数据越稳定,越可以扩大自动化覆盖;规则首次上线或变更较大时,人工验证应相应增加。
全面演练成本高,尤其是渠道、仓库和商品组合很多时,不一定能逐一模拟。重点演练更省资源,但如果只挑最简单流程,也可能漏掉真正的旺季风险。可以按发生可能性和影响程度选择代表性场景:活动订单、单位复杂商品、跨仓履约、供应商延期、库存不足和退货处理等。
场景选择要结合企业自身的异常历史,而不是照搬清单。过去没有发生过某类问题,不等于它不重要;但若某个流程本季不启用,也没有必要为它投入同等演练资源。把不演练的范围和理由记录下来,避免团队误以为所有路径都已验证。
| 需要取舍的事项 | 更适合选择方案A的情况 | 更适合选择方案B的情况 | 必须保留的控制 |
|---|---|---|---|
| 快速上线 / 深度治理 | 范围明确、规则成熟、低风险问题可控时优先推进 | 关键字段混乱、关系复杂、错误影响交易时先治理 | 高风险问题必须有接受人和关闭条件 |
| 全量迁移 / 关键数据迁移 | 历史查询、审计或业务连续性确有要求时评估全量 | 旧数据质量差且多数不参与新系统交易时缩小范围 | 保留查询与追溯方案,并验证未结业务承接 |
| 资料冻结 / 灵活变更 | 旺季规则已稳定、变更影响范围较大时加强冻结 | 经营变化频繁且有成熟审批机制时保留灵活性 | 关键变更必须有记录、审批和通知 |
| 自动校验 / 人工复核 | 格式稳定、规则清楚、数据量较大时增加自动校验 | 新规则、复杂例外或业务定义含糊时增加人工确认 | 自动检查不能替代业务结果验证 |

一张可执行的准备表,不能只有字段名称和完成日期。它应连接业务场景、资料来源、维护责任、系统关系、校验方法和异常处理。资料越关键,越要让负责人能从表格中判断“这条数据为什么要维护,怎样证明它能用”。
准备表中的状态建议至少区分待确认、待整理、待导入、待校验、待业务复核、待演练、已通过和例外接受。只写“进行中”,负责人无法判断卡点在业务口径、数据清洗还是系统配置,也很难识别需要谁介入。
状态变化最好有证据。例如“已通过”应对应校验结果或复核记录;“例外接受”应有批准人、风险说明和后续处理日期。这样,旺季临近时团队就能基于实际状态做取舍,而不是依赖会议上口头汇报。
准备清单记录初始范围和检查进度,变更台账记录后续修改过程。两者可通过资料编码、变更编号或批次号建立关联。这样既能避免主清单被每次调整反复覆盖,也能追溯哪些旺季参数在哪个时间点发生了变化。
如果系统已经具备审批和历史记录功能,优先使用系统能力;若没有,则用受控表格补充,但需要设置唯一版本、维护权限、备份和定期核对机制。多个部门各自保存一份“最新版”,会让变更管理失去意义。
旺季准入评审应由业务、采购、仓储、财务和系统负责人共同确认:本次范围是否清楚,关键资料是否完整,异常是否关闭或被正式接受,演练是否覆盖高风险场景,变更流程是否可以执行。评审不是形式会议,而是确认剩余风险由谁承担、旺季期间怎样监控。
如果准备结果不满足条件,评审结论也可以是分范围准入。例如部分商品和渠道通过,另一部分暂缓启用。分范围上线比“全部通过”的表面结论更真实,也更便于在旺季中控制风险。

旺季运行期间,建议按企业的业务节奏复核关键异常,例如订单被人工改单、价格审核异常、库存账实差异、仓库分配失败、采购单位调整和退货入库错误。不要只把异常逐条关闭,还要统计是否集中指向某个商品分类、数据来源、仓库或规则。
若同一类异常持续出现,说明问题可能不是个别人员操作,而是资料口径、系统规则或培训说明存在共同缺陷。此时应处理根因,并评估已产生的订单、库存和报表是否受到影响。
旺季结束后,复盘临时新增商品、价格调整、仓库切换和供应商变更,不只记录发生次数,还要记录从申请到生效的耗时、涉及岗位、是否影响已生成单据、是否需要人工补救。这样的记录能帮助企业判断下次应提前准备哪些资料,哪些变更机制还不够快。
复盘应区分“计划内变化”和“计划外异常”。活动方案按计划更新属于正常经营变化;商品编码重复或单位换算错误属于资料治理问题。两者的改进措施不同,混在一起统计容易得出错误结论。
旺季中积累的订单结构、缺货原因、跨仓比例、异常改单类型和退货原因,可以成为下一周期备货与资料治理的输入。但要注意统计口径一致:例如订单量按订单数还是订单行数,缺货按下单时无库存还是拣货时短缺,都应提前定义。
数据沉淀的价值不在于做更多报表,而在于改变下一次准备顺序。若复盘发现问题主要来自新增商品的单位关系,下次就应提前安排单位规则确认;若问题来自价格适用范围,则应在活动方案审批时同步确认系统生效范围。
旺季结束后,临时活动价、特殊库存规则、临时仓库范围和加急审批权限都要有退出动作。过期规则如果继续有效,可能影响后续订单或被误用为常规配置。建议在活动创建时就填写失效时间、回收责任人和复核方式,而不是等活动结束后再临时搜索哪些设置需要关闭。
商品本身是否停用要由业务决定;活动参数是否失效则应按既定规则处理。不要因为活动结束就删除已被历史订单引用的资料,也不要因为担心影响历史记录而放任临时规则无限期生效。应区分对象生命周期与活动配置生命周期。
ERP数据录入规划的独特之处,不在于设计一份更长的字段清单,而在于把经营计划、基础资料、数据责任、业务关系和旺季演练放进同一条准备链。资料先按稳定程度分层,再按业务依赖关系安排顺序,最后以流程结果验证,才能避免把录入进度误当成经营准备度。
如果你现在就要启动准备,下一步可以先做三件事:列出旺季必须支撑的业务场景;为每个场景反向追踪商品、价格、仓库、客户和供应商等资料依赖;给高风险资料指定口径负责人、校验方法和变更规则。完成这三步后,再决定哪些数据先录、哪些要等计划确认、哪些必须通过演练才能准入。
最重要的判断是:旺季前不必追求每一条资料都被一次性整理到完美,但必须知道哪些资料会影响交易、谁对口径负责、系统如何验证,以及问题出现时怎样阻止它继续传播。
