BI 平台升级最贵的部分,往往不是软件报价,而是旺季业务已经开始后才发现:关键报表刷新不及时、指标口径对不上、历史报表迁不完整,或者新旧系统并行期间没人能确认哪份数据可信。此时再补需求、改架构、做培训,付出的不只是额外工时,还可能包括决策延误。要改善选型成本,关键不是赶在旺季前“买到新平台”,而是把旺季业务当作一组真实的验证条件,提前测清需求、数据、性能和迁移风险。
我建议企业把“选型成本”拆成三层来看。第一层是决策成本,包括需求访谈、供应商评估、方案测试和内部协调;第二层是落地成本,包括数据接入、报表重建、权限配置、迁移、培训和并行运行;第三层是持续成本,包括订阅或许可、运维、扩容、二次开发及人员交接。
报价单通常能展示第一眼可见的费用,却不一定能回答落地后要投入多少人天、哪些旧报表需要重做、旺季前能不能完成验收。真正值得比较的不是“谁的单价低”,而是“在满足同一组业务场景的前提下,谁的全周期成本更可预期”。
旺季会把业务中最重要、最紧急、最容易出错的分析需求集中暴露出来。它适合帮助团队识别关键链路、设计测试和安排保障,却不意味着一定要在旺季前完成全面切换。如果现有平台还能支撑关键业务,而数据口径、迁移范围或回退方案尚未明确,先试点或暂缓切换,可能比抢时间上线更省钱。
我会把这件事归纳为一句话:用旺季倒推“必须验证什么”,不要用旺季倒逼“必须换掉什么”。这样才能避免把平台问题、数据问题和流程问题混为一谈。
在比较升级、扩容、局部改造和更换平台时,先统一评价口径:关键业务能否连续运行,核心报表是否满足时效要求,数据与权限能否适配,迁移工作量是否可控,成本是否能解释,出了问题能否回退。每家供应商都用同一批场景、数据和验收规则,才有可比性。
| 评价维度 | 要回答的问题 | 可留存的证据 |
|---|---|---|
| 业务适配 | 旺季哪些决策依赖这套分析? | 业务场景清单、用户访谈记录 |
| 数据适配 | 现有数据源、指标口径和权限能否接入? | 数据源清单、口径字典、权限矩阵 |
| 运行能力 | 真实查询和刷新负载下是否可用? | 测试条件、响应记录、异常日志 |
| 落地成本 | 迁移、培训、并行与后续维护要投入多少? | 工作量估算、责任人、报价边界 |
| 风险控制 | 上线异常时如何恢复业务? | 回退步骤、备份检查、值守安排 |
这张表不是给供应商打宣传分,而是让业务、数据、IT 和采购围绕同一组事实讨论。没有证据支撑的“支持”“灵活”“高性能”,都应该进一步拆成可验证条件。

日常阶段,一张报表晚几分钟刷新,使用者或许还能通过电话补问;在促销、集中备货、月底结算或客流高峰期间,同样的延迟可能让团队错过调价、补货、排班或风险处置的窗口。关键不在于“所有报表都要实时”,而在于确认哪些决策对时效敏感,以及延迟多久会改变行动。
需求访谈时,我会要求业务方把“快一点”改写成可讨论的问题:谁在什么时间查看什么数据?数据晚到多久会影响判断?高峰时有多少人同时访问?刷新失败后由谁发现、谁处理?这类问题比单独问“需要多快”更能定位平台与流程的真实要求。
一张报表从数据源到用户屏幕,经过采集、清洗、建模、查询、权限判断和可视化呈现等多个环节。慢可能来自上游任务排队、数据表设计不合适、查询逻辑过重、网络或权限配置,也可能来自平台容量不足。只看页面打开时间,容易把症状误判成原因。
因此,旺季准备应该先建立“报表,数据集,任务,数据源”的依赖关系。对最关键的几张报表,记录更新时间、数据范围、查询条件、使用角色及故障联系人。出现延迟时,团队才能判断要改平台、优化数据流程,还是调整使用方式。
不必一开始盘点全部历史报表。先找出会影响收入、库存、现金、服务水平或合规风险的业务动作,再反向追到所需指标和数据。比如“是否补货”对应销量、库存、在途量和供应周期;“是否调整投放”可能对应消耗、订单、毛利和归因口径。链路明确后,才能判断 BI 平台升级需要解决什么。
下面的流程图表采用情景模拟的工作量示例,不代表行业平均值。它表达的是一个常见的盘点逻辑:投入适度时间建立依赖清单,后续测试和故障定位才有明确范围。

功能清单能帮助确认平台“能做什么”,却不能证明它适合企业现有的数据结构、权限要求和工作方式。拖拽分析、可视化模板或自然语言问数等能力,只有在数据质量、指标定义、使用权限和用户习惯匹配时,才会转化成实际价值。
比较功能时,我会要求每项能力对应一个真实场景:谁使用、用什么数据、完成什么任务、怎样验收。无法映射到业务动作的功能,可以先放进观察清单,而不是直接计入升级收益。
一个报价较低的方案,如果需要大量定制、手工迁移、复杂权限适配或长期双系统维护,最终投入未必低。反过来,报价较高的方案也不一定更划算,除非它确实减少了可量化的实施工作或运行风险。
我建议至少列出以下成本项,并注明是已报价、待估算还是内部投入。对尚未确定的内容不要填一个看似精确的数字,而要标记区间、假设和责任人。
演示往往使用准备好的数据和预设路径。真实环境却可能有历史脏数据、字段命名不一致、复杂权限、跨系统关联和临时查询。供应商演示能回答“产品能不能展示某项能力”,但不能单独回答“在企业当前条件下,能不能稳定完成关键任务”。
更可靠的做法是设置小范围试点:使用脱敏或经批准的数据,选取代表性业务场景,约定测试负载和验收方式。所有参评方案尽量使用同一组场景,记录准备工作、配置工作、异常情况和业务方反馈。
如果不同部门对“有效订单”“可售库存”或“实际收入”的定义不一致,换一套工具不会自动产生唯一口径。新平台甚至可能让冲突更显眼,因为更多人开始使用同一批数据。
升级项目应把指标责任人、定义、计算逻辑、更新时间和适用范围一起纳入治理。对于暂时无法统一的指标,可以明确标注不同业务口径及使用边界,而不是把分歧藏进报表计算公式中。

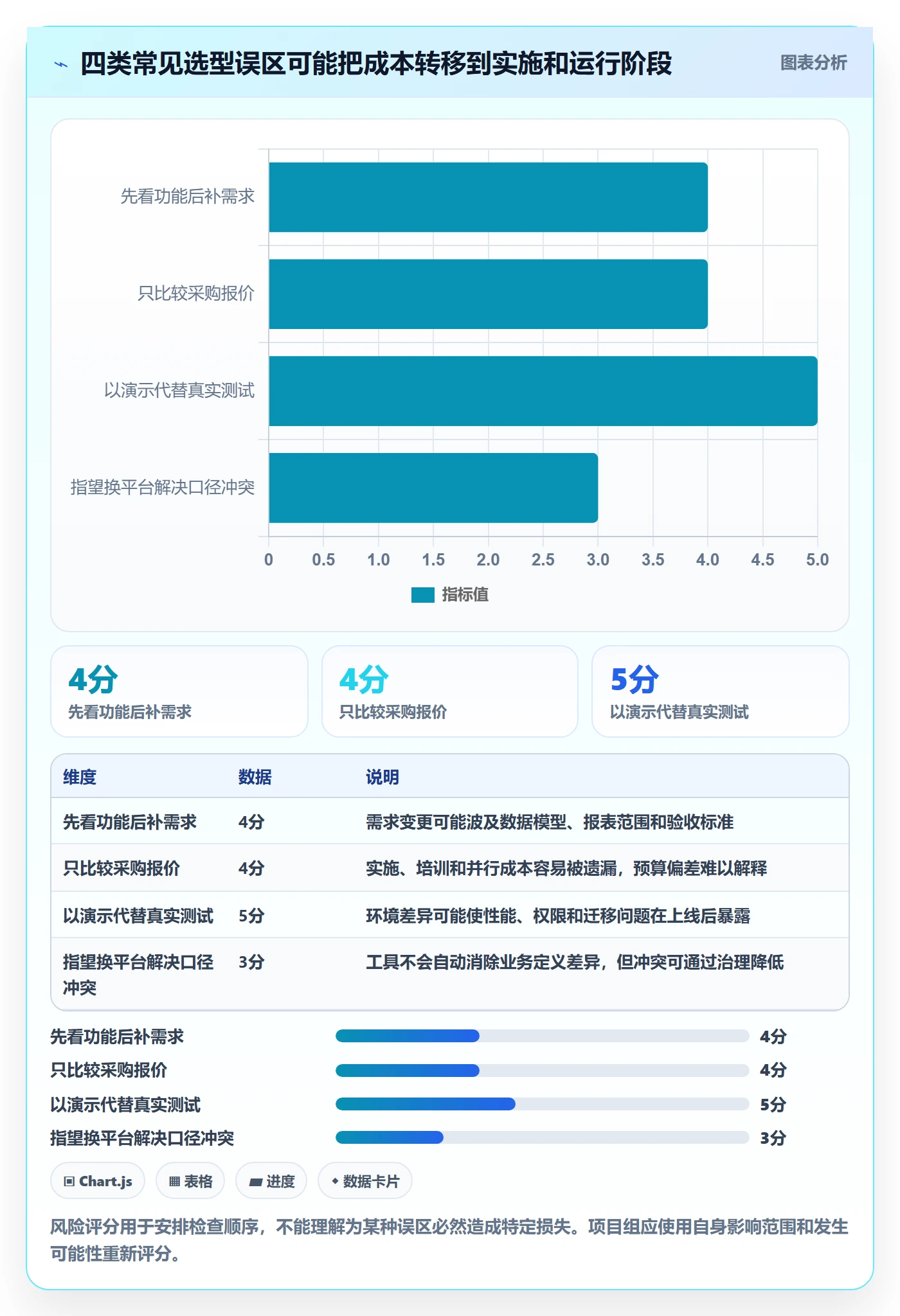

误区对应的成本风险可用下图辅助检查。数字为情景模拟,不是对任何平台或行业的统计结论;它的用途是帮助项目组判断,哪类遗漏可能造成更大的返工范围。

“提升分析效率”不是可验收目标。可以改写为:“促销期间,运营负责人需要在每日固定时间查看按渠道拆分的销售与毛利,数据更新时间和权限范围明确;出现刷新失败时,值守人员能在约定时间内发现并通知业务方。”具体要求需要由实际业务确认,不应照抄其他企业的指标。
目标描述至少包含四项内容:使用者、决策动作、数据范围、时效或质量要求。若还涉及成本目标,应补充当前基线,例如每月人工整理耗时、报表维护工时或重复开发数量,并说明记录口径。
并不是每张报表都值得在升级前做压力测试。可以从业务影响、使用频率、数据敏感性、故障后替代方案四个角度评估。高影响、高频且没有可靠替代方式的场景,应优先测试;低频、低影响且可由其他流程暂时代替的场景,可以排在后面。
我不建议把简单的“重要、一般、不重要”直接当结论。团队应记录为什么某个场景优先,例如它关系到库存补货、监管报送或旺季资源调度。这样预算讨论才有依据,也能避免声音最大的人决定全部范围。
| 优先级判断 | 识别信号 | 对应动作 |
|---|---|---|
| 优先验证 | 高业务影响、使用频繁、没有稳定替代流程 | 纳入试点和旺季演练,明确负责人及异常升级路径 |
| 分阶段验证 | 业务有价值,但数据口径或依赖关系尚未完全明确 | 先补齐口径与链路,再确定是否纳入本轮升级 |
| 暂缓迁移 | 使用频率低、影响有限,或现有方案仍可满足 | 保留现状并记录后续评估条件,避免为迁移而迁移 |
性能测试之前,先确认数据源、网络访问、身份认证、权限粒度、刷新方式和历史数据范围。若连接方式本身不满足要求,继续测响应速度没有意义;若指标口径尚未统一,性能再快也不能证明结果可信。
测试环境与生产环境不必完全相同,但差异必须写明。数据规模、并发方式、查询条件、缓存状态、刷新频率和权限规则都会影响结果。只记录一个“打开很快”的结论,无法支持后续比较。
可以用下面的简化模型建立成本清单。模型的目的不是算出一个绝对准确的未来数字,而是让不同方案包含相同成本边界,并指出关键不确定项。
全周期成本估算 = 平台费用 + 实施与迁移投入 + 培训与并行成本 + 运行维护成本 + 风险预留。
每一项都应说明计算口径。例如,内部工时按人天估算还是按项目实际成本估算;并行运行覆盖几周或几个月;数据迁移是全量搬迁还是只迁移关键报表;运维是否包括版本升级与故障支持。口径不统一时,不要把两个总价摆在一起直接得出“更便宜”的结论。
方案比较的核心不是小数点后的精度,而是哪些成本已经确定、哪些依赖假设、哪些风险还需要试点才能收窄。把不确定性摆出来,本身就是降低决策成本。

以下为便于说明的情景案例,不对应某家企业的真实项目结果。假设一家零售企业在促销季前评估 BI 平台升级,业务团队关注渠道销售、商品毛利、可售库存、在途量和广告消耗。当前分析由多个报表与手工表格拼接,部分指标由不同团队维护。
项目初期,业务部门提出“希望报表实时、所有历史数据都迁过去、旺季前全部完成”。我不会直接把这三句话写成采购需求,而会追问:实时是指多少分钟内?哪些决策必须依赖最新数据?历史数据需要多长时间范围?哪些旧报表仍在使用?全部迁移是否比保留归档更有价值?
团队随后选取三个场景做验证。第一,促销期间按渠道查看销售与毛利,用来调整投放;第二,商品库存与在途量结合,用来判断是否补货;第三,按角色查看区域经营数据,验证权限隔离和数据范围。
每个场景都记录输入数据、查询条件、业务使用者、更新要求、异常处理人和验收方式。测试不只看页面是否出现结果,还要核对指标口径、更新时间、权限范围以及出现数据缺口后的处理方式。
下面的数字是情景模拟,单位为“人天”或“万元”,只用于展示比较方式。它们不是九数云或任何其他平台的实际报价、交付承诺,也不代表行业平均值。真实项目应使用企业自己的报价、工时记录和合同范围替换。
| 成本项 | 方案甲:局部升级 | 方案乙:更换平台 | 核算提醒 |
|---|---|---|---|
| 平台费用(首年) | 18万元 | 24万元 | 确认用户、容量、服务和续费边界 |
| 实施与迁移 | 35人天 | 55人天 | 按报表、数据模型、权限和接口拆分 |
| 培训与并行验证 | 12人天 | 20人天 | 包括业务核对、管理员培训和双系统对账 |
| 年度运维估算 | 16人天 | 12人天 | 需确认是否包含监控、版本升级和故障支持 |
| 主要不确定项 | 旧架构是否能承受峰值查询 | 历史报表迁移范围是否扩大 | 应通过试点收窄,不宜直接当作确定成本 |
这个例子里,方案甲首年平台费用较低,但需要验证现有架构在旺季查询下是否仍可用;方案乙费用较高,迁移工作量也更大,却可能更适合某些需要重整数据流程的组织。现在还不能得出哪个更优,因为人天与费用不能在缺少企业内部计价口径时简单相加。真正的决策问题是:哪项不确定性会影响关键业务,测试它需要多少投入,测试结果是否足以改变选择。
九数云属于与 BI 分析主题直接相关的平台选项。若企业正在评估它,可以从官方网站了解产品信息,并将公开介绍转化为本企业的验证问题,而不是把产品页面上的功能描述直接当作项目结论。官方网站:九数云。
例如,项目组可以准备一份实际的候选数据源与关键报表清单,核对接入方式、数据处理能力、权限管理、报表迁移工作量、更新机制和服务范围。涉及性能、容量、收费、数据安全或迁移周期的事项,应以当前产品文档、正式报价、合同条款及实测结果为准,不应仅凭营销材料推断。
我会让业务方参与试点,而不是只由 IT 团队验收。业务使用者需要判断指标是否符合决策口径,数据团队需要判断接入和维护是否可控,安全或 IT 管理人员需要核对权限与环境要求,采购则需要确认合同中的费用范围和服务边界。这样得到的结论才是企业自己的适配判断,而不是对任何产品的抽象评价。
下图仍是模拟案例的阶段性工作量,不表示实际项目一定按此比例投入。它展示的是为什么“先验证关键场景,再扩大迁移范围”通常更容易控制返工:先把风险集中在小范围试点中识别,避免一次性把未知问题带入整个旺季运行。

如果主要问题是个别任务刷新慢、指标定义不清或少数报表使用复杂,可以先优化数据链路、模型和报表,不必立即全面更换平台。升级决策应建立在瓶颈定位之后,否则可能花费预算改变界面,却保留导致延迟的上游原因。
适合先做的小动作包括记录关键任务耗时、检查重复计算、核对查询范围、清理低使用率报表,并明确指标负责人。完成后再观察问题是否仍影响旺季决策。
如果业务场景、数据口径和目标用户较明确,但现有能力是否满足峰值使用仍不确定,建议做小范围概念验证或试点。试点边界要足够窄,最好围绕一条真实决策链路,而不是同时覆盖所有部门、所有历史报表和全部数据源。
验收时除了记录性能,也要记录准备数据所需时间、配置工作量、业务方核对次数、异常处理方式和维护责任。只记录成功的一次演示,不足以代表旺季持续运行能力。
如果关键数据源无法接入、权限机制无法满足要求、容量限制已影响核心流程,且问题有日志、测试或业务事件作为证据,全面升级或更换平台才更有讨论基础。此时仍应分阶段迁移,优先保障影响最大的业务链路,并保留回退路径。
结构性限制需要说明“现状为什么无法通过局部优化解决”。例如某项需求需要跨系统数据整合,而当前架构不支持稳定接入;或安全权限要求与现有机制存在明确冲突。可验证的事实比“旧平台不好用”更有决策价值。
如果不同部门对核心指标理解不同,数据源质量也没有责任人,建议先补齐治理基础,再启动大规模迁移。否则新平台会把不一致的定义更快传播,后续还要花成本逐个纠正报表和业务决策。
这并不代表项目必须停摆。可以先在一个有明确业务负责人的场景中验证数据治理方法,同时将未决口径列入风险台账,不把争议指标作为全面上线的前置承诺。
如果距离旺季已经很近,优先保障业务连续性。可以冻结非必要的报表重构,先为关键指标建立监控、备份和人工应急流程;平台升级只选择可独立验证、回退影响可控的范围。
此时“暂缓全面切换”不是项目失败,而是依据风险窗口做出的取舍。应记录暂缓原因、下一次评估日期和重启条件,避免项目长期停在“以后再说”的状态。

先列出旺季关键业务动作、决策角色、使用报表和数据依赖。抽样核查报表访问记录、刷新失败记录和人工补数情况。若没有现成日志,就从业务访谈与运维记录建立基线,不要为了让项目看起来完整而编造历史数据。
这一阶段的交付物应包括关键场景清单、现有平台和数据源清单、指标口径问题清单,以及业务影响较大的待解决事项。每一项都要有负责人和下一步动作。
将“更快、更准、更灵活”改为具体要求。比如明确某张报表的使用时段、数据更新要求、角色权限、结果核对方式和异常通知路径。性能指标需要结合业务负载设计,不要借用其他项目的固定阈值。
把必须满足、可以接受的替代方案、暂不纳入范围三类需求分开。这样既能防止需求膨胀,也能避免供应商把可选能力误解为必交付内容。
用同一组数据样本和场景验证候选平台。记录数据准备时间、配置工作量、关键任务结果、异常处理过程和遗留问题。对于无法在测试环境确认的内容,明确需要供应商书面回复、正式报价或生产环境验证,不要把口头承诺当成结论。
迁移盘点不应只数报表数量,还要区分报表的实际使用情况、数据依赖、业务责任人、权限复杂度和重建难度。低使用率的历史报表可以保留归档或按需处理,不一定全部重建。
在排期中预留业务验收、数据对账、问题修复和培训时间。明确变更窗口、上线审批、值守人员、异常通知方式和回退步骤。若没有明确回退条件,“可以回退”只是口头安慰;要写清楚什么情况下触发、谁有权决定、恢复后如何核对数据。
若新旧系统并行,应明确哪套结果在什么时间段作为业务依据,避免两边都能出数、却没人知道该信哪一边。并行期间还要约定结束条件,例如关键场景连续通过核验、未解决问题达到可接受范围、业务负责人签字确认。
以下数据是示意性准备度评分,不应被解读为行业标准。企业可以按自身风险调整权重。评分的价值在于让“快准备好了”变成可讨论的证据:需求是否清楚、数据是否可用、权限是否验证、回退是否演练、业务是否参与。

适合关键业务仍能运行、问题主要集中在少数报表或数据任务、且短期内没有明确结构性限制的团队。优点是变更风险较低,业务习惯不需要大幅调整;代价是部分能力边界仍然存在,长期维护可能继续依赖现有人员。
选择这一方案时,应设定复评条件,例如某项限制再次影响关键业务、维护成本超过预先设定的预算边界,或业务规模变化导致当前方案无法满足要求。没有复评条件的“先不换”,容易变成无限期拖延。
适合业务问题比较明确,但新平台适配程度、迁移范围或真实运行效果尚未得到证据的团队。它能够限制初期投入,也能让业务用户尽早参与。不过,试点若选得过于简单,可能无法覆盖真正的复杂权限、数据质量和旺季查询条件。
因此,试点要选择“有代表性但可控”的场景:既包含关键业务特征,也能在出现问题时限制影响范围。试点成功不等于全面上线自动成功,还要重新评估扩大范围后新增的系统依赖和维护成本。
全面更换能够提供重新规划架构、统一工作方式的机会,也可能带来更大的培训、迁移和业务切换压力。适合问题范围广、改造理由可验证、责任机制健全、预算和测试窗口充足的企业。
不适合仅仅因为旧平台界面陈旧、供应商演示吸引人,或管理层希望“趁旺季前一次解决”。如果关键指标定义、历史报表范围、权限和回退路径仍未明确,全面更换可能把多个未知问题同时带到上线阶段。
暂缓适用于旺季临近、回退能力不足、数据治理基础薄弱或关键场景尚未通过验证的情况。暂缓需要有计划:说明风险依据、补齐事项、责任人、预算影响和再次决策时间。没有这些内容,暂缓就难以区分于放弃项目。
从成本角度看,延迟决策也有代价,例如继续维护旧系统、错过改进窗口或保留人工处理负担。因此,暂缓不是默认答案,而是把“立即切换的风险”和“继续使用的成本”放到同一张决策表里。
| 选项 | 适用条件 | 主要收益 | 主要代价 |
|---|---|---|---|
| 继续优化 | 现有平台仍能支撑核心业务,问题集中且可定位 | 变更风险与初期投入较低 | 旧架构的能力边界仍需管理 |
| 局部试点 | 需求明确,但适配和落地成本仍有不确定性 | 用较小范围获取真实证据 | 需要设计代表性场景,试点后仍要评估扩展成本 |
| 全面更换 | 结构性限制明确,治理、预算和迁移准备较成熟 | 有机会整体调整平台与数据流程 | 迁移、培训、并行和切换风险最高 |
| 暂缓上线 | 旺季临近或关键风险尚未通过验证 | 避免在准备不足时扩大业务影响 | 旧系统维护与延迟收益仍需承担 |

召集业务、数据、IT 和运维代表,选出影响旺季决策的少数关键场景。逐项记录使用者、决策动作、数据来源、更新要求、权限范围和异常联系人。若各部门对指标有不同定义,先记下差异,不要急着统一成一个未经确认的公式。
把许可、接入、迁移、培训、并行、运维和风险预留分别列出。每项标记为“已确认”“待报价”“待试点”或“内部估算”,并说明估算依据。这样管理层可以看见哪些数字能直接比较,哪些还只是待验证假设。
优先选择数据依赖清晰、业务影响较大且有负责人参与的场景。设定测试数据范围、查询条件、角色权限、结果核对方式和异常处理路径。评估候选平台时使用相同场景,记录成功之外的准备成本与失败情况。
至少确认备份可用、责任人明确、回退步骤可执行、业务方知道异常时使用哪套数据。演练中发现的问题要进入整改清单。旺季保障不应只依赖上线当天值守,还需要约定监控、升级联系人和业务通知机制。
如果需求与成本边界清楚,关键场景通过验证,可以进入采购和分阶段实施;如果关键能力尚不确定,但问题可在小范围内验证,应继续试点;如果数据口径、权限、回退或业务责任仍不清楚,先补基础或暂缓切换。每个结论都应附带依据、未解决风险和下一次复评条件。
旺季准备改善选型成本的独特价值,不在于提前买好工具,而在于把未来可能发生的返工,拆成现在可以验证的问题。先看关键决策,再追数据链路;先做可比测试,再讨论报价;先控制切换范围,再决定是否扩大。下一步可以从一张清单开始:选出三到五个旺季关键场景,给每个场景补齐数据、用户、时效、验收和回退信息,再用同一套条件评估升级、试点、优化或暂缓。这样得到的不是一份更漂亮的选型报告,而是一项更有依据的业务决策。
我现在的报表有时加载慢,旺季临近时业务团队也开始抱怨,但我不确定问题是不是平台本身造成的。要是直接换平台,担心旧的数据口径和流程问题照样带过去;我该先查什么?
先把问题拆成平台、数据和使用流程三类,不要把所有异常都归因于 BI 平台。记录具体报表、发生时段、用户数量、数据更新时间和错误表现,再分别检查查询耗时、数据源响应、指标口径、权限配置及刷新任务。可以用一张问题清单初步分流:如果同一数据源在其他系统也慢,优先查数据源或链路;
如果只有复杂查询或多人同时访问时变慢,进一步测试平台的查询与并发能力;如果报表速度正常但业务结果不一致,先核对指标定义、过滤条件和数据更新时间。只有当问题能重复出现,并且试点测试证明现有平台存在无法接受的性能、扩展或兼容限制时,升级才有充分依据。
否则,先治理数据和报表设计,往往比更换平台更直接,也更不容易把旧问题迁移到新环境。
我之前看方案时主要比较软件报价,后来才发现数据接入、报表迁移和培训也会占用不少资源。现在我想把不同平台放在同一张表里比较,但不确定哪些成本容易被漏掉,应该用什么周期核算?
建议按总拥有成本比较,而不是只看首年许可或订阅报价。可统一按三年或企业自己的预算周期核算,并把一次性投入、持续投入和潜在返工风险分开记录;不同厂商的收费口径不一致时,要先确认报价包含哪些服务。
成本项核算内容常见漏项 平台费用许可、订阅、用户数或容量费用扩容、额外模块、测试环境 实施迁移数据源接入、报表改造、权限配置历史报表清理、接口调整 组织投入培训、业务验收、内部项目工时关键人员被长期占用 持续运维监控、升级、故障处理和后续改造旺季保障与供应商支持范围 比较时,最好用同一组业务场景询价,并把内部人力按实际投入估算。
若某项费用暂时无法确定,应标为待验证并设定区间,不要为了让方案显得便宜而直接记为零。
我不想只看演示环境里流畅的图表,因为那未必符合我们旺季的真实使用情况。若把业务场景拿来试测,我应该选哪些报表、观察哪些数据,才能让测试结果真正影响选型?
把旺季测试设计成一次小范围业务验证,而不是功能展示。先选一到两个业务影响较大的场景,例如销售趋势分析或库存预警,再明确参与角色、数据范围、常用筛选条件、访问时段和刷新频率。测试前记录现有平台的基线,至少关注关键报表的查询耗时、数据刷新成功率、结果准确性、权限是否符合预期,以及多人同时使用时是否稳定。
不要套用一个看似通用的响应时间门槛;应由业务方先约定可接受标准,再用相同数据和操作方式对比候选方案。例如,可在测试计划中写明“选取两张旺季关键报表,由业务代表和分析人员按约定流程操作,并核对结果与现有口径”。测试数据和用户数量应尽量贴近实际;
若使用模拟负载,要标注模拟条件,避免把测试结果误当成真实旺季表现。
我担心全面切换会影响旺季报表,也担心只做试点会拖慢升级进度。现在时间有限,我该依据哪些条件决定升级范围,并为出现问题时预留什么退路?
是否全面替换,取决于需求确定程度、关键链路验证结果和回退能力,而不是旺季日期本身。若核心需求尚未确认、数据口径仍在变化,或关键报表还没有完成并行核对,应优先试点或暂缓高风险切换。较稳妥的路径通常是先选低风险、数据链路清楚的场景试点,再迁移经过业务确认的关键报表,最后处理低频或复杂场景。
每一阶段都应明确负责人、验收条件、问题处理窗口,以及新旧平台并行运行时如何核对结果。上线前还要约定回退触发条件,例如关键报表结果无法对账、数据刷新持续失败,或业务用户无法完成核心操作。回退方案不只是保留旧平台,还要明确数据切换方式、权限处理、沟通对象和恢复步骤;
如果这些事项没有演练过,就不宜把全面切换安排在业务最繁忙的窗口。
