旺季前采购 BI 平台,最容易让预算失真的,往往不是软件报价,而是报价之外的实施、数据整理、扩容、运维和退出成本。我的判断是:先定义旺季必须完成的业务任务,再按同一口径核算全周期成本,最后用接近真实负载的测试验证交付方案。下面这份管理模板不预设哪款产品一定合适;如果把九数云纳入候选,也应与其他方案使用同一组需求、费用边界和验收条件比较,而不能把品牌名称当成结论。

一、先给结论:旺季选型要管理的不是报价,而是总投入与按期交付风险

1. 把“买什么”改成“旺季前要完成什么”

很多采购讨论一开始就进入功能对照:是否支持拖拽分析、能否连接数据源、是否提供移动端。功能当然重要,但如果没有先明确旺季的业务任务,这些问题容易变成无止境的清单。管理者真正需要回答的是:旺季期间哪些人要看哪些指标,数据多久更新一次,哪些报表不能中断,异常由谁处理。

我通常建议先写一张“旺季任务卡”,而不是先开产品演示会。任务卡至少包括业务场景、使用部门、关键报表、使用时段、数据来源、刷新要求、权限范围、责任人和验收方式。这样做的价值在于,平台功能只有与具体任务对应后,才有比较意义。

例如,“支持实时分析”是产品描述,不是可验收需求。更可执行的写法是:“在工作日 9:00,11:00,销售运营人员查看订单和库存看板;订单数据每 15 分钟更新;区域经理只能查看本区域数据;高峰时段关键看板打开时间需达到企业自行设定的目标。”具体阈值应由业务负载与现有体验确定,而不是照抄供应商宣传数字。

2. 用全周期成本替代首年价格

采购价或订阅价只是成本的一部分。用于决策的成本表至少应区分一次性投入、周期性支出、随用量变化的费用,以及项目结束或更换方案时的迁移成本。若只比较首年报价,可能把需要内部投入的工作、旺季扩容和后续续费边界都留到签约后处理。

为了避免概念混淆,我建议在评审会上把三个数字分开:供应商报价、项目预算和三年总拥有成本。报价描述供应商承诺提供什么;预算还要纳入内部人员、数据准备和风险预留;总拥有成本则考虑持续使用、扩容、运维和退出。三者不相等,也不应该用同一个数字替代。

3. 旺季方案必须同时通过成本、时间和承载三道检查

方案价格可接受,不代表能按期上线;项目按期交付,也不代表高峰期稳定;测试通过,更不代表实际使用中指标口径和权限就没有问题。因此我会把选型判断分成三个闸门:预算口径是否完整、关键工作是否能在旺季前完成、关键任务是否通过代表性测试。

如果其中任意一项没有证据,就先把它列为待确认风险,不要用“厂商说可以”替代验证。这不是对供应商能力的否定,而是把业务风险从口头承诺变成可以检查的事项。

bi 平台管理模板:围绕选型成本开展旺季准备

二、旺季为什么会放大 BI 项目的成本与交付问题

1. 旺季的变化通常是多个变量同时发生

“旺季”不是统一的业务名词。零售企业可能面对促销订单和库存查询增加;制造企业可能在排产、交付或月末结算阶段集中查看数据;教育机构可能在招生季面对线索和转化统计需求;财务团队则可能在预算、关账或审计节点承受报表集中使用。

这些场景有一个共同点:业务节奏变快,但数据基础、权限规则和报表责任未必同步成熟。系统压力可能来自访问人数,也可能来自刷新频率、复杂查询、数据源延迟或临时增加的分析任务。只问“能支持多少用户”往往不够,因为用户数量并不能单独说明实际负载。

我的建议是把旺季场景拆为五个维度:访问量、数据规模、刷新节奏、分析复杂度和连续运行要求。对每个维度都标注平时状态、旺季预期和依据来源。若旺季预期没有历史数据支持,就明确标成估算值,并为其安排验证,而不是把估算写成确定事实。

2. 项目时间压缩,会把前期遗漏转化为后期变更

临近旺季时,企业容易把“上线日期”当成唯一目标,却忽略数据清理、指标口径确认、权限梳理、用户培训和异常处理等工作。平台装好并不等于业务准备完成。若数据源字段含义不统一,报表迁移范围不断变化,或部门之间对同一指标定义不同,项目可能在测试阶段才发现需要返工。

返工成本不一定只体现为供应商追加费用。业务负责人投入的评审时间、数据团队的临时支持、关键用户重复验收,以及旺季期间人工补报表,都属于真实资源消耗。它们未必出现在采购合同金额里,却会影响项目总成本和组织负担。

3. 看板并非越多越好,关键是关键任务有明确责任人

有些团队把报表数量当成项目成果,迁移几十张看板后才发现使用率低、指标重复、没人维护。旺季准备应优先保证少量关键报表可靠可用,而不是追求一次性覆盖所有历史需求。关键报表需要有业务负责人确认口径,也要有技术负责人确认数据来源和刷新方式。

我会把报表分为“旺季必需”“重要但可延后”“历史保留”三类。必需类进入首批上线范围;可延后类安排在旺季后;历史保留类则先确认是否需要迁移、归档或仅保留查询。这样做能降低交付面,也让测试资源集中到真正影响业务的内容上。

4. 先建立旺季负载画像,再讨论容量与扩容

一份可用的负载画像,不需要一开始就做到复杂建模,但至少应记录典型并发时段、关键查询、数据刷新频率、数据量变化和不可接受的中断窗口。若企业有现成监控或日志,可以从历史高峰中提取实际数据;若没有,就通过关键用户访谈、业务日历和小规模试运行形成初始估算。

供应商给出的容量指标需要连同测试条件一起看。测试使用的数据结构、查询复杂度、并发方式、网络环境和缓存状态都会影响结果。不同测试条件下的“并发数”不一定可直接横向比较,因此应要求候选方案在企业认可的场景下说明测法、环境和观察结果。

bi 平台管理模板:围绕选型成本开展旺季准备

三、最容易低估成本的五个误区

1. 把订阅价或许可证价当成总成本

订阅费用容易比较,因为金额清晰、报价格式统一;数据接入、模型建设和报表迁移则因工作范围不同而难以直接比较。结果是评审表里价格项目很精确,实施项目却只有一行“按需支持”。这种不对称会造成误判:看起来便宜的方案,可能把更多工作转移给企业内部团队。

处理方法不是要求每个供应商给出绝对准确的未来费用,而是要求其说明费用范围、计费单位、包含内容、排除事项、变更机制和估算假设。对尚未确认的部分,设置预算区间和责任人,并在合同或项目计划中约定触发条件。

2. 忽略内部人员投入和业务部门时间

内部人员通常不向项目开票,因此容易在成本评审时被忽略。但数据工程师整理字段、业务人员确认口径、管理员配置权限、关键用户参与测试,都会占用本来用于其他工作的时间。若项目需要持续维护,这些投入还会延续到上线后。

我建议把内部工时单独列一栏,不必强行折算成统一的财务金额。至少记录角色、预计投入人天、投入阶段和是否有备份人员。管理者可以据此判断:低采购价方案是否需要大量稀缺人才支持,团队是否有能力在旺季期间同时承担项目和日常工作。

3. 把“已有数据源”误认为“数据可以直接用”

能连接数据库,不等于业务数据已经具备分析条件。字段命名、历史数据完整性、业务主键、退货或取消口径、组织权限和时间定义,都可能需要额外梳理。数据质量问题若在上线前没有被发现,平台可能把错误数据展示得更清楚,却不会自动让数据变正确。

预算中应区分技术接入和数据准备。前者关注连接、接口和权限;后者关注字段解释、口径统一、缺失处理、异常校验和责任归属。若只有技术接入预算,没有业务数据确认工作,项目计划就存在明显空白。

4. 把旺季扩容写成“有需要再说”

“按需扩容”听起来灵活,但仍要回答扩容是否需要审批、计费从何时开始、是否有最小购买周期、资源何时生效、扩容后是否需要调整架构,以及旺季后如何缩减。若这些问题没有答案,灵活性可能只存在于宣传语里。

在评估阶段,我会把扩容分为可预先配置、临时按量和人工变更三类,并要求分别说明成本与响应时间。对于高峰时段不可中断的业务,还要验证扩容申请链路是否足够快。真正影响业务的,常常不是资源能不能加,而是能否在需要的时间内加到位。

5. 只核算上线成本,不核算退出与迁移成本

平台的长期成本还包括数据导出、报表迁移、接口替换、历史数据保留、合同终止和团队重新培训。采购时完全不讨论退出,往往会让企业在未来续费或换平台时缺少议价信息。退出条款不一定意味着计划离开,而是确保企业理解数据和业务资产如何管理。

评估时应询问:数据能否按可用格式导出,元数据和指标定义如何保留,报表逻辑是否可迁移,合同结束后的数据保留期限是什么,导出或迁移是否另收费。对于具体方案,应以合同条款和技术验证为准,不能根据通用说法推断产品承诺。

bi 平台管理模板:围绕选型成本开展旺季准备

四、用一套可复核的逻辑比较候选方案

1. 先统一需求,再统一报价口径

供应商报价只有在范围一致时才可比较。一个方案报价可能包含数据建模和迁移,另一个只包含平台授权;一个按用户数计费,另一个按资源或模块计费。若评审只看总价,等于把范围差异误当成价格优势。

我建议给每家候选方案发送同一份需求说明,至少包含核心场景、用户类型、数据源数量、关键报表范围、刷新需求、权限规则、部署约束、培训需求、测试要求和支持时段。要求供应商逐项标出“包含、未包含、需确认”,不要只接受一页总价。

2. 用全周期成本公式建立预算底稿

可以先用下面的公式做预算结构,而不是追求一开始就算出精确金额:

三年总拥有成本 = 订阅或许可费用 + 实施与集成费用 + 数据治理费用 + 基础设施及用量费用 + 内部人员投入 + 培训与支持费用 + 扩容费用 + 退出与迁移费用 − 已明确的抵扣或返还

每一项都要附上计算依据。例如订阅费用按用户数、模块或资源量计算;实施费按交付范围或人天估算;内部投入按岗位和工作阶段记录;扩容费则采用旺季预计使用量和合同计费规则测算。对尚未掌握的数据,不要填一个看似精确的点值,可以填写低、中、高三种情景。

成本类别需要记录的口径常见遗漏建议核实对象
订阅或许可计费单位、用户或资源范围、合同周期、续费规则新增用户、功能模块、超量费用商务负责人或合同条款
实施与集成数据源、接口、模型、迁移报表及交付范围需求变更、历史报表清理、第三方接口项目方案与工作说明
数据准备字段梳理、口径确认、质量检查及责任人业务部门工时、历史数据修复业务负责人和数据团队
运行与扩容计算、存储、备份、监控和旺季用量高峰时段临时资源、网络或存储费用技术架构与计费规则
人员与培训角色、人天、培训范围及持续运维安排管理员接手成本、关键用户重复培训项目经理和团队主管
退出与迁移数据导出、报表迁移、合同终止与留存期限格式转换、外部服务和业务中断准备合同、技术文档和测试记录

3. 用加权评分辅助判断,但不要让分数替代讨论

评分卡适合发现方案差异,不适合制造“分数最高就必选”的错觉。权重应由企业当前目标确定。若旺季只剩较短准备窗口,交付周期和关键需求满足度可能比高级分析功能更重要;如果企业已有稳定数据团队,数据治理能力的评价方式又可能不同。

评分时建议每项同时记录分值、证据和待确认问题。例如“扩容能力 4 分”后,应写明依据是合同计费说明、环境测试还是供应商口头答复。没有证据的评分可以先标为暂定,不要通过平均分把重大风险稀释掉。

评估维度建议检查的问题可以接受的证据
业务适配核心旺季任务是否覆盖,是否需要额外开发场景演示、需求逐项响应表
交付可行性关键路径、人员投入和依赖是否明确项目计划、责任矩阵、里程碑
数据与治理指标、权限、数据质量和审计要求如何落实样例配置、权限测试、数据校验方案
旺季承载代表性负载下关键任务表现如何约定环境中的测试记录和限制说明
成本透明度一次性、周期性、超量和退出费用是否清楚分项报价、计费规则、合同条款
持续使用培训、支持、运维和后续扩展是否可执行服务范围、培训计划、运维交接清单

4. 对最敏感的假设做情景分析

预算不确定时,最有用的不是加上一笔笼统的“风险费”,而是找出对总成本影响最大的假设。常见变量包括用户增长、数据量、刷新频率、数据源数量、定制范围和旺季支持时长。逐项问:变量变化后,费用会不会变化;交付时间会不会变化;是否需要重新测试。

可为每个变量设低、中、高三个情景。低情景使用当前已确认需求,中情景加入业务方认可的旺季预期,高情景则模拟某个关键假设超出预期后的影响。情景数字必须标注为预算推演,不应包装成供应商承诺或行业基准。

bi 平台管理模板:围绕选型成本开展旺季准备

五、案例推演:用同一张模板评估候选方案,包括九数云

1. 先说明案例边界,避免把模拟说成客户实绩

下面以一家虚拟的多渠道零售团队为例,演示模板怎么用。团队有销售、运营和管理人员,旺季需要集中查看订单、库存、渠道表现和区域目标。这里的金额、工时和负载数字均为情景模拟,不是任何企业的真实采购记录,也不是市场价格或产品性能结论。

该团队计划在旺季前约十周启动项目,第一阶段只纳入 12 张关键看板、4 个数据来源和 3 类权限角色。团队把“历史全部报表迁移”列为非首要事项,避免在有限时间内把项目范围无边界扩大。

候选方案可以包括自建方案、其他 BI 平台,也可以把九数云作为其中一个待评估对象。本文不据此声称九数云具有某项未核实的功能、报价、性能或交付周期。正式评估时应以其官网公开信息、供应商书面方案、合同和企业自己的测试记录为准,并与其他候选方案使用同一套问题清单。

2. 先用“必须完成”定义首期范围

这个模拟团队将需求分成三层。第一层是旺季必须可用:订单和库存关键指标、区域权限、异常数据提示和日常刷新。第二层是希望具备:管理层移动查看、部分自助分析。第三层是旺季后再考虑:历史报表全面迁移、复杂预测和跨部门指标库扩展。

这样的分层不是降低标准,而是让关键任务拥有明确的交付优先级。若供应商演示了很多高阶功能,却无法清楚回答首批数据源、权限规则和关键看板怎么验收,演示内容就不能抵消交付计划中的空白。

3. 示例预算:比较成本结构,不直接比较品牌

下表为模拟的三年成本估算,目的在于展示如何把不同成本放在同一张表里。所有金额都是团队内部预算推演,不是实际报价。候选方案 A 假设采用订阅模式;候选方案 B 假设采用自主管理程度更高的方案。真实项目需要根据产品范围、合同和内部人员投入重新计算。

三年成本项目候选方案 A 情景值候选方案 B 情景值核实重点
订阅或许可54 万元90 万元用户、模块、资源额度与续费规则
实施与初始接入20 万元37 万元数据源、模型、报表迁移和定制边界
运行资源及存储18 万元36 万元费用是否含在订阅中、旺季如何计费
内部运维投入36 万元54 万元岗位配置、人天估值和持续支持方式
培训与交接3 万元4 万元关键用户培训、管理员交接和文档范围
扩容预留10 万元15 万元触发条件、资源生效时间和旺季支持
退出与迁移预留6 万元10 万元数据导出、报表迁移和合同结束后的处理
三年估算合计 147 万元 246 万元仅为情景估算,不可直接用于产品价格判断

这个比较不能得出“方案 A 一定更好”的结论。A 的估算较低,但仍需检查其订阅边界、数据准备责任、旺季扩容条件和退出成本;B 的估算较高,也可能包含更大范围的能力或资源。只有把范围、证据和责任边界对齐,金额差异才有解释力。

4. 把九数云放进候选池时,如何避免品牌先行

如果企业正在了解九数云,可以先依据官网公开内容了解其产品定位和服务信息,再把具体需求逐条发给供应方确认。官网信息适合做初步筛选,不应被当作企业负载下的测试结果,也不能替代合同中的服务范围。对未公开或未确认的事项,直接标记“待供应商书面答复”。

我会要求每个候选方,包括九数云在内,回答同一组问题:哪些首期需求可直接实现,哪些需要配置或开发;项目双方各承担什么工作;数据源接入如何估算;旺季扩容怎样计费;测试环境与生产环境有哪些差异;发生故障时支持边界是什么;合同结束后数据和报表如何处理。

演示环节也要统一脚本。让候选方案使用企业准备的一份脱敏样例数据,现场完成一项关键业务任务,例如查看区域销售变化、追踪库存异常或按权限切换视图。演示不是全面性能测试,但能帮助团队观察关键操作路径、配置依赖和业务人员理解成本。

5. 十周准备计划:以决策闸门控制进度

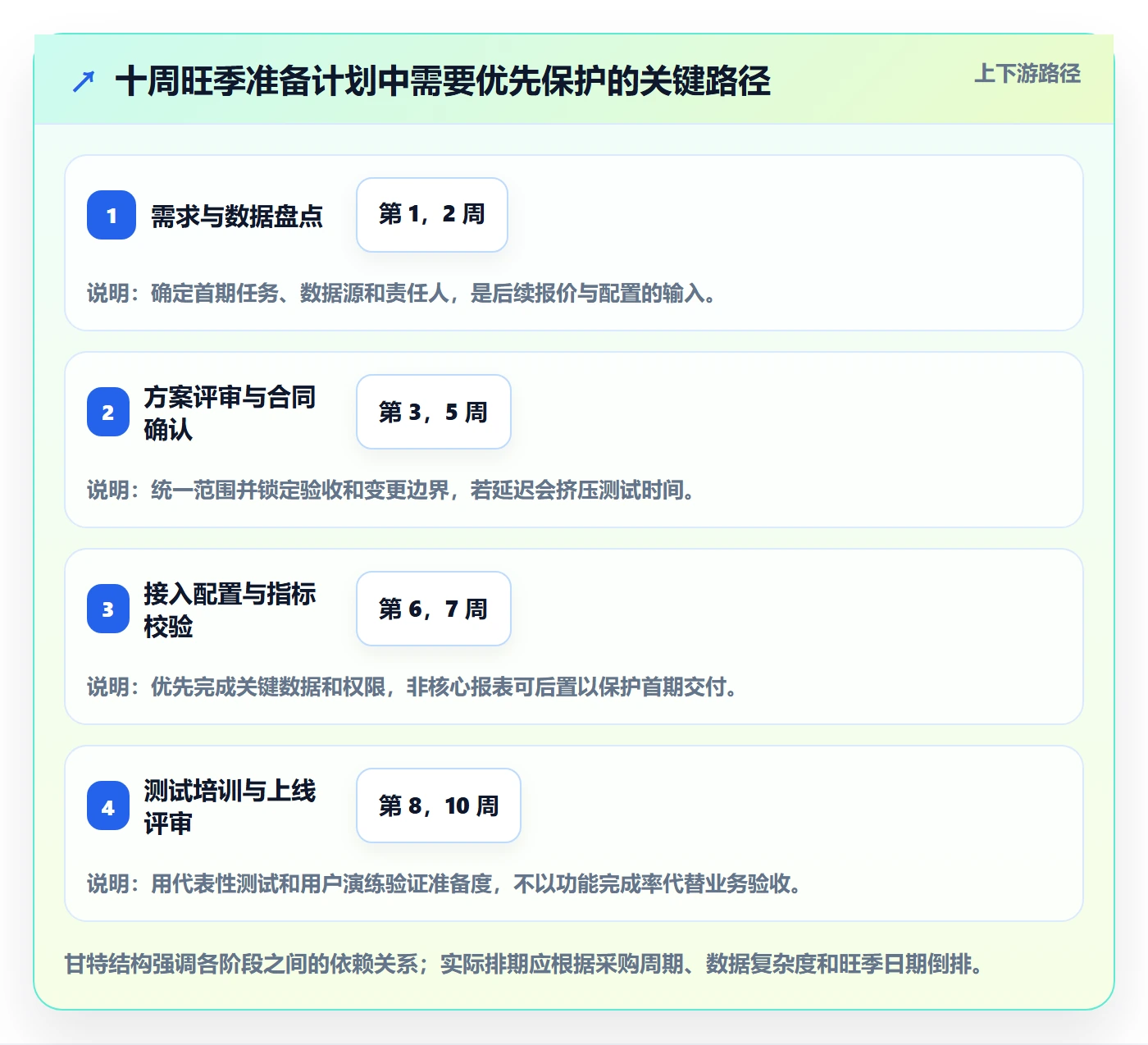

旺季倒排计划的关键不是把每周排满,而是把依赖项提前暴露。下面是一种适用于模拟项目的安排,企业应按数据复杂度、采购流程和交付资源调整。

  1. 第 1 周:定义任务。确定旺季业务场景、关键指标、使用部门和项目负责人;冻结首期范围,不把尚未确认的需求写成确定交付。
  2. 第 2 周:盘点数据与报表。记录数据源、字段责任人、历史报表使用情况和权限要求;识别缺失、重复或口径不一致问题。
  3. 第 3,4 周:同口径评估方案。发出统一需求说明,收集分项报价、实施范围、扩容规则、服务边界和待确认事项。
  4. 第 5 周:完成合同与计划评审。确认里程碑、变更机制、验收条件、责任矩阵和风险预留;未明确的范围不要默认为免费或自动包含。
  5. 第 6,7 周:接入与配置。优先完成关键数据源、核心指标、权限角色和首批看板;将非关键报表放入后续批次。
  6. 第 8 周:开展代表性测试。验证关键查询、刷新任务、权限隔离、异常恢复和高峰访问场景,记录环境、数据量和测试限制。
  7. 第 9 周:培训与演练。让关键用户完成真实操作;演练数据延迟、报表不可用和责任人缺席时的处理流程。
  8. 第 10 周:上线评审。检查预算、数据质量、问题清单、支持联系人和回退方案;未达到关键验收条件时,评估缩小范围或延后非关键功能。

bi 平台管理模板:围绕选型成本开展旺季准备

六、把测试与验收写成业务可执行条件

1. 用真实任务测试,而不是只看功能清单

有效测试应从用户要完成的事情出发。例如,运营人员能否在规定权限内定位某渠道库存异常,管理者能否按区域查看业绩变化,数据负责人能否识别刷新失败。测试记录应包含操作步骤、数据范围、结果截图或日志、测试人、环境和问题状态。

一个常见问题是只验证“页面能打开”,没有验证指标是否正确、数据是否按约定刷新、权限是否隔离。旺季前的验收至少应覆盖正确性、时效性、权限、稳定性和异常处理。具体通过阈值由业务影响决定,不能为了方便而设置一个与实际任务无关的统一标准。

2. 测试条件要足以解释结果

测试结果如果没有条件说明,就难以复核。建议记录数据量、数据时间范围、测试账号角色、并发方式、查询内容、网络环境、刷新频率和观察时长。若供应商提供测试环境,应说明它与生产环境的差异;若使用脱敏数据,也要确认其结构和规模是否能代表实际负载。

遇到一次性测试表现良好,不应直接推断旺季全程都能稳定运行。可安排重复测试或持续观察,覆盖关键时段与不同数据状态。测试的目标不是证明某个方案完美,而是识别能力边界、恢复方式和需要预留的运营动作。

3. 验收时给每个关键任务指定业务责任人

技术团队可以确认连接、权限和运行情况,但指标是否符合业务口径,需要业务负责人参与。每项关键需求最好有一个验收人,避免多个部门都参与、最后却无人确认。若指标定义存在分歧,应先解决口径问题,而不是把争议留给平台配置去“自动统一”。

验收记录中可以保留三种状态:通过、带条件通过、未通过。带条件通过应写明限制、责任人、完成期限和业务影响。不能用“整体看起来没问题”覆盖关键事项未验证的事实。

bi 平台管理模板:围绕选型成本开展旺季准备

七、按企业所处阶段选择行动,不要照搬同一套采购节奏

1. 距离旺季还有三个月以上:优先补齐需求与成本底稿

时间较充足时,不要急着把所有候选方案拉来演示。先盘点报表、数据源、指标定义和内部团队可投入工时,再确定优先级。此阶段适合做小范围概念验证,验证数据接入和关键分析路径,也适合谈清计费规则和未来扩容方式。

取舍上,可以接受首批范围稍小,但应尽量避免合同边界模糊。若团队无法在短期内完成所有数据治理工作,可把治理任务拆成阶段,明确首期哪些数据具备上线条件,哪些数据需要人工校验或暂缓使用。

2. 距离旺季约一个月:缩小范围,保护关键路径

时间紧张时,最危险的做法是同时扩展用户范围、报表范围和数据源范围。建议只保留会影响旺季运营的核心任务,把非关键的历史迁移、自助分析扩展和复杂定制放入后续计划。对现有系统或人工报表,不必为了“平台上线”而一次性全部替换。

此时选型要优先核实供应方是否有可执行的交付计划、企业内部是否有明确负责人、数据是否已经可用、测试时间能否保留。若关键前提不成立,应考虑先上线有限场景、维持现有流程作为备份,或推迟非必要范围,而不是压缩测试来换取表面上的全量上线。

3. 已有 BI 平台但旺季体验不佳:先找瓶颈,再决定是否换平台

系统表现不佳不一定说明平台本身不合适。问题可能出在数据源、模型设计、查询方式、权限配置、刷新调度或用户使用习惯。若没有定位瓶颈,直接换平台可能只是把原有问题迁移到新环境,并增加实施和培训成本。

先收集慢查询、刷新失败、用户反馈、权限工单和高峰时段日志,再把问题分成平台能力不足、架构或配置问题、数据质量问题、流程管理问题。只有证据表明关键限制无法通过优化解决,替换方案才值得进入正式评估。

4. 内部团队较小:把维护负担和知识交接纳入方案筛选

团队规模较小时,平台易用性、文档、培训和服务支持可能比复杂功能更重要。要评估日常维护谁负责、管理员休假或离职时谁接手、关键指标如何交接,以及出现问题能否找到明确的支持入口。

取舍上,减少定制通常比追求全面功能更稳妥。优先采用团队能持续维护的配置方式,把高频、关键的业务任务做好;对于低频、复杂、短期内没人维护的需求,先保留原流程或委托一次性服务,避免形成长期技术债务。

5. 数据治理薄弱:先治理关键指标,不必等待全域数据完美

数据治理不成熟并不意味着 BI 项目只能停摆。可以从少量高影响指标开始,明确指标定义、数据来源、更新频率、异常处理和业务责任人。首期只使用经过确认的数据范围,对质量问题建立清单和负责人。

但如果关键指标连业务口径都未达成一致,平台选型无法代替管理决策。此时应先组织业务、财务和数据团队确认定义,再决定呈现方式。把争议指标直接上线,可能让不同部门更快看到彼此不一致的数字,却不会自动消除分歧。

6. 预算受限:优先保留高影响任务,谨慎削减验证与交接

预算有限时,先从范围、定制和低使用率功能上做减法,而不是先取消测试、培训和运维交接。测试不足可能把成本推迟到旺季问题处理;培训不足则可能让已经投入的工具无人使用。预算压缩应明确哪些能力暂缓,不能只表现为总价下降。

还可以比较分阶段采购、缩小用户范围、先接入关键数据源和减少首期迁移报表等方式。每种方式都要检查后续扩展是否会产生重复实施成本,以及阶段之间的数据模型和权限设计能否延续。

bi 平台管理模板:围绕选型成本开展旺季准备

八、可复制使用的 BI 旺季选型管理模板

1. 业务场景与需求登记表

字段填写内容填写提示
旺季场景如促销、月末结算、招生、集中排产写清业务周期和关键日期,不要只写“旺季”
关键任务用户需要完成的具体分析或判断用业务动作描述,不只写功能名称
使用部门与角色部门、岗位、权限范围明确谁能看、谁能改、谁负责确认
关键报表与指标首期必需看板及指标定义标注口径负责人和数据来源
数据更新要求刷新频率、可接受延迟、失败处理阈值根据业务影响制定并在测试中验证
访问与负载假设使用时段、预估用户、关键查询区分历史观察、业务估算和待验证假设
验收条件具体操作、预期结果、验收人避免“性能好”“使用方便”等无法判定的描述

2. 候选方案成本比较表

成本项目方案名称金额或区间计费单位一次性或周期性报价包含内容待确认事项证据与责任人
许可或订阅待填写待填写用户、模块、资源或其他待填写待填写续费、超量和扩容规则报价文件及商务负责人
实施与集成待填写待填写项目范围或人天一次性为主数据源、模型、报表范围变更如何计费工作说明及项目负责人
数据治理待填写待填写人天或项目项一次性及持续投入口径、质量和责任分工内部团队投入是否充分数据清单及业务负责人
运行与支持待填写待填写周期、用量或服务等级周期性监控、备份、支持时段旺季服务和故障响应边界服务说明及技术负责人
退出与迁移待填写待填写服务项或估算区间未来可能发生数据导出和迁移协助格式、期限和费用合同条款及架构负责人

3. 风险登记表与每周复盘问题

风险表不是为了把问题填满,而是让重要的不确定事项有人负责。建议每条风险都写清:发生条件、业务影响、可能性、责任人、预防动作、触发后的应急方案和截止日期。对于旺季前无法完全消除的风险,应明确业务接受人,不能只由项目团队默认承担。

  • 需求风险:首期范围是否仍在变化,哪些变更会影响测试时间或预算。
  • 数据风险:关键字段或指标是否缺少业务责任人,数据质量异常由谁判断。
  • 交付风险:供应商和企业内部关键人员是否已确认投入,关键依赖是否按期就绪。
  • 成本风险:扩容、超量、变更和支持费用是否有书面规则,预算预留是否有依据。
  • 运营风险:旺季期间监控、告警、升级和替代流程是否演练过。
  • 退出风险:数据、指标定义和报表逻辑是否有可持续的保留与迁移安排。

每周复盘时,我会要求团队回答三个问题:本周新增了哪些证据;哪些假设仍未验证;哪些风险已经影响预算、范围或日期。这样的复盘比单纯汇报完成百分比更有效,因为项目完成百分比无法说明关键验收是否真正通过。

bi 平台管理模板:围绕选型成本开展旺季准备

九、最后的判断:别让旺季日期替代选型标准

1. 低价不等于低成本,功能多也不等于更适合

低价方案若需要大量内部开发、数据整理和长期维护,实际投入可能并不低;功能丰富的方案若超出团队的使用和运维能力,也可能让复杂度变成负担。选型的重点不是追求功能数量或最低报价,而是判断方案能否以可接受的全周期投入,稳定支持优先级最高的业务任务。

对于九数云或任何其他候选方案,最终判断都应建立在同口径需求、书面范围、成本拆分和企业场景验证上。品牌介绍可以帮助建立候选池,但不能替代具体的合同核对、测试和内部资源评估。

2. 旺季前最值得保留的不是所有需求,而是验证时间

项目时间被压缩时,团队常试图通过减少测试和培训来保住功能范围。更稳妥的做法通常相反:缩小首期范围,确保关键数据、权限、刷新和异常处理有时间验证。范围可以分阶段扩展,旺季期间的关键任务若未经验证,事后补救可能更昂贵,也更难协调。

3. 下一步按顺序做三件事

  1. 本周先填任务卡。用业务场景、关键报表、用户角色、数据源和验收条件定义旺季需求,并标注哪些信息只是估算。
  2. 随后建立成本底稿。把订阅、实施、数据准备、内部投入、运行、扩容和退出分开列项,要求候选方案按同一范围回应。
  3. 评审前安排代表性测试。用企业自己的关键任务和数据条件验证方案,记录测试边界、结果和未解决问题,再决定采购范围与上线节奏。

这份 BI 平台管理模板的核心,不是替企业选出一个看似标准的答案,而是让每个价格、进度和性能判断都能追溯到具体假设与证据。先把旺季任务说清楚,再让方案接受同一套成本核算和业务验证;当证据不足时,缩小范围、补做验证或调整日期,都比把不确定性留到旺季更可控。

常见问题解答(FAQ)

1. BI 平台选型成本模板应该包含哪些项目?

我在做 BI 预算时最担心的,是供应商报价看起来很清楚,项目上线后却不断冒出新费用。我应该把哪些项目放进成本表,才能避免只算了软件订阅费?

先把成本按“一次性投入”和“持续性投入”拆开,再记录计费口径、预估用量、报价来源和待确认事项。这样做的价值不只是算总价,还能看出费用是来自平台本身,还是数据准备、实施和内部人力。

下面是一组仅用于演示计算方法的假设数据,不代表市场均价:订阅费 9.6 万元/年、实施与集成 12 万元、云资源 3.6 万元/年、数据迁移 3 万元、培训 1.2 万元、内部投入 40 人日且按 1600 元/人日估算为 6.4 万元。首年合计为 35.8 万元。

成本项示例金额核对要点 订阅与授权9.6 万元/年按用户、模块还是资源计费 实施与集成12 万元是否包含数据源接入和定制 云资源3.6 万元/年旺季扩容是否另行计费 迁移、培训与内部人力10.6 万元历史报表、培训和内部工时是否遗漏 表格中的金额只是演算样例。

实际预算还应检查税费、续费涨价规则、备份与安全要求、服务支持、旺季扩容,以及合同结束后的数据导出和迁移成本;每项都要标注责任人和依据,不能把未确认的口头承诺当成已包含费用。

2. 旺季业务适合选择云端 BI,还是本地部署?

我需要在业务高峰前上线 BI,但旺季访问量和报表刷新次数都可能增加。我不确定该优先选部署灵活的云端方案,还是把数据和资源掌握在自己手里的本地部署方案,应该从什么条件判断?

不要先按“云端更省事”或“本地更安全”做结论,先把业务高峰写成可核对的负载条件:预计使用人数、同时访问人数、关键报表数量、刷新频率、数据敏感级别,以及高峰持续时间。缺少这些条件,比较的只是部署名词,而不是适配能力。

如果高峰具有明显季节性、资源需求起伏较大,且数据合规要求允许,云端方案可重点核算弹性资源的计费方式、扩容申请时间和峰值费用;如果数据必须留在内网,或已有稳定的基础设施与运维团队,则可评估本地部署,但要把硬件、备份、监控、升级和故障响应的人力一起计入。

建议要求候选方案用同一组旺季场景说明成本边界:平时和高峰各需要多少资源、扩容提前多久申请、费用如何计算、资源不足时由谁处理。最终比较应同时看首年投入、后续年度费用、交付周期和团队运维能力,而不是只看订阅价或服务器采购价。

3. 旺季前多久开始准备 BI 平台,怎样判断能否按期上线?

我过去总觉得 BI 项目把平台买下来就能进入使用,后来发现数据口径和历史报表整理也要花时间。旺季日期已经确定时,我该怎样倒排计划,避免临近上线才发现关键报表还不能用?

可以把“旺季首日”设为倒排终点,先留出缓冲期,再根据项目范围调整周期。一个供排期讨论的八周样例是:第 1 周确认业务场景、关键报表和验收人;第 2 周盘点数据源、指标口径与权限;第 3 至 4 周完成接入、模型和重点报表;第 5 周进行负载与权限测试;第 6 周培训并修复问题;

第 7 至 8 周留作复测和应急缓冲。这不是所有项目都适用的固定工期。数据源数量、历史报表复杂度、定制开发量和审批流程都会改变周期;若关键数据还没有责任人,或指标口径仍在争论,就不应把“平台已部署”当作上线准备完成。

上线判断应落到验收条件上,例如指定的旺季报表能否在业务要求的时间内刷新、目标用户能否按角色访问、代表性并发场景是否通过、异常时是否有人接警和回退。并发人数和刷新时限应由业务团队按真实需求设定,测试结果、问题责任人和复测日期都要留档。

4. 拿到多家 BI 平台报价后,怎样比较才不被低价误导?

我手上有几份 BI 平台报价,价格差距不小,但每家包含的实施服务、用户范围和扩容方式都不一样。我该怎样把它们放到同一张表里,判断哪份报价更适合旺季项目?

第一步不是直接比较总金额,而是统一范围:要求每家分别列出授权对象、用户或资源计费口径、数据源接入数量、实施交付物、报表迁移范围、培训、服务响应、扩容费用和续费条件。报价中没有写清楚的项目,应记为“待确认”,而不是默认包含。

第二步,把供应商报价与企业内部成本合并,计算首年和后续年度的预估投入,并对关键假设做变化检查。例如用户数增加、刷新频率提高或新增数据源时,费用、资源需求和交付时间会不会变化。这样可以识别低价方案是否把成本留到了变更单、扩容单或内部团队工时里。

最后再用评分表比较业务适配、旺季承载、实施周期、治理与安全、服务支持和全周期成本。权重应由项目目标决定;临近旺季时,按期交付和可验证的支持能力可能比最低首年价格更重要。把评分依据、测试结果、合同边界和未决问题一并记录,才能让采购决策可复核,而不只是凭报价单上的数字拍板。

核心关键词

读者评论

任
任思源

把供应商报价、项目预算和三年总拥有成本分开比较很实用,尤其是内部工时和迁移费用,确实容易在采购表里漏掉。

白
白一凡

文章对旺季负载的拆分比较具体,不只看并发人数,也考虑刷新频率和查询复杂度。实际测试最好使用接近业务的数据与场景。

杨
杨若溪

先区分旺季必需报表和可延后事项,有助于控制交付范围;指标口径、权限责任人也应尽早确定,避免上线前集中返工。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
bi 平台选择标准:实时监控维度如何评估进阶玩法

bi 平台选择标准:实时监控维度如何评估进阶玩法

选 BI 平台时,供应商演示里最容易让人点头的,往往是“看板刷新很快”;真正让项目在上线后失去信任的,却可能是 […]
bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效 两份 BI 平台报价,一份首年费用 28 万元,另一份 41 […]
bi 平台管理模板:围绕指标建模开展进阶玩法

bi 平台管理模板:围绕指标建模开展进阶玩法

同一个“支付转化率”,经营周报显示 12.4%,活动复盘却是 15.1%,两边都能拿出计算过程,问题仍可能不是 […]
bi 平台建设路线:从移动查看到进阶玩法分几步

bi 平台建设路线:从移动查看到进阶玩法分几步

BI 平台建设路线:从移动查看到进阶玩法分几步 很多团队做 BI,第一步就把桌面报表压缩到手机上,结果页面能打 […]
bi 平台优化清单:自助分析与进阶玩法的关键动作

bi 平台优化清单:自助分析与进阶玩法的关键动作

BI 平台优化清单:自助分析与进阶玩法的关键动作 BI 平台上线半年,报表数量增加了,业务人员却仍然在群里问“ […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
