BI 平台改造最容易犯的错误,是把“实时监控”当成旺季准备的终点:看板刷新得更快,业务却仍然不知道谁该处理异常、多久必须响应、处理后怎样确认风险已经解除。我的判断是,旺季前真正要改造的不是一张大屏,而是一条可验证的经营闭环:指标口径可信、数据延迟可控、异常有人接手、处置有时限、结果能复盘。实时能力只有进入这条闭环,才会变成业务能力。
我评估一项 BI 改造时,不先问“能不能做到秒级刷新”,而先问一个更具体的问题:当关键指标越过风险线时,谁会在什么时间内看到它、判断它、采取什么动作,最后又如何确认动作有效?如果这几个问题没有答案,实时看板通常只是把问题更快地展示出来。
以库存风险为例,监控系统发现某个热销 SKU 的可售库存快速下降,并不等于风险已经处理。库存口径可能没有扣除锁定量,补货负责人可能不在告警接收范围内,采购周期也可能长于剩余销售窗口。此时需要串起的不是单一库存数字,而是“可售库存,销售速度,补货周期,责任人,处置进展”这组决策信息。
因此,旺季前 BI 改造的目标应写成业务结果,而不是功能清单。例如“重点品类库存风险能在补货窗口关闭前被发现并分派”,比“新增实时库存大屏”更能指导需求、技术设计与验收。
实时不是越快越好,而是数据到达时间要早于业务决策的最后时点。若某项指标每小时变化一次、业务每天下午统一调整一次,秒级计算未必带来额外收益;若缺货风险可能在二十分钟内影响销售,隔天更新则显然不够。
我建议把每个候选指标都放进同一条时间链里:业务变化发生、数据采集、计算完成、告警送达、人员判断、业务动作生效。真正需要优化的,是从变化发生到动作生效的总时间,而不只是报表刷新耗时。
| 决策类型 | 典型决策窗口 | 监控重点 | 适合的更新思路 |
|---|---|---|---|
| 现场异常处置 | 分钟至小时 | 数据新鲜度、告警送达、值守响应 | 按最晚有效处置时间倒推更新频率 |
| 日内经营调整 | 数小时至一天 | 趋势变化、渠道差异、调整效果 | 优先保证稳定和口径一致,再提高频率 |
| 周期性经营复盘 | 数天至数周 | 完整性、可比性、归因质量 | 批处理通常足够,重点治理历史口径 |
这张表不是行业统一标准,而是需求评审的起点。具体刷新频率必须结合数据源能力、业务动作周期、成本和错误后果确定。

很多企业平时也有数据延迟、报表口径不同、临时取数依赖分析师等情况,但业务量不大时,团队可以通过群里确认、人工对表或临时导出补救。旺季一来,变化速度、问题数量和跨部门协作压力同时上升,原来的补救方式就可能成为瓶颈。
比如,销售团队盯着支付订单,仓储团队看已付款待出库,财务团队看结算口径,三张报表的数字都可能“正确”,但回答的是不同问题。若没有说明统计范围与更新时间,业务人员就容易把口径差异误判成系统故障,或把真实异常当成数据延迟。
所以我会在旺季准备会上要求团队给关键指标补齐“身份证”:名称、业务定义、计算口径、数据来源、更新时间、负责人、异常处理方式。这个动作看上去不像平台改造,却能减少后续大量争论和重复取数。
一个常见场景是:指标超过阈值后,系统发出了提醒,但接收人不清楚告警对应哪个业务动作;或者告警同时发给很多人,最后没人明确负责。即使有人响应,也可能没有处置记录,过几小时同类告警再次出现,团队仍然从头排查。
这类问题不能仅靠增加更多告警解决。告警需要有明确的业务语义、等级、责任人、响应时限和关闭条件。若异常只是一项需要观察的波动,就不要使用会触发紧急响应的通知方式;若异常可能影响履约或收入,则必须明确升级路径。
业务高峰不只是访问量上升。数据源可能增加写入,计算任务可能集中运行,用户也可能同时打开相同的经营分析页面。若只做业务流程推演,不验证查询并发、数据刷新、接口稳定性和权限配置,系统可能在最需要的时候变慢或失效。
反过来,只做技术压力测试也不够。系统承载住了,并不代表业务已经准备好:告警有没有人接、异常能不能被解释、备用流程是否清楚,这些都要通过演练验证。

刷新频率只是数据服务的一项属性,不等于业务响应速度。即使数据每分钟刷新,如果口径不清、页面不易理解、责任人没有值守,实际决策仍可能拖延。更糟的是,过于频繁的变化会让使用者不断追逐短期波动,把正常噪声当成经营问题。
判断是否需要提速,可以先测量当前链路中的时间分布:数据生成到可查询用了多久,告警到达用了多久,业务确认用了多久,动作生效又用了多久。只有找到主要延迟落点,才知道应该改数据链路、告警机制还是组织流程。
不同指标的变化速度、决策价值和错误成本不相同。把所有数据源都改成高频采集,可能增加计算、存储、运维和排障成本,却没有相应的业务收益。更合理的做法是先分级:高风险、短窗口的指标优先实时;中等时效要求的指标按需刷新;用于复盘和规划的数据保留稳定批处理。
分级也不能只按部门提出的“重要程度”决定。我会追问:如果晚十分钟发现,损失或补救成本会怎样变化?有人能在这段时间内采取动作吗?动作是否会因数据提前到达而改变?如果答案都是否定的,提速优先级就应谨慎。
静态阈值容易解释,但可能忽略星期、渠道、地区、促销阶段等业务差异。一个统一的转化率阈值,可能在流量来源发生变化时频繁误报;库存低于固定数量也未必代表缺货风险,因为销售速度和补货周期才决定剩余窗口。
另一方面,规则过于复杂也会带来维护困难。规则必须能回答“为什么报警”,并且能通过历史回放或演练验证。若业务人员无法解释规则触发逻辑,告警一旦误报几次,信任很快就会下降。
一块大屏可以共享信息,却不能自动创造共同的指标定义、责任机制和处置权限。若业务、数据、技术团队对异常等级和处理边界没有共识,屏幕越显眼,争议反而可能越集中。
我通常建议把协同规则写到指标说明或运行手册里,而不是只留在项目会议纪要中。至少要明确谁维护口径、谁确认数据异常、谁做业务判断、谁批准关键动作,以及需要升级时找谁。
实时率、任务成功率、页面响应时间等系统指标有价值,但它们只描述链路状态。它们无法单独说明经营问题发现得更早,也无法说明提醒是否转化成有效动作。
因此验收指标应分层设计:系统层看数据与服务是否稳定,流程层看异常是否被确认和闭环,业务层看响应窗口、人工补数和决策质量是否改善。对业务结果的归因还要谨慎,避免把同时发生的促销、人员调整或供应变化都算到 BI 改造头上。

我建议优先选一个旺季高影响场景,而不是先罗列平台功能。场景要能回答四个问题:异常是什么、影响谁、最晚何时采取动作、动作由谁执行。例如“重点商品库存跌破补货安全窗口时,采购与运营在当天完成确认”,就比“建设库存实时分析能力”更容易转成可验收需求。
场景范围需要适度收敛。一个改造项目若同时覆盖销售、库存、财务、供应链、客服所有指标,数据口径和组织协调会迅速膨胀。旺季临近时,优先把少数高风险场景做成闭环,通常比追求全面重建更可控。

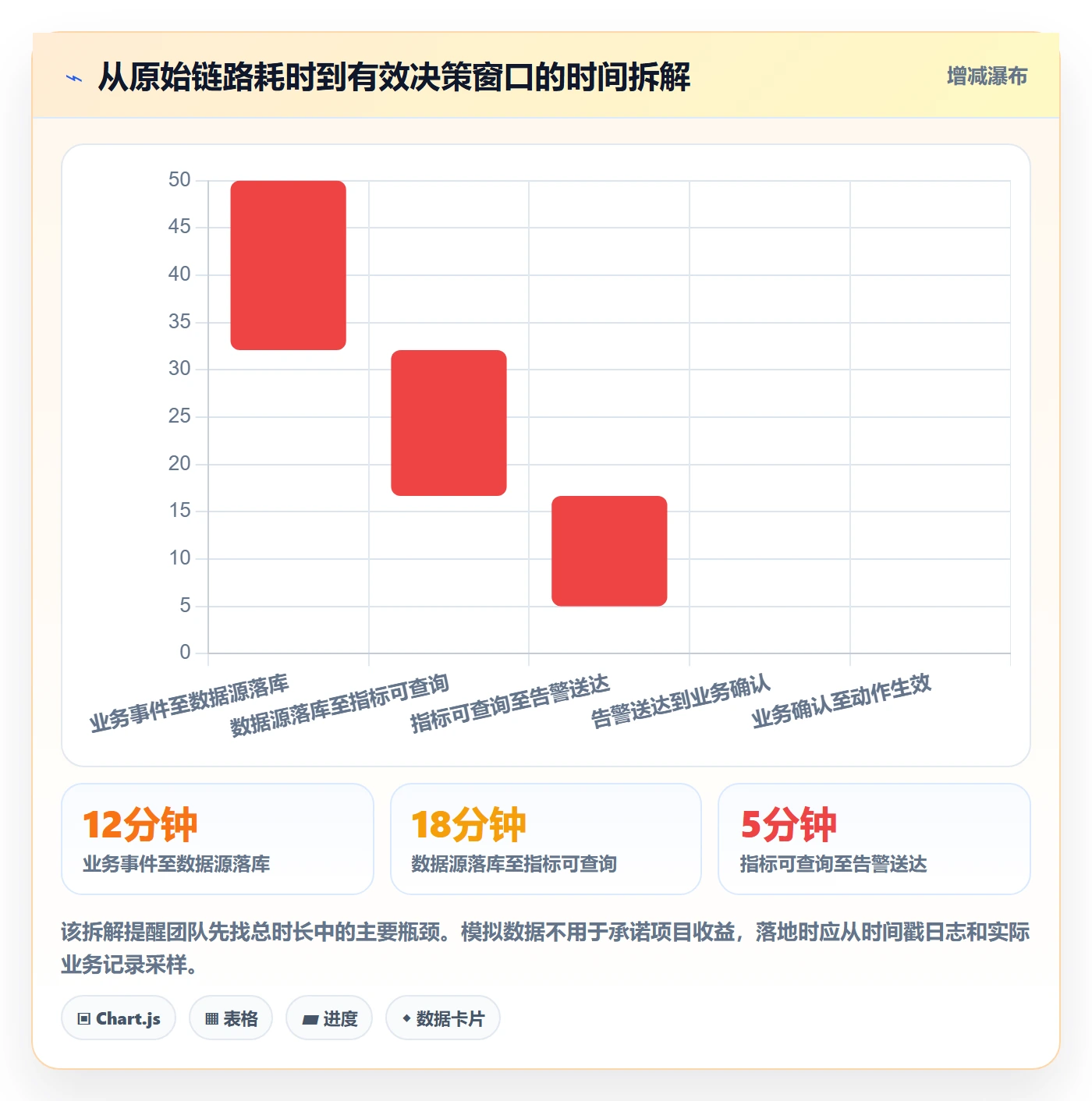

针对每个场景,我会依次确认业务变化速度、数据生成时点、最晚有效处置时点和处置所需时间。数据必须在“最晚处置时点减去处理时间”之前到达,才有实际价值。
例如某类履约异常需在两小时内完成确认和调度,数据本身若平均延迟一小时,留给人工处理的窗口就很窄。团队应先明确延迟分布,而不是只看平均数;少数极端延迟可能正好发生在旺季高峰,因此还要观察高分位延迟和失败重试情况。
可将场景按影响范围、发生可能性、发现难度和可逆性评估。影响高、发现慢、补救困难的风险,应优先进入主动监控;影响较低且容易在日常复盘发现的问题,可以先采用批量检查或人工抽查。
这里不建议把评分表做成看似精确的数学答案。评分的作用是帮助跨部门排序,不是预测损失金额。团队应保留评分依据,并在演练后根据真实误报、漏报和处置结果修正优先级。
每个进入旺季监控范围的核心指标,建议至少登记以下信息:
这份契约可以先从十几个关键指标开始,不必一次覆盖整个指标体系。重点是让业务、数据和技术团队对同一个数字形成可追溯的共识。
技术层要验证链路延迟、任务成功率、查询表现和数据完整性。流程层要验证告警是否到达正确人员、是否有人确认、是否留下处置记录。业务层则要检验发现窗口是否提前、人工核对是否减少、风险处置是否更有把握。
三层之间要建立因果链,而不是把指标堆成一张验收表。例如,数据延迟下降只证明数据更快到达;只有在告警可用、责任清楚且业务动作确实提前时,才能进一步讨论它是否改善了经营响应。

为避免把假设包装成客户案例,下面明确使用一个零售旺季的情景推演。假设某团队需要关注重点商品的可售库存,希望在库存风险影响履约前完成补货或渠道调整。文中的时间和数量仅用于展示分析过程,不代表某家企业的真实结果,也不是行业平均值。

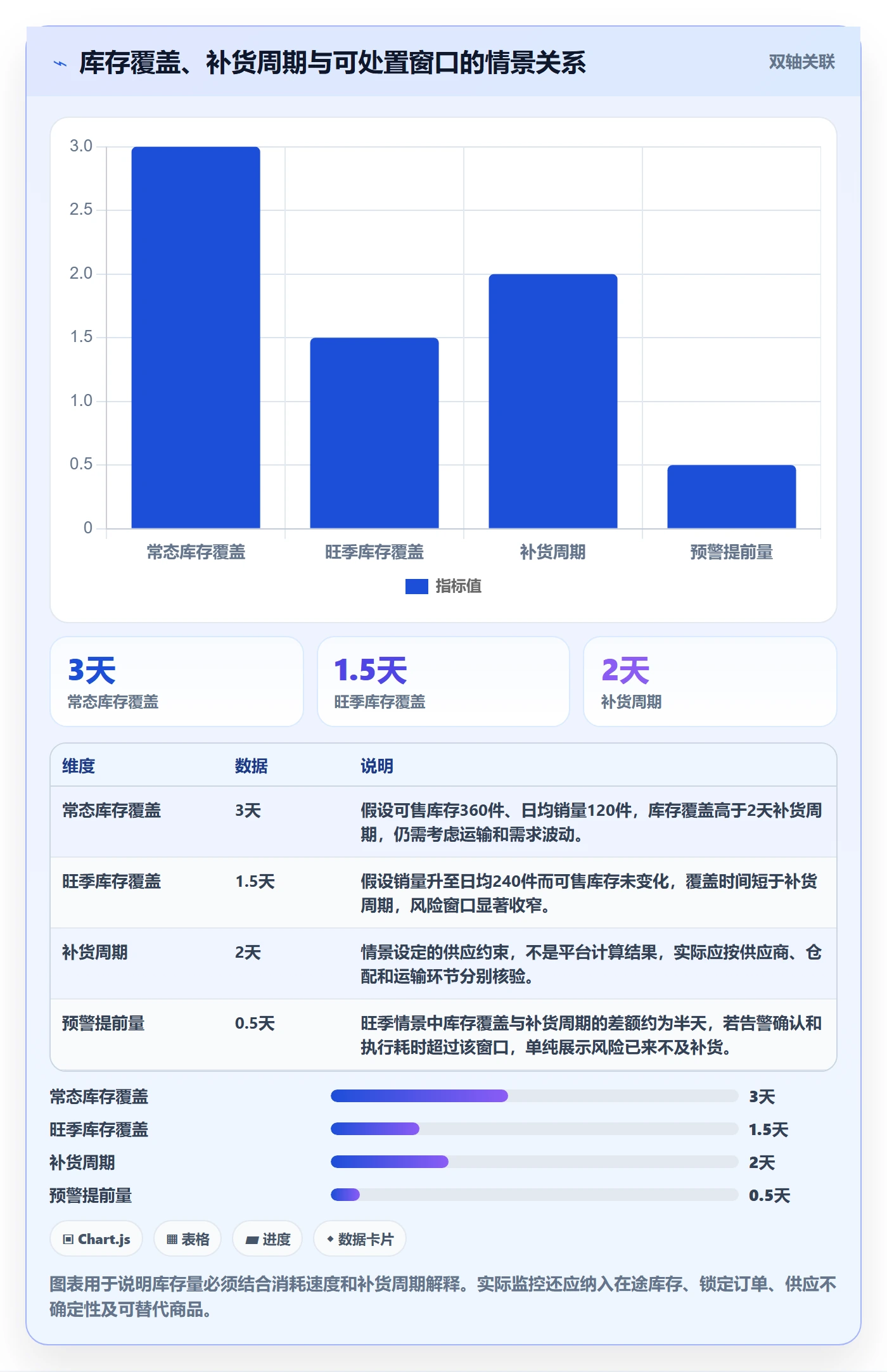

假设商品日均销量为 120 件,当前可售库存为 360 件,供应补货周期为 2 天。若销量趋势稳定,库存覆盖约为 3 天;但若活动期间销量升至日均 240 件,库存覆盖会降至约 1.5 天,短于补货周期。此时只看“当前库存还有多少”不足以判断风险,还要结合近期销售速度、在途库存、锁定库存和补货时点。
为了让指标可以用于行动,我会先把“库存覆盖天数”定义清楚:可售库存除以选定观察窗口内的日均出库量。再明确是否计入在途库存、退货和订单锁定量。若活动期间销量波动很大,还需要说明日均值使用的窗口以及是否按渠道或地区拆分。
在这个推演中,风险规则不应只是“库存低于某个固定数值”。可以把库存覆盖天数、补货周期、销量变化和在途确定性组合起来,形成分级判断。一级提醒用于提前观察,二级提醒需要责任人确认,最高等级则触发调拨、限售或活动策略复核等具体动作。
具体阈值必须由业务团队根据供应周期、缺货代价和替代方案共同确定。系统可以提示风险,但是否调拨、是否调整活动资源,仍然需要明确授权。若告警只写“库存异常”,接收人还得重新查数、找人确认,监控就没有真正减少决策摩擦。
在评估 BI 产品时,可以把九数云作为候选工具之一进行场景验证。这里不预设其特定功能、性能或适配结论,也不把产品介绍当成实测证据;应根据当前版本、合同范围、数据源和企业架构逐项核验。产品信息可从九数云官网了解,再用真实数据样本和目标使用场景做验证。
评估时,我更关心以下问题,而不是只看演示大屏是否漂亮:
如果某项能力需要第三方组件、定制开发或额外许可,应把依赖、成本和交付周期写进方案。不能把“产品支持某能力”直接等同于“企业已经具备这项能力”;数据源质量、权限设计、组织流程和实施配置都会影响最终效果。
我建议先选一条高价值链路做试点,例如重点商品库存风险,而不是同时铺开所有经营主题。试点需覆盖数据接入、指标定义、告警送达、业务确认和处置记录,至少经历一次正常运行和一次主动演练。
评估前先记录基线:数据从源头到可查询的耗时、业务发现风险的时间、人工对数频次、告警确认时间、异常闭环率。试点后使用同一口径再测一次。若条件允许,可选相似业务范围作为对照,减少促销力度、人员安排等外部因素造成的误判。
| 验证项 | 试点方法 | 通过信号 | 不能单独证明的事情 |
|---|---|---|---|
| 数据接入与更新 | 用真实样本核对时间戳、缺失和重复记录 | 延迟与完整性达到场景约定 | 不能证明业务人员会采取行动 |
| 指标口径 | 由业务、数据和财务等相关方共同核对样例 | 关键样例计算结果可解释、可追溯 | 不能证明所有历史数据都无偏差 |
| 告警处置 | 模拟异常并记录接收、确认、升级和关闭时间 | 责任链清楚,告警能进入现有流程 | 不能证明真实高峰下响应必然稳定 |
| 平台承载 | 按预期数据规模和并发开展压测或峰值演练 | 性能达到项目约定,故障有回退方案 | 不能替代旺季期间持续观察 |

如果旺季还有数月,优先完成场景盘点、指标契约和数据链路梳理。把关键数据源的责任人、刷新机制、异常处理方式、权限要求和历史质量问题列出来。此时适合做架构调整和系统性治理,但仍应以业务场景排优先级,避免借改造之名无限扩大范围。
可选取一个业务主题做纵向贯通:从源数据到模型、指标、看板、告警,再到业务处置和复盘。确认这条链路稳定后,再复制方法到其他场景。这样能及早发现组织协作和权限问题,而不是等到所有页面开发完才暴露。
如果旺季临近,改造策略应偏保守。先选少数高风险指标,修复会影响判断的口径错误、关键数据延迟和责任人缺失;同时建立人工备用流程。此时贸然更换底层架构、批量迁移报表或重建所有模型,可能把项目风险带进业务高峰。
对于无法在旺季前完成的能力,可以明确标注限制和人工校验步骤。例如某数据源只能按固定周期更新,就把更新时间展示在页面上,并设置数据过期提示;不能假装它是实时数据。透明的边界比模糊承诺更能支持正确决策。
如果数据已经足够快,但业务团队对告警反应冷淡,先抽样复盘误报、重复告警和漏报。分别检查阈值是否适合不同业务时段、规则是否处理了季节性和渠道差异、告警是否重复推送,以及触发原因能否被使用者理解。
可增加告警抑制、分级、观察期或异常说明,但不要为了降低误报而把阈值调得过松。每一次规则变更都应记录版本、适用场景、审批人和验证结果,避免规则维护变成无人知晓的个人经验。
如果分析师每天都在重复回答相同问题,先整理高频需求、字段定义和常用过滤条件。将最常用的经营口径纳入统一数据集或指标目录,并明确哪些变化允许业务自助探索,哪些口径必须由数据团队维护。
自助分析不是把所有权限都开放,也不是让每位用户自行定义关键指标。高频、低风险的问题可逐步自助化;涉及财务结算、经营考核或敏感数据的指标,应保留审核、权限和变更控制。
如果源系统经常延迟或间歇性失败,先让用户知道数据是否新鲜、缺失发生在哪一段,以及最近一次成功更新时间。对关键指标设置数据质量检查和异常状态,不要在链路故障时继续展示看似精确但实际过期的数字。
同时确定降级策略:是否切换到上一次可信数据、是否暂停某些告警、是否启用人工抽样、由谁决定恢复。旺季保障的重点不是承诺永不故障,而是故障发生时不让团队失去判断依据。
资源有限时,优先处理“发生后影响大、发现窗口短、现有补救成本高”的场景。把需求拆分成必须项、可延期项和观察项,避免所有部门都把自己的指标标成最高优先级。
还要把上线后的维护成本纳入预算。规则谁调整、指标谁解释、数据故障谁排查、旺季值守由谁承担,都属于平台总成本的一部分。若只有建设预算,没有稳定的运营责任,系统可能很快回到临时取数和线下对表。

提升更新频率可能需要更频繁的采集、计算和存储,也可能增加监控、排障和容量管理成本。更重要的是,数据每分钟更新并不意味着业务每分钟都会调整。如果没有对应动作,持续提高频率可能只是在制造更多变化和更多维护负担。
我建议按“时效带来的可避免损失”评估投入,而不是只对比技术参数。先回答延迟造成了什么损失,谁能通过更早的信息避免损失,相关业务动作是否能同步提速。若动作本身需要审批两天,单纯把数据从小时级改到分钟级,收益就可能有限。
旺季时业务变化快,分析人员需要快速切分渠道、商品和区域;但如果每个团队都复制一套指标定义,协作成本会越来越高。可采用分层治理:底层关键指标统一管理,上层探索分析允许灵活组合,并明确哪些结果只能用于探索、不能用于正式考核。
灵活不代表没有审计。关键指标、权限变更、告警规则和发布版本都应能追溯。对于高影响业务动作,使用者需要知道数字来自哪里、更新时间是什么、口径最近是否调整。
自动化适合做持续检查、异常筛选、信息分发和流程记录;但复杂业务情境仍需要人判断,例如临时活动、供应约束、渠道策略变化或数据源故障。系统把风险推到正确的人面前,人与组织负责确认处置边界,这比宣传“全自动决策”更稳妥。
自动化程度可以逐步提升。先让规则触发提醒,再验证告警质量;随后自动创建待办或工单;只有在规则稳定、风险可控且具备回退机制时,才考虑自动执行低风险动作。每一步都应明确人工介入条件。
旺季期间,新增功能和修改口径都可能影响日常判断。应设置变更窗口、审批人、验证步骤和回退方案;对非关键需求,可以在高峰期冻结或延期。若出现紧急变更,要记录原因、影响范围和验证结果。
平峰期则适合复盘误报漏报、更新指标定义、优化数据架构和扩展场景。不要把旺季临时解决方案永久固化,也不要因为峰值期间表现正常就认定系统没有隐患。复盘需要保留事实记录,而不是只凭会议印象下结论。

自查清单不应只勾“有”或“没有”,还应附上证据:指标字典、告警记录、演练纪要、压测结果、责任人名单或回退步骤。没有证据支持的准备状态,最好标为“待验证”,而不是“已完成”。

旺季前的 BI 改造,不必从大而全的平台重建开始。先挑一个高影响、决策窗口明确、数据基础可控的业务场景,把指标口径、数据链路、告警责任、处置流程和复盘记录连起来。验证有效后,再复制到其他场景。
对工具选型也应保持同样的判断顺序:先写清楚业务动作与验收标准,再用真实数据验证候选方案。无论评估九数云还是其他 BI 产品,都不要只根据演示效果推断实际表现;更新能力、治理方式、权限、性能、实施依赖和维护成本都需要逐项核验。
我的核心判断是:旺季 BI 能力的分水岭,不是“数据刷新到几秒”,而是组织能否在风险仍可处理时得到可信信息,并把信息转成有责任、有时限、有记录的行动。先把这条链路跑通,再谈更广的实时化和智能化,才是更稳健的改造顺序。
我正在准备旺季的数据改造,业务团队希望先上线实时看板,数据团队却认为指标口径还没统一。我担心先做看板最后只是把不一致的数据更快地展示出来,应该怎么排优先级?
先治理会影响业务动作的关键指标,再决定哪些指标需要实时展示。口径不一致时,刷新越快,团队越可能更快地得出不同结论;但也不必等到所有数据都治理完才启动项目。可以先列出旺季最关键的 5,10 个决策场景,例如缺货处置、订单积压和投放调整,再为每个场景确认指标定义、统计范围、数据责任人和可接受延迟。
比如,库存风险判断可能需要分钟级更新,而月度复盘指标通常不需要秒级刷新。具体频率应由业务决策窗口决定,而不是以“实时”作为统一目标。实操上可把指标分成两批:先治理直接影响旺季处置的核心指标,其他指标沿用现有报表并标明限制。这样既能避免把项目拖成全面重建,也能减少“看板上线了,业务却不信数据”的返工。
我不太确定实时监控是不是越多越好。团队现在想把销售、库存、流量、转化等指标都接入实时看板,但我担心增加了数据成本和告警噪声,最后大家反而不看了。
判断标准不是指标能不能实时刷新,而是延迟会不会错过一个仍可采取行动的决策窗口。可以逐项问三个问题:数据晚到多久会造成实际损失?谁会根据变化采取什么动作?动作是否来得及改变结果?如果没有明确的负责人和动作,实时展示通常只是增加监控负担。例如,库存接近安全线时,运营可能需要及时调整促销或补货;
而某些汇总型转化指标即使延迟一小时,也未必改变当天的执行方案。可先记录现有数据延迟、问题发现时间和业务响应时间,再与业务可接受的响应窗口比较,据此确定刷新频率。建议先挑少数高影响场景试运行,再观察告警是否被确认、是否触发行动,以及误报是否让团队逐渐忽略通知。
实时等级应按场景管理,而不是给整个平台贴一个“实时”标签。
我以前遇到过告警发出来后,业务和技术团队互相等对方确认的情况。旺季期间如果库存、订单或数据链路异常,我想知道告警规则之外还要提前安排什么,才能真正形成处理闭环?
告警不是闭环,明确的接收人、处理时限、升级路径和关闭条件才是。每条关键告警至少要能回答四件事:谁先接、多久确认、无法解决时找谁、什么状态算处理完成。缺少其中任何一项,通知就可能停留在消息层面。可以用一条具体规则做桌面推演:例如关键数据超过约定延迟仍未更新,先通知值班责任人;
在约定时间内无人确认,则升级给数据负责人;恢复后记录影响范围、原因和补救动作。这里的延迟阈值和响应时限只是需要结合业务风险设定的示例,不应直接套用为通用标准。还要区分“系统异常”和“业务异常”。数据任务失败适合由技术责任人排查,订单积压则需要业务负责人判断处置。
把两类告警混在一个群里,往往会让责任边界更模糊。
我不想只凭看板已经上线、页面能打开,就判断旺季准备完成了。有没有一套更可靠的验收方法,能同时检查数据、系统和人员协作,而不是等高峰期出问题后才发现遗漏?
验收要从“能展示”推进到“遇到问题能发现、有人处理、结果可复盘”。建议至少覆盖三层:系统层检查数据延迟、任务成功情况和查询可用性;流程层检查告警确认、升级和处理闭环;业务层检查关键异常是否能在决策窗口内被发现并采取动作。在旺季前选两三个高风险场景做演练,例如数据延迟、订单积压或库存异常。
记录问题被发现的时间、责任人确认时间、采取动作的时间,以及是否需要人工补数。演练不是追求一次不出错,而是要暴露链路断点并明确整改负责人和完成期限。验收前先留存真实基线,使用相同指标定义和统计周期比较改造前后。没有基线时,不要承诺提升了某个百分比;
可以如实报告延迟范围、告警误报情况和演练发现的问题数量,并把尚未解决的风险列入旺季值守方案。


读者评论
文章把 BI 改造从看板功能拉回到业务闭环,尤其强调告警后的责任人、时限和关闭条件,这些确实容易在项目中被忽略。
按决策窗口倒推数据延迟,比单纯追求秒级刷新更实际。不同场景的时效要求应结合处置时间和数据源能力评估。
指标口径说明很有必要。销售、仓储和财务数据可能各自正确,但统计范围不同,旺季时不说明口径容易引发误判。
告警发出不等于问题解决。明确接收人、升级路径和处置记录,才能减少重复排查,也便于之后复盘误报和漏报。
技术、流程和业务分层验收的思路比较清晰。文中的数值注明是情景模拟,实际落地仍需要用企业自身日志和演练结果校准。
