erp数据录入使用技巧:批量导入对应的日常管理方法
目录

erp数据录入使用技巧:批量导入对应的日常管理方法 | 九数云-E数通

eshutong 发表于2026年9月29日

ERP 批量导入最容易出问题的地方,往往不是“文件传不上去”,而是数据成功进入系统后,没人发现商品单位错了、编码重复了,或库存数量被放大了。我的判断是:批量导入不是一次性的表格操作,而是一项需要明确数据口径、验证结果、分配责任并留下记录的日常管理流程。导入速度只有在数据可核对、问题可追溯、错误可修复时,才真正转化为效率。

一、先讲核心结论:批量导入要管的是数据生命周期

1. 导入按钮只解决“写入”,不负责“正确”

ERP 的导入功能通常能帮助用户把外部文件中的记录写入系统,但它不一定知道业务上的“对”是什么。例如,系统可以接受一条商品记录,却未必能判断“箱”和“件”是不是被混用了;可以接受一个客户名称,却未必知道它与系统中已有的客户是不是同一家。

所以,我不会把“导入成功”当作流程终点。完整流程至少要包括数据准备、字段映射、试导验证、正式导入、结果核对、异常处理和记录留档。少掉其中任何一步,都可能把一次输入错误变成后续采购、销售、库存或财务环节里的连锁问题。

真正需要管理的不是导入动作,而是数据从来源、整理、审批、写入到持续维护的整个生命周期。

2. 先分清基础资料、期初数据和业务单据

不同类型的数据,风险和处理方式并不相同。商品、客户、供应商、仓库、部门等通常属于基础资料;库存余额、应收应付余额等可能属于期初数据;采购单、销售单、出入库单则属于业务单据。把它们一律当作“表格导进去”处理,很容易忽略各自的依赖关系和审核要求。

  • 基础资料:先统一编码、名称、分类、单位和状态,再考虑批量创建或更新。
  • 期初数据:必须明确截止时点、账套、仓库、币种和余额口径,并与财务或业务确认。
  • 业务单据:除了字段格式,还要检查单据日期、关联对象、审批状态和上下游单据关系。

同一项数据在不同 ERP 中可能有不同规则。例如,有的系统允许商品编码导入后修改,有的系统会将编码作为关键标识;有的系统支持更新已有记录,有的系统只允许新增。具体行为必须以当前系统版本的模板、说明和实际测试结果为准。

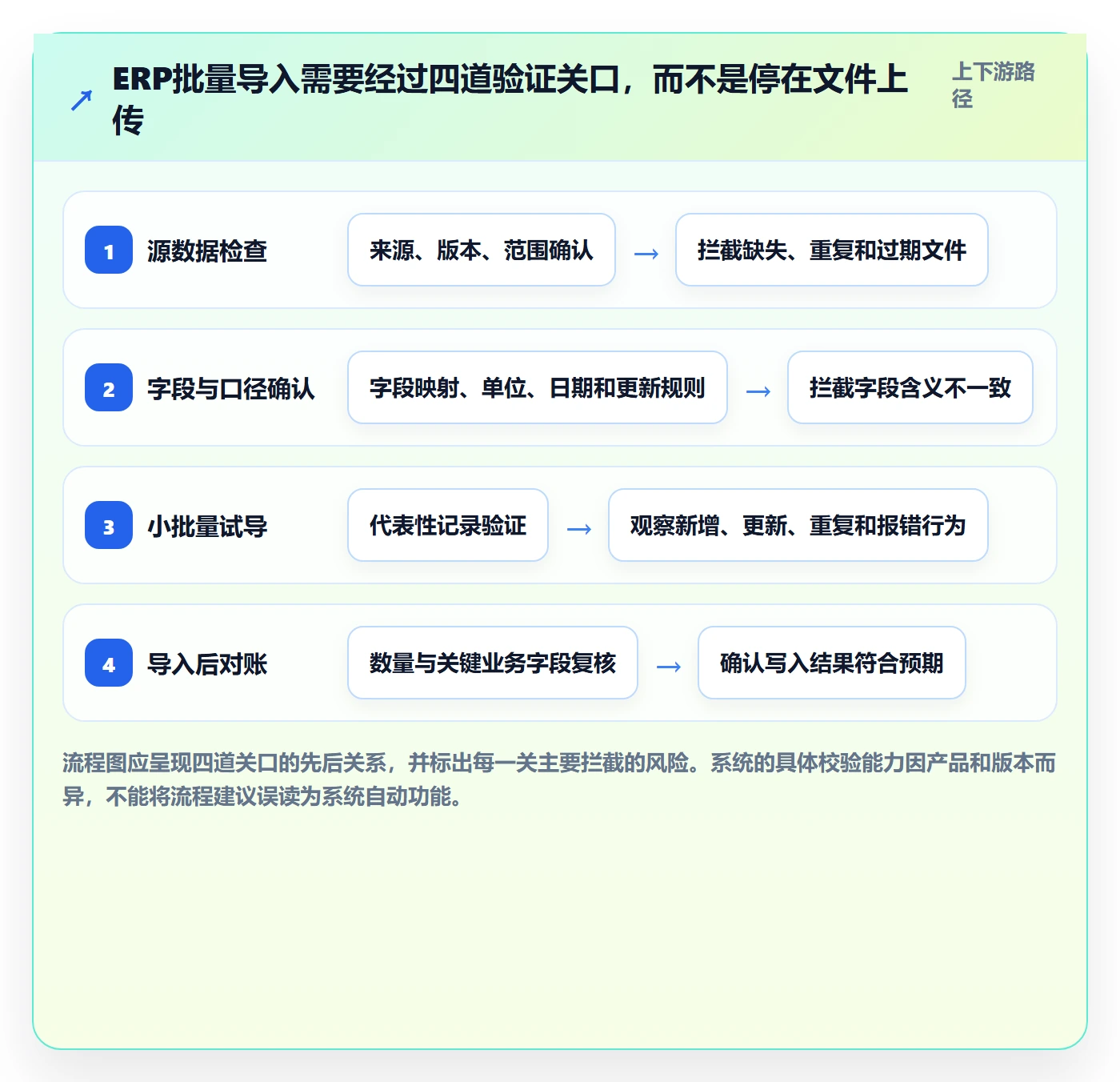

3. 以四道关口替代“上传后看提示”

我建议把日常批量导入设计成四道关口:源数据检查、字段与口径确认、小批量试导、导入后对账。它们不是额外增加形式,而是把错误拦截在影响业务之前。尤其是第一次导入、模板变更、跨系统迁移和期初数据导入,不能只依赖系统的“成功”提示。

  1. 源数据检查:确认数据来源、负责人、版本和处理范围。
  2. 字段与口径确认:确认必填项、编码规则、单位、日期及更新方式。
  3. 小批量试导:选取有代表性的数据,测试新增、更新、异常和重复情形。
  4. 导入后对账:核对数量、关键字段、金额或余额,并留存差异处理记录。

四道关口的价值在于让错误有机会被发现,而不是期待操作人员一次就不出错。数据量越大、跨部门越多、导入后越难撤销,验证就越不能省。

erp数据录入使用技巧:批量导入对应的日常管理方法

二、为什么日常导入会出错:表格看起来对,不代表业务口径对

1. 一张“干净表格”可能仍然包含错误

表格没有空白、格式整齐、列名清楚,只能说明它在视觉上比较规整,不代表业务含义已经一致。商品表里可能同时出现“个、件、只”;客户表里可能出现公司全称、简称和门店名;库存表里可能混有不同仓库、批次或截止日期的数量。

我判断一份数据能否导入,通常先问三个问题:这些记录从哪里来?每一列的口径由谁确认?导入后谁会使用这些字段做业务判断?如果其中任何一个问题没有明确答案,先解决数据定义,再操作导入,往往比失败后返工更省事。

2. 高频错误往往来自流程断点,而不只是操作失误

将错误简单归咎于“员工不仔细”,通常无法减少下一次错误。更值得检查的是流程是否留下了容易误操作的空间:模板是否有旧版本混用?业务部门是否有各自的编码表?管理员是否知道哪些字段允许更新?导入后是否有人负责抽查?这些问题会反复制造同类错误。

表面现象更可能的流程原因优先检查的环节
同一商品出现多个编码编码规则未统一,或新增前没有查重编码生成规则、重复检查责任、历史资料清理
数量导入后明显偏大或偏小基本单位与包装单位混用,换算关系未明确计量单位、换算规则、源表数量口径
同一客户重复建档简称、全称、门店名称被当作不同客户客户主数据标准、识别字段、合并审批规则
导入后部分记录被覆盖系统匹配更新的关键字段与操作者预期不同新增或更新逻辑、唯一键、测试环境验证
错误数据发现时已影响单据导入后没有复核,或复核时点太晚核对时限、责任人、异常冻结和修复流程

3. 数据依赖顺序决定导入顺序

很多导入返工并不是字段写错,而是先后顺序不对。例如,业务单据引用商品、供应商、仓库或部门等基础资料;关联对象尚未建立,单据就可能无法匹配。即使系统允许先导入,也可能留下空关联或需要后续手工补录。

多数企业可以先梳理“谁依赖谁”,再确定批次顺序。常见顺序是先建立组织、仓库和基础资料,再确认期初余额,最后处理有上下游关联的业务单据。但这只是通用思路,不是所有系统和业务都适用的固定顺序,实际需要结合系统要求和上线方案确认。

4. 失败记录不能靠“整批重来”解决

如果一批数据有部分成功、部分失败,直接把原文件再次提交可能导致重复创建,也可能在某些系统中覆盖已有字段。重新导入前,应先确认系统的失败处理方式:失败记录是否回滚?成功记录是否保留?重复提交是否会被识别?更新依据是什么?这些答案必须通过产品说明或小批量测试确认。

遇到失败时,先识别已写入范围,再修正失败记录;不要把重试当成默认的补救动作。

二、为什么日常导入会出错:表格看起来对,不代表业务口径对

三、常见误区:看起来省时间,实际可能把返工推到后面

1. 误区一:模板列名差不多,就能直接套用

列名相似不等于字段含义相同。“规格”“型号”“单位”“分类”等字段在不同企业内部,可能有各自的定义;同一列也可能在不同模块里代表不同内容。尤其是自行复制旧模板、从其他系统导出的表格,容易出现列名看似对应、实际口径不同的情况。

更稳妥的做法是使用当前 ERP 模块提供的模板,逐列确认系统字段与源字段的关系。若需要自行制作中间表,应把源字段、目标字段、转换规则和责任人记录下来,而不是只留下最终 Excel 文件。

2. 误区二:先全部导进去,发现错了再改

这套做法只有在数据规模小、影响范围窄、修改成本低,并且系统支持安全回退时,才可能勉强成立。对于商品主数据、期初库存、客户资料等关键数据,一次性导入会放大错误影响范围:错误记录可能被业务单据引用,后续修正就不再是改单个表格那么简单。

批量越大,越应先选取覆盖典型情况的样本试导。样本不能只挑“最简单的三条”,还应包含边界场景,例如空值、特殊字符、长名称、不同单位、历史编码、重复候选记录和需要更新的记录。

3. 误区三:系统提示成功,就说明数据正确

“成功”通常只说明系统完成了某种程度的接收或处理,不一定代表业务人员希望的结果已经实现。系统可能允许一条记录写入,但不会替企业判断客户是否重复、仓库是否选对、单位换算是否符合实际。系统校验和业务核对,解决的是不同层次的问题。

  • 系统校验:检查格式、必填项、字段类型或规则限制,具体取决于产品。
  • 业务核对:检查数据含义、关联对象和业务结果是否符合企业约定。
  • 管理留痕:记录谁提交、谁复核、何时导入、问题如何处理。

三者不能互相替代。系统没有报错,不代表业务结果正确;业务抽查没有发现问题,也不代表过程可追溯;保留了日志,也不代表有人实际完成了核对。

4. 误区四:把重复记录都当成坏数据

重复可能是错误,也可能是业务上有意区分的对象。比如同一客户在不同门店、不同结算主体或不同业务组织下,可能需要独立档案;但若仅因名称稍有差异而重复建档,则会影响客户统计和对账。

因此,不能只用名称是否一致作为唯一判断条件。需要结合业务识别字段,例如统一社会信用代码、客户编码、税号、主体关系或企业内部确认的唯一标识。哪些字段可用于匹配,应由业务负责人和数据管理员共同确认。

5. 误区五:日常新增与集中导入可以共用一套随意规则

集中导入通常涉及较大数据量和多条记录,适合执行批次审批、模板版本控制和导入后复核。日常单条新增则更依赖岗位权限、必填约束和即时查重。两种场景如果没有区分,可能造成集中导入绕过审核,或日常新增手续过重。

我更倾向于把流程设计成“同一数据标准,不同操作控制”:字段定义和命名规则保持一致,但根据导入量、数据敏感度和风险等级设置不同的审批、抽查与留痕要求。

三、常见误区:看起来省时间,实际可能把返工推到后面

四、专业判断逻辑:先看风险,再定批次、校验和责任

1. 用影响范围和可逆性判断导入风险

并不是每次导入都要走复杂审批。增加几条尚未被业务引用的普通资料,与批量修改已被采购、销售和库存流程使用的主数据,风险明显不同。判断时,我会重点看两个维度:错误影响范围有多大,以及发现后是否容易恢复。

导入情形影响范围可逆性建议控制强度
少量新增、非关键基础资料局部较容易修正模板检查、必要字段核对、抽样复核
批量新增商品或客户主数据可能影响多个部门中等,使用后修正成本上升编码查重、样本试导、业务复核、批次留档
更新已被业务使用的基础资料跨单据或跨部门较低,可能影响历史和后续流程变更审批、字段范围确认、更新前后对比、回退方案
期初库存、余额或历史业务数据高,可能影响账实或报表较低,需结合账务时点处理多方确认、完整对账、权限控制、正式留档

这张表的重点不是给每家企业划定统一等级,而是提醒管理者:数据量不是唯一风险。少量关键字段被改错,也可能比大量非关键资料新增更危险。

2. 按风险设置批次大小,不要照搬固定条数

有些企业会问“一次导入多少条最合适”。我不建议脱离系统限制和业务风险给出固定答案。合理批次大小取决于单条记录的复杂度、失败处理方式、系统性能、是否需要审批、复核能力,以及错误发生后能否定位到具体记录。

首次导入或规则刚调整时,可以用较小批次先验证;规则稳定、系统行为明确后,再逐步放大批次。关键不是每次都导很少,而是确保出现异常时,能够快速知道哪一批、哪些记录、哪种规则出了问题。

3. 用“控制总量+关键字段+异常样本”做导入后核对

全部逐条人工核对可能成本过高,只看一条样本又不足以发现问题。我建议组合三种检查:先核对源表与系统记录数量,再核对对业务影响最大的字段,最后对异常风险较高的记录做定向检查。

  • 总量核对:比较源文件有效记录数、成功数、失败数和系统实际新增或更新数。
  • 关键字段核对:检查编码、单位、分类、仓库、日期、数量或金额等字段。
  • 异常样本核对:优先查看空值边界、重复候选、特殊字符、更新记录和失败重试记录。

若系统无法直接导出导入结果,可通过报表、查询页面或其他经批准的核对方式完成验证。核对工具与字段口径也要记录,避免不同人员使用不同口径得出相互矛盾的结果。

4. 让操作、确认和复核形成基本分工

小型企业可能没有专职数据管理员,但至少要明确谁准备文件、谁确认业务口径、谁执行导入、谁核对关键结果。一个人兼任多个角色并非一定不可行,但如果同一个人既自行整理数据、又自行审批、再自行确认无误,错误就缺少独立发现的机会。

岗位分工应与企业规模匹配。人员少时,可采用“导入人自检+业务负责人抽查+关键批次管理者确认”;业务量大时,则可把主数据维护、系统操作和业务复核分开。重点不在职位名称,而在责任是否清楚、复核是否真实发生。

erp数据录入使用技巧:批量导入对应的日常管理方法

五、从准备到核对:一套可以执行的批量导入流程

1. 第一步:确定导入目标与数据责任人

开始整理文件前,先写清楚这批数据要解决什么业务问题。是首次建立商品档案、更新价格信息、导入期初库存,还是补齐客户资料?目标不清楚时,操作人员容易把“当前手头有的列”全部塞进模板,增加不必要字段和误更新风险。

同时指定数据来源负责人和业务确认人。数据来源负责人说明文件从哪里产生、覆盖哪些记录;业务确认人确认编码、分类、单位等字段的业务含义。若这批数据会影响财务、库存或订单,相关负责人也应在正式导入前参与确认。

2. 第二步:下载当前模板并建立文件版本

优先从正在使用的系统模块中获取模板,并记下下载日期、模块名称和系统版本信息。不要默认去年保存的模板仍然可用,也不要把旧文件直接转发给多个部门长期使用。若系统提供模板版本或更新说明,应按当前规则操作。

文件管理上,建议保留三种版本:原始来源文件、已清洗待导入文件、系统返回或导出后的结果文件。文件名可包含业务对象、日期、批次号和版本,例如“商品资料_20260928_批次02_待导入”。命名规则不必复杂,但要让接手者能辨认文件状态。

3. 第三步:清理源数据,先处理口径再处理格式

很多人会先批量替换格式、删除空行,再开始检查内容。我建议先确认口径,再做机械清理。否则,格式处理得很漂亮,仍可能把不该合并的记录合并,或把有业务意义的差异误删。

  1. 检查重复编码、重复名称和可能的同一主体异名记录。
  2. 确认必填项、字段长度和允许值范围,具体以系统规则为准。
  3. 统一日期格式、数值格式、大小写、前后空格和特殊字符处理方式。
  4. 确认单位、币种、仓库、分类等枚举值与系统现有资料一致。
  5. 标记不确定记录,不要为了让表格“看起来完整”而自行猜填。

编码、日期、金额等字段尤其要注意表格软件的自动转换。有些看似数字的编码可能包含前导零;日期可能因区域设置被解释成不同格式;长编号也可能被显示为科学计数。保存后应重新检查关键列,而不是只看编辑时的原始表格。

4. 第四步:建立字段映射,不凭列名猜含义

字段映射表可以只有几列,但应能回答“源数据的哪一列进入系统哪个字段,转换规则是什么,谁确认”。例如,源表的“商品名称”对应系统的“名称”,源表的“包装单位”是否对应系统的基本单位,则不能只凭名称相似就认定。

源字段目标字段需要确认的规则确认责任
物料编号商品编码是否唯一、是否保留前导零、是否允许后续变更主数据负责人
计量单位基本单位或辅助单位是否需要换算,数量表示的是基本单位还是包装单位业务负责人
客户名称客户名称或结算主体简称与全称如何处理,是否按主体或门店区分销售或财务负责人
初始数量期初数量截止日期、仓库、批次和库存状态口径库存及财务负责人

映射表最大的作用不是留下漂亮文档,而是在下一次更新时减少“只有原操作员知道这列怎么来的”这种单点依赖。

5. 第五步:试导代表性样本,并确认系统实际行为

试导样本要覆盖不同类型,而不是随机挑几行就结束。至少考虑一条标准记录、一条边界记录、一条可能重复的记录、一条需要更新的记录,以及一条曾经失败或格式特殊的记录。不同系统对重复和更新的处理可能不同,因此要观察结果,而不只看界面提示。

如果可以在测试环境操作,应先用测试环境验证;如果没有测试环境,则通过小范围、低风险批次确认,并取得必要业务授权。试导完成后,应检查系统记录的字段值、关联对象和实际业务页面显示,确认“导入后看到的值”确实符合预期。

6. 第六步:正式导入时保留批次边界

正式导入时,为每次操作记录批次号、文件版本、导入时间、操作人、审批人或确认人、数据范围和结果状态。若系统本身有导入日志,保留对应记录;若没有,可用受控台账补充。批次边界越清楚,出问题时越容易定位影响范围。

对于批量更新,尤其要在导入前明确“会改变哪些字段”。有的模板可能包含空值字段,有的系统可能把空值解释为清空,有的则可能忽略空值。不能假设所有系统都采用相同规则。应先在小批量样本中验证,再提交正式更新。

7. 第七步:导入后完成核对与异常闭环

导入结束后,将成功数量、失败数量、跳过数量与原始有效记录数对照。若系统显示的统计口径不清楚,应进一步核实:成功是否包含更新记录?失败是否包含重复跳过?是否有记录写入但关联字段未匹配?对账不能只比较一个“成功数”。

异常记录应形成闭环:记录问题类型、受影响数据、处理责任人、修复方式和完成时间。对有业务影响的异常,在问题处理完成前,应按企业规则暂停相关记录被继续使用,或采取其他风险控制措施。

erp数据录入使用技巧:批量导入对应的日常管理方法

六、日常管理方法:把一次导入沉淀成长期规则

1. 建立数据字典,让常用字段有统一解释

数据字典不必一开始就做成大型制度文件。可以从最常用、最容易出错的字段开始,记录字段定义、允许值、责任部门、更新规则和常见示例。商品单位、客户分类、仓库编码、部门名称和币种,通常比“备注”一类自由字段更值得优先规范。

例如,“客户名称”究竟是开票主体、签约主体,还是门店显示名称?如果不同部门对字段含义的理解不一样,单靠模板无法解决问题。数据字典的价值,是让新增、更新、查询和报表统计使用同一套口径。

2. 把新增、变更、停用分成不同操作

数据维护往往不止是新增。基础资料可能需要变更、合并、停用或纠错。若企业只规定“谁能导入”,却没有规定“什么情况下可以变更”和“如何停用”,历史记录可能被随意覆盖,影响后续追溯。

  • 新增:先查重,确认唯一标识和必填字段,再按权限创建。
  • 变更:注明变更原因、影响字段和生效时间,必要时经过业务确认。
  • 合并:先确认两个记录是否确属同一主体,再评估历史单据、报表和关联关系。
  • 停用:优先确认是否仍被未完成业务引用,不要用删除代替停用管理。

是否支持停用、合并、恢复或字段留痕,取决于 ERP 的具体能力。流程设计应围绕系统实际功能,不要在制度中假设系统一定能自动完成某项操作。

3. 明确导入职责与复核时限

如果没人知道谁负责,异常就会在“业务部门以为管理员会处理、管理员以为业务部门已确认”之间悬置。建议将角色写入日常流程:数据提出人说明需求,业务负责人确认口径,系统操作人执行导入,复核人检查关键结果,数据管理员维护规则和记录。

复核时限应与业务风险和使用节奏匹配。普通基础资料可以规定在业务使用前完成核对;涉及期初余额或关键更新时,应在相关业务正式开展前完成对账。不要设定脱离实际的统一时限,而应确保高风险数据不会在未核对的情况下流入下游流程。

4. 用问题分类代替“导入失败”一个标签

每次导入都只记录“失败”或“成功”,无法支持流程改善。建议至少区分模板版本错误、必填缺失、编码重复、日期或数值格式问题、字段映射问题、权限不足、关联对象缺失、业务口径不明和系统限制等类别。

问题分类的目的不是增加填表工作,而是识别重复发生的根因。如果大多数问题来自单位口径,就应更新单位规则或模板说明;如果主要是旧模板被反复使用,就应改进模板分发和版本管理。解决根因比反复提醒“操作时仔细一点”有效。

5. 用少量指标判断流程是否在变好

管理者不必追求复杂的数据看板,可以先记录几项可复核指标。计算口径必须固定,不能不同月份随意改变定义。以下指标适合做内部趋势观察,不应在没有记录的情况下对外宣称效率提升比例。

指标建议计算口径能够回答的问题
一次导入通过率首次提交后无需修正的记录数 ÷ 本批有效记录数模板准备与字段校验是否稳定
异常记录率发现异常的记录数 ÷ 本批有效记录数哪些数据问题仍频繁出现
平均异常处理时长异常关闭时间减去异常登记时间,再按异常数计算平均值问题是否被及时分派和解决
重复资料占比经确认属于重复的主数据条数 ÷ 本期新增主数据条数新增前查重和主数据规则是否有效
核对完成及时率在规定时限内完成核对的批次数 ÷ 应核对批次数导入后复核是否成为稳定动作

这些指标要结合业务量解释。某月异常率上升,可能是流程变差,也可能是本月导入了历史资料、边界数据更多。单看一个百分比容易误判,最好同时保留批次类型、记录规模和异常类别。

erp数据录入使用技巧:批量导入对应的日常管理方法

6. 让规则随着业务变化更新,而不是只在上线时培训一次

产品分类、仓库设置、组织架构和客户规则都可能变化。导入制度如果只在 ERP 上线时讲过一次,之后模板和规则变了,员工仍按旧习惯操作,错误就会再次出现。建议在模板变化、字段新增、权限调整和大批次导入前安排简短的变更说明。

培训不必只讲按钮在哪里,更应解释哪些字段不可随意修改、遇到重复记录怎样处理、失败后先查什么、哪些批次必须复核。能够解释“为什么”的培训,通常比只展示操作截图更容易迁移到新场景。

七、案例拆解:一批商品资料,如何避免把小问题变成库存问题

1. 先说明案例边界:以下是情景模拟,不是某家企业的实测数据

为了把方法落到具体操作,我用一家有多个仓库、准备整理商品主数据的企业作情景模拟。假设团队拿到一份包含1200行的商品表,来源包括旧系统导出、部门自建表和近期新增清单。这个设定用于演示判断过程,不代表行业平均水平,也不是任何特定企业的真实案例。

这份表的风险不只是“行数多”。不同来源可能使用不同编码;包装单位和基本单位可能混在一起;旧商品可能已经在单据中被引用;名称相似的商品也未必是同一规格。如果直接导入,后续库存、采购和销售都会受到影响。

2. 第一次检查:先把数据分成可直接处理和待确认

模拟团队先按编码、名称、单位、分类、停用状态和来源部门建立检查表。初步发现部分记录存在空字段、疑似重复编码、单位不一致和分类缺失。这里不应为了追求“1200行全部一次导入”而自行补值;无法判断的记录应标记为待业务确认。

接下来,团队把记录分为三组:可以按既有规则直接整理的记录、需要业务负责人确认口径的记录、暂不允许导入的记录。这个分组让管理员避免在同一个批次里混入确定数据和猜测数据,也使复核重点更明确。

3. 第二次检查:先用样本验证系统的重复与更新逻辑

在正式导入之前,团队选择典型记录测试:一条新商品、一条旧编码商品、一条疑似重复商品、一条单位需要确认的商品,以及一条含特殊字符的商品。测试的目的不是证明系统“能导入”,而是弄清楚系统如何识别重复、哪些字段会更新、错误提示在哪里出现。

如果测试结果发现系统按商品编码匹配更新,团队就要确认编码是否稳定、是否存在多条记录共用编码;如果空字段会清空已有字段,则必须限制空值更新。若某个行为不能在产品说明中确定,就应继续小批量验证,而不是根据经验猜测。

4. 第三次检查:核对系统结果,不把成功数当作唯一证据

正式导入后,团队记录提交批次、源文件版本、操作人和结果数量,再对比系统实际记录。核对时优先检查编码、名称、基本单位、规格、商品分类和状态,并抽查那些曾经被标记为边界情况的记录。若商品还涉及仓库或批次管理,也要确认资料是否与相应业务设置兼容。

对于异常,团队记录是源数据问题、映射问题、系统限制还是业务口径未定,并指定处理人。若问题影响已被业务引用的记录,修复时要先判断相关单据和库存是否已经产生,不能简单覆盖后假设所有下游内容都会自动一致。

5. 情景数据观察:问题越早拦截,后续处置通常越简单

下表里的数量是为了展示批次管理思路而设定的情景模拟,不是实测的成功率。重点在于观察检查点:源文件问题、口径待确认、试导异常和正式核对异常应分别记录,不能都塞进一个“失败”数字。

处理阶段模拟记录数阶段观察
收到的源文件1200条包含来自不同部门与历史系统的记录
初步筛出待确认记录78条主要涉及单位、重复候选和分类口径,不应先行猜填
完成映射与清理后进入试导1122条已具备明确字段对应关系,但仍需验证系统处理逻辑
试导后修正并进入正式导入1110条部分记录因编码冲突或资料不完整继续暂缓
正式导入后完成核对按系统结果与业务确认记录不能仅以提交页面显示成功作为最终验收

这组情景数据体现的不是“筛掉越多越安全”,而是把不确定记录留在流程外,直到有人确认其业务含义。若企业的目标只是追求导入条数,操作人员就可能把不确定值填成看似合理的内容,后续发现时反而更难追溯。

erp数据录入使用技巧:批量导入对应的日常管理方法

6. 案例的关键不是多一道审批,而是把不确定性显性化

有些团队担心流程增加会拖慢上线。实际上,审批和核对不应不分轻重地施加到所有记录上。对于规则明确、影响较小的数据,可以快速处理;对于会影响库存单位、商品编码、账户余额或大量下游单据的变更,增加确认和复核通常是合理成本。

这类案例中最值得复制的做法,是明确标记“可导入”“待确认”“暂缓”三种状态,并且让每条待确认记录都有负责方和处理结论。这样,团队既不会被少量疑难数据拖住全部进度,也不会把未确认数据悄悄混入正式批次。

八、按企业情况选择行动方案:不需要人人采用同一套复杂流程

1. 小团队、每次只导入少量基础资料

如果每次只有少量记录,数据影响范围有限,而且系统支持方便修正,可以采用轻量流程:使用当前模板、核对必填字段、导入前查重、由操作人完成自检,并由业务负责人抽查关键字段。重点是把数据规则和异常处理方式写清楚,而不是建立复杂的多级审批。

但“小团队”不等于可以省略留档。至少要能找到原始文件、导入文件、导入日期和负责人。员工离职或后续发生差异时,这些记录可能决定问题能否快速定位。

2. 多部门共同维护商品、客户或供应商资料

当多个部门会创建或更新同一类资料时,优先解决主数据规则,而不是先追求自动化。建议指定数据标准负责人,统一编码、名称、分类和状态口径;新增前查重;修改关键字段时说明原因;定期检查重复和停用资料。

若各部门必须保留不同视角,可以通过明确的业务字段或关联关系表达差异,不要让同一字段同时承担多个含义。比如“客户显示名称”和“结算主体”若业务上不同,就应由系统支持的字段或业务规则区分,而不是依赖每个人在备注里自行解释。

3. 正在做系统切换或历史数据迁移

历史迁移与日常导入不是同一种任务。迁移通常涉及旧数据清理、字段转换、主数据匹配、历史记录保留和分阶段验收。对这类项目,我建议先确定迁移范围、截止时点和业务验收口径,再安排测试迁移、差异分析和正式迁移。不能把一次全量上传当成迁移计划。

迁移过程中应保留源系统标识、转换规则和映射关系,方便追查某条新系统记录来自哪里。涉及历史单据、余额或库存时,还需要相关业务与财务人员确认对账方式。具体是否迁移全部历史数据,应结合查询需求、法规和系统能力决定,不应默认“越多越完整”。

4. 每天发生大量新增或更新,人工处理已形成瓶颈

当导入频率和数据量长期较高,可以评估接口、自动化校验、审批流或批次任务。但在引入自动化前,先确认数据标准稳定、错误类型可分类、失败可定位、重复提交有防护机制。规则不清晰时自动化只会更快地复制混乱。

如果企业使用接口或脚本进行批量写入,还要和技术团队确认鉴权、字段校验、重试规则、日志、幂等处理和异常告警等设计。技术实现应由了解系统接口与安全要求的人员负责,业务部门则负责确认数据语义和结果口径。不要把未经验证的脚本直接当作 ERP 的通用操作方法。

5. 数据涉及财务、库存或关键业务更新

这类场景应优先考虑准确性和可追溯性,而不是单纯压缩操作时间。正式导入前确认截止时点、数量或金额口径、关联仓库和审批责任;导入后做总量与关键项目对账;发生差异时记录处理结论。具体权限和审批步骤应符合企业内部控制要求。

如果业务允许分阶段上线,可以将高风险对象单独作为批次处理,避免与普通基础资料混在一起。这样即使出现异常,影响范围和责任记录也更容易界定。

6. 资源有限时,优先投入到能减少返工的环节

预算和人力有限时,我会优先改进三件事:统一最常出错字段的定义、确保使用当前模板、给每批关键数据安排明确核对人。与其先采购复杂工具,不如先把重复发生的错误记录下来,确认它究竟来自字段含义、数据来源、权限还是操作步骤。

如果同类异常持续发生,再决定是补充模板校验、调整岗位职责、改进系统配置,还是引入接口自动化。解决方案要对应根因,不能因为“看起来技术化”就默认更有效。

八、按企业情况选择行动方案:不需要人人采用同一套复杂流程

九、不同方法的取舍:速度、控制和维护成本如何平衡

1. 手工逐条录入与批量导入之间的取舍

手工逐条录入适合少量、差异大、需要边确认边处理的资料;批量导入适合字段规则稳定、结构相对一致、数量较多的数据。批量导入减少重复输入,但准备模板、校验和异常处理也需要成本。记录数量不是唯一判断条件,数据复杂度和错误后果同样重要。

方式优势局限更适合的情形
手工逐条录入处理灵活,边录入边判断异常重复操作多,人员间口径容易不一致少量、差异明显、需要逐条确认的数据
模板批量导入适合结构化批次,便于统一字段和留档模板或口径错误会一次影响多条记录数据结构稳定且规则已确认的资料
接口或自动化写入适合重复、高频、规则稳定的同步任务建设与维护需要技术资源,错误可能快速扩散数据标准稳定、异常机制和日志完善的场景

2. 全量导入与增量更新之间的取舍

全量导入可以简化某些数据准备方式,但可能触及已有记录;增量更新能缩小变更范围,却要求企业准确识别新增、修改和停用记录。若系统无法可靠区分新增和更新,或匹配键不稳定,全量覆盖可能带来较高风险。

采用增量更新时,要明确每条记录的唯一识别方式,并确认未出现在本批文件里的记录是否代表“不变”“停用”还是“本次未处理”。不能将“文件里没有”自动理解为“系统里应删除”。

3. 立即纠错与先冻结再核查之间的取舍

轻微格式问题且影响局部时,可以按既定规则快速纠正;如果问题涉及库存数量、交易对象、余额或已经被业务引用的主数据,就应先判断影响范围,再决定是否暂停使用、回滚或补充修正记录。未经确认直接覆盖,可能掩盖原始问题,甚至破坏追溯链。

涉及财务或库存的修复方案,应由业务负责人依照企业规定确认。文章中的通用建议不能替代企业内部审批,也不能替代具体系统的版本说明和专业操作指导。

4. 自动化程度与人工判断之间的取舍

格式检查、必填校验、固定编码规则和重复候选提示,通常适合通过系统配置或自动化减少人工重复劳动。客户合并、特殊单位解释、历史资料取舍和业务例外判断,则往往需要业务人员确认。

判断一个环节是否适合自动化,可以问:规则是否稳定?异常是否能被识别?错误是否容易回退?自动化结果能否留下日志?如果规则频繁变化、例外很多或出错代价很高,就应先统一口径和异常处理,再逐步自动化。

5. 集中审批与分级授权之间的取舍

所有数据都由同一个人审批,会让流程形成瓶颈;所有人员都能自由导入,则可能缺少必要控制。比较实用的办法是按风险分级:普通新增按岗位授权并抽查;关键字段变更、期初数据和跨部门批次增加确认;涉及重大影响的操作执行更严格的审批和对账。

分级授权的前提是责任明确、权限范围清楚、异常有记录。企业还需要定期检查权限是否仍与岗位匹配,避免临时授权长期保留。

erp数据录入使用技巧:批量导入对应的日常管理方法

十、导入前后检查清单与下一步行动

1. 导入前:确认这批数据是否已经具备提交条件

  • 是否说清楚本次导入目标、数据范围和截止时点?
  • 是否使用当前系统模块提供的模板或经确认的版本?
  • 是否明确每个关键字段的含义、来源和维护责任?
  • 是否检查必填项、重复候选、日期、数值、单位和特殊字符?
  • 是否明确新增、更新、跳过和停用的处理方式?
  • 是否确认文件中不确定的记录由谁判断,而不是由操作人员猜填?
  • 是否按风险选择试导范围、审批人和复核方式?

2. 导入中:确保操作过程可定位、可解释

  • 是否记录操作人、时间、文件版本和批次范围?
  • 是否确认系统处理重复记录、空值和更新字段的实际逻辑?
  • 失败时是否先查明已成功写入的记录,再决定如何重试?
  • 是否避免把不同风险等级或不同业务口径的数据混在同一批次?

3. 导入后:证明结果符合业务预期

  • 源文件有效行数、系统成功数、失败数和跳过数是否能对应?
  • 编码、单位、仓库、日期、数量或金额等关键字段是否完成核对?
  • 异常记录是否有责任人、处理结论和关闭时间?
  • 原始文件、清洗文件、结果文件和必要的导入记录是否留存?
  • 本次出现的问题是否需要更新数据字典、模板说明或操作规则?

4. 下一步先做一件小事:抽查最近一次真实批次

如果企业目前没有完整的导入管理制度,不必先写一份很长的规范。我建议从最近一次批量导入开始,找出原始文件、最终模板、系统结果和异常记录,回答四个问题:数据从哪里来、字段口径由谁确认、导入结果谁核对、出了问题怎样定位。

若这四个问题都能说清,说明流程已经有了基本骨架;若有一个说不清,就从那个断点开始补规则。先解决真实流程里反复发生的问题,再决定是否需要增加审批、工具或自动化,通常比一次性设计一套复杂流程更容易落地。

我的最终判断是:批量导入的成熟度,不看一次能上传多少行,而看每一行数据是否有清楚的来源、规则、责任和结果记录。先用一个低风险批次跑通“准备,试导,核对,留档”,再把验证过的做法推广到高风险数据;这比追求一次导入成功,更能让 ERP 数据长期可信、可用、可追溯。

常见问题解答(FAQ)

1. ERP批量导入数据,怎样操作更稳妥?

我第一次整理商品资料时,以为把表格上传成功就算完成,后来才发现名称、单位和编码都可能出现错位。我想知道,导入前后分别要检查什么,才能避免整批返工?

把批量导入看成“数据准备、试导、核对、留档”四步,比只记上传按钮更可靠。先确认导入对象和业务口径,再使用当前系统提供的模板;模板字段和导入入口会因产品、模块及版本不同而变化,不能照搬别的系统操作。整理源表时,重点检查必填项、编码重复、空白行、日期和数值格式,以及名称相同但单位或分类不同的记录。

建议保留原始文件,另存一份清洗版,并记录整理日期和负责人,避免后续无法判断数据从哪里来。正式导入前,可选取少量有代表性的记录试导,例如同时包含不同分类、单位和日期格式的数据。确认字段映射与系统结果一致后,再分批导入;导入完成后核对记录数量,并抽查编码、名称、单位等关键字段。

这个小批量测试是风险控制建议,不是所有系统规定的固定条数。

2. ERP批量导入失败或字段错位,应该按什么顺序排查?

我遇到过系统提示导入失败,却只告诉我部分数据有问题,逐行找错误特别耗时间。我不确定该先查文件格式、字段映射还是数据内容,也担心修好一处后又引出新的问题。

先不要反复提交整份文件。把系统反馈的失败行或错误字段单独保存,按“文件与模板、字段映射、单元格格式、业务规则”顺序排查;不同 ERP 的报错信息和校验逻辑不同,应以当前系统提示及官方说明为准。如果文件无法读取,先核对文件类型、模板版本、列名是否被改动,以及是否误删了系统要求的列。

若能读取但字段错位,检查列与系统字段的对应关系、隐藏列和合并单元格;日期、金额、数量等字段则要确认格式和小数位是否符合系统要求。若只有部分记录失败,先将失败行与成功行分开,修正后仅重试失败数据,并检查系统是否会把再次提交识别为新增或更新。

不要在未确认重复处理规则前整批重导,否则可能产生重复资料或覆盖已有内容。

3. ERP数据导入完成后,怎样核对才不只是看见“成功”提示?

我担心系统显示导入成功,并不代表每条资料都准确进入了正确字段。除了看成功条数,我还想知道应该抽查哪些内容,出现漏项或重复时怎么留下可追溯记录。

导入成功提示通常只能说明系统接受了某种处理结果,不能代替业务核对。第一步比较源文件有效记录数与系统新增、更新、失败的数量;如果系统没有提供这些统计,就在导入前先记录源数据行数,并用报表或查询结果核对。第二步按风险抽查关键字段:基础资料可查编码、名称、分类和单位;

涉及金额或数量的数据,还应核对小数位、期间和合计。不要只抽查表格前几行,可以覆盖不同分类、不同格式和边界值,例如空值、较长名称或特殊字符。发现异常时,记录导入批次、文件版本、异常记录、处理人和修正结果。若系统不支持批次追踪,可用统一文件命名和简单台账补足;

是否能回滚、覆盖或批量修正,要先确认产品能力,再选择处理方式。

4. 哪些 ERP 数据适合批量导入,哪些情况更适合逐条确认?

我手头既有几百条商品资料,也有少量需要审批的业务数据,不确定是不是所有内容都应该批量导入。我想找到一个判断标准,既能减少重复录入,也不把错误一次性放大。

批量导入更适合字段结构稳定、规则明确、记录量较多的数据,例如经审核的商品、客户、供应商或仓库基础资料。前提是编码规则、必填字段、分类口径和重复记录处理方式已经确定;具体对象仍要看系统模块是否支持导入。如果数据涉及审批、复杂关联、逐笔判断或尚未统一口径,先不要为了省录入时间而直接批量处理。

比如同名客户可能属于不同主体,商品名称相近也可能对应不同规格;这类记录应先由业务负责人确认身份和规则,再决定导入还是逐条录入。一个实用判断方法是先问三件事:字段规则是否稳定、错误是否容易发现并修正、导入后是否能追溯。三项都满足时可试导后批量处理;任一项不明确,就先抽样验证或人工复核。

效率应看“整理、导入、核对和返工”的总耗时,而不是只比较上传速度。

核心关键词

读者评论

陈
陈舒然

把“导入成功”和“数据正确”分开看很重要,尤其是单位、编码和库存数量,上传后仍需要按业务口径核对。

米
米可

文中区分基础资料、期初数据和业务单据比较实用,不同数据的依赖关系和审核要求确实不能用同一套流程处理。

向
向亦辰

失败记录不建议整批重传这一点值得注意。先确认哪些记录已写入,再处理失败项,能减少重复创建或意外覆盖。

杜
杜清越

四道验证关口适合作为日常检查清单,但具体校验能力要看系统版本,文中也说明了这一点,避免把管理建议误认为系统自动功能。

王
王书瑶

风险分级比固定规定每批导入多少条更合理。影响范围大、难以撤销的数据,应增加审批和复核,并明确谁负责留档。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
bi 平台选择标准:实时监控维度如何评估进阶玩法

bi 平台选择标准:实时监控维度如何评估进阶玩法

选 BI 平台时,供应商演示里最容易让人点头的,往往是“看板刷新很快”;真正让项目在上线后失去信任的,却可能是 […]
bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效 两份 BI 平台报价,一份首年费用 28 万元,另一份 41 […]
bi 平台管理模板:围绕指标建模开展进阶玩法

bi 平台管理模板:围绕指标建模开展进阶玩法

同一个“支付转化率”,经营周报显示 12.4%,活动复盘却是 15.1%,两边都能拿出计算过程,问题仍可能不是 […]
bi 平台建设路线:从移动查看到进阶玩法分几步

bi 平台建设路线:从移动查看到进阶玩法分几步

BI 平台建设路线:从移动查看到进阶玩法分几步 很多团队做 BI,第一步就把桌面报表压缩到手机上,结果页面能打 […]
bi 平台优化清单:自助分析与进阶玩法的关键动作

bi 平台优化清单:自助分析与进阶玩法的关键动作

BI 平台优化清单:自助分析与进阶玩法的关键动作 BI 平台上线半年,报表数量增加了,业务人员却仍然在群里问“ […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
