erp数据录入建设路线:从基础资料到日常管理分几步

ERP上线时,最容易被低估的工作,往往不是配置模块,而是把“同一个东西在不同表格里有不同名字”这类问题处理清楚。物料编码重复、采购单位和库存单位混用、客户名称没有统一、期初库存无法对账,表面上看是录入差错,实际暴露的是数据标准、业务责任和校验机制没有建立。ERP数据建设不能从“把Excel导进去”开始,而要走完范围确认、责任划分、标准制定、清洗导入、业务核对和日常维护等环节。

一、先给结论:ERP数据建设不是一次导入,而是一条管理路线

1. 把目标从“录完资料”改成“业务能稳定使用”

我判断一项ERP数据建设工作是否完成,不会只看导入记录数,也不会只看系统是否提示“导入成功”。更重要的是,采购人员能否选到正确的物料,仓库人员能否按一致单位收发存,财务能否追溯期初余额的来源,资料发生变化时是否有人知道该由谁申请、谁审核、谁修改。

换句话说,录入只是数据进入系统的动作,数据建设还要回答四个问题:哪些数据要进入系统,数据按什么规则表达,数据由谁确认,录入之后怎样发现并纠正问题。只完成第一个问题,系统里可能只是多了一批电子表格;四个问题都有答案,数据才可能成为日常业务的共同依据。

本文采用一条七步路线:划定数据范围、落实数据责任、制定字段和编码标准、清洗历史数据、试导入与批量导入、核对期初和业务流程、建立持续维护机制。每一步都需要明确输入、负责人、产出物和验收方式。

阶段核心工作主要产出完成判断
范围确认确定模块、数据对象和上线边界数据对象清单、暂缓清单业务负责人确认必须项与非必须项
责任划分确定数据来源、维护人和审核人责任矩阵、权威来源说明每类数据都能找到负责确认的人
标准制定统一编码、名称、单位和字段口径字段字典、编码规则、示例不同部门能按同一规则解释同一字段
清洗导入去重、补缺、纠错、试导入、批量导入清洗文件、映射表、导入日志导入结果可追溯,关键字段抽查通过
验收维护核对期初和业务链路,建立变更流程验收记录、维护流程、异常台账业务能持续使用,变化有记录、有审核

这条路线不是所有ERP项目都必须按完全相同的颗粒度执行。数据规模较小、业务流程简单的企业可以压缩文档和审批层级;多工厂、多组织、多计量单位或有严格财务要求的企业,则要加强映射、权限和对账。路线可以裁剪,但范围、标准、责任、验证和维护这五类工作不宜被省略。

erp数据录入建设路线:从基础资料到日常管理分几步

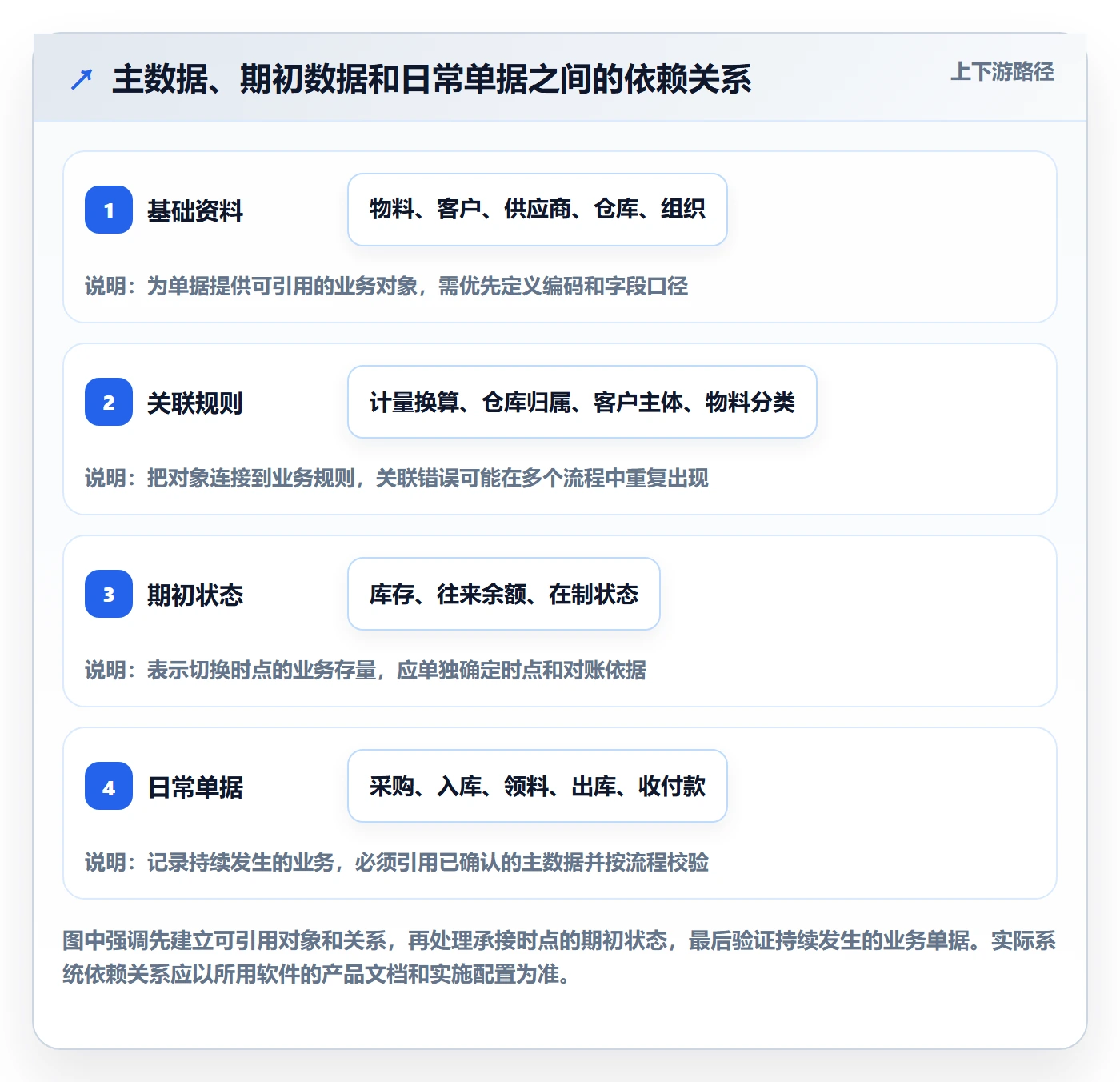

2. 先区分三类数据,避免把所有内容混成一张导入表

实际项目中,“ERP数据”经常被用来泛指所有要录入的内容,但不同数据的处理方式并不一样。第一类是基础资料,也常被称为主数据,例如物料、客户、供应商、仓库、部门、员工、计量单位等。它们回答“业务对象是什么”,通常会被多张单据重复引用。

第二类是期初数据,例如上线切换时的库存数量与金额、应收应付余额、在制品或其他需要承接的业务状态。期初数据并不是基础资料的附属表格,它需要明确截止时点、口径、来源和对账责任。第三类是日常业务数据,例如采购订单、入库单、销售出库单、生产领料单和收款单。它们记录业务发生过程,不适合与主数据混在同一批“基础资料导入”任务中管理。

我会先把三类数据分开,是因为它们的错误后果和验收方式不同。主数据关注唯一性、完整性和引用关系;期初数据关注时点与账实、账账核对;业务数据关注流程状态、单据关系和审批规则。将三者拆开,才能为每类数据设计合适的负责人和检查方法。

二、背景和真实场景:资料为什么会在上线前集中暴露问题

1. 日常表格能运转,不等于数据已具备系统化条件

很多企业在上ERP之前并非没有数据,而是数据分散在采购台账、仓库盘点表、财务明细、销售客户表和个人文件夹里。各部门都可能拥有一份“最完整”的清单,但更新节奏、字段含义和命名习惯并不相同。平时靠熟悉业务的人记忆、询问和手工比对,冲突往往被人工掩盖;系统上线后,所有人要通过同一套编码和字段协作,差异才变得显眼。

以常见的物料资料为例,仓库可能把物料叫“纸箱”,采购记录写“包装箱”,生产清单则写成“外箱(五层)”。这三条记录可能是同一个对象,也可能分别代表不同尺寸、材质或用途。如果只根据名称相似就自动合并,存在把不同物料并成一个的风险;如果全部保留,又可能造成重复采购、库存分散或报表统计失真。

因此,数据整理不是单纯的文字清洗。它需要结合业务含义判断:哪些字段能证明对象相同,哪些差异只是表达习惯,哪些差异代表真实规格。机器可以帮助发现疑似重复,最终是否合并,应由理解业务的人确认。

2. 同一个字段,可能同时藏着流程、口径和权限问题

“计量单位”看起来只是一个字段,实际可能牵涉采购单位、库存单位、生产领用单位以及换算关系。若采购按箱,库存按个,系统是否支持单位换算、换算比例由谁维护、采购单价按哪个单位表达,都要结合实际软件功能和企业流程确认。把字段填上并不等于业务规则已经定义。

客户资料也不只是名称。集团客户、分公司、开票主体、收货地址和业务联系人可能对应不同维度。若一个名称被同时用于多个法人主体,销售、发货、开票或往来核算时可能出现歧义。怎样拆分对象、怎样建立关联,要先确认企业希望在系统中管理什么关系,再决定字段和主档结构。

这就是为什么我把ERP数据录入看成管理设计的一部分,而不是行政录入任务。实施或信息化团队可以提供模板、导入和规则支持,但物料的业务属性、客户主体、供应商状态等业务含义,通常需要相应业务部门确认。责任不清时,数据员最容易变成“替所有人猜答案”的人。

3. 先画清数据关系,再安排录入顺序

资料之间并非彼此独立。采购单引用供应商和物料,库存记录引用物料与仓库,生产领料还可能关联BOM、工序或生产订单。若底层资料尚未确认,上层单据即使先录进去,后续也可能要重新匹配或修正。

因此,录入顺序应从依赖关系出发,而不是简单按照部门提交表格的先后顺序。常见做法是先明确组织、权限和基础字典,再处理被多个流程共用的核心主数据,随后建立相关关系和业务期初,最后通过端到端业务场景进行验收。具体先后仍取决于系统配置,例如某些产品要求先建立仓库、计量单位或科目,才能导入相关资料。

erp数据录入建设路线:从基础资料到日常管理分几步

三、常见误区:看似节省时间,实际把问题推迟到上线之后

1. 误区一:先把所有旧表导入,之后再慢慢整理

这种做法的问题不是“导入得太快”,而是没有明确哪些记录是真实有效、哪些记录已经停用、哪些重复记录确实代表同一对象。历史表格可能包含已经停止交易的供应商、作废物料、测试数据、临时名称和过期价格。它们被导入以后,会进入用户的搜索范围,增加选错的机会,也会让后续的维护责任变得模糊。

更稳妥的处理方式是把记录分成“本次启用、待业务确认、历史留存、明确停用”几类。不是所有旧资料都必须搬进新系统。若历史追溯需要保留,可以评估保存在只读档案、历史系统或指定映射文件中,而不是一股脑作为当前可选主数据导入。

判断原则:每条进入日常使用范围的数据,至少要能说明来源、状态和业务负责人。无法说明用途的记录,不应因为“表里本来就有”而默认导入。

2. 误区二:把编码设计成一段复杂的业务说明

编码常被设计成带有多个分类层级、地区、部门、年份和规格信息的长字符串,希望从编码本身读出所有属性。短期看起来信息丰富,长期可能遇到分类变化、部门调整、产品升级或规则扩展,旧编码的含义却无法改变。编码变得越复杂,新增对象时越容易出现例外规则。

我通常建议先问:编码是否需要被人记忆和口头交流?系统是否支持自动编号?现有条码、客户编码或供应商编码是否必须保留?编码改变后是否会影响单据和外部接口?这些问题的答案,比“编码应该设计几位”更重要。企业没有明确业务理由时,优先保证唯一、稳定、可生成、可追溯,不要把编码当成承载全部业务属性的说明书。

3. 误区三:认为导入成功就是资料准确

导入成功一般只能说明文件结构或系统校验满足了某些技术条件,不能证明业务含义正确。系统可能接受一个拼写正确但主体错误的客户名称,也可能接受一个单位合法但换算关系有误的物料。若只看成功条数、不核对关系和业务结果,错误可能直到采购、库存或结账时才被发现。

试导入至少要检查三层:字段层面看映射是否正确;对象层面看重复、状态、单位和归属是否合理;业务层面看实际单据能否完成、输出结果是否符合业务预期。数量较大时,可以按高风险字段全量校验、一般字段抽样核验的方式安排检查,但抽样规则和责任人应提前确定。

4. 误区四:把数据准确性的责任全部交给IT或数据录入员

技术团队擅长管理模板、权限、格式、接口和导入日志,但未必知道某个客户是不是同一法人、某种原料是否可替代、某个仓库是否允许存放特定类别物料。业务团队了解业务含义,却可能不熟悉字段依赖和系统约束。两边缺一不可。

更合理的分工是:业务部门确认对象是否真实、字段含义是否准确、资料当前是否有效;信息化或实施团队说明模板要求、系统校验和技术处理;项目负责人协调范围、时间和争议;财务或仓储等岗位对相关期初状态及关键流程结果进行复核。录入员可以承担整理和执行,但不应替代业务部门做未经授权的判断。

5. 误区五:上线后资料仍然由“最热心的人”随手维护

项目上线初期,常有人通过共享表格、即时消息或口头通知提交资料变更。短期看反应快,长期容易出现系统和表格两套状态:有人改了名称但没有更新编码映射,有人创建了新供应商但未经过审核,也有人因不知道权限流程而继续使用旧资料。

日常维护至少要说明新增、变更、停用各自的申请入口、必备信息、审核角色和生效时间。特别是编码、单位、财务属性、组织归属等高影响字段,应考虑权限限制和变更留痕。维护机制不必一开始就设计得很重,但必须让员工知道“发生变化时去哪申请、由谁确认、如何知道已经生效”。

erp数据录入建设路线:从基础资料到日常管理分几步

四、专业判断逻辑:每类数据都要有范围、负责人、标准和验收

1. 第一步:划定本次建设范围,明确什么先做、什么暂缓

范围讨论不要停留在“采购、库存、财务都要上线”这样的模块名称上。要进一步列到具体对象:物料主档、物料分类、客户、供应商、仓库、单位、期初库存、未结订单等。每一类还要标明适用组织、启用状态、历史范围和是否需要关联其他系统。

我会把数据对象分成“上线必需、业务需要、暂缓处理”三组。上线必需项是系统流程无法启动或无法正确核算的前置资料;业务需要项是上线后短期内有使用场景,但不一定是第一批导入对象;暂缓处理项可能是低频、历史或缺少确认依据的数据。分组的目的不是删数据,而是把有限的清洗和核对时间用在最影响业务的地方。

这一阶段的交付物至少包括对象清单、数据来源、业务负责人、计划上线时间和未决问题。对于多组织企业,还要说明每类资料是集团共用还是组织专属,以及相同对象在不同组织是否允许重复建立。

2. 第二步:建立责任矩阵,确定谁能解释数据

每一类数据最好指定一个业务责任人,负责解释字段含义、确认业务状态、处理重复候选和批准重要变更。项目团队可以安排实际整理人员,但整理人员需要知道遇到冲突时找谁拍板,不能把不确定情况默认为“先选一个最像的”。

简单项目可以用一张责任表,复杂项目则可以按数据对象和组织分别指定。责任矩阵里应包含数据负责人、整理执行人、系统配置或导入支持人、最终验收人,并说明职责边界。一个人可以承担多个角色,但“谁录入、谁确认、谁验收”至少要能被清楚描述。

工作事项业务部门信息化或实施团队项目负责人财务或相关复核岗位
确认业务对象含义主责提供字段解释与系统约束协调跨部门争议必要时确认核算口径
制定导入模板和校验规则确认业务必填项主责确认版本与时间安排确认财务相关字段
清理重复和无效资料判断业务是否同一对象提供重复检测与数据处理支持跟踪待确认事项复核涉及核算的变更
正式导入及结果留档配合抽查主责技术执行与日志保存确认批次与窗口参与关键期初核对
日常新增、变更、停用发起并确认业务内容维护权限、流程和系统配置监督机制运行处理相关财务复核

3. 第三步:定义字段口径,不要只复制软件模板

导入模板里的字段名称,不一定能让每个部门理解一致。企业需要做一份字段字典,至少写明字段名称、业务定义、格式要求、是否必填、数据来源、允许值、维护责任人和校验方式。遇到“规格”“类别”“状态”等容易产生歧义的字段,还要配合正例、反例或选项表。

举例来说,“供应商名称”是营业执照主体名称、常用简称,还是采购人员日常称呼?如果系统只允许一个名称字段,企业是否要将简称放入别名字段?“库存单位”是个、千克、米,还是按包装单位管理?这些都不能仅凭字段标签推断。字段定义要结合业务场景和软件字段能力确认。

对于涉及单位换算、税务属性、物料状态、组织归属和财务核算的字段,应特别确认软件是否支持所需逻辑,以及导入后如何验证。数据规则不能脱离实际系统配置单独设计,系统字段也不能代替企业对业务含义的定义。

4. 第四步:设计稳定而不过度复杂的编码规则

编码的首要作用通常是区分和引用对象,不一定要承担描述所有属性的任务。制定编码规则时,优先检查唯一性、稳定性、扩展性、可读性和与现有外部编码的衔接。对编码长度、前缀和分类层级没有通用答案,企业应根据对象规模、系统限制、条码要求和人员使用方式决定。

若编码需要体现分类,可先确认分类本身是否稳定,以及分类变化时是否允许编码保持不变。若分类经常调整,把分类层级编码进主编码可能产生大量迁移成本。若旧编码已经用于客户接口、历史单据或标签,则应保留旧编码与新编码的映射关系,避免更换主档后历史记录无法解释。

编码规则需要包含冲突处理方式:重复如何发现,废止编码能否重新使用,临时对象如何标记,跨组织对象如何区分。规则还要有正式版本和生效时间,不能出现不同部门各自维护一份、内容逐渐分叉的情况。

5. 第五步:清洗历史数据,把“疑似重复”与“确认重复”分开

清洗常见动作包括去重、补缺、纠错、统一格式、识别停用记录和建立旧新编码映射。但执行时要区分技术识别与业务决定。名称相似、电话相同、地址相近等线索可以用于生成候选,不足以单独证明两条记录是同一对象。

建议把清洗结果分成三类:系统规则可自动处理的格式问题;业务负责人可确认的合并或补充问题;缺少证据、需要暂缓或保留多个对象的问题。对每次合并,都保存原记录、目标记录、判断理由、确认人和时间。这样日后出现差异时,能追溯当时为何这样处理。

历史价格、旧单位和已停用资料尤其不适合仅凭“最近看起来不用”就删除。企业需要判断是否有审计、追溯、售后、退货、保修或历史分析要求。将数据从日常可选范围中停用,与彻底销毁历史记录不是同一件事。

6. 第六步:小批量试导入,验证后再正式批量导入

试导入不是把正式文件缩小一点,而是有意选择能覆盖不同情况的代表性样本。例如常见物料、带多计量单位的物料、停用记录、具有上下级关系的客户、跨组织资料,以及包含特殊字符或历史编码的记录。这样可以提前发现字段映射、关联关系、格式限制和软件校验逻辑的问题。

试导入后要核对系统中的实际记录,而不只是查看导入日志。需要确认字段值是否落在正确位置、单位和状态是否符合预期、关联对象是否建立、系统是否自动补充或改写字段。如果软件提供错误文件或失败原因,应保存原始文件和修正版本,便于确认问题是否被解决。

正式导入前,锁定数据文件版本、系统模板版本和导入批次。导入完成后保存源文件、处理文件、成功与失败记录、操作人、时间和校验结果。数据修正最好形成新版本,而不是覆盖原文件后无法说明改了什么。

7. 第七步:核对期初和业务链路,完成业务验收

基础资料存在并不代表系统已具备上线条件。期初数据要确定明确时点,例如库存盘点截止、单据过账截止和导入生效时间之间如何衔接;还要决定哪些未结业务需要带入系统、哪些在旧系统中继续完成、哪些需要另行处理。时间窗口没有统一答案,但口径必须提前明确。

验收时不宜只做“数据数量相等”的核对。可以从代表性流程出发,检查采购申请或采购订单是否能引用正确供应商与物料,入库是否进入预期仓库,销售或生产流程是否能引用相关资料,财务结果是否符合企业确定的核算口径。每条流程都要由实际使用岗位参与验证。

若发现差异,要记录发生环节、对象、影响范围、责任人和修复方式。把所有异常简单归类为“系统问题”或“录入问题”并不足够;问题也可能来自字段定义不清、旧数据来源冲突、权限设置不当、流程设计不适配或人员理解不一致。

erp数据录入建设路线:从基础资料到日常管理分几步

五、具体案例:一份物料清单怎样从混乱表格变成可维护资料

1. 先说明案例边界:这是流程示意,不是客户成效数据

下面用一家假设的离散制造企业说明处理方式。案例中的名称、记录数量和处理过程均为情景示意,不代表某家企业的真实实施结果,也不用于推导行业平均水平。它的价值在于展示面对实际歧义时,如何按规则作出可追溯的判断。

假设企业从采购、仓库和生产部门收集到一份物料清单。相同或相近物料存在多个名称,规格描述不完整,计量单位有“个”“只”“包”等写法,部分旧编码仍出现在历史单据中。直接导入可能产生重复对象;全部重新编码又可能打断历史追溯。

2. 第一步先确定“相同物料”的判断依据

项目组不先合并相似名称,而是和采购、仓库、生产共同确认物料识别字段。可能需要核对物料用途、材质或型号、尺寸、供应商规格、库存单位、图纸或技术文件引用。哪些字段是关键识别条件,要按实际品类区分:包装材料和标准件的判断重点可能不同,不能套用一张通用判断表解决所有对象。

对于只有名称相似、关键规格缺失的记录,先标记为“待确认”,由物料责任人补充证据;对于能证明是同一对象的多条记录,确定一个主档,其他名称作为别名或历史名称处理,前提是系统支持并且企业确有这个需求。若软件没有别名字段,可用经过批准的映射表保存旧名称和新编码的关系。

3. 再确定主档、单位和编码的维护方式

假设清单中有一个包装材料,在采购表里按“箱”下单,在仓库里按“个”盘点。项目组需要先确认一箱究竟包含多少个、换算比例是否固定、供应批次是否存在包装差异,以及现有软件能否同时管理采购单位和库存单位。如果换算比例会因供应商或包装批次变化,就不能默认用一个固定换算数处理。

编码规则则要兼顾新对象生成和旧记录追溯。若企业决定使用新的内部编码,应同时保存旧编码、来源表名和对应关系;若旧编码稳定、没有冲突且满足系统要求,也可以评估是否保留。是否重编,不应只为“看起来整齐”,而要衡量迁移成本、条码标签、接口和历史查询的影响。

4. 用小批量样本验证,观察的是业务结果而非单一成功提示

整理好的试验样本应覆盖普通物料、存在别名的物料、单位需要换算的物料、旧编码映射和待停用对象。导入后由业务岗位检查搜索结果是否容易区分,采购单和入库单引用是否正确,仓库能否按约定单位收发存,以及历史编码能否追溯到新主档。

如果发现系统中同一对象仍出现多条可选记录,不能只靠培训提醒员工“选正确的一条”。应回到源头检查重复处理、状态设置、搜索字段和权限流程。若系统搜索能力有限,可考虑调整命名规则或维护提示字段,但具体方案要先确认软件支持范围。

原始问题不能直接采用的处理建议的判断与处置留存记录
两个物料名称相近自动合并核对规格、用途、图纸或供应商型号,再由业务负责人确认候选记录、判断条件、确认人
采购和库存单位不同随便选一个单位导入确认换算比例、适用范围及系统支持方式单位定义、换算口径、适用对象
旧编码仍出现在历史单据直接覆盖或删除旧编码评估保留旧码、建立映射或维护历史别名的可行性旧新编码映射及生效时间
资料长期未使用直接删除确认是否涉及追溯、售后、审计或未结业务,再决定停用或归档停用理由、审批记录、历史处理方式

这类案例最重要的观察,不是最后导入了多少行,而是每一个高影响决定都有依据。物料的关键属性、单位规则、编码映射和停用状态,分别由相应业务角色确认;实施人员负责把规则转换成系统可执行的字段和导入方式。

erp数据录入建设路线:从基础资料到日常管理分几步

六、不同情况下怎么行动:按规模、复杂度和上线压力安排路线

1. 小团队、单组织、资料量少:做轻量治理,但不能没有规则

如果业务简单、数据对象有限、部门少,可以用一份受控数据字典、一张责任表和一套导入检查表来管理,不必为了形式建立复杂委员会。重点是明确唯一维护来源,指定每类数据的业务负责人,把模板版本和修改记录留存下来,并由实际使用岗位做一轮端到端测试。

轻量化不等于随意。即使只由少数人负责,也要说明谁能新增对象、重复记录找谁确认、数据错误怎样修正、停用资料如何处理。团队越小,口头沟通越方便,但关键决定仍建议留在可追溯的文件或系统记录中,避免人员更替后规则消失。

2. 多组织、多仓库或多计量单位:先把共用与局部规则拆开

多组织企业的挑战通常不是记录数量本身,而是“哪些资料共用、哪些资料有组织差异”。集团统一物料主档可能有利于汇总,但不同工厂的采购规格、生产用途或仓储方式可能存在差异。客户、供应商也可能出现集团关系与实际交易主体并存的情况。

建议先区分集团级主数据、组织级属性和交易关系,再确定编码是否统一、组织权限如何控制、是否允许局部扩展。对单位换算、仓库范围和物料状态,要明确规则是集团统一还是按工厂配置。没有核实软件支持前,不应承诺某种组织结构一定可以通过导入字段完整实现。

3. 历史资料质量差、负责人不明确:先建立待确认队列

如果源数据缺失严重,或不同部门对同一对象有相互冲突的解释,不要为了赶时间强行全部定稿。把问题记录为待确认事项,标明对象、冲突字段、影响流程、需要确认的角色和截止日期。将“资料还没决定”显性化,比在导入文件中悄悄选择一个答案更安全。

对于高风险对象,可以先限定试点范围,例如先处理一个仓库、一条产品线或一类客户,跑通判断规则后再扩展。试点的目的不是只证明系统能导入,而是验证标准是否能被不同人员一致执行、异常是否有明确的解决路径。

4. 上线时间紧:压缩低价值范围,不要跳过关键验证

当上线日期固定时,最有效的压缩方法通常是减少本次迁移范围、推迟低频资料、限制试点组织或保留部分历史资料只读,而不是取消试导入、减少所有业务核对或把责任全部交给录入人员。时间压力下,最容易漏掉的往往是“谁确认了这个值”和“系统里的结果是否真的可用”。

可以设置分级验收:高影响对象和期初数据由责任岗位重点复核;一般字段按风险进行抽样;明确暂缓的资料不进入正式业务选项。任何延期都要记录影响范围和补齐时间,避免“暂缓”变成无人跟进。

5. 数据量大或需要多系统同步:增加版本、映射和差异处理

数据量较大时,手工逐行核对不现实,需要结合系统导出、规则校验、重复候选识别和分批导入。自动化可以减少格式劳动,但不能替代业务判断。尤其是对象合并、客户主体识别、单位换算和历史关系修复,应把机器识别结果交给责任人确认。

如果ERP还要与电商、仓储、生产或财务系统同步,应明确主数据由哪个系统负责创建,其他系统接收还是回写,编码冲突如何处理,失败记录如何重试。数据链路越多,越需要保留接口批次、时间戳、源系统标识和异常日志,避免多个系统各自维护一套“看起来相同”的主档。

erp数据录入建设路线:从基础资料到日常管理分几步

七、上线之后的取舍:把维护机制做得足够有效,而不是足够复杂

1. 哪些字段适合严格控制,哪些字段可以保持灵活

并非每个字段都需要相同级别的审批。编码、主体名称、单位换算、组织归属、财务分类等字段,一旦修改可能影响多个流程,适合设置权限、审核和变更记录。联系人、备注或临时说明等字段,影响范围较小时可以采用较轻的维护方式。控制强度应与字段影响范围相匹配。

如果所有修改都经过多层审批,员工可能转而使用表外台账或绕过流程;如果谁都能改关键字段,数据又会快速分叉。设计时可以按字段风险分级:关键字段要求业务确认和留痕,普通字段由授权人员维护,展示性字段适度开放。每类字段都要说明什么情况下可以修改、修改后是否影响已发生单据。

2. 集中维护与分散维护,取舍取决于业务知识和响应速度

集中维护的优点是口径容易统一、权限容易管理,适合核心主数据和跨部门共享对象;代价是业务部门提交后可能排队,维护团队也可能因不了解细节而反复退回。分散维护更贴近现场,响应速度较快,但如果规则、权限和检查不充分,可能出现重复编码和同字段多种写法。

多数企业不必在“全部集中”与“全部分散”之间二选一。可以由业务部门发起并确认内容,由指定主数据管理员执行系统创建;或对低风险字段允许授权部门维护,对关键字段保留集中审核。选择哪种模式,要根据业务变化频率、对象共享范围、错误影响和团队能力来定。

3. 自动校验与人工复核,不能相互替代

自动校验适合检查格式、必填项、编码重复、无效单位、字段长度和部分关联条件。这类规则清晰、重复性高,适合尽量自动化。人工复核则适合判断对象是否相同、业务状态是否仍有效、例外是否有合理依据等需要上下文的信息。

比较有效的设计是让机器先找出异常和候选,人再判断业务含义,最终把高频判断沉淀成明确规则。若一个问题反复由员工手动解释,通常说明流程或字段定义还有改进空间。自动化的目标不是取消人的责任,而是把人的注意力从机械检查转移到真正需要判断的事项上。

4. 质量指标要能触发行动,不能只用于汇报

数据治理可以关注重复记录率、关键字段完整率、待确认事项逾期数、导入失败处理时长、停用资料误选次数、期初差异关闭时间等。但指标必须有清晰定义和责任人,否则很容易变成无法解释的数字。例如“完整率”要说明分母是哪些对象、哪些字段算关键、停用资料是否计入。

指标不宜只追求越高越好。对历史追溯资料,某些字段可能有合理缺失;为了把完整率做高而填入猜测值,反而会降低可信度。更适合的做法是同时记录异常数量、风险等级、关闭状态和未关闭原因,让管理者看见数据质量问题如何影响业务,而不是只看一个汇总百分比。

5. 资料生命周期要包含新增、变更、停用和历史追溯

资料管理不应只设计新增流程。物料规格调整、客户主体变化、供应商暂停合作、仓库启用或关闭,都属于生命周期事件。需要确定哪些变化应新建对象,哪些允许修改原资料,哪些只能停用旧对象并建立新版本。这类规则应结合历史单据和系统功能确认,不能用“直接改成最新信息”处理所有变化。

停用也不是删除。已发生的业务记录通常需要保留历史关系,停用状态主要用于限制后续继续选择。系统是否支持有效期、版本或状态控制,需查阅具体产品文档并在测试环境验证。若系统能力有限,可以通过权限、审批或维护映射表弥补部分管理需要,同时记录这种替代方案的边界。

七、上线之后的取舍:把维护机制做得足够有效,而不是足够复杂

八、上线前检查清单:用可验证的问题代替“差不多准备好了”

1. 范围与来源检查

  • 本次要建设的基础资料、期初数据和日常单据是否已经分开列明?
  • 每类数据是否明确上线组织、业务范围、历史范围和暂缓范围?
  • 每份源文件是否有来源、版本、数据时间和维护部门?
  • 发生数据冲突时,是否知道由哪个业务负责人确认?

2. 规则与模板检查

  • 编码规则是否覆盖唯一性、重复处理、停用和旧码映射?
  • 关键字段是否有明确的业务定义、格式要求和允许值?
  • 模板是否匹配当前ERP环境、模块配置和导入版本?
  • 涉及单位换算、组织归属和主体关系的字段,是否经过实际场景验证?

3. 导入与验收检查

  • 是否用代表性样本覆盖常规数据、特殊数据和边界情况?
  • 是否保存导入源文件、处理文件、错误记录和操作日志?
  • 是否检查字段映射、关联关系和业务可用性,而不只是成功条数?
  • 期初数据是否有明确截止时点、核对依据和差异处理人?
  • 实际业务岗位是否完成代表性流程验证并确认结果?

4. 上线后维护检查

  • 新增、变更、停用是否有明确申请入口和审核责任?
  • 关键字段是否控制修改权限并保留变更记录?
  • 重复、缺失、过期和异常资料是否有定期检查安排?
  • 问题是否有责任人、处理时限和关闭状态?
  • 员工是否知道资料有误时应通过什么流程反馈?

这份清单不要求每个团队建立庞大的治理体系,而是帮助项目负责人确认关键工作是否有人负责、是否留下证据、是否真的经过业务验证。任何一项回答“不确定”,都值得在上线前进一步澄清;若由于时间或系统能力无法完成,也应记录风险和补救安排。

八、上线前检查清单:用可验证的问题代替“差不多准备好了”

九、结语:先把数据的“来路、含义和去向”说清楚

1. ERP数据建设的核心不是录入速度,而是决策可追溯

从基础资料到日常管理,真正决定数据能否长期可用的,不是一次录入了多少行,而是每条关键数据能否解释它从哪里来、代表什么、由谁确认、进入了哪些业务流程,以及变化后怎样维护。只追求导入速度,容易把歧义带入系统;只追求字段完整,可能逼出大量没有依据的填写;只依赖个别熟手,则会让规则随人员变化而消失。

我的建议是从一个业务范围明确的模块开始,先选出一批真实使用对象,完成字段定义、责任确认、清洗规则、试导入和流程验证,再把有效做法沉淀成模板与维护流程。扩展时,不是机械复制同一份表,而是复用判断方法,再按业务差异补充字段和规则。

2. 下一步可以从一张“数据对象清单”开始

如果企业正在准备ERP上线,下一步先不要急着催各部门填导入模板。用一张表列出数据对象、源文件、业务负责人、上线范围、关键字段、依赖关系和待确认事项;然后挑出最影响跨部门业务的一类资料,跑完一轮从源头到系统使用的验证。

当资料能被业务负责人解释、能按一致规则维护、能通过实际流程验证,ERP数据建设才算从“录进去”走到了“管起来”。

常见问题解答(FAQ)

1. ERP数据录入建设通常分几步?

我准备上线ERP,手头既有物料、客户、供应商等资料,也有库存和往来余额,不确定应该先录哪一类。我担心步骤排错后反复返工,想知道每一步具体要完成什么、怎么判断可以进入下一步。

建议按七步推进:确定数据范围、指定负责人和权威来源、统一编码与字段口径、清洗历史数据、小批量试导入、核对期初数据并测试业务流程、建立上线后的变更维护机制。顺序的关键不是“先录哪个模块”,而是先让数据有明确标准和责任人,再进入批量导入。每一步都设置一个检查点:资料范围和来源确认后再制定模板;

试导入结果经业务人员核对后再批量导入;关键业务流程验证通过后再切换使用。这样能避免把“文件上传成功”误当成“数据已经可用”。具体步骤还要根据企业模块、上线范围和软件要求调整。

2. ERP上线时,基础资料和期初数据应该先录哪个?

我看到实施资料里经常把物料、客户、供应商和库存余额放在一起讲,不太确定它们是不是同一类数据。我想先弄清楚上线前必须准备什么,哪些可以等基础资料确认后再处理。

通常先整理基础资料,再处理依赖这些资料的期初数据。基础资料包括物料、客户、供应商、仓库等相对稳定的档案;期初数据则可能包括库存数量、应收应付余额或其他业务余额,具体范围取决于上线方案和系统模块。例如,期初库存需要关联物料、仓库和计量单位。如果这些档案还在变,先录库存容易出现无法匹配或重复映射。

可以把数据分成“上线必需、上线后补充、暂不迁移”三类,并让业务负责人确认分类;不要为了追求一次性迁完,把多年未使用且无法核实的旧记录一并导入。

3. 物料名称、规格和单位不统一,导入前怎么清洗?

我手上的物料表可能有同一种东西写成不同名称的情况,比如名称相近、规格写法不一致,计量单位也可能不同。我怕简单去重会把不同物料合并,想知道怎样既减少重复,又保留业务上真正需要的差异。

不要只按名称相似度自动合并。先把候选重复项筛出来,再由熟悉业务的人核对规格、用途、计量单位和历史使用情况;确认是同一物料后,指定一个标准记录,并保留旧编码到新编码的映射关系。示意:原表中的“螺栓M8”和“M8螺栓”只有在规格、材质、单位及实际用途都一致时,才适合合并;

如果材质不同或采购单位不同,就应进一步核实,而不是因为名称相似直接合并。清洗结果至少记录处理结论、确认人和日期,方便追溯争议。

4. ERP上线后,怎样避免基础资料很快又变乱?

我担心上线时大家花很多时间整理资料,之后各部门又各自新增名称、修改编码,最后数据重新重复。我想知道日常管理至少要规定哪些动作,才能让数据标准真正延续下去。

把新增、修改、停用分成不同流程,并明确谁申请、谁核实业务含义、谁审核、谁在系统中维护。关键档案不宜由所有人随意改动;同时应保留变更记录,至少能查到变更前后内容、申请原因、处理人和时间。可以按月或按业务周期检查重复记录、长期未使用档案、关键字段缺失和异常变更。

发现问题后先判断原因:是字段标准不清、培训不到位、权限过宽,还是系统配置不合适,再对应修订规则。检查频率和范围不必一刀切,可先从物料、客户、供应商等高频资料试行,再逐步扩展。

核心关键词

读者评论

万
万一凡

把基础资料、期初数据和日常单据分开处理很有必要,三者的核对口径确实不同,不能只用导入成功条数判断上线准备是否完成。

覃
覃亦辰

物料名称相似不代表是同一对象,文中强调由业务人员确认是否合并比较务实,能减少错误归并带来的库存和采购问题。

严
严知夏

上线后的新增、变更和停用流程同样关键。若没有明确申请入口和审核责任,前期清洗再仔细,也可能很快出现系统与共享表格不一致。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
bi 平台选择标准:实时监控维度如何评估进阶玩法

bi 平台选择标准:实时监控维度如何评估进阶玩法

选 BI 平台时,供应商演示里最容易让人点头的,往往是“看板刷新很快”;真正让项目在上线后失去信任的,却可能是 […]
bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效

bi 平台实践指南:选型成本的进阶玩法怎样更有效 两份 BI 平台报价,一份首年费用 28 万元,另一份 41 […]
bi 平台管理模板:围绕指标建模开展进阶玩法

bi 平台管理模板:围绕指标建模开展进阶玩法

同一个“支付转化率”,经营周报显示 12.4%,活动复盘却是 15.1%,两边都能拿出计算过程,问题仍可能不是 […]
bi 平台建设路线:从移动查看到进阶玩法分几步

bi 平台建设路线:从移动查看到进阶玩法分几步

BI 平台建设路线:从移动查看到进阶玩法分几步 很多团队做 BI,第一步就把桌面报表压缩到手机上,结果页面能打 […]
bi 平台优化清单:自助分析与进阶玩法的关键动作

bi 平台优化清单:自助分析与进阶玩法的关键动作

BI 平台优化清单:自助分析与进阶玩法的关键动作 BI 平台上线半年,报表数量增加了,业务人员却仍然在群里问“ […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
