接口对接完成,不等于分账效率已经提升。真正能支撑结论的,不是“接口成功率达到多少”,而是能否把一笔交易从分账任务生成、请求发送、结果确认、异常处理一直追踪到对账闭环,并用一致的口径回答:处理时间缩短了多少,人工介入减少了多少,新增或转移了哪些风险。本文提供一套从接口数据到效率判断的可复核方法,并用明确标注的模拟场景演示如何避免把系统上线误写成业务成果。
分账系统数据方法:用接口对接支撑效率提升判断
我评估分账系统改造效果时,会把结论拆成三个层次:技术链路是否稳定、业务流程是否改变、经营结果是否改善。接口返回成功,只能证明某一次技术交互获得了预期响应;它不能单独证明任务已经正确完成,更不能证明财务或运营人员因此少花了时间。
这三个层次之间需要有可追溯的连接。比如,接口请求与交易单号关联,响应结果与分账任务关联,任务状态与对账差异关联,人工操作日志再与异常处理关联。链路中少了一个关键关联,报表就可能只呈现“请求成功”,却看不到后续是否重复处理、是否需要补录、是否最终闭环。
如果三层证据没有打通,我不会把“接口接通”写成“效率提升”。更准确的阶段结论可能是:接口链路已具备观测条件,但人工介入、异常闭环或端到端时长仍需继续验证。
分账业务的效率,至少包括任务处理时长、人工介入工作量、异常处理周期、对账差异闭环速度和重复处理情况。不同企业的流程不一样,不能把所有指标硬塞进一个总分,更不能只挑改善最大的数字当作整体结论。
例如,自动处理比例提高,可能来自规则覆盖变广;也可能是把部分复核工作挪到了月底集中处理。只有把自动处理、异常数量、后续返工和实际人工工作量放在一起看,才能判断改善是否真实、是否可持续。
| 判断层 | 要回答的问题 | 可观察的证据 | 不能直接推出的结论 |
|---|---|---|---|
| 接口运行 | 请求是否按预期完成? | 响应码、超时、重试、回调延迟 | 业务任务已闭环 |
| 业务流程 | 任务是否进入正确状态? | 任务状态、人工操作、异常处理记录 | 人工成本必然下降 |
| 业务结果 | 端到端效率是否改善? | 耗时分布、人工介入、差异闭环、返工 | 改善完全由接口改造导致 |
一条可用的效率结论,至少要交代对象范围、统计周期、指标定义、数据来源和限制条件。比如“平均处理时间减少”还不够,读者需要知道平均时间从哪个事件算到哪个事件、未完成任务怎样处理、异常单是否纳入、上线前后业务量是否接近。
我的判断原则是:如果另一个分析人员拿到同一批明细数据,按照文章中写明的口径仍然算不出相同结果,那么这不是稳定的效率证据,而只是一个未经充分定义的数字。

一笔交易可能先在业务系统产生订单,再由分账系统生成任务,之后通过接口发送至外部处理环节,最后回到内部对账或结算流程。不同系统可能使用不同的单号、状态名和时间字段。业务人员看到的是“已分账”,技术日志里记录的可能是“响应成功”,财务报表里关心的却是“是否对平、是否可结算”。
如果没有统一的业务主键或关联映射,同一笔业务就可能在三份报表中变成三条看似无关的记录。更麻烦的是,重试会产生多条接口日志,但业务任务可能只有一条;若分析时把日志条数当成任务数,成功率、耗时和处理量都可能被算偏。
分账任务通常不一定均匀到达。促销日、账期截止日、合作方批量回传或节假日前后,都可能形成处理峰值。月度平均耗时看起来稳定,不代表高峰时段没有积压;反过来,某个高峰日的耗时升高,也不一定意味着接口改造失效,可能是业务量、合作方响应或人工排班发生了变化。
因此我会同时检查整体分布、分时段表现和未完成任务。平均值适合快速概览,但中位数、较高分位耗时和积压量更适合发现“多数任务顺畅、少数任务拖很久”的情况。统计时还要把尚未完成的任务单独列出,不能只算已完成任务,否则越难处理的任务反而越容易从平均值里消失。
接口可以减少重复录入,但不会自动消除业务判断。常见情况是,运营人员不再逐笔创建任务,却增加了批量核验、异常分类或月底补账工作。如果仪表盘只展示自动处理占比,就可能得到一个好看的数字,同时漏掉新增的复核工作。
我会追问三个问题:原来由谁做、改造后由谁做;人工动作减少在哪个环节、增加在哪个环节;新增动作是否需要更高技能、更高权限或更长等待时间。只有把这些动作按环节记录下来,才能判断是净减少、流程迁移,还是工作量被延后。
技术团队的“成功”可能是收到符合协议的响应,业务团队的“成功”可能是分账任务完成,财务团队的“成功”则可能是差异处理完毕。三个团队都使用同一个词,却在描述不同结果。报表因此出现“成功率很高、未结事项也不少”的情况,并不矛盾,问题可能出在口径没有分层。
我建议在报表中把技术状态、业务状态和财务结果分开展示,并附上状态映射说明。不要把多个状态粗略合并成“成功/失败”,除非合并逻辑和适用范围已经经过业务、产品、技术及财务共同确认。

接口成功率的分母通常是请求次数,分账完成率的分母通常是业务任务数,两者统计对象可能完全不同。一次业务任务可能触发多次请求,一次请求成功也未必意味着业务状态最终正确。因此,报告中应分别展示请求成功率、任务完成率和对账闭环率,不要用一个“成功率”覆盖三个概念。
如果接口设计包含异步回调,还要区分“请求已受理”和“处理结果已确认”。请求返回受理成功,不等于后续动作已执行;回调缺失也不必然代表业务失败,但它意味着系统可能需要补查或人工核验。
平均值会被大量简单任务拉低。比如九成任务几分钟完成,少数任务因为异常等待数天,平均数可能仍然看似可接受,但实际操作人员每天都要追踪那批长尾任务。建议至少同时报告中位数、较高分位耗时、超时比例和期末未完成量。
耗时还要从同一业务事件开始计算。改造前若从订单创建算起,改造后若从接口发起算起,即使改造后数字明显缩短,也只是起点变了,不代表真实流程更快。
“自动处理笔数增加”与“节省多少人时”之间还隔着单位工作时间、复核规则、异常占比和人员实际操作方式。不能简单把自动化笔数乘以一个未经测量的单笔耗时,就宣布节省了若干人天。
如果暂时没有工时记录,可以先报告可观测的替代指标,例如人工处理笔数、人工介入次数、补录次数和异常复核队列长度,并明确这些指标不能直接等同于人工成本。若要计算人时,应抽样记录完整操作耗时,并覆盖正常单、异常单和返工单。
重试、补偿、回调和查询都会产生接口日志。一笔交易可能对应多条请求记录;反过来,一条批量请求也可能覆盖多个业务对象。以日志条数作为分母,会让“请求量增长”被误看成业务量增长,也可能让重复调用掩盖真实任务失败。
建议以稳定的业务对象作为统计单位,同时保留请求层明细用于排查。两者通过任务编号、交易编号和请求流水号关联,而不是把它们混成一张无法区分粒度的汇总表。
改造上线前后,业务规模、参与方、规则、人员配置、促销活动和结算周期都可能变化。前后差异说明“结果发生了变化”,但不能自动说明“变化完全由接口造成”。如果同期改了流程、补了人员或调整了合作方规则,就要把这些因素记在复盘结论里。
在没有对照组或更充分的控制条件时,我会使用谨慎表述,例如“上线后观察到处理耗时下降,变化与接口改造同期发生;由于同期流程规则也有调整,暂不能将全部变化归因于接口”。这比给出一个漂亮但无法解释的提升比例更有决策价值。

分析开始前,我会先回答:我们统计的是交易、分账任务、接口请求、结算批次,还是异常工单?这些对象不能互换。日常运营可能关注任务,技术运维关注请求,财务关注账务结果,管理复盘则需要将它们通过关联键串起来。
建议为每种对象定义唯一标识和生命周期。若一个任务可能拆成多个明细,或者多个任务合并进入一个批次,也要在数据模型里标注父子关系。否则总量看似一致,细分指标却会因重复计数而失真。
| 数据对象 | 建议保留的识别信息 | 适合支持的判断 | 常见混淆 |
|---|---|---|---|
| 业务交易 | 交易编号、业务发生时间、业务类型 | 业务量、场景分层、交易到任务转化 | 把一笔交易的多次请求算成多笔交易 |
| 分账任务 | 任务编号、生成时间、规则版本、当前状态 | 任务完成率、任务耗时、异常分布 | 将请求受理状态当作任务完成状态 |
| 接口请求 | 请求流水号、关联任务编号、发送与响应时间 | 接口成功率、超时率、重试和延迟 | 把请求次数当作业务任务数 |
| 对账结果 | 对账批次、差异类型、确认时间、闭环状态 | 差异率、未闭环规模、处理周期 | 只统计发现差异,不追踪差异最终去向 |
同一个任务可以有多个时间:业务发生时间、任务创建时间、接口发送时间、外部响应时间、回调到达时间、异常确认时间和最终闭环时间。所有耗时都应指定起止事件,而不是只取系统里最方便拿到的两个时间字段。
例如,可以分别计算“任务生成至首次发送”“首次发送至结果确认”“异常识别至人工接手”“任务生成至对账闭环”。这些区间能够指出瓶颈在哪一段。若只报告一个端到端总时长,可能知道变慢,却不知道应由接口团队、业务运营还是对账团队处理。
{
"task_id": "示例任务编号",
"transaction_id": "示例交易编号",
"created_at": "任务生成时间",
"request_id": "接口请求流水号",
"sent_at": "请求发送时间",
"response_at": "接口响应时间",
"callback_at": "结果回调时间",
"task_status": "标准化后的业务状态",
"exception_code": "异常类型",
"manual_action_at": "人工处理时间",
"reconciled_at": "对账闭环时间",
"rule_version": "分账规则版本"
}
这段结构只是字段设计示意,不代表任何特定平台的接口规范。实际字段、时间格式、状态枚举和必填规则,都应以企业自身接口文档及系统日志为准。尤其要统一时区、精度和空值含义,否则几分钟的时差可能来自字段口径,而非业务流程。
指标名称相同,不代表计算方式相同。对“自动完成率”,有人用自动完成任务数除以总任务数,有人把处理中任务排除,有人把取消任务也放进分母。上线前后只要处理规则不同,趋势就无法直接比较。
| 指标 | 一种可复核的计算口径 | 适用提醒 |
|---|---|---|
| 任务自动完成率 | 统计周期内自动完成的有效任务数 ÷ 同周期应处理的有效任务数 | 需说明取消、重复、未完成任务是否纳入分母 |
| 人工介入率 | 至少发生一次人工操作的有效任务数 ÷ 同周期有效任务数 | 人工操作应有事件记录,避免只靠事后估算 |
| 端到端处理时长 | 任务闭环时间 − 任务生成时间 | 未闭环任务不能简单删除,应单列并报告观察时点 |
| 差异闭环率 | 在约定时限内闭环的差异单数 ÷ 同期应处理差异单数 | 需说明时限定义、差异类型和跨期处理方式 |
| 重复请求率 | 同一业务任务的重复请求次数 ÷ 该周期业务任务数 | 要区分有意重试、业务补偿和误重复 |
接口数据不是天然完整。请求日志可能缺失,回调可能延迟,状态码可能因版本调整而改变,历史记录也可能只保留部分字段。如果数据质量没有被量化,分析者就无法判断结果是业务变好,还是可观测性变差。
我通常会把关键关联率、时间字段完整率、状态映射覆盖率和重复记录比例作为分析前置检查。若某个关键字段完整率在上线前后明显变化,就要先修正或限制比较范围,不能直接把两期数据拼成一条趋势。

下面用一个虚构的月度场景演示分析方法,不对应任何真实客户,也不代表行业平均。假设某业务每月约有 100,000 笔有效分账任务,改造前后统计周期长度相同,业务规则基本稳定;接口改造后,增加了请求流水与任务编号关联,并记录人工异常处理动作。
为了避免只看已完成任务,场景同时报告自动完成、人工介入、端到端耗时、异常差异和未完成任务。以下数字是情景模拟,目的是演示怎样把多个结果放在一起看,不能当作对外宣传的效率承诺。

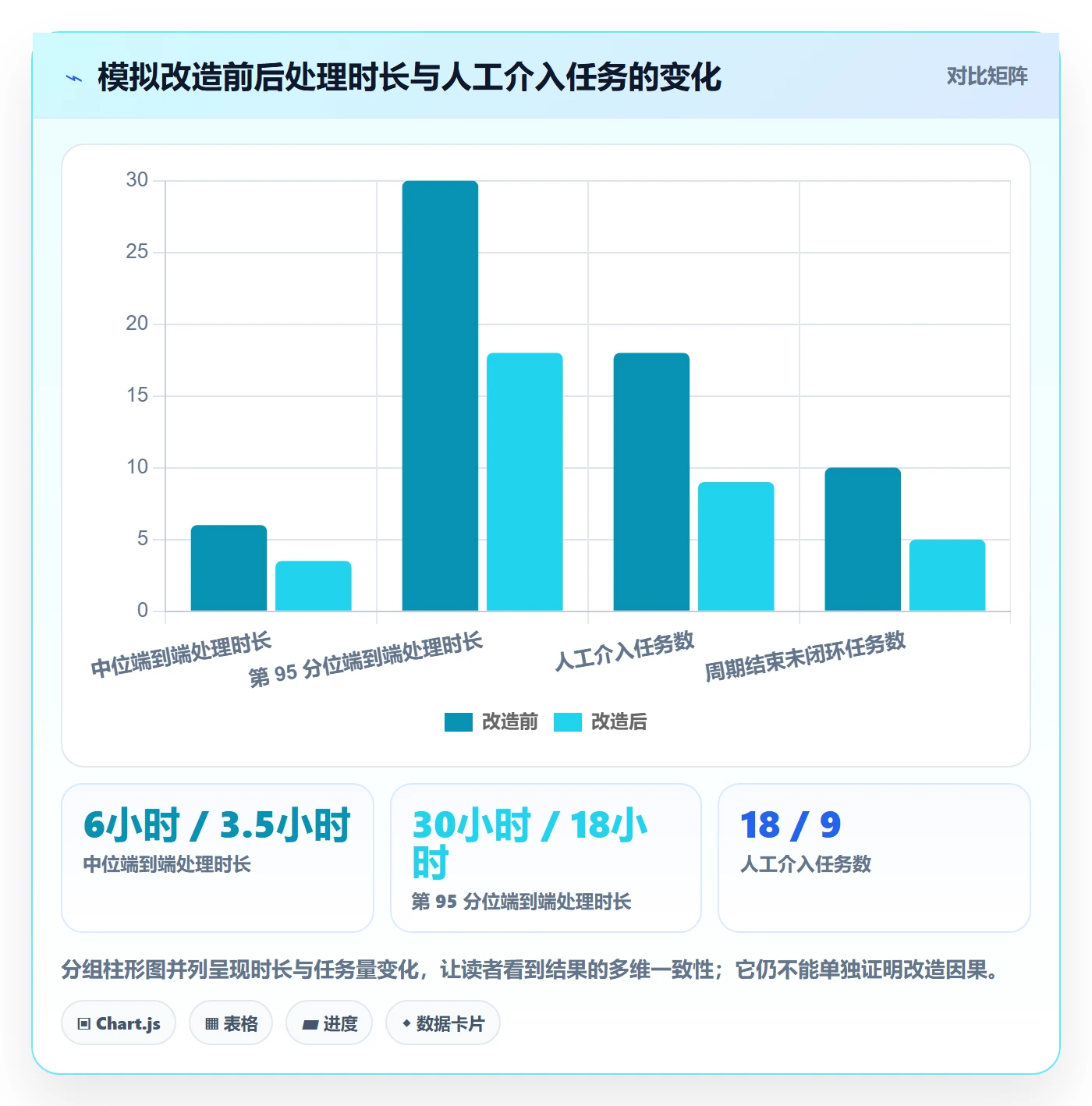

| 观察维度 | 改造前模拟值 | 改造后模拟值 | 可以初步观察什么 | 还需要核验什么 |
|---|---|---|---|---|
| 有效任务量 | 100,000 笔/月 | 100,000 笔/月 | 样本规模接近,便于展示对比口径 | 任务类型、合作方、金额分布是否也相近 |
| 自动完成任务 | 72,000 笔 | 86,000 笔 | 自动完成占比增加 14 个百分点 | 自动完成是否包含后续复核或人工补账 |
| 人工介入任务 | 18,000 笔 | 9,000 笔 | 发生人工介入的任务减少 9,000 笔 | 人工动作是否完整记录,单笔工作量是否改变 |
| 端到端中位处理时长 | 6 小时 | 3.5 小时 | 典型任务处理时间缩短 | 起止时间、未完成任务和分层样本是否一致 |
| 第 95 分位处理时长 | 30 小时 | 18 小时 | 长尾任务耗时也有下降迹象 | 是否存在跨期或极端异常单被排除 |
| 对账差异单 | 1,200 单 | 900 单 | 差异单数量下降 300 单 | 交易量、差异识别规则和统计周期是否一致 |
| 周期结束未闭环任务 | 10,000 笔 | 5,000 笔 | 期末未完成规模减少一半 | 是否只是处理时间跨过统计边界而非真正结清 |
在这组模拟数据中,自动完成占比从 72% 上升到 86%,人工介入任务从 18,000 笔降到 9,000 笔,中位耗时从 6 小时降到 3.5 小时,较高分位耗时也有下降。多个指标方向一致,比单看接口成功率更有说服力。
但仍不能仅凭这张表断言“接口改造带来全部改善”。还要检查同期是否更换了分账规则、减少了业务类型、增加了财务人手,或者合作方响应变快。还要抽样核验人工工时是否真的下降,而非转移到批量复核或线下表格。
因此,合格的阶段性结论可以写成:“在业务量和主要规则保持相近的模拟对比中,自动完成比例、人工介入任务数和处理耗时均出现改善;后续仍需通过人工工时抽样、异常闭环追踪及同期变更记录,确认改善幅度和归因边界。”真实项目复盘时,必须用企业自己的明细替换模拟值,并保存计算过程。
如果自动处理增加,但异常单处理时间变长,业务可能只是把常规工作压缩、把复杂工作推迟。若重复请求增长,接口调用成本和排障负担也可能同步增加。复盘不能只看“省下了什么”,还要找“新增了什么”。
对于没有可靠工时数据的团队,我建议先做两周到四周的抽样记录:按正常处理、异常处理、复核、补录和返工分类,记录实际操作时间和等待时间。操作时间反映人工投入,等待时间反映流程瓶颈,两者不要混在一起。

当数据分散在业务系统、接口日志、工单和财务报表中,团队可以用数据分析平台集中整理、关联和展示。比如,九数云可以作为一个候选的数据分析工具来讨论“汇集数据后如何做口径一致的复盘”;是否适合具体项目,需要核对当前支持的数据连接方式、权限管理、更新频率、字段处理能力和部署要求,不能仅凭名称推断其功能适配。
工具层最重要的工作不是把表格画得更漂亮,而是让每个数字能够追溯到来源表、筛选条件、计算逻辑和更新时间。若状态映射没有治理、主键没有打通,换任何报表工具都无法把错误口径变成可靠结论。
在上线评估时,我会要求看板至少提供指标定义、统计时间范围、数据更新时间、未完成任务处理方式和关键筛选条件。这样业务负责人看到数字时,能够判断它代表什么,而不是只看到一个颜色鲜明的比例。

项目启动时,先用一页文档约定业务对象、统计周期、状态口径、分母、起止时间和异常处理规则。参与者至少应包括业务运营、财务、产品和技术,必要时让数据团队参与复核。目的不是追求术语统一,而是确保每个部门对同一指标的解释相同。
效率分析往往是在上线后才提出,结果发现日志没有业务主键、没有规则版本、没有人工处理事件。此时只能通过时间和金额做模糊匹配,既费力也容易错配。因此,接口验收不仅要测请求和响应,还应检查后续分析所需的关联字段能否稳定记录。
建议核对请求流水号、业务任务编号、交易编号、幂等标识、发送时间、响应时间、状态码、重试次数和规则版本。哪些字段可以对外传递、哪些只在内部留存,必须遵循系统设计、数据权限和安全要求,不应为了报表方便而无边界采集。
不同系统的状态枚举可能含义不同。不要直接用文本包含关系把状态归并成“成功”或“失败”,也不要覆盖原始状态。应保存原始值、映射后的标准值、映射版本和生效时间,便于规则变化后回溯历史。
状态映射还需要明确未知状态的处理方式。遇到新状态时,不应自动归为成功或失败,而应进入待确认队列。未知值比例若突然上升,可能意味着接口版本变化、对方新增状态或数据解析异常。
在生成上线前后对比前,先设定数据质量检查。比如,关键关联字段缺失超过团队可接受范围时暂停结论;状态映射覆盖率变化较大时先解释原因;重复记录和时间异常没有处理时,只发布带限制的观察结果。
建议把质量检查结果和效率报表放在同一复盘材料中。管理者不仅要看“耗时下降多少”,也要看“有多少任务能被可靠地纳入计算”。如果样本覆盖率变化明显,效率趋势就应标注数据可比性风险。
整体指标改善,不代表所有业务都改善。可以按业务类型、合作方、交易金额区间、任务复杂度或异常类别分层。分层前要确认每组样本量足够,且字段定义一致;样本过少时不宜给出强结论,应合并类别或延长观察期。
同时要保留总体数据,避免只展示表现好的分组。比较结果最好同时回答:整体是否变化、变化集中在哪些环节、哪些群体没有改善、是否出现新的风险。
接口上线不是效率评估的终点。上线初期应密切观察错误、超时、重试和未知状态;运行稳定后,再按周或按月复盘处理耗时、人工介入和差异闭环。规则调整、合作方变更、业务高峰和系统版本升级,都应作为趋势解释的一部分。

小规模业务未必需要先建设复杂的数据平台。可以从统一编号、规范接口日志、记录人工操作和建立月度抽样开始。先回答“哪类任务最耗时、异常主要来自哪里”,再判断是否值得投入更复杂的自动化和报表体系。
此时的优先指标可以是人工介入任务数、异常处理周期、重复录入次数和对账未闭环量。若样本量较小,比例容易被少数任务放大,最好同时列出实际笔数,并延长观察周期。
高交易量场景应优先保证主键关联、幂等识别、重试记录和状态回调的可追踪性。请求日志和业务任务需要分层存储与分析,不能把所有记录直接拉到一个明细表里做简单计数。还要按时间段观察峰值和积压,避免月均数据掩盖高峰风险。
自动化的收益可能更显著,但错误扩散的范围也更大。上线初期应更重视重复请求、延迟回调、批量失败和异常集中情况,并为未完成任务设置明确的责任人和处理时限。
不要一开始就把所有合作方压成一个统一成功率。先建立通用指标定义,再保留合作方状态映射、规则版本和结算差异等维度。不同合作方的处理机制和响应时效可能不同,横向比较应先控制业务类型和规则复杂度。
如果某个合作方的状态码频繁变化,先把状态治理和变更记录做好,再做跨月趋势。否则图表上出现的“成功率跳变”,可能只是状态码释义调整,而非处理质量突然改变。
缺少上线前基线时,不要补造一个看似精确的对照值。可以选择三种替代办法:从仍可追溯的日志中重建部分样本;以当前流程做短期影子记录;或者选取规则和业务量相近的分组做有限对比。每种办法都要标明覆盖范围和偏差。
如果历史日志只记录请求成功与否,没有人工操作或最终对账结果,那么可以评价接口运行表现,却不能可靠评价整体人工效率或财务闭环效率。把结论范围收窄,是专业判断,不是项目失败。
可以给出摘要数字,但摘要数字应当带着口径和边界。例如:“在连续八周、同一类业务任务中,中位处理时长较基线减少约四成;人工介入率同步下降。由于未覆盖所有历史工时记录,暂不将其折算为成本节省。”这类表达比孤立的“效率提升四成”更能支持决策。
如果必须给出单一指标,应选择与当前决策直接相关的指标,并在旁边列出护栏指标。比如关注处理速度,就同时呈现异常率、期末未完成量和返工情况,避免为了提速牺牲正确性。

只做接口监控,投入较低、见效较快,适合先解决可用性、超时和错误定位问题;但它回答不了人工工作量和财务闭环。端到端指标需要关联业务任务、异常处理和对账结果,建设成本更高,却更适合评估业务效率。
如果当前主要问题是接口不稳定,先做技术观测是合理的;如果接口已经稳定,但管理层仍不知道改造是否值得,就应把建设重点从调用监控扩展到任务闭环和人工操作记录。不要因为端到端分析复杂,就永远停留在技术成功率。
全量人工工时数据最有利于成本评估,但很多团队没有成熟的操作计时系统。强行要求每一步都手工填报,可能产生新的管理负担,记录质量也未必可靠。可以先按正常单、异常单、返工单分层抽样,估算单位操作时间和差异范围,再决定是否需要全量采集。
抽样结果要标明样本来源、观察时段和操作人员范围。若操作复杂度差异很大,不能用一个平均单笔耗时套用所有业务类型。先把高频、可重复的操作单独测量,往往比试图一次性量化全部工作更可执行。
统一口径便于管理层阅读,但过度汇总会掩盖业务差异;分层指标更接近真实流程,却可能让看板变得复杂。比较好的做法是“总览加下钻”:总览呈现少量关键结果,明细页保留业务类型、合作方、异常分类和规则版本。
总览不要混合不同粒度的指标。任务数、请求数、人工工时和差异单数可以并列展示,但不能放在同一个分母下计算一个没有业务含义的综合成功率。
外部分析工具可以降低数据汇总和展示门槛,但并不会替代接口治理、指标定义和权限设计。选择前应验证实际连接能力、数据更新方式、字段转换、访问控制、审计和导出要求,并用一段脱敏样本做概念验证。
若内部数据模型尚未统一,先把业务主键、状态映射和数据字典理顺,通常比先采购或部署工具更重要。反过来,如果数据已稳定、跨系统报表长期依赖手工拼表,分析工具就可能减少重复整理工作。选型应看它是否适配现有数据流程,而不是只看演示页面是否丰富。
| 方案 | 优势 | 代价与风险 | 适用情况 |
|---|---|---|---|
| 接口级监控 | 快速发现超时、错误和重试异常 | 无法单独证明业务闭环或人工节省 | 接口稳定性问题优先 |
| 业务任务分析 | 可比较任务完成、耗时和异常分布 | 需要可靠主键、状态映射和事件时间 | 希望定位流程瓶颈 |
| 端到端复盘 | 能将接口、人工和对账结果连起来 | 数据治理与跨部门协作成本较高 | 需要向管理层验证改造价值 |
| 抽样工时评估 | 建设成本较低,可先估算操作投入 | 存在样本偏差,不能轻易外推所有任务 | 暂无全量工时记录 |

事实:只陈述按统一口径计算出来的变化,例如任务中位耗时、人工介入率和异常闭环情况。每个数字都附统计范围和周期。
解释:说明变化最明显的环节,以及接口数据如何支撑这个判断。不要把推测写成已确认原因,也不要只挑改善的指标。
限制:写清样本覆盖、基线缺口、同期业务变化和数据质量问题。结论有边界,反而更容易被管理层信任和用于下一轮决策。
下一步:把尚未解决的问题转成可执行动作,例如补齐异常处理日志、调整状态映射、延长观察周期或抽样记录人工工时,并指定负责人和复核时间。
如果团队刚开始评估,我建议不要一上来追求覆盖全部系统、全部指标和所有合作方。先选一个业务类型、一段可比周期和一条完整任务链路,验证主键能否关联、耗时能否复算、异常能否追踪,再决定是否扩大范围。
最小验证的目标不是尽快得到一个漂亮的提升比例,而是尽快发现口径、字段和状态上的盲点。小范围结果若不能复核,扩大到全量只会更快地产生更大的不确定性。
分账系统的数据方法,核心不是多接几个接口,也不是把更多字段塞进看板,而是建立一条能从业务任务追到最终结果的证据链。接口负责留下过程记录,数据模型负责关联对象,指标口径负责定义比较方式,复盘机制负责解释变化与边界。
我更愿意把“效率提升”看成一个需要持续验证的判断,而不是上线验收时的一句结论。先确认数据可信,再比较处理时间、人工介入、异常和闭环结果;先说清观察到什么,再说明可能由什么造成;证据不足时,主动缩小结论范围。
下一步可以从一张指标定义表、一份状态映射表和一个可复算的样本开始。只要每个任务都能被识别、每次关键动作都能被追踪、每个结论都能回到原始数据,接口对接才真正从技术连接变成效率判断的依据。
我负责分账流程复盘时,最困惑的是接口显示调用成功,业务同事却仍在手工核对。这种情况下,接口成功率能不能代表效率提升?我应该再看哪些数据,才能判断问题究竟出在系统还是后续流程?
接口成功率只能说明请求是否按技术约定完成,不能单独证明业务处理更快或人工工作更少。判断效率,建议至少同时观察处理时长、人工介入、异常返工和对账差异,并明确每项指标的分母与统计范围。例如,处理时长可以按“分账任务创建至结果确认”计算;人工介入率可以按“需要人工处理的任务数÷纳入统计的任务总数”计算;
异常返工率则要先定义哪些情况算返工,例如人工重试、补录或重新对账。若不同指标采用不同业务范围,复盘时应分别标注,不能直接拼成一个效率结论。
我正在梳理分账系统的数据字段,发现接口请求、业务状态和对账结果分散在不同记录里。我担心上线后只能看到调用日志,却回答不了一笔业务卡在哪一步;哪些关联信息应该优先确认?
优先确认能把业务对象、处理事件和最终结果连起来的信息,而不是先追求字段数量。通常需要核对业务唯一标识、分账任务或批次标识、请求与响应时间、状态变化、金额及币种、异常原因,以及人工处理记录;具体字段名称和状态含义应以实际系统文档为准。
一个实用检查是随机抽取若干笔业务,从原始交易记录一路追到分账结果和对账记录,检查是否能用稳定的关联标识串起来。若中途只能靠金额和日期猜测匹配,后续统计就可能重复计数、漏掉失败任务,或把不同业务误认为同一笔。
我准备做接口改造的上线复盘,但上线前后业务量、人员安排和流程也可能变化。我不想只挑一个好看的数字汇报,应该怎样设定比较周期和口径,才能让结论更可信?
先固定指标定义、统计范围和业务起止节点,再选择业务量与流程相对可比的前后周期。比较时记录任务总量、业务类型、合作方范围和人员或流程变化;如果这些条件明显不同,应分层观察,或把结论限定为“观察到的变化”,不要直接归因于接口改造。
例如,以下数据仅为演示:改造前后各统计1000笔同类任务,处理中位时长从42分钟降至18分钟,人工介入率从26%降至9%,但异常返工率从3%升至7%。这组结果不能简单概括为全面提效:时长和人工介入有所改善,同时返工增加,需要继续查明异常是否集中在特定状态或接口环节。
我看到系统报表里的自动处理率上升了,但财务同事仍要处理失败记录、重复通知和差异单。我不确定这是自动化效果还没传导到业务端,还是指标本身忽略了后续工作;该怎样判断?
自动处理率只描述任务是否进入预设的自动流程,不一定覆盖异常补救、人工复核和后续对账。若自动处理增加,但失败重试、重复数据、差异单或人工补录也增加,整体工作量未必下降。因此,最好把自动处理率与异常率、返工率、未闭环任务数和人工处理量放在一起看。
复盘时可以按任务状态分组,检查自动处理失败集中在哪个环节,再抽样核对日志与业务记录是否一致。还要区分接口超时、业务规则不匹配和数据缺失等原因,因为它们对应的改进动作不同。没有工时记录时,不宜把人工介入笔数直接说成节省工时,可先报告可核验的数量及其统计边界。
