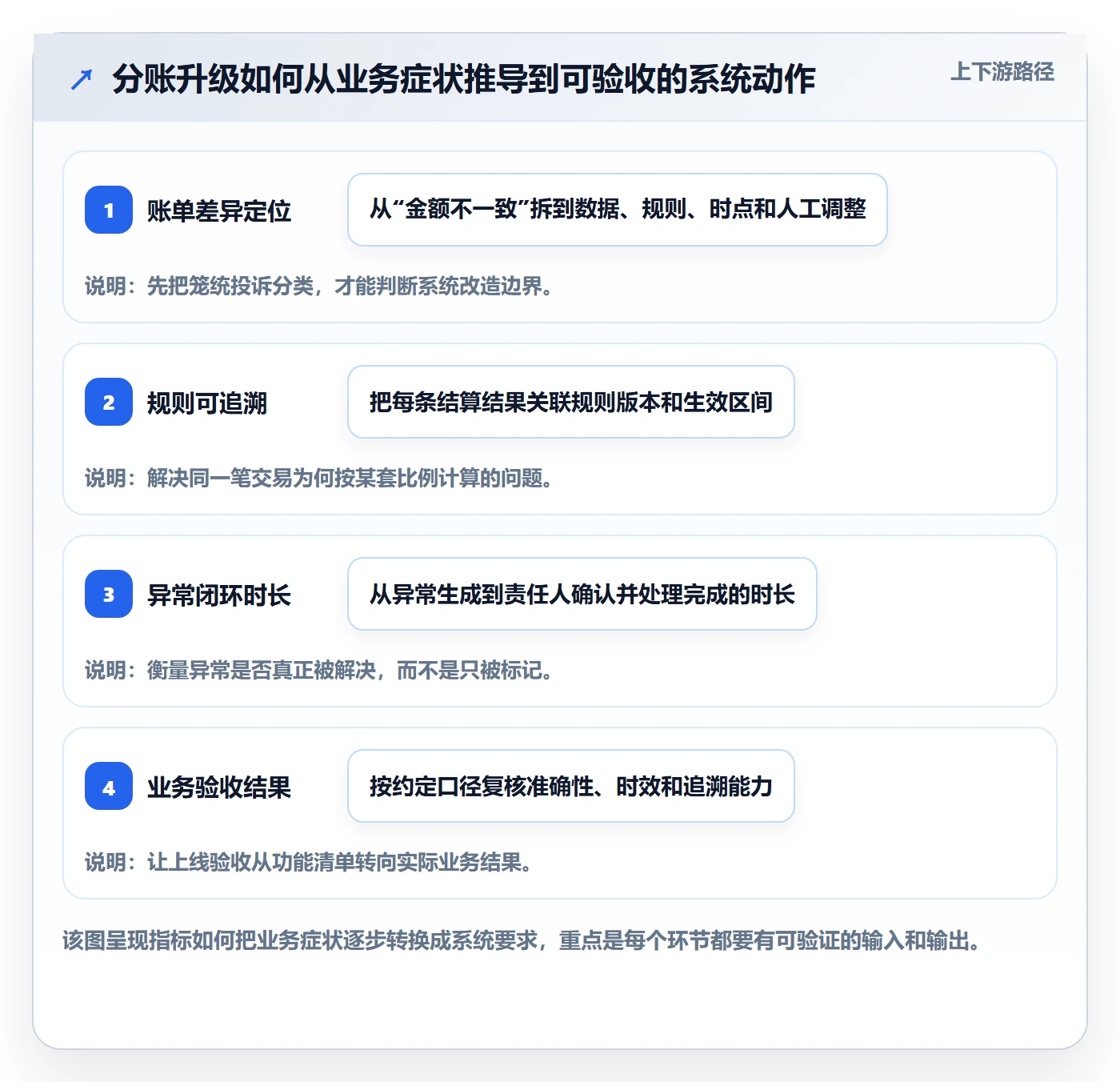

分账系统升级最容易走偏的地方,不是技术选型,而是团队还没说清楚“结算变好了”究竟意味着什么:是差异更少、关账更快、异常更早被发现,还是每笔款项都能解释到规则和数据来源?如果没有统一指标,系统上线后很可能只是把旧流程搬进新界面,功能增加了,财务和合作方仍要靠表格追差异。
分账系统升级方案:用指标体系改善多方结算
我判断一项分账系统升级是否有价值,通常先看三个问题:结算结果是否准确,结算过程是否可控,出现差异后是否能追溯。它们分别对应结果质量、流程效率和风险治理。系统功能只是实现手段,不应成为升级目标本身。
例如,“上线自动分账”听起来是明确需求,但它没有说明当前卡点。如果问题来自分成规则经常变化,自动计算可能只是更快地执行错误规则;如果问题来自订单、退款数据不同步,自动化反而会更快地产生争议。因此,需求应从“加什么功能”改写成“哪个指标异常、异常发生在哪个环节、系统需要提供什么控制能力”。
可操作的升级方案,至少要串起“业务症状,可测指标,原因假设,改造动作,验收结果”。例如,合作方持续反映结算金额不一致,不能直接推断是计算引擎有问题;需要先区分差异来自数据缺失、规则版本不一致、退款冲销时点不同,还是人工调整没有留痕。
核心判断是:指标不只是看板上的数字,而是升级优先级和验收口径的共同语言。如果一个指标无法触发明确动作,或者无法指出责任环节,它通常还不是一个可用的管理指标。
不同业务的交易结构、结算频率、退款规则和合作方数量差异很大,直接照搬所谓“行业最佳值”容易误导决策。更稳妥的做法是先固定统计口径,连续采集一段时间的基线,再根据业务风险和资源约束设定目标。
例如,结算及时率若以“按合同约定日期完成的结算批次”为分子,就要说明因合作方资料不全而暂停的批次是否纳入分母;若改用“按期支付金额”,结果可能完全不同。口径未确定前,目标值看起来精确,实际却不可比较。

多方结算并不总是“收到一笔钱,按比例分给几方”。一笔交易可能先支付、后部分退款,再发生优惠分摊、渠道手续费扣除或服务费调整;不同主体看到的数据也可能来自订单、支付、退款、合同和财务账务等不同系统。
如果分账计算只拿到订单金额,却没有准确关联退款状态和退款发生时间,就可能出现平台账面已冲减、合作方账单仍按原金额计算的情况。此时双方看到的数字都可能来自各自系统的真实记录,但统计范围和时间点并不一致。
正常交易按固定比例分配,通常不是最难的部分。真正消耗团队时间的,常是部分退款、跨期退款、订单取消、优惠承担方变化、分账规则生效时间、合作方信息变更、历史账单重算等边界情形。
这些场景有一个共同点:它们需要回答“这笔交易在什么时点、依据哪一版规则、使用哪些原始数据、经过哪些调整,最终得出这个结算金额”。如果系统只能显示最终数字,却无法还原计算过程,财务人员就只能从多个后台和文件中拼出证据链。
业务、财务、运营和技术团队经常使用同一个词描述不同状态。例如,“结算完成”可能在业务侧代表账单已生成,在财务侧代表已审核,在付款侧却意味着资金已经出账。若未把状态定义统一,指标会互相矛盾,升级讨论也会反复回到名词争论。
启动改造前,我建议先画出端到端流程,明确每个状态由谁产生、数据从哪里来、下游用它做什么。流程图不必追求复杂,关键是把“等待谁处理”“异常由谁接手”“重算是否需要审批”这些实际责任标出来。
下面的时间数据是用于方法演示的情景模拟,不是行业基准。它展示一个结算批次从数据归集到付款的耗时可能分布在哪些环节。真实项目应以系统日志、审批记录和人工台账测量,不能直接套用这些小时数。

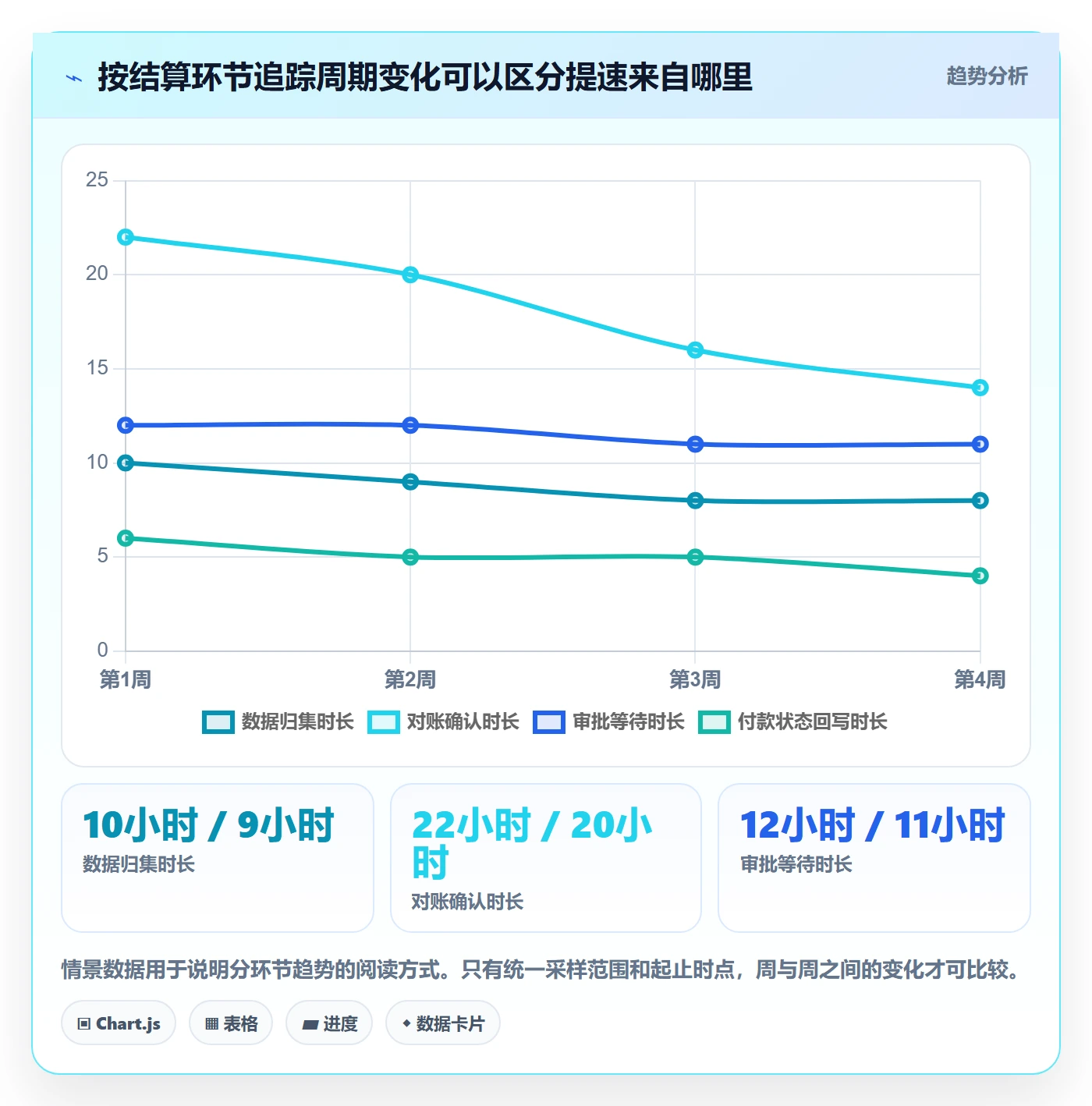

“结算周期缩短”是结果目标,不是完整的诊断指标。总周期由数据到齐、规则计算、人工核对、审批、付款和状态回写等环节共同组成。只看总时长,无法判断应优化程序性能、缩短审批队列,还是减少合作方反复确认。
我更倾向于把总周期拆成“实际处理时长”和“等待时长”。前者反映工作量或系统效率,后者更可能暴露责任不清、资料缺失、审批排队或外部协作问题。两者的改善手段不同,不拆开会导致技术团队背上不属于技术的指标。
一笔金额很小的四舍五入差异,与一批大额交易被重复计算,不能被同等看待。若只统计“差异单数”,团队可能优先清理数量多但影响小的问题,忽略金额、合作方影响范围或风险等级更高的异常。
建议同时观察差异批次占比、差异金额占比、单笔差异分布、差异原因构成和重复发生率。金额指标也要注意币种、结算周期和正负方向,避免把相互抵消的差异汇总后误判为风险很低。
自动处理率提高,不一定代表流程更好。如果自动化规则覆盖了异常场景,错误结算也可能被自动放行;如果系统把无法识别的数据全部转人工,自动化率又会因为分母定义变化而显得偏高。
自动化指标必须配套准确性和异常逃逸指标。例如,自动通过的批次中有多少在后续被冲正、重开或合作方申诉;自动处理率上升的同时,人工返工时长是否下降。只有自动化与质量同时达标,才说明自动化真正减少了成本。
平均对账时长可能被大量简单批次拉低,但少量复杂批次仍等待数周。对资金安排和合作方关系而言,最长等待、逾期批次占比或高分位时长,往往比平均值更能说明风险。
我通常建议同时看中位数、较高分位时长和超时批次数。若暂时没有成熟的数据分析能力,可以先按业务类型或异常类别分组,找到最长尾的场景,不必一开始就建复杂模型。
结算及时率可以按批次计算,也可以按金额计算;差异率可以按账单数、交易数或结算金额计算。不同分母回答的是不同问题。若一项指标的分子和分母没有明确业务含义,跨月对比、跨团队对比都不可靠。
还要管理排除项。比如暂停结算的批次是因合作方资料不全、风控复核还是系统故障?若随意排除超时数据,及时率可能改善,但真实体验没有变化。所有排除规则都应留记录,并能解释为什么该数据不参与某个口径。

我会把指标分为三层。结果层回答“结算是否符合要求”;过程层回答“卡在哪一步”;治理层回答“发生问题后能否解释、控制和复核”。这三层不能相互替代,结果良好也不意味着流程健康,短期未发生事故也不等于控制有效。
| 指标层级 | 需要回答的问题 | 候选指标 | 管理动作 |
|---|---|---|---|
| 结果层 | 结算结果是否准确、及时 | 结算及时率、差异金额占比、未结金额账龄 | 判断业务结果是否达到合同和内部要求 |
| 过程层 | 时间和返工消耗在哪个节点 | 数据到齐时长、对账确认时长、异常闭环时长 | 定位流程瓶颈,明确具体改造对象 |
| 治理层 | 规则和操作能否追溯、复核 | 规则留痕覆盖率、无来源调整金额、重复异常率 | 控制未经授权变更和无法解释的结果 |
一个指标要进入管理体系,至少要定义名称、业务含义、计算公式、数据来源、统计周期、排除项、责任人、目标值和触发动作。否则同一指标在财务报表、业务看板和系统日志里可能各有一套算法。
例如,异常闭环时长不应简单定义为“异常创建到状态变为已关闭”。如果关闭动作只是把工单标记完成,却没有补齐原因、修正账单或确认责任方,那么这个时长并不能代表问题解决。需要把闭环条件写清楚,必要时区分“已定位”“待外部确认”“已修复”和“已复核”。
不要试图把所有指标合并成一个“结算健康分”。综合分数便于汇报,却可能掩盖单项风险。例如及时率较高但高金额差异仍未解决时,平均分会让问题看起来不严重。需要综合评分时,应保留底层指标、权重依据和触发红线。
月度指标适合管理回顾,但异常定位通常需要更细颗粒度的数据。建议把结算批次按交易类型、合作方、规则版本、账期、差异原因和金额区间分组。若某类合作方的差异集中在退款跨期,就比“本月差异率上升”更能指导行动。
队列分析也很重要。把未闭环异常按创建时间分组,追踪每一组经过几天后仍未解决,可以判断团队是否只是不断接收新问题,却没有消化积压。对于逾期未结金额,还应观察账龄结构,避免总金额稳定但长期未结部分持续增加。

差异原因可以从数据完整性、业务规则、状态时点、人工操作、外部确认和系统故障等类别开始,再根据业务扩展。分类不宜一开始过细,否则一线人员难以正确选择;也不宜只有“系统问题”和“业务问题”,否则根因无法落到具体改造动作。
每条异常至少要关联结算批次、交易或账单标识、规则版本、发现时间、责任团队、影响金额、处理状态和最终原因。若异常涉及多个原因,应允许主因和次因分别记录,避免把复杂问题强行塞进单一标签。
假设某多方服务平台需要向服务提供方、渠道合作方和平台运营主体结算。每月处理约2万笔交易,既有即时订单,也有退款和跨月调整。财务团队从不同系统下载交易明细,再用表格核对渠道账单,遇到差异时通过邮件联系业务和合作方。
为避免把假设写成真实效果,以下的基线、样本规模和改造结果均为情景模拟,只用于说明诊断方式。实际项目必须从本企业系统日志、结算台账和审批记录中重新取数,不能把模拟数字作为对外业绩或行业数据。

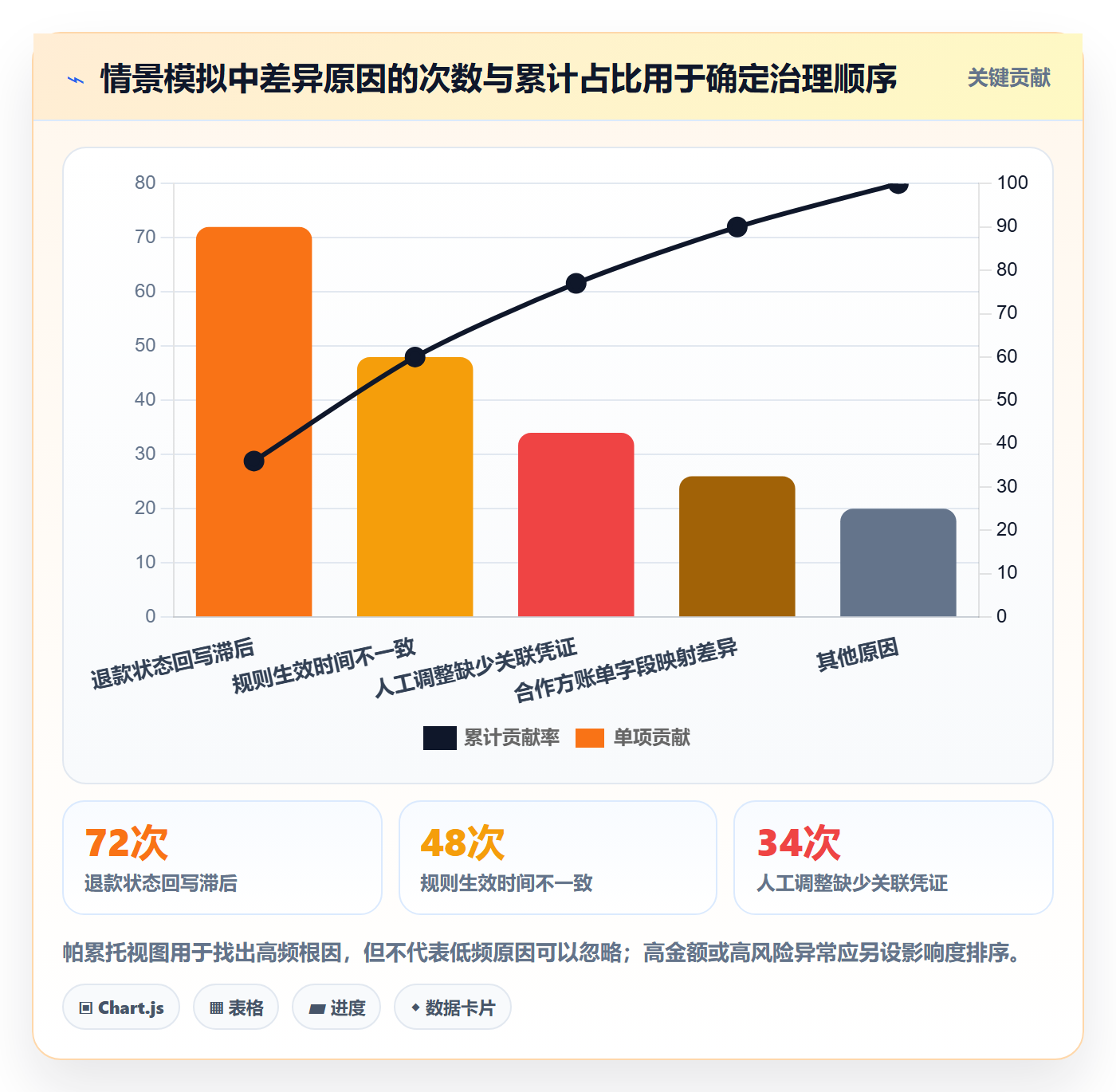

团队先把过去一个账期的差异记录按原因重新分类。模拟结果显示,问题并非集中在计算公式本身:退款状态回写滞后、规则生效日期理解不一致、人工调整缺少关联凭证,分别造成了不同类型的差异。
这一步的关键不是立即认定哪一方数据正确,而是为每笔差异找到共同的核对对象:交易标识、原始金额、退款金额、规则版本、计算时间、调整记录和账单版本。没有这些关联字段,双方只能对着不同口径的汇总表反复确认。
模拟样本中,退款状态回写问题出现次数最多;人工调整缺少凭证的次数较少,但影响金额更大。若只按发生频率排序,团队可能优先处理大量小额问题;若只看金额,又可能忽略每月反复发生、持续消耗人工时间的状态同步问题。
因此,我建议用“频率、影响金额、合作方范围、处理时长、复发情况”共同排序,而不是只用一个维度决定优先级。对小概率但高影响的问题,应设置单独的风险处置机制,不能因为总体比例不高就放进普通队列等待。

对退款状态回写滞后,优先要求支付或订单数据带有可核对的状态时间戳,并建立延迟告警和补数记录;对规则生效时间不一致,要求每条计算结果关联规则版本、审批单和生效区间;对人工调整缺少凭证,则要求录入调整原因、原始账单、金额和审批记录后才能提交。
这里的原则是“最小有效改造”:先补齐关键数据链路和控制点,再评估是否要替换计算引擎或重建整套结算平台。若核心问题是责任规则不明确,换系统只会把争议迁移到新界面;若现有系统无法保存规则版本或追溯计算过程,才需要评估平台能力边界。
模拟项目可以预先设定观察指标:差异批次占比、差异定位中位时长、人工重算率、规则变更留痕覆盖率和超时未闭环批次数。上线前后必须采用相同交易范围、相同统计周期和相同分母,并区分业务量变化造成的波动。
若上线后差异批次占比下降,但人工重算率上升,可能说明差异被隐藏在人工调整中;若定位时长变短,但未闭环异常增加,说明团队更快地分类问题,却没有解决问题。因此,至少要有一项结果指标、一项过程指标和一项治理指标共同验收。

模拟案例中最重要的发现,不是某个指标从8%降到5.5%,而是问题被拆成了可行动的原因:数据回写、规则生效和人工调整分别由不同机制治理。系统升级因此从“做一个自动对账功能”变成“确保结算结果可复算、异常可定位、人工改动可审计”。
一个有价值的系统升级,应该减少问题再次发生的概率,也降低下一次解释问题所需的成本。只缩短一次处理时长,却没有沉淀原因和防复发措施,往往会让同一类问题在下个账期重新出现。
先不要急于追求全自动分账。优先统一交易标识、合作方编码、规则版本、结算周期和差异分类,建立可重复的账单模板与责任台账。若基础字段都不能稳定关联,自动化只是把人工匹配规则写进程序,后续更难发现错误来源。

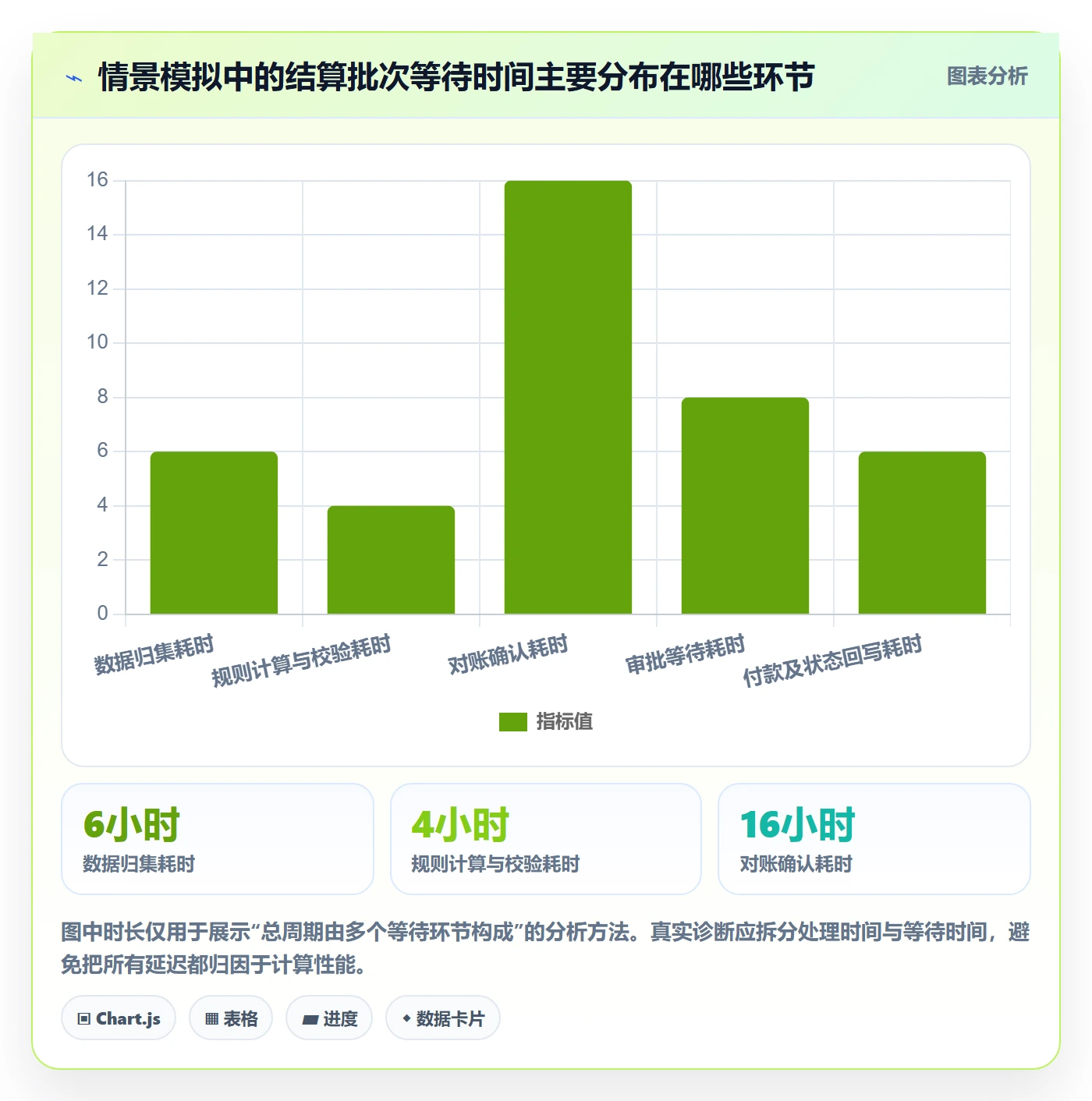

先验证瓶颈究竟在规则计算、数据库查询、任务排队还是上游数据到达。系统运行慢不等于分账算法慢。建议记录批次进入、开始计算、完成校验、生成账单和状态回写的时间戳,再比较不同交易规模下的耗时曲线。
若批量计算是主要瓶颈,可以评估增量计算、分片处理、幂等机制和失败重试;若批次耗时主要来自数据等待,应先治理数据到达和补数策略。扩容能缓解资源不足,却不能修复重复数据、状态不一致或规则冲突。
优先统一双方的核对对象和账单字段,明确账单版本、生成时间、差异金额、退款处理时点和调整凭证。必要时提供可下载的明细及规则说明,但要注意数据权限,合作方只能看到其有权访问的交易与计算结果。
可设置差异申诉入口和处理时限,并把申诉结果回写到原因分类。若合作方反复提出同一类问题,不能只把工单关闭;应复核账单说明是否清楚、数据是否同步、合同规则是否存在多种解释。
每次规则变更都应说明适用对象、生效时间、审批人、影响范围及是否需要处理历史账单。规则发布前应有模拟测算和差异复核,变更后保留旧版本,使历史结果可以按当时规则重现。
不建议把“随时修改分成比例”做成不受约束的配置能力。配置越灵活,越需要权限、审批、版本、回滚和审计控制。否则短期业务响应变快,长期对账责任反而更难界定。
当同一问题被不同团队反复标记为“其他”“系统差异”或“待确认”,需要先清理异常分类、字段映射和责任归属。可以抽取一个账期的异常逐笔复核,建立统一原因词典,再决定系统是否缺少必要字段或流程能力。
如果现有系统能够导出足够明细,只是缺少关联分析,短期可通过受控的数据分析层完成诊断;若系统无法提供原始记录、规则版本或操作日志,数据工具的能力也会受到限制,届时才应把平台改造列入优先事项。
涉及资金流转、支付安排、资金管理、会计处理、发票税务和个人信息的数据,不能只由产品或技术团队单独定义。业务模型不同,适用的合同安排和合规要求也可能不同,应让财务、法务、合规及相关业务负责人共同确认边界。
系统层面应明确权限分离、审批留痕、账务核对、操作审计和异常升级路径。指标可以帮助发现偏差,但不能替代制度审查和专业判断;对重大资金异常,应有独立于日常运营的复核机制。

自动化适合规则稳定、数据可靠、结果可校验的环节。对复杂异常和低频高影响场景,完全自动通过可能不是最优选择。可以采用“自动计算、分级复核、异常拦截”的组合:低风险批次自动处理,高风险批次要求人工复核,数据缺失或规则冲突时暂停生成可付款结果。
这会牺牲一部分表面上的自动化率,却能提高可控性。衡量时应同时观察自动通过批次的后续冲正率、人工返工率和异常逃逸情况,不应为了达成一个自动化百分比而取消必要控制。
实时或近实时结算能更快反馈业务结果,但要求交易、退款、规则和风险状态及时完整。若退款窗口较长、交易状态可能回滚,过早完成最终结算会增加冲正、追款和账务调整复杂度。
批量结算便于汇总核对和集中处理,但周期过长可能增加未结金额和合作方等待。常见折中是将“计算及时性”和“最终支付时点”分开:系统可以较早生成预估或待确认账单,经过约定的风险校验后再进入付款流程。是否适合需要结合合同约定和业务模型判断。
完全统一的规则便于运营和审计,但可能无法覆盖不同合作方的合同差异;每个合作方单独配置,又会形成大量例外和维护成本。更可控的办法是建立通用规则模板,再以有审批、有范围、有有效期的例外规则承接真实差异。
例外不应只记录最终比例,还要说明例外原因、适用对象、审批依据、到期或复核时间。长期未复核的临时规则,往往会逐渐变成无人能解释的“默认做法”。
管理者需要整体的及时率、未结金额、重大异常和趋势;财务需要批次明细、差异凭证和账龄;运营需要合作方状态和待确认任务;技术团队需要接口延迟、任务失败和数据缺失。让所有人看同一张堆满字段的看板,既难阅读,也可能暴露不必要的数据。
建议底层指标口径统一,展示视图按角色拆分。统一的是定义和计算,不是每个角色都必须看到全部明细。涉及敏感信息时,权限、导出和审计也应与业务职责相匹配。
| 选择 | 更适合的情况 | 主要收益 | 主要代价 |
|---|---|---|---|
| 渐进式改造 | 现有系统可稳定运行,问题集中在少数链路或治理能力 | 投入较小,可快速验证原因,回退范围较可控 | 可能需要维护新旧流程一段时间,架构限制未必能彻底消除 |
| 局部替换 | 某个计算、对账或规则模块已经无法满足关键要求 | 聚焦瓶颈,保留可用的外围系统 | 接口和数据责任边界需要重新设计,切换期需并行验证 |
| 整体重建 | 核心数据无法追溯、规则不可维护,且系统边界已经严重阻碍业务 | 可重新设计端到端模型和治理机制 | 周期、迁移和并行风险最高,必须有清晰的分阶段退出方案 |
判断重建是否必要,不应只看旧系统技术栈是否陈旧,还要评估现有平台能否提供可靠数据、可解释规则、可控权限和可验证的业务结果。只因界面老旧或某个功能缺失就整体替换,容易把局部问题变成长期迁移项目。

先确定业务边界:哪些交易进入分账,哪些调整会影响结算,合作方如何确认,什么时候形成应付或应收结果。随后梳理系统、文件和人工环节,标注数据负责人、处理时间、异常类型和当前控制点。
在开发之前,先让业务、财务和技术对结算状态、规则优先级、退款处理时点和账单版本达成书面定义。对存在多种解释的合同或流程,先由相关业务及专业团队确认,不要让系统用默认逻辑替代业务决策。
异常分类要既能指导处理,又能通过数据验证。若某个原因长期占比很高但没有对应责任人或解决动作,就需要重新设计分类,而不是继续把它作为看板上的一个数字。
选择数据完整、规则相对稳定、合作方配合度较高的业务作为试点。新旧流程可并行运行一段时间,对比计算结果、异常清单、处理时长和人工调整记录。并行对账不应无限期延续,要提前约定退出条件、差异容忍范围和回退方案。
试点期间要观察的不只是结果金额是否相同,还要检查计算过程能否解释、异常是否分类准确、权限和审批是否有效、失败任务能否安全重试。金额相同但过程不可追溯,仍不能说明系统已经达到可运营状态。
推广时可按合作方、交易类型或结算周期分批,先迁移边界清楚的对象,再逐步覆盖复杂场景。每批上线后复盘指标变化和异常原因;若指标变好但业务人员仍频繁手工补录,要进一步检查看板之外的隐性流程。
规则、字段和接口变化需要纳入持续治理。新增业务类型时,应先定义如何进入指标体系、如何测试异常场景、谁对账单口径负责,避免系统规模扩大后重新出现一套平行台账。
验收目标应来自基线和业务承诺,而不是先写一个看起来漂亮的百分比再倒推方案。若基线数据质量不足,应把“建立可信口径”列为阶段性成果,而不是用未经验证的指标宣称升级成功。

多方结算升级并不是指标越多越好。真正有用的指标,能说明业务结果、定位流程卡点、识别风险边界,并触发具体动作。若看板上的数字无法改变处理方式,它只是展示;若一个目标导致团队绕开异常、调整分母或把问题转移到人工台账,它甚至会制造新的盲点。
我的判断顺序是:先确认结算链路和责任边界,再统一关键数据与指标口径,随后根据异常频率和业务影响确定改造优先级,最后用试点前后的同口径数据验收。系统可以逐步升级,但每一步都要留下能复核的证据。
如果正在评估升级,建议先抽取一个完整账期,选取正常、退款、跨期和人工调整等代表性批次,记录原始数据、规则版本、计算结果、差异原因和处理耗时。用这组样本回答三个问题:差异集中在哪些场景,时间花在什么环节,哪些结果无法追溯。
先让每笔结算“说得清”,再让流程“跑得快”。这比一开始追求功能齐全或全面重建更稳妥,也更容易把系统投资转化为可验证的业务改善。
我准备推动分账系统升级,但财务、运营和技术团队提出的指标各不相同:有人关注结算时长,有人关注差错,还有人只看系统是否上线。我应该先选哪些指标,才能避免最后做出一张好看却不能指导决策的看板?
先别从“能统计什么”开始,而要从“现在最难处理的结算问题是什么”倒推指标。建议按结果、过程、治理三层搭建:结果层判断结算是否按期、金额是否准确;过程层定位数据汇集、规则计算、对账确认等环节的耗时;治理层检查规则变更、异常处理和操作记录是否可追溯。
例如,若最常见的抱怨是“款项晚了”,只看整体结算周期不够。还要记录数据齐备时间、对账完成时间、审批完成时间和付款时间,否则无法判断延迟究竟来自数据、人工确认还是审批等待。每项指标至少写清统计对象、计算公式、数据来源、统计周期、排除条件、责任人和触发后的动作。指标若没有对应动作,就只是报表字段;
口径若没有统一,跨团队比较也可能只是把不同算法放在一起。
我发现大家说的“准确率”和“结算周期”并不是一回事:有人按订单算,有人按结算批次算;有人从交易发生时开始计时,有人从账单确认后开始计时。应该怎样统一口径,才能让指标既能比较,也能用于排查问题?
先固定统计对象,再规定起止时间和排除项。准确性可以按“首次核对即一致的结算对象数 ÷ 纳入核对的结算对象总数”计算,但必须说明对象是订单、账单还是结算批次;被撤销、退款或补录的记录是否纳入,也要预先约定。结算周期则建议拆成阶段时长,而不是只保留一个总数。
例如从数据齐备到对账完成、从对账完成到审批通过、从审批通过到付款,各自记录耗时。这样总周期变长时,团队能定位瓶颈,而不是笼统地归因于系统慢。还要同时观察中位数和较长尾部的周期。平均值可能被少量异常批次拉高或掩盖;只看中位数,又可能忽略最晚处理的一批合作方。
口径确定后,保留公式、数据来源和规则版本,才能复算并解释历史结果。
我担心一看到对账差异或结算延迟,就把问题直接交给技术团队,最后上线新功能,人工处理却没有减少。我该怎样从指标表现里判断问题属于数据、规则、流程还是系统能力?
指标负责指出异常发生在哪里,不会自动给出根因。排查时可按“环节,差异类型,发生批次,规则版本”分组:若差异集中在某类数据缺失,先核验数据源和传输完整性;若集中在规则调整后的批次,检查规则版本、审批记录及历史结果是否可追溯;若大量时间耗在人工确认,则要先确认确认标准和责任边界。
可以用一张问题映射表组织判断: 数据缺项增加 → 核对字段、接口和补数机制;规则变更后差异集中 → 检查版本管理、审批与回溯;对账完成后等待时间长 → 检查审批链路和责任人;同类异常反复出现 → 检查异常分类、根因记录和闭环机制。只有当问题确实需要系统能力解决时,才把它转成改造项。
例如规则缺少版本留痕,可以增加版本管理和变更审计;若是团队对分成口径意见不一,单纯新增自动计算功能并不能消除争议。
我不想一开始就全面替换系统,但也不希望试点只验证了页面和功能,无法证明多方结算变好了。应该怎样选择试点范围、设定前后对比指标,并避免把偶然波动误当成升级成果?
优先选择规则边界清楚、数据相对完整、参与方愿意配合的结算场景。试点前先记录基线,并固定统计范围、统计周期和排除条件;试点后用相同口径复测。若同期发生规则调整、业务量变化或人员配置变化,也要记录下来,避免把所有变化都归因于系统。

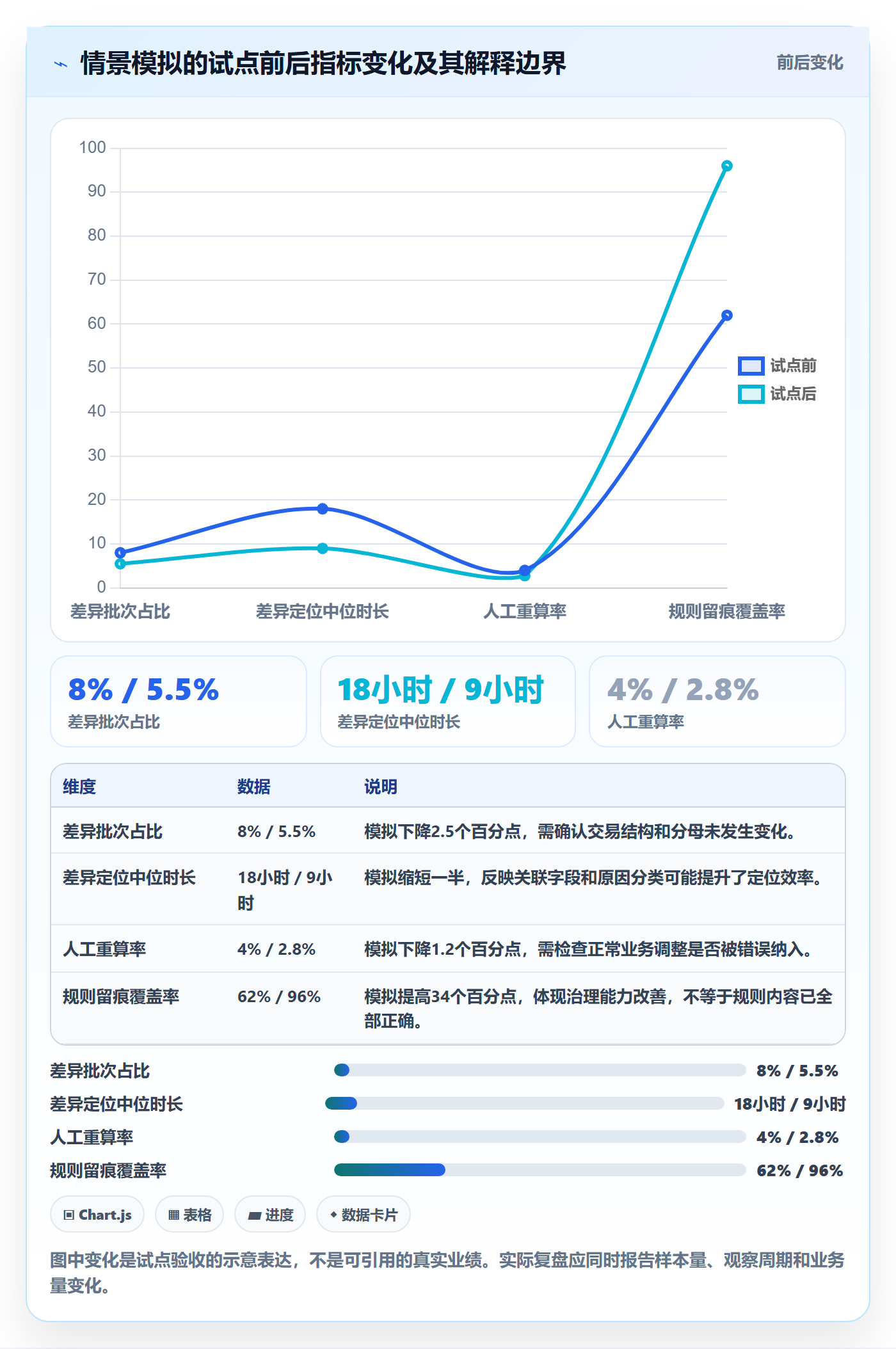

例如,下面仅是假设场景,用于说明验收方法,并非真实客户效果: 指标试点前试点后判读重点 需人工复核的结算批次占比18%12%确认下降是否来自规则校验,而非复核范围缩小 异常从发现到定位的中位时长2.5天1.4天确认异常记录和责任分派是否完整 按期完成率92%94%结合业务量、审批等待和付款安排一起解释 验收不要只写“功能已上线”,还应检查异常能否定位到数据或规则、规则变更是否留痕、处理是否有责任人和闭环记录。
若指标改善但原因无法解释,先延长观察或补齐数据,不急于推广到所有结算场景。


读者评论
文中把结算周期拆成处理时长和等待时长,这个区分很实用。否则审批排队或数据延迟也可能被误当成系统计算慢。
差异率同时看批次、金额和重复发生情况,比只报差异单数更能体现影响范围,也方便安排排查优先级。
指标卡里明确分母、排除项和触发动作很关键。尤其暂停结算的批次,如果口径不清,及时率容易失去参考价值。
文章提醒自动化率要配合冲正和返工指标,这点比较客观。自动处理增加不等于结算质量提升,还要验证异常是否被提前拦截。
