分账系统建设路线:从合规要求到指标体系分几步
分账项目最容易出问题的环节,往往不是“比例算错了”,而是业务团队先把规则写进系统,之后才发现交易关系、资金路径、退款责任和合作机构能力没有对齐。分账系统建设不能从选软件或画分账比例表开始;我建议按七步推进:先定义业务,再核实合规边界,接着设计规则、系统、账务和指标,最后通过小范围试点决定是否扩围。每一步都要有明确产物和进入下一步的条件。
我评审分账建设方案时,通常先问五个问题:谁与谁发生交易,谁向谁提供服务,资金由谁处理,分账依据是什么,异常由谁负责。若这五个问题尚无一致答案,继续讨论接口、页面和分账比例,只会把不确定性更快地固化进系统。
因此,建议把建设过程拆成七步:业务关系与交易定义、合规及资金路径核验、分账和异常规则设计、系统职责与数据模型规划、账务核对与异常闭环建设、指标口径与验收条件定义、受控试点与分阶段扩围。它不是一张必须线性执行的甘特图,而是一套决策顺序:前一步的关键事实没有确定,后一步就不能假设它已经成立。
| 步骤 | 需要回答的问题 | 建议交付物 | 进入下一步的条件 |
|---|---|---|---|
| 业务定义 | 参与方、交易、服务和责任分别是什么? | 参与方关系图、交易状态图 | 关键名词和责任边界获得业务、财务共同确认 |
| 合规核验 | 业务安排、资金流和合作机构能力是否匹配? | 资金流图、问题清单、正式反馈记录 | 重大待确认项有责任人和结论路径 |
| 规则设计 | 什么金额按什么规则分配,变化和异常怎么处理? | 规则表、版本方案、异常矩阵 | 正常、退款、撤销、失败等关键场景有明确处理定义 |
| 系统规划 | 系统计算什么、记录什么、调用什么? | 系统边界图、数据模型、接口与权限清单 | 交易关联、幂等、重试、审批和追溯方案明确 |
| 账务闭环 | 怎样发现差异,怎样定位和结案? | 核对规则、差异分类、工单流程 | 差异可识别、可追踪、可分派、可复核 |
| 指标验收 | 怎样证明流程可用且风险可控? | 指标字典、基线、阶段验收表 | 每项指标都有公式、分母、周期和责任人 |
| 试点扩围 | 哪些条件满足后才能增加范围? | 试点方案、遗留项、扩围门槛 | 关键风险可控,未解决问题有批准的处置方案 |
项目会议上说“财务已确认”“合作方没问题”,并不等同于可追溯的设计依据。实际建设中,更有用的材料是:确认了哪种交易关系、采用哪张资金流图、依赖哪项机构能力、规则何时生效、异常由谁审批。把结论、依据、提出人、确认人和日期记录下来,后续规则变更或业务争议才有机会还原决策过程。
我建议每个阶段设置一个轻量的“阶段门”:业务、财务、技术、运营以及合规相关人员共同检查交付物。阶段门不是增加审批层级,而是防止不同团队各自带着不同假设进入开发。例如,业务说“交易完成即分账”,财务却认为“履约确认后才可结算”,两种口径如果没有在设计前暴露,最后通常会变成线上补丁和手工调账。
分账系统的工作量并不只取决于交易量或参与方数量。更直接的复杂度来源,通常是规则是否频繁变化、退款链路是否复杂、资金处理是否跨多个合作方、历史系统能否提供可靠的交易关联数据,以及异常是否需要人工判断。两个日交易量相近的平台,若一个只有固定比例分配,另一个包含多级渠道、部分退款和争议冻结,后者的设计与验收工作可能明显更多。
以下图表是项目规划用的情景示意,不是行业统计。它表达的是:若前置定义不完整,后续返工和人工补救会侵蚀原本看似节省的开发时间。团队应使用自己的工时记录替换示意值。

团队里常把佣金、服务费、渠道报酬、商户结算和收入拆分都简称为分账,但这些词并不能自动说明交易关系。系统看到的是订单、金额和规则;合规、财务和合作机构需要理解的,则是参与方各自提供什么服务、承担什么责任、依据什么合同关系取得相应款项。
在设计初期,我会要求业务负责人用一张图讲清一笔交易:付款人是谁,服务提供方是谁,平台提供什么服务,谁收取费用,谁负责履约,发生退款或争议时谁做决定。若团队只能给出“平台收一笔钱,再按比例分给几方”,这还不足以支撑系统设计,更不能单独作为合规判断。

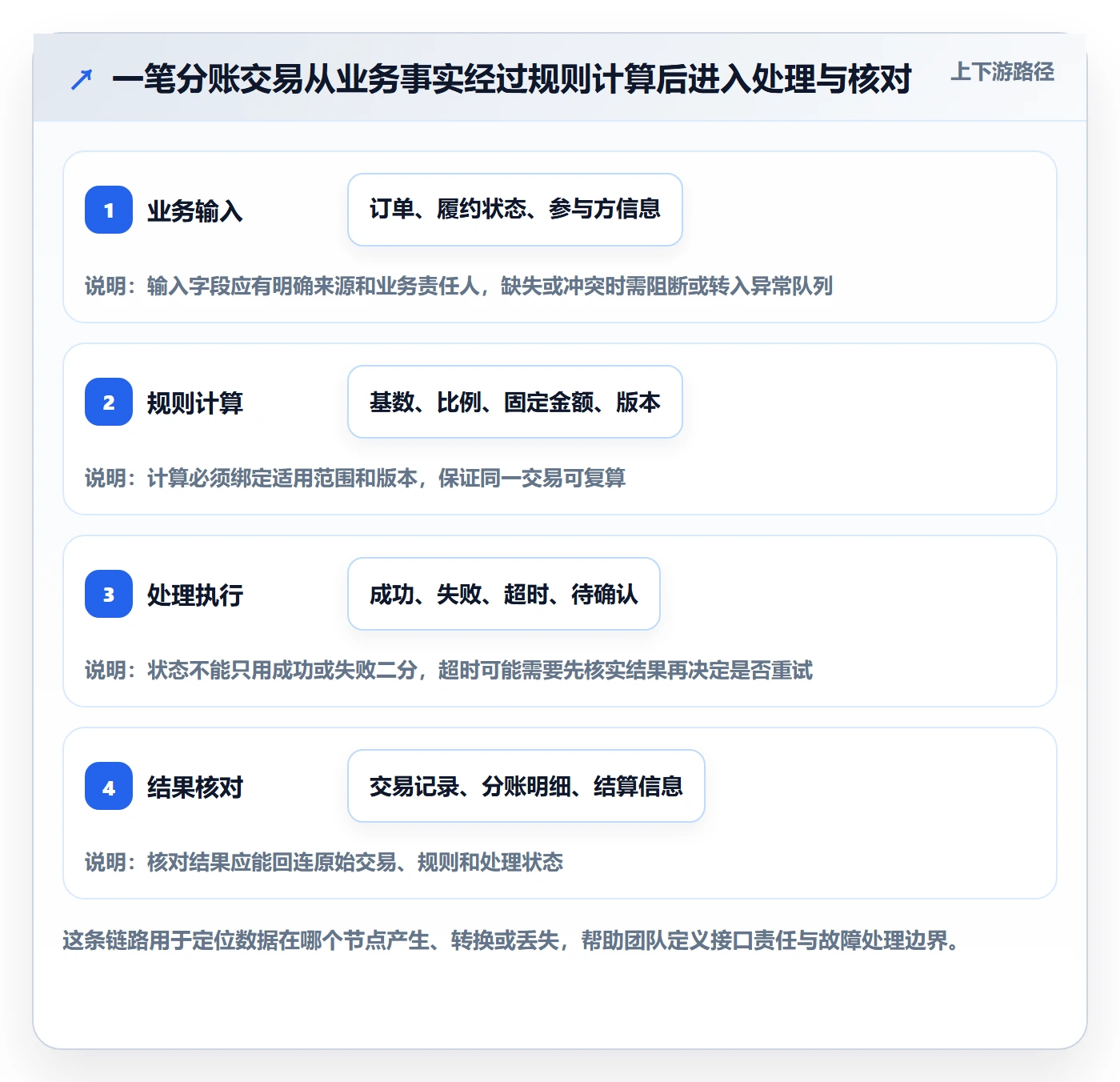

资金流图很重要,但单独看资金箭头仍然不够。分账处理通常受交易状态影响:下单、支付成功、服务开始、服务完成、退款申请、退款审核、部分退款、争议处理等状态,可能分别对应不同的计算、冻结或撤销动作。系统设计需要把业务状态和资金处理状态关联起来。
例如,“订单取消”不一定意味着“已经发生的分账记录删除”。如果此前已有处理动作,就需要根据实际业务安排和合作机构能力,设计撤销、退款、冲正、冻结或人工审核等处理路径。具体采用何种路径,必须由实际资金方案和机构接口约束决定,不能通过一个通用名词替代核验。
这些产物的价值不在于文档数量,而在于把“口头默认”改成“可检查的业务假设”。如果交易参与方对同一术语理解不一致,先统一术语,再讨论接口字段;否则字段表会看起来很完整,却无法回答它代表哪一种真实业务事实。
我通常不只问“正常订单如何分配”,还会反问:支付成功但履约失败怎么办?部分退款时,是按原始比例回退还是按可退金额重新计算?某一参与方暂停合作后,未结算交易如何处理?如果业务人员给出的答案是“到时候财务人工处理”,就要进一步确认人工处理的授权、数据依据、记录方式和复核要求。
“人工处理”可以是合理的风险控制手段,但不能成为没有边界的兜底词。系统至少要能保存原交易、规则版本、处理原因、申请人、审批人和结果。若异常金额需要手工计算,还应明确计算依据和复核责任,避免把系统无法解释的问题转化为个人经验。

采购材料里出现“自动分账”“合规结算”或“支持平台场景”,只能作为进一步核验的线索,不能替代企业对自身业务模式的审查。系统是否具备账户、指令、对账或付款等能力,也不会自动证明某一种资金安排适用于某个具体业务。

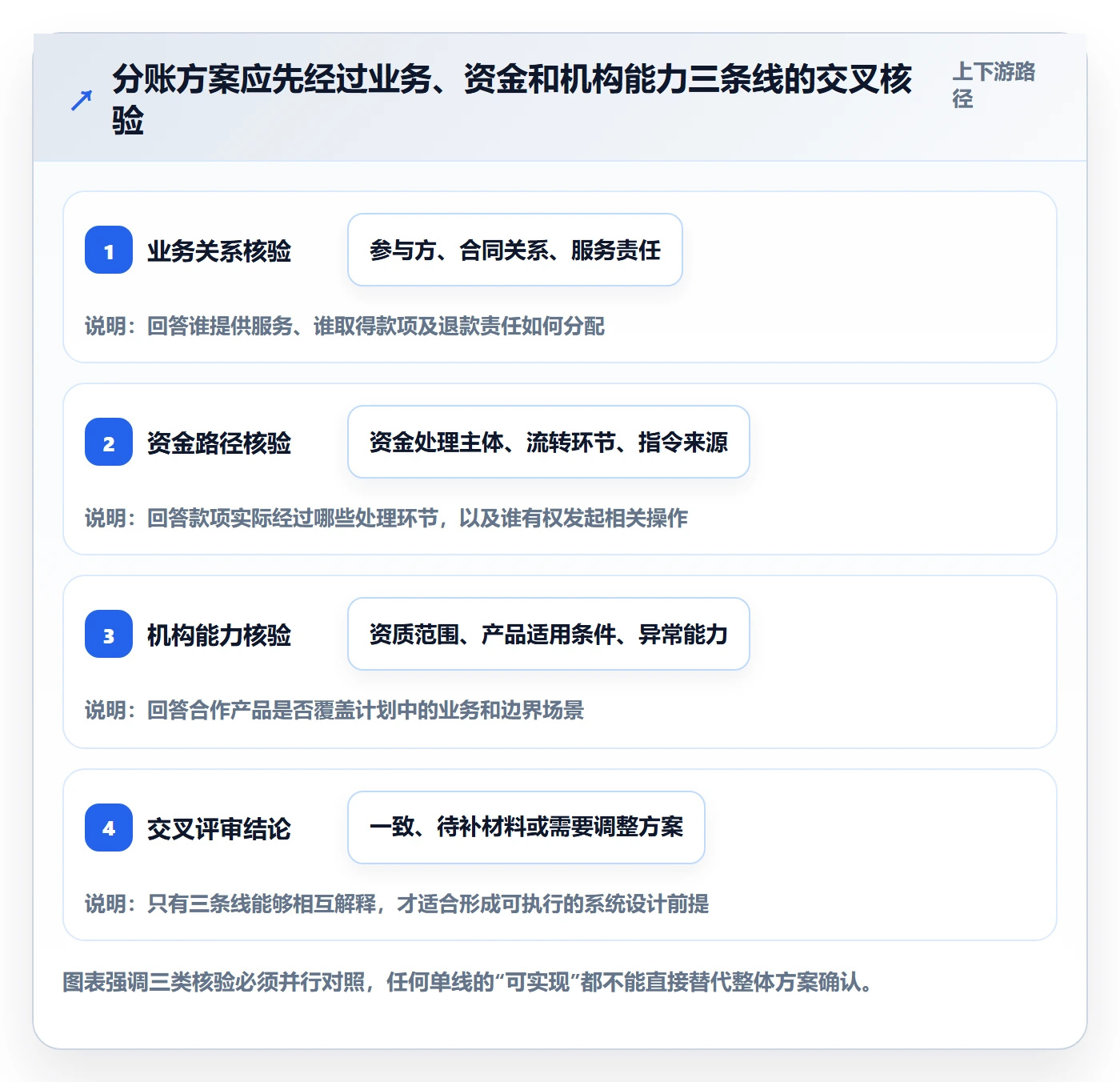

我会把评估拆成三条并行的线:第一条是业务关系与合同安排,第二条是资金实际流转路径,第三条是合作机构的资质、产品边界和已确认能力。三条线要能互相解释:合同说谁提供服务,业务流程能说明服务如何发生,资金路径能解释款项如何处理。某一条线的信息与其他两条对不上,就应先停止把方案写成“已确认”。
项目团队需要向合作机构和专业人员核实的,不是一个笼统的“能不能分账”,而是与自身业务相关的具体问题:资金在哪一环节被处理,谁发出操作指令,合作产品允许覆盖什么业务,账户或交易信息需要满足哪些条件,退款、冻结、争议和差错如何处理,机构的书面业务边界是什么。
这些答案可能因业务类型、合作安排、地区、产品及监管要求而不同。涉及法律法规和支付业务管理的判断,应查阅适用的正式文件,并由企业合规、法律顾问及合作机构按具体业务进行确认。本文提供的是建设评审框架,不构成对任何具体模式的合规结论。
台账中建议记录问题、影响范围、所需材料、责任人、确认来源、结论日期和待办状态。例如,某项退款动作是否能由系统自动触发,不要只记录“接口支持退款”,还要分辨接口能力是否覆盖本业务场景、授权主体是谁、失败后的处理方式是什么,以及合作机构是否明确认可相应使用方式。
对于暂时无法确认的问题,可以标为“待核实”,同时设置阻断条件。若它直接影响资金路径或交易责任,就不应在开发排期中被当作默认通过;若只影响报表展示,则可以放入阶段性遗留项,但需要确认不会影响关键交易处理。
对于法规名称、监管要求、机构资质和资金安排,发布或立项材料应标出适用依据、核验日期及责任人。比如,涉及非银行支付业务的制度要求,应由相关专业人员核对现行正式法规和实施规则;不能仅凭某个宣传页面、搜索摘要或同行说法作结论。
特别要避免“保证合规”“彻底消除风险”这类绝对表达。更专业的表述是说明已经核实了什么、尚未确认什么、哪些前提变化后需要重新评估。合规判断不是系统上线时一次性盖章,而是与业务结构、合作关系和实际操作保持一致的持续控制。

一条可执行规则,至少要说明适用业务范围、参与方、计算基数、固定金额或比例、优先级、舍入方式、生效时间、失效条件和规则版本。若规则只写“平台抽成百分之十”,系统仍然不知道基数是含税金额还是实付金额,优惠和退款是否进入计算,多个规则冲突时谁优先,以及何时起用新比例。
每个字段都应有业务解释和数据来源。比如“可分配金额”不能只作为一个技术字段存在,要说明它由哪类交易金额构成、是否排除优惠或其他费用、精度如何处理。不同业务可能选择不同口径,重点不是规定一种普遍答案,而是确保业务、财务和系统使用的是同一口径。
比例、固定费用、参与方和计算基数都可能变化。系统应将规则版本与交易绑定,至少保留规则编号、生效时间、变更记录和审批信息。否则,月末发现款项不一致时,团队可能无法判断:交易按旧规则处理是否正确,还是新规则提前或延后生效。
规则变更还要明确适用范围:只影响新建交易,还是对尚未完成的交易也生效;已发起但未完成的任务是否继续使用原版本;历史数据是否允许重算。重算尤其需要谨慎,因为它可能改变已产生的结算结果或对账关系,不能只当作批量更新字段处理。
最低限度应覆盖支付失败、重复通知、部分退款、全额退款、分账任务超时、某参与方信息失效、交易争议、冻结、人工调整和规则版本切换。对每个场景,都要定义触发条件、系统动作、允许重试次数或策略、人工介入条件、审批责任和结案状态。
| 场景 | 需要先定的业务问题 | 系统侧应保留的信息 | 常见风险 |
|---|---|---|---|
| 重复通知 | 如何判断通知对应同一笔业务事件? | 业务事件标识、请求结果、处理次数 | 重复执行造成重复记录或金额处理 |
| 部分退款 | 退款金额怎样关联原交易和已完成的处理? | 原交易关联、退款批次、规则版本 | 回退金额与原分配口径不一致 |
| 超时或失败 | 哪些失败可重试,哪些需要人工确认? | 错误码、重试记录、最后状态 | 盲目重试掩盖机构侧实际处理结果 |
| 人工调整 | 谁可以申请、审批和执行调整? | 调整前后金额、原因、申请及审批记录 | 修改结果不可解释,责任无法追溯 |
| 规则变更 | 新旧规则各自适用哪些交易? | 生效区间、版本号、变更审批 | 同类交易因版本错用产生不一致结果 |
有的系统主要负责规则计算和任务编排,有的还覆盖交易状态、对账、异常工单、账户信息或付款接口。系统职责应结合自建能力、合作机构产品和现有财务系统确定,不能默认“分账系统”天然包含所有环节。边界含糊,会造成接口重复、数据口径不一致,或者出现所有人都以为对方会负责的空档。
设计时至少要明确:订单系统提供哪些业务事实,分账模块生成哪些计算结果,资金处理由谁完成,财务系统如何接收核对数据,运营人员从哪里处理异常。对于每个接口,还要约定唯一业务标识、幂等策略、超时处理、重试条件、错误码和数据对账方式。
权限不要只按“管理员、普通用户”两类粗略划分。查询、规则配置、审批、执行、退款、冻结、导出和人工调整,风险并不相同。应结合组织职责建立角色矩阵,对关键操作设置必要的复核和留痕,并定期检查权限是否仍与岗位职责匹配。
审计记录至少需要支持回答:谁在什么时间对哪笔交易做了什么操作,操作前后状态是什么,依据的规则版本是什么,是否经过审批,执行结果如何。日志如果只有“操作成功”,却无法关联业务交易和操作原因,发生争议时仍然难以追溯。

以下是一个便于说明方法的示意案例,不对应真实客户或真实业务数据。假设某服务平台一笔订单实付金额为一千元,服务由服务商完成,平台收取服务费用,另有渠道方按约定取得推广报酬。订单可能发生全额退款、部分退款或服务争议。
团队最初提出的方案是“支付后按比例拆分”。我不会据此直接让技术团队配置比例,而会先追问:服务履约如何确认,推广报酬依据什么事件产生,退款时各方承担什么责任,平台服务费的计算基数是什么,合作机构支持的处理方式是否覆盖这些情形。问题没有确认前,任何示例比例都只是演示值,不是可上线规则。
| 待验证情形 | 评审时要明确的事项 | 系统设计要求 |
|---|---|---|
| 服务完成且无争议 | 谁确认履约,何时确认,确认数据来自哪里? | 记录确认主体、时间和对应订单状态,并关联所用规则版本 |
| 支付后服务未开始即取消 | 取消是否允许,已产生的费用或报酬如何处置? | 识别交易当前处理状态,按已确认的取消路径处理,不以删除订单替代资金记录 |
| 服务完成后部分退款 | 退款金额如何确定,相关参与方分别承担多少? | 建立退款与原交易关联,保留退款批次和计算依据 |
| 渠道方资料变更 | 变更何时生效,存量交易使用哪一版本资料? | 保留参与方资料变更时间和交易时点快照,避免历史交易引用新资料 |
| 处理结果超时未确认 | 是否可安全重试,如何避免重复执行? | 使用稳定的业务请求标识,区分“明确失败”和“结果未知”,必要时先查询后续状态 |
这个推演带来的关键发现通常不是“比例该设多少”,而是订单状态、服务状态和资金处理状态并不总是同步。若系统只保存最终分账金额,却没有保存当时的状态、规则版本和输入数据,退款或争议发生后就很难重建当时的计算依据。
为了验证计算逻辑,可以假设某订单可分配基数为八百元,服务商分配七成、平台分配两成、渠道方分配一成。按这个纯示例,分别得到五百六十元、一百六十元和八十元。此处的比例仅用于说明规则引擎如何处理基数和参与方,不代表任何行业通行比例,也不构成法律或财务建议。
真正需要检验的是计算口径:八百元由什么字段得出,未参与分配的二百元是什么性质;比例合计是否必须为百分之百;分配金额出现最小货币单位舍入差时归给谁;部分退款时是按原比例回退,还是由业务合同和责任安排确定不同承担方式。所有答案都要记录在规则说明中,并在测试样例里覆盖。
单个接口返回成功,只证明某个技术请求得到了响应,不代表业务链路已经正确。试点验收应从一笔业务订单开始,检查输入字段、状态变化、规则版本、计算明细、处理结果、核对记录和异常处置能否连成一条链。还应主动制造重复通知、超时、退款和数据缺失等情况,看系统是否按预期停下、重试或转人工。
试点阶段可以统计处理成功率、异常数量、人工处理时长和对账差异,但需要先定义统计对象。例如“成功率”按交易数、分账任务数还是金额计算,重试成功是否算首次失败,处理中状态是否进入分母。不同口径可能得出截然不同的结果,未经定义的百分比不适合用于扩围决策。
以下是一个示意试点的情景数据,只展示团队可怎样组织观察项,不是实测客户结果。实际项目应以系统日志、财务核对记录和工单时间戳为数据源,并保存抽样方法和统计周期。

系统在线不等于账务可靠,任务成功也不等于结果已核对。指标至少要覆盖流程效率、核对质量、异常控制和权限审计四类。每项指标都应有负责人、数据来源、计算公式、统计周期和异常解释机制,才能用于决策,而不只是月报装饰。
| 指标类别 | 建议指标 | 示例定义 | 常见误区 |
|---|---|---|---|
| 流程效率 | 分账任务处理成功率 | 统计期内明确成功的任务数 ÷ 纳入统计的任务总数 | 排除失败任务或未说明重试,导致成功率被高估 |
| 流程效率 | 处理时长中位数与高分位时长 | 从约定起点到明确结果的耗时分布 | 只报平均值,掩盖少数长时间悬挂交易 |
| 核对质量 | 未匹配记录率 | 未匹配记录数 ÷ 纳入核对的记录总数 | 未说明数据范围、核对周期和重复记录如何处理 |
| 核对质量 | 差异处理时长 | 从差异创建到确认结案的时间 | 把“工单关闭”当成“差异已解释并解决” |
| 异常控制 | 重复处理率 | 重复执行的业务任务数 ÷ 纳入统计的业务任务总数 | 只看系统去重日志,不核对实际业务后果 |
| 异常控制 | 未闭环异常量 | 统计时点仍处于待处理状态的异常数 | 只看累计创建量,不看积压年龄和金额暴露 |
| 权限审计 | 高风险操作复核覆盖率 | 完成规定复核的高风险操作数 ÷ 高风险操作总数 | 没有先定义高风险操作和有效复核标准 |
| 权限审计 | 审计记录完整率 | 具备规定字段的关键操作数 ÷ 抽查关键操作总数 | 只检查日志存在,不检查主体、对象、原因和结果是否完整 |
“分账成功率”至少需要回答三个问题:分母是订单、任务还是金额;统计从任务创建还是从合作方受理开始;超时但最终成功、重试后成功、长期未知分别如何归类。如果团队在财务月报中按交易笔数,在技术看板中按请求次数,两者可以同时存在,但名称和口径必须区分。
对账指标同样如此。未匹配记录率需要定义哪些记录进入核对、使用哪个时间窗口、如何处理重复流水和跨日结算。若差异只在月底统一发现,指标可能掩盖日常积压;若每天核对,则要明确数据到达延迟和补数截止时间。
在没有可靠可比来源时,我不建议给出“成功率必须达到某个行业标准”之类的数字。不同业务的交易状态、合作机构、退款比例、核对频率和异常定义并不相同,跨企业直接对比容易产生误导。更实用的方法是先选择一个完整周期跑基线,再根据业务风险、服务承诺和人工承载能力设置目标。
例如,试点初期可先确认“每笔交易都能追踪”“关键差异都有责任人”“未知状态不会被误当成功”等控制性目标;之后再根据稳定运行数据优化处理时长和异常积压。对资金风险敏感的指标,目标可以侧重异常识别与闭环;对大量标准化交易,效率和自动化程度可能更重要。
指标的价值在于触发行动。处理时长持续上升,应能定位是接口延迟、数据缺失还是人工审批积压;未匹配记录增加,应能按来源系统、交易类型和合作方拆分;高风险操作复核覆盖率下降,应能找到具体操作记录和责任环节。只有汇总数字、不能下钻到交易和处理原因的看板,通常不足以支撑运营决策。
同时要防止“为了指标而指标”。如果团队只考核任务成功率,可能倾向于把难处理任务排除在统计范围外;如果只看异常关闭速度,可能过早关闭尚未解释清楚的差异。建议将结果指标与过程控制、抽样复核和异常分类结合,避免单一数字驱动不良行为。

试点应足够小,便于控制;也应足够有代表性,能暴露真实问题。若只选固定比例、单一参与方、没有退款的理想订单,试点通过并不能说明系统适用于多角色和异常场景。可以控制交易范围,同时纳入一部分常见退款、重复通知和资料变更用例,确保方案不是只对演示流程有效。
试点范围可以按业务类型、参与方、交易金额或渠道逐步限定。具体边界需结合机构产品条件和企业风险承受能力确定。重要的是要在开始前约定停止条件:发生何种差异、出现多少未闭环问题、哪些数据不一致时,暂停扩围并回到设计阶段。
门槛不一定都表现为一个百分比。有些是必须满足的控制要求,例如人工调整可追溯;有些才适合用趋势指标判断,例如异常处理时长。把所有要求都压成一个综合分数,会掩盖不可妥协的风险项。
试点结束时,遗留问题至少分为三类:阻断扩围的问题、可以带条件运行的问题、非关键体验优化。阻断项应说明关闭标准和责任人;带条件项应说明监控方式、适用范围和失效条件;体验优化则需要进入明确排期。没有分类的“后续优化”,很容易让高风险事项随着扩围被遗忘。
如需带着问题扩围,应有正式的风险接受和监控安排,而不是仅凭项目负责人一句“影响不大”。当业务模式、参与方、资金路径、核心规则或合作机构发生变化时,应重新评估原先的试点结论是否仍然成立。

如果参与方关系、合同安排、履约责任或资金路径仍在讨论,优先投入业务梳理和合规核验。可以先形成流程图、问题清单和系统能力需求,再与潜在合作机构讨论适用边界。此时过早选定软件,容易让团队反过来迁就产品已有功能,忽略业务本身尚未解决的问题。
需要取舍的是速度与确定性。延后技术开发会让项目看起来启动较慢,却能减少基于错误假设开发的返工;若业务上线时间不可延后,也应缩小首期业务范围,并将未确认场景明确排除,而不是用“后续支持”掩盖前提缺失。
小规模业务不一定需要一开始就建设复杂的规则平台。若参与方少、规则稳定、异常类型有限,可以先实现交易关联、规则版本、处理状态、核对记录、权限和审计等关键能力,再逐步增加自动化。但不能因为交易量小,就省掉重复请求保护、人工调整审批和异常留痕。
取舍重点在自动化与运营成本。低频且高判断成本的特殊场景,先用受控人工流程可能更稳妥;高频、规则清楚、人工重复度高的处理环节,更值得优先自动化。关键不是追求“全自动”,而是让人工介入发生在可识别、可审批、可复核的位置。
当分配规则持续变化、参与方数量较多或存在多个业务线时,规则版本、参与方信息和交易时点快照会成为重要基础。应先解决规则适用范围、优先级、审批流程和历史交易复算问题,再逐步增加复杂配置能力。否则,规则越灵活,误配置的影响范围也可能越大。
这类团队需要在配置灵活性和控制强度之间取舍。允许业务人员自行配置可以缩短响应时间,但也要设置权限、审批、模拟校验和生效范围;由技术团队统一修改更可控,却可能形成排期瓶颈。可按规则风险等级分层:低风险参数可受控自助,高风险规则变更必须经过复核。
如果现有流程运行多年但对账差异多,先抽取一批真实差异单,追查问题发生在业务字段、状态同步、计算规则、接口返回、数据映射还是人工处理。问题若来自订单与财务系统的标识不一致,换一个分账模块未必能解决;问题若来自责任边界不清,新增看板也无法自动产生正确结论。
取舍重点是局部修复与整体替换。局部修复成本通常较低,但可能受旧系统能力限制;整体替换可统一数据和流程,却会带来迁移、并行运行和历史核对成本。决策前应比较可解释性、差异来源、维护成本和迁移风险,而不是只比较功能清单。
如果持续增加服务类型、地区、合作方或收费方式,系统建设不能以“上线验收完成”作为终点。业务变化可能影响规则适用范围、资金处理方式、合同责任和机构产品边界。企业应定义触发重新评估的事件,例如新增资金处理角色、改变结算时点、引入新退款方式或调整核心费用结构。
取舍在于治理投入与迭代速度。审批流程过重会拖慢业务,完全依赖临时沟通又会让关键变化没有记录。更合理的做法是按变更影响分级:展示字段调整可以轻量处理;改变计算基数、参与方或资金路径的变更,则需经过相应业务、财务、技术及合规评审。

比例只是规则的一部分,不说明计算基数、触发时点和退款责任。先开发后解释,往往会形成大量难以兼容的特殊逻辑。应先把正常和异常场景变成明确规则,再评估系统如何配置或实现。
接口可调用不等于交易数据完整,也不等于返回结果能与订单、结算和财务记录对应。验收应检查端到端数据关联、失败处理、重试与核对,而不是只看接口文档和成功响应。
人工处理需要申请、审批、执行、复核和留痕。若系统只提供一个可编辑金额的后台入口,却没有原因和审批记录,它不是异常闭环,而是新的风险入口。
成功率可能掩盖未匹配记录、超时未知、异常积压和高风险操作。应组合观察效率、对账、异常和权限审计指标,并允许从汇总指标追溯到交易明细。
“支持多方分账”并不自动说明具体业务、账户安排、退款方式和交易状态都适用。选型时应把营销描述转换为问题清单,逐项核实产品能力、机构边界、服务责任和异常处理方式,并保存正式确认材料。
正常交易最容易演示,却不足以证明系统可运营。重复请求、退款、超时、信息缺失和权限越权测试,往往更能暴露设计漏洞。试点范围可以小,但测试场景不能只包含“顺利完成”。
材料不必在第一天就达到正式制度文件的完整程度,但必须把未知项标出来。与其用一句“待后续确认”带过,不如写明由谁向谁确认、需要何种材料、最晚何时形成结论,以及若无法确认时是否暂停相应功能。
评审不宜演变成逐页宣读文档。我会把会议聚焦在三类分歧:交易状态和责任人是否一致,资金安排与合作能力是否匹配,异常场景和指标口径是否足以支持上线判断。对每项分歧记录结论、依据、责任人和复核时间。
如果讨论无法得出结论,先把它转成明确的待确认事项,而不是让技术团队替业务做选择。系统可以执行规则,但不能替代业务、财务和专业人员决定规则本身是否适当。
判断分账系统是否建设得可靠,我更看重一笔交易能否从业务输入追到规则版本、处理结果、核对信息和人工操作记录。功能页面再多,如果关键交易解释不清,运营和审计都难以建立信任;相反,一个范围克制但交易链路完整、异常责任清楚的首期系统,通常更适合稳步扩展。
分账系统建设的核心不是把钱拆得更快,而是让每一次计算有业务依据、每一次处理有状态记录、每一笔差异有责任归属、每一个扩围决定有数据支撑。下一步可以先选取一笔典型交易和三种高风险异常,完成业务关系图、资金路径图和指标口径草案。它们一旦能被相关团队共同解释,系统建设才真正有了可靠起点。


读者评论
把业务关系和资金路径放在选系统之前,顺序比较合理。尤其是交易完成与履约完成不一致时,分账触发点需要先由业务和财务统一。
文中强调阶段产物和确认记录,这对跨部门项目很实用。会议上口头确认容易遗失,保留依据、责任人和日期也便于后续追溯。
合规部分没有把接口能力等同于合规结论,这个提醒很必要。具体资金安排仍需结合业务和合作机构条件核实,文章也明确了自身不是法律结论。
退款、撤销和争议处理不能简单当作正常分账的反向操作。把异常场景纳入规则设计,有助于减少上线后依赖人工兜底的情况。
工时图表注明是情景示意而非行业数据,表达比较审慎。实际项目仍应根据自身访谈、开发记录和试点结果重新估算。
