库存管理系统问题诊断:补货预警如何用流程设计改进
库存管理系统每天弹出补货提醒,仓库里却仍然断货;采购已经下单,系统还在重复报警;月底一盘点,账面库存与可售数量又对不上,这类问题通常不是“提醒功能没打开”,而是预警之后没有一条清晰、可追踪、能处理例外的业务流程。诊断补货预警,不能只看阈值设置是否正确,还要查清数据从哪里来、谁负责判断、补货如何执行,以及结果怎样回到系统。
我判断一套补货预警机制是否有效,不会先数系统发出了多少条提醒,而是追问:每条提醒有没有被确认?确认后有没有形成明确的补货决定?决定有没有变成采购订单?订单到货后,系统里的在途和现货状态有没有及时更新?这些问题分别对应信号、判断、执行和反馈四个环节。
如果系统只负责把库存低于某个数字的商品标红,后续却没有责任人、处理时限和异常出口,那么它提供的只是一个信号,不是补货能力。提醒再及时,也无法替代库存口径核对、需求判断、供应商确认和采购审批。
核心判断是:补货预警应被设计成一个业务闭环,而非一个孤立的系统功能。闭环至少要明确触发条件、处理角色、决策记录、执行状态和复盘指标。任何一环缺失,都会让提醒停留在屏幕上。
当预警失灵时,我会先把现象归到五类:数据不可信、规则不适配、提醒不可处理、执行链路断开、结果无人复盘。它们看起来都像“系统没用”,但对应的改进动作完全不同。数据错了,调阈值只会让错误更频繁;责任不清,增加通知渠道也只是把提醒扩散给更多人。
| 问题类别 | 典型表现 | 优先检查 | 不宜先做的事 |
|---|---|---|---|
| 数据不可信 | 系统显示有货,货架或库位却无可用商品 | 盘点、锁定、质检、退货和交易更新时间 | 直接提高安全库存 |
| 规则不适配 | 旺季与平时使用同一阈值,或不同商品共用一个参数 | 需求波动、采购提前期、最小起订量 | 给所有商品统一设下限 |
| 提醒不可处理 | 提醒没有缺口原因、负责人或建议完成时间 | 提醒内容与任务字段 | 只增加群通知或弹窗 |
| 执行链路断开 | 已确认缺货,却卡在审批、询价或供应商交期 | 审批节点、采购方式和异常升级规则 | 把未完成订单继续标成“已处理” |
| 结果无人复盘 | 重复报警、误报或漏报长期存在 | 关闭原因、缺货结果和参数修改记录 | 只考核提醒数量 |
这个分类的用处,是把“系统问题”变成可调查的业务问题。现场讨论时,最好要求每个问题都能对应到一条记录、一段流程或一个字段,而不是只留下“采购太慢”“系统不准”这样的模糊归因。

系统按规则发出提醒,不等于这条提醒在业务上正确。规则触发准确,只代表计算条件满足;业务判断准确,还要看商品是否确实需要补、补货是否能及时到、数量是否合理。对一个已停产商品发出的低库存提醒,可能符合程序规则,却不应该转成采购动作。
因此我建议把预警质量拆成至少三种:应该补却没有提醒的漏报;提醒了但不需要补的误报;提醒有效且最终形成了适当处理的有效预警。只有区分这三类,团队才知道应该修数据、改规则,还是优化执行流程。
很多团队说“系统里还有库存”,实际说的可能是不同口径:仓库现存数量、可销售数量、已分配数量、待检数量、门店可售数量,或包含在途的预计库存。若门店订单已锁定商品,但系统仍把锁定量计入可用量,预警就可能被推迟;若在途采购被重复计算为现货,缺货判断也可能变得过于乐观。
诊断时,我会先要求团队把各个库存字段翻译成业务语言:这个数字是否包含待检品?销售订单何时扣减?调拨在途何时从发出仓转到接收仓?采购订单是否按确认数量还是预计数量计算?不同系统字段名称相似,并不保证口径相同。
一个便于讨论的简化口径是:可用库存 = 可用现货 − 已锁定或已分配数量 + 可纳入判断的在途数量。这不是所有系统都适用的标准公式。企业要根据退货、质检、调拨、预售和采购在途的业务规则决定哪些项目纳入,且避免同一批货被重复计算。
提醒出现后,业务人员可能先核对促销安排,采购可能要询价,主管可能需要审批,仓库还要确认是否有未上架库存。若这些动作都靠聊天消息和个人记忆,系统里就只能看到“低库存”,看不到问题卡在谁手上、还需要什么信息、预计何时解决。
这也解释了为什么有些团队换了库存软件,缺货问题却没有明显改善。系统可以呈现数据,但若商品参数无人维护、采购订单不回写、收货延迟入账,换工具并不会自动补齐管理责任。技术系统的效果受制于数据口径和流程执行,这是分析时必须保留的边界。
小团队的常见风险是岗位兼任:同一个人既看库存又下采购单,事情一忙,提醒就被其他任务挤掉。多门店组织的风险则常来自信息交接:门店认为仓库会补,仓库认为采购已下单,采购又等业务确认销量变化。问题不是一定缺少岗位,而是每个节点缺少明确的接收人和完成条件。
| 业务场景 | 更容易出现的断点 | 流程设计重点 |
|---|---|---|
| 单仓、小团队 | 提醒无人接、负责人兼任多岗 | 设置主责人、代办人和超时升级 |
| 多门店、集中采购 | 门店需求与采购计划信息不同步 | 统一商品编码、需求汇总周期和门店确认规则 |
| 长交期或进口商品 | 下单较晚,发现时已无法及时补货 | 提前期分层、供应风险提示和替代方案 |
| 季节或促销商品 | 历史均值无法代表未来需求 | 活动日历、计划量复核和临时规则到期机制 |
因此,不要把一套标准流程原样复制到所有组织。流程要统一的是交接原则和记录字段,差异化的是处理时限、审批层级、库存策略及例外条件。

一个有效的现场诊断,不是直接问大家觉得系统哪里不好,而是抽取一批近期提醒,逐条还原:触发时系统用了什么库存值和参数;提醒发给谁;对方何时确认;最后采取了什么动作;后来是否发生缺货或积压。这样可以把感受变成证据,也能避免只挑最糟糕的个案下结论。
若系统没有留下处理记录,可以先用共享表单或轻量任务清单补齐字段,观察一段固定周期,再决定是否要调整系统配置。先把过程记录下来,往往比立刻添置新功能更能说明问题在哪里。
提高安全库存有时能缓冲需求或交期波动,但它不是通用的修复手段。若实际问题是库存扣减延迟,调高参数可能暂时遮住账实误差;若商品已经停售,提高库存还可能带来积压和资金占用。每次增加库存之前,都应说明要对冲哪一种不确定性。
更稳妥的做法是把安全库存作为风险缓冲参数管理:记录适用商品、计算依据、审批人、复核日期和变更原因。参数不是永远正确的常数,需求模式或供应条件发生变化时,应有重新校准的入口。
过度提醒会产生“警报疲劳”:负责人员收到大量重复、低优先级或无法处理的消息后,可能逐渐忽略真正紧急的事项。提醒数量上升并不等于风险控制加强,反而可能让重要缺货信号淹没在重复通知里。
我会优先检查提醒是否合并了同一商品、同一原因的重复触发,是否区分紧急程度,以及已生成采购任务后系统能否切换为“处理中”。通知的目标不是让更多人看见,而是让正确的人在合适的时点执行下一步。
已读只代表有人看过,不代表确认了库存事实,更不代表订单已下达。流程状态至少应区分待确认、核实中、待决策、待审批、已下单、部分到货、已关闭和暂缓处理。状态越清晰,越能看出事项卡在哪里。
对于暂缓补货,也要保留理由和复核日期。例如商品销量短期下降、供应商报价待确认、库存盘点中,都不应简单地关闭提醒。没有理由的关闭会让问题消失在报表里,却没有真正降低经营风险。
稳定畅销品、季节性商品、新品、长交期商品和低周转品,面对的需求风险与供应约束不同。用一个固定下限覆盖所有商品,容易出现畅销品补晚、慢销品补多、促销品预估失真等情况。
商品分层不必一开始就追求复杂算法。可以先根据业务特征做可解释的分类,例如稳定需求与波动需求、短交期与长交期、常规商品与活动商品,再决定哪些商品使用自动建议,哪些需要人工复核。规则的复杂程度,应与数据质量和管理能力匹配。
采购订单已创建,并不意味着货已经可用。订单可能被拆分交付、供应商可能延迟发货,收货后还可能等待质检或上架。如果系统把“已下单”直接当成“库存风险解除”,就会低估到货不确定性。
流程必须将订单状态、承诺交期、实际收货和可销售状态串起来。对于部分到货的订单,要能看见剩余未交数量;对于到货但未上架的货品,要区分实物已到和可用库存已增加。否则预警会在错误的节点被关闭。
自动化适合处理条件明确、数据可靠、重复频繁的任务,不适合替代所有业务判断。新品、促销、停产替代、异常长交期等场景往往需要人确认上下文。更可靠的自动化不是“完全不需要人”,而是把人工判断放在真正需要判断的节点,并留下原因和责任记录。
如果系统能够自动生成建议量,也应把主要输入条件展示出来,例如可用库存、近期需求、提前期、起订量和在途口径。用户看不懂建议来源,就难以判断建议是否适用,也很难在异常情况下及时纠正。

在讨论阈值之前,先统一“什么商品、什么地点、什么库存状态”进入计算。商品编码是否一致?多个仓库能否互相调拨?待检商品是否可销售?门店预留量是否要扣除?在途采购是否有可靠交期?这些问题的答案决定了系统计算出来的库存数字到底代表什么。
建议为关键库存字段写一份简短的数据口径说明,至少包含字段含义、更新来源、更新时间、是否参与可用量计算、异常处理责任人。别把口径说明写成只供系统管理员看的技术文档,采购和仓库也必须能看懂并确认。
补货点可以用一个简化思路帮助沟通:补货触发点约等于提前期内的预计需求加上安全缓冲。这只是解释逻辑,不是适用于所有业务的标准公式。需求起伏、交期波动、服务水平目标、最小起订量、包装规格和库存成本都会影响参数选择。
如果需求和交期都比较稳定,可以从历史销量和实际到货周期估算基础参数,再让业务负责人复核。如果需求波动很大,单纯使用平均销量可能低估高峰;如果供应商交期不稳定,只增加库存也未必划算,还需要考虑替代供应、分批下单或提前确认交期。
我会要求每条规则能回答三个问题:为什么这个商品使用这组参数?参数依据来自什么数据?何时需要重新复核?如果这些问题无人能答,自动化规则就只是一个数字,不是可治理的决策依据。
预警说“库存低于阈值”,描述的是风险信号;补货建议则要进一步说明要不要补、补多少、何时需要到货、从哪里采购或调拨。两者不应混为一谈。对于某些商品,低库存可以通过跨仓调拨解决;对于另一些商品,采购周期太长,可能需要临时替代或调整销售计划。
系统中的建议内容至少应支持业务人员判断触发原因。视系统能力和数据条件,可以展示当前可用量、已锁定量、在途量、预估需求、规则参数及最后更新时间。如果某项数据没有可靠来源,就应明确标记为未知,而不是显示一个看似精确的数字。
一条预警任务应有唯一的主责人,也应明确当主责人不在岗或超时未处理时,由谁接手。提醒可以发给多人,但最终必须有人对结果负责。对小团队而言,主责和代办可由同一岗位轮值;对多部门团队,则要通过角色定义减少“所有人都收到、没有人负责”的情况。
处理时限不必所有商品都一样。高风险、长交期或高销售影响商品可以设置更短的确认时限;低风险商品可以进入固定批次审核。关键是时限要与真实作业节奏相符,并为休息日、审批等待和供应商回复设置可解释的状态。
异常不是流程失败的边角情况,而是补货管理日常的一部分。需求突然上涨、供应商延期、库存盘点差异、预算冻结、商品停产、活动临时取消,都可能改变原来的补货决定。流程若只允许“下单”或“关闭”,员工就会绕开系统,在群聊里处理例外。
每类重要异常至少应记录异常类型、当前负责人、下一次检查时间和暂定方案。解决后还要选择关闭原因,例如转为调拨、确认无须补货、替代品处理、规则误报或订单已到货。原因分类可以随着试点逐步调整,不必一开始就设计几十种选项。
流程完成率高,不一定说明补货策略合理;预警转订单比例高,也可能意味着过度采购。需要同时观察过程指标与结果指标:确认是否及时、任务是否超时、预警是否误报、缺货是否发生、库存是否积压、订单是否按期到货。
不同指标之间要有因果边界。缺货率受到供应商履约、销售变化、促销计划、盘点准确性等多个因素影响,不能把变化全部归因于某次参数调整。做前后比较时,尽量维持商品范围、统计口径和观察周期一致;遇到促销或季节变化,要单独注明。

下面用一家有中心仓和多家门店的零售企业作示意。所有数据均为情景模拟,不代表真实客户案例、行业平均值或任何产品效果。它的价值在于展示一套分析方法:先看提醒从触发到关闭的去向,再决定改系统规则、补数据治理,还是重做部门交接。

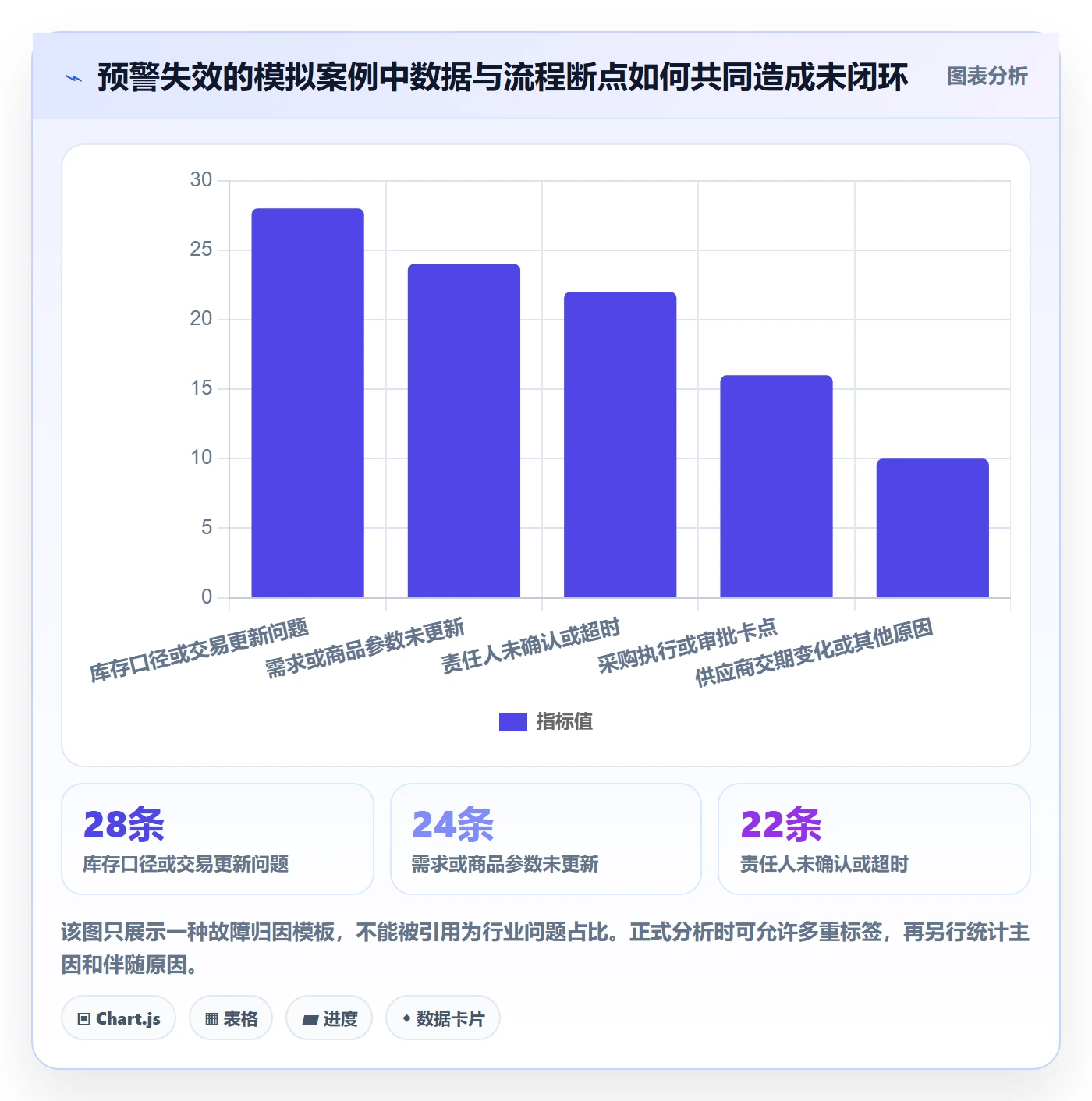

假设企业在一个为期四周的观察窗口内,筛选出100条补货预警记录。核对后发现,28条主要与库存口径或交易更新时间有关,24条与商品参数未更新有关,22条没有及时确认,16条卡在审批或采购执行,另有10条涉及供应商交期变化及其他原因。
这组模拟观察不意味着企业应该把库存参数调高。相反,前52条数据或规则问题,应先检查源头;22条无人及时确认,应该检查任务分派和升级路径;16条采购执行卡点,则要观察审批与询价时间。只有把原因分开,才不会用一个动作同时“解决”不同的问题。

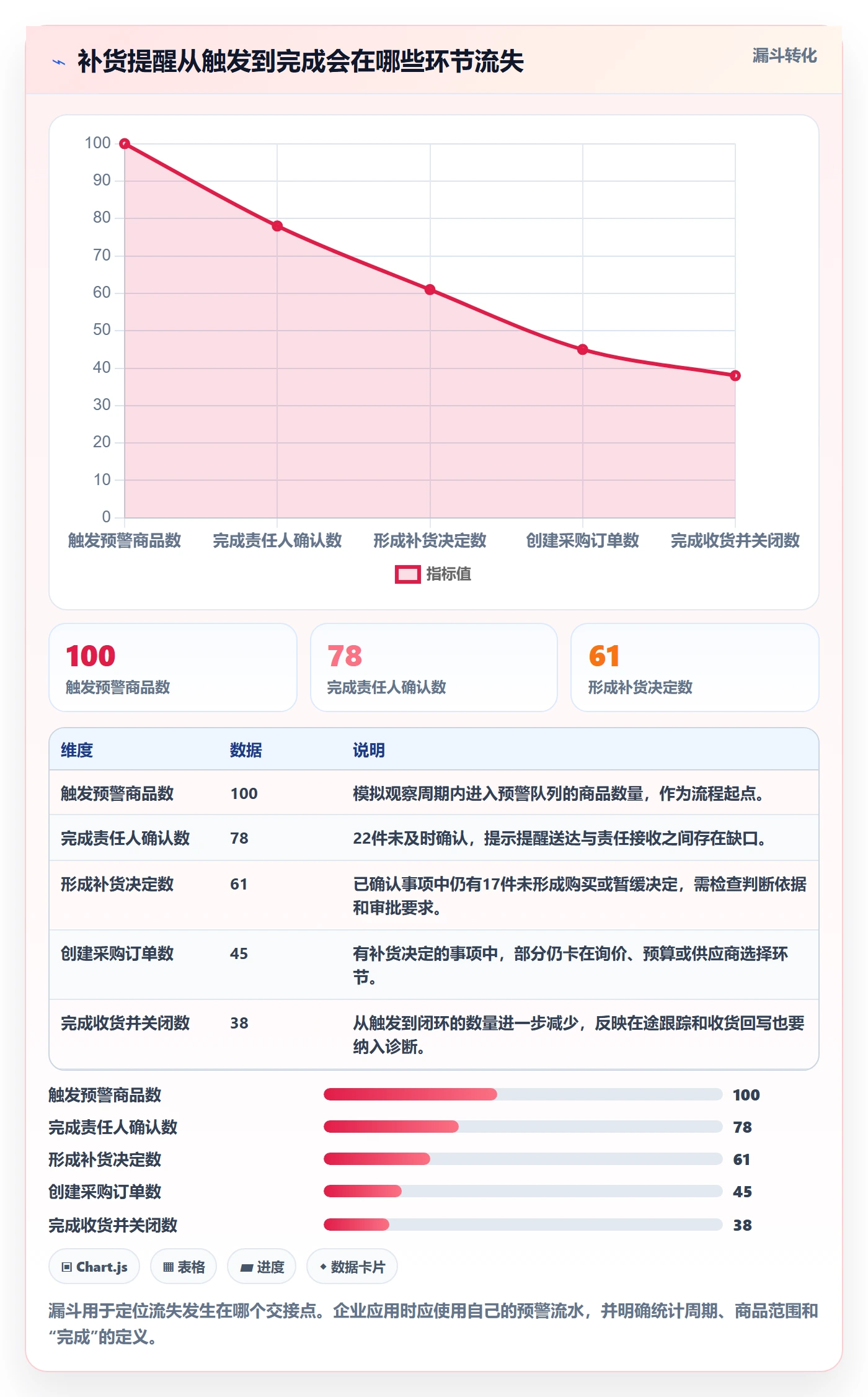

我会优先整理一张预警事件表,一行对应一次可追溯的预警事件,而不是一行对应一个商品。一个商品可能多次触发,也可能在处理过程中因库存状态更新而重新触发。只有保留事件粒度,才能识别重复提醒、处理耗时和状态反复。
| 字段 | 记录内容 | 诊断用途 |
|---|---|---|
| 事件编号与触发时间 | 唯一事件标识、触发日期和时间 | 区分重复触发,计算确认和关闭耗时 |
| 商品与库存地点 | 商品编码、仓库或门店 | 检查不同地点的需求与库存口径 |
| 触发时库存快照 | 可用量、锁定量、在途量及数据更新时间 | 还原规则判断时使用的输入 |
| 规则版本与触发原因 | 阈值、提前期等参数或规则说明 | 判断误报是否集中在某类设置 |
| 责任人与状态时间戳 | 接收人、确认时间、审批时间、订单时间 | 识别具体交接节点的等待时间 |
| 处理结果与关闭原因 | 下单、调拨、暂缓、误报、替代品等 | 区分有效预警与无效提醒 |
| 后续经营结果 | 缺货、延期、积压或实际收货状态 | 判断处理是否改善了风险,而非只改变状态 |
如果企业还没有集中分析这类数据的报表,可以先从现有系统导出记录,再用表格或适合组织的数据分析工具整理。以九数云作为分析呈现工具的示例,重点不是先假设工具能自动解决业务问题,而是明确数据是否可按企业实际方式导入或连接、字段能否对齐、权限是否符合要求,以及结果能否被业务人员解释。具体连接方式和功能适用性,应以企业环境与官方信息核实为准。
平均处理时间很容易掩盖少数长期卡住的任务。例如多数预警在当天确认,少数涉及供应商延期的事项可能拖过多个工作日。对缺货风险而言,最长等待事项有时比平均耗时更值得追踪。因此报表可以同时呈现中位数、较高分位耗时和超时件数,并按商品风险、责任团队和供应商分组。
还应避免把“提醒到关闭”的总耗时一概归因于采购人员。过程中可能包括等待门店确认、主管审批、供应商回复和质检入库。建议记录状态进入与退出时间,拆出各阶段耗时,明确哪些环节由内部流程控制,哪些属于外部供给约束。

图表适合发现模式,不适合替代业务核实。比如“某仓库误报最多”只说明需要继续追查,不代表该仓库管理一定最差;可能是它记录更完整,或它承担了更多高波动商品。分析时要同时显示统计范围、商品数量、观察周期和样本结构,避免把数量差异误解为管理质量差异。
建议每次复盘只带着一个可验证的问题进入数据分析:预警为何未确认?等待集中在哪个节点?误报是否集中于某类商品?参数更新后,缺货和积压是否同时变化?问题越具体,所需字段越明确,结论也越容易转化为行动。
流程不必一开始就覆盖所有特殊情况。对多数团队而言,先建立一条“触发,确认,决策,执行,回写,复盘”的最小闭环,比设计一套复杂制度更容易落地。每个节点都要有进入条件、负责人、产出记录和超时处理方式。
流程状态应当是业务上可辨认的阶段,而不是一串技术代码。新员工也应能从状态看懂“现在轮到谁、还差什么、下一步何时完成”。如果必须靠口头解释才能理解状态,状态设计就还不够清楚。
字段太少,无法解释处理过程;字段太多,员工会为了完成任务随便填写。我的建议是从决策所需信息反推字段,而不是从系统能创建多少字段出发。确认节点需要能记录核查结果,决策节点需要有处置方式,执行节点需要记录订单或调拨信息,关闭节点需要选择结果原因。
如果某个字段长期空缺,不应只要求员工“认真填写”,而要检查它是否必要、是否能从已有数据带出、是否有负责人提供信息。流程字段的质量,也是流程设计的一部分。
职责模板可以从以下方式开始,再根据企业规模调整。业务或门店团队更了解活动和需求变化;库存运营更适合维护库存口径、参数和预警质量;采购负责核实供应来源、价格、交期和起订条件;仓储负责及时处理收货、调拨、质检和盘点数据;系统或数据维护人员负责字段、权限、接口和规则版本记录。
小企业未必有独立库存运营岗,可以由采购或运营人员兼任规则维护,但必须明确其有固定复核时间和备份人员。岗位可以合并,责任不能消失。尤其要避免规则由系统人员单独设定、业务人员不知情,最后又要求采购对结果负责。
不是每条提醒都需要立即打断员工。优先级可以结合缺货影响、需求速度、替代性、供应提前期和当前库存风险来判断。高影响、长交期且无替代品的商品,可以进入优先处理队列;低销量、可替代且供应充足的商品,可以进入批次审核。
升级路径要具体到“谁、何时、收到什么信息”。例如超过确认时限提醒主责人,继续超时则由主管接手;若供应商明确无法按期交付,则进入替代供应或需求协调流程。单纯设置“超时通知”而不指定接手人,仍然不能保证任务继续前进。
补货参数发生变化时,应留下变更日期、变更前后数值、变更理由、依据数据、批准人和复核日期。若调整后出现异常,应能识别是哪一版规则触发了提醒,并判断是否需要恢复原值或采取过渡方案。
这项工作容易被忽略,因为团队往往记得最近改过规则,却忘了为何修改。没有变更记录,复盘就只能凭印象判断,无法比较规则调整前后的表现,也无法解释为什么相同商品在不同月份使用了不同判断条件。

第一步不是提高提醒频率,而是抽取实际缺货商品,回看缺货前是否曾触发预警、触发时的库存口径是否正确、提醒是否有人确认、确认后为什么没有及时处理。若缺货前完全没有提醒,应检查商品是否纳入规则、销售和库存数据是否及时同步、提前期是否明显低估。
若提醒已发出但无人处理,应优先做责任分派和超时升级;若已下单仍缺货,应查供应商履约、订单承诺日期和替代方案,而不是继续收紧库存阈值。不同断点对应不同措施,分开处理才可能降低反复缺货。
先把误报分成几种:库存数据错误、商品状态不对、在途重复计算、活动已取消、规则阈值不合理、提醒重复生成。按原因汇总后再选最常见的一类先修。不要把所有“不需要下单”的提醒都归为误报,因为调拨或暂缓可能是合理处置,并不表示预警本身无效。
短期可以合并同一商品同一风险的重复提醒,并增加关闭原因选项;中期再根据商品分类校准参数。若数据质量不足,应明确标记数据待核实,而不是让员工对虚假的精确数字产生信任。
把采购链路拆成需求确认、询价、预算审批、下单和供应商确认,分别测量耗时。高频、低风险且金额在授权范围内的常规补货,可评估是否适合预先设定授权边界;高金额或特殊采购继续保留审批。关键不是取消控制,而是让不同风险走不同路径。
若主要时间耗在供应商回复,优化方向可能是供应商备选、交期可视化或提前询价;若耗在内部重复确认,则可以明确需求信息的最小标准,减少来回补材料。没有阶段耗时数据之前,不宜笼统地把流程慢归咎于某个部门。
先追查影响最大的交易节点:收货是否及时入账,销售与退货是否同步,调拨是否有发出和接收确认,质检库存是否与可售库存区分,盘点差异是否形成修正记录。数据准确率不是一个孤立的系统设置,而是由一连串业务动作共同形成。
可以先选一组商品或一个仓库,建立高频差异记录和责任处理时限。不要一开始对全库进行复杂治理,却没有明确差异如何分类、谁确认和怎样纠正。局部试点的目标是找出最常见的错误源,并验证改进是否能被日常作业持续执行。
特殊时期不要完全依靠日常参数。活动计划、预计销量、供应商承诺和可替代商品应进入单独的复核机制。临时参数要设生效时间和到期时间,活动结束后检查是否恢复常规规则,避免一次性调整长期留在系统中。
新品缺少稳定历史数据时,可以用业务计划和相似商品作初始参考,但要明确其属于估算,并缩短复核周期。供应中断时,则要同时评估替代采购、调拨、限购或销售沟通等选项,不能只通过提高预警等级让团队看到同一个问题。
不要等到系统升级完成才开始改流程。可以先用一张受控的预警登记表记录事件编号、负责人、状态、处置决定、下次跟进时间和关闭原因。表格只是过渡载体,仍应规定编辑权限、字段定义、版本保存和数据归档,避免出现多个版本各记一套。
若企业正在评估分析工具或系统扩展,应先写清数据来源、字段口径、权限要求、更新频率和要回答的问题。以九数云等数据分析工具为例,可以把评估重点放在是否适配企业现有数据链路、是否能按业务粒度分析、权限与维护成本是否可接受,并核实具体功能和对接条件。工具选型不能替代流程设计,也不应在未经验证时承诺特定库存改善结果。

安全缓冲增加,可能提升应对需求或供应波动的能力,但也会增加占用资金、仓储压力和过期风险。对于替代性低、缺货影响大的商品,适当的库存缓冲可能值得;对于易过期、慢销或可快速替代的商品,盲目增加库存可能得不偿失。需要按商品价值和经营后果讨论,而不是全公司统一追求“零缺货”。
所谓零缺货目标还要说明适用范围和成本边界。若组织没有定义什么商品必须高保障、什么商品允许短暂缺货,系统只能把所有商品都当成同等重要,结果往往是库存越来越多,关键商品的供应风险却未必降低。
自动下单或自动建议可以缩短重复作业时间,但前提是商品资料、库存口径和供应条件相对可靠。数据不稳定时,自动化会更快地放大错误。因此可以按风险分层:稳定商品、标准采购条件可更多自动处理;新品、活动商品、异常交期和高金额订单保留人工确认。
也要考虑人工操作的机会成本。对大量低风险重复事项逐条审批,可能让管理者没有时间处理高影响异常。更合理的做法是把审批资源放在风险较高或偏离常规的项目,并定期复核授权边界。
简单规则容易解释、容易维护,也更适合数据基础薄弱的团队;复杂规则可能更贴近不同商品的实际波动,但需要更稳定的数据、专业维护和清晰的版本管理。组织应先判断自己是否有能力持续维护复杂参数,而不是因为系统支持更多配置就全部打开。
可以从少量重要商品开始试点,验证规则能否带来更好的处理结果,再决定是否扩展。若团队无法解释参数来源、无法及时更新商品状态,复杂模型即使计算精细,也可能制造一种“精确但不可信”的错觉。
记录字段越多,追溯能力可能越强,但一线人员的填写成本也会上升。只收集会影响决策、责任认定或后续复盘的信息;能从交易记录自动取得的字段,尽量避免重复录入。若某个字段填了很久却从不用于分析,也没有助于处理任务,应考虑删减或改成自动带出。
流程留痕的目标不是把所有动作变成审批,也不是让员工为了报表而录数据,而是让风险事项有责任、进展和结果。设计时可以先试运行,再根据实际使用情况删改字段,而非一次性追求完整无缺的制度文本。
统一商品编码、库存口径、状态定义和事件字段,有利于跨部门比较;但补货参数、处理时限和审批层级可能需要按商品或地点调整。有效的标准化应统一“如何定义、如何记录、如何复盘”,而不是要求所有商品采用同一个阈值、同一个负责人或同一套采购节奏。
如果不同门店的销售结构、补货周期和供应来源差异明显,汇总数据可能掩盖局部风险。报表可以先按地点、商品类别或供应商切片,再判断是否存在真正可比较的组别。没有分层条件的平均数,常常会让决策看起来简单,却离实际更远。

建议观察责任人确认及时率、决策完成率、超时任务占比、审批等待时间、订单状态回写及时率和预警关闭时长。过程指标适合定位交接问题,但不应被当成经营结果。确认很快却判断错误,不能算真正改善;订单按时创建却长期未到货,也不能说明缺货风险已经消除。
每个指标都要明确分子、分母、观察周期和排除条件。例如确认及时率的分母,是全部触发记录,还是确认后未取消的有效记录?节假日如何计算?同一商品重复提醒按事件数还是商品数统计?口径不清会让不同团队得出互相矛盾的数字。
可以把缺货发生情况、延期到货情况、库存积压、库存周转和异常采购作为结果观察项,但不应只追求其中一项。降低缺货可能伴随库存增加;提升周转也可能增加缺货风险。管理者需要根据商品价值、客户影响和资金约束,设定哪些结果优先、哪些成本可以接受。
如果改进前后观察期覆盖了不同季节,销量、供应能力和促销计划也发生变化,就不能简单把变化归因于流程调整。比较时可以先挑业务条件相对稳定的商品组,记录外部变化,再逐步扩大范围。没有可靠的因果设计时,应使用“同期观察到变化”而非“由某项流程改进直接带来”的表述。
总表适合看总体方向,不足以指导具体行动。建议按商品类别、库存地点、供应商、预警原因和处理结果分层。若某一类商品的误报集中在锁定量口径,就修字段和同步;若延期集中在同一供应商,就评估交期管理或备选来源;若某个审批节点持续超时,则复核授权与资料要求。
复盘会议最好围绕少量异常样本展开:选出重复触发、处理超时、发生缺货和最终无需补货的记录,逐条确认当时信息是否完整、判断是否合理、流程是否可执行。只展示汇总图表,容易让讨论停留在趋势;回到事件记录,才能找到下一步责任动作。
若只要求提高预警处理率,员工可能过快关闭任务;若只要求提高订单转化率,可能造成不必要采购;若只降低库存金额,关键商品又可能缺货。更稳妥的做法是把目标分成“过程有响应、结果有改善、成本不失控”三类,并且明确不同商品组的优先级。
企业不一定需要为所有指标设置硬性奖惩。试点初期,指标的作用首先是发现问题和校验口径。待数据稳定、异常原因可解释之后,再考虑将少数可控指标纳入团队目标,避免在数据定义未统一时过早引入绩效压力。
试点商品宜有一定业务重要性、库存记录相对完整、需求和供应情况可追踪。不要只选最简单、最稳定的商品,也不要一开始就把最复杂的新品、季节品和断供品全放进试点。可以先从一个仓库、一组常规商品或一条采购链路开始,确保团队能观察到完整流程。
确定试点范围时,写清哪些商品纳入、哪些商品排除、数据从哪里取得、统计周期如何设定。对于排除的特殊商品,也要说明后续是否需要单独处理,而不是让它们永久游离在管理机制之外。
正式改流程前,先记录现有预警数量、确认耗时、误报原因、缺货情况和订单状态回写情况。若企业过去没有留下数据,可以先用一段短期观察补齐基线,不应为了写方案而编造“上线前”数字。
基线数据可能并不漂亮,但它能帮助团队知道问题规模和分布。若统计过程中发现触发规则不一致、商品范围经常变化或状态字段含义不清,应先修正口径,再进行前后比较。
试点阶段建议优先处理一个或两个主要原因。例如,若问题集中在提醒无人确认,就先明确主责人、代办和超时升级;若库存快照不可信,就优先处理关键交易的更新和字段口径。一次调整太多,会难以判断哪个改变有效,也更容易给团队增加负担。
每次调整都记录变更时间、适用对象、预期解决的问题和观察指标。若出现副作用,例如确认速度提高但误报增加,就能判断是否需要回滚、补充复核条件或缩小应用范围。
试点期间定期抽查实际事件,检查员工是否能在系统记录中找到触发原因、负责人、下一步和关闭依据。若团队总是绕过系统用群消息处理,可能不是员工不配合,而是系统任务信息不足、状态不匹配或填写成本过高。
复盘还要包括反例:哪些提醒最终不需要补货?哪些订单下达后仍发生缺货?哪些商品增加了库存却没有减少风险?只看成功处理的样本,会让流程形成偏差;失败和例外才更能检验规则边界。
扩展之前,既要看缺货、误报和积压等经营结果,也要算维护成本:谁持续更新参数?谁核对数据?处理任务平均花费多少时间?需要多少人工复核?如果流程效果依赖某位熟悉全部细节的员工,扩展前还要补上文档、备份责任和交接机制。
规模化不是把同一套参数复制到更多商品,而是把经过验证的口径、状态、责任原则和复盘方法复制出去,再按商品与供应场景调整参数。标准化流程的价值,是让每个团队都能解释自己为什么这样处理,而不是所有团队采用一模一样的库存数字。
不一定。最低库存可能是一个静态警戒值;补货点通常还需要考虑从决定补货到货物可用之间的需求消耗,以及相应的安全缓冲。企业应先确认系统字段定义,不要只凭名称判断规则含义。
规则维护可以由库存运营、采购或业务团队中的指定角色负责,具体取决于企业分工。关键是业务提供需求与活动信息,采购提供供应与交期信息,库存或数据负责人维护口径和参数,管理者确认风险边界。系统管理员可以负责配置,不宜在缺少业务依据时独自决定参数。
不是。可以先用较保守的人工复核规则,结合业务计划、相似商品和供应周期进行初步判断,同时明确标记估算依据并设置更频繁的复核时间。数据积累后,再逐步校准。没有数据时,应降低自动决策程度,而不是制造一个看起来精确的阈值。
不一定。通过调拨、替代、暂缓观察或确认库存数据错误解决问题,都可能是合理处置。判断处理质量要看决策是否有依据、风险是否得到控制、结果是否被记录,而不是只看有没有生成采购订单。
没有适用于所有商品的固定周期。常规商品可以按企业计划定期复核;需求或供应变化明显的商品,应在促销、季节切换、供应商变更、连续误报或实际缺货后及时复核。重要的是有触发复核的条件,并留下参数变更记录。
不一定。可先用受控的共享表单或任务工具建立最小闭环,验证责任、状态和字段是否适合实际业务,再评估系统扩展或更换。若关键数据无法导出、状态无法追踪、权限不满足合规要求,才进一步评估系统能力是否已经成为限制。
补货预警失效,常常不是因为企业缺少一个更复杂的公式,而是因为数据、判断、执行和反馈没有连成一条线。低库存提醒如果没有可信的库存口径、明确的接收人、可执行的处理路径和真实的关闭原因,就只是一条被看见后很快被遗忘的消息。
我建议下一步先做三件事:抽取一批近期预警逐条还原;统一可用库存和在途库存的业务口径;为试点范围建立责任人、状态、超时处理与关闭原因。之后再用缺货、误报、积压和处理耗时共同验证结果。
真正可靠的库存预警,不是系统永远不报错,而是每次报错都能被发现、解释和修正;每次有效提醒,都能找到负责人、处理方案和后续结果。先把这条闭环跑通,再扩展规则、自动化和分析能力,改进才更可能持续发生。
我发现系统里明明有预警,门店却还是断货,第一反应是系统提醒不够及时。后来我开始怀疑,问题会不会出在提醒之后没人接手?应该先查通知设置,还是查补货流程?
先把预警当成一项待办任务,而不是一条通知。通知送达只说明系统发出了信号,不代表有人确认库存、判断是否需要采购,更不代表采购订单已经提交。可以沿着四个时间点排查:预警触发、责任人确认、采购决策、订单创建。记录每一步的负责人和耗时;
如果提醒已触发,却没有确认记录,先补责任人与超时升级规则,而不是继续增加提醒频率。例如,设定工作时间内 4 小时确认、1 个工作日内形成补货结论;超时后自动转给备岗人员。具体时限应按商品缺货风险和团队工作节奏调整。
我不想再给所有商品设置同一个最低库存值,因为有的商品卖得快,有的供应周期又很长。可如果把销量、交期都纳入计算,参数似乎又会变复杂,我该从哪里开始设?
先用一个可解释的起点,再用实际记录校准。简化的补货触发点可以按“提前期内预计需求+安全缓冲”估算;它是诊断工具,不是适用于所有商品的固定公式。示例:某商品日均销量约 10 件,供应提前期 5 天,暂定缓冲 20 件,则触发点约为 70 件(10×5+20)。若库存位置为 66 件,就应进入补货核查;
但下单数量还要看起订量、预算、在途订单和保质期,不能直接等同于 70 件。建议先挑一组销量与交期相对稳定的商品试运行,记录误报、漏报和实际到货时间,再调整参数。促销、新品、季节品及供应不稳定商品应单独复核,避免用一个阈值覆盖不同情形。
我所在的团队里,运营、采购和仓库都会看库存,但一出现预警,大家常常以为对方会处理。我想把职责写清楚,又担心流程太复杂,应该怎么分工才实用?
把规则维护、需求判断、采购执行和库存记账分开,比笼统指定“库存负责人”更不容易漏项。运营或商品负责人提供促销、销量计划等变化;库存负责人维护库存口径与预警参数;采购核实供应商、交期和起订量;仓库及时回写收货、质检与调拨结果。每条预警至少要有状态、当前负责人、下一步动作和截止时间。
例如,状态可设为“待确认、待审批、已下单、待收货、已关闭、异常处理中”。负责人请假或超时未处理时,应指定备岗或升级对象,避免任务停在个人消息里。小团队不必设置很多审批层级,但要确保同一个环节只有一个明确的最终责任人。角色可以一人兼任,交接记录仍应保留。
我担心团队把“预警处理得更快”当成唯一目标,结果为了关闭提醒而过量采购。除了看处理速度,我还应该追踪哪些指标,才能知道流程是在减少风险而不是制造新问题?
不要只统计提醒数量或关闭速度。建议同时观察预警确认及时率、从预警到补货决定的时长、预警转订单比例、相关商品缺货情况,以及异常预警占比。先统一指标口径再比较。例如,“确认及时率”可定义为在约定时限内完成确认的预警数÷同期应确认预警总数;
“预警转订单比例”则要说明统计窗口,并区分确认后无需采购的合理关闭情形。试点时选一批数据较完整的商品,记录改流程前后的同一周期表现,并同步检查库存积压、紧急采购和缺货情况。若处理变快但积压上升,说明流程可能只优化了关单速度,阈值或补货审批仍需复核。


读者评论
把预警拆成确认、决策、下单、收货几个状态很实用,尤其能看出问题究竟卡在采购审批还是到货回写。
文中强调可用库存口径值得关注。锁定量、待检品和在途库存如果处理不一致,单纯调整预警阈值确实可能掩盖账实差异。
漏斗和原因分类的数据明确标注为模拟示例,这点比较严谨。实际诊断时仍需统一统计周期和完成定义,否则不同团队的数据难以比较。
不同商品采用不同补货参数是合理方向,但前提是基础数据和维护责任明确;否则规则越复杂,人工校验成本也可能越高。
