分账系统建设最容易出现的错,不是接口没接通,而是接口已经跑起来,团队才发现“可分金额”各部门理解不同:业务按订单金额算,财务按扣除优惠和退款后的金额算,技术则按收到的字段直接计算。结果是系统自动地产生了不一致。我的核心判断是:分账自动化不是从买系统或写 API 开始,而是从把业务约定翻译成可测试、可追溯的规则开始。通常可以按六步推进:梳理业务与资金路径、定义分账规则、划定系统边界、接通并治理数据、验证正常与异常场景、建立上线后的对账和变更机制。
本文用一个明确标注为“情景模拟”的平台业务案例,拆解每一步需要做什么、谁参与、交付物是什么,以及何时适合自建、采购或先用数据工具辅助核验。模拟数据仅用于演示决策方法,不代表行业平均水平、实际客户效果或统一的资金处理方式。分账软件能执行规则,但不能代替业务、合同、财务和合规判断。
我会把分账系统建设拆成六个连续步骤,而不是把工作压缩成“选供应商,接 API,上线”。前两步决定系统应该做什么,第三、四步决定系统如何实现,第五、六步决定它能否安全运行并持续维护。
每一步都应留下能被其他团队检查的产物:流程图、规则表、字段映射、权限矩阵、测试用例、验收记录和异常处理手册。缺少这些产物时,项目往往依赖某位熟悉业务的人临场解释;人员一换,系统虽仍在运行,规则却可能无人说得清。

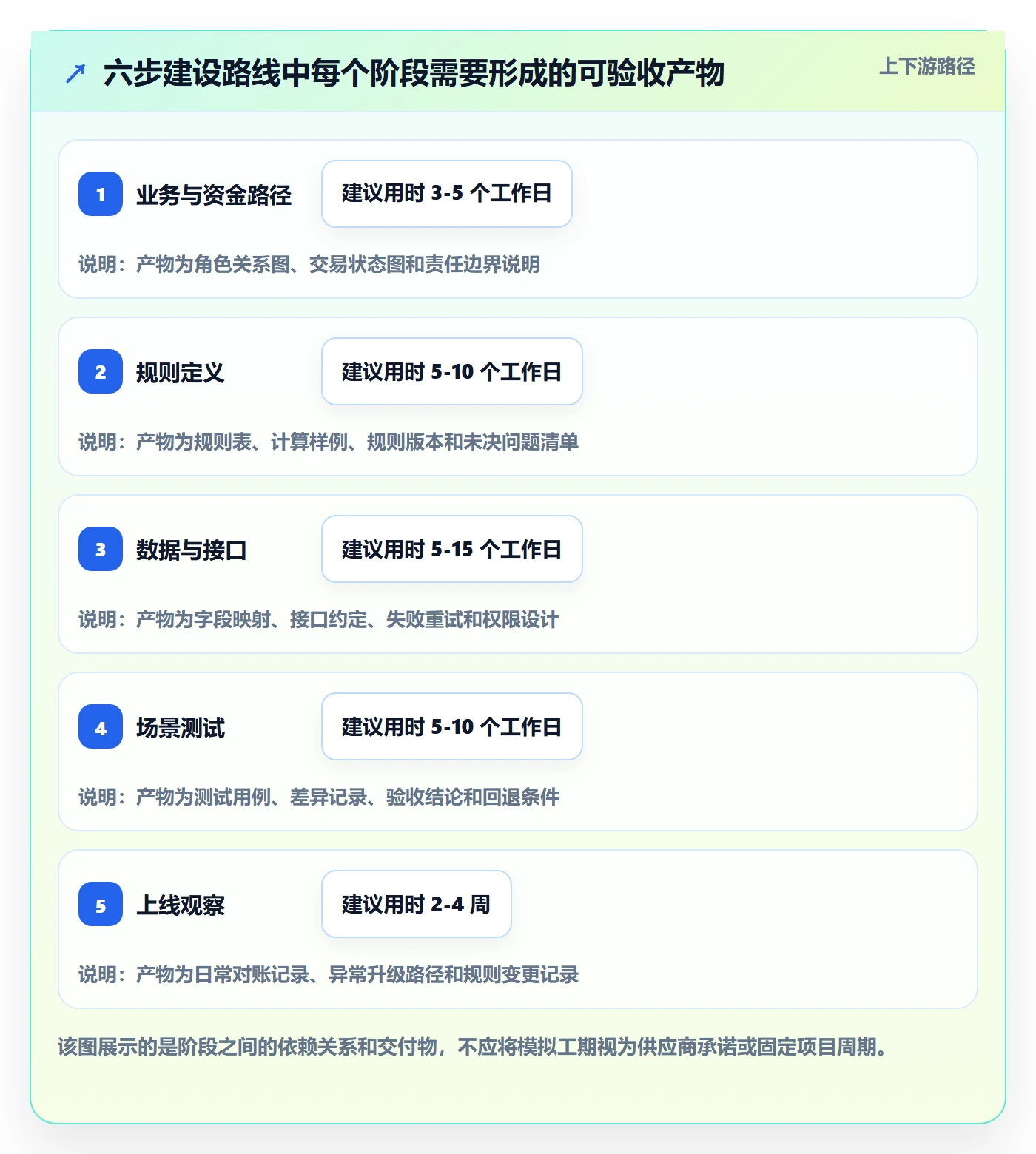

下图是建设过程的交付物示意,不是所有项目都必须采用相同周期。时长属于情景规划,实际工期取决于参与方数量、存量系统质量、外部接口条件和审批要求。

业务分配规则回答“按约定谁应获得多少”;账务记录回答“系统如何记录应收、应付和调整”;实际资金处理回答“资金如何依照约定和适用流程完成处理”;对账回答“业务记录、系统记录和相关结算结果是否一致”。四者有关联,但不是一回事。
这一区分很重要。一个平台可能已能准确算出各参与方的应得金额,却没有因此自动解决合同关系、退款责任、支付路径、发票或财务入账等问题。技术方案只能覆盖其设计范围,不能单独证明业务安排合规,也不能把“系统计算成功”当成“结算完成”。
采购或开发讨论中常见“支持多方分账、支持接口、支持权限”这样的功能描述。这些词本身并不能说明系统是否符合业务。更有效的验收问题是:输入一笔有优惠、有服务费、又发生部分退款的订单,系统能否指出用了哪条规则、使用了哪些原始字段、产生了什么计算明细、哪一步需要人工审核,以及如何从原始订单追溯到最终调整记录。
我的判断标准是:每个重要金额都要可解释,每个关键变更都要可追溯,每种无法自动处理的情况都要有去处。只有接口成功率而没有金额差异监控,自动化只是把处理速度加快,并没有真正降低核算风险。
设想一个预约服务平台:用户支付一笔订单,服务由门店完成,平台收取服务费用,渠道可能另有约定,后续还可能发生优惠、退款或赔付。业务同事说“按订单金额分”,财务同事会继续追问:是用户实付、商品原价、扣除优惠后的金额,还是扣除退款和手续费后的金额?没有统一口径,系统只能把分歧自动化。
订单还会经历创建、支付、履约、取消、退款、争议处理等多个状态。分账规则若只描述支付成功时怎么计算,却没说明后续状态变化如何影响原计算,系统就会出现“初次结果正确,生命周期结果错误”的情况。
第一张是角色关系图:谁是交易参与方,谁提供服务,谁承担优惠、退款和费用,谁可以审批规则。第二张是订单状态图:订单从创建到结束会经历哪些状态,哪些状态允许计算,哪些状态触发调整。第三张是资金与记录关系图:业务系统、分账计算系统、支付或结算环节、财务对账之间分别传什么信息。
系统架构图当然也重要,但如果角色、状态和金额口径没确定,架构图只是把未解决的问题画得更漂亮。对建设团队来说,三张业务图可以暴露很多隐含规则:取消订单是否需要冲销原分配、部分退款按原比例退还是由某一方承担、渠道费用是否参与分配,以及服务未完成时是否允许进入结算。

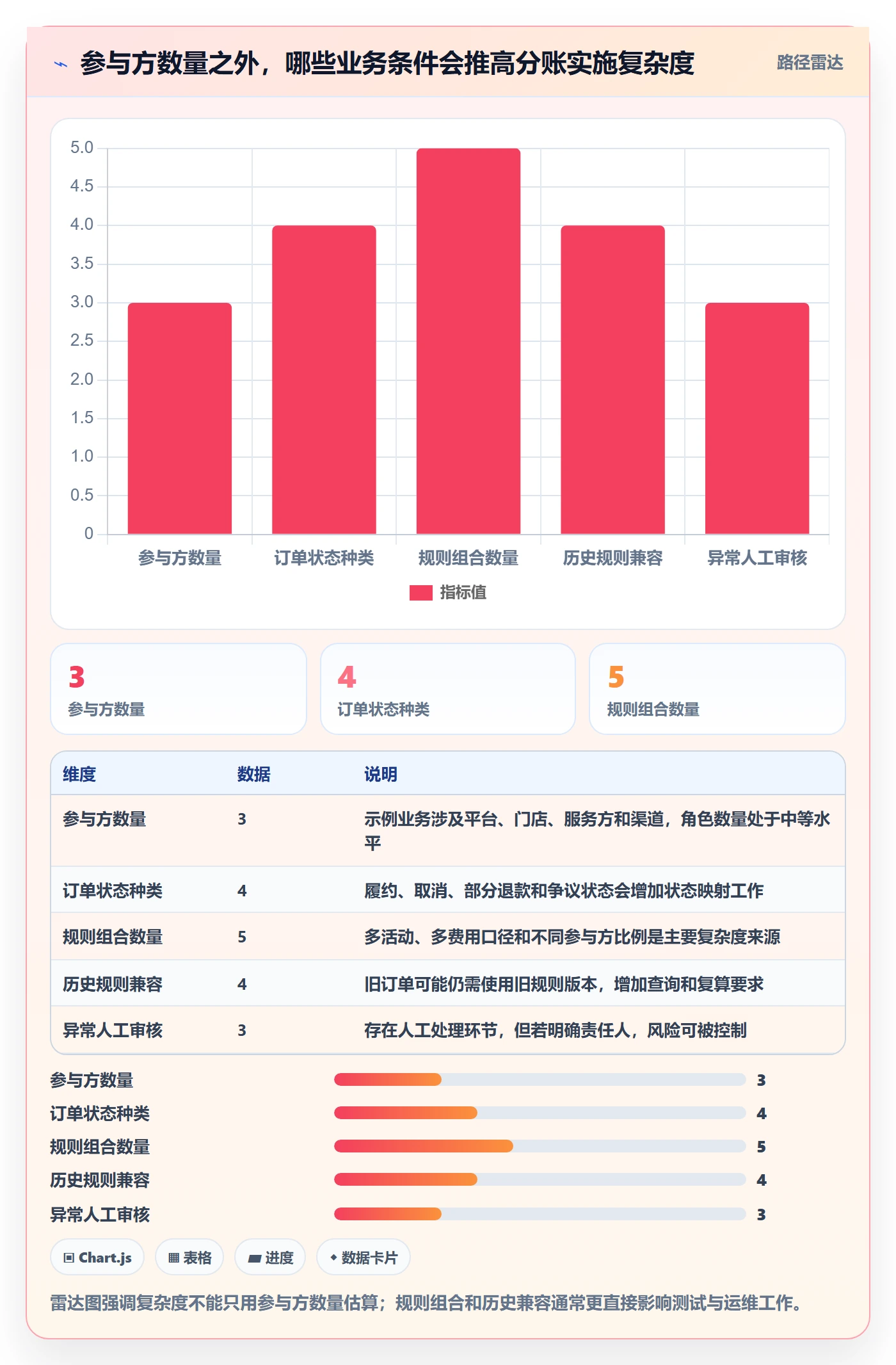

把参与方从三家增加到四家,未必会让系统复杂度明显翻倍;但如果同时加入多种订单状态、不同活动规则、不同结算周期和多个费用承担方式,组合数就会快速增加。因此,评估项目不能只问“有几方分账”,还要问规则有多少类、退款有几种、历史订单是否适用新规则、例外由谁审批。
下面以模拟项目说明:同样是四类参与方,单一商品、统一规则和单一结算周期的业务,可能比只有两类参与方、却同时运行多套促销与退款口径的业务更容易建设。图中复杂度分值为团队评估用的示意评分,不是客观行业指标。

有些团队认为“人工对账太慢”,于是立即采购分账系统。进一步访谈后才发现,真正原因可能是上游订单字段缺失、优惠分摊口径不一致,或者每周都有人临时修改结算规则。系统可以帮助计算和留痕,但无法替业务部门决定一项费用究竟由谁承担。
因此我会先问三个问题:差异发生在哪个环节?差异有多少属于数据缺失、多少属于规则分歧、多少属于人工操作?差异出现后能否追溯到具体订单、规则版本和责任节点?如果答案都不清楚,先做问题分类和样本核对,通常比立即开发更省成本。
API 只是系统之间交换信息的方式,不代表规则正确、数据完整,也不代表异常已闭环。即使请求返回成功,也可能把错误的订单状态传过去;即使计算接口返回金额,也可能没有保存规则版本、原始输入和调整原因。
接口验收至少应验证字段含义、状态时点、重复请求处理、失败重试、返回码解释、数据补发和审计记录。对于金额类接口,还要确认精度、币种、舍入方式、负数处理以及金额单位。把这些问题留到上线后再处理,往往会把技术故障变成财务差异。
“平台 10%,服务方 90%”看起来很明确,却没有说明比例乘以什么金额,也没有说明优惠由谁承担、退款是否按原比例退回、交易手续费是否先扣、尾差分给谁。规则必须从一句商业表达变成一组有优先级、有适用范围、有例外处理的条件。
规则至少要回答:适用对象是谁、计算基数是什么、计算发生在什么状态、哪些费用先扣或后扣、退款如何冲销、规则何时生效、历史订单是否沿用旧版本,以及无法匹配规则时系统应暂停还是采用人工审核。任何一项没有答案,都应在上线前列入待决策清单。
正常支付是最容易通过的场景,但真实运行中更容易出问题的是部分退款、重复通知、支付成功但履约失败、订单取消后又收到迟到事件、规则刚变更时有新旧订单并存等情况。只测“输入一笔订单,得到三个金额”,不能证明系统能处理实际业务。
测试要覆盖正常路径、边界值和异常路径,并明确每个场景的预期结果。尤其要测试重复请求是否导致重复计算、迟到消息是否覆盖新状态、退款是否能关联原始分账记录,以及失败之后如何补偿。系统越自动化,越要提前验证它会如何失败。
自动生成分配明细,不等于资金已经按照明细处理,也不等于账务已完成核对。团队需要明确系统负责计算到哪一步、外部环节负责什么、财务如何确认差异、谁有权批准调整。若把不同职责混在一个“分账完成”状态里,运营、技术和财务可能对同一状态作出不同理解。
建议把状态拆开表达,例如“待计算、待审核、计算完成、待外部处理、待对账、已核对、异常挂起”。具体命名可以按现有系统统一,但每个状态都应有清晰的进入条件、退出条件和责任人。不要只凭页面上的一个绿色成功标识判断资金链路已经闭环。
接入费用、开发费用和维护成本会受到现有系统、接口数量、规则复杂度、数据质量、异常处理要求和持续支持范围影响。没有业务边界、交易口径和验收标准的“低价方案”,很难与包含规则梳理、测试、培训和上线支持的方案直接比较。
对报价应拆成实施、接口开发、系统使用、交易相关费用、定制需求、运维支持、变更和退出迁移等项目。对周期也要拆成需求确认、开发联调、数据验证、业务验收和观察期。价格或工期如果只给一个总数而不附范围,采购团队应先补齐范围,而不是立刻把它当作确定承诺。
| 常见说法 | 真正需要核对的问题 | 建议留下的证据 |
|---|---|---|
| 支持多方分账 | 参与方能否按订单变化,规则是否支持版本和例外 | 规则样例、历史版本查询结果、异常处理说明 |
| 提供标准 API | 字段口径、失败重试、幂等、限流和数据补发如何处理 | 接口文档、联调记录、失败场景测试结果 |
| 自动完成核算 | 自动化覆盖到计算、审核、外部处理还是对账 | 状态定义、流程边界、责任矩阵 |
| 快速上线 | 是否包含规则梳理、数据治理、测试、培训和观察期 | 项目范围、里程碑、验收条件和变更流程 |

规则卡不是一份只给开发看的说明书,而是业务、财务、产品、技术和必要的审批人员都能检查的共同文件。每条规则应有唯一编号、业务含义、适用范围、计算公式、输入字段、触发时点、例外、责任人和生效版本。
可采用下面的规则卡字段。百分比、费用承担方式和状态名称要由具体业务确认,不能把示例直接套用到真实交易。
| 规则字段 | 需要回答的问题 | 填写示例 |
|---|---|---|
| 规则编号与版本 | 如何唯一识别规则,何时生效 | 示例:服务订单规则 R-03,版本 2,自某业务日期起生效 |
| 适用对象 | 哪些商户、服务或订单类型适用 | 示例:仅适用于已完成服务的预约订单 |
| 计算基数 | 按实付、折后金额还是其他经确认口径计算 | 示例:使用业务与财务共同确认的净额字段 |
| 分配对象与算法 | 按比例、固定额、阶梯规则还是混合方式 | 示例:先扣除约定费用,再按规则表计算各方金额 |
| 退款与冲销 | 部分退款如何关联原记录、由谁承担 | 示例:按原规则版本复算并生成关联调整记录 |
| 舍入与尾差 | 精度如何统一,剩余最小货币单位归属何方 | 示例:依合同与财务政策确定,不由接口默认值决定 |
| 审核与留痕 | 谁可修改、谁审批、变更如何追溯 | 示例:规则修改需双人复核并记录生效范围 |
并非每个动作都适合无人值守。稳定、规则明确、数据完整、金额可追溯的计算步骤适合自动化;低频但影响范围大、规则尚未稳定或涉及特殊争议的步骤,应该保留人工审批或暂缓自动处理。
这套判断的重点不是“系统能不能自动做”,而是“自动执行出错时,能不能及时发现并控制影响”。如果规则仍频繁调整,先采用自动计算、人工确认,通常比追求一次性全自动更稳妥。

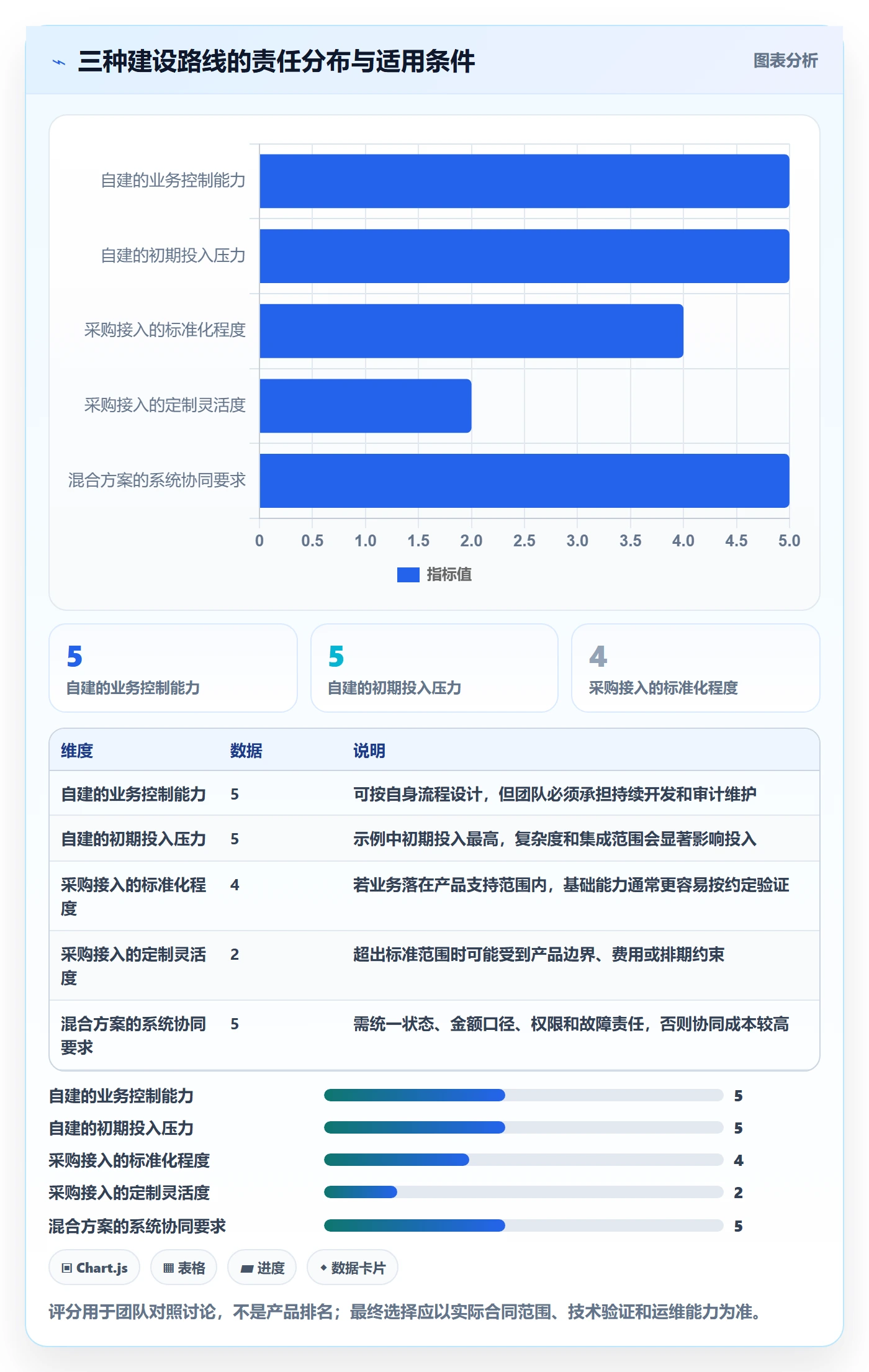

自建适合规则和业务流程具有较强差异、团队具备长期维护能力、需要掌握较细控制权的情况。它的代价不仅是首次开发,还包括接口改造、规则升级、审计和故障处理的长期责任。
采购或接入现成方案适合希望缩短基础能力建设时间、业务流程较常见、产品能力能通过测试验证的团队。但采购前要核实真实覆盖范围、定制边界、数据导出和迁移方式、异常处理责任,以及费用如何随业务变化。
混合方案可以让业务系统负责订单事实和规则审批,由专门服务完成计算,另用财务或数据平台做核对与分析。混合并不天然更好:如果各系统对订单状态和金额口径没有统一定义,它会增加数据同步与排错成本。

系统边界不是技术架构里画一条线就够了,还要明确谁负责提供正确的订单数据、谁审批规则、谁处理接口失败、谁核对差异、谁决定是否恢复自动处理。建议按业务、财务、产品、技术、运营和外部服务方分配责任,并指定每个关键动作的负责人和审批人。
最容易被忽略的往往是“无人认领的异常”。例如,系统发现规则匹配不到订单时,如果只把任务放进异常队列,却没有负责人、通知机制和处理时限,异常就会从技术日志变成长期挂账。任何异常状态都应配套责任人、升级路径、处理结果和关闭条件。
先不要急着讨论接口字段名,先确认每个关键对象的业务定义。订单、退款、促销、服务方、结算批次和分账明细,分别由哪个系统产生?哪个系统是该字段的权威来源?字段什么时候更新?出现冲突时以哪个来源为准?这些问题会直接决定计算时点和数据校验策略。
我建议对每个关键字段建立数据字典,至少记录字段名称、业务解释、数据类型、金额单位、可空性、更新时点、来源系统和责任团队。金额字段尤其需要区分原价、优惠、用户实付、退款、手续费和净额,不要因为字段名相似就认为含义相同。
规则说明应同时包含自然语言、计算公式和至少一组手工复算样例。公式用来减少歧义,样例用来发现公式没有覆盖的边界。样例要覆盖不同订单状态和费用组合;规则越复杂,越不能只给一个“标准单”。
例如,团队可以先约定一笔示意订单的金额口径:用户实际支付为 960 元,后续发生 120 元部分退款;但这笔订单如何扣费、由谁承担退款,以及参与方最终金额如何变化,必须根据合同和业务规则另行确定。这个例子的目的不是提供通用分账比例,而是要求每个金额都有来源、有定义、有计算路径。
规则在何时运行,会影响业务体验和纠错成本。支付成功即计算,能较早生成明细,但履约变化可能要求后续调整;服务完成后计算,可能更贴近履约结果,但等待时间更长;定时批次计算,适合需要统一核对的流程,却要管理批次失败和补跑。
规则版本必须与订单或计算记录关联。规则变更后,新的订单使用新版本,旧订单通常需要按原版本追溯;若业务要求重算,也应生成明确的重算事件和差异记录,而不是覆盖旧结果。任何历史金额被修改,都要能回答“谁在何时基于什么原因改了什么”。
接口设计要假设消息可能重复、延迟、乱序或失败。为交易、退款和调整事件定义稳定的业务唯一键;相同事件重复到达时,不应重复产生计算结果。失败重试需要区分可重试错误与需人工处理的业务错误,不能无限重试并制造噪音。
每条计算记录还应保留可追溯字段,例如订单标识、退款关联标识、规则编号和版本、计算时间、输入金额、结果金额、来源事件、状态和调整原因。是否采用具体字段名称由系统设计决定,但只保存最终合计金额,通常不足以支持差异追查。
测试集可以分成三层。第一层是计算正确性,检查金额、比例、舍入和尾差。第二层是状态正确性,检查取消、退款、履约失败、争议和规则变更。第三层是系统可靠性,检查重复消息、接口超时、数据缺失、重放、补跑和权限越权。
不同测试对应不同的验收证据:计算测试要有输入与预期结果,状态测试要有事件顺序和最终状态,可靠性测试要有重试记录和恢复结果。只展示“测试通过”的汇总页面,无法说明究竟覆盖了哪些业务风险。
如果业务允许,可以先以建议结果或人工复核模式运行一段时间,让新系统计算结果与现有人工结果并行对照。差异不是都代表系统错误,也可能暴露旧流程中未写明的口径;此时应把差异分为规则定义、数据质量、系统实现和人工操作等类别,再决定修复方式。
切换到自动执行前,要明确观察指标、暂停条件、回退方式和决策人。出现规则匹配失败、金额差异超出业务设定阈值、关键数据缺失或外部接口状态不明时,应能暂停相关自动处理,而不是让系统继续扩大影响范围。

下面是一组情景模拟,目的是展示如何设计规则测试,不是某家企业的真实客户案例,也不是通用结算标准。假设订单用户实付 960 元,订单已经完成服务,随后发生 120 元部分退款;平台、门店和服务方之间按合同约定参与分配,实际承担方式由业务另行确认。
为了说明核对方法,设想规则卡把 960 元中的一部分作为平台服务费,剩余金额按某个约定比例分给服务提供方与门店。具体比例不在此处设定,因为比例只有结合合同、费用口径和实际资金安排才有意义。测试重点是:系统能否保留初始计算依据,并在退款后生成可关联、可解释的调整记录。
测试时,先检查输入:960 元对应哪个字段,是否已经扣除优惠,订单完成状态由谁确认,退款 120 元是否有独立退款标识。再检查计算:系统使用哪一版规则,采用什么基数,舍入和尾差如何处理。最后检查调整:退款如何影响原计算结果,是否关联原订单和原分账明细,是否需要审核。
如果系统只给出退款后的总金额,却无法解释哪些参与方受到影响、依据哪条规则、原结果是否保留,就不能算完成了可追溯的异常处理。反过来,如果业务明确要求退款需人工确认,系统把订单准确挂起并通知责任人,也可能比“自动算出一个不受控的结果”更可靠。
在模拟观察期内,可以把人工计算结果和系统结果并排核对。这里的命中率和差异数量仅用于演示监控指标,不代表实际项目表现。项目团队应根据业务风险设定可接受阈值,并定义超过阈值时由谁判断、是否暂停自动处理。
| 观察项 | 情景模拟值 | 如何解读 |
|---|---|---|
| 并行核对订单数 | 500 笔 | 样本量用于建立初始观察记录,不足以证明所有长尾场景均已覆盖 |
| 系统与人工结果一致的订单 | 482 笔 | 应进一步核对一致的计算口径和订单类型,不能只看汇总比例 |
| 规则口径差异 | 8 笔 | 通常需要业务或财务确认规则,而不是简单修改程序掩盖分歧 |
| 源数据缺失或不一致 | 6 笔 | 需要定位字段来源与上游责任,可能需要补数或增加校验 |
| 接口或状态处理异常 | 4 笔 | 应验证重试、幂等、告警和人工处理是否按设计工作 |
这种拆分比单独报告“准确率为 96.4%”更有决策价值。比例相同,原因可能完全不同:规则差异需要业务决策,源数据问题需要治理数据,接口异常需要技术修复。若把所有差异都归为系统故障,团队容易修错问题。

分账上线后的指标,不应只是“处理笔数”和“成功率”。建议观察未匹配规则订单数、待审核金额、退款关联失败数、重复事件拦截数、对账差异金额、异常平均处理时长和规则变更影响订单数。每个指标都要关联处理人和升级条件,否则仪表盘只是信息展示,不是运营控制。
例如,待处理异常持续增加,可能表示新业务不断进入但规则没有覆盖;差异金额不高但差异笔数突然上升,可能意味着某个状态映射发生变化;退款关联失败增加,则需要检查退款事件与原订单的关联键是否稳定。指标应与业务动作对应,而非为了让报表看起来丰富。

BI 或数据分析工具适合把订单、退款、规则版本、分账明细和异常处理记录拉到同一视图中,帮助财务与运营按商户、日期、状态和差异类型定位问题。比如,团队可用九数云等数据分析工具制作对账差异看板或异常趋势报表,但具体能力、数据连接方式和适用范围应以实际产品文档和测试为准。九数云官网
这类工具的职责应定位为分析、呈现和辅助核对,不能代替分账规则引擎,也不能替代资金处理、审批或正式财务记录。使用前还应确认数据权限、字段脱敏、刷新频率、数据一致性和访问审计。若看板使用的是延迟数据,页面上的“无差异”不代表实时链路已经无差异。
如果业务模式、活动政策或费用承担约定仍在调整,不要急着把所有规则固化成自动处理。先建立规则台账,列出当前有效口径、变更负责人、适用订单和待决策事项,再采用人工审核或建议计算的过渡方式。
这时最重要的不是缩短开发时间,而是避免把尚未定稿的规则埋进代码。规则未稳定时,优先选择容易追溯、容易回滚、能保留版本的方案。待关键口径连续运行并通过业务确认后,再逐步扩大自动执行范围。
低交易量不必然意味着不需要系统。如果少量订单金额高、参与方多、历史争议难以追溯,重点可能是建立统一规则、双人复核、操作留痕和异常登记,而不是追求全自动处理。可以先用标准化台账和人工审批降低风险,再评估是否值得开发或采购专门能力。
在这种情况下,工具应优先解决“谁确认了什么、依据哪条规则、结果如何调整”,而不是先追求复杂的规则配置界面。系统规模可以小,但责任边界和证据链不能省略。
当订单量持续增长、重复规则占比高、对账工作耗时明显增加时,可以评估计算自动化和异常自动分流。但在采购或自建前,要先量化人工投入:每月处理多少笔、每笔平均处理时间、返工比例、差异追查耗时、规则变更频率分别是多少。
把这些数值按月记录,形成当前基线,再比较自动化后的变化。若节省的人工时间不足以覆盖实施、运维和风险控制成本,项目可能需要缩小范围,先自动化最重复、最稳定的一段流程。
如果订单系统、财务系统、运营表格和外部服务各有一套金额,先做字段血缘和口径映射,明确谁是权威数据源。不要一开始就将所有数据汇总到新平台,却不处理同名字段含义不同、更新时间不同或状态映射不一致的问题。
短期可以先建立差异清单和数据责任人,再逐步统一字段字典、事件标识和状态编码。数据治理并不只是整理表格,它是让每个金额都能追溯来源并解释业务含义。
如果业务涉及多类合作方、资金流转安排或责任边界不清,应把合同、业务流程、支付处理和系统能力分开核实。系统厂商提供的功能介绍不能替代对具体经营模式的判断;技术团队也不应独自决定资金路径或法律责任。
此类项目在启动阶段就应让业务、财务、法务和相关专业人员共同确认边界,形成书面结论。遇到具体监管或法律问题,应按业务事实和现行要求咨询专业机构,不要仅依据通用文章或产品销售说明作出判断。
最小版本不是删掉异常处理和对账,而是缩小适用范围。例如先覆盖一种订单类型、少量参与方、单一规则版本和明确退款流程;暂不支持的场景要被系统识别并转人工,而不是默默按默认规则计算。
最小版本的验收重点应包括:规则可追溯、金额可复算、异常有负责人、历史记录可查、失败能暂停。只做主流程而不做失败路径,通常不是“最小可用”,而是“最小可演示”。

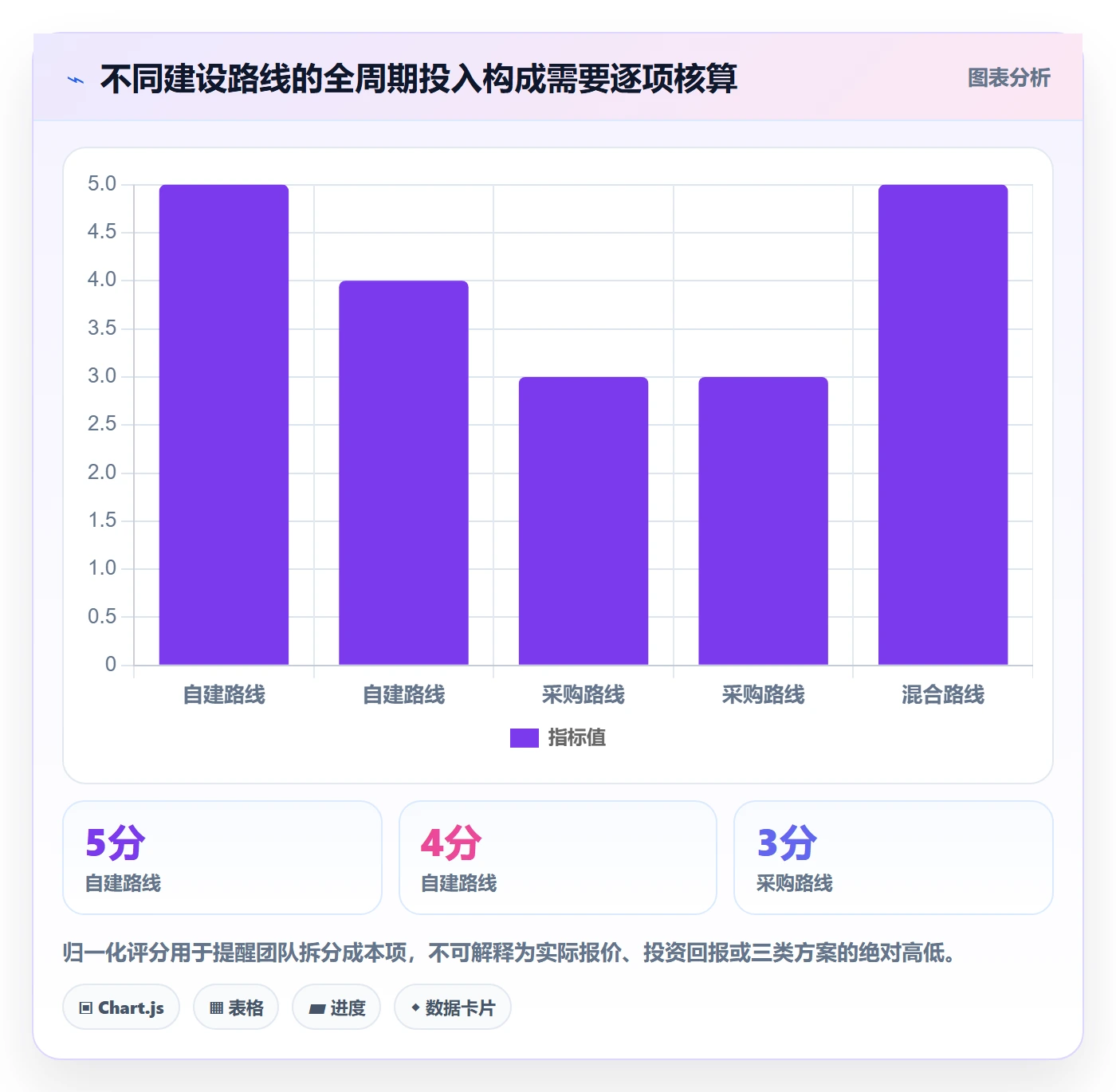

全周期成本至少要考虑需求梳理、规则确认、接口开发、数据清理、测试验收、培训、日常运维、异常处理、规则变更、外部服务费用和未来迁移。不同方案的收费结构不同,具体费用应向服务方索取明细并结合合同范围核实,不能凭行业印象推断统一价格。
如果某项费用无法明确计价,应确认计费单位、触发条件、业务量变化后的处理方式、超范围开发的审批流程,以及服务终止时如何导出数据。成本透明并不意味着只追求最低报价,而是让采购方知道每项费用对应什么责任和交付。
自建通常带来更高的流程控制力,但也意味着团队要承担代码维护、运行监控、权限审计和故障恢复。采购方案可能降低部分基础建设工作,却需要确认外部服务方的支持边界、服务连续性、数据可迁移性和变更响应机制。
真正可比的不是“自建功能多还是采购功能多”,而是双方在关键风险上的责任划分。接口失败由谁发现?错误规则由谁批准?数据丢失由谁恢复?系统停运期间采用什么流程?如果合同和内部制度里没有这些答案,方案能力再完整也不能算选型完成。

自动化可能减少重复计算,但仍会产生规则维护、异常审核、接口排查和数据质量治理工作。更合理的评估方式,是同时记录人工核算工时、差异追查时长、返工数量、异常积压和规则变更成本,并观察这些指标在上线前后的变化。
若人工工时下降但异常积压上升,说明工作可能只是从计算岗位转移到运营或技术岗位;若系统计算效率提高但对账差异没有减少,问题可能在数据或规则。只有把上下游成本都算进去,才能判断自动化是否真正改善了流程。
采购评估时,应该提前问清数据能否按约定格式导出、规则和操作记录是否可以迁移、历史计算明细能否查询、服务终止后数据如何处理。自建团队也要考虑人员流动、代码交接、密钥与权限管理、灾备和文档维护。
系统建设并非一次性购买后就不再变化。业务模式、合作对象和接口环境都可能改变。能否在改变时保留历史证据、迁移必要数据并持续解释旧订单结果,是系统成熟度的一部分。
日常检查聚焦未处理异常、接口失败、重复事件和规则匹配失败;每周检查差异类型、处理时长和异常积压;每月复核规则变更、权限使用、数据质量和成本表现。具体频率应结合交易规模与业务风险设定,但不能只在月底发现问题。
看板应明确数据刷新时间和统计口径,避免把延迟数据误认为实时结果。异常处理记录应包含发生时间、影响范围、原因分类、处理动作、复核人和关闭时间,方便判断问题是一次性事件还是系统性风险。
每次规则变更都应经历提出、影响分析、业务与财务确认、测试、审批、发布和观察。影响分析要回答哪些新订单会使用新规则、哪些历史订单保持原版本、是否需要重算、相关系统是否同步调整,以及上线失败如何回退。
不要直接在线修改一条规则并覆盖旧值。对金额计算来说,历史规则是解释历史结果的证据。保留版本不仅是技术要求,也能帮助团队定位差异、处理争议和复核变更影响。
异常队列不是系统的“其他”分类。每类异常都应有优先级、处理时限、责任岗位、升级路径和关闭条件。还要定期清理长期挂起事项,区分等待外部信息、等待业务确认、等待技术修复和已解决未复核等状态。
如果某类异常反复出现,不应只逐单人工关闭,而要回到源头检查规则覆盖、字段质量、状态转换或接口可靠性。高质量运营不是把异常全部清零,而是降低重复异常的发生,并让暂时无法解决的事项处于可见、可控状态。
新业务刚上线时可能需要人工审批,运行稳定后再逐步自动化;相反,某条规则发生争议或频繁变化时,也可能需要临时收紧权限并增加人工复核。自动化比例不应被当成越高越好的目标,而应根据规则稳定性、错误影响范围和纠错能力动态调整。
团队可以把每类场景划分为全自动、自动计算加审批、人工计算三种状态,定期审查哪些场景可以升级、哪些需要降级,以及升级所需证据。判断依据应包括历史差异、规则变更频率、数据完整性和异常处理效果。
如果你正准备建设分账能力,先不用急着约演示或讨论开发语言。选取一笔正常订单、一笔部分退款订单和一笔异常订单,邀请业务、财务、产品、技术和运营共同写出:参与方是谁、金额口径是什么、规则何时生效、结果怎么追溯、出错由谁处理。
再把答案整理成一张业务流程图、一份规则表、一份字段清单和一组验收用例。能够让不同岗位对同一笔订单得出一致解释,再进入方案选型;若仍存在关键口径分歧,先解决分歧,通常比先接入系统更能缩短整体建设时间。
分账系统建设看起来像计算项目,本质上是规则治理、数据治理、责任治理和技术实施的组合。真正成熟的方案不一定拥有最多功能,也不一定一步做到全自动;它应当知道哪些金额可以自动计算,哪些情形必须暂停,哪些异常必须由人判断,并能解释每一个结果来自何处。
先让规则说得清,再让数据对得上,最后让自动化跑得稳。下一步先用真实订单样本完成规则与异常盘点,再据此决定自建、采购、混合接入或分阶段上线。能清楚解释一笔订单的来龙去脉,才是分账自动化真正开始的地方。
