库存管理系统上线后,最容易让项目卡住的,往往不是扫码枪识别不了条码,而是收货员扫出的异常没人接、物料编码由谁维护说不清、标签补打没有审批、库存差异在仓库和财务之间来回流转。《库存管理系统落地清单:条码作业相关的团队协同事项》真正要解决的,不是“买什么设备”,而是把每次扫码背后的责任人、交接点和异常闭环提前定下来。我的判断是:条码作业能否稳定运行,首先是流程与协作设计问题,其次才是设备和系统问题。
条码从生成到被扫描,中间至少经过规则制定、基础数据维护、标签生成、打印粘贴、现场扫描、系统校验、异常处理和库存复核。任何一环没有明确责任人,都会把风险传到下一环。标签错了,现场可能继续扫;系统拦截了,员工可能绕过;库存不一致,问题又可能被归结为“系统不准”。
因此,项目启动时不要只问“谁负责仓库扫码”,而要问:谁定义条码规则?谁创建和审核物料数据?谁批准标签模板?谁负责设备和网络?谁能补打标签?扫码失败由谁判断是标签、数据、设备还是流程问题?最后由谁确认问题关闭?每一个“谁”,都应对应岗位、权限、交接条件和可追溯记录。
我建议先用四个问题快速检查项目成熟度。第一,责任是否落到岗位,而不只是落到部门;第二,输入信息是否有明确来源和质量要求;第三,异常是否有处理人、时限和关闭标准;第四,验收是否覆盖真实作业,而不只是确认设备能扫码。
如果其中任何一个问题只能回答“上线后再看”,项目就还没有准备好进入全面切换。尤其是“异常谁处理”,不能用“找管理员”代替流程设计。管理员通常既要维护系统,又要支持现场,若所有问题都集中到一个人,现场繁忙时就会形成新的排队点。
| 协同环节 | 需要明确的决定 | 缺少决定时的典型后果 |
|---|---|---|
| 编码规则 | 编码字段、生成权限、变更审批、停用规则 | 同物多码、旧码继续流通、查询口径不一致 |
| 标签管理 | 模板所有人、打印触发点、补打权限、粘贴位置 | 标签版本混用、错贴难追溯、补打无记录 |
| 现场作业 | 操作顺序、复核点、允许例外及其记录方式 | 员工凭经验绕过系统,账实差异扩大 |
| 异常处理 | 分级、接手岗位、升级路径、关闭条件 | 问题反复转交,系统与现场相互归因 |
| 上线验收 | 测试样本、通过条件、未通过处理和回退方式 | 只验设备、不验完整业务,切换后暴露缺口 |
这张表不是岗位说明书的替代品,而是项目协同的最小骨架。部门可以不同,系统也可以不同,但每项决定都需要明确到“谁做、何时做、依据什么做”。

我更倾向于把“责任链是否完整”作为条码项目的开工条件,而不是把上线日期作为唯一目标。责任链完整,不代表所有细节都已完美,而是每个关键环节都有人负责、存在明确的输入和输出,并且知道异常要流向哪里。
例如,标签打印规则可以在试点阶段继续优化,但试点必须先明确谁有权限改模板、旧版标签如何停用、已打印标签如何处理。没有这些控制条件,试点越快扩张,后续清理成本越高。

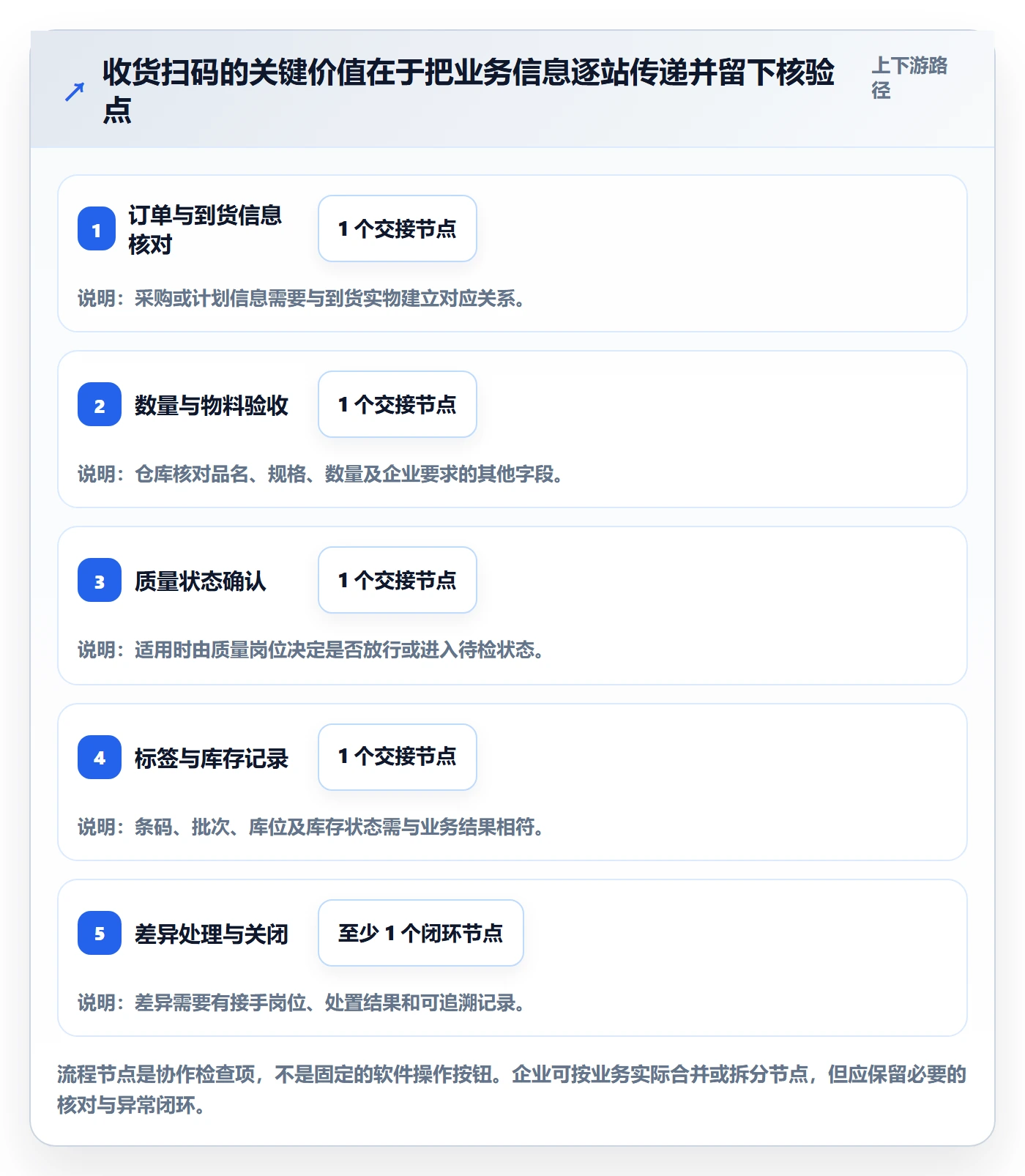

设想一批供应商来料到仓。采购订单提供预期物料和数量,供应商送货单提供本次交付信息,仓库核对实物和单据,质检判断是否放行,系统再根据企业配置记录收货和库位。扫码只是其中一个确认动作,不会自动解决订单、实物、单位、批次和质量状态之间的不一致。
如果供应商标签上的编码与企业内部编码不同,就要先决定采用供应商条码、内部条码,还是两者建立映射。如果物料需要批次管理,还要决定批次由谁生成、从哪里读取、是否允许混批。如果质检尚未放行,系统应如何标识待检库存,也需要业务、质量和仓库一起确定。
这些问题如果没有在流程设计中说清,现场人员就会用临时做法补空缺:手工记下物料、先放到某个库位、等有空再补录。临时操作可能是合理的应急手段,但若没有记录、审批和回补机制,就会成为账实不一致的来源。
我通常把扫码作业涉及的责任分成四类:业务规则责任、数据责任、技术保障责任和现场执行责任。业务规则责任决定“应该怎样做”;数据责任保证“系统知道这是什么”;技术保障责任确保设备、网络和接口可用;现场执行责任确保作业按规则发生并留下记录。
| 责任类别 | 典型负责岗位 | 需要提供的证据 |
|---|---|---|
| 业务规则 | 仓库主管、业务负责人、质量或生产代表 | 流程图、作业规则、例外审批条件 |
| 基础数据 | 物料主数据管理员、采购或计划相关岗位 | 字段定义、数据来源、审核和变更记录 |
| 技术保障 | 信息技术人员、系统实施人员、设备支持人员 | 设备清单、网络测试记录、接口日志、权限配置 |
| 现场执行 | 收货员、上架员、拣货员、复核员 | 培训记录、测试单据、异常上报和处理记录 |
表格中的岗位名称只是常见分工示例,不意味着所有企业都要设置相同岗位。小团队可以由一个人承担多个职责,但应区分其执行、审核和追溯权限。岗位可以合并,责任不能消失。
单独列出仓库、采购、质量、财务和信息技术部门,不等于完成了协同设计。更重要的是部门之间交付什么。例如,采购把订单信息交给收货作业时,哪些字段必须完整?质量放行后,库存状态由谁更新?仓库发现实物与单据不符时,采购多久内响应?财务需要什么凭证才能确认库存变动?
我会把交接点写成“前一岗位输出什么、后一岗位接收什么、发现问题退回给谁”。这种写法比“共同负责收货流程”更有执行力,也更容易在系统配置和验收时找到对应检查项。

条码只能承载或指向信息,不能替企业决定编码规则是否合理,也不能保证基础数据没有重复。如果同一物料存在多个内部编码、单位换算关系没有确认,或批次字段在不同部门使用口径不一致,扫码会让错误更快进入系统,而不是自动纠正错误。
改善方式不是无限增加条码字段,而是先确认业务对象和识别粒度:企业要识别的是物料、包装、单件、托盘、批次还是库位?不同对象可能需要不同标签或不同编码关系。编码层级越多,现场识别能力越强,但生成、维护和变更的协作成本也越高。
扫码适不适合某个环节,要看它是否能减少关键错误、形成必要记录,或者支撑后续追溯。低风险、低频、数量极少的作业,未必值得增加复杂操作;反过来,批次追溯严格、库存移动频繁、错发代价高的环节,通常更有理由设置扫码控制。
我建议先把作业风险、发生频率和人工核验难度放在一起讨论,而不是以“全流程扫码”作为默认目标。如果某环节加扫码后仍然允许无记录绕过,扫码只会增加操作步骤,不会产生有效控制。
| 作业情形 | 优先考虑扫码的理由 | 上线前需要补充的判断 |
|---|---|---|
| 批次或效期需要追溯 | 减少批次信息手工录入,并帮助保留流转记录 | 批次来源、格式、跨包装传递规则是否一致 |
| 高频库位移动 | 有助于确认物料与目标库位的对应关系 | 移动任务如何下发、错扫如何撤销或更正 |
| 易混淆物料拣货 | 可在拣货或复核时增加识别核验 | 条码能否区分规格、单位、包装层级 |
| 低频且低风险的特殊作业 | 扫码可能增加设备和培训负担 | 是否采用抽查、审批或人工双人复核更合适 |
扫码失败不等于系统故障。原因可能是标签破损、条码内容不在主数据中、账号权限不足、设备配置异常、网络中断,也可能是业务规则本身不允许当前操作。若现场只知道“找技术”,技术人员就会被迫替业务判断,处理结果也可能缺少业务授权。
更有效的做法,是把异常分成业务、数据、设备和系统四类,并设置首接岗位与转交条件。首接人员不必立刻解决所有问题,但应完成基本信息采集:发生环节、单据或任务编号、设备编号、错误提示、现场处理动作和是否影响库存。
培训完成只能说明人员接触过规则,不能说明其能在真实场景下完成作业。扫码岗位需要练习的不只是“按哪里”,还包括如何判断物料与标签不一致、如何暂停作业、如何上报差异、什么情况下不能自行补打或调整库存。
因此,培训验收最好设置情景题或现场演练。让员工处理一张破损标签、一笔数量不符、一台设备暂时离线的作业,观察其是否会按规则停止、记录和升级。培训是否有效,要看关键动作是否做对,而不是只看签到人数。
在上线前留下开放事项并不罕见,真正危险的是没有明确哪些问题能带入试点、哪些必须关闭、哪些必须有临时控制措施。比如,低风险标签样式可以在试点期间优化;但物料身份无法确认、关键批次信息缺失、库存状态定义不一致,就不适合靠现场人员临时解释。
我的判断标准是:未决事项是否可能导致错误库存、错误出库、追溯中断或无法明确责任。如果答案是肯定的,就应当作为切换阻断项;如果风险可控,也要指定临时流程、责任人、截止时间和回补方式。

不是每一个流程细节都需要在上线前做到最优,但关键风险点必须被控制。我会先看错误后果:如果误扫可能造成批次无法追溯、错误发货、质量隔离失效或账实差异无法解释,就需要设置强制核验、权限限制或双重确认。若影响仅是操作不便且容易撤销,可以先在试点中收集反馈再优化。
风险判断至少考虑三个维度:发生可能性、后果严重程度和事后发现难度。出现概率不高但后果严重、又难以追查的问题,通常不应因为“平时很少发生”而被忽略。
扫码不是控制措施的同义词。扫码能否降低风险,取决于条码是否唯一且正确、扫描动作是否发生在正确节点、系统是否能基于扫描结果阻止或提示错误、员工是否有绕过方式,以及异常是否留痕。如果系统只记录扫描内容但不校验业务关系,它可能提高记录完整度,却未必阻止错发。
因此,设计作业时要明确“扫码的目的”。是识别物料、确认库位、记录批次、校验任务,还是触发库存变动?目的不同,校验规则、岗位权限和验收标准也不同。一个扫码动作承担太多含义,反而可能让现场人员不知道系统到底在确认什么。
项目组可以使用责任矩阵,而不必拘泥于某种管理方法名称。每项关键任务至少指定一名最终负责岗位,并区分执行、审核、协商和知会。尤其是规则变更、库存调整、标签补打和异常放行,不能只写“仓库处理”,还要写明谁有授权、谁复核、留下什么记录。
| 事项 | 执行岗位 | 最终负责岗位 | 协同或复核岗位 | 完成证据 |
|---|---|---|---|---|
| 新增物料编码 | 指定的数据维护人员 | 主数据责任人 | 采购、计划或技术代表 | 审核记录和生效日期 |
| 标签模板变更 | 系统或标签维护人员 | 业务规则负责人 | 仓库、质量、信息技术 | 版本号、审批记录、旧版停用方式 |
| 标签补打 | 现场授权岗位 | 仓库主管或指定审核人 | 数据维护或系统支持岗位 | 补打原因、原标签状态、关联单据 |
| 账实差异处理 | 盘点或复核人员 | 库存调整授权人 | 财务、业务负责人 | 差异原因、审批、调整前后记录 |
| 设备故障排查 | 现场首接人员 | 设备或技术支持负责人 | 仓库主管 | 设备编号、故障现象、恢复时间 |
责任矩阵的价值不是增加审批,而是避免“大家都参与、没人拍板”。如果团队规模较小,可以由同一人兼任执行和支持,但涉及库存调整、权限提升或规则变更时,应安排独立复核,降低自我确认的风险。
异常处理不能以“现场继续干活了”作为唯一关闭标准。有些问题可以先用受控应急方案恢复作业,但根因仍需后续处理。异常至少应记录发现时间、涉及物料或单据、现场影响、临时措施、根因分类、责任岗位、永久措施和验证结果。
关闭标准应与问题类型相匹配。例如,标签损坏可能以新标签核验通过、旧标签作废并记录为关闭;数据错配可能要求修正映射、检查受影响库存并确认历史记录;网络中断则可能要求恢复后核对离线期间的作业,确认没有漏记或重复记账。
| 异常类型 | 首接动作 | 接手岗位 | 关闭条件示例 |
|---|---|---|---|
| 条码无法识读 | 暂停相关物料流转,检查标签状态并记录设备 | 现场主管与设备支持 | 更换或修复后复扫通过,旧标签已处理 |
| 扫码后提示物料不匹配 | 不自行改码,核对实物、单据和系统信息 | 主数据责任人及业务负责人 | 确认正确身份,映射或主数据变更已审核 |
| 账面数量与实物不符 | 保护现场记录,暂停未经授权的调整 | 库存负责人及授权审批人 | 差异原因明确,调整获批并完成复核 |
| 网络中断或设备离线 | 执行预先批准的应急作业规则 | 技术支持与仓库主管 | 系统恢复后完成补录、对账和重复记录检查 |

下面是一个用于说明方法的情景案例,不对应特定企业,也不是实测项目数据。假设一家有多个仓库的制造企业,先在单个收货区试点条码作业。试点范围包括到货核对、收货记录、标签打印、上架和异常登记。项目组起初以为主要工作是部署终端和配置扫码规则,试运行后才发现,真正影响流程的是供应商标签、企业编码和质量状态之间的交接。
其中一类物料的外箱标签使用供应商自己的标识,企业系统只维护内部物料编码。若收货员直接按供应商标签录入,可能无法与内部物料对应;若现场临时贴内部标签,又必须明确标签生成和复核责任。团队于是先确定映射维护岗位、到货核对规则和无法匹配时的暂停路径,再安排收货人员进行实物演练。
另一个发现是,标签补打原本由所有现场账号都能操作。试点中,员工为了处理污损标签补打后,没有记录旧标签是否作废。项目组没有简单禁止补打,而是增加补打原因和关联单据记录,并把权限限定到指定岗位;高峰时段则由班组长安排授权人员,避免审批机制造成不必要的等待。
这个案例想说明的不是某种配置一定正确,而是现场问题往往出现在规则交界处:供应商信息如何转成企业信息,质检状态如何传到库存状态,临时标签如何防止重复使用。试点的价值就在于尽早发现这些交接点,而不是证明设备可以正常开机。
为了避免把没有来源的行业数字写成事实,下面给出一组明确标注的情景模拟数据。它的作用是演示验收指标如何设置,不代表真实企业的平均效率,也不应直接作为项目承诺。正式项目应先建立自己的上线前基线,再用同一口径比较试点表现。
| 观察项目 | 试点前情景值 | 试点后情景值 | 口径说明 |
|---|---|---|---|
| 收货单据核对平均用时 | 每批 9 分钟 | 每批 7 分钟 | 从开始核对到确认收货记录完成,不含排队等待 |
| 需要人工追查的收货差异 | 每 100 批 8 次 | 每 100 批 5 次 | 需人工向其他岗位确认原因的差异,不等同于全部错误率 |
| 标签补打记录完整率 | 情景设定为 60% | 情景设定为 95% | 有补打动作且记录原因、关联单据和执行岗位的比例 |
| 异常关闭中位用时 | 情景设定为 1.5 个工作日 | 情景设定为 0.8 个工作日 | 从登记至指定责任岗位确认关闭的时间中位数 |
上述数值只用于展示指标设计方式,不能推导出扫码必然节省多少时间或减少多少差异。尤其要注意,单据处理时间变短,不一定代表整体效率提高;如果等待、返工和异常升级没有纳入统计,局部速度可能掩盖其他环节的新增负担。

只看平均作业时间容易误判。比如,收货耗时下降,可能是流程简化,也可能是质检步骤被移到系统外;异常关闭时间缩短,可能是责任明确,也可能是未关闭的问题没有登记。指标应与流程证据配套,至少记录统计范围、分母、时间窗口、岗位和例外排除规则。
我建议把验收分成三层。第一层看作业是否能完成,例如收货、上架、盘点是否能按目标流程运行;第二层看数据是否正确,例如物料、数量、库位、批次和状态是否一致;第三层看协同是否闭环,例如异常有无责任人、补打是否留痕、差异是否完成复核。只有三层一起通过,才能说明试点具备扩展条件。
| 验收层次 | 可检查的证据 | 不应单独采用的替代判断 |
|---|---|---|
| 作业可执行 | 真实单据演练记录、任务完成情况、设备使用记录 | 设备开机或扫描成功演示 |
| 数据可核对 | 抽样核对物料、数量、批次、库位和库存状态 | 系统页面显示“成功” |
| 异常可闭环 | 异常单记录、接手岗位、处理结果和复核证据 | 群聊中有人回复“已处理” |
先不要追求覆盖所有流程。选一个边界清晰、业务量可控、人员愿意参与的作业区,梳理物料、库位、单据和异常。把纸面流程中依赖个人记忆的步骤找出来,特别是临时放置、借料、退料、标签重打和库存调整等动作。
试点前建立最小可用的数据基线:物料编码是否唯一,库位是否清晰,计量单位是否统一,库存状态是否有定义,条码与业务对象是否对应。数据不必一开始覆盖所有历史细节,但必须能够识别本次试点涉及的物料和库存。
不要立即把问题归因于员工执行力,也不要先大规模更换设备。先看异常是否集中在特定物料、标签模板、仓库区域、班次、终端或操作岗位。异常聚集的位置,往往能帮助判断是数据、标签、网络还是培训问题。
如果错误集中在少数物料,先检查主数据和标签映射;如果集中在某个区域或终端,先检查网络和设备状态;如果集中在某个操作环节,回看界面提示、操作顺序和岗位权限;如果异常分散但重复发生,通常要检查规则是否存在模糊地带。
多仓项目的主要难点不是把同一套流程复制多遍,而是识别哪些规则必须统一、哪些可以因现场条件不同而配置。物料编码、单位、批次和关键库存状态通常需要统一口径;库位结构、作业路线和人员分工则可能需要按现场调整。
建议建立一个共同的数据和规则标准,再允许各地点提交差异申请。每个差异都要说明业务原因、风险、影响范围和维护责任,避免各仓自行扩展字段、另造编码或形成无法比较的作业口径。跨部门场景还要明确交付时点,例如采购何时提供完整信息、质量何时释放库存、仓库何时反馈差异。
| 管理对象 | 建议统一的部分 | 可以按现场调整的部分 |
|---|---|---|
| 物料识别 | 主编码规则、单位口径、停用与变更审批 | 标签摆放位置、现场辅助提示 |
| 库位管理 | 库位编码结构的基本原则、状态定义 | 具体区域划分、拣货路径和设备部署 |
| 异常治理 | 异常分类、责任归属原则、关闭记录要求 | 一线首接岗位和内部升级时限 |
| 权限管理 | 关键操作的授权和审计要求 | 各地点的班组长或授权岗位名单 |
如果新品、规格变更、包装变更或供应商替换频繁,重点应放在变更管理,而不只是当前编码是否正确。要明确变更申请由谁发起,哪些岗位评估影响,旧标签何时停止使用,现场存量如何处理,历史记录如何保留。
对高频变化的物料,可以把“生效日期”和“旧版处置方式”纳入变更记录。否则,仓库可能同时收到新旧标签,系统却无法判断哪种关系仍有效。变更管理不一定复杂,但必须保证一线能辨别当前有效版本。

全流程强制扫码的优点是记录链条相对完整,便于追溯;缺点是设备依赖、操作负担和异常处理成本会上升。只在高风险节点扫码,操作更轻,但可能留下记录断点。两者没有脱离业务条件的绝对优劣,关键在于哪里一旦出错会造成不可接受的后果。
| 方案 | 适用条件 | 主要收益 | 主要代价 |
|---|---|---|---|
| 高风险节点强制扫码 | 错发、批次追溯或库存状态错误影响较大 | 关键控制点更清晰,便于留下核验记录 | 需要维护扫码规则和例外路径 |
| 多数环节扫码 | 作业频率高、流程稳定、系统和设备条件成熟 | 减少重复手工记录,增强过程可追溯性 | 培训、设备维护和现场支持成本更高 |
| 抽查或人工复核为主 | 低频、低风险、扫码投入明显高于控制收益 | 实施轻量,适合特殊或低频作业 | 依赖人员纪律,记录连续性较弱 |
我的建议是先按风险分层,再决定覆盖范围。高风险节点应设置明确校验;中风险节点可结合扫码、抽查和复核;低频低风险作业则可以保留简化流程,但要写明什么时候必须升级为受控处理。
系统自动校验适合规则清楚、输入稳定、错误后果明确的场景,例如物料与任务不匹配时提示或阻止继续操作。人工判断适合信息不足、需要业务背景或现场特殊情况的场景。把所有情况都交给系统,会导致规则维护过度复杂;把所有判断留给人工,又会增加口径不一致和责任模糊。
适合的分界点是:可重复、可定义、后果明确的规则尽量系统化;依赖业务判断的例外保留人工审批,但要求记录理由和授权岗位。系统提示应尽量说明“哪里不匹配、下一步找谁”,而不是只显示无法操作。
双人复核通常能加强关键操作的检查,但会占用人力并增加等待。它更适合库存调整、关键批次放行、标签规则变更、重要物料转换等高影响操作,不必机械地覆盖每一次普通扫码。低风险日常作业可以通过权限、日志、抽样盘点和异常复核实现控制。
当班次人员有限时,不要设置一个无人能满足的复核要求。可以把高风险操作集中到授权窗口,或通过主管远程审核与事后抽查组合,但必须确保系统或记录能证明谁批准了什么。
统一流程有助于培训、数据比较和跨仓协作,但仓库布局、设备条件、物料形态和作业节奏可能不同。强行统一每一个动作,可能让流程脱离现场;允许各地完全自定义,又会造成数据和管理口径碎片化。
更稳妥的取舍,是统一业务结果、数据定义和控制原则,允许现场在不破坏控制目标的前提下调整操作路线、标签位置和班组分工。现场提出差异时,要求说明“为什么不同”和“怎样保持同等控制”,而不是只回答“这里一直这么做”。

这份清单适合在项目启动会、流程评审会和试点复盘会上使用。不要把所有项目都设为“必须全部同一天完成”,而应标记哪些属于切换阻断项、哪些属于试点观察项、哪些可以进入后续优化。这样既避免为了赶上线忽视风险,也避免团队被过度设计拖住。

如果你正在准备库存管理系统上线,我建议先不要从“采购几台扫码设备”开始,而是拿一张表逐环节写清:作业环节、责任岗位、输入数据、系统动作、复核要求、常见异常、处理负责人和验收状态。先选一条真实流程,例如收货到上架,让仓库、采购、质量、信息技术和相关业务岗位一起走一遍。
每发现一个模糊点,就追问三个问题:谁作决定?现场如何执行?出现例外时怎样留痕并关闭?能明确回答,才把它写进流程或配置;暂时不能回答,就标为待决事项,指定负责人和截止时间。不要把未决规则交给一线员工临场猜测。
首轮试点的目标不是证明项目“成功”,而是尽可能便宜地暴露责任断点、数据缺口和异常路径。试点范围应足以覆盖真实业务,又应保持可控;验收时既看正常操作是否顺畅,也看错误发生时团队是否知道怎么停、怎么查、怎么恢复。
条码能被扫描,只证明信息被读取;条码作业真正落地,证明的是信息在不同岗位之间被正确接力。先把责任、交接、异常和验收四件事说清,再决定条码覆盖范围和设备投入,通常比上线后反复补规则更稳妥。

我在准备仓库系统上线时,最担心的不是没人会扫码,而是出了错以后仓库、IT 和采购互相等对方处理。责任表要细到什么程度,才能避免问题在部门之间来回转?
别只写“仓库负责扫码、IT 负责系统”。这类分法没有说明谁确认规则、谁维护数据、谁处理异常。建议按作业节点明确四件事:执行人、复核人、问题处理人、最终拍板人;每个节点原则上只设一位最终责任人。例如,采购提供新物料资料,主数据负责人审核编码,仓库确认实物标签位置,实施人员配置条码规则。
若标签与物料不符,仓库先暂停入库并登记,主数据负责人核对后决定更正或重打,不能让一线员工自行改码。可直接用“作业环节|执行|复核|异常处理|验收人”做责任表。若某一格只能写“相关部门”,说明责任边界还没谈清;上线前应把这类模糊项逐条定人。
我发现物料编码、供应商标签和仓库自己打印的标签可能同时存在,现场人员很容易不知道该扫哪个。上线前我应该先统一编码,还是先把现有标签接入系统?
先区分“识别对象”和“业务编码”:物料码识别物料,库位码识别存放位置,批次码识别一批货;它们不能因为都能扫码,就被当成同一种编号。条码只是承载信息的入口,编码规则和数据归属才决定系统能否正确匹配。
建议由业务负责人确定编码原则,由主数据岗位负责新增、变更和停用,仓库负责确认标签在现场是否可读、是否贴在正确对象上。供应商已有标签不必一概废弃,但要先抽样确认内容稳定、唯一,并能与系统字段准确对应;无法确认的标签应设受控补码流程。上线前可抽取一批真实物料,逐项核对实物、标签、系统记录和库位。
出现一物多码、一码多物或单位不一致时,先暂停批量导入,明确主数据处理责任后再继续,避免把旧问题带进新系统。
我不想把扫码变成每走一步都多按一次确认,也担心少扫一步就造成账实不符。应该怎样判断哪些动作必须扫码,哪些可以保留人工处理?
判断标准不是“能不能扫”,而是这个动作是否改变了库存的身份、数量或位置。收货确认物料与数量、上架确认库位、移位记录新旧位置、出库扣减库存,这些节点通常值得设置系统校验;重复扫描同一信息却不增加核验价值的步骤,应通过现场测试评估是否简化。
可用一条测试路径检查设计:收货时扫描物料并录入数量,上架时再扫库位;移位时确认原库位、物料和目标库位;拣货后由复核岗位核对订单与实物。若业务需要批次或序列号追踪,也要在对应节点纳入扫描,而不是等到出库时才补录。试运行可选一条代表性流程,记录每个扫码点的操作目的、失败情形和人工绕行次数。
若员工频繁跳过某一步,先查流程是否重复、标签是否难扫或系统提示是否含糊,不宜简单归因于培训不足。
我担心演示环境里扫码顺畅,正式上线后却遇到破损标签、断网或库存对不上,现场不知道该停下来还是手工补录。上线验收要测哪些情况,才能证明团队真的准备好了?
验收不能只看“扫一下有反应”,还要验证异常发生后谁接手、库存如何保护、处理后如何留痕。至少演练无码或重码、标签损坏、扫码结果与实物不符、网络中断、盘点差异五类情形,并为每类写清发现人、处理人、升级路径和关闭条件。例如网络中断时,先确认系统是否支持离线作业及其适用范围;
若不支持,应规定暂停哪些操作、由谁通知现场、恢复后由谁核对补录。不要默认员工可以先手工记下、之后再补,因为缺少单据编号、时间和复核人时,补录很难追溯。
下面是可供试点使用的内部验收样例,不是行业统一标准: 检查项试点判定方式 责任到人每类异常都有明确处理人与升级对象 流程可追溯抽查业务单据能对应到操作记录和复核人 异常闭环模拟问题有登记、处置、复核和关闭记录 试点结束后,优先分析未闭环问题和人工绕行,而不是只统计扫码成功次数。
只有流程、责任和记录都经真实场景验证,才适合扩大到更多库区或班组。


读者评论
把责任落实到岗位和交接内容,比单纯列出参与部门更有操作性;尤其是异常接手人和关闭标准,确实应在上线前确认。
收货场景里,扫码无法替代订单、实物和质量状态核对。文章把这些前置条件讲清楚了,不过具体流程仍需按企业业务调整。
异常分成业务、数据、设备和系统几类,有助于避免所有问题都推给技术人员。实际落地时,首接岗位还需要配套记录字段和响应时限。
不是每个环节都必须扫码的判断比较务实。是否增加扫码步骤,可以结合错误后果、作业频率和人工核验难度评估。
文中的评分和异常次数都注明是情景模拟,这点很重要;项目组不宜把示例数字当成行业标准,应使用自己的记录评估。
