库存管理系统升级,最容易踩的坑不是选错软件,而是把“账上有、现场无”“货已经移动、系统没更新”这类流程问题误判成软件功能不足。我的建议是先沿着收货、上架、拣货、复核、出库、退货和盘点逐段排查,找出差错在哪个节点产生、由什么动作触发,再决定是补流程、清数据、改权限,还是升级系统。这样做的目标不是把所有环节都数字化,而是让每一次库存变化都有依据、有人负责、能被核验。
库存异常看起来常常只有一个结果:账面数量和实物数量对不上。但结果相同,原因可能完全不同。收货时数量没有核准、货物已上架但库位没更新、拣货后漏做扣减、退货未经检验直接回到可售库存,都会造成账实偏差。把这些情况统称为“系统不好用”,容易把真正原因藏起来。
我会先把问题归入四类:流程控制缺口、基础数据不一致、权限与责任不清、系统能力不足。一个问题可能同时涉及两类以上,但排查时要区分主因。例如,员工重复录入既可能是系统接口不通,也可能是流程要求两处都登记;如果不先确认重复动作从何而来,换系统后仍可能继续重复。
| 问题类别 | 现场信号 | 优先检查 | 不宜立即采取的动作 |
|---|---|---|---|
| 流程控制缺口 | 货物先移动、后补单;异常靠口头通知 | 节点顺序、必需确认、异常闭环 | 仅增加报表或培训口号 |
| 基础数据不一致 | 同一商品多编码,单位、批次或库位写法不同 | 主数据、单位换算、编码规则 | 直接导入未清洗的历史数据 |
| 权限与责任不清 | 多岗位都能改库存,差异找不到经手人 | 操作权限、审批边界、日志留存 | 把所有操作权限集中给少数人 |
| 系统能力不足 | 关键动作无法记录或单据无法衔接 | 真实业务场景、接口和留痕需求 | 仅凭功能演示决定采购 |
这张表的用途不是给问题贴一个标签就结束,而是决定下一步要找什么证据。流程问题要看现场动作和单据,数据问题要看主数据与历史记录,系统问题则要在明确业务规则后验证系统能否承接。
没有基线,就无法判断升级有没有改善。上线后“大家觉得快了”有参考价值,但不足以单独证明效果。建议先选取连续四至八周作为观察窗口,记录订单量、收货量、差异单数、异常处理时间和盘点范围。若旺季与淡季差别明显,应把业务量和商品结构一并记下,避免拿不同负荷下的数据直接比较。
不同指标回答不同问题。库存准确率关注账实一致程度;拣货差错率关注履约质量;入库上架时长关注收货到可用库存的等待;异常关闭时长关注问题处理速度。只挑一个指标,容易让改善被误读。例如缩短出库时间,却增加错发,不能算流程整体变好。
升级不等于一次性更换所有系统,也不等于每个岗位都要增加扫码、审批和录入。更稳妥的顺序是:先识别高风险动作,确定必须留存的证据,再决定用制度、界面、设备还是系统规则去控制。对低频、低影响且人工复核有效的动作,暂时保留人工步骤,可能比复杂配置更经济。
我的判断原则是:先让库存变化可追溯,再追求自动化;先减少错误入口,再提高处理速度。如果企业还说不清楚一次库存调整由谁发起、谁核准、凭什么调整,那么新增自动化只会更快地执行一条尚未理顺的流程。

收货现场常见一种时间差:供应商送货到门,仓库先卸货,采购单稍后补齐;或者数量已经点收,但质检状态、批次信息和库位还没确认。业务人员看到货物在仓内,便认为可以发货;系统却可能仍显示在途、待检或未入账。此时的问题不只是“入库录得慢”,还涉及库存状态定义和可用量口径。
如果业务把“已到仓”“已验收”“已上架”“可承诺发货”混成一个状态,库存报表即使数字准确,也可能无法回答“现在能不能发”。因此,排查时应把实物所在位置、验收状态和系统库存状态放在一起核对,而不是只看总数量。
货物被临时移到通道旁、退到待检区,或者为腾挪空间跨库位摆放,如果现场没有同步记录,系统仍会指向原库位。拣货任务按系统位置下发后,员工找不到货,只能临时询问、手工替代或先拣相似商品。一次临时处理看似解决了订单,若没有回写记录,就会把差异留给下一班或下一次盘点。
这类问题往往不是简单增加盘点频次就能消除。盘点能发现差异,却不能自动阻止未经记录的移位。有效控制点通常是:移位发生时记录源库位、目标库位、商品和数量,并明确哪些移位需要复核。
仓库在订单高峰时,可能采用集中拣货、合并拣货或先打包后补单等办法。这些做法有时能缩短单笔订单的处理时间,但也可能提高错拣、漏拣和串单风险。若只看平均出库时长,流程表面上变快了;若同时看差错率、返工工时和客户退换货,实际成本可能上升。
我建议至少把履约效率拆成两层:一层是正常订单从释放到出库的时间,另一层是异常订单额外耗费的时间和人力。只看第一层,会把返工和补发排除在外,低估流程风险。

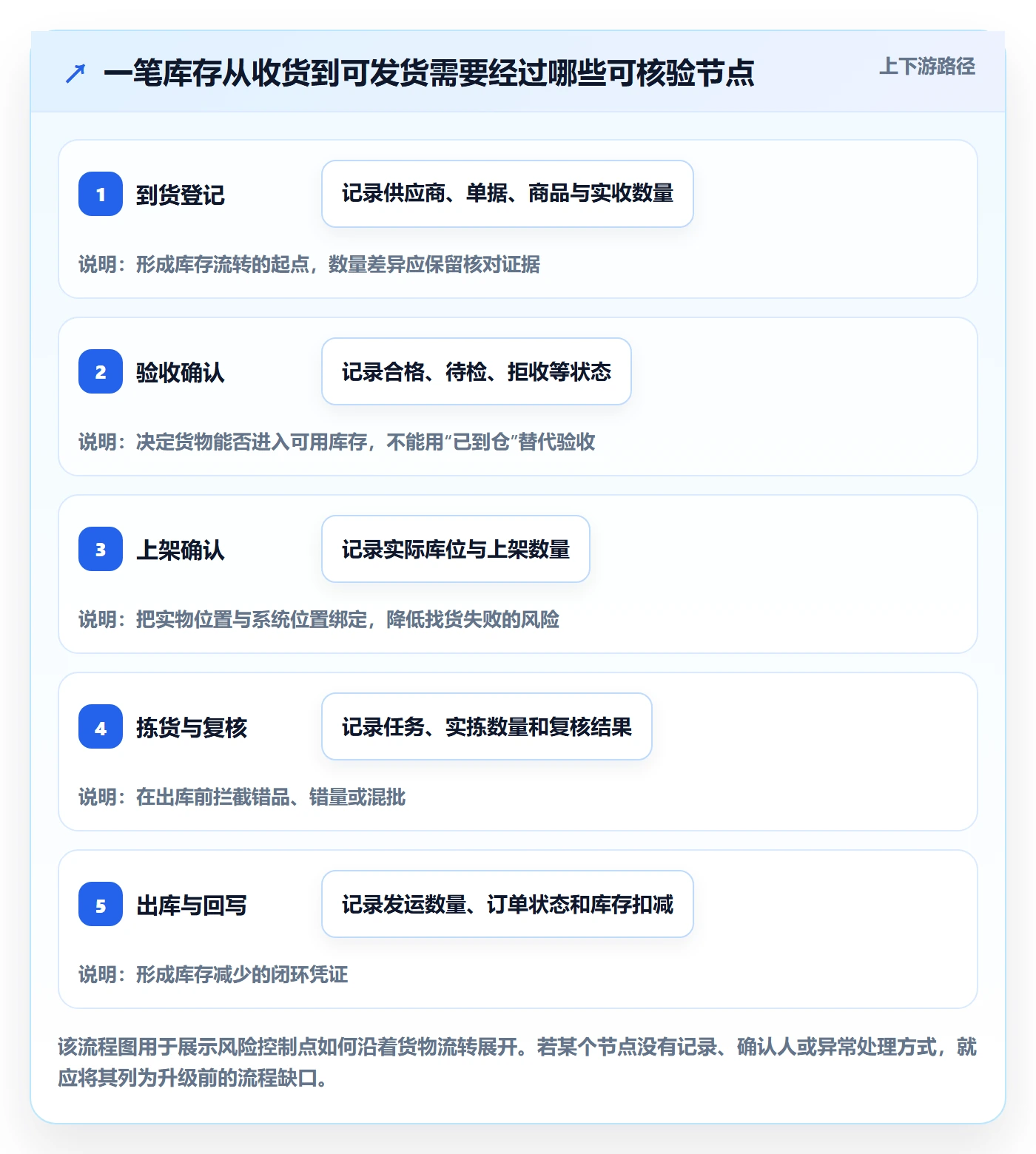

遇到差异时,不妨选取一笔实际单据,从采购或调拨开始,依次核对到货记录、验收结果、上架确认、库位变化、拣货任务、复核记录和出库凭证。每个节点都问三个问题:系统记录了什么、现场实际做了什么、谁有权确认两者一致。三者对不上时,先记录断点,再判断系统是否需要改变。
例如,系统有收货数量,却没有验收状态,问题可能是收货与质检职责没有衔接;现场有上架照片,却没有库位变更记录,问题更可能在移位流程或系统操作设计。沿链追踪比只搜索“库存调整单”更容易发现差异最初产生的位置。

系统确实可能造成操作限制或信息断层,但不少差异来自绕开系统的临时动作:先把货移走再说、先发货后补单、盘点时直接改数。若组织默认这些操作可以不留记录,单纯更换软件不会自动改变现场习惯。
诊断时可以做一个简单的“问题,证据,原因”记录:问题是什么、在哪个节点发现、单据或日志有什么缺失、现场人员实际做了什么。若证据指向流程和责任,先修制度;若业务规则已经清楚但系统不支持,再把它转为系统需求。
功能清单很长,不代表系统适配仓库。真正要验证的是关键场景能否闭环:收货数量不一致时如何处理?待检货能否与可售库存区分?移库是否留痕?部分发货和订单取消如何回写?盘点差异能否追到原因和处理人?
演示环境中最容易展示的是顺利流程,升级评估反而应重点测试例外场景。建议用企业真实但脱敏的单据,现场演练正常收货、短收、拒收、移位、拆零、退货、部分出库和库存调整。若演示只能通过讲解绕过异常,应该把风险记入评估记录。
库存准确率并没有脱离定义的单一算法。按商品编码计算、按库位计算、按盘点行数计算,结果可能不同;按数量差异计分和按是否存在差异计分,也会得出不同结论。企业要先决定自己想回答的是“多少盘点行一致”还是“多少库存价值准确”。
一个可操作的口径示例是:在明确的盘点范围内,账实一致的盘点行数除以完成盘点的总行数。若采用数量或金额差异口径,应另行写明允许误差、单位换算和损耗处理方法。前后对比必须使用同一口径,不能升级前按库位、升级后按商品编码。
历史数据清理和现场培训经常被压缩到上线前几天。结果是商品编码重复、单位换算未校验、库位信息不完整,员工只能靠旧表格补救。新旧流程并行时间越长,越容易出现一笔业务在两个地方各记一次,或两个地方都没有记。
上线计划应把数据准备、岗位演练、切换规则和回退条件作为正式工作包。若关键主数据仍未确认、盘点范围不清、异常单据无法闭环,就不宜只因项目排期而强行切换。
扫码能减少部分手工输入错误,但前提是条码、商品主数据和操作规则可靠。若一箱多码、商品标签不清、库位标签与现场不一致,扫码可能只是更快地报错;若员工能在异常时绕过扫描而无需说明原因,控制效果也会打折。
设备投入之前,我会先确认错误属于“数据输入错误”“实物识别困难”还是“流程跳步”。前两类可能适合扫码或视觉识别,流程跳步则需要权限、任务设计和复核机制配合。自动化的边界应由错误类型决定,而不是由设备采购计划决定。

不是每个问题都值得同一天处理。可以先按三个维度排序:发生后影响有多大、出现频率如何、在发货或结账前能否被发现。可能造成批次错发、保质期风险或重大金额差异的问题,即使频率不高,也应优先评估;容易被复核及时发现的小额录入差错,优先级可能相对靠后。
这里的分级用于安排检查顺序,不应伪装成精确的风险概率。团队可采用高、中、低等级,也可按企业自己的评分办法排序。关键是同一轮排查使用同一标准,并在复盘时说明为什么某风险被优先处理。
| 风险维度 | 排查问题 | 高优先级信号 | 可留存的证据 |
|---|---|---|---|
| 影响程度 | 错了会影响金额、交付、质量还是合规? | 可能造成批次混发、停产或重大客户影响 | 订单、批次、退货和损失记录 |
| 发生频率 | 最近一段时间发生几次,是否集中在某班组或商品? | 反复出现且原因未关闭 | 异常单、差异单、复核记录 |
| 可发现性 | 错误能否在出库前被拦截? | 通常要到客户反馈或盘点时才发现 | 发现时间、发现环节、补救动作 |
| 追溯难度 | 能否查出经手动作和库存状态变化? | 只能看到最终调整数,无法还原过程 | 日志、审批、扫描或纸面凭证 |
我会把每个异常拆成四个检查问题。第一,规则是否明确?若岗位不知道何时确认、何时隔离,先补流程。第二,记录对象是否统一?若商品、单位、库位编码不一致,先清理数据。第三,谁能执行和批准?若多人可无痕调整,先梳理权限。第四,规则已经明确、数据也一致,但系统仍不能记录或阻断,才形成系统能力需求。
这个顺序能减少“功能先行”。否则业务可能先采购批次管理、波次拣货等功能,却没有定义哪些商品要按批次管、何种订单要进入波次、异常时由谁放行。功能上线后,规则仍靠口头解释,系统就难以发挥控制作用。
控制越多不一定越安全。每多一个审批、签字或重复录入,就增加等待和绕行的可能。我的做法是先找出对风险最有效的最少控制:什么动作必须确认、什么异常需要授权、什么信息必须记录、什么岗位不能自批自改。
例如,低价值耗材的日常领用可能适合按限额和周期复核,而高价值、批次敏感或受温控要求的商品,可能需要逐笔记录和更严格的状态隔离。控制设计要与商品风险、业务量和仓库能力匹配,而不是全仓采用最高强度。
需求描述应从“希望更智能、更方便”转成可以验收的业务行为。例如:“待检商品不能进入可承诺库存”“库存调整必须记录原因、申请人和批准人”“移库完成后源库位和目标库位数量同步更新”。每条需求都应配一个正常场景和一个异常场景,明确预期结果。
还要区分硬性阻断和风险提示。硬性阻断适用于不能接受的越权或状态错误,但阻断过多会妨碍紧急业务;提示适合需要人工判断的情况,但必须说明谁负责处理、如何留下结果。验收时既测试系统是否做到了,也测试一线能否在合理时间内完成操作。

下面的案例是情景模拟,不是某家企业的实测结果,也不是行业平均数据。设想一家多品类仓库,每天处理收货、补货和订单出库;近期出现找货时间增加、盘点差异反复、部分订单需要人工改单。管理层最初的判断是“当前系统功能不够”,但团队决定先追查连续四周的异常单和现场动作。
模拟数据只用于说明如何把业务症状转成检查步骤。实际企业应从自己的单据、日志、盘点记录和人员访谈取数,不能把下方数值直接当作升级收益承诺。
假设团队抽查了200笔涉及异常的流转记录,发现其中一部分收货单缺少验收状态,一部分移库记录晚于实际搬运时间,另有部分拣货差异在出库后才被发现。这个结果并不能直接说明谁做错了,而是提示三个控制点可能失效:收货与质检的状态衔接、移库确认的及时性、出库前的实物复核。
随后,团队按每类断点回看原始证据:收货单与采购单、上架记录与库位、拣货任务与复核结果。若发现差异集中在特定班次、特定商品或某一种操作方式,就进一步判断是不是培训、设备、标签或权限设置造成。只看总差异数,无法支持这种定位。

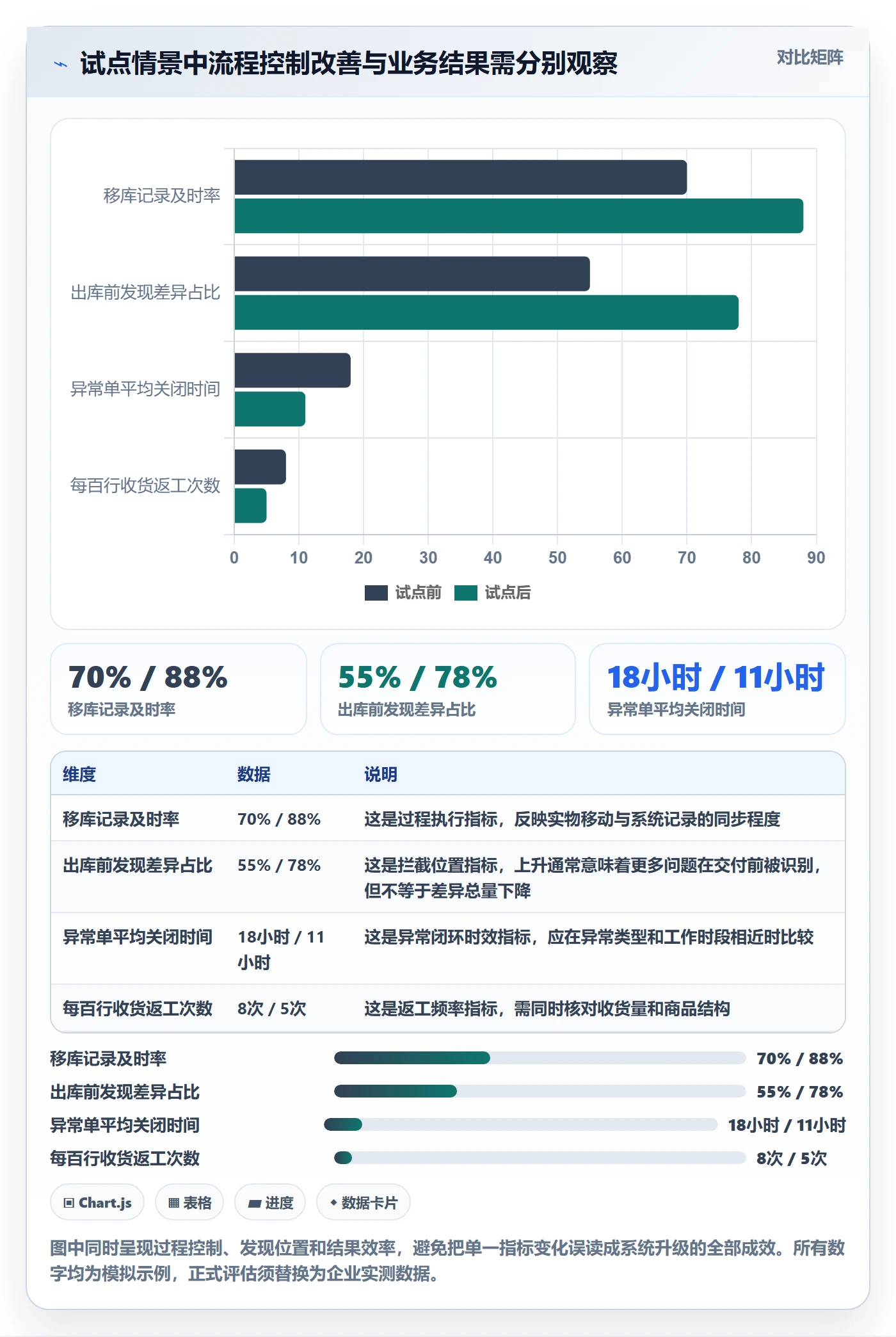

在正式升级前,模拟团队先试行三项小范围措施:收货单增加明确的待检状态;移库必须在货物离开原库位时记录;高风险商品在出库前增加独立复核。试点范围限定在一类商品和一个作业班组,观察差异是否转移、等待是否增加、人员是否绕开规则。
这种试点不是为了证明流程改革必然成功,而是为了区分问题来源。如果差异明显减少但操作等待大幅增加,就需要调整控制方式;如果差异没有变化,可能还存在数据、标签或系统记录问题;如果规则无法稳定执行,才需要重新评估系统界面、设备或权限支持。
| 观察项目 | 试点前情景值 | 试点后情景值 | 如何解读 |
|---|---|---|---|
| 抽查移库记录及时率 | 70% | 88% | 记录更接近实际动作,但仍需检查剩余未及时记录的原因 |
| 出库前发现的拣货差异占比 | 55% | 78% | 更多差异在交付前被拦截,不能据此推断差异总量已下降 |
| 异常单平均关闭时间 | 18小时 | 11小时 | 闭环时间缩短,仍应确认样本范围和异常复杂度一致 |
| 每百行收货记录返工次数 | 8次 | 5次 | 返工减少,但要结合收货量、供应商结构与退货比例解释 |
这些数值是情景模拟,不是实际项目绩效。它们展示了一个重要区别:过程指标改善,不等于最终业务结果已经被证明。比如“出库前发现的差异占比”提高,可能是复核变有效,也可能是差异记录更完整;必须再看差异总数、出库后投诉和返工工时,才能作出更完整的判断。

若试点发现规则清晰、人员愿意执行,差异主要来自原流程缺少确认,那么先修流程和岗位培训可能已经解决大部分问题。若问题集中在系统不能区分待检与可用库存、移库无记录或关键日志不可追溯,就有较强理由把这些能力列入升级需求。
案例推演的价值在于把采购决策从“听介绍、看功能”转成“拿异常验证”。系统升级应当是证据链中的一个决策,而不是对所有仓库问题的默认答案。
先暂停无依据的批量库存调整,抽取近期盘点差异和库存调整记录,按商品、库位、班次和业务类型分组。对差异金额或业务影响较大的记录做端到端追踪,确认是收货、移位、拣货、退货还是调整环节产生。
如果每次差异都直接改账,没有保留原因与审批依据,第一步应补足调整流程和记录字段。只有在差异来源已经可以定位后,才适合进一步判断是否需要系统提供自动预警、权限控制或日志分析。
先把错发与漏发拆开统计,并区分商品错误、数量错误、批次错误和订单串行。检查拣货清单如何生成、商品如何识别、复核由谁执行,以及订单取消、拆单和部分发货如何处理。
若错发集中在相似包装、相邻库位或高峰时段,可先调整库位标识、拣货路径和复核重点。若差错来自任务信息不完整或系统不能阻止错误商品确认,再测试扫码、任务校验或分区拣货等能力。不要只加一道全量人工复核,否则可能把风险控制变成新的拥堵点。
按到货登记、验收、上架和库存可用状态记录各阶段时间,找出等待最长的节点。要区分实际作业耗时与排队等待:前者可能需要优化人员、设备或路径;后者可能需要调整检验资源、审批安排或业务优先级。
若商品必须经过质检,不能为了追求“快速入库”把待检库存直接放进可售数量。可考虑明确待检区、异常状态和放行责任,并评估系统能否提供状态隔离。若只是正常商品缺少及时上架确认,则优先改善作业和记录衔接。
先统一商品编码、基本单位、包装单位、换算关系、仓库和库位命名。对每个关键业务对象指定维护责任人,设置新增、修改和停用规则。历史数据迁移时,应核对重复编码、失效商品、负库存、无库位记录和不合理单位换算。
多仓场景还要明确库存是按仓、按库区、按状态还是按批次对外承诺。不同渠道是否共享可用库存,安全库存如何计算,调拨在途如何展示,都必须由业务规则回答。系统选型时应拿这些规则做测试,不要只看报表能否汇总。
如果核心库存逻辑稳定、数据可靠、主要差错可控,而痛点只是报表整理、人工汇总或跨部门查询,可以先评估轻量流程调整、接口补齐和分析工具,而不必立即替换核心系统。以数据分析为例,前提是源数据有稳定的商品、单据和时间字段;分析平台能帮助识别异常趋势,却不能代替现场完成收货确认或实物复核。
若要评估某个数据分析工具,重点应放在连接现有系统的方式、更新频率、权限隔离、计算口径和维护责任,而不是因为报表展示更直观就认定库存流程已经升级。工具与交易系统承担的职责不同,不能相互替代。
如果仓库即将搬迁、商品结构变化、业务模式切换或订单量明显波动,应先确认升级的目标范围。新流程在旧场地试点得到的效率,未必能直接复制到新仓库;搬迁期间的库存冻结、在途、盘点和切换策略也需要单独设计。
在变化不确定时,可先做风险梳理、数据清理和需求验证,把不可逆的系统替换延后。若现有工具已经无法支持安全运营,则应并行准备切换方案、回退条件和现场应急流程,而不是为了等待“完美时机”长期忍受高风险。

全面替换适用于核心流程长期无法承接业务、数据结构限制明显、维护风险持续上升,且企业有能力承担迁移与切换成本的情况。它的优点是可以统一规则、减少多套系统之间的断点;代价是数据迁移、接口重建、岗位培训和上线风险更高。
局部升级适用于核心库存记录基本可靠,问题集中在少数环节或外围协同的情况。它通常更容易试点、成本和业务扰动较小,但如果接口质量差、规则分散,局部补丁可能让系统关系更复杂。决定时应同时比较三年内的维护投入和流程风险,不只看首期报价。
| 比较维度 | 全面替换 | 局部升级 |
|---|---|---|
| 适合条件 | 核心业务规则和数据结构已无法满足需求 | 核心能力可用,痛点集中且边界清楚 |
| 实施扰动 | 较高,需迁移、培训和切换 | 通常较低,但需控制接口和补丁复杂度 |
| 收益范围 | 有机会统一主流程与数据口径 | 可较快改善特定瓶颈 |
| 主要风险 | 迁移错误、项目延期、员工适应不足 | 局部优化掩盖架构问题,长期维护成本上升 |
| 决策依据 | 业务覆盖缺口、数据迁移能力、切换准备度 | 问题集中程度、接口稳定性、改善后的扩展空间 |
强制校验能阻止高风险操作绕过流程,适合批次、序列号、质量状态或权限要求明确的场景。但如果每个例外都被系统硬拦截,紧急订单、设备故障和临时调拨可能无法处理,员工也可能转用线下表格。
灵活放行能给现场留出处理空间,却需要明确放行权限、原因记录、事后复核和超时提醒。对确实不能越过的控制点,应设置硬阻断;对需要业务判断的例外,可采用授权放行并保留完整痕迹。最危险的不是灵活,而是既能绕过又不留记录。
实时记录有利于及时掌握可用库存和库位状态,但会增加现场操作要求,也可能受网络、设备和作业节奏影响。批次汇总能降低逐笔操作负担,却会延后库存可见性,可能不适合高周转、批次敏感或承诺时效严格的业务。
选择时应看库存信息需要支持什么决策。如果下游需要实时承诺、拣货和调拨,关键变更就要尽量及时;若某类低价值物料按周期管理即可,可评估更简化的记录频率。对延迟记录要设定边界,并检查延迟期间会不会产生重复分配或超卖。
自动化适合重复频繁、规则清晰、错误成本较高且数据基础稳定的动作。人工复核适合低频、情境复杂、需要判断的例外,但依赖培训和执行一致性。二者不是非此即彼:可以让系统处理标准路径,把人工能力集中到异常处理和高风险复核。
成本评估不应只算设备或软件费用。还要估算标签维护、网络、接口、培训、停机影响、运维支持和例外处理。若自动化只省下录入时间,却让故障排查和维护增加更多工时,项目就需要重新计算投入产出。

指标名称相同,统计方式也可能不同。以库存准确率为例,团队必须说明分子是账实一致的盘点行、商品还是金额,分母是否包含未盘点项目,允许误差如何处理。拣货差错率也要说明按订单行、拣货任务还是出库件数统计。
我建议每个指标卡至少写出五项:指标定义、计算公式、数据来源、统计范围、负责人。任何一项不清楚,跨月或升级前后比较都容易产生争议。
过程指标用于看操作有没有按规则完成,例如收货确认及时率、移库记录完整率;质量指标用于看结果是否正确,例如盘点差异率、错发率;时效指标用于看等待与处理速度,例如入库上架时长、异常关闭时长;成本指标则关注返工工时、加急运输和库存损耗等。
这些指标之间可能有冲突。增加复核可能降低错发,却延长正常订单的出库时间;降低安全库存可能减少资金占用,却增加缺货风险。评估时要设定一个主目标和若干护栏指标,避免为了改善单一数字而损害其他环节。
上线前后比较应尽量保持商品范围、仓库范围、订单类型和业务负荷一致。若升级与促销、搬仓、人员调整同时发生,就要在复盘中说明这些外部变化,必要时用分仓、分商品或分时段对照,避免把全部变化归因于系统。
对于样本较少的异常指标,不要因一周没有差错就宣布问题解决。可结合连续观察期、差异金额和严重程度进行判断。对高影响低频风险,还需要检查控制设计、权限日志和演练结果,不能只等真实事故出现来验证。

上线验收后,建议在早期切换阶段进行短周期复盘,关注权限误配、数据遗漏、操作绕行和新流程排队;流程稳定后,再按月或按季度检查差异趋势与重复原因。每次复盘都要把“发现问题”推进到“责任人、截止时间、验证证据”。
若同一类异常连续发生,不能只要求员工“下次注意”。应回到控制设计:提示是否清楚、操作是否过于繁琐、数据是否容易选错、岗位是否有足够时间执行。反复出现的异常,通常说明流程没有为正确操作创造足够条件。
抽取近期收货、移库、拣货、出库、退货、盘点和调整记录,明确时间范围和业务范围。
整理差异单、错发漏发、客户退货和人工改单,标记异常发现环节与关闭时间。
核对商品编码、计量单位、批次规则、库位命名和库存状态定义,列出冲突与空缺。
访谈仓库、采购、销售、财务和系统维护岗位,比较制度写法与现场实际做法。
记录现有系统接口、手工表格和重复录入点,确认哪些数据是权威来源。
试点最好同时满足三个条件:问题有证据、范围可控制、结果能测量。可以是一个仓库、一类商品、一个班组或一个流程节点。范围过大,难以区分改进来自何处;范围过小且异常极少,则不容易观察到变化。
试点前写下预期控制动作和验收指标,也要写下可能的副作用,例如复核等待增加、数据维护负担上升、特殊订单处理变慢。没有副作用指标,试点容易只记录成功的一面。
决策记录至少应包括:问题证据、主因判断、已有流程调整、未解决缺口、系统能力需求、候选方案、实施风险、验收指标和回退方式。若有多个方案,要说明为何选择其中一个,而不是只列报价和功能。
对每条系统需求,都应写一个现场场景和预期结果。供应商演示或内部测试时,使用同一套场景逐条验证。对于无法当场验证的接口、权限、日志或性能问题,应列为待核实事项,并明确责任人和确认时间。
库存管理系统升级的价值,不是界面更现代,也不是报表更多,而是让关键业务动作与库存状态之间建立可靠联系。货物为什么增加、为什么减少、何时移位、谁确认、异常如何处理,都能回到可核验的记录。
下一步不必先写采购需求书。先选最近发生的一笔库存差异,从第一张单据追到最后一次实物动作;把断点、证据和责任列出来,再挑一个高风险环节做小范围验证。若流程改好仍被系统限制,再把已验证的缺口转成升级需求。先排风险、再改流程、最后选工具,通常比先买系统再想办法适应,更能降低出入库改造的返工成本。
