分账系统规划最容易出现的错位,不是接口没接通,而是接口上线时只支持今天的业务规则,新增一种合作关系、退款路径或结算方式后,团队才发现规则写死在代码里、账务口径对不上、运营只能靠表格补救。我在做分账方案评审时,会先问“业务准备增加什么”,再问“系统需要怎样处理”,最后才看接口字段;因为接口成功只证明系统之间能通信,不代表这套能力能承接增长。
把分账系统理解成“调用接口、传入金额和比例、得到处理结果”,很容易低估真正的工作量。系统需要把参与方、订单、分配规则、结算状态、退款调整和财务核对连起来。接口只是这些环节之间的连接方式,并不替业务团队决定谁有权分、什么金额可分、规则什么时候生效。
我判断一套方案是否规划到位,通常不先看接口数量,而看三个问题:新增一个参与方要改多少处;规则变更后能不能追溯每笔交易当时采用的版本;出现退款或分账失败时,能不能解释每一笔金额为什么变成现在的状态。三个问题都答不清,接口即使“调通”,也只是把不完整的业务流程自动化了。
可执行的规划链路应当是:先定义增长目标和新增业务场景,再把参与方关系与金额口径写成规则,随后划定各系统责任边界,设计接口及异常处理,最后通过对账与运营指标验证系统是否支撑了业务变化。
这条顺序的关键在于:增长策略不能停留在业务部门的路线图上,必须转译成系统可以识别和执行的条件;技术接口也不能停留在字段对接上,必须能回到业务结果与账务证据。

进入接口评审前,我会要求团队至少准备三份可以被业务、技术和财务共同阅读的材料:业务场景清单、规则与金额口径表、系统责任边界图。它们不需要一开始就做得很复杂,但必须回答同一笔交易从产生到结算的关键问题。
如果这三份材料互相矛盾,先不要讨论字段命名。字段设计得再细,也不能替代对业务边界的共识。
很多团队把增长理解为订单数量增加,于是先关注并发、容量和响应时间。但平台业务的增长往往先带来关系变化:从一个服务商扩展到多个服务商,从单一渠道变成多渠道,从固定合作比例变成按商品、地区或活动区分的规则。交易量还没有明显上升,规则组合和异常分支已经增加。
例如,一个预约服务平台最初只有平台与服务商两方,订单完成后按约定方式结算。随后平台引入渠道合作方和区域运营方,同一笔订单可能涉及四方;部分服务还要根据取消时间、履约进度或优惠承担方调整金额。这时,原先“下单时计算一个比例”的实现方式就可能不足以表达新关系。
这类场景的规划重点不是一味追求把所有未来模式提前做出来,而是识别哪些业务变化有明确计划、哪些属于低概率例外。前者应形成可配置的规则边界;后者可以保留人工审批和补偿路径,避免为尚未证实的设想建立过度复杂的系统。
交易系统显示订单已完成,不一定意味着分账已经完成;分账请求被受理,也不一定代表结算成功。不同服务方的状态名称、状态粒度和更新时间可能不同。若业务团队把“接口返回成功”直接当成“钱已经按预期处理”,运营就会在出现延迟、拒绝、退款或重复请求时失去可靠的判断依据。
我会把状态拆成至少三个视角:订单业务状态、分账处理状态、结算或入账状态。它们之间需要有明确的映射关系,但不应被压缩成一个“成功/失败”字段。一个请求可能已被受理但尚未完成,另一个可能处理失败而等待补偿;如果系统只保存最终状态,问题发生后就很难还原过程。
订单成功、按固定规则分配,通常是最容易演示的主流程。真正决定系统能否支持增长的,是规则变更时如何处理在途订单、退款时如何冲减、重复回调如何去重、结算失败如何恢复,以及人工调整是否留痕。
如果某条规则只在需求文档里出现,却没有映射到数据字段、接口行为、状态流转和财务核对方式,它就还不是一条可落地的系统规则。规划时要把规则的“生效时间、适用对象、变更权限、历史版本、异常处理”同时说清楚。
“自建还是采购”不是第一道问题。更靠前的问题是:订单数据由谁产生,分配指令由谁计算,资金处理由谁执行,结果由谁提供,财务最终以什么材料确认。不同业务形态、支付服务安排和合同约定会改变系统边界,因此不能仅凭一个产品名称推断它承担了哪些职责。
涉及资金处理、支付结算、账户安排和适用规则时,应根据实际业务路径核验服务方资质、合同约定与正式接口文档,并由法务、财务及相关服务方共同确认。本文讨论的是系统规划方法,不构成法律或财务意见,也不应被用于替代正式合规审查。

“甲方70%、乙方30%”只是规则的一部分。还要确认比例作用于订单原价、实付金额,还是扣除某些费用后的金额;优惠券、平台补贴、运费、退款和尾差分别如何处理;规则针对单笔订单、商品类别还是合作周期。
比例本身并不复杂,复杂的是比例适用于什么对象、从什么时候生效、遇到例外如何处理。若这些问题没有答案,系统可能稳定地重复执行一条错误规则,错误反而会被自动化放大。
接口返回成功,可能只代表请求格式正确并已受理。处理结果是否完成,要看服务方定义的状态、异步通知、后续查询结果和对账记录。若研发只根据同步响应更新业务订单,就可能出现订单显示已结算、实际处理仍在等待的状态错配。
对接时应确认每类响应的语义:成功是请求校验通过、任务受理,还是资金处理已完成;失败是否可重试;处理中是否需要轮询或等待通知;通知重复到达时如何保证只处理一次。具体定义以正式接口文档和双方联调结果为准。
API只是系统交互方式。能否扩展,取决于规则是否可配置、参与方是否能维护、状态和明细是否可追踪、变更是否有版本、异常是否有恢复方案。接口字段很多,不代表系统就具备灵活性;字段少,也不必然代表能力不足,关键是它能否覆盖已经验证的业务要求。
我会把“扩展性”拆成可验证的问题,而不是接受宣传语:新增一个参与方需要改配置还是发版?调整规则是否影响历史订单?新增一个退款原因要不要改接口?无法自动处理的交易能否进入人工复核队列?回答这些问题,比比较接口数量更有决策价值。
主流程测试证明系统可以在理想条件下处理一笔交易,但不证明它能应对网络超时、重复通知、部分退款、失败重试和跨系统数据延迟。特别是超时场景,调用方未收到响应,不等于服务方没有执行;如果直接再次发起非幂等操作,就可能造成重复处理。
测试计划应从“业务结果是否唯一、状态是否可追溯、金额是否可核对”出发,而不是只数接口成功率。至少应覆盖正常交易、边界金额、退款、重复请求、通知延迟、状态查询、对账差异和人工补偿。
交易额增长可能同时伴随更多手工核对、异常工单和规则变更。若只看规模,团队可能误把人工兜底带来的短期上线速度当作系统能力。规划时应同时观察业务结果与运营负担,例如新增场景上线周期、每千笔交易的人工介入次数、对账差异笔数和异常关闭时长。
这些指标没有通用的行业达标值。它们的用途是建立团队自己的基线,比较同一业务在不同阶段的变化,并帮助定位瓶颈,而不是拿一组未经核验的数字对外承诺效果。

产品能力需要和业务需求对照,但“有现成产品”不等于所有关键场景都适配。采购前应把业务规则、接口行为、状态语义、对账数据、异常处理和服务范围逐项核验,要求供应方以正式材料说明支持方式。对不能满足的场景,要明确是调整流程、定制开发,还是保留人工处理。
同样,自建也不自动意味着更灵活。自建需要承担规则维护、接口适配、账务追踪、运行监控和持续升级的责任。评估时应比较全生命周期成本,而不只比较首期开发预算或服务报价。
“要支持业务增长”无法直接进入技术评审。我会要求把它改写成场景句式:当什么业务条件发生时,哪些参与方按照什么关系参与交易,系统需要产生哪些可核验结果。例如,“新增区域服务商”还需要补充适用区域、服务范围、订单归属、合作规则与异常责任。
为控制范围,可将需求分为三层:近期已经确认、需要上线的场景;中期较可能发生、需要预留边界的变化;尚未验证、暂时不投入建设的设想。系统设计优先服务前两类,但“预留”应指保留可演进边界,而非把所有未来需求都做成通用规则引擎。
我建议先画参与方关系,而不是先列数据库表。平台、商户、服务提供者、渠道方、区域运营方等角色之间可能是合作、服务、推广或代理关系,不同关系会影响分配对象、结算条件和异常责任。
每条关系至少记录参与方身份、适用业务范围、规则来源、有效期、变更权限和对应合同或业务依据。系统中的主体标识要能稳定关联到业务记录,避免同一合作方在不同系统中被当成多个无关对象。
分账计算最值得优先确认的,不是比例精度,而是金额基数。订单原价、用户实付、优惠后金额、应收金额和实际结算金额可能并不相同。若业务、支付和财务系统对“金额”各有定义,接口字段即使名称一致,也可能产生持续差异。
规划表中应列出金额组成及处理方式,包括折扣、平台补贴、服务费、手续费、运费、部分退款和舍入尾差。哪些项目进入分配基数、由谁承担、在哪个环节记录,都要有明确口径。无法在规划阶段确定的,应标注为待决策事项并设置负责人,不要默认由开发人员猜测。
一条可执行规则至少包含适用对象、触发条件、金额计算方式、执行时机和异常动作。比如“某类完成订单按约定方式分配”还要进一步说明完成状态由哪个系统确认、何时创建分账指令、规则调整是否只影响新订单、退款如何关联原交易。
规则版本尤其重要。若某合作比例在某个日期发生变化,历史订单应能还原当时使用的规则,而不是用当前配置重新解释过去交易。变更记录应包含版本、生效时间、审批人、变更理由和受影响范围。
接口评审应围绕调用链和状态责任展开。谁发起请求、谁生成业务单号、谁负责幂等、异步通知由谁验签、状态查询以谁为准、失败后谁触发补偿,都需要明确。字段表是必要材料,但它无法代替责任边界。
| 环节 | 需要确认的问题 | 规划产物 |
|---|---|---|
| 请求发起 | 业务单号是否唯一,重试是否复用同一幂等键 | 请求标识规则与重试约定 |
| 处理受理 | 同步响应代表校验通过、已受理还是已完成 | 响应语义与状态映射表 |
| 异步通知 | 通知可能重复、延迟或丢失时如何处理 | 验签、去重、补查与告警流程 |
| 状态查询 | 什么情况下查询,查询结果与通知冲突时如何裁定 | 查询策略与权威状态来源 |
| 对账核验 | 以何种数据文件或接口核对交易及分配结果 | 对账字段、差异分类与处理时限 |
我倾向于让系统至少区分请求提交、受理处理中、处理完成、处理失败、等待人工处理等状态,实际状态名称应按照服务方能力和业务需要定义。状态变化还应有来源、时间和关联编号,便于定位是调用方、服务方还是业务条件导致了变化。
对于异步处理,要决定通知与查询的优先关系。通知能及时到达时可以用于更新状态;通知缺失或出现矛盾时,应有可控的补查机制。团队还需要明确补查频率、超时阈值、告警对象和人工介入条件,不要让无限重试把异常变成隐性负担。
退款不应被当成原交易的简单反向接口。需要确定退款发生在分账前还是分账后、部分退款如何计算、已完成结算后如何调整、原交易与退款记录如何关联,以及人工审核的证据如何保存。
人工补偿也要有规则边界:谁可以发起、谁审批、允许修改哪些字段、如何避免重复执行、怎样留存操作记录。自动化无法覆盖所有情况并不可怕,缺少可控的人工流程才会让少量例外演变成无法追踪的账务问题。
每条关键规则都应对应至少一个可复现的测试用例,并同时验证接口状态与账务结果。验收不只看“请求成功”,而要能从订单找到规则版本、分配明细、处理状态和对账证据。

为了避免把假设包装成真实案例,下面以一家正在扩展合作网络的本地服务平台做情景推演。平台从单一服务提供者模式,准备增加区域合作方和线上渠道;订单涉及服务履约、活动优惠与退款。案例中的数量和指标均为示意数据,不代表任何企业实际成绩或行业平均水平。
这个情境贴合分账规划主题,因此不强行引入与分账系统无直接关系的数据分析产品案例。若要介绍具体服务商或产品能力,应另外核验官方接口文档、服务范围、合同材料和适用条件。
平台最初的表述是“接更多合作方、提升渠道销售”。这句话无法直接用于接口设计。我会将它拆成三个场景:区域合作方带来的订单如何识别;线上渠道订单如何区分来源并应用对应规则;服务取消或退款后,各参与方的金额如何调整。
随后按优先级分层。近期已经签约、需要上线的场景进入第一阶段;中期正在谈判的合作模式只确认必要的数据边界;尚无业务验证的复杂阶梯规则先不建设。这样可以避免因为“未来也许会用到”而把第一版做成庞大、难以测试的规则平台。
团队需要先统一一笔订单的生命周期:下单、支付、履约、确认完成、发起分配、处理结果回传、退款或调整、对账。每个节点都要标明数据来源和责任系统。订单完成状态由履约系统提供,交易金额由交易系统记录,最终处理状态则应按实际服务安排确认。
金额口径表可以从简开始,但不能留空。例如,平台优惠由谁承担、渠道活动成本是否进入可分配金额、服务取消时已发生的费用怎么处理,都要由业务和财务给出决定。技术团队负责将决定落实成逻辑,不应单独替业务做资金规则判断。
对于已经确认会变化的合作方和常见规则,可以考虑将参与方、适用范围、生效时间与规则版本纳入配置管理,并设置权限、审批和校验。对于尚未验证的特殊合作条款,则可以先保留受控的人工审核流程,不必马上抽象成通用规则引擎。
这是一项重要取舍:规则完全写死,短期开发简单但变化成本高;规则全部抽象,初期设计、测试和运营门槛都会变高。合理做法是把高频、已验证、可明确表达的变化配置化,把低频、责任复杂、仍需业务判断的例外纳入人工闭环。
每笔交易至少应能关联业务订单号、参与方标识、规则版本、计算明细、接口请求标识、服务处理状态和对账结果。字段具体叫什么并不重要,重要的是不同系统能用稳定的关联键把过程串起来。
如果系统只保存一个“最终分配金额”,一旦合作方质疑金额,团队就无法判断是订单金额、优惠承担、规则版本还是退款处理导致差异。保存计算依据和状态变更轨迹,会增加一定的数据治理工作,但能显著改善问题定位与财务核验能力。

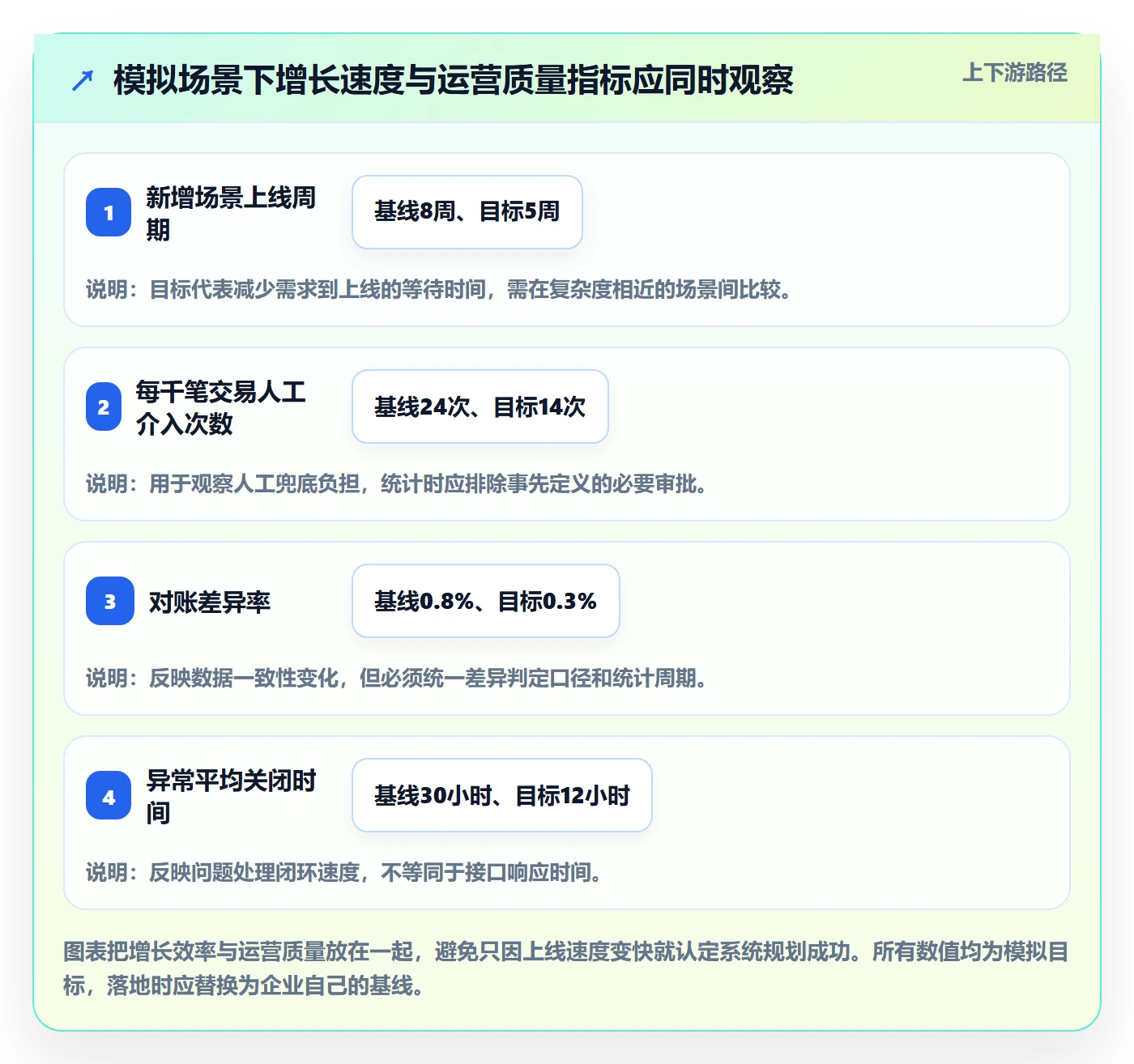

上线后不应只检查新增合作方数量,还应观察新场景从需求确认到可用的周期、每千笔交易的人工介入次数、对账差异率和异常关闭时间。以下数字仅用于说明如何建立观察框架,并非行业基准,也不是实际项目结果。
| 观察维度 | 示意基线 | 示意目标 | 如何解释 |
|---|---|---|---|
| 新增场景上线周期 | 8周 | 5周 | 比较同一团队、相近复杂度场景,观察规则复用与评审流程是否改善。 |
| 每千笔交易人工介入次数 | 24次 | 14次 | 需要区分正常复核与异常处理,不能简单把所有人工操作都视为缺陷。 |
| 对账差异率 | 0.8% | 0.3% | 必须先定义分母、差异类型和统计周期,且低差异率不能替代差异闭环。 |
| 异常平均关闭时间 | 30小时 | 12小时 | 要记录从发现到确认解决的时间,避免只统计技术告警响应时间。 |
这些指标需要一起看。例如,人工介入次数下降,但对账差异率上升,可能意味着自动化扩大了错误影响;上线周期缩短,但规则变更没有审计记录,也不一定是健康的效率提升。指标的价值在于揭示因果和取舍,不在于制造漂亮的数字。

可以支持判断的数据通常有明确口径、可追溯来源和固定周期,例如从需求批准到生产可用的天数、每千笔交易的人工介入次数、对账差异笔数及异常关闭耗时。它们可以帮助团队判断流程是否改善,但仍需要结合场景复杂度和业务变化解释。
不能单独用来证明规划有效的,包括单月交易额、接口调用次数、系统功能数量或一次联调成功率。它们可能随营销活动、订单波动或测试方式变化,并不能直接证明新增合作模式能稳定运行。要避免把相关变化误当成系统建设带来的因果结果。
试点期的目标是验证业务规则能否成立、参与方是否愿意合作、资金处理流程是否可执行。此时应优先定义少量核心场景、统一金额口径、设计基本状态追踪,并保留可控的人工复核。不要因为尚未验证的未来需求,投入大量资源建设复杂规则引擎。
但“最小”不等于忽略可追溯性。即使订单量很少,也应保存关联编号、规则版本、处理状态和核对记录。后续业务扩展时,这些数据是复盘规则和定位差异的基础;缺了它们,团队往往只能凭邮件、表格和聊天记录还原历史。
当合作方和规则组合开始增加,团队应把高频变化从代码中抽离出来,并建立规则版本、适用范围、审批记录和生效时间。配置化的目标不是让所有业务人员随意改规则,而是让变化可控、可审计、可回滚。
这一阶段还要重点检查主体管理。参与方身份、结算信息和业务关系需要有唯一识别方式,新增或变更信息应有校验与审批流程。否则,扩展速度越快,错误关联、重复主体和对账困难的风险越高。
交易规模扩大后,重复请求、通知延迟、短时不可用和批量对账会更频繁地影响运营。此时应提高自动化测试与监控覆盖,定义超时处理、重试上限、告警分级和人工接管条件。重试策略必须考虑幂等和服务方约束,不能把“不断重试”当成可靠性设计。
还要关注异常的集中程度:是某个渠道、某个合作方、某种退款原因,还是某一规则版本导致问题。把异常按维度归类,比只看总失败数更容易发现上游原因;若没有归因数据,运营团队只能逐笔处理,无法推动系统改进。
重构时最容易低估的是历史逻辑。旧系统中的比例、人工表格、特殊审批和临时脚本,可能已经成为实际业务流程的一部分。替换前应盘点规则来源、在途交易、历史状态、退款关联、对账文件和人工补偿记录,并决定哪些数据需要迁移、哪些流程可以正式废弃。
迁移验证不应只比较新旧接口返回值,还要抽样对照历史订单的计算依据与处理结果。对于无法解释的旧数据,应单独分类并由业务、财务确认处理方式,不要直接把脏数据带进新系统,再把差异归因于迁移工具。
资源有限时,我建议先做可能影响金额准确性、交易唯一性和历史可追溯性的工作,再做体验优化和低频便利功能。优先级可按影响范围、发生可能性、发现难度和恢复成本综合评估,而不应只按需求方声音大小排队。
项目管理上,可以把业务规则评审、接口评审、联调测试、账务验收和上线复盘设为相互衔接的关口。每个关口都有明确输入与通过条件,能减少技术做完后才发现业务口径不同的返工。

自建适合业务规则具有较强差异化、需要深度融入现有交易与财务系统,且团队具备长期维护能力的情况。优势是数据模型、状态机制和业务逻辑可以贴合自身流程;代价是接口适配、异常治理、规则变更、监控、测试和历史追溯都需要持续投入。
评估自建时不要只比较首期开发工时。应把版本升级、外部接口变化、值班支持、账务问题排查和业务规则维护纳入总成本。如果组织没有明确的系统负责人,或需求持续变化却没有稳定的测试和发布机制,自建的控制力可能变成单点依赖。
采购或接入外部服务,可以减少部分基础能力的建设周期,但方案是否合适取决于服务范围与业务要求的匹配度。需要核验正式接口文档、状态定义、对账数据、异常处理、服务支持边界、变更通知机制、费用结构和合同约定。
尤其要把“支持某功能”转化成验收问题。例如,是否支持规则版本留痕、退款调整、重复请求保护、异步通知补查、明细导出和差异定位。若某一关键能力仅以口头说明出现,应要求提供可验证材料或在合同、测试计划中明确,不要只凭销售演示作判断。
混合模式可能由企业内部维护业务规则、交易映射与财务核对,同时由外部服务处理约定范围内的接口或处理环节。它可以兼顾业务控制与部分实施效率,但前提是边界清楚:谁负责规则计算,谁负责处理状态,谁承担异常定位,谁提供对账证据。
混合模式的风险在于责任被切碎。出现差异时,内部系统、外部服务和业务团队可能互相等待。规划阶段就应确定唯一的问题受理入口、联合排查流程、日志关联字段和升级时限,并通过端到端测试验证责任链,而不是只做单方接口测试。
| 方案 | 更适合的条件 | 主要收益 | 需要承担的代价 |
|---|---|---|---|
| 自建 | 规则差异显著、系统团队成熟、长期维护责任明确 | 业务控制和系统集成空间较大 | 研发、运维、测试和异常治理均需持续投入 |
| 采购或接入 | 业务流程相对标准、希望减少基础能力建设周期 | 可复用既有服务能力与接口流程 | 需要接受并核验服务边界、费用和变更约束 |
| 混合模式 | 内部需要保留规则或账务控制,同时愿意委托部分处理环节 | 可按职责拆分建设与服务范围 | 跨系统责任界定和联合排障要求更高 |
第一,看业务规则是否稳定。规则相对标准、变化少时,优先减少不必要的复杂度;规则持续变化且已经被业务验证时,再考虑配置化和更强的版本治理。
第二,看异常的金额影响与恢复难度。金额影响大、错误难以回滚的场景,应把验收、审计和人工审批放在更高优先级;低风险试点可以接受更轻的自动化,但仍需留存过程数据。
第三,看团队是否能长期维护。自建或深度定制需要明确的技术负责人、业务规则负责人和财务核对负责人;没有持续运营能力时,功能越复杂,后续越容易成为无人敢改的系统。
第四,看服务方是否能提供可验证的承诺。资质、产品关系、接口行为、支持范围、价格和服务等级都应以正式材料确认。不能核验的能力,不应作为关键业务路径的唯一依赖。

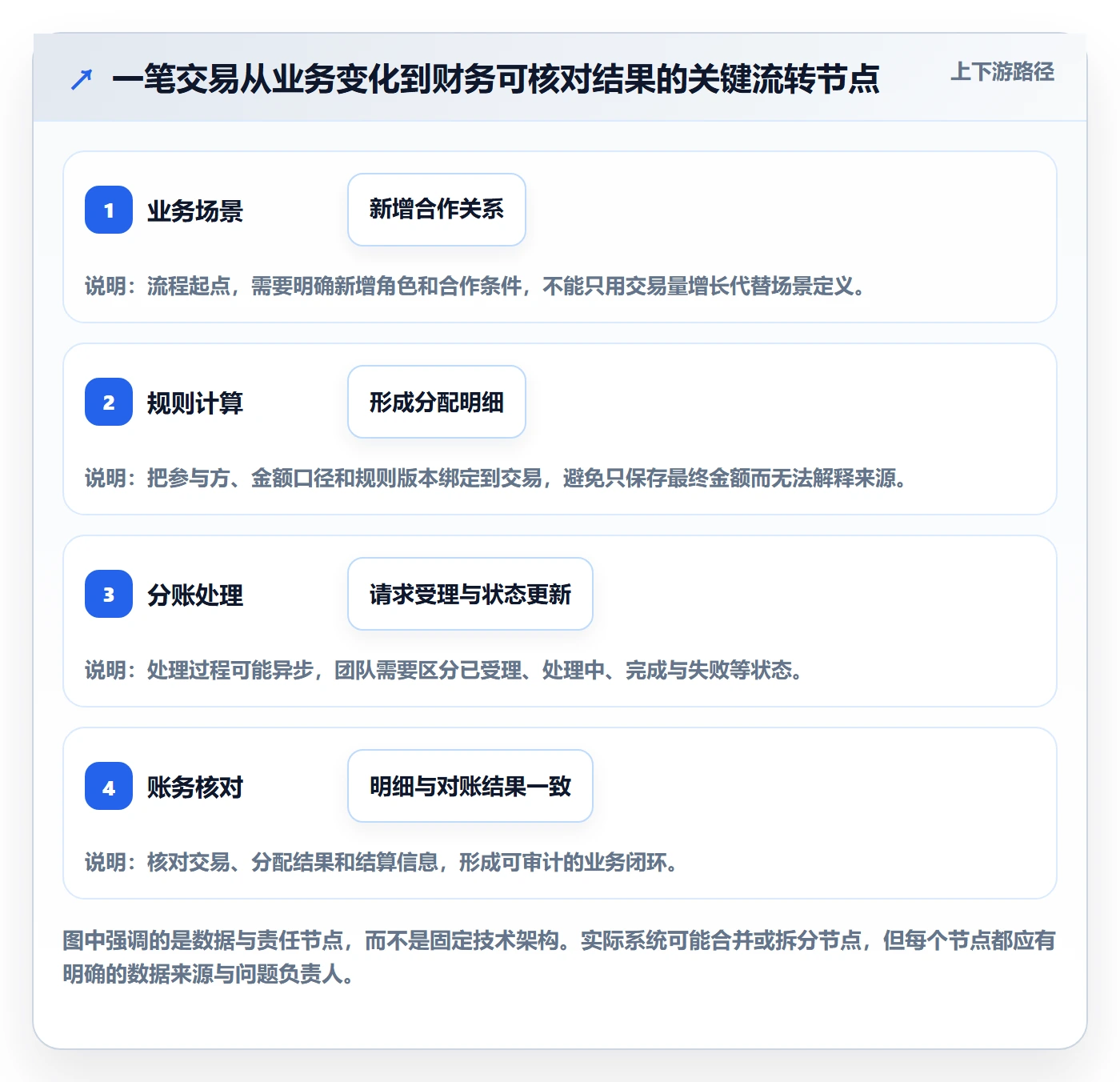

真正有效的第一步,不是先整理一份很长的接口问题清单,而是让业务、技术和财务共同填完一张场景表。每一行代表一个已确认的交易场景,至少包含参与方、触发条件、金额口径、规则版本、退款处理、接口状态、对账来源和责任人。
这张表可以先用最简单的文档维护。重点不是工具,而是每个待决策问题都有负责人和完成时间。未确认的内容应显式标记,不要用“后续再看”模糊处理;它们可能正是影响接口设计和上线风险的关键事项。

我正在规划平台的分账能力,业务团队希望增加合作方和渠道,但技术团队想先确认服务商接口能不能接。我的疑惑是,应该先定业务规则再选接口,还是先按现有接口能力调整业务方案?
建议先把增长目标拆成具体业务场景,再用接口能力验证能否落地。先列清新增了哪些参与方、交易类型或合作方式,以及退款、撤销、补差等场景;否则只按接口文档规划,容易把“当前能接通”误当成“未来能扩展”。
例如,假设一笔订单金额为1000元,扣除按约定处理的费用后,可分配金额为970元,分别分给商户800元、平台100元、服务方70元。规划时还要写明退款200元时各方如何回退、已结算部分如何处理,以及规则变更是否只影响新订单。金额仅为演示,实际口径须由业务、财务和相关服务方确认。
可先做一张场景表:参与方、分配依据、生效条件、退款处理、结算状态、责任系统。业务规则经过业务与财务确认后,再逐项映射到接口字段和状态;遇到接口不支持的规则,再判断是调整流程、增加内部能力还是更换方案。
我以前以为接口返回成功就代表分账完成,但看到实际流程里还有异步通知、退款和对账,开始担心状态对不上。要是请求超时后重试,或者通知重复到达,我该怎样避免重复分账和账务差异?
把接口对接设计成一条可追踪的状态链,而不是一次请求:业务系统发起分账、接收受理结果、处理异步通知、必要时主动查询,最后用对账数据核验结果。具体状态名称和接口能力以服务方文档为准,不能仅凭一次“成功”响应判断资金处理完毕。设计时至少核对四件事:请求是否有业务唯一标识;重复提交时是否具备幂等处理;
超时后如何查询真实状态;退款或撤销如何关联原交易。举例说,同一笔业务因网络超时重发,系统应能识别它是原请求重试,而不是新建一笔分账。幂等标识的生成与有效期,要和服务方的规则一致。联调验收应覆盖正常交易、重复请求、超时重试、通知延迟或重复、部分退款、对账差异和人工补偿。
每种情况都记录输入、预期状态、账务结果及处理责任人;接口返回成功但明细或对账结果不符,仍应判为未通过。
我不想只用交易额或新增商户数汇报分账系统的效果,因为增长也可能带来更多人工核账和异常处理。除了规模数据,我还能看哪些指标,才能分辨系统是在支持扩展,还是把工作量转移给财务和运营?
同时观察业务规模、处理质量和扩展成本,不要把交易增长直接归因于系统。建议建立上线前基线,再按月比较新增业务场景上线耗时、人工介入率、分账异常率、对账差异率和异常关闭时长,并提前统一每个指标的分母、统计周期与排除条件。例如,人工介入率可定义为“需要人工处理的分账单数÷分账总单数”;
异常关闭时长可按从异常生成到确认解决的时间统计。若某月交易量增长,但人工介入率和差异率同步升高,说明扩展可能增加了运营负担,应该先检查规则配置、状态追踪和对账流程,而不是仅凭交易额判断系统表现。指标阈值不宜套用所谓行业标准。先用自身基线识别趋势,再按异常影响设告警和升级规则;
涉及资金或账务差异的事项,应由业务、技术和财务共同确认处理优先级。
我在比较自建和采购方案,担心自建开发周期长,也担心第三方接口限制后续业务。除了报价和功能清单,我应该要求对方提供什么材料,才能判断它是否适合我们的交易模式和增长计划?
先比较业务差异与长期维护责任,而不是只看一次性开发费用。若分账规则变化频繁、需要深度嵌入内部交易与财务流程,且团队能长期负责账务核对、异常处理和安全维护,可评估自建;若希望复用成熟的支付或结算流程,可评估第三方,但要确认其支持范围和责任边界。
评估时要求查看正式接口文档、状态流转说明、退款与撤销规则、对账样例、异常处理流程、服务支持范围及费用构成。再用自己的业务场景做演练:新增合作方、调整规则、部分退款、重复请求和结算失败,逐项记录是否支持、需要人工处理什么、由谁负责,以及是否影响历史订单。上线不必一次覆盖所有场景。
可先选低复杂度、可控范围的业务做小规模验证,同时准备人工复核、问题升级和暂停新增处理的方案。验证重点是业务结果、状态与账务能否闭环,而不是只确认接口连通或演示环境返回成功。
