库存管理系统建设路线:从系统选型到新手避坑分几步
目录

库存管理系统建设路线:从系统选型到新手避坑分几步 | 九数云-E数通

eshutong 发表于2026年9月30日

库存管理系统建设路线:从系统选型到新手避坑分几步

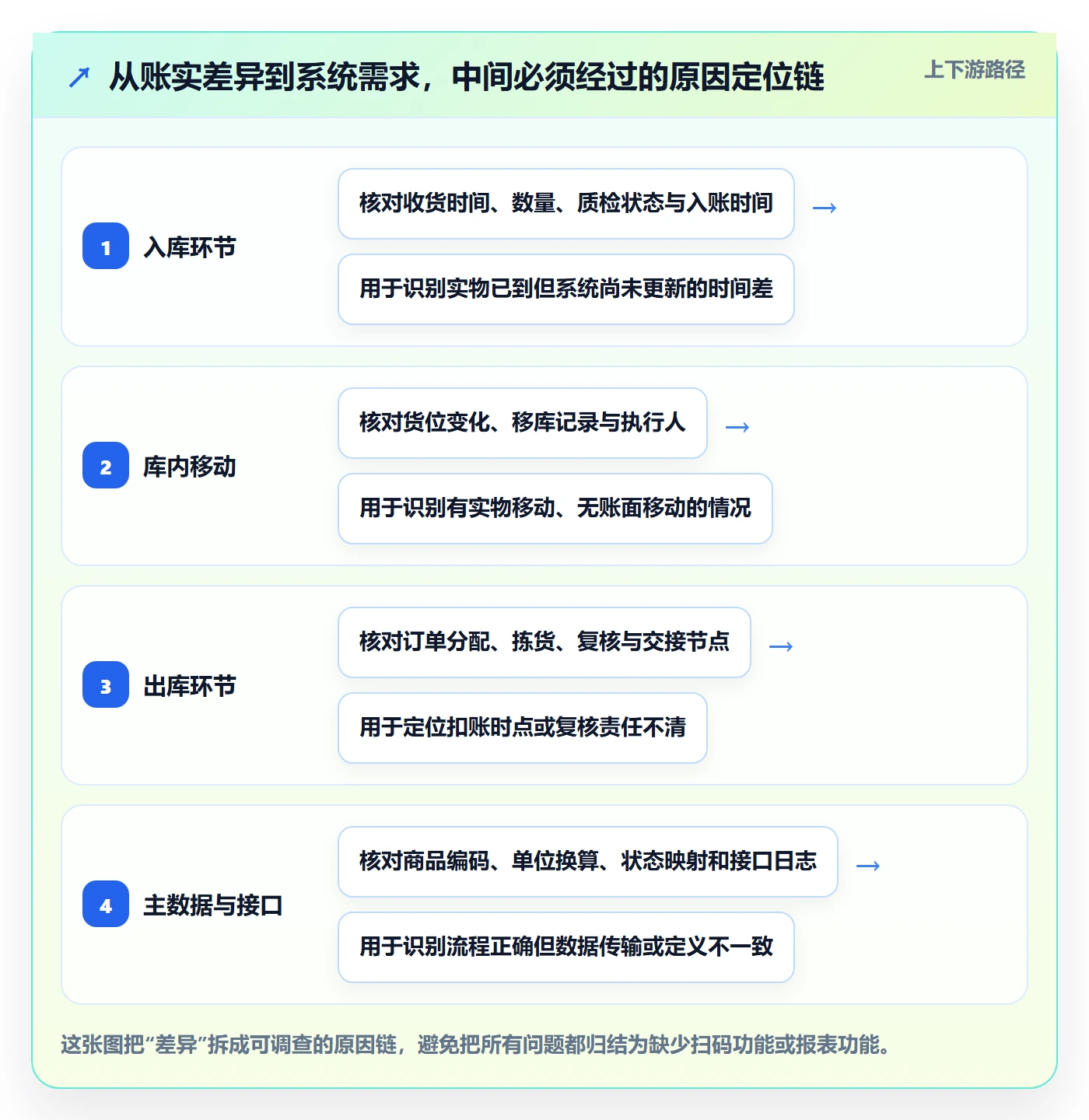

库存系统建设最容易走偏的地方,不是选错了某个功能,而是把“账上有库存”误认为“仓库能按承诺发货”。我判断一个项目是否该启动,不先问要不要上系统,而是先追三件事:库存差异在哪个环节产生、差异多久才能被发现、发现后谁负责处理。答案不清楚,先买系统往往只是把旧问题搬进新界面。

一、先说结论:库存系统建设不是采购,而是一条决策与验证路线

1.1 先解决业务问题,再决定买什么

库存管理系统建设可以拆成七步:诊断现状、划定系统边界、梳理流程和数据、比较建设方式、用真实场景验证方案、分阶段上线、按指标复盘。前四步决定“选什么”,后三步决定“能不能用起来”。只做选型、不做上线准备,项目可能在合同签订后才真正暴露风险。

我更看重问题能否被定位,而不是企业规模、行业热度或供应商演示得多漂亮。比如,库存差异如果主要来自收货后未及时录入,系统可以帮助建立及时、可追踪的记录;但如果仓库没有明确的交接责任,即使系统增加了扫码步骤,也可能只是让错误更快进入账面。

一个实用判断:每项系统需求都要对应一个业务问题、一个使用角色和一个验收方法。“需要批次管理”还不够具体;“客户投诉时,仓库能按订单追溯到批次、供应商和入库日期,并在规定时间内导出记录”才是一条可验证的需求。

1.2 用三个问题判断项目是否准备好启动

  • 问题是否反复发生:差异、错发、找货、重复录入是否持续出现,而不是偶发的单次事故?
  • 影响是否能说清:它影响交付、资金占用、盘点时间还是追溯能力?是否能找到至少一种记录或统计口径?
  • 责任是否能落实:谁维护商品资料,谁确认收货,谁处理异常,谁批准库存调整?如果没人负责,系统上线后也很难形成稳定流程。

如果三个问题都答不上来,先做短周期的流程和数据盘点,通常比立刻启动采购更稳妥。若问题已反复发生、影响可识别、业务负责人也愿意承担流程责任,就可以进入正式需求梳理。

1.3 不要把“上线”当成唯一成功标准

项目完成不等于软件安装完、账号开通完,也不等于供应商演示流程跑通。真正的验收应观察员工能否按约定流程处理真实订单,库存记录能否追溯,异常能否在责任人和时限内闭环。

建议把验收分为三层:功能验收看系统能不能做;业务验收看用户能不能完成任务;运营验收看上线一段时间后,指标是否改善或至少变得可解释。系统的价值不是“记录更多”,而是让企业更快发现差异、定位原因并采取行动。

库存管理系统建设路线:从系统选型到新手避坑分几步

二、先看清现状:库存差异通常不是一个系统按钮能解决的

2.1 从一次具体异常开始追流程

不要从“我们想要哪些功能”开始访谈。挑一笔最近发生过的异常订单,沿着实物流和信息流分别往回追:货物什么时候到、谁验收、在哪里暂存、何时入账、谁安排上架、出库时怎么拣选、发生差异后由谁调整账面。

两条链路最好放在同一张流程图里。实物已经移到另一个货位,但系统记录仍留在原位置,问题可能在移库环节;货物已经交给承运方,库存仍未扣减,问题可能在出库确认节点;货物已收货但尚未质检,业务却把它当成可销售库存,问题可能是库存状态没有区分。

每个节点至少记录五项:触发条件、操作人、系统记录、需要的凭证、异常处理人。这样做的目的不是增加文档,而是找出流程中“事情已经发生、系统却还不知道”的时间差。

2.2 盘点问题时,把“库存”拆成不同状态

企业口中的库存,往往混合了可销售品、待检品、冻结品、在途品、退货待处理品和已分配未出库品。如果系统只给出一个总数,销售、仓库和财务可能各自理解成不同含义。

我建议先约定库存口径,再谈报表。对某个商品而言,至少要回答:物理上是否在库、账面上是否登记、是否可分配给新订单、是否已经被订单占用、是否允许调拨或出售。业务口径不一致时,报表再准确也可能导出错误决策。

2.3 建立问题基线,而不是凭印象比较

系统上线前要留下一个可比的基线。可以从现有数据中选取一个明确期间,统计盘点差异、人工查找时间、订单错发或漏发记录、库存调整次数、月末对账耗时等指标。没有可靠历史数据时,不要补造数字;先连续记录一段时间,说明统计范围和口径。

基线不一定复杂,但要能复核。例如,“人工查找耗时”需明确统计对象是每次查找还是每张订单;“库存准确率”需说明按 SKU、库位、批次还是数量计算。统计口径变了,前后数字就不能直接比较。

现象优先追查的环节可留下的证据可能需要的系统能力
账实不符反复出现收货、移库、拣货、盘点和调整差异单、时间戳、操作记录、复核记录权限、作业记录、盘点流程、调整审批
找货耗时或错发货位管理、拣选、复核、包装订单、货位、拣货和复核记录货位查询、条码作业、拣货校验
批次追溯困难收货登记、批次维护、出库分配批次、供应商、订单和去向记录批次追踪、效期规则、追溯查询
多部门数据对不上商品编码、单位换算、接口和状态口径对账差异、接口日志、主数据变更记录编码映射、接口监控、数据校验

库存管理系统建设路线:从系统选型到新手避坑分几步

三、选对系统边界:进销存、ERP库存模块与WMS各有任务

3.1 不按产品名称选,按作业复杂度选

不同厂商对产品名称的定义可能不完全一致。比起纠结名称,先问它是否支持企业必须完成的业务:采购和销售单据是否协同,仓内作业是否需要库位和任务管理,批次或效期是否要逐笔追溯,多仓调拨是否频繁,是否需要条码、称重、波次拣选或设备接口。

一般而言,进销存类方案常用于把采购、销售和库存记录连起来;ERP库存模块常用于共享企业的商品、财务、采购和销售数据;WMS更聚焦仓内作业过程和作业控制。但这些只是判断方向,不是按企业大小自动套用的答案。具体能力要逐项查产品文档,并在演示中验证。

3.2 用“必要复杂度”避免买大或买小

系统能力不足,会让员工持续靠表格补洞;系统过度复杂,则可能增加培训、维护和流程负担。我的判断方法是列出“今天就需要解决的硬约束”,并把未来想法另列,不让尚未确定的需求挤进首期范围。

例如,若企业只有一个仓库、SKU数量有限、收发流程简单,重点可能是单据协同、库存查询、权限和账务衔接;若存在多个仓库、不同库位策略、批次效期追踪和频繁调拨,就要进一步验证库位、任务分配、批次规则与跨仓协同。

当仓库作业高度依赖人工判断、订单密集、拣选路径复杂或追溯要求严格时,不能只看“有库存模块”就认定满足需求。要把一个真实订单从接收、分配、拣货、复核到出库完整走一遍,并观察系统在异常情况下如何处理。

3.3 用边界表明确哪些事情由哪个系统负责

管理对象要回答的问题需要验证的能力
采购与销售单据库存变化如何与订单、采购和退货关联?单据状态、审批、退货和数据同步
仓内执行员工如何知道下一步去哪里、做什么?库位、任务、扫码、复核和异常处理
批次与质量状态哪些库存可用、哪些需要隔离或追溯?批次、效期、冻结、质检和追溯规则
财务和经营分析库存数量、金额及业务口径如何一致?成本口径、对账、报表和数据导出
跨系统协同谁是商品、客户、仓库和订单的主数据来源?接口范围、映射规则、失败补偿和日志

边界表不是要求一个系统包办所有事情,而是明确系统之间如何交接。核心字段由谁维护、库存变动由谁确认、接口失败后谁处理,都应在选型和合同阶段问清楚。

库存管理系统建设路线:从系统选型到新手避坑分几步

四、把需求变成可验收场景:先画流程,再谈功能

4.1 每条需求都写成“角色,触发,动作,结果”

“需要库存预警”容易变成一项无法验收的口号。改写为:“当可用库存低于商品设定阈值时,采购负责人能在指定页面看到商品、仓库、当前可用量和建议补货量,并能标记处理状态。”这样,角色、触发条件、显示内容和后续动作都明确了。

再比如,“需要盘点功能”可以具体到:盘点任务由谁创建,是否冻结库存,盘点人员能否查看账面数量,差异如何复盘,谁审批调整,调整后如何留痕。不同回答会影响系统权限、流程配置和现场操作设计。

需求文档不必堆砌几十页。最有用的是业务场景清单、流程图、字段口径、优先级和验收标准。每个需求都要能回答:要减少什么错误、节省哪个环节的时间、提升哪种可追溯性,或者满足什么业务约束?

4.2 把需求分成三层,控制首期范围

  • 必须满足:不满足就无法运行或存在明显经营风险,例如核心收发流程、库存权限、必要的批次追溯、关键接口。
  • 应该满足:可显著减少人工工作,但可以通过阶段性方案临时处理,例如部分管理报表或辅助预警。
  • 暂不建设:需要更多数据、流程尚未稳定,或业务收益不清楚的功能。先保留为后续评估项。

需求优先级最好由业务负责人、仓库、财务和信息化人员一起确认。只有单一部门参与,容易出现两类偏差:仓库只关心作业速度,财务只关心账务结果,却没人负责两者之间的状态、时点和数据交接。

4.3 场景清单要覆盖正常作业和异常作业

只演示“单据正常、货物齐全、接口畅通”的流程,不足以证明方案适用。库存系统的差异经常出现在边界条件:部分收货、重复扫码、条码损坏、单位不一致、货品待检、拣货不足、退货无法识别原批次、接口短暂失败。

场景类别建议验证的问题可观察结果
正常收货订单、实收数量、质检状态和入库位置如何关联?记录是否完整,库存何时变为可用
部分收货未到货数量如何保留,重复收货如何识别?单据状态和可收数量是否清楚
盘点差异差异如何复核、审批和调整?调整原因、操作人和审批记录是否可查
批次追溯能否从一笔出库反查批次、供应商和收货记录?追溯链是否完整,查询条件是否符合现场需要
接口异常数据传输失败后是否告警,如何重试和对账?是否避免重复入账,是否保留异常日志

库存管理系统建设路线:从系统选型到新手避坑分几步

五、比较建设方式:采购、SaaS、定制与扩展现有系统

5.1 先比较总成本,不只比较报价

报价单通常只覆盖可见费用,项目总成本还可能包括实施服务、流程梳理、接口开发、设备、数据清理、培训、停机切换、后续维护和功能升级。比较方案时,应要求每家供应商按相同范围和相同假设报价,否则低价可能只是把部分工作留给客户。

如果选择定制开发,还要确认需求变更如何计费、代码和配置的归属、后续维护由谁承担、原团队离开后能否继续运营。若选择云端服务,则要了解数据导出、服务中断处理、权限和安全管理、版本更新方式及退出安排。

我通常会把成本拆成三类:一次性建设成本、年度持续成本、业务切换成本。切换成本容易被忽略,尤其当企业已有多套表格、历史编码和人工例外流程时,数据清理与并行运行可能比软件订阅本身更耗费内部时间。

5.2 哪些情况适合成熟方案,哪些情况需要扩展

方案方向较适合的情况重点核对的风险
成熟标准产品流程接近通用做法,希望较快建立规范特殊规则是否能配置,是否会被迫改变关键流程
SaaS服务希望减少本地部署维护,接受服务商提供的更新和运行模式数据导出、网络条件、权限治理、服务边界和退出机制
扩展现有ERP或业务系统已有系统数据基础较好,跨部门协同要求高库存作业深度是否足够,接口或模块依赖是否形成瓶颈
定制开发存在难以配置的核心差异,且业务规则长期稳定需求变动、持续维护、交付验收和人员依赖带来的长期成本

“定制更灵活”不等于更适合。若流程还在频繁变化,先把未确定的管理规则写成代码,后续可能反复支付修改成本。相反,如果某项差异直接关系产品质量、监管追溯或核心履约,且成熟产品确实无法合理支持,定制才值得进入比较。

5.3 数据分析能力可以补足经营视角,但不能替代仓内执行

有些企业的基础收发流程已经能在现有系统中完成,真正缺的是跨仓、跨渠道、跨周期的经营分析。这时可以把库存交易数据、订单数据和采购数据汇总到分析层,观察周转、缺货、滞销和补货表现,而不是为了做分析就重新采购一套仓内执行系统。

例如,九数云可以作为数据分析场景中的一个候选工具,用于整理多来源经营数据、建立分析报表或观察库存相关指标。它是否适用,要看数据连接、字段口径、权限、刷新频率和使用成本;它不应被默认当作WMS或库存交易系统的替代品。可先查看九数云官网了解产品信息,再按自身数据环境验证。

判断分析工具是否值得引入,可以先选一份实际问题:例如同一SKU在不同仓库的可用量、在途量和近期开单量是否能按统一口径呈现。若底层数据定义还没对齐,先治理编码和字段,再比较工具;否则可视化只会更快暴露口径冲突。

库存管理系统建设路线:从系统选型到新手避坑分几步

六、方案验证不能只看演示:把自己的业务带进测试

6.1 演示前先准备一组可复现的业务样本

准备十几条真实但脱敏的商品和业务记录,覆盖常见单位、仓库、批次、效期、退货和异常情况。样本不必多到把测试变成数据迁移,但必须足以暴露产品在企业关键规则上的处理方式。

演示时不要让供应商只展示准备好的标准路径。由业务人员提出场景,供应商现场操作,旁边的人记录是否完成、是否依赖人工绕行、是否需要二次开发、对应费用和交付周期。没跑通的部分,不要用“后续可以支持”代替书面说明。

6.2 试用与概念验证需要明确通过条件

概念验证不必追求全面,但应围绕最关键的三到五个场景。例如:一笔带批次的部分收货,一次跨货位移库,一笔拣货短缺,一次盘点差异复核,再加一条接口失败后的恢复流程。选择真实的高风险场景,远比把所有菜单点一遍有价值。

每个场景设置通过条件:输入数据是什么,操作人员是谁,正常结果是什么,异常结果应怎样提示,操作记录应保留什么。通过条件要尽可能避免“看起来没问题”“用起来比较方便”等主观描述。

6.3 供应商比较要看证据,也要看责任边界

  • 要求说明标准功能、配置功能和定制功能的区别,以及各自的费用与交付周期。
  • 确认商品、仓库、客户、供应商等主数据由谁整理、谁迁移、谁核验。
  • 确认接口失败、数据重复、网络中断或设备故障时的处理方式。
  • 确认项目变更流程、验收方法、培训范围、服务响应和后续维护责任。
  • 确认历史数据是否可导出,项目结束或更换方案时如何交接。

采购评估表不宜只给“功能匹配度”打分。价格、实施能力、数据迁移、服务响应、接口能力、培训方案和退出条件都应纳入比较。对必需能力采用“通过或不通过”筛选,再对通过的方案比较成本与风险,通常比把所有项目混成一个总分更有决策价值。

库存管理系统建设路线:从系统选型到新手避坑分几步

七、上线前后分阶段执行:先稳住数据,再扩大范围

7.1 上线前,把基础数据当成项目工作,不是临时导表

库存系统依赖商品编码、单位、仓库、货位、供应商、批次规则和库存状态等基础资料。常见问题包括同一种商品多个编码、包装单位换算不一致、停用品仍出现在采购单中、库位命名重复、批次字段长期空缺。

数据治理至少要做四件事:确定唯一编码规则,定义字段责任人,清理重复和无效记录,制定变更审批办法。基础资料不必一开始追求复杂完美,但必须确保首期业务所需字段完整、一致、有人维护。

库存初始化尤其需要明确盘点时点和冻结规则。盘点与系统切换期间若仍有持续收发,就要约定如何记录切换窗口内的交易,避免盘点结果刚导入就被新旧数据同时更新。

7.2 先试点,再决定是否扩展

试点可以选一个流程相对稳定、负责人配合度高、业务量可控的仓库或业务单元。试点目标不是证明系统“看起来能用”,而是验证员工能否完成真实作业,发现问题后能否分辨是配置、数据、流程还是培训问题。

建议建立问题台账,记录问题描述、发生场景、影响程度、责任人、解决办法和关闭日期。不要把所有问题都打成“系统问题”:条码规则不一致可能是数据治理问题,员工绕过复核可能是流程与管理问题,接口重复推送才可能是技术问题。

7.3 切换时准备回退和人工兜底方案

正式切换前要明确停机窗口、数据备份、未完成订单处理、异常联系渠道和应急记录方式。尤其要说明:系统暂时不可用时,哪些操作可以手工登记,恢复后由谁补录、谁复核、如何避免重复扣账。

回退方案不是默认项目失败,而是减少上线风险的基本控制。没有人工兜底或数据恢复安排,团队可能因为害怕中断而长期维持新旧系统双轨,最后两边都无法成为可信数据来源。

7.4 用运营指标观察系统是否真正落地

上线后建议选择少量指标持续跟踪,不要一开始就搭几十张报表。可从库存记录准确性、异常处理时长、盘点差异复核率、订单拣选差错、人工对账耗时等方面选取与项目目标直接相关的指标。

先定义指标,再决定看板怎么做。比如“库存准确率”可定义为抽盘范围内账实一致的SKU数占抽盘SKU总数的比例,也可以按数量差异或货位计算;不同口径回答的问题不同,不能混称同一个指标。

指标建议口径常见误用
账实一致率明确按SKU、数量、货位或批次统计,并固定抽盘范围只报百分比,不说明抽样规则和差异容忍度
异常处理时长从异常登记到关闭,按异常类别分别观察只统计已关闭事项,忽略长期未处理问题
拣选差错率明确差错订单数与完成订单数的统计周期把客户投诉数当成全部差错,漏掉内部拦截的错误
人工对账耗时记录参与人数、统计周期和包含的对账环节用个别员工主观估计代替时间记录

库存管理系统建设路线:从系统选型到新手避坑分几步

八、新手最容易踩的坑:把风险转成检查动作

8.1 先看功能清单,后补业务流程

功能清单看起来越长,越容易让团队误以为需求已经想清楚。实际上,“有批次管理”并不说明系统支持企业需要的批次分配、效期策略、退货追溯和批次冻结。遇到功能名词时,继续追问具体场景、数据规则和验收结果。

检查动作:从近期真实订单中挑选至少一条正常流程和一条异常流程,要求供应商按实际角色和数据跑完,并记录需要人工绕行的步骤。

8.2 项目范围不断扩大,却没人决定哪些暂缓

选型会议上常出现“顺便加上”的需求:多做一个报表、多接一种设备、多支持一种特殊审批。单项看似不大,叠加后会拖长实施周期,让核心流程迟迟不能稳定。

检查动作:给每条需求标注首期等级、业务负责人、验收人和变更成本。新增需求必须说明是否影响上线日期、预算、数据准备和培训范围。

8.3 低估主数据与存量库存清理

把旧表格直接导入新系统,不会自动消除重复商品、错误单位和无效库位。数据越多,错误可能越难追。历史数据并非都要完整迁移;先区分运营必需数据、查询需要的数据和可以归档的数据,再确定清理策略。

检查动作:选一小批商品做迁移演练,检查编码重复、单位换算、库存状态、批次字段和导入日志。正式迁移前由业务人员核对抽样记录。

8.4 演示只跑通理想路径

供应商演示常使用准备好的数据和规则,真实现场却会有部分收货、条码缺失、货位变更、退货无原单、订单拆分和接口失败。忽略异常路径,上线后才会发现核心操作需要靠电话和表格补救。

检查动作:把异常场景写入演示脚本,并要求对每个未满足项注明现成功能、配置方式、定制成本、交付责任和最终验收条件。

8.5 只追求上线速度,没有现场培训和责任人

员工不清楚为什么要在某一步扫码、怎样处理失败、发现差异找谁时,最容易绕过新流程。培训不应只教按钮位置,还要讲操作目的、错误后果、异常升级和补录规则。

检查动作:按岗位设计任务练习,要求一线人员独立完成常见操作和至少一种异常操作。未通过练习的岗位,不应只靠一张操作手册宣布培训完成。

8.6 合同写了功能,却没有写清交付和退出

“支持接口”“可做报表”“提供培训”都需要明确范围。接口包含哪些字段、何种频率、失败如何重试;报表由谁定义口径;培训覆盖哪些岗位;服务支持工作日还是全天,这些都影响真实交付。

检查动作:把关键场景、未满足项、实施里程碑、验收证据、数据导出方式、维护责任和变更机制写进合同附件或项目计划。

库存管理系统建设路线:从系统选型到新手避坑分几步

九、按企业情况做取舍:不要用一张路线图套所有团队

9.1 单仓、流程简单、刚从表格转型

先明确商品编码、收发责任、库存状态和盘点频率,再选择能覆盖核心单据与查询的方案。首期不要急着追求复杂的自动补货、精细波次或全面定制,重点是减少重复录入、让库存变化有记录、让异常有人处理。

这类团队的取舍重点是“规范与复杂功能之间怎么平衡”。如果采购和仓库流程尚未稳定,先采用可配置、容易培训的方案,并把未来需求列入路线图,比一次性买入大量暂时用不到的能力更稳妥。

9.2 多仓、多渠道,已经出现调拨和订单协同问题

这时要把可用库存、锁定库存、在途库存和仓间调拨规则讲清楚,并验证订单来源、发货仓选择、库存同步频率和接口异常处理。试点应覆盖至少两类仓库或业务渠道,否则很可能只证明单点仓库可以运行。

取舍重点是“统一规则还是保留局部差异”。统一有利于汇总和管理,但如果仓库的货品、拣选方式和作业约束不同,强行统一可能让一线增加无效步骤。可以统一编码、库存状态和关键权限,把仓内作业细节留给分阶段配置。

9.3 批次、效期、质量追溯要求较高

选型时要把批次从采购或生产源头一路追到出库去向,验证批次是否可以在收货、质检、移库、拆分、退货和盘点中保持关联。若某个节点允许批次丢失,追溯链就可能断开。

取舍重点是“追溯粒度与操作负担”。追得越细,数据治理和一线操作要求越高。企业应根据质量责任、客户要求和内部风险确定需要追踪到商品、批次、序列号还是单件,不要为了功能完整强加超出业务需要的采集动作。

9.4 已有成熟业务系统,主要缺经营分析和跨系统视图

先检查现有系统是否已经能正确记录库存交易。如果交易数据可靠,且痛点集中在多来源汇总、经营看板和异常分析,可以优先评估数据分析层,减少重复建设。若底层库存扣减、批次记录和仓内执行本身不可靠,先修复交易流程,不要用报表掩盖基础问题。

取舍重点是“先治理数据还是先搭看板”。如果商品编码、时间字段、单位和库存状态无法对齐,先做口径与映射治理;若数据可靠但查询困难,再评估分析工具、刷新频率和权限。九数云这类分析工具应放在对应的数据分析职责中评估,而不是因能做报表就替代库存作业系统。

9.5 预算有限,但业务风险已经不容忽视

预算有限时,不必把项目目标定义成“所有流程一次建完”。可以优先覆盖差异最高、影响交付最大的仓库或流程,再逐步扩展。首期至少保住主数据、核心收发、库存状态、权限、基础报表和异常记录,其他自动化能力按收益和准备度排期。

但预算紧张不等于可以省掉数据清理、培训和验收。若这些环节被删掉,软件费用可能降低,内部返工和长期人工成本反而增加。更好的做法是缩小范围,而不是拆掉让系统可靠运行的必要条件。

库存管理系统建设路线:从系统选型到新手避坑分几步

十、选型前的行动清单:把下一步变成可执行任务

10.1 一周内完成现状诊断

选择最近发生的三类异常:一次账实差异、一次找货或错发、一次跨部门数据不一致。分别沿实物流和信息流追踪,记录发生环节、责任角色、现有凭证和处理耗时。

同时收集现有商品编码、仓库和货位清单,标记重复项、缺失项和临时规则。不要急着把所有历史数据清理完,先判断首期所需字段是否可靠、哪些人有权修改。

10.2 两周内整理需求与验证脚本

把需求分成必须、应该和暂缓三类。每条必须需求写明使用角色、触发条件、预期结果和验收方式。再挑选正常和异常场景,形成供应商演示或试用脚本。

同时列出候选方案的费用清单:软件、实施、接口、设备、数据治理、培训、运维和退出迁移。不同供应商使用相同范围、相同假设报价,才有可比性。

10.3 立项前确认四个责任人

  • 业务负责人:决定流程优先级和跨部门取舍。
  • 仓库负责人:确认现场作业和异常处理是否可执行。
  • 数据负责人:维护商品、仓库、批次等基础资料口径。
  • 项目负责人:管理范围、时间、预算、验收和问题台账。

这些角色可以由同一人兼任,但职责必须明确。没有业务决策人时,项目容易在部门意见之间反复;没有数据负责人时,系统上线后主数据会持续变脏;没有项目负责人时,问题很难从发现走到关闭。

10.4 用一页纸做立项判断

立项材料不必堆满功能名词。至少写清:当前最重要的三个库存问题、问题证据、首期范围、候选方案、主要成本、关键风险、试点范围、验收指标和退出方案。

如果这些内容无法用简洁语言说明,通常意味着需求还没有收敛。此时更值得投入的是梳理流程、核对数据和定义责任,而不是尽快签合同。

十一、结语:系统建设的核心不是买到更多功能,而是形成可持续的库存纪律

我对库存系统项目的核心判断是:先证明问题在哪里,再决定系统负责哪一段;先用场景验证承诺,再用小范围上线验证现场;最后用统一口径复盘结果。这条路线看起来比直接采购慢,却能减少需求返工、数据迁移失误和上线后长期双轨的风险。

下一步可以从一笔最近发生的库存异常开始,画出实物与数据的流转路径,选出三项需要追踪的基线指标,再把最重要的业务场景写成演示脚本。完成这三件事后,系统选型才真正有了依据;在此之前,功能清单再长,也只是未经验证的愿望。

常见问题解答(FAQ)

1. 企业出现哪些库存问题,才值得建设库存管理系统?

我现在主要靠 Excel 和仓库人员口头沟通,偶尔会遇到账面有货、现场找不到,月底盘点也总要花很多时间。我不确定这是流程没管好,还是工具已经不够用了;有没有一套办法能先判断是否值得上系统?

先别用“企业规模变大了”作为上系统的理由。更有用的判断是:问题是否重复发生、是否影响交付或资金、是否只能靠人工补救。把最近一个月的库存异常记下来,至少分成账实不符、重复录入、找货耗时、批次追溯困难和跨仓信息不同步几类,并记录发生次数、处理时长及业务影响。可以用一个月做基线。

例如,假设团队每周花 6 小时核账和找差异,一个月约 24 小时;若每月还发生 3 次因找不到库存而延迟发货,就把工时和履约影响分别列出。这里的数字只是演示计算方式,不是行业平均值,也不能单独证明上系统一定划算。

更稳妥的决策顺序是先排除流程和数据问题:商品编码是否重复,出入库是否及时登记,退货和移库有没有责任人。如果问题来自规则缺失,软件只会把混乱记录得更快;当流程明确后,人工仍反复漏记、跨仓协同困难或追溯成本过高,才更有理由进入选型。

2. 进销存、ERP 库存模块和 WMS,应该怎么选?

我看到不同系统都能展示库存数量,但介绍里的功能名称很相似,价格和实施复杂度却差不少。我担心买了功能很多的系统,仓库用不上;也担心选轻量方案后,多仓和批次管理很快就不够用。

不要先按产品名称选,先看库存问题发生在哪一层。若核心是采购、销售、库存数量和财务协同,先核对进销存或现有 ERP 库存模块能否覆盖;若难点集中在仓内的收货、上架、移库、拣选、复核和作业路径,再重点评估 WMS。系统边界最终要由业务场景决定,名称本身不能保证适配。

可以用这组维度做初筛:仓库数量、库位管理要求、批次或效期追踪、条码作业、订单拣选复杂度、现有系统接口。比如只有一个仓、出入库规则简单,轻量库存模块可能更易维护;如果同一商品要按批次和效期拣货,且库位、作业任务需要精细控制,就应验证仓内作业能力,而不能只看“支持多仓”这几个字。

比较方案时,把“现在必须解决”和“未来可能需要”分开。前者进入验收场景,后者只列为扩展条件,避免为不确定的未来需求承担当前的定制和维护成本。还要确认数据能否导出、接口由谁负责、后续升级是否影响现有流程。

3. 库存管理系统演示或试用时,怎样判断功能是否真的适用?

我参加过的产品演示大多是按供应商准备好的流程走,页面看起来很完整,但不一定符合我们实际的收货和发货方式。我想知道应该带哪些问题去试用,才能避免只看演示效果、上线后才发现关键场景跑不通?

把演示从“看功能”改成“跑业务”。选 5 到 8 个真实场景,至少包含正常入库、部分收货、退货、移库、盘点差异、批次追溯和异常出库。用自己的商品、单位换算和仓库规则准备测试数据,并要求操作人员亲自完成,不要只由供应商讲解。

每个场景都记录四项:操作步骤是否符合现有流程、库存变化是否可追溯、异常能否纠正、结果能否导出或与现有系统对账。可以采用内部评分:业务匹配 40 分、异常处理 25 分、数据与接口 20 分、培训和运维 15 分。这个权重是便于团队讨论的示例,不是通用标准;

关键是评分前先统一定义,避免不同部门各凭感觉打分。例如,演示“批次追溯”时,不只确认页面上有批次字段,还要测试能否从出库单反查入库批次、能否处理混批,以及权限不足的账号能否看到敏感信息。未通过的场景要写明是配置可解决、需要定制,还是产品不支持,并要求供应方说明费用、责任人和交付时间。

4. 库存系统上线最容易踩哪些坑,怎样分阶段降低风险?

我担心项目把预算花在选软件上,却忽略数据整理、员工培训和切换安排。要是新系统上线当天库存不准,仓库又不知道该以哪套记录为准,应该提前做哪些准备,出了问题又如何控制影响?

常见风险往往不是缺少某个功能,而是基础数据和责任边界没准备好。商品编码重复、计量单位不统一、库位信息缺失,都会让系统里的库存看似完整、实际难以使用。上线前应明确数据负责人,清理商品与仓库主数据,并安排实物盘点和库存初始化;差异必须有处理规则,不能把未核实的旧账直接导入。

建议按“准备,试点,扩展”推进。准备阶段完成数据、权限、设备、操作规程和培训;试点阶段选择一个仓库或一段流程,记录问题并逐项确认;验证稳定后再扩大范围。正式切换前,要说清切换时间、未完成单据如何处理、异常由谁拍板,以及系统不可用时如何临时记录并补录。

上线后先盯住少数能解释业务结果的指标,例如抽盘准确率、出入库单据及时登记率、订单拣货差错数和异常关闭时长。每项指标都要定义统计范围、计算方式和基线,按周复盘。不要只看“系统已上线”或登录人数;若数据质量和现场执行没有改善,就应先修流程,而不是立刻增加更多功能。

核心关键词

读者评论

姜
姜思妍

文章把库存系统建设拆成诊断、选型、验证和复盘,强调先找出差异责任环节再采购,这个顺序比较务实。

程
程文博

把可销售、待检、冻结和已分配库存分开定义很重要,否则同一份库存报表可能被不同部门作出不同解读。

杜
杜予安

上线前记录盘点差异、查找耗时等基线有助于评估效果;统计口径也需要固定,避免前后数据无法比较。

蒋
蒋天佑

场景验证不应只跑正常流程,部分收货、拣货不足和接口失败等异常情况,确实更能检验方案是否适用。

白
白一凡

文中对进销存、ERP库存模块和WMS的区分是按能力侧重点展开的,也提醒了具体产品仍要结合真实流程测试。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
库存管理系统进阶课:围绕补货预警完善进阶玩法

库存管理系统进阶课:围绕补货预警完善进阶玩法

库存预警已经亮了,采购却还在问“这批货到底算不算在途”“系统建议的数量有没有扣掉已分配库存”,这类场景说明,库 […]
库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统场景解析:条码作业中的进阶玩法怎么处理

库存管理系统里的条码作业,最容易被误解成“把商品贴上码、员工拿扫描枪扫一下”。但实际运行中,扫码能不能减少错发 […]
库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设路线:从多仓调拨到进阶玩法分几步

库存管理系统建设最容易走偏的地方,不是少买了一个功能,而是把“多仓调拨”误当成建设起点:仓库之间开始频繁转货, […]
库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法

库存管理系统选择标准:补货预警维度如何评估进阶玩法 库存系统每天发出几十条补货提醒,采购却仍要逐项核对销量、在 […]
库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化清单:盘点管理与进阶玩法的关键动作

库存管理系统优化,最容易被误解成“多扫几次码”或“再买一套功能更全的软件”。但现场最常见的尴尬是:系统里显示有 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
