库存管理系统升级,真正要解决的通常不是“有没有补货预警”,而是预警能不能基于可信库存、合理规则和真实交期,转化为有人负责、数量明确、结果可复盘的采购动作。我的判断是:先定位预警失效发生在哪一环,再比较工具;如果账实不符、在途数据漏记或采购流程没人接手,单纯换一套系统,往往只是把旧问题换个界面显示。
库存管理系统升级,常被简化成一次软件采购:列功能、看演示、比价格,最后选一个看起来更全面的平台。但对补货而言,功能列表不是结果。企业真正需要验证的是:系统能否识别该补货的商品,计算出可信的建议数量,并让采购人员及时处理。
我更愿意把补货预警看成一条业务链:需求信号进入系统,系统读取可用库存和供应信息,规则计算补货建议,责任人确认或调整,采购订单执行,收货后再用实际结果校正参数。任何一个节点断开,都会出现“系统有预警,业务仍然缺货”或“预警不断响,没人相信”的情况。
因此,升级方案的顺序应当是:先诊断数据和流程,再确认规则要求,之后比较工具,最后通过试点验收。如果现有系统已经能计算所需规则,问题可能只在主数据治理和流程配置;只有系统能力确实无法满足业务场景时,替换或扩展工具才有充分理由。
评估系统时,我建议不要只问“有没有自动补货”,而要让供应商或内部实施团队用企业自己的商品、仓库、采购周期和订单数据跑一遍。现场演示能否解释一条预警为什么产生,往往比演示界面上有多少按钮更有价值。
升级是否有效,最终要用业务指标衡量,而不是以上线、培训完成或预警数量增加作为成功标准。预警数量变多可能意味着覆盖改善,也可能意味着规则过于敏感;没有定义口径之前,单独看这个数字没有明确意义。

一个常见的补货争议是:系统显示还有库存,业务人员却认为必须马上采购。双方可能都没有算错,只是使用了不同口径。仓库账面数量可能包含已被订单占用的商品、质检冻结品或待处理退货;补货判断需要关注的,则是特定时间窗口内真正可用于履约的库存。
做规则诊断时,我通常先让团队明确三个概念。现有库存是系统记录的在库数量;可用库存是在现有库存基础上扣除锁定、冻结等不可分配数量后的库存;库存位置则需要进一步考虑已确认的在途采购和未交订单。不同企业的系统定义可能不同,关键是所有岗位按同一口径决策。

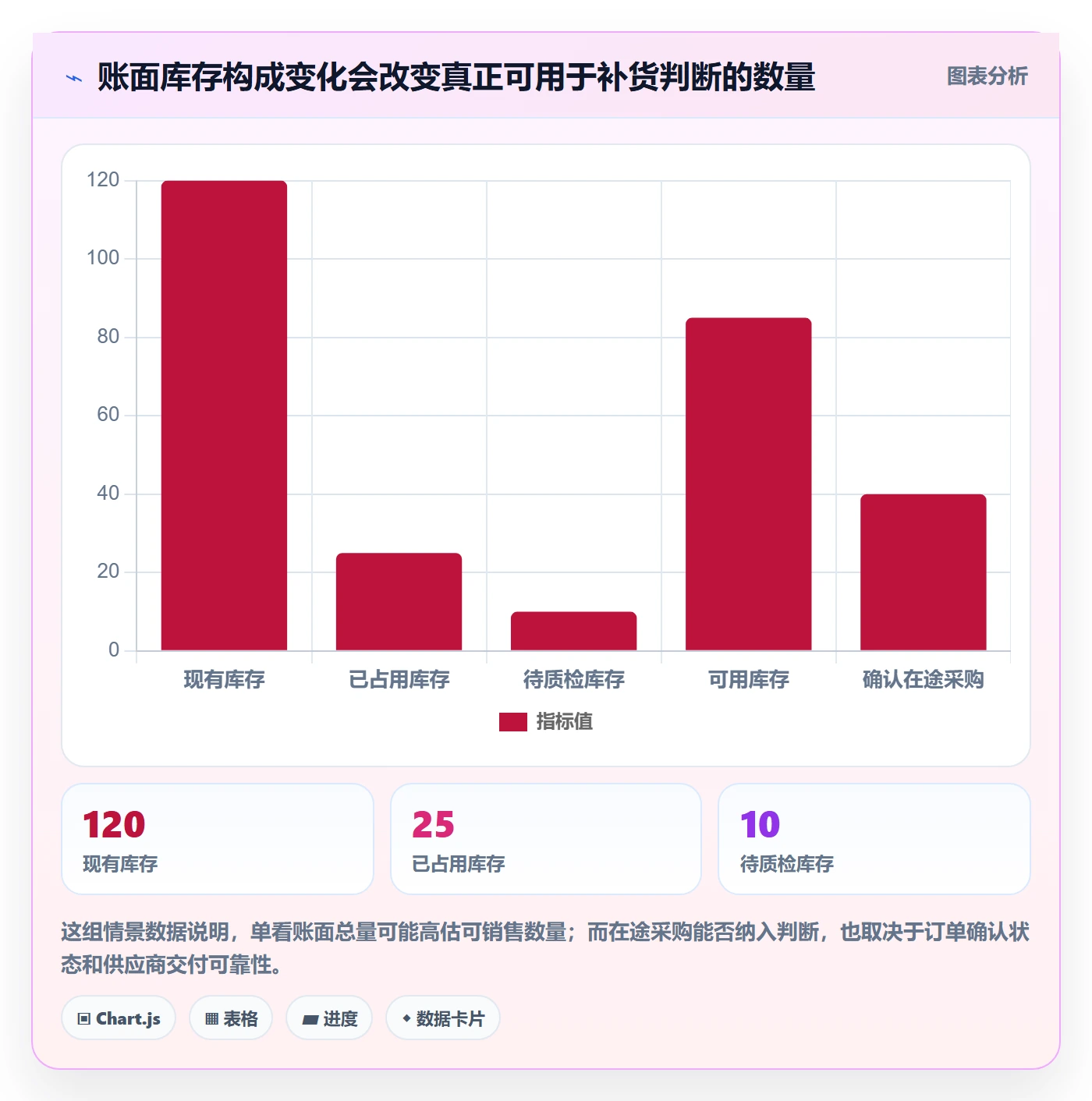

例如,某商品仓库中有 120 件,其中 25 件已被客户订单占用,10 件待质检;同时有 40 件采购订单已经确认、预计在途。若只看现有库存,采购人员可能觉得暂时够用;若只看可用库存,又可能忽略了确定的在途量。正确的补货判断需要结合需求时间窗、订单承诺状态和采购到货可靠性,而不是挑一个单独数字作为答案。
另一种容易被误判成“系统不准”的情况,是预警触发本身正确,却没有人及时处理。消息发到了公共邮箱,没有具体负责人;采购员看到了提示,却不知道供应商交期是否更新;审批积压数日,商品在等待审批期间已经断货。此时继续调低补货点,并不能修复动作链路。
我会把预警状态至少区分为“待处理、已确认、已调整、已转采购、已关闭”,并要求每次调整保留原因。比如“供应商交期延迟”“临时促销”“库存差异待盘点”“该商品计划停销”。这类原因编码既能帮助管理者找到规则盲点,也能避免把所有人工调整都当成系统错误。
销量稳定、交期短的常规商品,与促销波动明显、供应周期长的商品,不适合共用完全相同的补货逻辑。高价值、低频次的商品,可能更重视资金占用;关键零部件则可能把停产风险看得更重。按商品特征分组,不一定意味着复杂预测,首先意味着承认不同商品的风险和约束不同。
一个可操作的起点是把商品分成若干管理组:例如按销售贡献或业务重要性划分优先级,再按需求波动和供应稳定性区分策略。分组的阈值应由企业自己的订单与缺货记录决定,不应把网上常见的分类比例直接当作行业标准。

提醒只是把异常呈现出来,不代表系统已经替企业判断了采购时机、数量和优先级。若预警只显示“库存低于阈值”,却不解释阈值从何而来,也没有显示在途订单、需求变化和供应提前期,采购人员仍然要回到表格里重新核算。
在选型演示中,我会追问一条具体预警:“假设今天建议采购 80 件,系统用了哪段销量、哪一个交期、哪种库存口径?如果我把已确认在途量改掉,建议数量如何变化?”能够追溯计算依据,才能形成对建议的信任;只有一个红色提示图标,不能证明补货决策已经自动化。
商品编码重复、单位换算不一致、供应商交期长期未维护、已取消的采购单仍计入在途,都会让补货结果失真。若主数据没有责任人,系统再灵活,也只能稳定地产生不稳定结果。新平台上线后,如果数据迁移时原有错误一并带入,问题可能变得更难定位。
因此,升级立项前应抽查重点商品的库存、销量、订单、采购交期和包装单位。不是所有历史数据都需要一次性清洗到完美,但至少要先确定哪些字段直接参与计算、哪些数据异常会阻断预警,以及异常由哪个岗位修正。
系统采购成本不只有许可费用。实施配置、数据清洗、接口开发、培训、维护、版本升级和业务停摆风险,都可能影响总拥有成本。价格较低但需要大量手工导入导出,未必真的便宜;报价较高但包含不需要的复杂模块,也未必值得。
我建议将比较周期统一,例如按三年估算,并分别列出一次性投入和持续成本。尤其要把“系统上线后由谁维护参数和商品资料”写进预算模型。没有持续维护机制的项目,初期配置得再漂亮,也可能在业务变化后逐渐失效。
供应商演示常使用整理过的标准数据,规则条件也较为理想。企业真正的难题却可能是多仓调拨、采购部分到货、供应商临时改期、退货回库延迟和促销需求突增。若演示没有覆盖这些场景,看到的只是产品能力的一部分。
选型阶段至少应准备一组异常样本:库存为负或账实差异、在途延期、订单取消、商品停销、需求突然上升、采购受最小起订量约束。让候选工具处理这些场景,比只看正常流程更能暴露规则边界。
复杂算法并不自动等于更好的业务结果。若商品销量记录短、促销标记缺失、交期数据不完整,模型可能只是更精细地拟合噪声。对于需求稳定且采购周期明确的商品,透明、容易审计的规则可能比难以解释的预测更适合;对季节性和多渠道波动明显的商品,才有必要进一步测试预测方法。
我的判断不是“少用算法”,而是算法复杂度必须由数据条件和决策收益支撑。企业应先建立可比较的基线,再验证复杂方法是否带来可复现的改善,不能只因为产品介绍中出现“智能预测”就认定升级有价值。

补货判断可以先用一个便于沟通的概念模型说明:补货点约等于提前期内的预计需求加安全库存。它帮助团队理解,补货阈值不应凭感觉拍定,而要考虑从下单到可用库存到达之间可能发生的需求。
但这个模型只是起点。企业还可能需要考虑订货批量、最小起订量、包装倍数、采购预算、季节变化、多仓调拨和供应商交期波动。对周期性检查的补货模式,计算覆盖范围也不同于每天持续监控的模式。公式能帮助统一讨论,不应掩盖口径差异。
例如,若日均需求为 10 件、采购提前期为 8 天,简化的提前期需求是 80 件。若企业再设定 20 件安全库存,补货点可作为约 100 件的讨论起点。但这个数值并不意味着库存降到 100 件就必然下单:如果有可靠在途采购、未来订单突增或交期变化,系统还需结合库存位置和业务策略调整。
销量、出库量、客户订单、销售预测和生产计划都可能被称为“需求”,但它们并不等价。若商品受缺货限制,历史出库量可能低于真实需求;若促销订单集中在少数日期,简单平均也可能掩盖峰值。企业应明确哪些需求信号参与补货,促销、退货和异常订单如何处理。
对于需求稳定的商品,可以用滚动平均或规则阈值建立基线;对波动商品,应分离正常销量、促销影响和一次性大单。数据条件不足时,先把“预测误差来源”分类,比急着选择模型更实际。
比较工具之前,建议用一页文档写清楚库存位置如何计算。至少回答:已占用数量是否扣除、冻结库存是否排除、采购订单在什么状态下计入、部分到货如何处理、供应商延期后如何更新预计到货、跨仓调拨是否算作可用供给。
如果不同部门对这些问题没有共识,系统上线后就会出现同一商品在不同报表中有不同库存数的情况。技术上可以通过参数解决一部分,管理上必须先决定企业认可的口径。
补货改善至少要同时关注服务与成本。缺货减少可能是安全库存增加的结果,也可能带来更高的资金占用;库存周转改善可能来自库存下降,但如果订单满足率也下降,就不能简单判定为成功。单一指标容易激励团队把风险转移到别的环节。
我建议从以下指标中选取适合当前问题的一组,并固定统计口径:

不建议直接把候选系统按功能数量排名。更稳妥的做法是先按业务重要性设权重,再要求每个候选工具用相同数据完成相同任务。以下权重只是讨论模板,企业应根据库存规模、渠道和流程复杂度调整。
| 评估维度 | 建议关注的问题 | 验证方式 | 示意权重 |
|---|---|---|---|
| 库存口径与数据完整性 | 是否能区分现有、可用、锁定和在途库存 | 用一组存在冻结量、部分到货的商品演示 | 25% |
| 补货规则灵活度 | 能否按商品、仓库、供应商或策略组设置规则 | 测试短交期与长交期商品的不同建议 | 20% |
| 预警处理闭环 | 是否记录负责人、状态、调整量和原因 | 完整走一遍预警到采购单的过程 | 20% |
| 系统集成与数据接口 | 是否能稳定获取订单、采购、仓储和商品资料 | 核实接口范围、更新频率和异常处理方式 | 15% |
| 实施与维护成本 | 参数由谁维护,培训和升级投入如何估算 | 按三年周期拆分一次性和持续费用 | 15% |
| 权限与审计能力 | 是否能追踪谁修改过参数、订单和预警状态 | 检查操作记录与角色权限 | 5% |
评分表不是为了制造一个看似精确的总分,而是迫使团队说清楚“什么最重要”。若关键数据接口不可靠,即使界面和报表得分很高,也不应掩盖这个短板。对关键维度还可以设置准入门槛,例如库存口径无法验证的工具不进入下一轮,而不是让其通过其他高分抵消。

由于目前没有可核验的企业内部数据或授权客户案例,下面采用一个明确标注的情景推演说明验证方法。数据是为了展示如何计算、如何比较,不代表某家企业的实际绩效,也不能据此推导行业平均改善幅度。
设想一家线上零售企业有 1,200 个活跃 SKU,采购与仓储使用基础业务系统,补货判断主要靠电子表格和人工经验。管理者发现部分畅销品发生缺货,同时长尾品库存积压。团队不应立刻把目标写成“全面替换系统”,而应先抽出 80 个 SKU 试点:40 个销量相对稳定、40 个需求波动较大的商品,并覆盖两类采购周期。
试点开始前,团队要保存一份基线:每个 SKU 的缺货天数、人工调整次数、紧急采购次数、库存金额、预警处理耗时及订单满足情况。每个指标都要明确计算周期和商品范围。没有基线,试点结束后即使主观感觉变好,也很难分辨是季节、促销、供应商表现变化,还是工具本身带来的改变。
假设情景中,团队先发现 80 个 SKU 里有 14 个商品的采购提前期字段过期,9 个商品的包装单位维护不一致,另有 6 个商品的在途采购状态长期没有更新。这些不是系统上线后才出现的问题,而是盘点过程暴露出来的输入数据风险。
完成字段修正后,团队将试点分为两组:一组使用现有规则并增加处理状态记录,另一组在候选工具中配置不同商品组的补货规则。两组要使用相同时间范围内的订单与库存数据,并且把促销、异常订单和供应商改期单独标记。这样可以减少“系统换了,数据也刚好变了”造成的判断偏差。
评估时,不只看预警有没有发出,而是抽查每条预警的计算过程:触发时间、库存位置、需求窗口、交期参数、建议数量、人工改动和最终采购结果。对于被拒绝或调整的建议,要求选择原因并允许补充说明。若某一类商品反复被人工纠正,说明要么规则不适配,要么输入数据存在系统性偏差。
以下数据是假设试点前后各观察一个等长周期的情景示例。它的作用是展示复盘方法:若缺货天数下降,同时库存金额明显上升,企业要判断服务改善是否值得成本;若预警命中率上升、人工处理时间下降而库存资金基本稳定,才更接近“预警质量和流程效率同时改善”。实际项目需使用企业自己的数据重新计算。
| 观察指标 | 试点前示意值 | 试点后示意值 | 解读方法 |
|---|---|---|---|
| 预警命中率 | 52% | 71% | 按企业预先定义的“需要采取补货动作”判定,检查预警是否更有用 |
| 人工调整率 | 46% | 29% | 调整下降可能表示建议更贴合业务,也要检查是否有人为了减少操作而不再修正 |
| 每周预警处理耗时 | 14小时 | 8小时 | 应包含查询、核对和审批时间,并确认没有把工作转移到其他岗位 |
| 试点商品缺货天数 | 31天 | 22天 | 按试点商品合计统计时,要同时报告 SKU 数和观察周期,避免分母变化造成误读 |
| 试点库存金额 | 82万元 | 86万元 | 库存金额增加约 4 万元,需与服务改善、商品结构和采购批量变化一起评估 |
在这个示意案例里,不能仅凭缺货天数下降就宣称系统升级成功。预警命中率提高、人工处理时间减少是积极信号,但库存金额也增加,需要进一步分析新增库存是否集中在关键商品、是否形成滞销、资金成本是否可接受。只有服务水平和成本同时进入决策,试点结果才有管理意义。

对不少团队来说,库存业务系统负责记录商品、库存、订单和采购;分析工具则适合把多来源数据汇总,观察预警命中、商品分组、处理时长和资金变化。两者可以协同,但职责并不相同。分析看板能告诉管理者哪些品类反复误报,不代表它自动拥有库存账务、采购审批和仓库执行能力。
如果企业已经使用表格或业务系统,却缺少跨部门分析,可以把数据分析平台纳入候选方案。以九数云为例,可以将其作为数据分析工具的评估对象,重点核实实际部署时的数据接入方式、更新频率、权限控制、报表维护和费用条款。是否适合某家企业,必须结合具体数据源与业务流程做验证,不能仅凭产品介绍判断。
我会把验证拆成三个问题:第一,能否把库存、订单、采购和商品主数据按一致口径关联;第二,能否追踪每条预警的处理状态和结果;第三,使用者能否根据看板发现规则问题,而不是只看到汇总数字。若关键动作必须回到另一个业务系统完成,就要把数据同步延迟和责任边界纳入方案。
当企业只是需要看清“哪些商品误报多、哪个仓库数据差、哪类供应商经常延期”,分析工具可能是低成本的诊断补充;若企业需要维护库存交易、执行入库出库、生成采购单并管理审批,则还必须评估核心库存或企业业务系统本身的能力。

如果商品数量有限、仓库少、采购链路短,且现有系统可以导出库存和采购数据,不一定要马上采购复杂平台。先统一商品编码、计量单位和可用库存口径,再明确采购交期及预警责任人,通常更容易看出问题究竟来自数据、规则还是工具限制。
轻量阶段可以用固定模板做预警复核:每周抽查预警商品,记录系统建议、人工决定、采购结果和原因。只要这套记录稳定运行一段时间,企业就能积累用于选型的真实需求,不必根据厂商演示中的理想流程做决定。
如果商品在多个仓库、门店或渠道流转,系统升级的难点常常是数据口径而非预测算法。不同系统可能对库存冻结、订单占用、门店调拨和退货入库有不同定义。此时要先梳理主数据归属、同步频率、重复数据处理和异常补偿机制。
选型演示应包含跨仓调拨、部分到货和渠道订单同时变化的场景。需要特别确认:各系统的数据何时刷新,发生接口失败后如何告警,补传数据会不会重复入账,以及业务人员是否能够追溯库存建议使用了哪个时间点的数据。
对活动型商品,单纯用过去一段时间的平均销量设补货点,可能低估活动需求,也可能在活动结束后留下积压。企业应把促销计划、活动订单、价格变化和供应商备货周期尽可能纳入计划流程,并明确活动结束后如何恢复常态规则。
如果活动信息无法及时进入系统,复杂预测模型也无法准确识别未来变化。建议先建立促销计划的录入责任和时间节点,再测试模型是否能改善预测;对一次性大单,则要判断它是持续性需求信号还是特殊事件,避免系统把偶发订单永久写进补货规律。
采购提前期如果长期沿用合同上的标准天数,却不记录真实下单至到货时间,补货点就可能长期偏低。企业应记录下单日期、承诺交期、实际到货日期、部分交付和延期原因,按供应商或商品观察交期分布,而不是只保存一个静态天数。
对于交期波动大且断供代价高的商品,可考虑为关键供应商设置交期风险标记、备选供应来源或人工复核流程。安全库存需要反映风险,但不是无限加库存;如果交期管理问题本身可通过供应商协同解决,单纯加大缓冲可能只是把供应不稳定的成本转化为企业资金占用。
当系统不能提供规则依据、不能按商品配置参数、无法区分关键库存状态,或预警无法进入采购执行流程时,才更有必要评估替换或扩展。试点范围不宜一开始覆盖全部商品,可以选择一个仓库、一类商品或一条业务线,提前定义通过条件和停止条件。
试点前先确定数据责任人、业务负责人、系统负责人和验收人。试点中保留人工复核,不要直接把未经验证的建议自动转成采购订单。只有当数据口径、权限、异常处理和业务审批都经过验证,再考虑逐步扩大自动化范围。
若管理者主要需要跨系统看库存结构、缺货原因、供应商交期和预警处理效率,分析平台可能帮助建立统一观察视角。但应把它定位为分析和决策支持层,确认数据更新、权限、计算口径和报表维护责任。
若需求已经涉及实时库存扣减、采购审批、仓库作业和财务记账,就不能仅靠看板解决。此时应评估核心业务系统是否需要升级,并核算接口与双系统维护成本。选型时既要看数据分析便利性,也要看交易记录的权威来源在哪里。

自动补货能减少重复操作,但需要稳定的数据、清晰的规则和足够成熟的权限控制。对于销量稳定、供应条件明确、金额较低的商品,逐步自动化可能有价值;对于高金额、供应不确定或业务变化频繁的商品,保留人工审核通常更稳妥。
常见的折中方式是分级授权:低风险商品满足条件后自动生成建议或采购申请,高风险商品只生成待审核任务,超出历史波动范围的订单强制复核。这样既不要求所有商品都依赖人工,也不把所有决策交给同一套规则。
提高安全库存通常能为需求或交期波动提供缓冲,但会增加资金占用、仓储成本和滞销风险。企业不能用“缺货减少”单独证明策略合理,也不能用“库存金额下降”单独证明库存管理改善。应该按商品重要性和缺货后果设置服务目标,再观察达成目标所需的库存成本。
对于关键零部件、核心畅销品和低价值常用品,企业的风险偏好可能不同。关键商品可以接受更高的库存保护;低频高价值商品则可能要求采购审批或按需补货。策略差异应能够解释给业务团队,而不是只留在系统参数里。
接口越多,系统越能减少重复录入,但每个接口都带来字段映射、更新频率、失败补偿和维护责任。企业要明确哪些数据需要近实时,哪些可以按批次同步,哪些异常必须触发业务动作。对并不影响补货决策的数据,不必为了“全打通”而引入过度复杂的接口工程。
系统边界越多,越需要清楚的权威数据源。例如库存数量由哪套系统最终确认,采购订单状态在哪个系统更新,商品交期由谁维护。若各系统都能修改同一字段,却没有冲突规则,所谓集成可能只是制造更多版本的真相。
当需求波动明显、商品多且影响因素丰富时,预测工具值得测试;但预测结果需要回测,也需要解释偏差。企业可以先把稳定商品交给规则管理,把复杂商品作为专项试点,再比较预测误差、缺货风险和库存成本。不要让所有商品为了统一架构都进入最复杂的模型。
对业务团队而言,可解释性本身就是一种运营能力。采购人员知道为什么某个商品建议补货,才能发现活动信息缺失或交期变化;如果只有一个不可追溯的预测数值,短期可能减少人工解释,长期却可能降低信任。
全面替换可以统一流程和数据,但项目影响面大,迁移失败的代价也高;分阶段升级更容易控制风险,却可能在过渡期维持多个系统和重复工作。选择哪条路,取决于现有系统的维护状态、业务变更压力、团队实施能力和接口复杂度。
若现有系统还能可靠记录库存交易,只是分析和预警不足,可以先加上数据治理、流程跟踪或分析层,观察问题是否收敛;若系统已无法支持关键业务、维护风险持续上升,才需要评估整体替换。决策重点不是“新系统比旧系统先进多少”,而是“升级后是否能以可接受的成本解决已确认的问题”。

项目启动前,我建议先形成一页问题说明,写清楚当前最严重的业务症状、涉及的商品和仓库、可能原因及希望改善的结果。避免把目标写成“提升数字化水平”或“实现智能化管理”,这类目标无法用于验收。
每个候选系统都应使用相同样本和相同问题进行演示。样本不能只有正常商品,还应包含迟到采购、冻结库存、部分交付、促销波动和多仓调拨等异常。比较记录至少包括输入数据、规则配置、输出建议、异常解释和操作步骤。
工具比较不应停在“能不能做”,还要问“需要谁配置、配置后如何维护、发生错误怎样发现和回退”。凡是供应商口头承诺的关键能力,都应通过测试、正式文档或合同条款确认。上线后才发现接口或权限有边界,通常会产生额外成本。
试点阶段不要急着追求全部自动化。可以让系统生成建议,由采购人员按正常流程确认,同时记录接受、修改、暂缓和拒绝的原因。每周复盘一次高频偏差,判断是商品资料错误、需求异常、规则不合适,还是供应商交期没有更新。
如果系统建议频繁被人工改动,不要马上把人工操作视为“抵触新系统”。先看调整集中在哪些商品、是否有共同原因、业务人员是否能够解释。持续出现同一种调整,意味着规则或数据值得改;调整分散且没有规律,则可能说明业务本身还需要更清晰的策略。
试点结束不能只展示成功的商品。应同时抽查缺货没有改善、库存明显上升、人工调整仍然频繁以及预警未及时处理的反例。反例能帮助判断方案的适用边界,避免将局部成功误认为适合所有商品。
验收指标建议分成三类:服务结果、库存成本和执行效率。预先规定每一类指标的口径、观察周期和可接受范围;如果某个指标变好、另一个变差,就按照企业的业务优先级讨论取舍,而不是临时挑选最有利的数字进行汇报。
系统上线不是项目结束。商品上新、销售渠道变化、供应商交期调整和促销策略改变,都会影响补货参数。企业应明确参数变更的触发条件、审批岗位和复核周期,并留存变更前后的值与理由。
每次复盘可以从几类问题开始:哪些预警被反复拒绝?哪些商品经常紧急采购?哪些供应商实际交期与维护值差异最大?库存金额增加集中在哪些品类?这些问题能把系统数据转化成下一轮业务改进,而不是让报表只负责展示过去。

库存管理系统升级不是把旧系统的功能清单换成新系统的功能清单。真正值得优先解决的,往往是输入数据是否可信、规则是否匹配商品差异、采购动作是否有人承接、执行结果能否返回系统。
如果问题出在数据,就先治理数据;如果问题出在执行,就补齐责任和流程;如果现有工具确实无法表达业务规则,再通过同样本试点比较新工具。这个顺序看起来没有“立刻换系统”那么快,却更容易避免花钱之后仍然解释不清预警为什么失效。
建议现在就选出一组有代表性的商品,整理库存口径、销量记录、采购提前期、在途订单和近期预警结果。先抽查十几条预警,逐条回答:为什么触发、建议是否合理、谁处理了、实际结果如何。若企业连这些问题都无法回答,首要任务不是扩大自动化,而是补齐诊断基础。
系统升级是否成功,不看预警发得有多少,而看需要补货的商品能否被及时识别、建议能否被业务理解、执行结果能否进入下一轮判断。能够把这条闭环跑通,工具对比才有意义;跑不通,排行榜、功能表和演示视频都无法替企业做出正确的补货决定。


读者评论
文中把补货预警拆成数据、规则、执行和复盘几个环节,比较实用。尤其是区分账面库存、可用库存和在途采购,能解释不少看似矛盾的补货判断。
选型时用真实商品和异常场景测试,比只看功能演示更有参考价值。不过数据清洗和后续参数维护也需要提前明确负责人,否则新系统上线后问题可能依旧存在。
评价升级效果不宜只看预警数量或缺货率。文章提到同时关注订单满足、资金占用和紧急采购,能避免单纯增加库存换取表面上的缺货改善。
