跨境订单里最容易引发争论的,不是“包裹到了哪里”,而是“这批订单到底该不该继续投广告、补库存或给客户承诺到货时间”。如果运营看平台妥投日期、客服看承运商轨迹、仓库看出库时间、财务看退款和物流账单,同一批货就可能得出四种结论。跨境物流数据的价值,不只是追踪包裹,而是把这些分散的事实变成团队可以共同核验、共同采取行动的判断依据。
跨境电商数据方法:用跨境物流支撑团队协同判断
我判断一套跨境数据方法是否有用,不先看它能展示多少条轨迹,而是看团队能否基于同一套订单事实回答三个问题:当前发生了什么,问题影响了哪些订单,接下来由谁做什么。
“物流异常增加了”不是可执行结论。可执行的表达应当是:过去七天,某渠道发往某国家的已发货订单中,超过承诺时效仍未首扫的比例上升;影响集中在两个揽收仓和三个承运商服务;运营先暂停对应地区的加急承诺,物流团队在约定时限内核对交接记录,客服对高风险订单主动告知。
我把物流协同判断拆成四层:统一口径、定位影响、解释原因、触发行动。缺少前两层,团队会争论数据;缺少第三层,团队只会看到红色预警;缺少第四层,预警最后会变成没人跟进的报表。
物流时效会改变消费者对承诺的感知,也会影响客服工单、取消退款、平台履约表现、库存周转和广告投放效率。运营把配送时间压缩成一个平均值,往往掩盖了少数订单的严重延误;财务只对比运费单价,又可能忽略低价线路引发的退款与客服成本。
因此,我不会只问“哪家承运商最快”,而会问“在订单结构相近、发货仓相同、目的地相近的条件下,哪条线路能以可接受的总成本,稳定完成我们对客户的承诺”。这是从采购比较转向经营判断的关键。

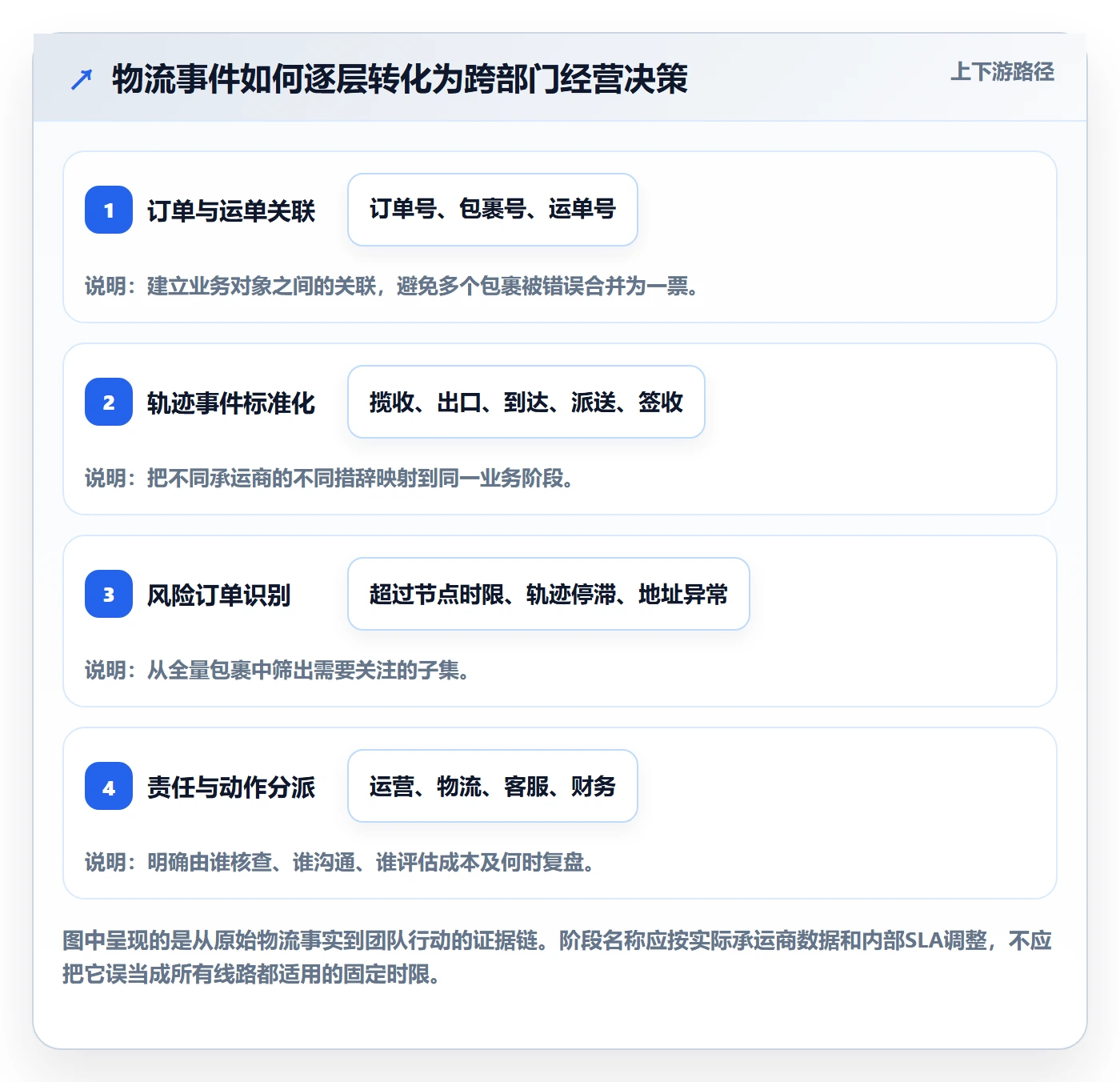

跨部门协同常常从图表开始,却应该从决策对象开始。先明确团队究竟要判断一条线路、一组国家订单、一个仓库,还是一个促销批次,再决定数据要下钻到订单、包裹、运单还是轨迹事件。
若团队要决定是否暂停某线路,单个运单的故事不够;若客服要回复某个买家,国家层面的平均时效又不够。分析粒度必须和行动粒度匹配。用国家均值决定单笔退款,或用单笔异常决定整条线路停用,都是粒度错配。

跨境履约常见的数据来源包括电商平台订单、仓库出库记录、承运商轨迹、末端派送信息、客服工单、退款记录和物流账单。它们记录的是不同环节,不会天然共享同一个业务定义。
仓库记录的“已发货”可能意味着面单生成,也可能意味着包裹完成交接;承运商的“已收件”可能是司机扫描,也可能是分拨中心补录;消费者看到的“运输中”又可能由聚合服务商按自己的规则归并。时间戳、时区、事件名称和更新频率都可能不同。
我最常见到的误判,是把“标签已创建”当成“包裹已交运”。这会让出库看似很快,却把仓库等待揽收、揽收扫描延迟和实际运输时间混成一段。若不拆开,团队就无法判断瓶颈在仓库交接还是在承运商运输。
运营可能从支付时间开始计算,物流部门从仓库交接时间开始计算,承运商则从首次有效扫描开始计算。即使三方都算出“七天”,他们讲的也不是同一件事。
建议至少明确以下时间点:订单支付、仓库接单、面单生成、实际交接、首次有效扫描、目的国清关、末端派送、签收或妥投。每个时间点都要注明数据来源和可用性。某个节点缺失时,应标记为未知,而不是用相邻时间点补出一个看似完整的数字。

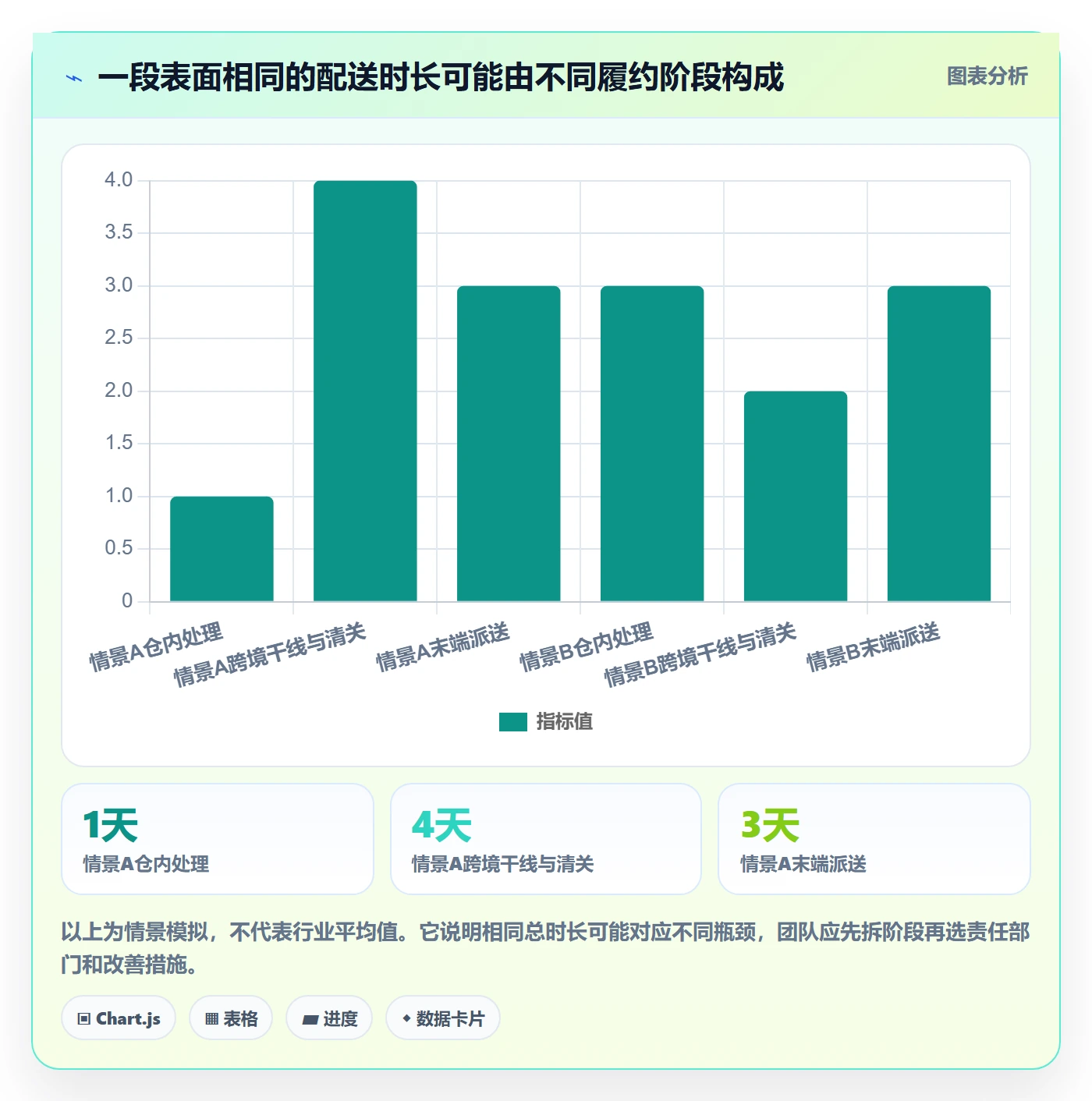

物流时间不是一条线,而是一组阶段时长。只有把仓内处理、等待揽收、干线运输、清关和末端配送拆开,团队才能知道改善哪个环节最可能改变结果。
轨迹通常是事件发生后再上传,不同承运商、线路和节假日的更新节奏可能不同。某票包裹暂时没有新扫描,可能是实际停滞,也可能是扫描缺失、接口延迟或中转环节没有对外发布事件。
所以我会把“轨迹停滞”定义成风险信号,而不是事实结论。规则中应包含最近一次有效事件、当前阶段、承运商线路、历史更新间隔以及数据更新时间。超过阈值时先进入核查队列,而不是自动认定丢件或立即给出赔付承诺。
一条有用的协同记录,至少应能回答:这票订单对应哪些包裹和运单,数据最后更新时间是什么,异常规则何时触发,谁核查过,结论依据是什么,后续是否产生退款、补发或索赔。
这也是我评估数据流程时会关注的“可回放性”。如果团队只能看到当前状态,却看不到状态如何变化,就很难复盘一次异常究竟是承运商数据误报、人工改址,还是仓库交接延迟。

平均值适合做总体概览,但容易被少量极快或极慢订单拉动。若一个线路大部分包裹按时送达,却有一小部分长时间滞留,只看平均数可能看不出尾部风险;反过来,少数偏远地区的长时效也可能把整体均值拉高,让多数订单被误判。
实际管理中,我会同时看中位数、较高分位时效、承诺时效达成率和超时订单占比。中位数帮助理解典型体验,高分位帮助识别长尾,达成率连接对客承诺,超时占比则显示当前需要处置的规模。
还要注意,分位数必须写清统计口径。例如只统计已经签收的包裹,会漏掉仍在途且最可能超时的订单;把在途订单当成已完成样本,又会低估最终配送时长。未完结样本应单独呈现。

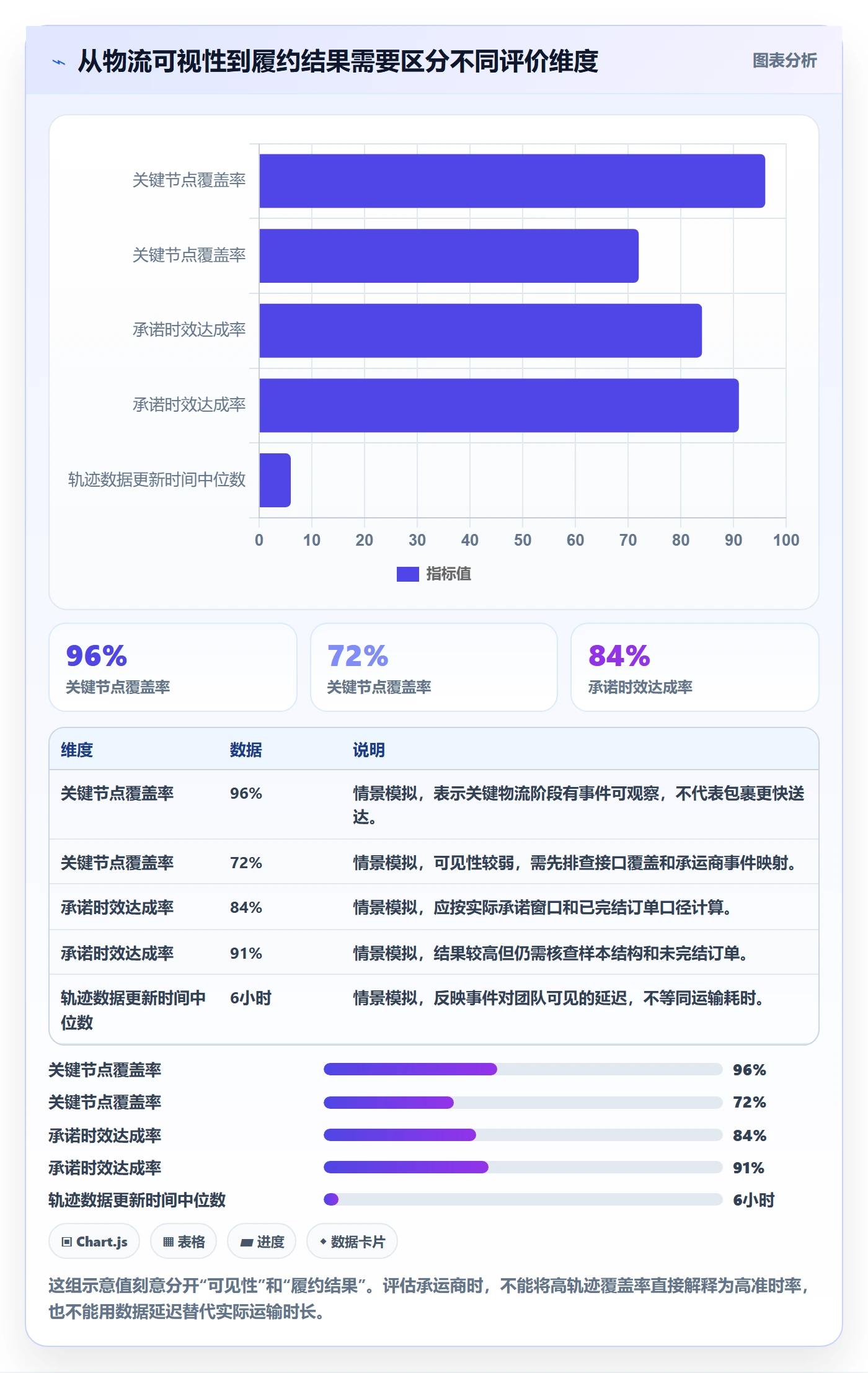

一条线路可能更新很多条轨迹,另一条线路只在关键节点更新。扫描事件多不一定代表更快,扫描事件少也不一定代表停滞。事件密度更适合用来评估可见性,不能直接替代时效或妥投质量。
我会把轨迹可见性单独定义为一类数据质量指标,例如关键节点覆盖率、事件更新时间延迟、运单与订单匹配率。它回答“我们看得清不清楚”,而不是“包裹送得好不好”。
低价线路可能带来更高的超时、客服处理、补发、退款、拒收或索赔成本。只比较每票运费,实际上把这些成本排除在决策之外。
我建议按订单或线路建立总成本视角:头程和末端运费、附加费、仓内处理、客服工时、退款损失、补发成本及可回收赔付。不同团队能拿到的数据不完全相同,因此第一版不必追求绝对完整,但要标记未纳入的成本,避免把“已知成本”误称为“总成本”。
如果甲线路承接的多是轻小件、城市区域和高客单订单,乙线路承接的多是偏远地区、体积重商品和促销订单,直接比较妥投率并不能证明哪条线路更好。
对比前至少要分层检查目的国或区域、仓库、商品重量区间、服务类型、下单日期和旺淡季。样本量不足时,应标注观察区间和不确定性,不能因为几票订单的结果就宣布线路优劣。
提醒如果没有责任人、处理时限和关闭条件,就只是多了一条消息。更糟的是,过于敏感的规则会持续发出无效告警,团队逐渐忽略真正需要处理的异常。
每条告警应写清触发对象、判断依据、优先级、负责角色、处理期限和关闭状态。若某类告警连续多周没有触发有效行动,就要检查规则是否过宽、数据是否不可靠,或它根本没有对应的业务决策。
仪表盘可以统一展示,却不会自动统一认知。若运营和物流对“准时”的定义不同,放在同一屏幕上的数字仍然会引发争议;若没有明确谁负责确认数据、谁可以调整规则,新的看板只会成为另一个意见来源。
协同的完成标志不是所有人都能看见数据,而是相关角色知道如何解释数据、何时采取行动,以及行动结果怎样回到复盘中。

协同判断的基础不是图表,而是订单、包裹、运单和轨迹事件之间的关联关系。一个订单可能拆成多个包裹,一个包裹也可能经历不同运单;若只用订单号关联全部轨迹,就可能把不同包裹的状态混在一起。
我通常先确认以下字段能否稳定关联:平台订单号、内部订单号、包裹号、运单号、仓库、承运商、服务产品、目的地、商品重量和关键时间戳。字段缺失时,应明确采用什么补救逻辑,并保留匹配置信度或未匹配原因。
标准化时不要轻易覆盖原始值。保留原始事件名称、原始时间、来源系统和标准化结果,团队才能追溯映射是否正确。建议将“原始事实”和“管理解释”分开存储,避免后来调整规则时无法重算历史。
不同承运商会使用不同的状态文本,甚至同一承运商在不同服务产品下也可能有差异。团队需要把原始状态映射到业务阶段,例如待交接、已揽收、出口处理中、干线运输、目的国处理中、末端派送、已签收、异常待查。
映射规则需要允许“未知”和“待验证”。如果系统把无法识别的状态一律映射为“运输中”,报表会显得完整,却丢失了数据质量问题。未知事件应进入维护队列,确认后再更新映射,并评估是否需要重算历史数据。
统一标签便于汇总,原始状态便于核查。两者都应保留,并带上来源和更新时间。这样当“清关完成”被误映射成“已送达”时,团队可以定位错误发生在哪个规则,而不是反复争论图表是否可信。
事实时间是事件实际发生时间,数据到达时间是内部系统收到或同步到该事件的时间。二者间隔可以用于衡量数据延迟,也可以解释为什么客服系统和物流看板在同一时刻显示不同状态。
例如,“签收时效”可以定义为首次有效交接至签收的自然小时数;“仓内处理时长”可以定义为仓库接单至实际交接;“承诺达成率”可以定义为在约定配送窗口内完成签收的有效订单数除以满足统计条件的订单数。
这些定义没有一套适用于所有公司的唯一答案,但必须清楚记录起止事件、时区规则、排除条件、未完结订单处理方式、样本日期和统计粒度。公式变更后,应保存版本并说明新旧口径差异,避免历史趋势因为定义改变而出现假改善。
尤其要警惕“只算已签收订单”的幸存者偏差。越慢、越异常的订单越可能还在途,若只看完结订单,结果会系统性偏乐观。对在途订单,可用订单龄、当前阶段和同线路历史分布做风险监控,但必须和最终签收时效分开展示。
比较线路前,先按目的地、仓库、重量段、服务类型、旺淡季和订单来源拆层。若某层样本足够,再比较时效分布、承诺达成率、异常率与总成本;若样本不足,则先报告样本量和观察限制,不急着给排名。
对于需要更公平的横向比较,可以将订单按相近条件分组,或分别报告主要层级结果。团队不一定要一开始就建设复杂统计模型,但至少不能把不同结构的订单简单混在一起得出线路结论。
我建议不要让“检测到异常”直接触发高成本动作。规则先发现疑似风险,再通过辅助信息确认,最后由责任人决定是否联系承运商、联系客户、暂停线路或启动赔付流程。

一次跨部门判断至少应记录当时看到的数据、采用的口径、参与角色、决定采取的动作、决定时间和复盘结果。这样团队以后才能回答:暂停某线路是否减少了超时,改变客服话术是否降低重复咨询,调整发货批次是否改善了准时率。
我会避免只记录“已处理”。“已处理”无法说明问题是否解决。更有用的状态包括待核查、已联系承运商、已通知客户、已确认数据问题、已完成补发、已关闭并纳入复盘。对于同类异常,应能汇总处理时长和最终结果,逐渐优化规则。
下面的案例是情景模拟,不是任何平台或企业的真实运营结果,也不代表行业基准。我用它说明物流数据怎样支持协同决策。实际应用时,应使用自己的订单、运单、轨迹、退款和成本数据重新计算。
假设一家跨境商家在促销后发现,某目的地区域的客服“未收到包裹”咨询明显增加。运营初步判断是承运商变慢,物流团队认为包裹大多仍在正常流转,仓库则认为出库速度没有变化。三方都拿出了看似合理的数据,却没有共同的分析对象。
团队首先把过去四周的订单与包裹关联起来,去除测试单和取消单,标注服务类型、发货仓和订单日期,再把承运商原始事件映射到统一阶段。之后将已签收订单和仍在途订单分开,避免未完成样本被忽略。
模拟数据中,四周共检查2400票有效包裹,其中1850票已签收,550票仍在途。团队发现,支付至仓库接单的时间变化不明显,仓库接单至实际交接在促销后有所拉长;实际交接至首次有效扫描的间隔也更长,但部分线路存在事件上传延迟。
这时,单看“签收时效变长”无法区分仓内排队、交接滞后和真实运输变慢。团队把异常拆成三个队列:仓内处理超过内部目标、已交接但缺少及时首扫、已进入运输阶段但超过预期区间没有后续事件。
分队列之后,仓库主管核对波次完成与交接记录,物流负责人向承运商核验首扫延迟,客服则只对承诺风险较高且可确认的订单主动沟通。这样既避免把所有问题推给承运商,也避免客服对仍在正常运输的订单过早承诺补发。
模拟样本中,低价线路每票节省的运费有限,但超时订单的客服处理、补发和退款预估成本更高。团队没有因此立刻全面切换线路,而是先在订单结构相近的两个仓库中做小范围对照,控制目的地区域、重量区间和服务类型,再观察一个完整的履约周期。
试点结束后,团队同时核对了运费、仓内交接时长、承诺达成率、长尾时效、客服处理工时和未完结订单比例。若只看已签收订单,试点结果偏好;将仍在途订单纳入风险观察后,优势缩小。因此团队选择对高客单和强时效承诺订单使用更稳定的服务,对低客单、时效弹性更大的订单保留较低成本方案。
案例的关键不是算出“最好的承运商”,而是找出适合不同订单承诺的履约组合。线路选择不是单一排名问题,而是成本、稳定性、覆盖范围和失败后可恢复性之间的权衡。
团队的数据来源可能分别在电商平台、仓储系统、承运商接口、售后系统和财务账单中。若每次复盘都靠人工导出多个表格、统一字段、补充映射,分析会滞后,口径也容易随经手人改变。
在这类场景中,可以评估具备多源数据接入、字段映射、模型计算和权限管理能力的数据平台。比如了解数跨境这类面向跨境业务的数据分析服务时,我会优先核实它是否适配团队现有的数据源、刷新频率、订单与运单关联方式、异常追溯能力和权限要求,而不是只看演示看板有多丰富。
选型时应把问题带进演示:随机抽一笔订单,能否从经营指标下钻到包裹和原始轨迹;能否区分事件发生时间与同步时间;规则变化后能否解释历史指标差异;不同角色是否能看到适合自己的明细。无法回答这些问题的平台,即使视觉呈现很完整,也不一定能支撑协同判断。

促销前应按目的地、仓库、商品重量和服务类型检查历史配送分布,尤其是长尾时效与节假日差异。不要只用淡季平均值承诺旺季配送,也不要把平台前台的承诺设置与内部仓库截单时间分开管理。
仓库和运营应共同确认备货计划、波次安排、截单规则和预估包裹量;物流团队应核对线路容量、交接窗口与末端覆盖;客服团队应准备可解释的承诺话术。若历史数据无法支持可靠的国家或区域级承诺,就应收窄承诺范围,而不是用一个看似漂亮的全站时效数字覆盖所有订单。

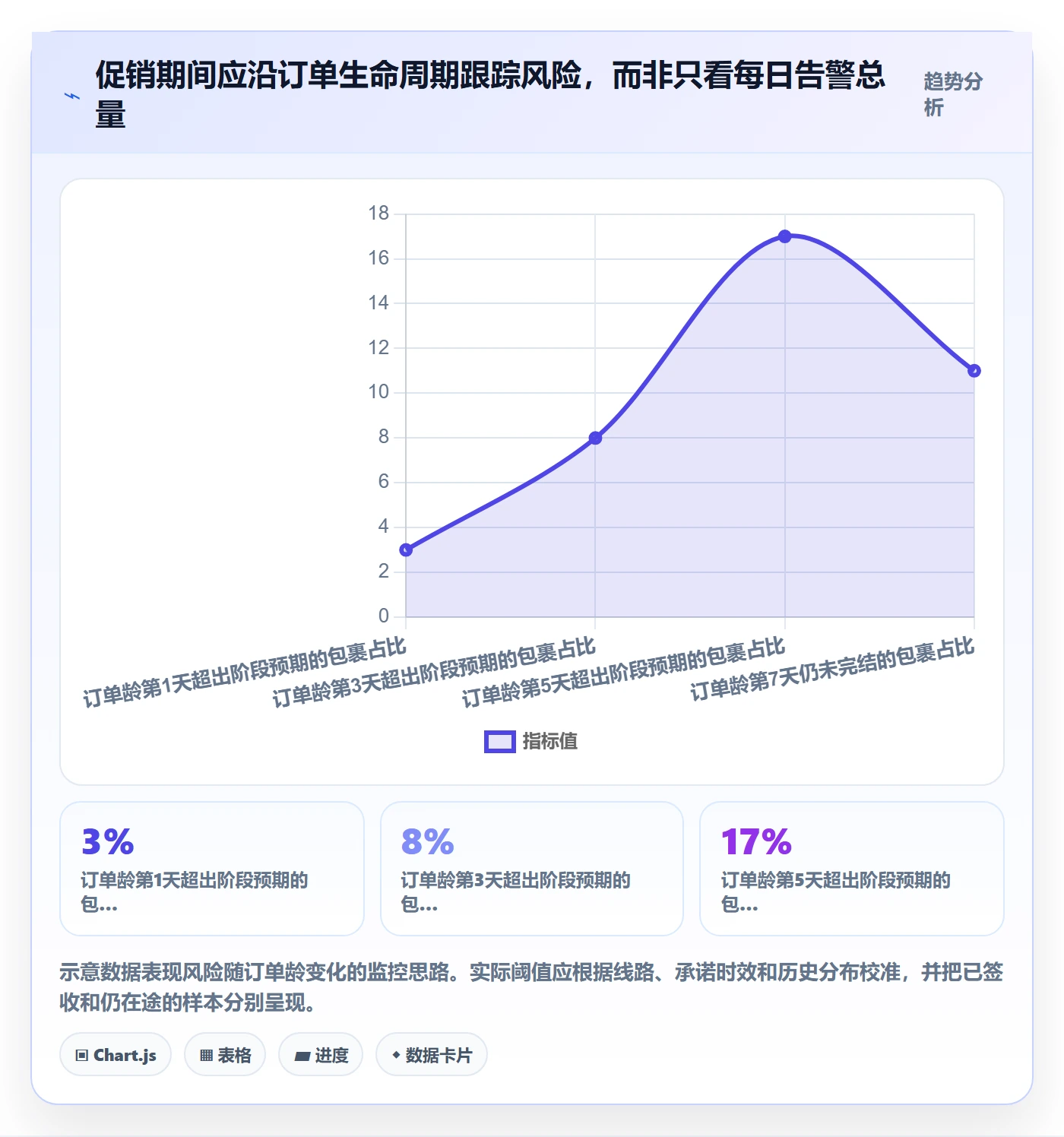

促销中最重要的是分级,而不是追求告警数量。新建一票订单没有轨迹,不等于异常;已经交接、超过合理首扫间隔且影响较高的订单,才更适合进入优先核查。
建议将风险等级与行动绑定:低风险订单继续观察;中风险订单由物流核验;高风险且接近承诺边界的订单,由客服准备主动沟通。运营只在证据显示某一线路或地区出现持续异常时调整广告或承诺,避免根据零散投诉突然关闭整个市场。
当轨迹长时间没有更新时,先看最近有效事件、当前承运商阶段、数据同步时间和同线路历史更新间隔。若接口更新时间也停止,应先检查数据源;若只有某个运单缺少事件,则要检查运单号、包裹交接记录和承运商查询结果。
在尚未确认丢件前,不应把“无新轨迹”直接写成“货物遗失”。客服可以诚实说明正在核实,并给出下一次更新时间;物流团队保留查询记录;运营根据相似订单风险判断是否需要临时调整前台承诺。
是否补发,不能只根据订单价值或某个固定天数判断。还需要看客户承诺、当前位置、商品是否有库存、补发能否赶上使用时间、原包裹找回可能性、退回成本以及平台售后规则。
对于低价、可快速补发且客户损失较高的商品,补发可能比长时间等待更合适;对于高价值、已接近目的地的商品,则可能先核查末端派送或要求承运商调查。每种规则都应允许例外,并记录例外原因,否则客服会被迫在规则之外做无法复盘的决定。
月度复盘不应只报告异常票数,而要看异常集中在哪些阶段、线路、仓库和商品结构;多少属于真实履约问题,多少属于数据质量问题;已采取的动作是否改变了成本、时效或客户影响。
每月选取少量影响最大的根因,设置负责人和验证周期。比如“某仓库交接时间偏长”要对应仓库排班或交接流程动作;“某线路首扫延迟”要对应承运商反馈和数据可见性验证。下月复盘时,沿用相同口径检查变化,避免每次换一套指标、无法判断改善是否有效。

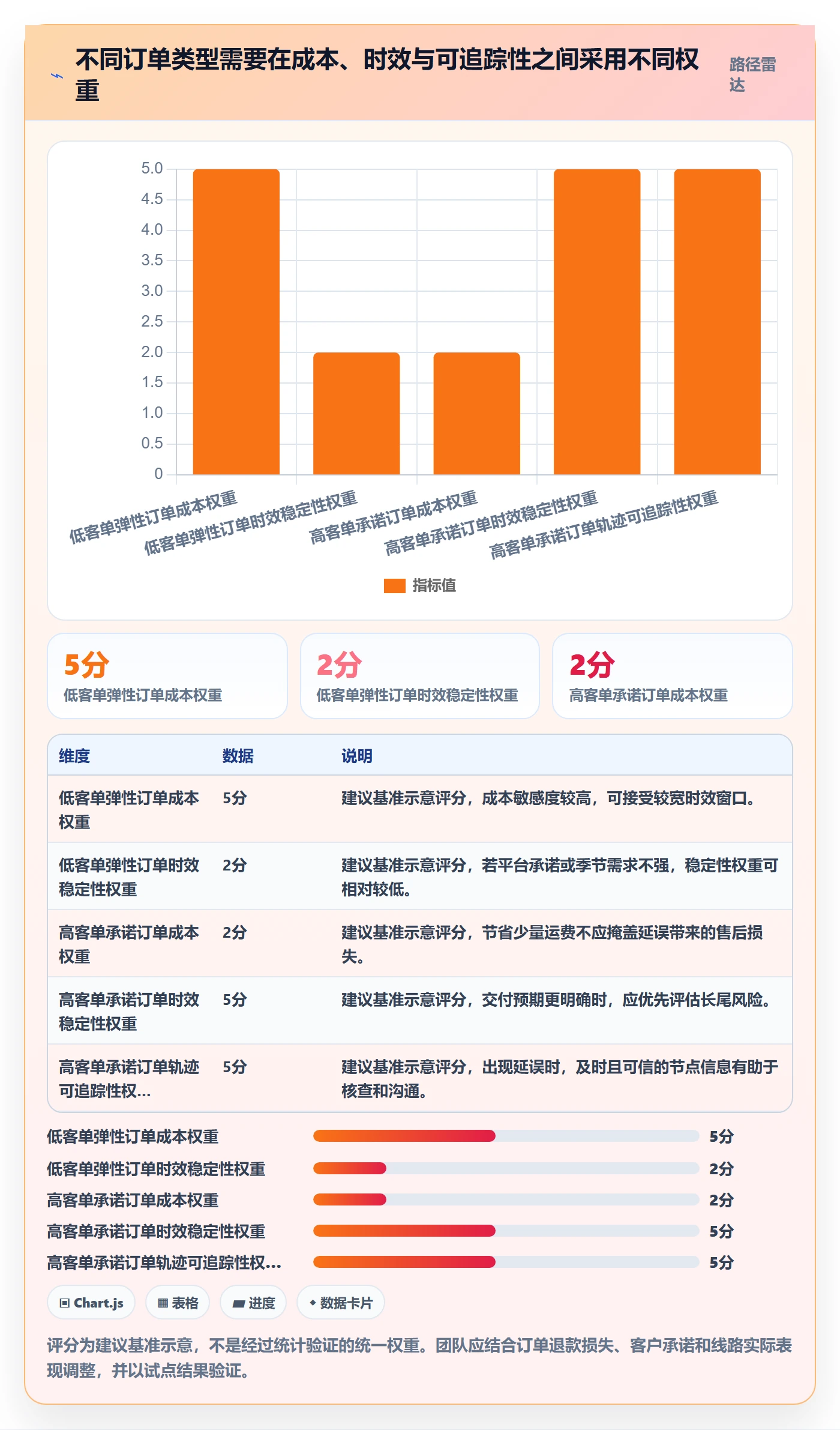

对价格敏感、交付时间弹性较大的订单,较低成本线路可能有合理价值;对高客单、强时效承诺或容易产生售后争议的订单,稳定性和可追踪性通常更重要。关键不是把所有订单都放进最贵线路,而是先识别失败代价不同的订单。
我建议把订单按业务价值和时效要求分层,并写清切换条件。例如某线路在某目的地区域的长尾时效或异常率连续超过团队设定的容忍范围,才将指定订单层切换到备用线路。阈值应基于自己的历史成本和服务目标制定,不宜照搬别人的数字。
运单匹配、标准事件映射、阶段耗时计算和常见风险筛选,适合通过稳定规则减少重复劳动;客户补偿、特殊地址、疑似丢件和高价值订单,则往往需要人结合上下文判断。
自动化越多,越要保留规则版本、操作日志和人工覆核入口。若自动判定结果不能解释,团队在出现争议时就无法确认是源数据、映射规则还是业务例外造成的。上线时先从可逆、低风险的动作开始,再逐步扩大自动处理范围。
按国家、州省、城市、邮编、重量段、仓库、承运商和商品类别拆分,能够揭示更多差异,但每多一个维度,都可能增加数据维护、口径治理和样本稀疏问题。过细的切片会产生看似显著、实际上由少量订单驱动的结论。
我会先从能直接改变动作的维度开始:目的地区域、仓库、服务类型、重量区间和订单阶段。只有当团队能说明“看到差异之后会采取什么不同动作”,才值得持续维护新的维度。
过早预警可以为客服和物流团队争取时间,但会增加核查工作量;阈值过宽能减少误报,却可能错过客户承诺窗口。没有一种阈值能够适配所有订单和线路。
适合的做法是根据异常后果设置等级:先观察、需要核查、客户承诺高风险、必须升级。每个等级对应不同的响应时限和处理角色。团队应定期检查误报率、漏报案例和处理成本,而不是只考核告警发现数量。
集中定义订单、运单、事件和时效口径,有利于避免各团队各算一套;但业务团队仍应能针对自己的行动查看明细。集中治理不等于每个问题都由一个数据岗位手工解释,也不意味着运营可以任意复制指标后修改公式。
可行的分工是:数据负责人维护字段、关联逻辑和指标版本;物流团队负责线路、承运商和阶段规则;仓库负责交接与出库事实;运营负责承诺策略;客服负责客户沟通和结果记录;财务核验成本口径。责任清楚后,数据平台才不至于变成新的部门边界。

不要一开始就要求打通所有国家、仓库和承运商。先选择一个具体问题,例如“促销期间某地区超时咨询增加”,确认谁会使用结果、需要多快更新,以及分析结果会触发什么动作。
选择问题时,优先考虑影响可量化、数据相对可得、行动可以试点的场景。若团队无法说清楚数据改善后要改变什么,就先不要扩大数据建设范围。
先抽取一批订单,从平台订单一路追到包裹、运单和轨迹,再与仓库交接、客服记录和账单交叉核验。重点检查关联是否准确、时间是否带时区、事件是否重复、状态映射是否合理、未完结订单是否被错误排除。
抽样核验不仅是技术测试,也是业务口径讨论。运营、仓库、物流、客服应共同确认“已发货”“已签收”“超时”“异常”分别代表什么,并记录争议项和暂定规则。
第一版可以只包括阶段时长、承诺达成、长尾风险、轨迹可见性、未完结订单龄和处理状态。相比堆叠大量图表,建立一张能下钻、能分派、能回填结论的异常工作队列,通常更容易促成实际行动。
每个指标都应有负责人、定义、刷新频率和适用边界。若指标不支持任何决策,就不要仅为“看起来全面”而加入首页。
试点要验证的不只是订单能否成功关联,还包括告警是否足够准确、团队能否在承诺窗口前采取行动、处理结果是否能回写、采取动作后成本和客户影响是否变化。
将试点前后的订单结构尽可能对齐,保留未处理的对照组或历史参照,并明确影响因素。业务结果变化不一定都由新方法造成,因此结论要说明样本范围、观察周期和其他同期变化。
当一个场景的关联、口径和处理流程稳定后,再扩展到更多线路、仓库和国家。每次扩展都要重新检查事件映射与履约分布,因为同一承运商不同服务产品、不同目的地的流程可能不同。
误报、漏报、错配和错误承诺不是复盘中的噪声,而是改进规则的依据。保留原始事实和规则版本,才能知道问题来自数据源、映射方法、阈值设置还是责任流程。
跨境物流数据建设最容易走偏的地方,是把“数据更多”当成“协同更好”。真正有价值的不是包裹轨迹数量,也不是看板颜色,而是团队能否用相同口径识别影响范围,分辨真实异常与数据延迟,再采取成本可控、责任明确、结果可复盘的行动。
我的建议是下一步先抽取一批近期订单,随机检查订单号、包裹号、运单号和关键时间点能否闭环;再选一个具体的协同难题,明确指标定义、责任人和行动条件;最后用小范围试点验证时效、成本和客户影响。先让一批订单变得可解释,再把可解释的方法扩展到全团队,通常比先追求一个庞大的物流数据平台更稳妥。


读者评论
我们之前也把面单生成时间当发货时间,后来对照仓库交接记录才发现延误主要在揽收前。把时间节点拆开后,责任清楚不少,不过历史数据缺失时还是很难补齐。
总履约成本这个角度有用,但客服工时、退款和补发往往分散在不同系统里,归因到具体线路并不容易。实际落地可能得先挑数据较完整的国家做小范围试算。
轨迹停滞确实不适合直接判定丢件。我们遇到过扫描晚到的情况,告警设得太紧会增加人工核查;阈值最好按线路和历史更新节奏分别校准。
